XXX通清算中心系统及网络

集成实施方案

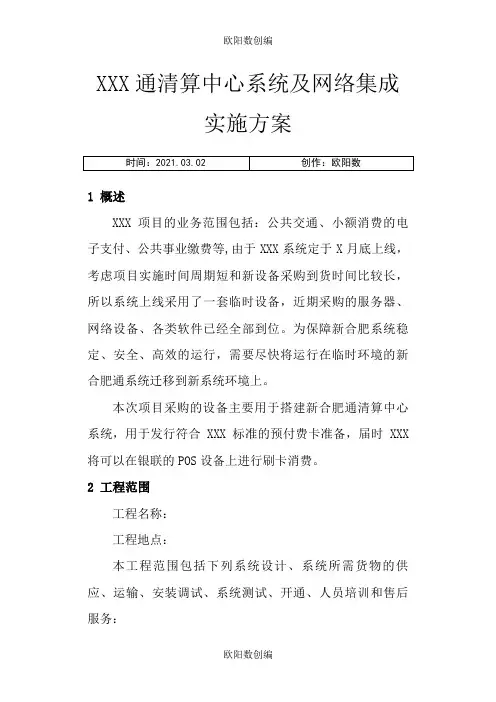

1 概述

XXX项目的业务范围包括:公共交通、小额消费的电子支付、公共事业缴费等,由于XXX系统定于X月底上线,考虑项目实施时间周期短和新设备采购到货时间比较长,所以系统上线采用了一套临时设备,近期采购的服务器、网络设备、各类软件已经全部到位。为保障新合肥系统稳定、安全、高效的运行,需要尽快将运行在临时环境的新合肥通系统迁移到新系统环境上。

本次项目采购的设备主要用于搭建新合肥通清算中心系统,用于发行符合XXX标准的预付费卡准备,届时XXX将可以在银联的POS设备上进行刷卡消费。

2 工程范围

工程名称:

工程地点:

本工程范围包括下列系统设计、系统所需货物的供应、运输、安装调试、系统测试、开通、人员培训和售后服务:

●POSP服务器(2台)

●WEB控制台服务器(2台)

●光纤交换机(2台)

●磁盘阵列(1台)

●磁带存储(1台)

●核心交换机(2台)

●发布式交换机(2台)

●防火墙(2台)

●双机软件(5套)

●备份软件(1套)

●杀毒软件(2套)

●防毒墙(2台)

●网管系统(1套)

3 项目参与单位

软件开发:XXXXXX

操作系统数据库集成:XXXX

配合方:XXXXX

网络及服务器集成及电源改造:XXXXX

4 建设目标

本次XXX清算中心系统服务器及网络设备采购及安装项目建设目标如下:

1)构建XXXXXXX项目为发行符合银联PBOC2.0

标准的预付费卡做准备

2)建设XXXXX股份有限公司清算中心核心网络

和系统

3)建设XXXXX股份有限公司通卡项目网络和系

统安全体系,通过软硬件安全措施确保各应

用系统的网络安全和系统能够正常运行

4)为合XXXXX系统迁移及后续系统压力测试做

准备

5 阶段划分

综合考虑了合肥“XXXX”清算中心系统服务器及网络设备采购及安装项目功能需求、实施范围、系统复杂度、用户可接受的上线时间等因素,我们计划工程分为以下几个阶段:

(1)强电改造阶段(周期5天)

(2)设备安装部署和测试阶段(周期14天)

(3)系统集成阶段

(4)应用部署阶段

(5)功能测试和压力测试阶段

(6)测试数据清理和正式数据迁移阶段

(7)系统正式上线

2 网络系统实施

2.1 总体网络设计

2.1.1 网络设备清单

2.1.2 改造前网络拓扑图

2.1.3 改造后网络拓扑及说明

如图所示,为了提高网络的高可用性和可靠性,“XXXXX”系统所设计设备均采用双机热备模式,实现了数据同步、流量切换,这样可以保证网

络的不间断传输;此次设备互联和服务器接入,均采用了千兆互联、千兆接入的高带宽设计,确保网络传输的高效。

核心采用Cisco 4506-E运行VRRP双机热备,同时与老系统中的核心H3C S5800交换机采用两条千兆链路互相连接,达到链路冗余效果,保障内网运行不间断;两台Cisco ASA5510作为新系统的VPN拨入设备,利用cisco特有的failover技术,达到虚拟成一台边界设备,同时在远端的客户端通过使用cisco VPN client软件即可实现拨入至内网;使用访问控制列表(ACL)使内部没有数据交互的系统完全独立开来,同时可以配合内容过滤、端口防护等功能,做到对内部数据的保护;所有生产网段的网关均在核心上,与边界路由器的互联使用三层功能。

如图,网络的层次可以划分为:

①清算中心的边界接入层—专线路由器、VPN拨

②Cisco 4506-E作为清算中心的核心、服务器

的接入

③与系统的互连—使用网神防火墙做隔离

2.1.4 改造后全网拓扑示意图

2.1.5具体配置列表

1、内部网段规划

2、交换机设备VLAN规划

3、交换机端口规划

4、防火墙访问策略

5、路由规划

内部设备互联使用OSPF互相通告、学习路由;对外,在网神防火墙上使用静态路由与远端网

络通信。

2.2 存储系统规划及服务器系统部署

小型机和存储通过Cisco光纤交换机来做ZONE 隔离,存储的分区依据服务器功能来划分,SAN存储做RAID 5,SAN磁盘划分两个LUN:一个LUN提供给数据库小型机使用,一个LUN给应用小型机使用。

1)数据库小型机部分

在SAN环境中,数据库所使用的存储部分只让数据库服务器(DB1、DB2)访问,其他主机系统不能访问。

2)应用小型机部分

在SAN环境中,文件存储,应用文件所使用的存储部分只让应用服务器(APP1、APP2)访问,其他主机系统不能访问。

具体主机存储系统拓扑图如下:

2.3 IBM存储划分

为保证IBM存储备份系统在云新过程中不产生生产存储链路方面的单点故障,和设备配件方面的单点故障,存储系统的主要存储设备,磁盘阵列

柜,磁带库,备份服务器采用双电源模块,特别是磁盘阵列,应该配置双电源模块。

对于促出系统的存储光纤通道连接,也采用冗余的方式配置,尤其是磁盘阵列柜和服务器之间的光纤通道连接,应该采用冗余的链路连接方式。

存储设备冗余说明

2.4 主机系统地址规划

2.5 主机配置规划

2.6 数据库备份软件部署

备份服务器通过Cisco光纤交换机来和磁带库连接,考虑到应用问题,我们只需要一台服务器做

备份服务器,所有组建都部署到该服务器上,这样备份的各台机子部署客户端,我们就可以在服务器控制台上做需要的备份策略完成备份。

具体连线如下图:

2.7 备份还原策略规划

2.8 数据存储在介质上的服务器

根据以上分析,磁盘需要至少分出3个区

3系统集成

系统集成主要华腾集成项目组来完成,主要有如下工作,按服务器划分。

3.1 现有生产系统应用架构图

3.2 服务器安装

(1)应用测试服务器(AIX系统小型机)

数量:1台

安装oracle 版本:oracle 10g

实例名称:hfpboc

Oracle 用户名/密码:hfpboc/hfpboc Oracle 管理员默认全部密码:hfpboc

建表空间:脚本

导入测试数据

Oracle 参数调优

安装编译器:gcc

Oracle 参数调优

系统参数调优

工作日:1天

(2)数据库服务器(AIX系统小机互备2台)数量:互备2台

主机名称:主为pbocdb备为pbocdbbak

安装oracle 版本:oracle 10g

Oracle 实例名称:hfpboc

创建用户:hfpboc/hfpboc

Oracle 管理员的全部密码为:hfpboc

建表空间:提供脚本

导入测试数据

系统参数调优

Oracle 参数调优

开启ftp服务

Oracle RAC 或者单机需要确定

工作日:Oracle RAC (5天)

单机(2天)

(3)应用服务器(AIX系统小机互备2台)数量:互备2台

安装编译器:gcc

主机名: 主为pbocapp备为pbocappbak

安装oracle client 版本为10g

Oracle 参数调优

消息队列最大值参数调整

系统参数调优

开启ftp服务

工作日:1天

(4)POSP服务器(linux系统 Pc server 互备两台)

数量:互备2台

安装编译器:gcc

主机名: 主为pbocposp备为pbocpospbak

安装oracle client 版本为10g

消息队列最大值参数调整

Oracle 参数调优

系统参数调优

开启ftp服务

工作日:半天

(5)Web客服服务器(linux Pc server 互备双机)

主机名:主为pbocweb备为pbocwebbak

版本:Oracle 10g

实例名称:XXXX

用户:XXXX

oracle系统用户默认密码:XXXXX

建表空间:脚本

导入测试数据

Oracle 参数调优

系统参数调优

开启ftp服务

工作日:2天

(6)银联前置(linux Pc server 互备双机)数量:互备两台

主机名:主为pboccup备为pbocbak

安装编译器:gcc

安装oracle client版本为 10g

消息队列最大值参数调整

Oracle 参数调优

系统参数调优

开启ftp服务

工作日:半天

(7)通信前置(linux Pc server 互备双机)数量:互备2台

主机名:主为pboccom备为pboccombak

安装编译器:gcc

开启ftp服务

工作日:半天

3.3 部署应用

(1)编译应用服务器代码(AIX)

(2)部署清算处理应用

(3)部署POSP服务器应用

(4)部署web客服应用

(6)部署清算控制台应用

(7)系统简单的试联调

3.4 系统功能测试

(1)客服功能测试

(2)清算控制台功能测试

(3)消费入库功能测试

3.5 系统联调压力测试

参照文档《合肥银联卡清算中心系统压力测试方案书.doc》

3.6 系统测试数据清理及系统准备上线

对于在测试过成的测试数据要及时的清理防止在正式上线的过程中,产生一些统计数据的的错误。

4 注意点及待确认事项

注意点:AIX操作系统达到最新的版本,HACMP 到最新

待确认事项:

(1)Oracle RAC 或者单机需要确定

(2)客服数据库实例名称(XXXXX)

(3)客服数据库的用户密码(XXXX)

(4)Oracle管理员系统用户默认密码(XXXX)

5 具体实施计划及人员安排

欧阳音创编 2021.03.11 欧阳音创编 2021.03.11

欧阳音创编 2021.03.11 欧阳音创编 2021.03.11

注:对于以上的实施计划有些是可以并行去做,时间的安排将随着进度将有可能调整。

欧阳音创编 2021.03.11 欧阳音创编 2021.03.11

赛迪顾问-大型企业并购重组信息化整合方案

本期主题:大型企业并购重组信息化整合方案 第一章并购企业信息化整合目标及原则 1.1 总体目标 在央企集团整体信息化发展战略目标指引下,以坚持央企集团信息化“统一规划、统一建设、统一管理、统一标准”原则为前提,以最大化的保护利用并购企业现有IT资产为核心,以并购企业现有系统改造、网络对接集成、信息资源整合、IT组织优化为主体,有计划、有步骤、有策略的将新并购企业能够平滑的并入央企集团信息化体系中。 1.2 具体目标 1、“1+1>2”的韦斯顿协同效应实现,重构统一的信息化体系,努力营造央企集团与并购企业IT资产深度“融合”的技术环境,信息系统间实现功能联动、数据资源实现统一标准应用、通讯网络实现数据无障碍传输,最终达到目的。 2、IT经验成本曲线效应实现,在新并购企业信息化整合过程中,充分复制央企集团的信息化建设经验,妥善应用央企集团成熟的信息系统。以快速提高并购企业的信息化水平,努力缩小并购企业与央企集团现有企业间的IT技术应用差距。 1.3 整合原则 1、总部主导原则 并购企业信息化整合工作必须在央企总部信息部门的统一领导下稳步推进,按照央企集团制定的重组整合方案开展技术实施,央企集团信息部门对并购企业信息化建设负有“指导建设、监督管理”的责任。 2、规范遵照原则

未来并购企业信息化建设,必须严格遵守央企集团颁布或新制定的各项技术标准与管理规范。 3、资产保护最大化原则 在并购企业信息化改造、整合过程中,在不违背央企集团总体信息化应用要求的前提下,要保证并购企业原有IT资产得以最大化的保护。 4、可持续发展原则 在具体的技术应用中,该技术不仅要满足企业并购期的业务支撑需求,而且要保证该技术能够适应未来企业的长远发展要求。 5、业务、管理驱动原则 要充分调研并购业务、相关管控对IT技术(包括信息系统对接、网络集成等)的应用需求,在需求引导驱动下,选择最合适的技术应用方式。 第二章并购企业信息化整合难点及风险 2.1并购重组后信息化建设的难点 1、信息化系统的全面推广具有难度 被并购企业业务特点各不相同,其信息化水平也存在差异,在推广统一的信息化系统过程中,由于被并购企业对信息化的理解不同,部署时可能出现资源浪费、理解不到位的情况,如果推广的速度过快,有可能造成相关经验得不到推广、知识得不到共享的情况。实施过程中,需要明确系统模型,逐步探索逐步实施,在实施过程中保持系统的统一规范,同时根据相应企业特点进行适应性调整,保持系统可用性。这些探索、部署的过程是系统推广的难点所在。 2、规模化造成的管控能力降低 企业并购带来业务互补效应和集团规模化效应,对公司业务和市场扩展具有推动作用,然而规模增大也会造成企业管控能力的降低。首先体现在业务控制能力的降低上,随着管理链条的延伸,公司管理层的业务压力逐渐增大,管控能力也逐渐弱化。同时,延伸的管

信息系统集成项目的风险管理

论信息系统集成项目的风险管理 摘要: 本文讨论四川省某政府部门视频指挥系统项目的风险管理,我做为项目经理,负责系统的组织规划实施与项目管理,该视频指挥系统具有严格的安全,稳定,时实高效和可靠性能要求,公司对该项目的实施风险方管理尤其重视,因此在实施之前我以及项目对项目的风险管理和控制做了反复论证,并做了相应风险管理和控制计划。该项目的成功很大程度上归功于在项目管理过程中对整个项目的风险管理和控制,主要体现在四方面:进度风险、核心技术人员流动风险、人员人身安全风险、货物运送安全风险。本文从这四方面来讨论大型信息系统集成项目的风险管理问题。 正文: 2010年5月,我公司承担建设四川省某政府部门视频指挥系统项目,公司任命我为该项目项目经理,全面负素养项目的组织规划实施与项目管理。该项目合同要求在12月底完成,项目实施周期为七个月,时间十分紧张,项目包含实施点共计166个。由于该政府部门的实施点非常多且分布较广、环境恶劣,如何在如此短的时间内完成全部网点的施工对本项目来说是一项挑战,同时控制好各种可能出现的风险就显得极其的重要,为此,我们项目组召开了关于风险防范的专项会议,制定了风险管理计划。重点整理出四大需要控制和管理的风险,并相应的采取了措施进行控制。 一、控制进度风险 由于本系统项目是一个大型的系统集成项目,所涉及的合同设备采购、运送、安装、验收等程序繁复,需要公司各部门如采购、技术、库管、行政等众多部门的配合,所以如果合同设备不能按时到货,技术未能做好实施前的技术认定,库管不能准确配送发货、行政不能配合好各样手续,都会导致进度计划不能达成,而造成巨大的损失。由此可见进度的风险控制将对整个项目的成功与否起着至关重要的作用,因此在项目开工实施前,我们项目组召开专题讨论会,关于如何保证进度控制的相关问题,我们通过甘特图、公司项目历史绩效数据库和历史项目经验制定了详细的施工计划,在此计划中确定了各实施点的具体施工时间以及各网点所需的设备明细清单,并在订货前对所有该点的设备做反复技术认定,形成

学校信息系统集成实施方案完整版

学校信息系统集成实施 方案 HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】

四川省商业服务学校信息系统集成施工方案 一、项目概述 二、本项目为学校中心机房服务器和存储扩容,以及一个云桌面实训机房改造。 三、技术标准 1、 GB50174-2008《电子信息系统机房设计规范》 2、 GB2887-2000《计算站场地技术条件》? 3、 GB9361-2011《计算站场地安全要求》 4、 GB50714-93《电子计算机机房设计规范》 5、招标文件及合同 四、施工准备 五、?提前准备好设备安装所需的技术资料,安装规程,必要的技术力量,仪器设备和专用工具设备等,指派具有丰富经验的安装现场工程师负责技术指导、质量监督、现场测量和质量控制;针对安装现场的难点和临时出现的问题,主动与业主协商,提出解决方案。 六、工程质量保证体系 七、1、现场管理 八、??? 严格按业主对施工现场有关规定的要求组织施工建设,做到统一布置,统一安排。做好对安装调试人员文明施工的宣传教育,定期检查,认真记录。搞好施工现场的场容场貌,施工场地拉好隔离带,安全防护网。现场材料堆放合理,摆放整齐,插表持牌,各种材料不乱堆放,任意抛散,不污染周围环境,工作现场做到人走场清,工完料尽,垃圾和余料集中存放,及时外运。开工前,注意保护现场周围的其他设施,设置明显标志,采取相应之保护措施。电动机械加工,切割,焊接等相关区域的地板,墙面做好防护措施。 九、电源施工:

十、敷设电源线:不在同室取电时须布设线管。室外布线由承包施工方负责隐蔽工程布管布线及开挖恢复等施工。施工中须避让其他管线并尽量减少施工面积。正在敷设的线路不得连接电源。安装负责人进行督导。 十一、电源连接:首先确认供电端处于“分断”状态,必须自用电端开始连接(如设备开关或设备配电箱等) 。检查用电端连接无误后方可连接供电端,首先连接保护接地,其次连接零线,最后连接相线。电源连接后:检查用电端开关或设备配电箱电压,确认无误后“分断”电源。电源线须依颜色区分地线,零线及 A,B,C 等相线。无条件以颜色区分时,须在线端挂(套)固定标识区分。 十二、通讯线缆施工: 十三、?屏体和控制系统不在同室时须布设线管。室外布线,隐蔽工程,及开挖恢复等施工中须避让其他管线并尽量减少开挖面积,安装负责人进行督导。 十四、2、进度管理? 十五、???根据施工总体进度做出分部具体施工进度计划表,预计工期为30天。严格控制各作业准时完成。合理安排施工进度与作业计划,均衡安排施工力量,减少因工序衔接出现的拖延现象,提高施工效率。 十六、3、消防和安全管理 十七、工程实施进行全方位的安全管理以预防为主,任何行为都要对安全负责,严格遵守各项操作规程和技术规范,从意识上,技术上,装备上,管理上来保证人身和设备的安全。 十八、工程现场配备防火安全员,负责防火和安全工作,并按有关规定配置灭火器,采取防火措施。施工人员不得携带火种进入现场,杜绝施工人员在现场吸烟现象。严格执行现场用火制度,易燃材料(主要是漆类和纸箱)集中管理和存放,在临近使用前进场,并设有明显标志,使用后的余料及时撤出现场。使用焊接设备前向业主和防火主管提出申请,并清理场地;使用中设专人进行监督;使用后检查焊接场地和周围环境,确保不留火险隐患。 十九、加强施工现场的保卫工作,特别是贵重器材和设备保护,对贵重材料,工具及设备及时收回,妥善保管。布置任务与安全教育和提示同步,工序和过程交接必须有安全介绍和说明方面的内容。重视用电安全, 二十、

企业信息系统整合目的

企业信息系统整合 企业信息化建设的思路伴随企业现代化改造与市场环境需求而日趋完善和迫切,不间断的信息化投入使许多企业拥有了一定数量、不同目标的信息系统。由于多种的原因,企业内部各信息系统之间,以及企业外部各信息系统之间存在许多不相适应的地方。为提高信息系统的运行效率,系统整合逐步成为企业关心的内容,特别是对于正在组建大型的跨区域集团企业和合并、收购的企业,要形成业务的联合重组,就必然要求对各个系统进行整合,实现内部信息流的通畅与有效。因此,系统整合日趋成为人们关心的焦点,一方面企业内部多个信息系统的应用,另一方面主要的原动力来自于企业重组与并购。 现代企业重组与并购中信息系统担负着重要的角色。信息系统是企业重组与并购过程中一种控制和管理的工具,是企业需要积极运用的焦点资源;是主体企业控制新的并购企业,掌握整个企业绩效,实现管理框架重新设计、管理过程传递和资源重新布局的必要工具。信息系统还是企业重组与并购后实现企业所有资源共享和集约的有效手段。可以说没有信息系统的商流和物流,就不可能集约,也不可能克服重组与并购后的“大企业”病问题。 企业信息化是企业应用信息技术(包括先进的计算机、通信、互联网和软件等技术和产品),使企业的生产、经营、管理等各个层次、各个环节和各个方面水平得以提高,不断提高企业的决策能力和竞争力的过程。然而,现实情况是:在企业投入大量资金搞信息系统建设以后,发现信息系统总不能完全满足企业的需求。很多信息系统建成以后都在自己的领域内独立运转,形成了众多的信息孤岛。企业的信息系统建设主要集中在生产过程自动化和管理信息化上,解决具体工作人员日常工作电子化的问题,很少进行经营决策信息系统和战略决策信息系统的建设。企业信息系统不能有效管理企业零散信息,不能使信息系统间协同工作,不能综合利用企业的数据资源,不能有效组织信息资源。诸如此类的问题,在企业信息化的建设中屡见不鲜。因此,系统整合首先就是要解决最简单的信息系统使用效率问题。系统整合的目的可分为下列几类: 1.实现企业内部各个不同功能分系统之间的连接与整合。 早期企业信息化建设缺乏比较严谨的总体规划,或者在实施过程中,企业内部管理需求发生了变化,加之不同系统开发商各自的风格不同。因此,即使在信息化建设做了很科学的总体规划的企业里,企业实施的信息系统也可能存在功能重叠、漏缺和互不连接的情况。例如,财务管理系统通常按照自己的需求,设计了需要物资部门提供相应的入出票据管理,但却没有考虑物资管理部门管理系统中所需要的仓储细节管理。对于物资管理系统而言,其则根据自身的业务流程和需求进行系统设计,这也不可避免的产生功能重叠和信息上的孤立与重复。另外,有些信息是多个系统的综合信息,系统开发时由于没有从细节上分析如何产生这些综合数据等等。 基于上述原因,考虑利用现有的系统产生的数据进行整合来实现企业内部各个不同功能分系统之间的连接与整合。

信息系统集成及项目实施方案

XXX通清算中心系统及网络集成实施方案 1 概述 XXX项目的业务范围包括:公共交通、小额消费的电子支付、公共事业缴费等,由于XXX 系统定于X月底上线,考虑项目实施时间周期短与新设备采购到货时间比较长,所以系统上线采用了一套临时设备,近期采购的服务器、网络设备、各类软件已经全部到位。为保障新合肥系统稳定、安全、高效的运行,需要尽快将运行在临时环境的新合肥通系统迁移到新系统环境上。 本次项目采购的设备主要用于搭建新合肥通清算中心系统,用于发行符合XXX标准的预付费卡准备,届时XXX将可以在银联的POS设备上进行刷卡消费。 2 工程范围 工程名称: 工程地点: 本工程范围包括下列系统设计、系统所需货物的供应、运输、安装调试、系统测试、开通、人员培训与售后服务: ●POSP服务器(2台) ●WEB控制台服务器(2台) ●光纤交换机(2台) ●磁盘阵列(1台) ●磁带存储(1台) ●核心交换机(2台) ●发布式交换机(2台) ●防火墙(2台) ●双机软件(5套) ●备份软件(1套) ●杀毒软件(2套) ●防毒墙(2台) ●网管系统(1套) 3 项目参与单位 软件开发:XXXXXX 操作系统数据库集成:XXXX 配合方:XXXXX 网络及服务器集成及电源改造:XXXXX 4 建设目标 本次XXX清算中心系统服务器及网络设备采购及安装项目建设目标如下: 1)构建XXXXXXX项目为发行符合银联PBOC2、0标准的预付费卡做准备 2)建设XXXXX股份有限公司清算中心核心网络与系统 3)建设XXXXX股份有限公司通卡项目网络与系统安全体系,通过软硬件安全措施确保 各应用系统的网络安全与系统能够正常运行 4)为合XXXXX系统迁移及后续系统压力测试做准备 5 阶段划分 综合考虑了合肥“XXXX”清算中心系统服务器及网络设备采购及安装项目功能需求、实施范围、系统复杂度、用户可接受的上线时间等因素,我们计划工程分为以下几个阶段: (1)强电改造阶段(周期5天)

(完整版)企业信息系统整合方案

企业信息系统整合方案

目录 现状和目标 (3) 技术难点 (4) (1)数据库基础 (4) (2)规范与标准 (5) (3)系统体系结构 (5) (4)操纵系统和网络硬件环境 (5) 实现方案 (6) (1)分析总体需求,确定系统整合的原则与目标 (6) (2)分析现有各个系统的功能设计、数据基础、运行环境等现状 (6) (3)确定整合后系统的功能,决定系统取舍的具体内容 (6) (4)采用统一的数据标准,开发接口和新的系统来实现统一 (6) 整合方式 (7) (1)做好企业信息化的总体规划 (7) (2)建立办公自动化平台,是进行信息系统整合最初期的方式 (7) (3)通过构建业务管理文档级集成平台,是文档级信息系统整合的提升 (8) (4)建立企业门户平台为主线,是比较流行的一种系统整合方式 (8) (5)建立数据整合平台,是从数据基础进行整合的信息系统整合方式 (9)

现状和目标 目前,多数企业信息化建设项目都取得了很大的成绩,比如网络、系统、邮件、门户建设方面,在企业管理工作中发挥了很好的作用。但是,这些成绩距离管理现代化的要求目标还有较大的差距,企业随着市场的开发,面临越来越大的竞争和挑战。 在企业信息化建设取得了长足发展后的今天,很多企业都在积极开展或筹备建设企业信息系统。但是,由于缺乏整体规划,没有统一的标准,造成管理内容、数据定义不统一,低水平重复开发现象严重,形成了越来越多的信息孤岛,系统间集成困难,没有形成规模,整体效益的优势、潜力没有得到很好发挥。企业信息系统整合就是把分散的信息整合在统一的平台上,如企业信息门户上,共享这些信息,为决策、管理,及整体优化资源提供科学的数据,从而降低成本,提高经济效益。 信息管理已成为企业前端管理的重要组成部分,如下图所示。它以信息为支撑,源于信息层,经信息管理层,将信息加工、处理、整合,然后流入企业内部的各个相关部门,实现信息的传播与利用。在这里信息流作为企业管理各个环节的连接链,进入行政与业务管理层,为企业上层管理部门决策提供理论支持,以利于企业在激烈的市场竞争中占主导地位。最后到决策落实执行层,并将落实执行(企业运行)信息反馈给信息层,由此形成新的一轮循环过程,并随着信息的不断更新,推动企业管理不断向前发展和完善。

系统集成项目管理资料

考试科目1 系统集成项目管理基础知识[2] 1:系统集成项目管理基础知识 1.信息化知识 1.1信息化概念 信息与信息化 国家信息化体系要素 国家信息化发展战略 1.2电子政务 电子政务的概念和内容 电子政务建设的指导思想和原则 电子政务建设的目标和主要任务 1.3企业信息化与电子商务 企业信息化 企业资源计划(ERP) 客户关系管理(CRM) 供应链管理(SCM) 企业应用集成 电子商务 1.4商业智能(BI) 2.信息系统服务管理 2.1信息系统服务业 信息系统服务的内容 信息系统集成(概念,类型和发展) 信息系统工程监理(必要性,概念,内容和发展) 2.2信息系统服务管理体系 2.3信息系统集成资质管理 信息系统集成资质管理的必要性和意义 信息系统集成资质管理办法(原则,管理办法和工作流程)信息系统集成资质等级条件 信息系统项目管理专业技术人员资质管理 2.4信息系统工程监理资质管理 信息系统工程监理资质管理的必要性,意义和主要内容信息系统工程监理资质管理办法 信息系统工程监理资质等级条件 信息系统工程监理人员资质管理 3.信息系统集成专业技术知识 3.1信息系统建设 信息系统的生命周期,各阶段目标及主要工作内容 信息系统开发方法 3.2信息系统设计 方案设计 系统架构 设备,DBMS和技术选型 3.3软件工程 软件需求分析与定义 软件设计,测试与维护 软件质量保证及质量评价 软件配置管理 软件过程管理 软件开发工具 软件复用 3.4面向对象系统分析与设计 面向对象的基本概念 统一建模语言UML与可视化建模 面向对象系统分析 面向对象系统设计 3.5软件系统结构(软件架构) 软件体系结构定义

信息系统集成项目管理的认识和体会

信息系统集成项目管理的认识和体会 目前,在传统行业实行项目管理已很普遍,而在信息系统集成行业,人们越来越认识到实行项目管理的重要性。由于信息产业的技术含量高,信息系统集成项目经常会遇到需求多变、技术更新和所处环境变化快速、人员流动频繁等情况,所以信息系统集成行业更加需要科学规范的项目管理。因此,只有对信息系统集成项目实施项目管理,才能规范项目需求、降低项目成本、缩短项目工期、保证信息工程质量。 那么,我们知道了信息系统集成行业实施项目管理的重要性和必要性,但实际生活中有多少公司实施了项目管理?又有多少公司实施项目管理取得了骄人的成绩呢?让我们看看这几家公司的运营模式:甲公司实施了项目管理,但项目经理很谦虚,客户提出的大小问题都给予解决,客户很满意。但项目却拖的时间较长,客户总想把所有的问题都改完再说,已经一再延期。乙公司也实施了项目管理,但项目经理盛气凌人,客户提出的问题一般都不解决,虽然项目进度控制的较好,基本能按期完成项目,但客户很不满意。丙公司表面上实施了项目管理,但项目经理有名无实,各职能部门各自为政。项目因各部门间配合问题不断出现延期,超支等情况,但最终结果是各职能部门间相互抱怨。这几家公司的运营模式还只是众多公司中运营模式的沧海一粟,所以信息系统集成行业有效实施项目管理还任重而道远。 那么,信息系统集成行业怎样有效实施项目管理呢?我个人认为从下面几个方面着手: 一、项目可行性研究 在一定的组织里,没有完成项目可行性研究,一个项目一般不会正式启动。很多公司在进行项目可行性研究时会出现很多问题,如:研究深度不够,质量不高,不能满足决策的需要;不重视多方案论证和比较,无法进行优选;调查研究得不够,导致项目投资收益计算失真;可行性研究报告的编制缺乏独立性、公正性和客观性;等等。对此,首先我们要正确认识可行性研究的阶段划分与功能定位。其次,按要求进行可行性研究,正确确定其依据。第三,采用科学的方法与先进的技术。第四,建立科学的决策体系和管理机制。 二、项目启动阶段 项目启动阶段需要界定工作目标及工作任务;获得老板或高层的支持;组建优秀的项目团队;准备充足的资源;建立良好的沟通;对客户的积极反应进行适当的监控和反馈。 项目管理最重要、最难做的工作就是界定工作目标及工作任务,也就是确定

系统集成实施计划方案_计划文档

实施方案 公司凭借其在IT领域多年的从业经验,向客户提供完整的系统建设方案。采用领先的服务器、交换机、PC、投影机、视频展示台等产品,并秉承"简单、可靠、创新"的网络最高境界,为用户提供最好的系统集成服务。 我们将向客户提供各种智能的、高性能的、经济高效和容易使用的系统集成方案,与客户紧密沟通,与合作伙伴建立高效的商务合作关系和供应链关系,是我们竞争的法宝。我们既要为用户建设优质的计算机网络系统,同时一定要为用户培养一支过硬的技术队伍。 采用信息化技术作为主要管理手段,建立信息化的管理平台,在施工过程对整个工程的工期、质量、成本进行有效的控制。编制详细而周密的施工整体控制计划,明确各专业进场和配合及交出时间,以保证整体计划的按期实现。加强工程管理,搞好各工种各专业的配合协调,加强对各专业部分的质量控制,通过严密完善的公司质量管理体系,确保“优良工程”的实现。 我公司在每一次施工前都做好了充分的准备,为每一个项目的顺利实施做好的详细的准备计划,为保障工程的实施做好铺垫。 设备进场的准备 我公司在每次设备进场前做好了相关的准备。在每一批次的发货数量,每一天的运输数量,在库房中应准备的货物数量,我们都做了仔细的计算,同时也按一定的标准做好物质上准备。这样保证了设备物质的供应及时,物流顺畅。 与客户的沟通联系及准备 我们与客户有着广泛深厚的基础,在每一次安装前都对客户的准备情况做了详细的了解,与客户一同将安装前应做好的准备工作一一落实到位。重点落实场地准备情况、强电到位情况 我们同时通过自身完善的服务系统,与客户建立了良好的沟通渠道,在每一项工程的施工前都与客户以及当地的主管单位做了认真的了解和调查,及时地将客户和当地主管单位的情况反馈回公司。为安装工作做好了充分的准备。 施工组织和管理准备

企业的信息系统整合方案设计

企业信息系统整合方案 目录 现状和目标 (3) 技术难点 (4) (1)数据库基础 (5) (2)规范与标准 (5) (3)系统体系结构 (5) (4)操纵系统和网络硬件环境 (5) 实现方案 (6) (1)分析总体需求,确定系统整合的原则与目标 (6) (2)分析现有各个系统的功能设计、数据基础、运行环境等现状 (6) (3)确定整合后系统的功能,决定系统取舍的具体内容 (6) (4)采用统一的数据标准,开发接口和新的系统来实现统一 (7) 整合方式 (7) (1)做好企业信息化的总体规划 (7) (2)建立办公自动化平台,是进行信息系统整合最初期的方式 (8)

(3)通过构建业务管理文档级集成平台,是文档级信息系统整合的提升 (8) (4)建立企业门户平台为主线,是比较流行的一种系统整合方式 (9) (5)建立数据整合平台,是从数据基础进行整合的信息系统整合方式 (9)

现状和目标 目前,多数企业信息化建设项目都取得了很大的成绩,比如网络、系统、邮件、门户建设方面,在企业管理工作中发挥了很好的作用。但是,这些成绩距离管理现代化的要求目标还有较大的差距,企业随着市场的开发,面临越来越大的竞争和挑战。 在企业信息化建设取得了长足发展后的今天,很多企业都在积极开展或筹备建设企业信息系统。但是,由于缺乏整体规划,没有统一的标准,造成管理内容、数据定义不统一,低水平重复开发现象严重,形成了越来越多的信息孤岛,系统间集成困难,没有形成规模,整体效益的优势、潜力没有得到很好发挥。企业信息系统整合就是把分散的信息整合在统一的平台上,如企业信息门户上,共享这些信息,为决策、管理,及整体优化资源提供科学的数据,从而降低成本,提高经济效益。 信息管理已成为企业前端管理的重要组成部分,如下图所示。它以信息为支撑,源于信息层,经信息管理层,将信息加工、处理、整合,然后流入企业内部的各个相关部门,实现信息的传播与利用。在这里信息流作为企业管理各个环节的连接链,进入行政与业务管理层,为企业上层管理部门决策提供理论支持,以利于企业在激烈的市场竞争中占主导地位。最后到决策落实执行层,并将落实执行(企业运行)信息反馈给信息层,由此形成新的一轮循环过程,并随着信息的不断更新,推动企业管理不断向前发展和完善。

信息系统集成工程项目介绍

系统集成工程 一、信息系统最新技术 1.虚拟化技术 2.刀片服务器技术 3.服务器集群技术 4.SAN存储技术 5.智能DNS技术

二、信息系统集成的概念 信息系统集成是指将计算机软件、硬件、网络通信等技术和产品集成为能够满足用户特定需求的信息系统,包括总体规划、设计、开发、实施、服务及保障。 信息系统集成由以下几个显著特点: 1.信息系统集成要以满足用户需求为全然动身点。 2.信息系统集成不只是设备选择和供应,更重要的,它是具 有高技术含量的工程过程,要面向用户需求提供全面解决 方案,其核心是软件。 3.系统集成的最终交付物是一个完整的系统而不是一个分立 的产品。 4.系统集成包括技术、治理和商务等各项工作,是一项综合 性的系统工程、技术系统集成工作的核心,治理和商务活 动是系统集成项目成功实施的保障。 三、信息系统集成的分类 系统集成要紧包括设备系统集成和应用系统集成。

3.1 设备系统集成 设备系统集成,也可称为硬件系统集成,在大多数场合简称系统集成,或称为弱电系统集成,以区分于机电设备安装类的强电集成。设备系统集成也可分为智能建筑系统集成、计算机网络系统集成、安防系统集成等。 1.智能建筑系统集成(Intelligent Building System Integration),指以搭建主体内的建筑智能化治理系统为 目的,利用综合布线技术、楼宇自控技术、通信技术、网 络互联技术、多媒体应用技术、安全防范技术等将相关设 备、软件进行集成设计、界面定制开发、安装调试和应用 支持。智能建筑系统集成实施的子系统包括综合布线、楼 宇自控、电话交换、机房工程、监控系统、防盗报警、公 共广播、门禁系统、楼宇对讲、一卡通、停车治理、消防 系统、多媒体显示系统、远程会议系统等。关于功能相近、统一治理的多栋建筑体的智能建筑系统集成,又称智能园 区系统集成。 2.计算机网络系统集成(Computer Network System Integration),指通过结构化综合布线和计算机网络技术,

企业信息系统整合方案.doc

企业信息系统整合方案1 企业信息系统整合方案 目录 现状和目标(2) 技术难点(3) (1)数据库基础(3) (2)规范与标准(4) (3)系统体系结构(4) (4)操纵系统和网络硬件环境(4) 实现方案(5) (1)分析总体需求,确定系统整合的原则与目标(5) (2)分析现有各个系统的功能设计、数据基础、运行环境等现状(5)(3)确定整合后系统的功能,决定系统取舍的具体内容(5) (4)采用统一的数据标准,开发接口和新的系统来实现统一(5) 整合方式(6) (1)做好企业信息化的总体规划(6) (2)建立办公自动化平台,是进行信息系统整合最初期的方式(6)

(3)通过构建业务管理文档级集成平台,是文档级信息系统整合的提升(7) (4)建立企业门户平台为主线,是比较流行的一种系统整合方式(7) (5)建立数据整合平台,是从数据基础进行整合的信息系统整合方式(8) 现状和目标 目前,多数企业信息化建设项目都取得了很大的成绩,比如网络、系统、邮件、门户建设方面,在企业管理工作中发挥了很好的作用。但是,这些成绩距离管理现代化的要求目标还有较大的差距,企业随着市场的开发,面临越来越大的竞争和挑战。 在企业信息化建设取得了长足发展后的今天,很多企业都在积极开展或筹备建设企业信息系统。但是,由于缺乏整体规划,没有统一的标准,造成管理内容、数据定义不统一,低水平重复开发现象严重,形成了越来越多的信息孤岛,系统间集成困难,没有形成规模,整体效益的优势、潜力没有得到很好发挥。企业信息系统整合就是把分散的信息整合在统一的平台上,如企业信息门户上,共享这些信息,为决策、管理,及整体优化资源提供科学的数据,从而降低成本,提高经济效益。 信息管理已成为企业前端管理的重要组成部分,如下图所示。它以信息为支撑,源于信息层,经信息管理层,将信息加工、处理、整合,然后流入企业内部的各个相关部门,实现信息的传播与利用。在这里信息流作为企业管理各个环节的连接链,进入行政与业务管理层,为企业上层管理部门决策提供理论支持,以利于企业在激烈的市场竞争中占主导地位。最后到决策落实执行层,并将落实执行(企业运行)信息反馈给信息层,由此形成新的一轮循环过程,并随着信息的不断更新,推动企业管理不断向前发展和完善。 技术难点

2018系统集成工程师、信息系统项目管理师(知识要点)

2018年系统集成工程师、信息系统项目管理师 9大过程 整(整体)范(范围)进(进度) 成(成本)人(人力资源)质(质量) 沟(沟通)风(风险)采(采购) ★1整体管理:(7) 整体管理7个: 制定项目章程, 制定初步的项目范围说明书, 制定项目计划, 指导和管理项目执行, 监控项目执行, 整体变更控制, 项目收尾。 1.项目整体管理知识领域包括保证项目各要素相互协调以完成项目所涉及的 各个过程,是项目管理的首要知识。项目经理对项目的整体管理负有全面 责任。 2.项目整体管理过程负责项目的全生命周期、全局性管理、综合性管理。 3.★项目章程是正式批准一个项目的文档或者批准项目是否进入下一阶段的 文档,并对项目经理授权。由组织外的发起人或资助人发布。项目启动过 程的成果,象征意义大于实际意义,标志着项目正式启动,同时也是项目 经理的护身符。 4.★项目章程内容(嘘嘘的人干杯,只假约回概) 1)项目需求,反映干系人的要求和期望, 2)项目必须实现的商业需求,项目概述或产品需求, 3)项目的目的或论证结果, 4)任命项目经理(人)并授权级别, 5)干系人的影响, 6)里程碑进度计划, 7)职(只)能组织, 8)组织的、环境的和外部的假设, 9)组织的、环境的和外部的约束, 10)论证项目的业务方案,包括投资回报率, 11)概要预算。 5.★工作说明书SOW:对内部项目而言,由项目发起人提出;对外部项目而言, 从客户那里得到,可以是邀标书、合同等。工作说明书包括:爷惨战。业 务需求,产品范围描述,战略计划。 6.项目启动时应把握以下原则:1、明确哪些事情能做、哪些事情不能做;2、 不仅要明确任务,还要明确完成任务的约束套件和验收标准;3不要关注 成果,还要关注采用哪些过程获得成果。

学校信息系统集成实施方案

四川省商业服务学校信息系统集成施工方案 一、项目概述 本项目为学校中心机房服务器和存储扩容,以及一个云桌面实训机房改造。 二、技术标准 1、GB50174-2008《电子信息系统机房设计规范》 2、GB2887-2000《计算站场地技术条件》 3、GB9361-2011《计算站场地安全要求》 4、GB50714-93《电子计算机机房设计规范》 5、招标文件及合同 三、施工准备 提前准备好设备安装所需的技术资料,安装规程,必要的技术力量,仪器设备和专用工具设备等,指派具有丰富经验的安装现场工程师负责技术指导、质量监督、现场测量和质量控制;针对安装现场的难点和临时出现的问题,主动与业主协商,提出解决方案。 四、工程质量保证体系 1、现场管理 严格按业主对施工现场有关规定的要求组织施工建设,做到统一布置,统一安排。做好对安装调试人员文明施工的宣传教育,定期检查,认真记录。搞好施工现场的场容场貌,施工场地拉好隔离带,安全防护网。现场材料堆放合理,摆放整齐,插表持牌,各种材料不乱堆放,任意抛散,不污染周围环境,工作现场做到人走场清,工完料尽,垃圾和余料集中存放,及时外运。开工前,注意保护现场周围的其他设施,设置明显标志,采取相应之保护措施。电动机械加工,切割,焊接等相关区域的地板,墙面做好防护措施。 1.1 电源施工:

敷设电源线:不在同室取电时须布设线管。室外布线由承包施工方负责隐蔽工程布管布线及开挖恢复等施工。施工中须避让其他管线并尽量减少施工面积。正在敷设的线路不得连接电源。安装负责人进行督导。 电源连接:首先确认供电端处于“分断”状态,必须自用电端开始连接(如设备开关或设备配电箱等) 。检查用电端连接无误后方可连接供电端,首先连接保护接地,其次连接零线,最后连接相线。电源连接后:检查用电端开关或设备配电箱电压,确认无误后“分断”电源。电源线须依颜色区分地线,零线及 A,B, C 等相线。无条件以颜色区分时,须在线端挂(套)固定标识区分。 1.2 通讯线缆施工: 屏体和控制系统不在同室时须布设线管。室外布线,隐蔽工程,及开挖恢复等施工中须避让其他管线并尽量减少开挖面积,安装负责人进行督导。 2、进度管理 根据施工总体进度做出分部具体施工进度计划表,预计工期为30天。严格控制各作业准时完成。合理安排施工进度与作业计划,均衡安排施工力量,减少因工序衔接出现的拖延现象,提高施工效率。 3、消防和安全管理 3.1 工程实施进行全方位的安全管理以预防为主,任何行为都要对安全负责,严格遵守各项操作规程和技术规范,从意识上,技术上,装备上,管理上来保证人身和设备的安全。 3.2 工程现场配备防火安全员,负责防火和安全工作,并按有关规定配置灭火器,采取防火措施。施工人员不得携带火种进入现场,杜绝施工人员在现场吸烟现象。严格执行现场用火制度,易燃材料(主要是漆类和纸箱)集中管理和存放,在临近使用前进场,并设有明显标志,使用后的余料及时撤出现场。使用焊接设备前向业主和防火主管提出申请,并清理场地;使用中设专人进行监督;使用后检查焊接场地和周围环境,确保不留火险隐患。 3.3加强施工现场的保卫工作,特别是贵重器材和设备保护,对贵重材料,工具及设备及时收回,妥善保管。布置任务与安全教育和提示同步,工序和过程交接必须有安全介绍和说明方面的内容。重视用电安全,

信息化系统集成监理方案

某某 信息系统工程监理方案网络系统集成监理方案 某某 2005年10月14日

一、监理工程概况 1、工程名称:某某信息系统工程——网络系统集成 2、工程地点: 3、建设单位: 4、设计单位: 5、承建单位: 6、监理单位:某某 二、监理依据 1GB/T 9837.1-4—1998 信息技术开发系统互连基本参考模型 2GB/T17967—2000 信息处理系统开放系统互连基本参考模型3GB/T17969—2000信息处理系统开放系统互连OSI登记机构的操作规程 4GB/T 16646—1996信息技术开放系统互连局域网媒体访问控制(MAC)服务定义 5GB/T 15629.1—2000信息技术开放系统互连局域网特定要求 6GJ014—1995 通信机房环境条件 7GA/T75—1994 安全防范工程程序与要求 8GB17859-1999计算机系统安全保护等级划分准则 9GB/T 50311-2000建筑与建筑群综合布线系统工程设计规范 10GB/T 50312-2000建筑与建筑群综合布线系统工程验收规范 11YD/T1240—2002 接入网设备测试方法—基于以太网技术的宽带接入网 12GB/T17544—1998 信息技术软件包质量要求和测试 13YD/T869—1996 用于局域网分组交换公用数据网互联的网桥/路

由器接入分组交换公用数据网技术要求和测试方法 14GB/T19001—1994 质量体系、设计、开发、生产、安装和服务的质量保证模式 三、监理方案 1、工程项目监理内容 ●工程事实管理的组织结构 ●工程文档的管理与控制 ●工程方案的设计 ●工程实施的准备也组织 ●工程实施过程的控制 ●工程实施的检查 ●设备到货和装调 ●不合格工程的控制 ●工程的审核与评审 ●工程的验收与交接 ●工程的质量监控 ●人员的培训 2、项目监理程序 计算机网络工程建设监理一般按如下程序进行: 需求分析方案论证—招投标—现场监理—测试—验收 1)需求分析方案论证阶段的监理: a)检查承建方(或项目设计方、投标方,下同)对业主现状的描 述文档,描述是否真实、到位。 b)检查承建方对业主现有网络系统的分析文档,对业主现有系统

铝材生产企业信息系统整合研究结论与参考文献

铝材生产企业信息系统整合研究结论与参考文献 本篇论文目录导航: 【题目】铝材加工企业管理信息系统建设探讨 【第一章】中信渤铝的管理信息系统的优化研究绪论 【第二章】企业管理信息系统整合理论 【第三章】中信渤铝管理信息系统现状及问题 【4.1】信息系统网络基础设施设计 【4.2 4.3】管理信息系统整合的主要内容 【第五章】管理信息系统预算投入及保障措施 【结论/参考文献】铝材生产企业信息系统整合研究结论与参考文献 结论 本文主要针对管理信息系统的整合研究,提出构建中信渤铝管理信息系统整合的设计方案。文中介绍了管理信息系统的发展及应用现状,归纳总结了相关理论,分析了管理信息系统建设中的关键点和亟待解决的问题,重点以中信渤铝公司为例,详细介绍了该公司当前的各个应用系统模块、企业信息门户以及内联网平台中存在的重大漏洞,结合管理信息系统的特点和相关关系,提出逐步建立中信渤铝管理信息系统整合的方案和实施策略,并提出了信息系统整合投入预算和保障措施。

综上所述,本文得到以下结论: (1)指出了中信渤铝的各项业务子系统没有与财务系统形成良好的对接等重大问题。详细研究国内外管理信息系统相关理论知识后,以中信渤铝公司为研究案例,分析了该公司管理信息系统整合的现实情况,并提出在应用系统模块以及内联网平台建设等工作中存在着网络基础平台建设不完善,信息系统整合投入资金不足等问题,这些都不利于企业运营效率和效益水平的提高。 (2)本文制定了中信渤铝管理信息系统整合的设计方案及实施路径。该方案的设计是以完善铝型材业务ERP 系统建设,全面整合企业信息系统,实现数据共享与规范化,提升企业运营管理效率和市场竞争力为总目标。在保留原管理信息系统的数据资源基础上,进行数据资源规划,实现以财务为核心的全业务流程的一体化管理以及管理类应用系统、统计查询与决策分析系统和企业信息门户等的集成与共享。 为企业实现高效、稳定、安全运营和可持续发展提供保障。 (3)提出了中信渤铝公司的信息系统整合投入预算和保障措施。本文从加强基础网络及硬件平台投入、应用系统建设投入、内联网平台投入以及软件正版化的投入,建立健全各项规章制度、加强信息化组织机构建设、加强项目的组织与管理以及切实做好信息化培训等方面做出规划。 (4)本文的创新之处本文提出了中信渤铝公司的业务与财务流程一体化整合模式。通过对中信渤铝公司管理信息系统的优化及

系统集成项目管理资料

考试科目1系统集成项目管理基础知识[2] 1:系统集成项目管理基础知识 1.信息化知识 1.1信息化概念 信息与信息化 国家信息化体系要素 国家信息化发展战略 1.2电子政务 电子政务的概念和内容 电子政务建设的指导思想和原则 电子政务建设的目标和主要任务 1.3企业信息化与电子商务 企业信息化 企业资源计划(ERP) 客户关系管理(CRM) 供应链管理(SCM) 企业应用集成 电子商务 1.4商业智能(BI) 2.信息系统服务管理 2.1信息系统服务业 信息系统服务的内容 信息系统集成(概念,类型和发展) 信息系统工程监理(必要性,概念,内容和发展) 2.2信息系统服务管理体系 2.3信息系统集成资质管理 信息系统集成资质管理的必要性和意义 信息系统集成资质管理办法(原则,管理办法和工作流程)信息系统集成资质等级条件 信息系统项目管理专业技术人员资质管理 2.4信息系统工程监理资质管理 信息系统工程监理资质管理的必要性,意义和主要内容信息系统工程监理资质管理办法 信息系统工程监理资质等级条件 信息系统工程监理人员资质管理 3.信息系统集成专业技术知识 3.1信息系统建设 信息系统的生命周期,各阶段目标及主要工作内容 信息系统开发方法 3.2信息系统设计 方案设计 系统架构 设备,DBMS和技术选型 3.3软件工程 软件需求分析与定义 软件设计,测试与维护 软件质量保证及质量评价 软件配置管理 软件过程管理 软件开发工具 软件复用 3.4面向对象系统分析与设计 面向对象的基本概念 统一建模语言UML与可视化建模 面向对象系统分析 面向对象系统设计 3.5软件系统结构(软件架构) 软件体系结构定义

系统集成方案和实施计划方案

第1章系统集成方案和实施方案 公司凭借其在IT领域多年的从业经验,向客户提供完整的系统建设方案。采用领先的服务器、交换机、PC、投影机、视频展示台等产品,并秉承"简单、可靠、创新"的网络最高境界,为用户提供最好的系统集成服务。 我们将向客户提供各种智能的、高性能的、经济高效和容易使用的系统集成方案,与客户紧密沟通,与合作伙伴建立高效的商务合作关系和供应链关系,是我们竞争的法宝。我们既要为用户建设优质的计算机网络系统,同时一定要为用户培养一支过硬的技术队伍。 采用信息化技术作为主要管理手段,建立信息化的管理平台,在施工过程对整个工程的工期、质量、成本进行有效的控制。编制详细而周密的施工整体控制计划,明确各专业进场和配合及交出时间,以保证整体计划的按期实现。加强工程管理,搞好各工种各专业的配合协调,加强对各专业部分的质量控制,通过严密完善的公司质量管理体系,确保“优良工程”的实现。 1.1 系统集成方案 我公司在每一次施工前都做好了充分的准备,为每一个项目的顺利实施做好的详细的准备计划,为保障工程的实施做好铺垫。 设备进场的准备 我公司在每次设备进场前做好了相关的准备。在每一批次的发货数量,每一天的运输数量,在库房中应准备的货物数量,我们都做了仔细的计算,同时也按一定的标准做好物质上准备。这样保证了设备物质的供应及时,物流顺畅。 与客户的沟通联系及准备 我们与客户有着广泛深厚的基础,在每一次安装前都对客户的准备情况做了详细的了解,与客户一同将安装前应做好的准备工作一一落实到位。重点落实学校场地准备情况、强电到位情况 我们同时通过自身完善的服务系统,与客户建立了良好的沟通渠道,在每一项工程的施工前都与客户以及当地的主管单位做了认真的了解和调查,及时地将客户和当地主管单位的

[信管网]系统集成项目管理师各章节重点知识点总结(精华版)

教材结构 第一章信息化基础知识 1、信息化基础知识 2、电子政务 3、企业信息化 4、商业智能 第二章信息系统服务管理 1、信息系统服务管理体系 2、信息系统集成资质管理 3、信息系统工程监理 4、ITIL与IT服务管理、信息系统审计 第三章信息系统集成专业技术知识 1、信息系统集成简述 2、信息系统建设 3、软件工程 4、面向对象系统分析与设计 5、软件架构 6、典型应用集成技术 7、计算机网络知识 第四章项目管理一般知识 1、什么是项目 2、项目的组织方式 3、项目生命周期 4、典型的信息系统项目的生命周期模型 5、单个项目的管理过程 6、项目管理高级话题 第五章立项管理 1、立项管理内容 2、建设方的立项管理 3、承建方的立项管理 4、签订合同

第六章项目整体管理 1、项目整体管理的主要活动和流程 2、项目启动 3、编制项目范围说明书(初步) 4、制定项目管理计划 5、指导和管理项目执行 6、监督和控制项目 7、整体变更控制 8、项目收尾 第七章项目范围管理 1、产品范围与项目范围 2、编制范围管理计划 3、范围定义 4、创建工作分解结构 5、范围确认 6、范围控制 第八章项目进度管理 1、项目进度管理概述 2、活动定义 3、活动排序 4、活动资源估算 5、活动历时估算 6、制定进度计划 7、项目进度控制 第九章项目成本管理 1、项目成本管理概述 2、制定项目成本管理计划 3、项目成本估算 4、项目成本预算 5、项目成本控制 第十章项目质量管理 1、质量管理基础 2、制定项目质量计划 3、项目质量保证 4、项目质量控制

1、项目人力资源管理的定义及有关概念 2、项目人力资源计划编制 3、项目团队组织建设 4、项目团队管理 第十二章项目沟通管理 1、项目沟通管理的基本概念 2、沟通管理计划编制 3、信息分发 4、沟通管理对组织过程资产的邮箱 5、绩效报告 6、项目干系人管理 第十三章项目合同管理 1、项目合同 2、项目合同的分类 3、项目合同签订 4、项目合同管理 5、项目合同索赔处理 第十四章项目采购管理 1、采购管理的相关概念和主要过程 2、编制采购计划 3、编制询价计划 4、询价 5、招标 6、合同及合同收尾 第十五章信息(文档)和配置管理 1、信息系统项目相关信息(文档)及其管理 2、配置管理 第十六章变更管理 1、项目变更的基本概念 2、变更管理的基本原则 3、变更管理组织机构与工作程序 4、项目变更管理的工作内容
