劳动力投入及主要材料、施工机械设备配备计划第一节劳动力配备一、劳动力部署为了保证在投标总计划工期全面完成本工程的各项施工任务,达到有效性整个施工工期的目的,生产劳动力的投入一定要满足本工程各个阶段施工工作量的需要,随着工程量的进展,工种的更换进行曲线浮动和工种穿插,做到重点工序重点投入,量大工程集中投入,工种穿插随时调动。
二、劳动力保证措施1、工程开工前,根据工程施工进度和工程量,确定合理的劳动组织,并安排好劳动力的数量。
2、劳动力的调配:根据工程实际施工进度及工期要求,合理调配和协调好各工种的劳动力组织。
3、项目部将不定期的组织各专业工种的劳动力的培训工作,提高劳动力的技术力量和专业技能,对于各特殊工种需持相应的专业上岗证(如脚手架、电焊工等)。
4、选择合理并技术力量强的班组,我们将在合格的承包围选择精干、优秀并长期合作的各专业班组。
5、在实施平面流水立体交叉的作业过程中,加强各工种之间的协调工作,应紧紧围绕“人、机、料、法”进行调度。
6、项目部的项目工程师、质量员、安全员应加强对各班组及劳动力的技术交底、质量交底、安全交底工作。
7、如有分包须加强对各专业分包单位劳动力的管理和协调工作。
8、合理安排好时间,必要的时候需加班加点确保工程施工进度。
9、我们公司承诺保证不拖欠民工工资,使民工的生活有保障。
10、为了调动民工的积极性,我们将采取一系列的奖罚措施。
三、劳动力计划表劳动力计划表详见后附表三:劳动力计划表第二节材料供应保证措施一、工程开工前,根据工程施工进度和工程量,合理确定好各种材料的数量。
二、材料采购采用多渠道,提早联系,本工程需要的材料,必须使其符合本工程的质量要求。
三、材料的选择应在质量有保证、信誉良好、供货及时的供应商间选择。
四、对于大宗材料的选择,我们将积极听取业主、监理的意见。
五、对工程质量有重大影响的物资(如含新工艺、新产品的物资),我们将在项目部评价后报公司审批后采购。
六、材料进场验证时如发现有不合格产品时,项目部立即拒绝并不接受使用。
施工机械设备配置计划一、施工机械设备计划(一)主要机械设备进场计划1、主要施工机具设备用量计划(1)本工程项目所需主要施工机械设备由公司采购部统一采购、统一调配、统一管理。
(2)机具的保养由专人负责。
(3)机具用电的导线和插座必须符合工地安全用电管理规定根据具体工程量情况及施工班组的部署、施工进度计划安排,具体需用主要施工机械设备。
2、主要测试设备用量现场配备足够的试验检验设备满足现场质量检查需要。
3、调配计划机械设备供应计划是机械管理的重要环节,合理的供应计划是保证施工生产顺利进行的保障。
其相应的设备、规格、数量便显得非常关键,为确保本工程按施工工期优质顺利完成,必须配备足够的施工机械设备。
(二)保证机械设备供应措施1、编制合理的机械设备供应计划,在时间、数量、性能方面满足施工生产的需要。
合理安排各种机械设备在各施工队(组)间和各施工阶段在时间和空间上的合理搭配,以提高机械设备的使用及工作效率。
提高设备的经济效益。
2、根据供应计划作好供应准备工作,编制机械设备运输、进场方案,保证按时、安全地组织进场。
3、加强机械设备的维修和保养,提高机械设备的完好率,使计划供应数量满足施工要求。
4、合理组织施工,保证施工生产的连续性,提高机械设备的利用率。
二、机械管理制度1、建立现场机械管理制度,安排专职机械操作手和管理人员。
2、建立各种机械的安全操作规程,管理人员向机械操作手进行安全技术交底。
3、发现故障由专职维修人员修理,机械操作手要定期保养和保护机械。
每天班前检查机械状况并做好记录。
4、严格安全操作规程持证上岗,严禁非机械手操作机械作业。
三、技术先进性与机械设备适用性工程质量的好坏、进度的保证很大程度与施工机械的先进性有关。
对于本工程的施工,我公司将针对实际情况和各工种、工序的需要,合理地配备先进的机械设备及挑选专业水平较高的技术操作人员,最大限度地体现技术的先进性和机械设备的适用性,充分满足施工工艺的需要,从而来保证工程质量和装饰效果。
机械设备配备原则在确保工程质量、安全、进度的前提下,遵循切实需要、实际可能、技术先进、经济合理、高效节能、安全环保、因地制宜的原则,做到机械与设备配置方案的最优化。
本工程机械设备、试验、质量检测设备配备充分体现我单位的管理水平和设备实力。
确保施工机械及时就位、机械设备相互匹配、多种设备组合成的机械化生产线高效可靠,效率充分发挥,最大限度地满足工程质量和施工进度的需要。
1、适用性,断面形状和尺寸相符,种类和性能要适用于本工程的工程地质、水文地质、周边环境、地层沉降等要求,刀具配置应能满足要求,并且在其使用寿命周期内可以适用于多项施工工程。
2、可靠性,机械设备的可靠性表现在以下两方面:一是整体设计的可靠性,即地质适应性;二是设备本身的性能、质量、使用寿命等的可靠性。
3、技术先进性,机械设备的技术先进性包括两方面,一方面指可以更好地适应建设单位当前及今后的工程施工要求,市场竞争力强;另一方面指在其合理使用寿命周期内,设备本身及制造技术先进性持久。
4、经济合理性,所配置的机械设备,在满足工程项目施工安全、质量、进度、环境要求的前提下,综合施工成本合理。
5、适用性、可靠性、技术先进性和经济合理性相统一。
6、根据工程的单项施工技术要求和施工作业条件配置机械与设备。
7、以施工工艺中的主要机械与设备为基准,其他配套机械与设备都应以确保主导机械与设备充分发挥效率为配置标准,在理想情况下,所有环节生产能力都相等,但一般情况下应使后续机械与设备的生产能力略大于先头主导机械与设备的生产能力。
8、遵循“通用性兼顾专业性”和“机械与设备多功能性”的原则,增加施工机械与设备的使用范围,减少施工机械与设备的数量。
9、配套完备、技术成熟、环保节能的施工机械与设备优先配置。
10、优选精良设备,并合理匹配,形成综合生产能力。
11、设备能力大于进度指标要求的能力。
12、同类设备尽可能采取同厂家设备,以方便配件供应和维修。
13、在能减少施工人员投入或减少其劳动强度的前提下,应尽量采用施工机械与设备,增加施工机械与设备化程度。
主要施工机械设备情况主要施工机械进场计划清单5.施工投入的机械设备情况、主要施工机械进场计划5.1 机械设备投入计划5.1.1 配备原则为了保证施工的高效性和稳定性,我们制定了以下机械设备配置原则:1.机械设备要相互配套;2.机械设备要先进;3.机械设备要满足施工需求,并略有富余;4.机械设备要保证完好率和出勤率。
我们将根据不同的工序施工,按专业化组织流水作业,使用性能好、效率高、机况良好的大型机械设备装配本绿化工程的主要作业,实现各机械化作业的有机配合,通过提高机械化程度来实现本工程施工的稳产、高产。
我们将优先选用精良、先进的适合本工程的最佳施工机械设备,合理进行匹配,尽快形成快速施工能力。
根据本工程工期及工程量,我们将确保机械设备能力大于进度计划指标能力,有足够的设备储备。
同时,我们尽可能采用同厂家设备,以便于维修、配件供应和通用互换,确保机械使用率。
试验、质量检测设备配置原则:我们将配置合理数量充足的仪器设备,满足施工需求。
设备功能先进,性能良好,状态稳定。
全部仪器已经经过标定合格,并按期进行检定。
5.1.2 机械设备、试验、质量检测设备进场计划机械设备进场计划:在接到业主中标通知书和业主指令后,我们将按施工顺序开始准备施工机械的进场、组装、调试,确保工程顺利开工。
施工机械设备将通过运输方式运达现场,以确保施工顺利进行。
在施工过程中,我们将根据各阶段施工需要,及时对施工机械设备进行补充和调整,以做到最合理的配置,满足施工需要,确保既定工期目标实现。
试验、质量检测设备进场计划:本工程所有的工程试验委托本地具有资质的相关建设工程试验中心负责,工地不再配备试验仪器设备,只配备部分用于工程检测、测量设备。
本标段配备的各种仪器设备在开工按施工需要内运至现场,并在施工过程中根据具体情况及时补充与更新。
5.1.3 拟投入的主要设备和主要试验、测量及检测仪器我们将配备充足、先进、完好的机械设备和检测仪器投入到工程的施工,以保证施工的高效性和稳定性。
燃气管道工程施工-拟配备本工程的试验
和检测仪器设备表
本文档旨在列出燃气管道工程施工中所需的试验和检测仪器设
备表。
以下为拟配备本工程的试验和检测仪器设备:
1. 燃气检测仪器:用于检测燃气泄漏情况,确保施工过程中无
燃气泄露。
2. 管道压力测试仪:用于测试管道的耐压性能,确保管道材料
符合标准,并能承受正常使用条件下的压力。
3. 管道泄漏检测仪:用于检测管道是否存在泄漏情况,确保管
道系统的完整性。
4. 管道材料力学性能测试仪器:用于测试管道材料的力学性能,如强度、耐磨性等,以确保材料符合使用要求。
5. 焊接质量检测仪器:用于检测管道焊缝的质量,确保焊接工
艺符合标准,焊缝无缺陷。
6. 管道内壁检测仪器:用于检测管道内壁是否存在污物、沉积
物等问题,确保管道内壁清洁度。
7. 管道尺寸测量仪器:用于测量管道的长度、直径等尺寸参数,确保管道符合设计要求。
请注意,以上列举的仪器设备仅为拟配备本工程所建议的基本
设备清单,具体需根据燃气管道工程的规模和要求进行调整和确认。
以上是燃气管道工程施工所需的试验和检测仪器设备表,供参考。

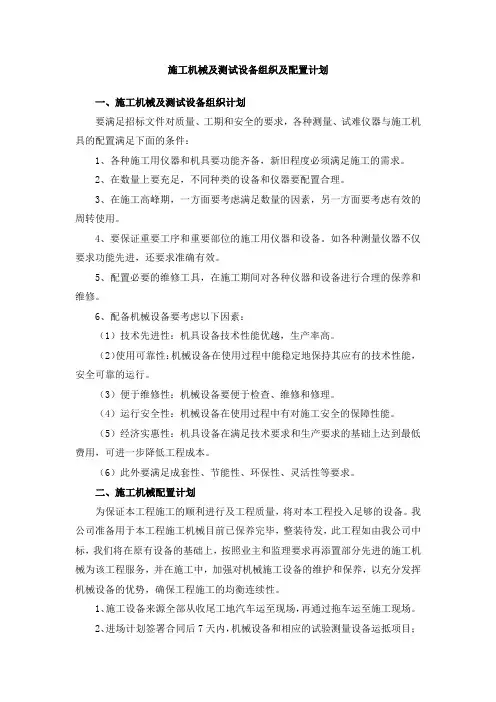

施工机械及测试设备组织及配置计划一、施工机械及测试设备组织计划要满足招标文件对质量、工期和安全的要求,各种测量、试难仪器与施工机具的配置满足下面的条件:1、各种施工用仪器和机具要功能齐备,新旧程度必须满足施工的需求。
2、在数量上要充足,不同种类的设备和仪器要配置合理。
3、在施工高峰期,一方面要考虑满足数量的因素,另一方面要考虑有效的周转使用。
4、要保证重要工序和重要部位的施工用仪器和设备。
如各种测量仪器不仅要求功能先进,还要求准确有效。
5、配置必要的维修工具,在施工期间对各种仪器和设备进行合理的保养和维修。
6、配备机械设备要考虑以下因素:(1)技术先进性:机具设备技术性能优越,生产率高。
(2)使用可靠性:机械设备在使用过程中能稳定地保持其应有的技术性能,安全可靠的运行。
(3)便于维修性:机械设备要便于检查、维修和修理。
(4)运行安全性:机械设备在使用过程中有对施工安全的保障性能。
(5)经济实惠性:机具设备在满足技术要求和生产要求的基础上达到最低费用,可进一步降低工程成本。
(6)此外要满足成套性、节能性、环保性、灵活性等要求。
二、施工机械配置计划为保证本工程施工的顺利进行及工程质量,将对本工程投入足够的设备。
我公司准备用于本工程施工机械目前已保养完毕,整装待发,此工程如由我公司中标,我们将在原有设备的基础上,按照业主和监理要求再添置部分先进的施工机械为该工程服务,并在施工中,加强对机械施工设备的维护和保养,以充分发挥机械设备的优势,确保工程施工的均衡连续性。
1、施工设备来源全部从收尾工地汽车运至现场,再通过拖车运至施工现场。
2、进场计划签署合同后7天内,机械设备和相应的试验测量设备运抵项目;其余机械设备和试验测量仪器,随施工进度需要,适时安排进场。
3、拟投入本合同工程的主要施工机械配备详见附表5-2 《拟投入本工程的主要施工设备表》。
三、测量、试验仪器设备配置计划1、进场后我单位将在规定的时间内建立现场试验室,其面积和规模符合业主和监理的要求,并为现场试验室配备满足施工需要的试验检测设备,配备具有丰富试验检测经验的试验员,保证各种试验检测设备在有效的标定期内,保证现场试验员全部持证上岗。
主要施工机械设备配备及布置一主要施工机械设备的配备本工程配备的其它机械设备均能满足施工需要,详见机械配备表。
二主要施工机械设备的布置(一)机械设备的布置1、制定机械设备使用的最优方案,采用先进的施工机械来投入施工。
根据工程红线占地面积、租借场地面积、工程量、结构特点、施工需要等具体情况选择施工机械并合理布置。
2、施工机械设备进入施工现场安装位置应与施工现场的场布图所示意的位置相符。
3、施工机械设备的安装、拆卸必须根据原有生产厂的规定,按机械设备施工组织设计的技术方案和安全作业技术措施,由专业队伍(组)的人员在队(组)长的负责统一指挥下进行,并要有技术和安全人员监护。
(二)机械设备的管理建立施工现场的机械设备使用台帐,以检测机械设备在施工现场的安全运行是否处于受控状态。
台帐有下列几方面的内容:1、大型施工机械的施工组织设计资料,包括大型施工机械的安装和拆卸的技术方案和安全作业的技术措施。
2、机械调用的租赁使用协议书或合同书。
3、机械设备安全生产的责任协议(出租与承租双方)。
4、大型施工机械设备安装调完毕的验收书。
5、特殊工种作业人员(机组的机操工、驾驶员、起重工和指挥员)登记名册。
6、机组人员上岗操作的安全技术交底书。
7、机械设备定期检查资料和设备隐患整改单以及整改情况记录。
8、设备的运行台时、班次的签证单。
(三)小机械的管理1、手持电动机具①单独安装漏电保护器;②防护罩壳齐全有效;③外壳有效接地或接零;④橡皮电线不得破损。
2、焊机①有可靠的防雨措施;②一、二次线(电源、龙头)接线处有齐全的防护罩,二次线使用线鼻子;③有良好的接地或接零保护,配线不得乱拉,焊把绝缘良好。
附表一拟投入本招标项目的主要施工机械设备表附表二拟配备本招标项目的试验和检测仪器设备表附表三劳动力计划表单位:人注:1、投标人应按所列格式提交包括分包人在内的劳动力计划表。
2、本计划表是以每班八小时工作制为基础编制的。

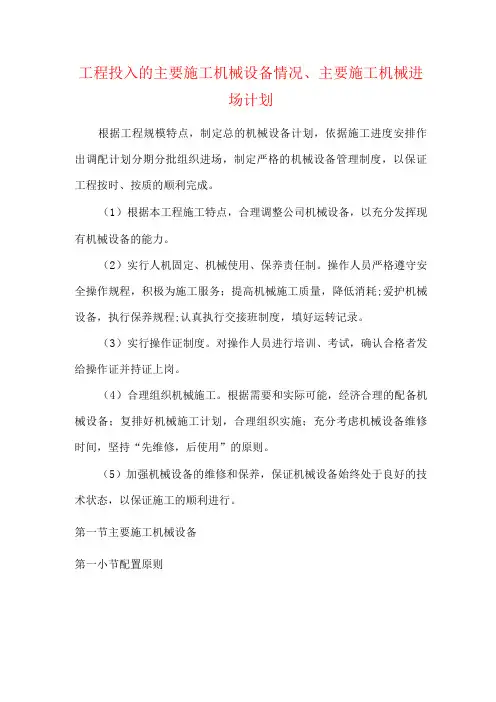

工程投入的主要施工机械设备情况、主要施工机械进场计划根据工程规模特点,制定总的机械设备计划,依据施工进度安排作出调配计划分期分批组织进场,制定严格的机械设备管理制度,以保证工程按时、按质的顺利完成。
(1)根据本工程施工特点,合理调整公司机械设备,以充分发挥现有机械设备的能力。
(2)实行人机固定、机械使用、保养责任制。
操作人员严格遵守安全操作规程,积极为施工服务;提高机械施工质量,降低消耗;爱护机械设备,执行保养规程;认真执行交接班制度,填好运转记录。
(3)实行操作证制度。
对操作人员进行培训、考试,确认合格者发给操作证并持证上岗。
(4)合理组织机械施工。
根据需要和实际可能,经济合理的配备机械设备;复排好机械施工计划,合理组织实施;充分考虑机械设备维修时间,坚持“先维修,后使用”的原则。
(5)加强机械设备的维修和保养,保证机械设备始终处于良好的技术状态,以保证施工的顺利进行。
第一节主要施工机械设备第一小节配置原则优选精良、先进的设备,并合理匹配,形成综合生产能力;设备能力大于进度指标要求的能力;同类设备尽可能采用同厂家同型号设备,以方便配件供应和维修;就近调配机械设备。
第二小节调配计划主要施工机械设备由我单位设备物资部门统一调配,以满足本合同段工程需要。
拟投入本合同工程的主要施工机械见后附表。
第二节测量设备、试验设备、仪器仪表第一小节配置原则配置合理,数量充足,满足施工试验、检测及测量等需要。
设备功能先进,性能良好,状态稳定。
全部仪器已经过标定合格,并按期进行标定。
第二小节调配计划主要试验设备、仪器仪表根据本合同段具体项目进行合理配置,确保工程试验需要。
拟配备本工程主要的材料试验、测量、质检仪器设备见下表。
拟配备本工程主要的材料试验、测量、质检仪器设备表第三节主要施工机械设备进场计划为圆满完成施工任务,我部计划为该工程配备足够的施工设备。
开工前制定设备进场计划,施工过程中按照进场计划分批到位。
公司和项目经理部组织专门负责该项目施工设备的管理小组,按照设备进场计划提前对己有设备进行检修维护,对外租设备提前制定租赁计划并适时签定租赁合同。

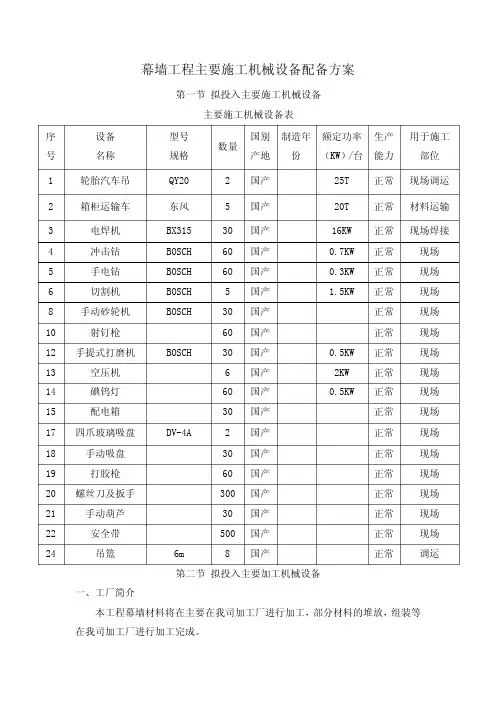

幕墙工程主要施工机械设备配备方案 第一节 拟投入主要施工机械设备主要施工机械设备表序号 设备名称型号规格数量国别产地制造年份额定功率(KW)/台生产能力用于施工部位1 轮胎汽车吊 QY202 国产 25T 正常 现场调运2 箱柜运输车 东风 5 国产 20T 正常 材料运输3 电焊机 BX315 30 国产 16KW 正常 现场焊接4 冲击钻 BOSCH 60 国产 0.7KW 正常 现场5 手电钻 BOSCH 60 国产 0.3KW 正常 现场6 切割机 BOSCH 5 国产 1.5KW 正常 现场 8 手动砂轮机 BOSCH 30 国产 正常 现场 10 射钉枪 60 国产 正常 现场12 手提式打磨机 BOSCH 30 国产 0.5KW 正常 现场13 空压机 6 国产 2KW 正常 现场14 碘钨灯 60 国产 0.5KW 正常 现场15 配电箱 30 国产 正常 现场17 四爪玻璃吸盘 DV-4A 2 国产 正常 现场18 手动吸盘 30 国产 正常 现场19 打胶枪 60 国产 正常 现场20 螺丝刀及扳手 300 国产 正常 现场21 手动葫芦 30 国产 正常 现场22 安全带 500 国产 正常 现场 24 吊篮 6m 8 国产 正常 调运第二节 拟投入主要加工机械设备一、工厂简介本工程幕墙材料将在主要在我司加工厂进行加工,部分材料的堆放,组装等在我司加工厂进行加工完成。
我司北京协作加工厂面积大,有3万平米,生产加工布局科学规范。
加工设备齐全,自动化程度高,设备完全有能力满足加工要求。
成熟的加工技术及专业化的工厂管理,保障工厂长期高效的运转。
使本工程的幕墙产品在加工进度及产品质量得到有力保障。
我司在北京施工的类似工程的材料均为本加工厂加工,材料加工有保障。
组装工厂的厂房面积大,可进行不同类产品的半成品及成品组装。
有配套的组装、起吊、运输设备,成套的组装流水线。
专职的组装工人及阶段性的质量控制。

5.施工投入的机械设备情况、主要施工机械进场计划5.1机械设备投入计划5.1配备原则机械设备配置原则:主要施工机械设备配备原则:一是要配套,二是要先进,三是要满足施工需求,在接到业主中标通知书和业主指令后即按施工顺序开始准备施工机械的进场、组装、调试,确保工程顺利开工,施工机械设备,根据施工需要,通过运输方式运达现场,确保施工顺利进行。
在施工过程中,将根据各阶段施工需要,及时对施工机械设备进行补充和调整,以做到最合理的配置,满足施工需要,确保既定工期目标实现。
试验、质量检测设备进场计划:本工程所有的工程试验委托本地具有资质的相关建设工程试验中心负责,工地不再配备试验仪器设备,只配备部分用于工程检测、测量设备。
本标段配备的各种仪器设备在开工按施工需要内运至现场,并在施工过程中根据具体情况及时补充与更新。
先进精良设备配置是保证施工的重要条件之一,根据工程需要,我单位将配备充发放给个人使用的机工具必须妥善保管,不得无故丢失或损坏。
领用机工具应按规定登记,使用完毕后及时交还。
保管员应定期清点所保管的机工具,发现缺损及时报告。
报废和增添机具设备应编制计划,新购机具的能源、油料、附件等应符合说明书规定,不得使用代用品和不合格品。
有关设备的操作人员必须按规定持证上岗,应经常教育操作者自觉爱护设备的良好习惯,使设备的完好率保持在95%以上。
设备的维护分为日常维护、一级维护、二级维护。
设备维护的主要内容是:清洁、润滑、紧固、调整、防腐。
日常维护:日常维护由操作工进行,重点是清洁机身、润滑运动部件,紧固易松部位。
规定项目的精度、性能和技术要求。
大修:对设备全部解体,修理基准件,更换和修复全部磨损件,恢复设备原有精度、性能和效率,达到规定的标准。
各种设备的维护项目要针对不同设备的特点进行具体规定,或参照有关说明书进行。
设备除了故障或损坏进行小修、中修外,要有计划地大修,不许设备从购入一直使用到报废为止。
操作人员工作时精力应集中,不得吸烟及吃食物或与别人谈笑及看书,加油时禁止吸烟和接近明火。
第一章主要施工机械设备情况一、大型机械及检测仪器投入计划见附表。
二、机械设备的组织供应施工机械设备,由项目经理部根据施工进度计划及工程量提出机具设备需用计划。
在公司经理统一指挥下,由有关部门按计划时间组织进场,并进行安装调试,经相关职能部门组织验收后,能确保正常使用时准予使用。
其它施工机具随施工分项的不同分批进场。
本工程施工机械分为两类、一类为运输机械,另一类为加工机械。
在本工程进入多工种交叉作业时,垂直运输机械的调配和利用,将成为影响工程进度的主要矛盾,项目经理部将根据工程进展及工程需要认真研究、充分利用、合理安排。
在整个施工过程中,项目拟建一个施工机电设备组加强机械的保养和检查。
定期检查,及时解决问题,使现场施工机械在整个施工期保持良好的运输状态。
加工机械安全操作要求均按照有关机械设备操作规程进行施工作业,并将其安全防护装置设置齐全。
施工机械是保证工程施工按预期目标进行的重要设施,是加快工程进度、提高工程质量的必要配置。
其各种配套的施工技术资源及手段都应满足本工程技术指标的要求,其机械设备的调配将由公司经理亲自协调处理,确保以施工进度计划要求按期入场,满足工程施工需要。
三、施工机械设备管理包括建筑起重机械设备;混凝土机械设备;现场机动车辆;焊接设备;其它相关施工机具。
1、混凝土设备搅拌机设独立配电箱,并有可靠的接地。
混凝土设备进入现场,各种防护装置应齐全可靠,钢丝绳应经常检查,不符合规定的及时更换,操作人员应经培训后持证上岗。
搅拌站、搅拌机四周悬挂安全操作规程牌。
搅拌机必须安置在坚实的地方,用支架或支架筒架稳,不允许以轮胎代替支架。
搅拌机进入施工现场要搭设防砸、防雨棚、操作棚,并应安置降尘设施。
搅拌机料斗提升时,料斗下面严禁站人。
搅拌机内外每天冲洗,传动部位经常上油。
2、场内机动车场内机动车驾驶员必须按规定培训后,方可持证驾驶,进入施工现场的机动车辆转向机构、制动器、灯光灵敏可靠。
机动翻斗车向坑槽或混凝土集料斗内卸料时,保持一定的安全距离,以防翻车。
第七章主要施工机械设备计划安排第一节主要机械设备计划安排1.1.机械设备配置原则主要施工机械设备配备原则:一是要配套,二是要先进,三是要满足施工需求,并略有富余,四是要保证其完好率和出勤率。
针对不同的工序施工,按专业化组织流水作业,以性能好、效率高、机况良好的大型机械设备装配本工程的主要作业,实现各机械化作业的配合,用机械化程度的提高来实现本工程施工的稳产、高产。
优选精良、先进的适合本工程的最佳施工机械设备,合理进行匹配,尽快形成快速施工能力。
根据本工程工期及工程量,使机械设备能力大于进度计划指标能力,有足够的设备储备。
同类机械设备尽可能采用同厂家设备,以便于维修、配件供应和通用互换,确保机械使用率。
1.2.试验、质量检测设备配置原则仪器设备配置合理,数量充足,满足施工需求。
设备功能先进,性能良好,状态稳定。
全部仪器已经经过标定合格,并按期进行检定。
2.机械设备、试验、质量检测设备进场计划2.1.机械设备进场计划在接到业主中标通知书和业主指令后即按施工顺序开始准备施工机械的进场、组装、调试,确保本工程顺利开工,施工机械设备,根据施工需要,通过公路和铁路、水路运输运达现场,确保施工顺利进行。
在施工过程中,将根据各阶段施工需要,及时对施工机械设备进行补充和调整,以做到最合理的配置,满足施工需要,确保既定工期目标实现。
2.2.试验、质量检测设备进场计划本工程所有的工程试验委托具有资质的相关建设工程试验中心负责,工地不再配备试验仪器设备,只配备部分用于工程检测、测量设备。
本标段配备的各种仪器设备在开工按施工需要内运至现场,并在施工过程中根据具体情况及时补充与更新。
3.拟投入本标段的主要设备和主要试验、测量及检测仪器(详见附表一、二)先进精良设备配置是保证施工的重要条件之一,根据工程需要,我单位将配备充足、先进、完好的机械设备和检测仪器投入到工程的施工。
根据本工程实际情况和工作量,涉及的项目工作量大,为满足工期、质量的要求,配备和使用完善的先进设备,使进度、劳动力得到保证,按时按质完成工程施工,使工程成本、质量得到良好的控制。
施工主要机械设备配置1.1 主要设备配备原则我公司在本工程的施工中,配备机具设备时,将遵循以下原则:1、贯彻机械化、半机械化和改良机具相结合的方针,重点配备大、中、小型机具和手持动力机具;2、充分发挥现场所有机具设备的能力,根据具体变化的需求,合理调整装备结构;3、优先配备本工程施工中所必须的、保证质量与进度的、代替劳动强度大的、作业条件差的和配套的机具设备;4、按本工程体系、专业施工和工程实物量等多层次结构进行配备,并注意不同的要求,配备不同类型、不同标准的机具设备,以保证质量为原则,努力降低施工成本。
5、优选精良设备,并合理配套,设备能力大于进度指标要求的能力。
同类设备尽可能采用国内厂家设备,已方便配件供应和维修。
在机械设备的配备上,综合考虑每台机械设备在整套系统中的协调性,确保整套设备中的机械可以互相配合,共同发挥最大作用,实现快速施工的目的。
同时加强机械设备和道路的维修力量,保证机械完好率,努力提高机械装备效率,确保工程进度。
1.2 施工设备配备1、施工设备是实现施工机械化的重要物质基础,是现代化施工中必不可少的设备,对施工项目的进度、质量均有直接影响。
因此,在考虑选用施工机械设备时,需综合考虑施上现场的条件什、机械设备性能、施工工艺和方法、建筑结构形式、施工组织与管理、经济等方而的因素,使施上所用机械设备能合理装配、配套使用、有机联系,充分发挥机械设备的效能,力求获得最好的综合经济散益。
机械设备的选用,应着重从机械设各的选型、机械设备的主要性能参数和机械设备的使用操作要求等三方面予以控制。
2、施工机械、检测设备的选用(1)机械设备的选择,应本着因地制宜、因工程制宜,按照技术上先进、经济上合理、生产上适用、性能上可靠、使用上安全、操作方便和维修方便的原则,贯彻执行机械化,半机械化与改良上具相结合的方针,突出施工与机械相结合的特色,使其具有上程的适用性,具有保证工程质量的可靠性,其有使用操作的方便性和安全性。
机械设备进场计划一、机械设备进场计划在接到业主中标通知书和业主指令后即按施工顺序开始准备施工机械的进场、组装、调试,确保本工程根据甲方要求开工日期顺利开工,施工机械设备,根据施工需要,通过拖运公路运输运达现场,确保施工顺利进行。
在施工过程中,将根据各阶段施工需要,及时对施工机械设备进行补充和调整,以做到最合理的配置,满足施工需要,确保既定工期目标实现。
二、主要施工机械配备计划1、施工机具应按有关规定建立机械设备台帐、现场并做好标识。
2、施工机械上的仪器、仪表等设备按要求进行检测,检测合格后方可使用。
为了防止遭受雨淋、暴晒等造成仪器和设备损坏,应采取必要的保护措施。
3、施工机械均应有专人负责管理和使用,凡执行操作证的设备必须执行定机、定人、定岗的“三定”制度。
4、施工机械操作人员必须遵守安全操作规程和保养规程,操作技术熟练,做到“四懂”“三会”(懂原理、懂构造、懂性能、懂用途;会操作、会维修保养、会检查排除故障)。
5、操作人员必须持证上岗,无操作证严禁上岗,持实习证的人员不能单独作业,操作人员定期参加教育和学习,准确及时的填写运转记录和各种原始记录。
6、操作人员值班时间要严守岗位,不得擅离职守,工作时要集中精力,不准读书看报、吸烟,严禁酒后操作。
7、施工机械进场后要进行试运转,合格后方可使用,设备安全防护装置必须齐全有效,要有防砸、防雨等措施,主要大型设备要委任司机长,一般设备要委任责任司机,严禁设备带故障运行。
8、施工机械的燃油、润滑油必须符合该机的使用要求,并根据设备的磨损特点,建立科学的润滑管理制度,并保证实施。
9、编制施工机械使用计划时,应充分考虑到保养方面的内容。
10、主要施工机具投入见后附表。
三、试验、质量检测设备进场计划本工程所有的工程试验委托具有资质的相关建设工程试验中心负责,工地不再配备试验仪器设备,只配备部分用于工程检测、测量设备。
先进精良设备配置是保证施工的重要条件之一,根据工程需要,我单位将配备充足、先进、完好的机械设备和检测仪器投入到工程的施工。

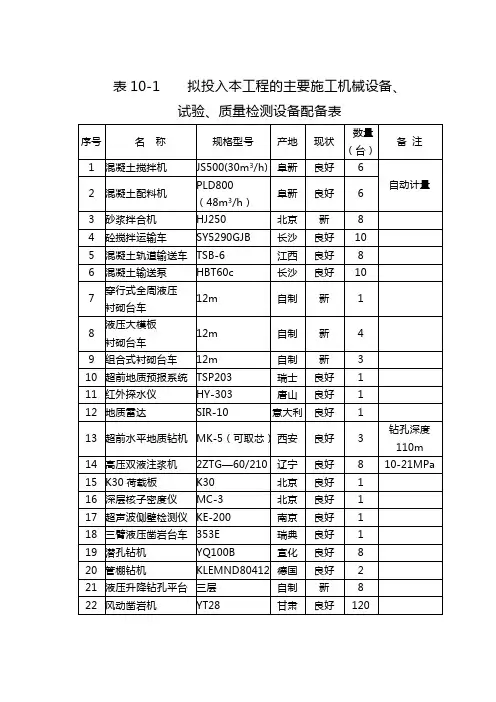

计 13-1 第十三章 主要施工机械设备、试验和质量检测设备配备 1.施工机械设备及试验检验设备配置原则 1.1.施工设备作为生产力的要素之一,是企业生产的重要手段,是企业完成施工任务的重要物质基础,根据我集团公司施工多个大型车站的建设经验,机械保有情况以及多年积累下来的社会资源优势,对本工程需用的机械设备进行合理调配,最大限度的满足施工生产需要。 1.2.根据本工程设计标准高、施工质量要求严、专业种类多、施工难度大、交叉施工作业多等施工特点,为确保工程工期、质量和工艺要求,施工设备配置遵循科技含量高、性能优良、生产效率高、环保性能好、采用先进的机械设备和检测仪器的原则进行设备组合匹配,使施工设备的配置充分体现先进性、适用性,配置数量以满足施工需要为前提,使用过程中充分挖掘设备的潜力,做到均衡生产,综合利用,降低机械使用成本。 1.3.满足施工需要的原则:在施工中,根据工程量大、工期紧的特点,组织机械化作业,土方工程施工采用挖、装、运、平、压一条龙的机械化施工,配备先进的挖掘机、装载机、大吨位自卸车、推土机、压路机等;桩基工程施工尽可能采用机械作业,减轻劳动强度,提高劳动效率;安装工程和房屋建筑等施工项目同样采用先进的机械设备,满足工程的施工需要。 1.4.机械设备成龙配套、匹配作业原则:施工中加强设备的维修管理,保障设备的完好,配置施工设备时使设备生产能力高于进度指标,保证即使个别设备发生故障,施工生产也不致受到影响,并定期对机械设备进行维修保养。发挥设备的效率,不单纯追求一台设备的先进,必须是作业系统先进,设备成龙配套,形成高效率综合生产能力。 计
13-1 2.主要施工机械设备计划
拟投入本工程的主要机械、设备表 表1 序 号 设备名称 规格型号 数量 (台/套) 国别产地 制造年份 额定功率(kw) 生产能力 用于施工部位 备注
一、地下工程(土方、桩基、围护)施工机械 1 钻机 GPS—10 10 上海 2005 30 15m/h 桩基工程
2 泥浆泵 4PNL 15 武汉 2003 55 65L/min 桩基工程 3 灰土挤密桩设备 6 2004 桩基工程 4 电焊机 BX-300 48 无锡 2004 21 桩基工程 5 锚杆钻机 MG-50 4 上海 2003 30 围护工程 6 冲击器 WC-150 2 上海 2006 7.5 围护工程 7 冲击器 J-80 2 上海 2006 7.5 围护工程 8 空压机 1.0m3 5 北京 2005 5.5 桩基工程 9 高风压空压机 VHF-700型21/1.2 2 上海 2006 15 桩基工程 10 泥浆运输车 10 m3 8 武汉 2003 桩基工程 11 导管 Ф250 1800 武汉 2002 桩基工程 12 汽车吊 15T 3 徐工 2003 桩基工程 13 偏心钻 WC-100 4 上海 2004 5.5 桩基工程 计 13-1 序 号 设备名称 规格型号 数量 (台/套) 国别产地 制造年份 额定功率(kw) 生产能力 用于施工部位 备注
14 千斤顶 YCW100型 4 太原 2005 桩基工程 15 油泵 ZB4-500 4 太原 2006 30 桩基工程 16 灰浆搅拌机 1m3 4 上海 2004 3.5 桩基工程 17 储气罐 0.6/0.8 4 上海 2005 桩基工程 18 吸浆泵 YFB-90D 4 济南 2004 3.5 桩基工程 19 履带吊 WC-1500 2 桩基工程 20 泥浆泵 3PNL 4 上海 2005 2.5 桩基工程
21 湿喷机 TK-961 2 中国 2002 5.5 土方开挖 22 挖掘机 PC200 5 中国 2001 9 土方开挖 23 挖掘机 0.6 m3 4 成都 2006 83 土方开挖 24 挖掘机 0.4m3 2 日本 2004 1m3 土方开挖 25 挖掘机 16m长臂 3 韩国 2006 208 0.4m3 土方开挖 26 自卸卡车 斯太尔30T 45 中国 2001 110 15t 土方运输 27 自卸卡车 10m3 11 天津 2005 土方运输 28 千斤顶 300t 4 中国 2002 300t 基坑开挖 29 钢筋切断机 GQ40-1 8 韶关 2004 4.4 40m/min 钢筋工程 30 钢筋弯曲机 GJ2-40 8 合肥 2003 3 40m/min 钢筋工程 31 闪光对焊机 UN1-100 4 太原 2006 100 钢筋焊接 32 直流电焊机 AX-320×1型 16 中国 2006 32 钢筋型钢 计 13-1 序 号 设备名称 规格型号 数量 (台/套) 国别产地 制造年份 额定功率(kw) 生产能力 用于施工部位 备注
33 套丝机 4 中国 2006 钢筋工程 34 空压机 L-20/8 10 中国 2006 55 20m3 结构施工 35 输送泵 HBT60 2 中联 2006 75 砼施工 36 汽泵 SY-2.5 2 河北 2006 1.2 砼施工 37 泥浆车 6 中国 2006 泥浆外运 38 履带式推土机 T140-1 2 宣工 2005 103 基坑回填 39 压路机 YZ10-B 1 洛阳 2005 65 10t 基坑回填 40 打夯机 HW60 4 长沙 2003 15 基坑回填 41 装载机 ZL-50 2 柳工 2003 155 0.5m3 基坑回填 42 高压注浆泵 2TGZ-120 5 上海 2004 20 120L/min 桩基工程 二、站房主体结构施工机械 (1) 站房钢筋混凝土结构施工机械
1 柴油发电机组 YTW-200-4 2 上海 2006 200 发电设备
2 塔吊(70m) TC7030 5 南京 2008 150 720tm 主体工程 3 塔吊(70m) MC300 2 波坦 2003 90 300tm 主体工程 4 塔吊(50m) MC120 1 四川 2005 90 250tm 主体工程 5 钢筋切断机 GQ40-1 12 韶关 2004 5 40m/min 钢筋工程 6 钢筋弯曲机 GJ2-40 12 合肥 2003 3 40m/min 钢筋工程 7 钢筋调直机 GT4-8 3 合肥 2005 5.5 40m/min 钢筋工程 8 交流电焊机 AXC-400-1 80 无锡 2002 40 钢筋工程 计 13-1 序 号 设备名称 规格型号 数量 (台/套) 国别产地 制造年份 额定功率(kw) 生产能力 用于施工部位 备注
9 直螺纹套丝机 WQT-1 12 南京 2006 4.5 2000个/d 钢筋工程 10 电渣压力焊机 ZH1250 4 无锡 2005 21 钢筋工程 11 木工加工机械 5 广东 2004 3 模板工程 12 潜水泵 扬程30m 100 广东 2002 2.2 30m 抽、降水 13 高压水泵 扬程80m 4 广东 2005 18.5 80m 三类 14 砼输送泵 HBT60 5 镇江 2004 90 70m3/h 砼工程 15 汽车泵 42m 3 南京 2005 砼工程 16 混凝土罐车 8 20 南京 2006 砼工程 17 插入式振捣器 ZX-50 40 广东 2006 1.1 砼工程 18 砼平板振捣器 PZ-50 6 韶关 2005 3.5 砼工程
(2) 站房预应力结构施工机械 1 砂轮切割机 φ400 2 柳州 2003 成型制作
2 穿束套 5 柳州 2003 成型制作 3 手动葫芦 0.5T 2 柳州 2003 成型制作 4 穿心式千斤顶 YDC2500 3 柳州 2004 2480kn 预应力张拉 5 穿心式千斤顶 YDQ280-160 3 柳州 2004 预应力张拉 6 专用工具锚 6 柳州 2003 预应力张拉 7 电动油泵 ZB-500 2 柳州 2005 预应力张拉 8 高压油管 6m 10 柳州 2005 5.5 预应力张拉 计 13-1 序 号 设备名称 规格型号 数量 (台/套) 国别产地 制造年份 额定功率(kw) 生产能力 用于施工部位 备注
9 精密压力表 1.5级 6 苏州 2004 预应力张拉 10 手提式切割机 Φ180 2 柳州 预应力张拉 11 灌浆泵 UBL3 3 柳州 2004 2.7m3/h 孔道灌浆 (3) 站房及雨棚钢结构施工机械
1 450吨履带吊 CC2500 1 徐州 2006 / A区站房屋盖吊装 塔式工况
2 250吨履带吊 M250 10 徐州 2006 / B、C区高架层、站房 及雨棚结构吊装 3 55T履带吊 抚挖 6 抚顺 2005 / 现场拼装 4 25T汽车吊 QU25 8 徐州 2005 / 现场拼装 5 160T汽车吊 QUY160 1 徐州 2007 / 构件卸车及倒运 6 龙门行车 25t 2 上海 2003 现场拼装 7 炮台车 10-30吨 4 上海 2003 / 构件运输 8 拉磅 50T 60 / 构件现场 组装安装 9 超声波探伤仪 EPOCH LT 2 苏州 2004 / 焊缝检测 10 磁粉探伤仪 CTS-2000 2 苏州 2004 / 焊缝检测 11 CO2焊机 CPX-350 80 日本 2003 15 现场焊接 12 交直流 两用焊机 ZXE1-3*500/400 30 组 浙江 2004 45 高空焊接 13 碳弧气刨 ZX5-630 10 南通 2003 15 焊透焊缝清根出白
