雨水冷凝水管道安装施工工序工艺
- 格式:docx
- 大小:11.17 KB
- 文档页数:2

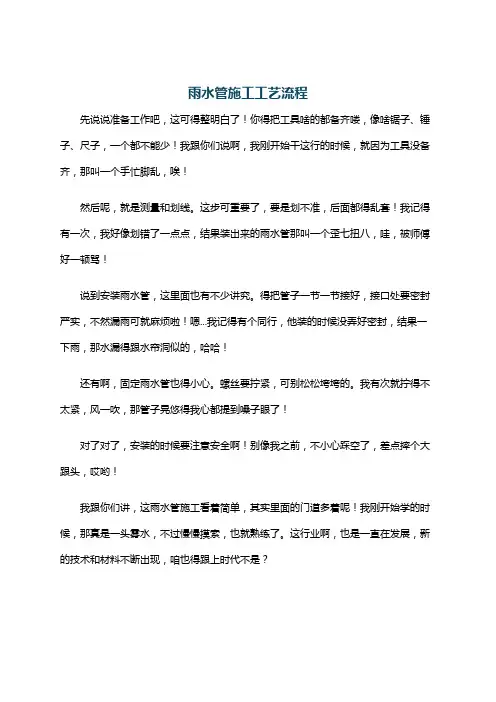

雨水管施工工艺流程
先说说准备工作吧,这可得整明白了!你得把工具啥的都备齐喽,像啥锯子、锤子、尺子,一个都不能少!我跟你们说啊,我刚开始干这行的时候,就因为工具没备齐,那叫一个手忙脚乱,唉!
然后呢,就是测量和划线。
这步可重要了,要是划不准,后面都得乱套!我记得有一次,我好像划错了一点点,结果装出来的雨水管那叫一个歪七扭八,哇,被师傅好一顿骂!
说到安装雨水管,这里面也有不少讲究。
得把管子一节一节接好,接口处要密封严实,不然漏雨可就麻烦啦!嗯...我记得有个同行,他装的时候没弄好密封,结果一下雨,那水漏得跟水帘洞似的,哈哈!
还有啊,固定雨水管也得小心。
螺丝要拧紧,可别松松垮垮的。
我有次就拧得不太紧,风一吹,那管子晃悠得我心都提到嗓子眼了!
对了对了,安装的时候要注意安全啊!别像我之前,不小心踩空了,差点摔个大跟头,哎哟!
我跟你们讲,这雨水管施工看着简单,其实里面的门道多着呢!我刚开始学的时候,那真是一头雾水,不过慢慢摸索,也就熟练了。
这行业啊,也是一直在发展,新的技术和材料不断出现,咱也得跟上时代不是?
如果你们在施工过程中遇到啥问题,别着急,多琢磨琢磨,或者来问问我这“老江湖”,哈哈!好啦,我能想到的暂时就这么多,剩下的就靠你们自己在实践中摸索啦!。

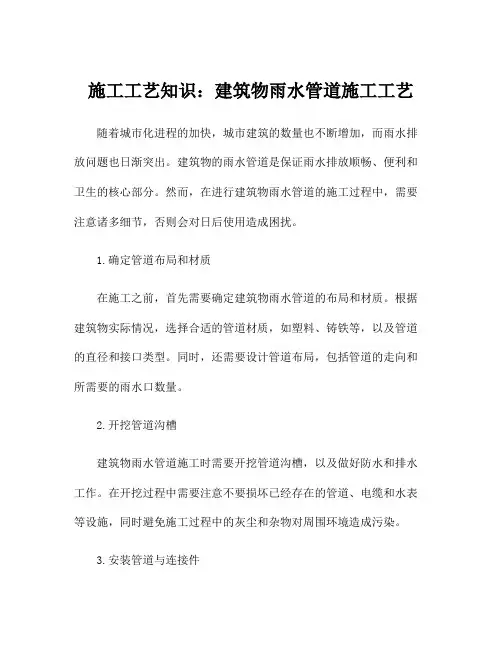

施工工艺知识:建筑物雨水管道施工工艺随着城市化进程的加快,城市建筑的数量也不断增加,而雨水排放问题也日渐突出。
建筑物的雨水管道是保证雨水排放顺畅、便利和卫生的核心部分。
然而,在进行建筑物雨水管道的施工过程中,需要注意诸多细节,否则会对日后使用造成困扰。
1.确定管道布局和材质在施工之前,首先需要确定建筑物雨水管道的布局和材质。
根据建筑物实际情况,选择合适的管道材质,如塑料、铸铁等,以及管道的直径和接口类型。
同时,还需要设计管道布局,包括管道的走向和所需要的雨水口数量。
2.开挖管道沟槽建筑物雨水管道施工时需要开挖管道沟槽,以及做好防水和排水工作。
在开挖过程中需要注意不要损坏已经存在的管道、电缆和水表等设施,同时避免施工过程中的灰尘和杂物对周围环境造成污染。
3.安装管道与连接件在管道沟槽中安装好管道之后,可以开始连接需要用到的接头和管道连接件。
这里的连接件也必须要选择合适的,不同材质的管道连接需要使用相应的连接件。
在连接过程中还需要注意管道的贴合度和密封性,以及连接件的紧固性。
4.进行支架固定为了确保管道的稳定性,需要在管道的底部和侧面进行支架固定。
为避免管道变形和位移等问题,支架必须要选择合适的型号和准确的安装位置,以确保管道的平衡。
同时为了更好的保护管道,加强支架的防腐、防锈和耐腐蚀性能。
5.进行水密测试管道全部连接完毕后,需要进行水密性测试。
水密测试是确认管道系统的密闭性和耐压试验,以保证管道在使用过程中不会出现漏水和爆裂等问题。
测试需要使用水泵或压缩空气等设备,将水或气体注入管道中,检查管道系统的密闭程度。
6.进行竣工验收管道施工完毕后,需要进行竣工验收。
验收的主要目的是检查施工的质量和完整性,验收结果合格后才能投入使用。
验收内容主要包括管道的布局、管道材质、连接件、支架、水密测试等方面,同时还需要检查施工过程中的工程记录和监理报告等相关资料。
以上是建筑物雨水管道施工工艺的主要内容。
在实际施工中,还需要注意施工人员的必要安全防护和合理利用施工材料等方面,以确保施工质量和安全性。

雨水管线铺设施工工艺方法(一)雨水管道工程施工方法1、施工工艺流程(框图如下)2、施工准备(1)施工前必须对接入井既设管底高程进行复测,在确定无误后方可施工,如有出入,及时与设计单位联系解决。
(2)沟槽施工前先对现有管线及其他的地下障碍进行细致的现场调查,并进行现场刨验,同时请有关管线部门进行现场监督,若发现有本次设计管线发生冲突的情况,及时通知监理、业主和设计进行解决。
(3)施工前做好管线会签工作方可施工,避免造成不必要的浪费.3、管道线路测量定位(1)测量前先复核水准点,符合规范要求.(2)在测量过程中,沿管道线路应设临时水准点,水准点间距不大于100m并与原水准点相闭合。
施工水准点应按顺序编号,并测定相应高程.(3)若管道线路与地下原有构筑物交叉,必须在地面上用标志标明位置。
(4)定线测量过程应作好准确记录,并标明全部水准点和连接线。
(5)根据图纸和现场交底的控制点,进行管道和井位的复测,做好中心桩、方向桩固定井位桩的验桩、拴点工作,测量高程闭合差要满足规范要求.(6)施工过程中发现桩钉错位或丢失及时校正或补桩.4、沟槽开挖(1)根据现场实际情况,开槽以机械开挖人工配合的方式进行。
沟槽开挖时槽底部预留30cm土用人工开挖,防止机械超挖。
挖土放坡坡度根据设计要求,本工程土壤类别为二类土,沟槽机械开挖放坡按1:0。
75计算。
沟槽超过3米时设倒土平台,倒土平台单侧布置宽度2米.(2)槽下有地下水时管道一侧应加宽400mm。
各种管径的开挖宽度根据上式计算得出。
(3)按设计图纸要求和测量定位的中心线,依据沟槽开挖尺寸,撒好灰线。
(4)采用机械挖槽时,应向机械司机详细交底,交底内容一般包括挖槽断面、堆土位置,堆土边缘至槽边的距离应根据运输工具而定。
现有地下构筑物情况及施工技术、安全要求等,并应指定专人与司机配合,其配合人员应熟悉机械挖土有关安全操作规程,并与测量人员配合,及时量测槽底高程和宽度及放坡,防止超挖及放陡坡。
雨水管线铺设施工工艺方法关键信息项:1、施工材料及规格管材:____________________管径:____________________管件:____________________2、施工流程及步骤测量放线:____________________沟槽开挖:____________________基础处理:____________________管道安装:____________________接口处理:____________________检查井施工:____________________闭水试验:____________________土方回填:____________________3、质量标准及验收要求管道坡度:____________________管道密封性:____________________检查井尺寸:____________________回填土压实度:____________________4、施工安全注意事项个人防护装备:____________________现场警示标识:____________________机械设备操作规范:____________________5、施工进度计划开工日期:____________________竣工日期:____________________各阶段工期:____________________11 施工准备111 技术准备熟悉施工图纸和相关技术规范,进行技术交底,明确施工质量要求和技术要点。
112 材料准备按照设计要求采购合格的管材、管件等材料,并确保材料的规格、型号、数量满足施工需求。
对材料进行检验和验收,不合格材料不得使用。
113 现场准备清理施工现场的障碍物,平整场地,设置临时排水设施,确保施工场地排水畅通。
12 测量放线121 根据设计图纸,确定雨水管线的中心线和检查井的位置,并设置控制桩和水准点。
122 测量放线应准确无误,误差控制在允许范围内。
雨、污水管道施工工艺1、管道选用要求管节及管件的规格、性能应符合国家有关标准的规定和设计要求,进入施工现场时其外观质量应符合下列规定:(1)不得有影响结构安全、使用功能及接口连接的质量缺陷;(2)内、外壁光滑、平整,无气泡、无裂纹、无脱皮和严重的冷斑及明显的痕纹、凹陷;(3)管节不得有异向弯曲,端口应平整;管道物理性能力学指标项目环刚度,KN/㎡ SN8冲击性能(TIR),%环柔性纵向回缩率蠕变比率2、雨、污水管安装工艺流程性能指标大于等于8小于等于10式样无分层,无破裂,管壁无永久性的屈曲和变形、凹陷和凸起小于等于3%,管材无分层,无开裂小于等于4施工准备测量放线降水管沟开挖地基检测地基处理垫层施工检查井安装管道吊装管道检查、焊接管道与检查井连接管沟回填井盖安装3、管沟开挖(1)沟槽开挖时,开挖坡度应按设计图纸或已经经监理工程师批复的施工方案进行。
(2)管道沟槽底部开挖宽度应设计要求进行,设计无要求时,可按下式计算:B=D0+2(b1+b2)+b3式中:D0-管道结构外径b1-管道一侧工作面宽度,可按下表进行取值b2-管道一侧的支撑厚度,可以取15-20cm,没有支撑时取b2=0b3-沟槽底部排水沟宽度,可取b3=50cm管道一侧工作面宽度见下表:管道外径D0(mm)D0≤500500≤D0≤1000 1000≤D0≤1500 1500≤D0≤3000最小一侧工作面宽度b1(mm)300400500700(3)开挖沟槽时,槽底设计标高以上0.2-0.3m原状土应给予保留,铺管前用人工清理,但一般不宜挖至沟底设计标高以下,如局部超挖,需用沙土或原土填补并分层夯实。
(4)沟底埋有不易清除的块石等坚硬物件或地基岩石、半岩石、砾石时应铲除标高以下0.3-0.2m超挖的部分可用沙土或原土分层夯实。
其密度不能低于天然地基密度。
槽底有地下水或地基土壤含水量较大时可用天然配沙石回填。
(5)每个管材的连接处底部应开挖宽0.5m深0.3m的横向小沟槽以利于散热、降地下水及避免电熔丝接地,防止焊接口的温度传递给地面使此处焊口不能完全熔好。

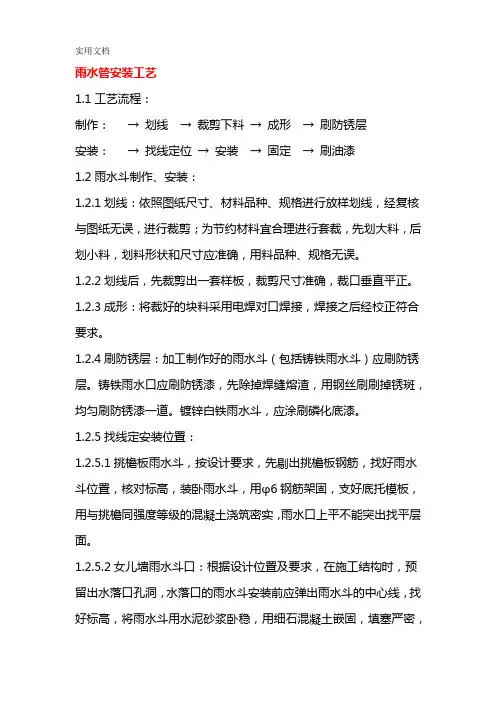

雨水管安装工艺1.1工艺流程:制作:→划线→裁剪下料→成形→刷防锈层安装:→找线定位→安装→固定→刷油漆1.2雨水斗制作、安装:1.2.1划线:依照图纸尺寸、材料品种、规格进行放样划线,经复核与图纸无误,进行裁剪;为节约材料宜合理进行套裁,先划大料,后划小料,划料形状和尺寸应准确,用料品种、规格无误。
1.2.2划线后,先裁剪出一套样板,裁剪尺寸准确,裁口垂直平正。
1.2.3成形:将裁好的块料采用电焊对口焊接,焊接之后经校正符合要求。
1.2.4刷防锈层:加工制作好的雨水斗(包括铸铁雨水斗)应刷防锈层。
铸铁雨水口应刷防锈漆,先除掉焊缝熔渣,用钢丝刷刷掉锈斑,均匀刷防锈漆一道。
镀锌白铁雨水斗,应涂刷磷化底漆。
1.2.5找线定安装位置:1.2.5.1挑檐板雨水斗,按设计要求,先剔出挑檐板钢筋,找好雨水斗位置,核对标高,装卧雨水斗,用φ6钢筋架固,支好底托模板,用与挑檐同强度等级的混凝土浇筑密实,雨水口上平不能突出找平层面。
1.2.5.2女儿墙雨水斗口:根据设计位置及要求,在施工结构时,预留出水落口孔洞,水落口的雨水斗安装前应弹出雨水斗的中心线,找好标高,将雨水斗用水泥砂浆卧稳,用细石混凝土嵌固,填塞严密,外侧为砌筑清水墙时,应按砌筑排砖贴砌与外墙缝子一致。
1.2.5.3内排直式雨水斗口:宜采用铸铁,埋设标高应考虑水落口防水层增加的附加层、柔性密封、保护面层及排水坡度,水落口周围直径500mm范围内坡度不应小于5%,并应用防水涂料或密封材料涂封,其厚度不应小于2mm。
1.2.6刷油漆:雨水斗安装完毕,随雨水管露明表面刷设计要求的面漆。
1.3雨水管制作安装:雨水管管材多用镀锌白铁管,铸铁管、硬塑料管。
镀锌白铁管一般为施工单位用镀锌白铁制作;铸铁、硬塑料管为购置工业品。
1.3.1划线:镀锌白铁雨水管,根据设计指定的圆形直径,一般用26号白铁,咬口成形制作,也有方形断面的雨水管,加工方法相同。
加工时,用钢针划出标点,大小头周长差5~6mm,根据标点划出裁板线,大小头互为颠倒,依次划线,经校核无误,先裁出样板,成形两节试装。
冷凝水管安装工艺流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!冷凝水管安装工艺流程一、施工准备阶段。
在开始冷凝水管安装之前,要做好充分的准备工作。
冷凝水管安装工艺流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!冷凝水管安装工艺流程一、准备工作阶段在进行冷凝水管安装之前,需要进行以下准备工作:1. 确定安装位置:根据空调系统的设计要求,确定冷凝水管的安装位置。
3雨水管线施工方案及工艺一、前期准备工作:1.获取设计图纸和相关资料,了解施工要求和工艺流程。
2.制定施工计划,明确工期和任务分工。
3.确定施工场地和材料供应渠道。
4.进行现场勘察和测量,确定管线敷设的路径和位置。
二、管线敷设工艺:1.开挖:根据设计要求,采用机械或人工方式进行开挖,将土方清理干净,确保施工现场整洁和安全。
2.管道敷设:根据设计要求,选择合适的材料进行管道敷设,包括PVC管、铸铁管、钢管等。
根据敷设要求,进行切割和连接处理。
3.排水井安装:根据设计要求,安装排水井。
首先进行基础施工,然后安装井盖和密封件。
4.管道连接:根据设计要求,进行管道之间的连接,采用管接、法兰连接等方式,确保连接牢固,并进行密封处理。
5.增强桩施工:根据需要,在管道敷设过程中,进行增强桩的施工,以增加管道的稳定性和承载能力。
6.管道保护:在管道敷设完成后,进行管道的保护处理,包括供水管线的清洗和消毒等工作,确保管道干净和卫生。
7.管道测试:对已敷设的管道进行试压或试水,检测管道的质量和密封性能。
8.高边坡处理:对敷设管道的附近高边坡进行处理,采取加固措施,防止边坡滑坡。
三、施工安全和质量控制:1.施工现场安全:确保施工现场的安全和通畅,设置警示标志和安全设施,防止事故的发生。
2.施工质量控制:按照规范要求和设计要求,保证施工质量,对施工人员进行培训和指导,进行质量检查和验收。
四、竣工验收和维护:1.竣工验收:在施工完成后,进行竣工验收,检查管道的质量和功能,确保符合设计要求和施工标准。
2.管道维护:对已敷设的管道进行日常维护,包括定期检查和清洗,以延长使用寿命和提高管道的运行效率。
3.环境保护:对施工过程中产生的废弃物和污水进行处理和清理,保护环境。
雨水管道施工方案引言雨水管道施工对于建筑物的排水系统至关重要。
一个良好的雨水管道系统可以有效地排除建筑物表面积水,防止水浸入建筑物内部。
本文将详细介绍雨水管道施工方案,包括施工流程、材料选择和安装要求。
施工流程1. 前期准备在施工之前,需要进行以下准备工作:•调研:了解建筑物的排水需求,包括雨水量和排水流量。
•定位:确定雨水管道的位置,避免与其他地下设施发生冲突。
•材料采购:根据建筑物的需求,采购适当的管道和附件。
•工具准备:准备必要的施工工具,例如挖掘机、管子切割器和焊接工具。
2. 挖掘挖掘是雨水管道施工的关键步骤之一。
以下是挖掘的主要步骤:•标记:根据前期准备的定位结果,在地面上标记出雨水管道的路径。
•清理:清理施工区域,移除地面上的障碍物。
•开挖:使用挖掘机按照标记的路径进行挖掘,确保挖掘的深度和宽度符合设计要求。
3. 安装管道安装管道是雨水管道施工的核心阶段。
以下是安装管道的主要步骤:•切割:根据需要,使用管子切割器将管道切割成合适的长度。
•清洁:清洁管道内部和切口,确保无杂质和污垢。
•定位:按照设计要求,将管道准确地安装在挖掘的沟槽中。
•连接:使用合适的连接器连接管道,确保连接牢固,无漏水。
•测试:在安装完每段管道后,进行水密性测试,以确保管道连接的质量。
4. 填土和压实安装完管道后,需要进行填土和压实,以确保管道的稳固性和安全性。
以下是填土和压实的主要步骤:•填土:使用适当的填土材料填充挖掘沟槽,将管道周围完全填平。
•压实:使用专业的压实机械对填土施加压力,使其紧密结实。
5. 启用和维护完成施工后,进行启用和维护是必要的。
以下是启用和维护的主要步骤:•启用:启用雨水管道系统前,进行整个系统的测试,确保每个管道段正常工作。
•维护:定期检查雨水管道系统,清理管道内部的积水和污垢,确保系统畅通。
材料选择和安装要求1. 管道材料在选择管道材料时,应考虑以下因素:•材料的可靠性和耐久性。
•材料的耐腐蚀性,以及抗紫外线和化学腐蚀的能力。
雨水管道工程施工一、前期准备工作在进行雨水管道工程施工之前,需要进行一系列的前期准备工作,以确保工程顺利进行。
首先是确定工程范围和设计方案,根据工程设计方案确定管道的材质、规格、施工方法和施工时程等。
其次是进行现场勘测和测量,确定施工的具体位置和深度,以及有无地下管线等障碍物。
同时需要完成施工方案的审核和报批,确保施工过程符合相关规定和标准。
二、材料准备和组织施工队伍在进行雨水管道工程施工之前,需要准备相应的材料和设备。
主要包括管道、接头、异径管、弯头、法兰等配件,以及挖掘机、起重机、压浆机等施工设备。
此外,还需要保证施工人员的技术能力和安全意识,组织一支专业的施工队伍,确保施工过程安全高效。
三、挖掘和铺设管道在进行雨水管道工程施工时,首先需要进行挖掘工作。
根据设计方案确定的位置和深度,使用挖掘机进行开挖,保证管道的位置和坡度符合施工要求。
然后是铺设管道,根据设计方案确定的管道材料和规格,将管道逐段铺设到挖掘的沟渠中。
在铺设过程中,需要注意管道的连接和固定,确保管道的质量和稳定性。
四、安装和测试管道系统在铺设完成后,需要进行管道系统的安装和测试工作。
根据设计方案确定的接头和配件,将管道系统连接好,并进行测试,确保管道系统的密封性和排水性能。
同时还需要对管道系统进行压力测试,以验证管道系统的安全性和可靠性。
五、施工过程监督和验收在进行雨水管道工程施工过程中,需要进行施工过程的监督和检查,确保施工过程符合相关要求和标准。
同时还需要进行施工过程的验收,在施工完成后对管道系统进行检测和检验,确认管道系统的质量和性能达到设计要求,完成工程的验收和移交。
六、收尾和完工在雨水管道工程施工完成后,还需要进行收尾工作,清理施工现场、回填土方,恢复环境等。
同时还需要编制施工记录和报告,总结工程施工过程中的经验和教训,为后续工程提供参考。
最后还需要进行竣工验收和移交工作,确保工程完工和移交顺利进行。
在雨水管道工程施工中,需要充分准备和组织各项工作,确保工程的顺利进行和质量达标。
室外雨水管道安装施工方案1. 概述本文档旨在提供室外雨水管道安装的施工方案。
该方案的目标是确保雨水管道的良好安装,以有效排除雨水,防止水涝和其他相关问题的发生。
2. 施工流程2.1 前期准备工作在开始安装之前,需要进行准备工作,包括但不限于以下步骤:- 确定管道安装的位置和路径- 清理施工区域,确保没有障碍物- 获取必要的安装工具和设备2.2 管道安装一旦前期准备工作完成,按照以下步骤进行管道的安装:1. 掘土:根据管道路径,使用适当的工具和设备进行土地剥离,确保足够的安装空间。
2. 安装管道:根据设计图纸和规范要求,将雨水管道逐段连接起来,确保连接牢固,并使用适当的密封材料防止漏水。
3. 坡度设置:根据施工现场的地势情况,正确设置雨水管道的坡度,以确保水能顺利流动。
4. 固定管道:使用合适的管道支架和固定设备,将管道固定在预定位置,确保整个管道系统的稳定性。
5. 检查和测试:在管道安装完成后,进行必要的检查和测试,确保没有漏水、堵塞等问题。
2.3 后期工作管道安装完成后,进行以下后期工作:- 清理工地垃圾和杂物- 进行最终的安装检查和测试- 编制管道安装记录和相关文件3. 安全措施在进行室外雨水管道安装的过程中,必须遵守相关安全规范和措施,以确保工人和施工现场的安全。
以下是一些常见的安全措施:- 工人需佩戴合适的个人防护装备,如安全帽、手套和工作服等。
- 使用合适的工具和设备,避免人为伤害。
- 标记施工区域,以警示其他人员。
- 严禁在施工现场吸烟或使用明火。
4. 资源和时间安排在编制施工方案时,要充分考虑可用的资源和时间。
以下是一些需要考虑的因素:- 人力资源:确保有足够的工人和技术人员参与施工。
- 材料和设备:预先准备所需的管道、工具和设备,并确保供应充足。
- 时间安排:合理规划施工进度,包括施工阶段和完成时间。
5. 施工质量控制为确保施工质量,可以采取以下措施:- 严格按照设计图纸和规范要求进行施工。
雨水管线铺设施工工艺方法和浇筑混凝土1)根据设计要求和现场实际情况进行支模和浇筑混凝土。
支模应符合规范要求,支模板材质应选用优质材料,支模安装应稳固可靠,避免在施工过程中出现倒塌等安全事故。
2)混凝土浇筑前,应将沟槽内杂物清理干净,保证混凝土浇筑质量。
混凝土应采用机械搅拌,控制水灰比,保证混凝土的强度和耐久性。
3)混凝土浇筑后,应及时进行养护,保证混凝土的强度和耐久性。
6、管道安装1)管道安装前,应对管道进行检查,确保管道的质量符合规范要求。
同时应检查管道的尺寸和弯曲度是否符合要求,避免在安装过程中出现问题。
2)管道安装时,应按照设计要求和现场实际情况进行安装,管道应保持水平或者按照设计要求的坡度进行安装,避免出现积水或者管道堵塞等问题。
3)管道连接时,应采用专用接口或者胶圈连接,确保管道连接牢固,不漏水。
同时应注意管道的防腐蚀和防腐蚀涂料的施工。
7、检查井施工1)检查井施工前,应对井位进行测量和定位,确保井位的准确性和稳定性。
同时应检查检查井的质量和尺寸是否符合规范要求。
2)检查井施工时,应按照设计要求和现场实际情况进行施工,井底应清理干净,底板应平整,井壁应垂直,井盖应牢固可靠。
3)检查井的连接应采用专用接口或者胶圈连接,确保连接牢固,不漏水。
同时应注意井的防腐蚀和防腐蚀涂料的施工。
8、施工质量控制1)施工过程中应严格按照设计要求和规范要求进行施工,保证施工质量。
2)施工过程中应进行现场检查和验收,及时发现和解决施工中的问题。
3)施工结束后,应进行施工质量检查和验收,确保施工质量符合规范要求。
经过槽底经验收合格后,支模工作开始。
按照设计规定的宽度、高度和几何尺寸,钢模和木模相结合进行支模。
木方和架子管用于后背连接固定,支撑木与槽帮垫好木楔子固定,确保整体模板牢固可靠。
为保证结构尺寸准确,模板内侧每隔5米加净距支撑木,经驻地监理验收合格后,进行浇筑垫层混凝土和混凝土养生。
在沟槽和槽底达到设计标高后,进行垫层和平基铺筑。
冷凝水管改造施工方案一、前言冷凝水管改造是建筑工程中常见的维修和改进项目。
在实际施工中,如何设计合理的方案、选择合适的材料和工艺、确保施工安全等问题备受关注。
本文将就冷凝水管改造施工方案进行详细介绍,旨在为相关工程人员提供参考。
二、施工准备工作1. 项目背景冷凝水管改造是由于长期使用或其他原因导致管道老化、漏水、堵塞等问题而进行的维修工程。
在进行施工前,需要充分了解改造对象的具体情况,包括管道材质、管径尺寸、使用环境等。
2. 设计方案根据实地调查和分析结果,设计出合理的改造方案。
包括选择合适的材料、确定改造的范围和施工方法等。
3. 材料准备根据设计方案,准备好所需的材料和工具,确保施工过程中不会因为材料不足而延误工期。
三、施工步骤1. 施工前准备(1)检查现场在正式施工前,需要对改造对象进行全面的检查,确保施工环境安全,为后续作业打下基础。
(2)搭建临时设施根据施工要求,搭建临时设施,如脚手架、隔离区等,确保施工人员和过路人员的安全。
2. 示意图设计根据设计方案,绘制出改造后的示意图,明确改造的范围和目标。
3. 施工作业(1)拆除旧管道根据设计要求,拆除老化、损坏的冷凝水管道,清理管道内的杂物和积水。
(2)焊接新管道根据示意图设计,焊接新的冷凝水管道,并确保管道连接牢固、无泄漏。
(3)压力测试对新安装的冷凝水管道进行压力测试,确认管道质量合格。
四、施工注意事项在施工过程中,需特别注意以下几个方面:1.施工现场要保持干净整洁,避免材料和工具杂乱堆放。
2.施工过程中要注意安全防护,严格遵守相关操作规程。
3.施工人员要严格按照设计要求施工,确保工程质量。
4.若遇到特殊情况,要及时与相关部门或专业人员沟通,寻求解决方案。
五、总结冷凝水管改造是一项常见的建筑工程项目,正确选择施工方案、严格执行施工流程、严格按照设计要求操作,是确保工程质量的关键。
希望本文所述内容能为相关工程人员提供借鉴和指导。
以上是关于冷凝水管改造施工方案的介绋,欢迎查阅!。
排水设施雨污水管道安装工程施工方案方法及技术措施一、施工方案:1.前期准备工作:确定施工位置、布置施工现场,编制施工组织设计和安全技术措施、质量保证计划等文件。
组织人员进行技术交底、施工人员培训等准备工作。
2.土方开挖:按照设计要求进行土方开挖,在开挖过程中注意保持挖坑壁的稳定和安全。
同时,根据开挖的情况及时处理软土、松土等问题。
3.管道定位与布置:根据设计要求,确定管道的定位和布置方式。
管道的敷设应保证线型的准确性以及管道的坡度和高程的合理性。
在敷设过程中要注意管道的支承和固定,确保其稳固可靠。
4.管道连接:在进行管道连接之前,需对管道进行清洁,并使用适当的连接材料。
连接方式根据设计要求和现场实际情况选取,常用的有橡胶密封圈连接、焊接连接等。
连接面应平整,接头应牢固可靠,保证其密封性。
5.管道埋设与回填:完成管道连接后,进行管道的埋设和回填工作。
埋设时要保持管道的坡度和正常位置,同时要注意管道的保护和支撑。
回填土要分层进行,并采取合适的压实措施,确保土体的稳定性和排水性。
6.管道测试与验收:在管道安装完成后,进行管道测试和验收工作。
测试可采用水压试验或空气压试验,确保管道的质量和密封性。
验收包括质量验收和安全验收,对已完成的施工进行全面检查,确保符合设计要求和施工规范。
7.竣工交付:完成所有施工工作后,编制竣工报告,对工程进行验收和交付。
同时,提供相应的施工记录、材料验收报告等证明文件。
二、技术措施:1.施工组织设计:编制完整的施工组织设计,明确施工工艺和措施,合理安排施工序列和进度。
2.施工人员培训:对施工人员进行必要的培训,提高其专业技能和安全意识。
3.安全技术措施:制定合理的安全技术措施,包括设立安全警示标志、采取安全防护措施、加强现场管理等。
4.质量控制措施:加强施工过程中的质量控制,包括材料验收、工艺操作规范、施工记录等。
5.现场管理:加强施工现场的管理,保持施工场地的整洁和秩序,确保施工环境的安全和卫生。
雨水管施工方案雨水管施工方案雨水管施工是建筑工程中非常重要的一个环节,它直接关系到建筑物的排水系统和环境卫生。
本文将详细介绍雨水管施工的方案以及注意事项,以确保施工的质量和效果。
一、施工前的准备工作在进行雨水管施工之前,需要进行一系列的准备工作,包括勘测、设计和材料采购等。
首先是勘测工作,施工前应对工地进行详细的勘测,确定雨水管的走向、施工难度和所需材料等。
同时,还需要考虑到建筑物的布局和周边环境,确保雨水管在施工过程中不会影响到其他设施和建筑。
勘测后,根据实际情况进行设计工作,制定出合理的施工方案。
其次是材料的采购,雨水管施工所需的材料包括管道、管件、胶水等。
在采购过程中,需要选择质量可靠、符合国家标准的产品,并确保数量足够以应对施工的需要。
二、雨水管施工方案1. 施工顺序雨水管施工的顺序一般遵循从上到下、从内到外的原则。
首先要安装好上部的雨水管,并确保其与屋顶的排水系统连接良好。
然后,按照设计要求进行下部雨水管的布置和连接,最后进行管道的固定和密封工作。
2. 施工工艺雨水管施工的工艺包括管道安装、管道连接和管道固定等。
管道安装是指将雨水管按照设计的位置和方向安装到位。
这需要考虑到管道与建筑物其他部分的连接,使用合适的工具和材料进行安装,确保固定牢固、不松动。
管道连接是指将雨水管与其他管道或管件进行连接,以确保整个排水系统的畅通。
连接时要注意使用适当的连接方式,并进行严密的密封处理,避免漏水和渗漏现象的发生。
管道固定是指将雨水管进行固定,以确保其稳定性和安全性。
固定时要注意管道的水平和垂直度,使用合适的固定件和方法,确保管道不会因为外力或振动而脱落或变形。
3. 安全措施在雨水管施工过程中,还需要注意各项安全措施的执行,确保施工人员的人身安全和施工环境的安全。
具体措施包括佩戴安全帽、安全鞋和防护手套,遵守施工现场的规章制度,确保施工现场的通风和照明条件等。
三、施工后的验收和维护雨水管施工完成后,需要进行验收工作,以确保施工质量达到要求。

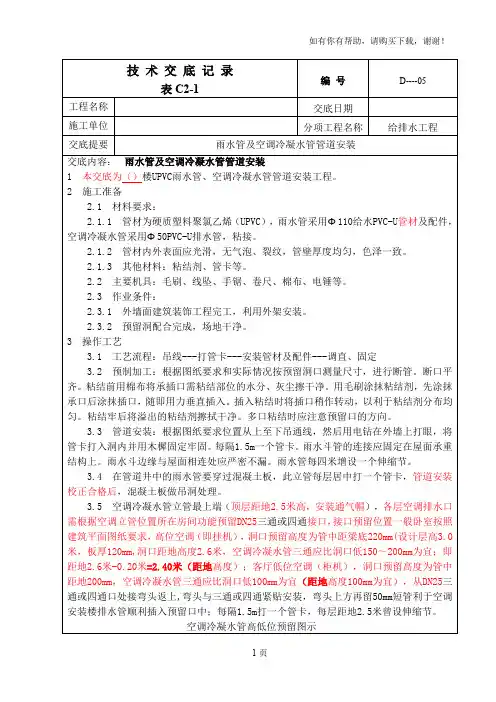

雨水管及空调冷凝水管安装技术交底雨水管及空调冷凝水管管道安装技术交底一、施工准备(一)材料要求1、管材为硬质聚氯乙烯(UPVC)2、管材内外表层应光滑,无气泡、裂纹,管壁薄厚均匀,色泽一致。
直管段挠度不大于1%。
管件造型应规矩、光滑、无毛剌。
承口应有梢度,并与插口配套。
3、其它材料:粘结剂、圆钢、卡件、螺栓、螺母、肥皂等。
(二)主要机具吊篮、电锤、手锯、胶枪、水平尺、毛刷、棉布、线坠等。
(三)作业条件1、外墙吊篮已安装完成,并验收合格。
2、应核对各种管道的标高、排列有无矛盾。
预留孔洞已配合完成。
场地清理干净。
二、质量要求(一)主控项目1、管道的材质、规格、尺寸、粘接剂的技术性能必须符合设计要求。
2、排水塑料管必须按设计要求装伸缩节。
如设计无要求,伸缩节间距不大于4m。
检修办法:窥察和尺量检查。
3、排水系统竣工后的通水试验结果,必须符合设计要求和施工规范规定。
检修办法:通水检查或检查通水试验记录。
(二)一般项目管道支(吊、托)架及管座(墩)的安装应符合以下规定:布列整齐,支架与管子打仗紧密。
允许偏差项目见表:室内塑料排水管道安装的允许偏差项目水平管道纵、横方向弯曲每1m全长(25m以上)每1m立管垂直度全长(5m以上)三、工艺流程吊线→打眼→下管卡→安装管材、管件→调直、固定不大于15答应偏差(mm)1.5不大于383四、施工工艺1、预制加工:根据图纸请求并结合实际情况,按预留口位置测量尺寸,进行断管。
断口要平齐。
粘结前用棉布将承插口需粘结部位的水分、灰尘擦拭洁净。
用毛刷涂抹粘结剂,先涂抹承口后涂抹插口,立即用力垂直插入,插入粘结时将插口稍作滚动,以利粘结剂分布匀称,约30秒至一分钟便可粘结安稳。
粘牢后立刻将溢出的粘结剂擦拭洁净。
多口粘连时应留意预留口方向。
2、安装:根据图纸要求从上至下吊通线,雨水管用Φ110硬质聚氯乙烯(UPVC),要求管外壁距墙 2.5—3mm,用电锤在外墙上打眼,然后将洞内粉尘吹净,将管卡打入洞内固定安稳,雨水管与雨水斗粘接后紧贴铁制雨水口下沿,雨水管安装不加伸缩节。
雨水、冷凝水管道安装施工工序工艺
一、施工工序:
安装准备→定位放线→雨水斗安装→立管安装→地漏安装→卡
架安装→管道灌水试验
二、施工工艺:
1.施工准备
(1) 材料准备及要求
1)管材采用硬质聚氯乙烯U-PVC管材及管件粘接。所用管材及粘接
剂应是同一厂家配套产品,应与卫生洁具连接相适宜,并有产品合格
证及说明书。所有材料进场时,必须经过监理、甲方检验合格后方可
用于工程,严禁不合格材料进入施工现场。
2)管材内外表层应光滑,无气泡、裂纹,管壁薄厚均匀,色泽一致。直
管段挠度不大于1%。管件造型应规矩、光滑,无毛刺。承口应有梢度,
并与插口配套。
2.作业条件
1) 屋面找平层施工已完成,经检查验收合格。
2) 建筑物雨水管、冷凝管处装饰工程已完成,具备做雨水管、冷凝
管的条件。确保安装雨水口等的操作安全。
3.定位放线
雨水管道、冷凝管道安装前应检查空调板及设备间预留孔洞的位置和
标高,并应清除管材和管件的污垢。 顶层预留孔洞吊线坠弹出雨水
管、冷凝管沿墙的位置线,侧向应控制距墙的距离,目测顺直。
4.雨水口安装
雨水斗必须低于找平层,以免造成屋面积水,应加强管理;操作应认
真,保证防水层按要求坡度导向雨水口方向。雨水斗与雨水管连接必
须安装牢固,避免雨水斗的排水浇墙,造成墙面污染。
5.立管安装
首先按设计坐标要求,将洞口预留或后剔,洞口尺寸不得过大,更不
可损伤受力钢筋。安装前清理场地,根据需要支搭操作平台。
安装雨
水管使用滑板由上往下进行,每两层安装一个伸缩节防止雨水管损坏
后维修和温度变形,先在水落口处吊线坠弹出雨水管沿墙的位置线,
根据雨水管每节长度,预量出固定卡位置,间距一般为1000mm。冷
凝立管在空调冷凝水穿墙的洞下200mm预留Y型三通。雨水管、冷凝
管的连接口应紧密,承插方向、长度、排水口距散水的高度,正、侧
面视为顺直。避免出现雨水管、冷凝管遮挡空调洞。严禁出现连接口
及管件不涂PVC专用胶现象。雨水管的安装必须牢固,固定方法、间
距应符合规范要求,排水通畅,不漏水。
6.地漏安装
找出空调板及设备间地漏预留口坐标、标高,然后按准确尺寸修整预
留洞口。安装图纸要求地漏与冷凝管连接,安装粘接时,必须将地漏
与管口清理干净,再进行粘接。地漏安装高度比空调板及设备间完成
面低5-10mm。粘牢后找正、找直,封闭管口和堵洞。
7.卡架安装
安装卡箍时未认真找正,雨水管固定不牢:主要是在基层下木塞用圆
钉或木螺丝固定而造成;固定点严禁下木塞,雨水管卡箍采用塞水泥
砂浆固定,其他采用射钉或螺栓。
8.闭水试验
雨水管道安装完毕后必须进行闭水试验、系统灌满水后静止15min、
在灌满延续5min液面无下降、各连接口处无渗漏为合格,认真做好
记录,并报监理、甲方验收。
