天然气管道阀门管道更换方案
- 格式:doc
- 大小:26.50 KB
- 文档页数:5
郑州市家庭安装天然气安全阀门的规定根据方案要求,新建住宅管道天然气工程在建设环节全部安装自闭阀,燃气具连接管必须使用金属软管;既有管道天然气居民用户加装自闭阀,非金属软管更换为金属软管;瓶装液化石油气居民用户非金属软管更换为金属软管;非居民燃气用户(包括管道天然气和瓶装液化石油气)全部安装符合相关技术规范要求的燃气泄漏报警器及联动切断装置,非金属软管更换为金属软管,并确保正常使用。
为什么要加装燃气安全装置?此次安全装置加装工作,是以提高燃气用户室内设施本质安全水平为目标,可有效保障用气安全,防范燃气事故发生。
安全装置加装费用如何承担?根据方案安排,非居民燃气用户的燃气泄漏报警器及联动切断装置、金属软管采购、安装及整改资金由用户自行承担。
新建管道燃气居民用户安装自闭阀随工程建设一并实施,费用纳入建安成本,用户燃气具连接管必须使用金属软管。
既有管道燃气居民用户安装自闭阀、非金属软管更换为金属软管,瓶装燃气居民用户非金属软管更换为金属软管,所需费用由市级财政、区级财政与居民、燃气企业各承担三分之一。
根据测算,每户预估费用240元(加装灶具自闭阀120元,非金属软管更换金属软管120元,长度不超过3米),市财政补贴80元/户,区财政补贴40元/户,燃气企业出资80元/户,居民自费40元/户(含自闭阀、金属软管,仅加装自闭阀的,按比例分担),居民用户约担负1/6,但最终以招标价格结算。
加装的管道燃气自闭阀有什么作用?自闭阀是安装在户内表后燃气管道与灶具连接管之间,同时具有超压自动关闭、欠压自动关闭、过流自动关闭功能,关闭时不借助外部动力,关闭后须手动开启的装置。
本次加装的是灶具专用管道燃气自闭阀,它替代了原有的灶具控制阀门。
当燃气管道出现超压、低压、密封不严等问题时,自闭阀会自动关闭气源,防止燃气泄漏造成安全问题。
另外,它不用电、免维护、抗干扰,机械智能、主动预防、灵敏可靠,能为家中的燃气使用环境增添一道安全屏障。
天燃气管道氮气间接置换方案编制:校对:批准:目录1 工程概况2 编制依据3 天然气置换3.1置换范围3.2置换初步方案3.3所需仪器设备工具3.4人员安排、职责及物质分配3.5置换前准备3.6置换实施3.6.1氮气置换空气3.6.2天然气置换氮气3.7置换的技术要求3.8置换的注意事项4 健康、安全和环境5附置换人员通讯录天燃气管道置换方案1 工程概况五台山石咀到光明寺的天然气管道共计34325m,其中钢管DN355.6×6.3、长度10000m;钢管DN273×6.3、长度14000m;PE 管dn200、长度4226m;PEdn160、长度2793m;PEdn110、长度1306m;PEdn90、长度2000m,分别由大庆建筑安装公司、上海二煤和山西省设备安装有限公司等共同建设完成,并已按设计和施工验收规范要求进行强度和严密性试压,并已按相关规范要求进行管道吹扫和干燥,各种调压、阀门等设备已按要求安装,并符合设计要求。
为了能按时把清洁能源——天然气送到台怀千家万户中,按照工程进度计划和工艺要求,急需要对天然气管道进行天然气置换工作。
置换质量的好坏,直接关系到投产的成败和投产后的安全运行,不仅直接关系到用户能否正常使用天然气,而且涉及到五台山管网的竣工交接和整个五台山景区燃气管网的安全运行,是投产过程中最为关键的步骤之一。
因此,对投产置换工作必须高度重视,精心组织,特编写此方案,以确保投产置换过程的安全、顺利。
2 编制依据2.1、《油气长输管道工程施工及验收规范》(GB50369-2006)2.2、《城镇燃气输配工程施工及验收规范》(CJJ33-2005)2.3、《天然气管道试运投产规范》(SY/T6233-2002)2.4、《聚乙烯燃气管道工程技术规程》(CJJ33-95)2.5、《城镇燃气设计规范》(GB/50028-2006)2.6、《石咀-台怀镇输气管道工程石咀-台怀镇段施工图设计技术说明书》2.7、石咀——山咀管道强度、严密性试压及吹扫记录以及五台山LNG 燃气管道强度、严密性试压记录2.8、其它文件3 天然气置换3.1置换范围石咀——光明寺全线34325m天然气管道及60个主线、支线阀门。
天然气管道阀门管道更换方案精选
天然气管道阀门是保障气体正常运输和控制气体流量的重要设备。
由于长期使用或其他原因,阀门管道可能需要更换。
本文将介绍天然气管道阀门管道更换的方案。
一、检测管道状况
在更换阀门管道之前,需要对管道进行详细的检测,以确定是否需要更换。
检测包括管道表面的损伤、管道内部是否存在积水或内部结垢等情况,以及管道是否存在漏气情况。
对于管道表面的损伤,可以使用非破坏性检测技术进行检测,如超声波检测、X射线检测等。
对于管道内部结垢或积水等情况,可以通过管道清洗技术进行处理。
对于管道漏气情况,可以使用气体检测仪进行检测。
二、选择阀门管道更换方案
根据管道状况、阀门类型和管道使用情况等因素,选择合适的阀门管道更换方案。
1.撤出更换
撤出更换是一种常见的阀门管道更换方式,适用于普通管道和小型管道。
具体操作步骤如下:
(1)先关闭管道上游的阀门,等到管道压力降至零时,再关闭管道下游的阀门。
(2)拆卸阀门和管道,清洗阀门和管道连接处。
(3)用新的阀门连接管道,安装紧固件,用扳手逐个拧紧。
天然气管道阀门管道更换方案
天然气管道阀门管道更换方案
一、项目背景概述
天然气作为一种环保清洁的化石能源,在我国近年来得到了广
泛应用。
其中,天然气管道阀门管道作为天然气输送的重要组成部分,具有着至关重要的作用。
然而,随着天然气管道使用时间的不
断延长,其所面临的问题也逐渐凸显出来。
比如,由于管道、阀门
的老化、腐蚀等原因,导致其开启、关闭不灵敏,泄漏的风险增大,严重威胁到天然气输送的安全性。
因此,为了确保天然气输送的安
全性,对管道阀门进行更换是必要的措施。
二、项目目标
本项目的主要目标是对天然气管道的阀门管道进行更换,主要
包括以下三个方面:
1. 更换老化、腐蚀的管道和阀门,保证其开启、关闭的灵敏度
和密封性,确保天然气输送的安全性。
2. 进行管道和阀门的改造升级,提高其使用寿命和抗压能力,
增加管道的承压能力。
3. 对更换的管道和阀门进行检测和调试,确保其正常运行。
三、项目实施方案
1. 管道阀门更换前准备工作。
燃气管道置换操作规范与注意事项1检查与准备1.1燃气置换应根据《城镇燃气设施运行、维护和抢修安全技术规程》CJJ51的要求,制订详细的置换方案并按照类别上报昆仑燃气公司生产运行处审批,取得生产调度令后,方可实施。
1.2参加置换人员根据竣工资料和置换方案熟悉管道管径、管材、长度、走向、工艺运行参数、设备资料、消防报警系统、置换流程等;1.3按照置换方案准备好相应的物料以及机具,对置换操作的现场工作环境进行确认,做好相应的置换以及应急准备工作;1.4置换人员到达现场后,首先检查主控阀门和其他相关阀门所处状态,未关闭的要及时关闭。
1.5管网置换之前要进行彻底吹扫,置换人员在将要置换的管道系统中,按方案要求安装压力表进行压力监测,同时选择放散点进行放散,将管道内介质压力排放至常压。
1.6在未置换的管道系统中确认加装盲板的位置,依次拆除各位置盲板,更换原有法兰垫,做好置换准备工作。
1.7置换人员应正确穿戴劳保防护用品,携带氧含量分析仪、可燃气体检测仪、消防器材及防爆型无线通讯设备等,并确保各项工机具处于完好状态。
2操作程序2.1正确选择放散点,安装放散管。
(1)放散点选择要注意周围环境,应选择空旷、人员少的地方,避开居民住宅、明火、高压架空电线等场所。
当无法避开居民住宅等场所时,应采取有效的防护措施。
放散时要做好安全警戒,半径15m 内为警戒区,杜绝明火和禁止无关人员进入。
(2)放散管应高出地面2m以上。
(3)对聚乙烯塑料管道进行置换时,放散管应采用金属管道并可靠接地。
(4)采用直接置换时,燃气压力宜小于5kPa,进行点火试验时,要选择远离放散点的上风口。
2.2置换时应结合管网情况分段进行,对置换合格的每一段管网进行稳压,稳压合格后再进行下一段置换操作。
2.3置换方式的分类(1)天然气置换惰性气体天然气管道投运时,用气源管道内的天然气置换原管道内的惰性气体。
(2)天然气置换空气天然气管道投运时,用气源管道内的天然气置换原管道内的空气,此方式适合小管径、短距离天然气管道的置换。
××公司天然气改造天然气管道置换方案编制:审核:审批:、建设单位:××公司监理单位:施工单位:××公司一天然气置换1.1置换前准备1、管道:中压管道敷设完毕,焊口检验合格,按设计要求吹扫、试压达到合格;调压计量撬块安装、焊口检验、试压达到合格;中压管道敷设完毕,焊口检验合格,按设计要求吹扫、试压达到合格;2、置换前由设备科等相关部门组织检查管线所有设施、设备是否合格,阀门开闭是否灵活,如有则应及时处理,达到要求方可进行置换作业;3、施工方在置换前将所有预留在带压管线阀门后加装的盲板抽取,以便作业;4、置换前对相关厂区进行告知,张贴布告,提醒车间人员在置换期间勿接近管道;5、对参加置换作业人员进行方案交底,配备必要的安全劳动防护用品;6、成立置换作业领导小组,统一指挥、协调置换过程中的各种问题,明确分工,责任到人。
1.2置换范围1、××一期调压柜前至调压柜2、××一期调压柜后至环形管道尾部3、××二期调压柜前至调压柜4、××二期调压柜后至环形管道尾部1.3 置换顺序依照天然气的流向进行置换。
1.4 置换要求1)置换前应熄灭装置区附近全部火源,关断全部电源。
2)装置内操作人员身穿防静电服,不能穿带铁钉的鞋进入现场,闲杂人员远离置换区。
3)天然气引入系统的压力要尽量低,采取低速氮气推出装置,较低流速的天然气也不产生静电,避免爆炸,天然气流速不应超过1m/s。
4)排放气体引至放空管,所有低点、放空点逐一放空,以排净氮气。
5)进行置换时,操作人员应沿流程顺序,将全部低点、支管、高点、容器逐一置换,阀组的两条分支管应分开置换。
6)当检测口可燃气体浓度达到来气的可燃气体浓度的99%,证明置换合格。
如达不到则继续进行置换,每隔10分钟检测1次,直至达到要求。
置换完成后,关闭放空点,并保持已置换系统正压。
燃气管道阀门的安装技术燃气管道附件及设备的设置是为了方便管道的安装、运行以及日后的维修工作,以便燃气管道安全、经济地运行。
阀门的作用是用来启闭管道通路、调节流体的设备,要求强度好、转动灵活、严密性强、经久耐用、能抗腐蚀等,以保证系统的正常运转。
本文讨论燃气管道阀门的安装技术。
1.一般规定1.1阀门安装前,应检查填料,其压盖螺栓应留有调节余量。
1.2阀门安装前,应按设计文件核对其型号,并应按介质流向确定其安装方向。
1-3当阀门与管道用法兰或螺栓方式连接时,阀门应在关闭状态下安装。
当陶门与管道1.4以焊接方式连接时,阀门不得关闭,焊缝底层宜采用氩弧焊。
1.5水平管道上的阀门,其阀杆及传动装置应按设计规定安装,动作应灵活。
1.6安装铸铁、硅铁阀门时,不得强力连接,受力应均匀。
1.7安装高压阀门前,必须复核产品合格证和试验记录。
1.8安装安全阔时,应符合下列规定:1)安全阀应垂直安装;2)在管道投入试运行时,应及时调校安全阀;3)安全阀的最终调校宜在系统上进行,开启和回座压力应符合AA文件的规定;4)安全阀经调校后,在工作压力下不得有泄漏;5)安全阀经最终调校合格后,应做铅封,并应按规定格式填写”安全阀最终调试记录。
1.9在需要热处理的管道上焊接阀门,应在管段整体热处理后施焊,焊缝进行局部热处理。
1.10大型阀门安装前,应预先安好有关的支架,不得将阀门的重量附加在设备或管道上。
2.阀门检验2.1全部阀门应做外观检查,检查项目如下:1)阀门型号、规格、编号、压力等级、材质等应符合设计和供货产品的技术文件;2)外部和可见的内部表面,螺纹、密封面应无损伤、锈蚀现象;3)安全阀的铝封应良好;4)铸造阀体应无夹砂、缩痕、气孔、裂纹等有害性缺陷;5)有修补部位的,应该查其质量证明文件;6)锻件应无裂纹、折皱、重皮、锈蚀及超过壁厚公差下限值的凹陷等;7)当有疑问时,应进行无损探伤检验;8)阀门零部件、焊接坡口端,应无碰损和加工缺陷;9)阀门的流体通过部分应无铁屑、杂物及严重锈蚀现象,且无残留水分。

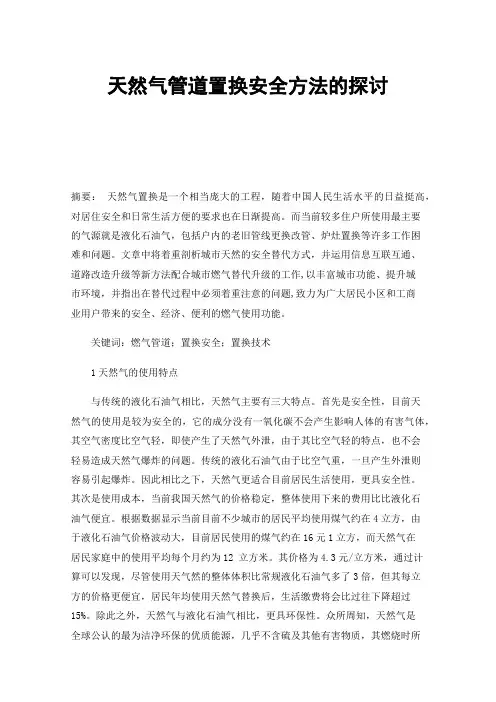

天然气管道置换安全方法的探讨摘要:天然气置换是一个相当庞大的工程,随着中国人民生活水平的日益挺高,对居住安全和日常生活方便的要求也在日渐提高。
而当前较多住户所使用最主要的气源就是液化石油气,包括户内的老旧管线更换改管、炉灶置换等许多工作困难和问题。
文章中将着重剖析城市天然的安全替代方式,并运用信息互联互通、道路改造升级等新方法配合城市燃气替代升级的工作,以丰富城市功能、提升城市环境,并指出在替代过程中必须着重注意的问题,致力为广大居民小区和工商业用户带来的安全、经济、便利的燃气使用功能。
关键词:燃气管道;置换安全;置换技术1天然气的使用特点与传统的液化石油气相比,天然气主要有三大特点。
首先是安全性,目前天然气的使用是较为安全的,它的成分没有一氧化碳不会产生影响人体的有害气体,其空气密度比空气轻,即使产生了天然气外泄,由于其比空气轻的特点,也不会轻易造成天然气爆炸的问题。
传统的液化石油气由于比空气重,一旦产生外泄则容易引起爆炸。
因此相比之下,天然气更适合目前居民生活使用,更具安全性。
其次是使用成本,当前我国天然气的价格稳定,整体使用下来的费用比比液化石油气便宜。
根据数据显示当前目前不少城市的居民平均使用煤气约在4立方,由于液化石油气价格波动大,目前居民使用的煤气约在16元1立方,而天然气在居民家庭中的使用平均每个月约为12 立方米。
其价格为4.3元/立方米,通过计算可以发现,尽管使用天气然的整体体积比常规液化石油气多了3倍,但其每立方的价格更便宜,居民年均使用天然气替换后,生活缴费将会比过往下降超过15%。
除此之外,天然气与液化石油气相比,更具环保性。
众所周知,天然气是全球公认的最为洁净环保的优质能源,几乎不含硫及其他有害物质,其燃烧时所产生的碳排放量少于液化石油气,能较大程度的改善环境。
在实施天然气转换后,液化石油气灶、热水器必须更换或改造。
2燃气管道的安全置换方法2.1天然气置换的步骤置换天气然涉及较多的安全问题,在进行天然气置换前,要求作业人员需要向安全管理部门提出置换申请,并在相关部分同意后再进行管道置换作业工作。
天然气管道阀门管道更换方案随着工业升级和城市化进程加快,天然气的利用已经成为我国的重要能源之一。
而天然气管道作为天然气输送的重要设施,也需要不断的进行维护和更新。
本文将介绍一种天然气管道阀门管道更换方案。
一、方案背景目前,我国天然气管道系统基本形成了一条由西北向东南贯穿全国的天然气主干管道,配合着大量的支干管道和区域管道,形成了较为完善的天然气输送体系。
随着天然气的不断利用,天然气管道系统也面临着更新、升级的要求,以满足更高效、安全、环保的输送需求。
在天然气管道系统中,阀门是管道运行、维护过程中非常重要的设备。
阀门的选择、设计和使用对于管道系统的安全和稳定运行具有至关重要的意义。
但是,由于阀门长期运行后会出现漏气、卡死、失效等问题,需要检修或者替换阀门。
而对于高压大口径天然气管道的阀门检修和更换,一方面会涉及到较高的风险,另一方面也会给管道运行带来较大的影响,因此阀门更换的方案需要进行方案化设计。
二、方案设计本方案针对天然气管道系统中的高压大口径阀门检修和更换问题,制定了如下具体方案:1.设计施工方案在管道阀门检修和更换过程中,需要对工地环境、施工程序、管道密封性、检测等问题进行全面论证和设计,确定具体的施工方案。
在施工方案中需要考虑以下因素:(1)管道压力:确定管道压力、流量等参数,完善管道阀门更换设计方案。
(2)具体施工步骤:明确管道检修和更换的具体施工步骤和时间节点,并制定专门的管道更换方案,确保施工安全和顺利进行。
(3)生产制造相关条件:包括阀门安装、接口管道制作和调试等环节,需要加强与生产部门的沟通协作,确保管道更换工作进展顺利。
2.采用先进设备技术对于高压大口径管道,需要借助先进设备技术来进行检修和更换。
例如,在拆卸阀门时,应用先进的机械、液压工具和技术,达到快速、高效、安全的更换目的。
同时,应用智能化检测工具,加强管道设备安全管理,对于管道系统开展全面动态监控,发现问题及时排除。
3.施工安全保障在阀门管道更换的施工过程中,需要加强工作安全保障。
天然气管道置换方案
为做好天然气管道球阀更换工作,确保更换工作能够安全有序开展,做到统一指挥、协调置换过程中各种问题,明确分工,责任到人,特制定天然气置换方案。
一、成立天然气置换工作领导小组
组长:***
副组长:***
组员:*********
组长职责:负责天然气置换工作全面指导、监督。
副组长职责:负责天然气置换工作总体安排、协调,保障天然气置换工作安全进行。
组员职责:
*****职责:负责氧化锌11#放散口处50米范围内进行检查,设置警戒线及时制止无关人员、车辆等流动明火现象。
*****:负责南大餐厅2#放散口处50米范围内进行检查,设置警戒线及时制止无关人员、车辆等流动明火现象。
*********:负责关闭、开启10#、11#、12#阀门;断开、连接11#阀门,检测天然气浓度。
******:负责关闭、开启1#、2#、4#阀门,确认3#阀门处于关闭状态;断开、连接2#阀门,检测天然气浓度。
*******:负责关闭、开启5#、7#阀门;观察18#压力表指示。
********:负责开启、关闭13#、14#、16#、17#阀门,并负责氮气置换天然气过程中开启15#阀门;天然气置换氮气过程中开启13#阀门。
*****:负责更换9#阀门。
二、管线基本情况
该趟管线管道全长1200m,管径DN150mm。
管道起点为澡堂东中裕总表,地埋至
110kv站内,经过精炼厂调压柜,在制氧厂西路口广告牌处分为两路,一路至直炼厂熔炼工段南16#球阀处,一路至氧化锌桥头12#阀门处。
三、施工前工作准备及安全注意事项
(一)前一天下午16:00点需完成以下准备工作:
1.测试15#氮气置换开启阀门是否能够正常使用。
2.检测前需准备施工材料:5瓶肥皂水、2台测漏仪、梅花扳3套、开口扳3套、活扳22”3个、各法兰固定螺丝、警戒线或者红绳、常用工具等准备到位。
3.开始前用肥皂水确认各法兰连接处无泄漏。
4.检测人员需提前一天对测漏仪进行渗漏实验,打火机在熄火状态下进行泄漏实验,确保测漏仪处于完好状态。
管网班对检测人员进行测漏仪使用操作培训。
5.检查更换阀门管道是否有良好接地,如没有重新打好接地线,确保接地电阻值在4Ω及以下。
提前检查法兰及阀门的金属跨接线是否完好,阻值应不大于0.03Ω。
6. 完成检测方案编制及审批,完成天然气检测示意图绘制和准备测绘部位测点示意图绘制。
7.和生产部、设备部沟通告知置换工作需要时间,确定第二天检测开始的确切时间。
8.组织所有参与工作人员展开动员会,明确任务分工进行安全技术交底。
9.管网班提前检查所需断开连接的法兰螺栓是否锈蚀严重,对锈蚀严重的螺栓,提前进行逐一更换,更换过程中确保不漏气。
10.参与2#、9#、11#阀门相关工作人员,工作时不得携带手机,由下方人员进行沟通。
(二)施工当天8:00前必须将全部材料拉到位,人员到各自工作地点听候指挥。
(三)置换工作开始前,对参加置换作业人员进行方案交底,参加作业人员必须佩戴安全帽、口罩,登高作业系安全带。
(四)置换工作必须由副组长统一发令指挥,工作人员通信设备保持畅通。
(五)所有参加置换工作人员必须服从副组长的指令,严格按照置换作业方案进行操作,有疑问的应于作业前提出。
(六)作业区域严格遵守作业规章制度,禁止携带火种、无关人员和车辆进入现场。
(七)提前将警戒线准备到位,置换现场应设醒目的安全警示牌或拉警示带形成警戒区域。
(八)开启阀门要缓慢,严禁猛开猛关。
(九)置换后天然气浓度检测必须使用两台测漏仪检测,由2人进行确认,核实浓度为0后,方可更换阀门。
四、置换方法
由于本管道敷设在生产厂区,环境较为复杂,行人车辆较多,在保证置换安全可靠,提高置换作业的安全系数的前提下,本次置换采用氮气置换法。
五、氮气置换天然气步骤:
(一)第一步:首先通知中裕公司关闭其调压柜内进出口阀门。
(二)第二步:关闭中裕公司至股份公司总阀门1#、2#、3#,关闭氧化锌桥头桥架上12#阀门,关闭直炼13#阀门,各点负责人确认关闭到位后经副组长许可后方可进行下一步工作。
(三)第三步:关闭大餐厅进气口4#阀门、关闭110kV站内精炼厂调压柜内5#、7#阀门、关闭底Ⅰ调压站进口10#阀门、关闭氧化锌进气口11#阀门、关闭14#(平时处于关闭状态,当天再次确认)阀门、关闭直炼厂增压机房进气口16#阀门、关闭直炼电解车间进气口17#阀门。
(四)观察精炼厂调压柜内进气口压力表(18#)指示为零时,断开2#阀门北侧法兰,作为放散口一;断开11#阀门法兰连接处(阀门后侧),作为放散口二。
(五)断开后开始逐渐打开直炼厂广告牌处15#氮气置换阀门,冲入氮气开始置换。
(六)当2#、11#放散口检测天然气浓度为0时,关闭15#氮气置换阀。
(七)通知管网班更换9#阀门。
(八)在9#阀门更换完毕后,确认阀门处于全开状态,重新通氮气进行置换,检测浓度为0后方关闭15#氮气冲入阀门,进行天然气置换氮气工作。
六、天然气置换氮气步骤
(一)在管网班更换完毕,人员全部撤离现场后方可开始天然气置换氮气工作。
(二)将直炼厂13#阀门逐渐打开至1/2处。
(三)在2#、11#阀门放散口处检测浓度达到100%,关闭13#阀门,停止天然气置换工作。
(四)连接2#、11#阀门法兰螺栓。
连接完毕后,恢复2#、13#至打开状态。
(五)通知中裕公司打开调压柜内进出口阀门,逐步打开1#阀门,用肥皂水再对2#、11#连接部位进行渗漏检测。
(六)无漏气后,逐步打开4#、5#、7#、10#、11#、12#、16#、17#阀门正常供气。
七、应急处理及及验收工作
(一)如阀门关闭不严出现严重漏气现象,向领导小组汇报后立即关闭北加气站供气总阀。
(二)对所有动过的连接部位进行肥皂水实验,肥皂水测试无起泡现象时方可离开现场。
(三)管道的法兰、阀门等金属跨接线应连接牢固,无锈蚀现象。
