桩间土及桩头清理技术交底记录
- 格式:doc
- 大小:44.50 KB
- 文档页数:4
桩基技术交底记录范文一、工程概况。
咱们这个工程啊,桩基可是重中之重。
就像大楼的腿一样,腿要是不结实,楼可就不稳当了。
咱们这项目的桩基类型是[具体桩基类型,比如钻孔灌注桩],总共要打[X]根桩呢。
这些桩分布在[具体施工区域],每根桩的设计长度是[X]米,桩径是[X]米。
这就好比咱们要种[X]根又粗又长的大树,给咱的大楼稳稳地扎根。
二、施工准备。
1. 人员方面。
咱这施工队伍得是专业的,就像武林高手一样,各有各的本事。
打桩的工人师傅们得经验丰富,特别是那些操作桩机的师傅,那可是咱们的主力军。
每个工人都得清楚自己的活儿,可不能像没头的苍蝇一样乱撞。
还有现场的管理人员,要时刻盯着,就像监工一样,但是要比监工更贴心,得及时发现问题解决问题,可不能让小问题变成大麻烦。
2. 材料方面。
钢筋是桩基的骨架,就像人的骨头一样重要。
咱们选用的钢筋得符合设计要求,要有质量证明文件,就像人的身份证一样,证明它是合格的。
钢筋进场后,要按照规格、型号分类堆放整齐,可不能乱七八糟的堆在一起,那找起来多费劲啊。
混凝土呢,那就是给桩基长肉的东西。
混凝土的配合比得严格按照实验室给的来,这就像做饭的菜谱一样,少一点盐或者多一点水,味道就不对了。
而且混凝土的原材料也要保证质量,砂、石、水泥都得是好东西。
3. 机械设备方面。
桩机是咱们打桩的大武器,在进场之前就得检查好,就像战士上战场前检查自己的枪一样。
看看各个部件是不是灵活,有没有损坏的地方。
要是桩机在施工的时候出故障了,那就像战士的枪卡壳了,多耽误事儿啊。
还有其他的辅助设备,像电焊机、起重机这些,也都要调试好,确保它们能正常工作。
三、施工工艺流程。
1. 测量放线。
这是打桩的第一步,就像盖房子要先画个草图一样。
测量人员要根据设计图纸,用全站仪或者经纬仪把桩位精确地放出来,误差可不能太大,就像射箭一样,要射中靶心才行。
每个桩位都要做好标记,就像给每个桩位都起了个名字,这样施工的时候就不会找错地方了。
老挝东盟经济开发区MORGEN产业园桩间土清理及桩头清理技术交底唐人街建筑装潢有限公司东盟经济开发区MORGEN产业园项目经理部CFG桩施工技术交底施工单位名称:东盟经济开发区MORGEN产业园项目经理部交底日期:2018年1月14日编号:抄平,在桩身处抄三个点,然后连成水平线,采用手提切割锯进行切割,然后再用钢钻人工凿出边槽。
3、在水平凿除桩头时,杜绝过大的水平力,防止断桩,清桩头时,桩头部分的松散砼或砼浮浆必须清除干净,清至砼密实层,首先在桩侧面用人工钻水平方向凿50-100mm 深沟槽,然后采用风镐自上而下进行凿除作业,保证不冲击破坏有效桩体。
4、凿除的砼块渣及褥垫层的部分土方及时清运。

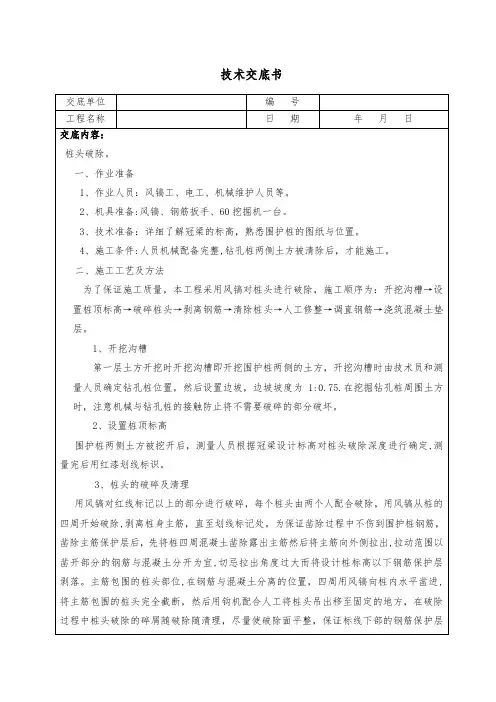

五、“负差-补桩头”措施500mm直径CFG桩(长螺旋工艺)配伴侣为例来简述一个伴侣现场浇筑施工方案(参见图2):(1)、基桩施工控制桩顶标高,CFG桩停止浇灌混凝土的高度为天然地基设计标高以下500mm,不考虑截桩而增加浇注高度;(2)、机械开挖至天然地基设计标高,此时地表土距离桩顶500mm,可以最大限度避免桩头截断;(3)、人工在桩头周围向下开挖1000mm,黄土直立好则不放坡或适当放坡,上端直径1400-1500,下端直径1200;(4)、桩头部位凿去或磨去浮浆20-200mm;(5)、桩头坑内侧壁和底部砂浆抹面2-5mm;(6)、分别套内、外衬钢模,浇注混凝土,其中:内衬钢模内径700mm,高度400mm,中桩适当增大高度,边桩角桩适当减小高度(变刚度调平),内部浇注砼补桩头(7)、坑内进行素土回填,夯填度根据设计,中桩适当增大夯填度或者增大桩顶标高,边桩、角桩适当减小夯填度或者降低桩顶标高(变刚度调平);(参见图2)本图以桩径410为例,其他桩径类推六、质量保证措施1、桩间土开挖应避免扰动基础持力层土,开挖后的标高允许偏差值为+0, -25mm, 平整附:工序施工图。
灌注桩桩头破除技术交底技术交底记录工程名称:中国博兴CBD项目(金融商务大厦)一期工序名称:灌注桩桩头破除交底部位基础施工单位:XXX交底提要:一、技术交底适用范围;二、施工准备;三、施工工艺;四、注意事项;五、安全文明施工措施。
内容:一、技术交底适用范围本次交底范围为基础灌注桩破除。
二、施工准备1、技术准备:施工前需要熟悉图纸,掌握每颗桩顶标高;2、机具准备:混凝土切割机、风镐、铁锹、水准仪、红油漆、汽车吊;3、人员准备:技术人员1名、测量员2名、小工若干。
三、施工工艺1、工艺原理:使用钢筋测定仪测出钢筋位置,用混凝土切割机环切2道切割带,保证混凝土桩头标高,及桩顶面平整。
采用风镐剥离钢筋,加钻顶断桩头,将桩头吊出;2、施工工艺:根据图纸标高,测量钻孔桩的桩顶标高,并沿桩顶标高处画第一道粗红线(切割带),在第一道红线上方10cm处画第二道粗红线(切割线)。
用混凝土切割机沿红线切割,切割深度不大于实测的钢筋保护层厚度。
四、注意事项1、施工前需确认桩身强度达到设计强度的70%,且不低于15mMP,龄期不少于7天;2、基坑开挖后,需人工平整基坑,并用铁锹将桩头四周附着物清理干净;3、切缝深度需根据钢筋保护层厚度调整,以防割伤桩基钢筋。
五、安全文明施工措施在施工过程中,需严格遵守安全操作规程,做好安全防护措施,确保施工人员安全。
XXX灌注桩桩头破除交底部位基础交底提要:本次技术交底主要涉及灌注桩桩头破除的施工工艺和注意事项,以及安全文明施工措施。
内容:一、技术交底适用范围本次技术交底适用于中国博兴CBD项目(金融商务大厦)一期的灌注桩桩头破除施工。
二、施工准备在开始施工前,需要对施工场地进行清理,确保施工区域干净整洁。
同时,需要准备好所需的工具和设备,如风镐、钻孔机、钢钎等。
三、施工工艺1.剥离钢筋:使用风镐将切缝以上的钢筋保护层剥离,并将钢筋向外侧稍微压弯,以便后续施工。
2.加钻顶断桩头:在桩顶线以上1-2cm处,沿桩头四周均匀布置5-6个孔位,采用凿岩机打孔,打孔深度为8-10cm。
桩基施工技术交底记录日期:XXXX年XX月XX日地点:XXXX工地参会人员:施工队长:XXX施工人员:XXX、XXX、XXX、XXX等交底内容:1.施工单位的责任和要求:施工单位的责任是按照设计图纸和相关规范要求,完成整个桩基施工工程。
施工单位要确保施工过程中的安全性,保证施工工程的质量,做到负责任、合规范。
2.施工前的准备工作:2.2地质勘测和水文勘测:施工前,需要对施工地点进行地质勘测和水文勘测,了解地下地质情况和水文条件,以便选择合适的桩基类型和施工方法。
2.3施工设备和材料的检查:施工前需要对施工设备和材料进行检查,确保设备齐全,材料符合质量要求。
2.4施工人员的安全防护:施工单位要做好施工人员的安全防护工作,确保施工人员佩戴好安全帽、安全鞋等防护用品。
3.施工过程的要点和注意事项:3.1毛坯地基的处理:在开始桩基施工前,需要对毛坯地基进行处理,清除坡度、大块土石等障碍物,确保施工的顺利进行。
3.2桩基的布置:根据设计要求和现场情况,按照一定的间距和排列方式布置桩基。
3.3桩基的施工方法:根据桩基的类型和设计要求,选择适当的施工方法,如钻孔灌注桩、钻孔取心桩等。
3.4施工设备的使用:在施工过程中使用合适的设备,如起重机、钻机等,并对施工设备进行维护和保养,确保设备的正常运行。
3.5施工过程中的质量控制:在施工过程中,要进行质量控制,保证施工工程的质量,如控制桩基的沉降、抗拔力等。
4.施工后的清理和验收工作:4.1施工现场的清理:施工完成后,需要对施工现场进行清理,清除施工过程中产生的垃圾和废料。
4.2施工质量的验收:施工完成后,需要对施工质量进行验收,确保施工工程符合设计要求和相关规范。
交底结束时,项目负责人提问和施工人员的答疑:施工队长:如果遇到地质条件复杂的情况,我们会进行地质勘测和分析,选择合适的施工方法,并加强监控和控制,确保施工的顺利进行。
施工队员:桩基的质量验收标准包括桩身的垂直度、桩周土体的控制、桩身的沉降等多项指标,具体标准根据设计要求和相关规范来确定。
桩基安全技术交底记录范文一、工程概况。
咱这工程啊,是[工程名称],桩基施工可是整个工程的基础中的基础,就像盖房子打地基一样重要。
这桩基工程大概是在[具体施工区域]施工,总共要打[X]根桩呢。
二、施工准备阶段的安全交底。
1. 人员要求。
兄弟姐妹们啊,咱们干这个桩基活,可不是谁都能干的。
得是经过专业培训的,有经验的工人才能上。
特别是操作那些大型机械的师傅,那可得有操作证才行,就像开车得有驾照一样,可不能无证驾驶那些桩机啊。
上工之前,大家得把自己拾掇利索喽。
安全帽得戴好,而且要系紧,别整得松松垮垮的,到时候掉了可就起不到保护脑袋的作用了。
还有那工作服,要穿合身的,别穿个大长袍子在那儿干活,容易被机器卷进去,那可就麻烦大了。
2. 机械设备检查。
每天上班之前,咱得像照顾自己孩子一样去检查那些桩机设备。
看看那些螺丝有没有松的,就像检查孩子衣服上的纽扣一样,一颗都不能少,一颗都不能松。
特别是那些关键部位的螺丝,像桩机的钻头连接部位啊,要是螺丝松了,钻头在地下转着转着掉了,那这桩可就打得乱七八糟了。
再看看那些液压系统有没有漏油的地方。
这液压油就像机器的血液一样,漏了可不行。
要是发现地上有油渍,那可得好好检查检查是哪儿漏了,及时处理。
还有电路系统,看看电线有没有破损的,可别漏电把自己电着了,那可不是闹着玩的。
3. 施工场地安全。
咱这施工场地啊,虽然看着乱糟糟的,但也得有个秩序。
材料堆放得整齐点,那些钢筋啊、水泥啊,别到处乱扔。
就好比家里东西得摆放整齐一样,不然找个东西都费劲。
特别是那些易燃易爆的物品,像汽油、柴油这些,要专门放在一个安全的地方,还得做好防火措施,周围可不能有明火。
场地周围的防护栏得设置好,这就像给咱施工场地围了个保护圈一样。
防护栏要牢固,高度也得够,别让外人随便就进来了,也防止咱自己不小心掉出去。
三、桩基施工过程中的安全交底。
1. 桩机操作安全。
操作桩机的师傅们啊,你们坐在那操作室里,可不能走神。
水泥搅拌桩截除桩头技术交底-标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII水泥搅拌桩凿除桩头技术交底附件:水泥搅拌桩凿除桩头技术交底一、适用范围本交底适用于渝黔铁路土建10标项目经理部一分部路基工程水泥搅拌桩凿除桩头施工。
二、编制依据1、编制依据《渝黔公司标准化作业指导书》《改建铁路重庆至贵阳线扩能改造工程施工图路基工程设计与施工图集》国家颁布的其他相关规定及验标。
三、准备工作:1、技术准备熟悉施工图纸,了解所要凿取桩基的根数。
2、主要机具:风镐、铁锹、小型反铲、轮胎式起重机、自卸汽车等。
四、施工程序水泥搅拌桩桩头按施工记录所记录的完成时间,先打的桩先清,后打的桩后清,保证每根桩龄期达到10天以上,先挖出桩间土,然后再挖除虚桩。
采用水准仪进行抄平,确定开挖的深度。
桩间土开挖采用小型反铲配合人工轻轻的挖除,并装到自卸汽车运输至弃渣场。
清凿桩头紧跟随土方开挖进行。
为避免去除桩头对水泥搅拌桩产生损伤,采用人工在桩侧面清凿桩头,距设计桩顶标高预留150mm高左右保护层采用钢钻人工仔细凿除平整。
在水平凿除桩头时,杜绝过大的水平力,防止断桩,清桩头时,桩头部分的松散水泥浮浆必须清除干净,清至密实层。
水泥搅拌桩凿除桩头后,桩顶铺设0.4m厚加筋碎石垫层夹一层双向抗拉强度为80KN/m的土工格栅。
碎石垫层最大粒径不得大于30mm,含泥量不得大于5%,且不含草根、垃圾等杂质,碎石垫层碾压满足地基系数K30≥130MPa/m。
当垫层位于基床底层厚度范围时,尚应满足基床范围内相应部位的压实标准要求;土工格栅采用聚丙烯双向土工格栅,幅宽不小于4m,网孔直径8~12cm,纵横向屈服抗拉强度≥80KN/m,对应纵横向伸长率≤10%,铺设土工格栅时,必须拉直拉平,幅与幅之间要对齐对好。
为了保证复合地基结构质量,土工格栅必须耐碎石挤压,不得在填筑碾压时出现折断。
五、环境安全措施1、进入施工现场要戴好安全帽,严禁酒后作业。

桩头破除技术交底中国建筑项目管理表格分项工程交底卡(技术交底)表格编号:CSCEC8B-TD-B工程名称:XXX项目施工部位:基坑内分包单位:XXX交底内容:1、作业时间安排:2014年8月30日至2014年9月25日。
2、材料机械:施工单位为XXX,分项工程名称为桩头破除。
机械准备包括反铲挖掘机、自卸卡车、电镐、铁锹、手推车、钢钎、铁锤等。
3、操作工艺:1.工艺流程:桩间土开挖→确定桩顶标高→用水准仪测量并在桩上标注设计标高→机械破除桩头→人工修正→对桩头标高进行复测→修补破损桩头→桩头锚固钢筋处理→验收。
2.主要施工方法:一)挖桩间土:1、确定桩位:首先将基槽内的现有土方清运出基槽,将槽底整平,根据桩的位置图在基槽内用白灰撒出每根桩的位置,确定不同开挖高度的桩位置。
2、机械开挖:采用小型挖掘机自北向南进行开挖,自卸汽车配合运出施工现场及堆载于购物中心。
3、人工配合:在挖掘机开挖的同时,用人工进行配合,将槽底预留的300mm机械无法开挖的土方人工挖出,并及时运走。
桩间水平方向控制与桩保持300mm安全距离由人工挖除(挖掘机严禁碰到桩身),挖除至槽底设计标高,再进行清凿桩头施工。
二)桩头破除:1、承台开挖完成后,由测量员按照图纸给出的桩顶标高准确测放出桩顶标高(桩顶伸入承台70mm),并在桩身桩顶标高处涂上红油漆标识。
现场施工员及破除桩头混凝土工人应按照桩身红油漆标识进行破桩头施工,破除过程中严格控制标高,严禁超破。
2、破桩头施工开始前先采用水准仪进行抄平,在桩身处抄三个点,然后连成水平线,采用手提切割锯进行切割,切割深度至工程桩主筋位置,已保证桩头破除后截面平整。
3、桩顶设计标高以上部位沿桩身破除混凝土保护层,直至桩内钢筋外漏,剥离桩体纵向钢筋,然后将桩内混凝土剃凿至设计标高。
4、清凿桩头采用电镐和人工钢钻行施工,桩头表面平整,不出现凸头形状,先采用风镐凿除,留100mm高左右时人工钢钻凿除。

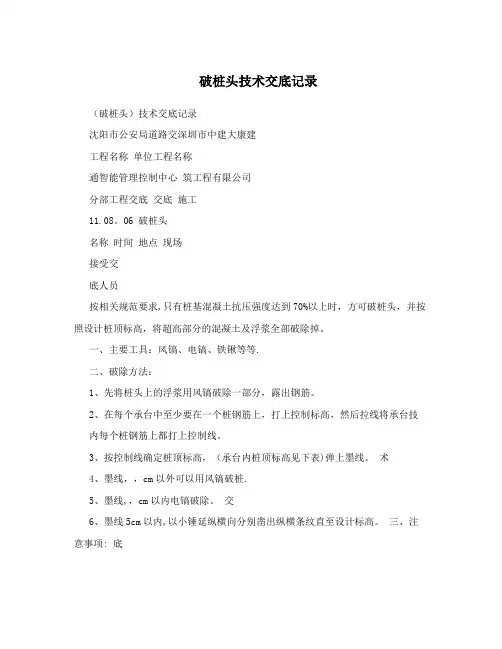

破桩头技术交底记录(破桩头)技术交底记录沈阳市公安局道路交深圳市中建大康建工程名称单位工程名称通智能管理控制中心筑工程有限公司分部工程交底交底施工11.08。
06 破桩头名称时间地点现场接受交底人员按相关规范要求,只有桩基混凝土抗压强度达到70%以上时,方可破桩头,并按照设计桩顶标高,将超高部分的混凝土及浮浆全部破除掉。
一、主要工具:风镐、电镐、铁锹等等.二、破除方法:1、先将桩头上的浮浆用风镐破除一部分,露出钢筋。
2、在每个承台中至少要在一个桩钢筋上,打上控制标高,然后拉线将承台技内每个桩钢筋上都打上控制线。
3、按控制线确定桩顶标高,(承台内桩顶标高见下表)弹上墨线。
术4、墨线,,cm以外可以用风镐破桩.5、墨线,,cm以内电镐破除。
交6、墨线5cm以内,以小锤延纵横向分别凿出纵横条纹直至设计标高。
三、注意事项: 底1、破桩完毕后,用钢丝刷清理松动混凝土碎块,然后用水冲洗干净,以便砼粘结。
桩钢筋锚入承台的长度要符合设计图纸要求. 内2、如果遇上浮浆过厚或凿除后标高低于桩顶设计标高时,要及时汇报到总包单位技术部,技术部将会同相关部门对出现的问题进行研究处理。
在未容得到技术部门的允许下,不得擅自施工。
3、试验桩和锚桩桩头暂不处理,待与检测单位研究后,另行通知。
试验桩及锚桩的具体部位见附图。
4、剔除下来的混凝土渣、泥土碎块等杂物要及时清理,不可做回填土使用.四、安全技术要求:1、进入现场必须戴好安全帽;2、如遇夜班施工必须保证充足照明,专业电工跟班作业;3、施工过程中注意高空坠物,不得在基坑上部抛掷工具,施工中不得打闹;4、要求施工队每日作好安全技术交底确保安全;5、施工队伍人员不得随意乱动用电设备;6、以上未尽事宜按照国家与地方有关安全的法律、法规、规程执行。
承台内桩顶标高一览表承台内桩承台内桩顶承台编号承台编号顶标高标高 CT-1 —10.050米CT-7 —10.250米CT—2 —10.050米 CT-8 -10。
一、交底目的为确保桩间泥土清理作业的安全进行,降低事故风险,提高施工人员的安全意识,特制定本安全技术交底。
二、作业范围本交底适用于所有桩间泥土清理作业,包括但不限于桩间土方开挖、桩间堆积物清理等。
三、安全注意事项1. 人员安全(1)所有参与桩间泥土清理作业的人员必须佩戴安全帽、安全带、防尘口罩等个人防护用品。
(2)非作业人员不得进入施工现场,确保施工现场安全。
(3)作业人员应接受安全教育培训,熟悉并掌握桩间泥土清理作业的安全操作规程。
2. 施工现场安全(1)桩间泥土清理作业前,应对施工现场进行安全检查,确保无安全隐患。
(2)桩间泥土清理作业过程中,应保持施工现场整洁,不得随意堆放杂物。
(3)施工现场应设置明显的警示标志,防止非作业人员进入。
3. 机械设备安全(1)桩间泥土清理作业所使用的机械设备应定期进行检查、维护,确保其正常运行。
(2)机械设备操作人员应持有相应资格证书,熟悉机械设备操作规程。
(3)机械设备作业过程中,应确保其稳定性,防止倾覆、坠落等事故发生。
4. 施工工艺安全(1)桩间泥土清理作业应遵循以下施工工艺:a. 根据设计要求,确定桩间泥土清理范围;b. 使用挖掘机、装载机等机械设备进行桩间泥土清理;c. 清理后的泥土应及时运离施工现场;d. 清理过程中,应确保桩体不受损坏。
(2)桩间泥土清理作业过程中,应密切关注桩体变化,发现异常情况立即停止作业,并及时上报。
5. 应急处理(1)发生安全事故时,应立即启动应急预案,采取有效措施进行救援。
(2)事故发生后,应立即向相关部门报告,配合事故调查。
四、作业流程1. 施工准备(1)了解桩间泥土清理作业的具体要求;(2)制定施工方案,明确作业流程、安全措施;(3)组织作业人员进行安全教育培训。
2. 施工实施(1)按照施工方案进行桩间泥土清理作业;(2)密切关注桩体变化,确保桩体安全;(3)发现异常情况立即停止作业,并及时上报。
3. 施工结束(1)清理施工现场,确保无安全隐患;(2)对桩间泥土清理作业进行总结,分析存在的问题,提出改进措施。
桩间土开挖技术交底桩间土开挖技术交底对于工程师团队来说,桩基施工技术是一项重要的工作。
其中,桩间土的开挖技术是一项非常关键的工作,涉及到施工的安全、效率和质量等方面。
在进行桩间土开挖前,团队需要进行充分的技术交底,以确保施工的顺利进行。
技术交底的目的在进行工程施工时,技术交底是非常重要的环节。
它的主要目的是让所有参与者了解施工的具体情况和工程要求,以确保施工的质量、安全和进度。
做好桩间土开挖技术交底的重要性在于:1.明确开挖的方法和要求,并对可能出现的问题进行预警和解决方案制定,以确保施工的顺利进行。
2.防止开挖时对桩体产生不良影响,保证桩基施工的安全和稳定性。
3.规范施工人员的操作行为,提高施工效率和质量。
开挖方法桩间土的开挖方法应符合施工图和设计要求,并在技术交底中做好详细解释。
开挖方法主要包括人工开挖、机械挖掘和爆破开挖等。
其中,机械挖掘是最常用的一种开挖方法,因为它能够提高施工效率、控制施工质量。
在机械挖掘时需要注意的关键点包括:1.选用适当的挖掘工具,可以利用挖掘机、铲装机、旋挖钻机等设备进行开挖。
2.在施工前,需要对挖掘工具进行检查和维护,以确保设备的正常操作。
3.在开挖过程中,应定时检查挖掘工具,保持其在最佳状态下运行。
其它注意事项在桩间土开挖的过程中,还需要注意一些其它事项,以确保施工的顺利进行、土体的稳定和桩体的安全。
这些事项包括:1.在开挖过程中,应保证桩范围内的土体稳定,避免引起坍塌等不良后果。
2.严格按照施工图和设计要求,确保每根桩的开挖范围和深度符合设计要求,并且桩的上部不受损坏。
3.在开挖完毕后,应对桩范围内的土体进行清理和压实,以保证桩基的承载性能和稳定性。
总体来说,桩间土开挖技术交底是一项非常重要的工作环节。
只有在每一位参与者都了解开挖要求和要点,严格按照规定进行施工,才能确保桩基施工的质量、安全和进度。
筑龙网 W W W .Z H U L O N G .C O M工 程 名 称 分 部 工 程 基 础 工 程 分项工程(工种)名称: 挖桩间土、清凿桩头交底内容:一、本次交底主要针对本工程CFG 桩间土的开挖。
二、工程概况:本工程采用CFG 桩复合地基进行处理,共有CFG 桩640根,桩径为400mm ,混凝土强度等级为C30,CFG 桩桩顶标高大部分为-10.25米。
遇集水坑等特殊的桩顶标高见后附图。
褥垫层范围见后附图。
三、施工工艺及流程:(一)挖桩间土确定开挖的顺序→抄平→分层开挖→人工清底(二)清凿桩头抄平→风镐清凿→人工清凿四、技术保障措施:(一)挖桩间土1、 CFG 桩施工完后,立即组织基坑内土方开挖,按照先打桩部分的先开挖的原则,按照建设单位提供的桩基施工的程序图进行,开挖顺序自西向东进行。
机械开挖至-9.81米,其余部分采用人工开挖至设计标高-10.25(此标高为有褥垫层部分的标高)没有褥垫层挖土标高为-10.1米。
2、桩间土采用一台600mm 的反铲挖掘机,四辆自卸双桥轿车运土,人工辅助清理,塔吊配合余土的清理。
3、机械挖土时应保留300mm 土层,严禁超挖。
4、桩间水平方向控制与桩保持300mm 安全距离由人工挖除,挖除至槽底设计标高,在进行清凿桩头施工,裙楼没有CFG 桩的部分为施工车辆运输的通道,(后附CFG 桩基图)桩间土部分首先挖除,随后分段进行裙楼部分的挖土,直至挖至坡道处,最后从北侧QTZ30C 塔吊旁边预留坡道退出。
5、挖除的砂土留做回填土使用,挖土运距及场外堆放在距本工程500米处。
6、土方挖运分段进行,每段挖运完毕马上进行基坑边防护,护坡采用钢丝网抹C15细石砼,现场搅拌施工,钢丝网采用镀锌直径3.5mm 网格50 mm ,并在出土坡道东侧设上下台阶通道同前所述,砼厚度4~6cm 。
7、施工期间抓紧施工,遇降雨时,及时准备好盲沟的集水井的抽水设备,必要时,基坑内设200mm 深明沟进行排水,同时准备充足的塑料布进行覆盖保护,防止雨水浸泡地基土。
