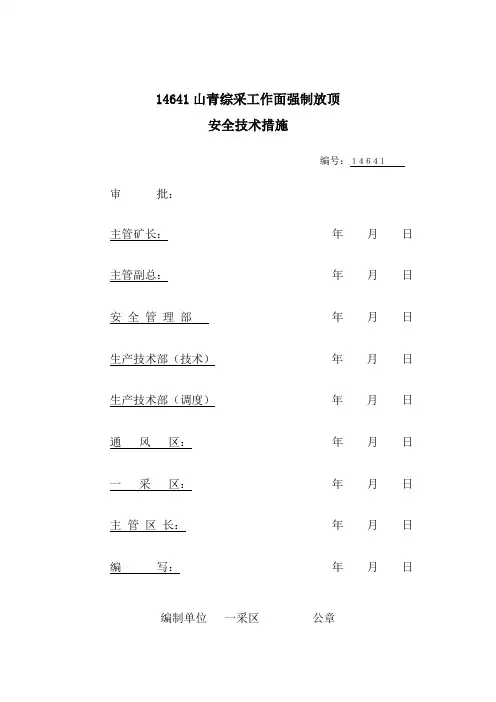

14641山青综采工作面强制放顶安全技术措施编号:14641审批:主管矿长:年月日主管副总:年月日安全管理部年月日生产技术部(技术)年月日生产技术部(调度)年月日通风区:年月日一采区:年月日主管区长:年月日编写:年月日编制单位一采区公章14641山青综采工作面强制放顶安全技术措施一、概述:14641工作面两巷顶板支护为W钢带配合金属锚杆支护,工作面顶板为砂质页岩,顶板较为坚硬,工作面回采后顶板不易跨落,为保证工作面在推进过程中顶板正常跨落,需进行强制放顶,为保证强制放顶期间的安全,特制定如下安全技术措施。
二、技术要求1、工作面推进过程中采空区超过6m,顶板还未落时必须进行强制放顶,强制放顶采用在顶板打眼放炮的的方式进行放顶。
3、炮眼布置方式上下两巷从工作面切顶排位置向外开始钻眼,在顶板内钻顶眼,工作面在架间顶板内钻眼,钻眼规格:眼深1.2—2.0m,眼距0.6—1.0m,炮眼排距1.0m,上仰60°~75°。
4、炮眼每眼装药量不得超过2个药卷,放炮员可根据现场实际情况结合班长和跟班人员适当增减装药量;炮眼封泥长度不得少于0.5米,并每次拉炮眼数不得超过8个。
三、施工顺序开工前“手指口述”确认→临时支护→钻眼→装药→站岗→爆破四、存在风险1、进入煤帮没有审帮问顶,顶板掉砟、煤壁片帮伤人。
2、钻眼时衣物被钻杆缠住。
3、钻眼期间,风线接头开风线甩伤人。
4、放炮撤人距离不符合规程措施要求,放炮崩伤人。
5、支柱未拴柱头,支柱倾倒伤人。
6、钻眼时戴手套钻杆袅手。
7、瓦斯超限爆破发生瓦斯事故伤人。
8、戴手套握钻杆定位,钻杆袅手。
五、安全技术措施1、开工前及钻眼过程中,要严格审帮问顶,及时找掉顶、帮的活煤、活砟,防止顶板掉砟、煤壁片帮伤人。
2、钻眼采用风钻,钻眼时,至少两人配合作业,钻眼前,操作人员袖口、裤腿必须扎好,钻眼时扶钻杆人员严禁戴手套。
3、钻眼前,严格检查风钻、管线,严禁跑风、漏风。

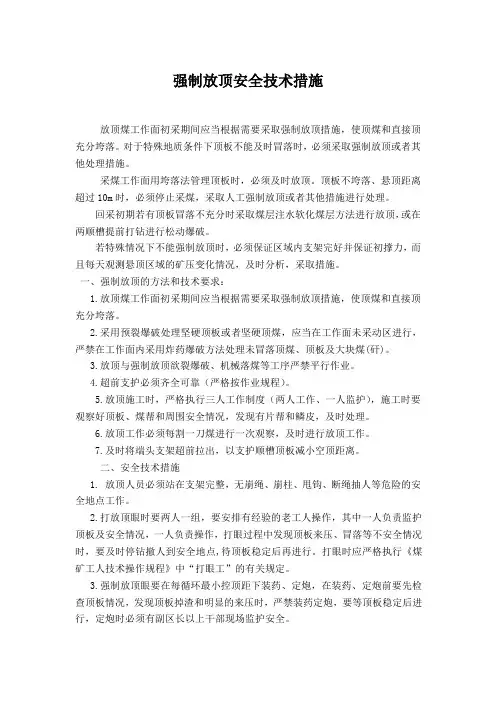

强制放顶安全技术措施放顶煤工作面初采期间应当根据需要采取强制放顶措施,使顶煤和直接顶充分垮落。
对于特殊地质条件下顶板不能及时冒落时,必须采取强制放顶或者其他处理措施。
采煤工作面用垮落法管理顶板时,必须及时放顶。
顶板不垮落、悬顶距离超过10m时,必须停止采煤,采取人工强制放顶或者其他措施进行处理。
回采初期若有顶板冒落不充分时采取煤层注水软化煤层方法进行放顶,或在两顺槽提前打钻进行松动爆破。
若特殊情况下不能强制放顶时,必须保证区域内支架完好并保证初撑力,而且每天观测悬顶区域的矿压变化情况,及时分析,采取措施。
一、强制放顶的方法和技术要求:1.放顶煤工作面初采期间应当根据需要采取强制放顶措施,使顶煤和直接顶充分垮落。
2.采用预裂爆破处理坚硬顶板或者坚硬顶煤,应当在工作面未采动区进行,严禁在工作面内采用炸药爆破方法处理未冒落顶煤、顶板及大块煤(矸)。
3.放顶与强制放顶欲裂爆破、机械落煤等工序严禁平行作业。
4.超前支护必须齐全可靠(严格按作业规程)。
5.放顶施工时,严格执行三人工作制度(两人工作、一人监护),施工时要观察好顶板、煤帮和周围安全情况,发现有片帮和鳞皮,及时处理。
6.放顶工作必须每割一刀煤进行一次观察,及时进行放顶工作。
7.及时将端头支架超前拉出,以支护顺槽顶板减小空顶距离。
二、安全技术措施1. 放顶人员必须站在支架完整,无崩绳、崩柱、甩钩、断绳抽人等危险的安全地点工作。
2.打放顶眼时要两人一组,要安排有经验的老工人操作,其中一人负责监护顶板及安全情况,一人负责操作,打眼过程中发现顶板来压、冒落等不安全情况时,要及时停钻撤人到安全地点,待顶板稳定后再进行。
打眼时应严格执行《煤矿工人技术操作规程》中“打眼工”的有关规定。
3.强制放顶眼要在每循环最小控顶距下装药、定炮,在装药、定炮前要先检查顶板情况,发现顶板掉渣和明显的来压时,严禁装药定炮,要等顶板稳定后进行,定炮时必须有副区长以上干部现场监护安全。
煤矿1工作面强制放顶安全技术措施强制放顶的概念煤矿作业过程中,由于地质条件的不同,往往会出现煤岩结合体失稳,导致工作面顶板下移,严重时会引发冒顶事故。
为了防止冒顶事故的发生,必须在工作面进行顶板控制,其中强制放顶是一种安全技术措施,通过采用强制层间割帮、放顶和加固等方式,使顶板与底板之间的约束力降到最小,从而达到安全控制的目的。
强制放顶的目的在于降低工作面顶板与底板之间的约束力,从而减少顶板失稳的危险,保证工作面的安全生产。
煤矿1工作面的强制放顶技术措施煤矿1工作面是一个典型的复杂地质条件下的煤矿工作面,属于井下采煤工作面,其采高较大,矿压较大,具有一定的危险性。
为了保证煤矿1工作面的安全生产,必须采用一系列的安全技术措施,其中强制放顶是关键措施之一。
1. 层间割帮技术层间割帮技术是强制放顶的一种主要技术手段,通过将顶板分层进行割帮,使各个层之间失稳互不影响,从而降低了煤层体的矿压力,并减少了工作面的冒顶危险。
煤矿1工作面采用多次割帮的方式,即在采完一层薄煤层后,再进行一次层间割帮。
这种方式能够使煤层体的应力释放更彻底,进一步提高了工作面的安全生产水平。
2. 强制放顶技术强制放顶是指对采出煤层的矿山构造进行强制层间割帮,将顶板层间的约束力削弱,从而使顶板自由下沉,减少压力集中程度,增强了顶板的稳定性。
在煤矿1工作面中,强制放顶技术是保证顶板稳定的重要手段,通过加强一些分区间、分段措施,同时实现控制岩层移动及避免了工作面顶板突出,确保了工作面的安全生产。
3. 松散帮加固技术松散帮加固技术是一种加强工作面支护结构的技术手段。
煤矿1工作面使用松散帮杆的方式进行加固,这种方式可以很好地解决工作面围岩松散、支护不力等问题,同时也可以改善围岩稳定性,保证工作面的安全生产。
此外,该技术的灵活性也非常高,可以根据工作面地质条件进行定制,从而达到较好的效果。
结语煤矿1工作面是一个典型的井下采煤工作面,采高大,危险系数也相对较高。
采煤工作面强制放顶的安全技术措施摘要:在煤矿开采过程中,采煤工作面存在很大的安全风险。
为了保障工人的安全和生产的顺利进行,实施采煤工作面的强制放顶技术是必要的。
本文将探讨采煤工作面强制放顶的安全技术措施,并分析其应用效果。
引言:随着煤炭资源的日益减少和采矿技术的不断进步,矿井开采工作面的安全问题受到了广泛关注。
强制放顶技术被广泛应用于采煤工作面,目的是为了防止地质灾害事故的发生,保护工人的生命安全。
一、强制放顶的定义和原理强制放顶是指在采煤工作面上采取各种技术手段,强制加固顶板的一种安全技术措施。
其主要原理是通过增加顶板的抗压能力,提高顶板的稳定性,防止地质灾害的发生。
二、强制放顶的技术手段1. 确定强制放顶位置:根据矿层结构和地质条件,确定强制放顶的位置和范围。
2. 预先安装锚杆:在强制放顶位置插入锚杆,增加锚杆数量和密度,提高顶板的承载能力。
3. 喷射支护:对采煤工作面的顶板进行喷射支护,结合工作面的具体情况选择合适的喷射材料。
4. 安装钢拱架:在工作面进行钢拱架的安装,增加顶板的支撑能力。
5. 加厚支架:对支架进行加固,提高支架的稳定性和承载能力。
三、强制放顶的应用效果1. 提高工作面的安全性:强制放顶技术可以有效防止地质灾害的发生,保护工人的生命安全。
2. 提高生产效率:强制放顶技术可以增加顶板的稳定性,减少顶板的塌落和断裂,提高采煤工作的连续性和效率。
3. 减少地质灾害事故的发生:强制放顶技术通过加强顶板的支撑能力,减少地质灾害事故的发生概率,降低事故对生产造成的影响。
结论:采煤工作面的强制放顶技术是保障煤矿安全和提高生产效率的重要手段。
通过在工作面上采取预先安装锚杆、喷射支护、安装钢拱架和加厚支架等技术措施,可以有效提高顶板的稳定性和承载能力,减少地质灾害的发生。
进一步研究和应用强制放顶技术,将有助于提高煤矿的安全生产水平和经济效益。

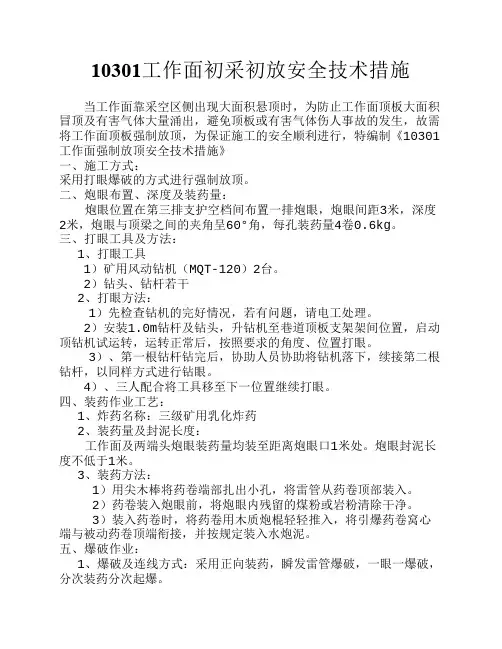

10301工作面初采初放安全技术措施当工作面靠采空区侧出现大面积悬顶时,为防止工作面顶板大面积冒顶及有害气体大量涌出,避免顶板或有害气体伤人事故的发生,故需将工作面顶板强制放顶,为保证施工的安全顺利进行,特编制《10301工作面强制放顶安全技术措施》一、施工方式:采用打眼爆破的方式进行强制放顶。
二、炮眼布置、深度及装药量:炮眼位置在第三排支护空档间布置一排炮眼,炮眼间距3米,深度2米,炮眼与顶梁之间的夹角呈60°角,每孔装药量4卷0.6kg。
三、打眼工具及方法:1、打眼工具1)矿用风动钻机(MQT-120)2台。
2)钻头、钻杆若干2、打眼方法:1)先检查钻机的完好情况,若有问题,请电工处理。
2)安装1.0m钻杆及钻头,升钻机至巷道顶板支架架间位置,启动顶钻机试运转,运转正常后,按照要求的角度、位置打眼。
3)、第一根钻杆钻完后,协助人员协助将钻机落下,续接第二根钻杆,以同样方式进行钻眼。
4)、三人配合将工具移至下一位置继续打眼。
四、装药作业工艺:1、炸药名称:三级矿用乳化炸药2、装药量及封泥长度:工作面及两端头炮眼装药量均装至距离炮眼口1米处。
炮眼封泥长度不低于1米。
3、装药方法:1)用尖木棒将药卷端部扎出小孔,将雷管从药卷顶部装入。
2)药卷装入炮眼前,将炮眼内残留的煤粉或岩粉清除干净。
3)装入药卷时,将药卷用木质炮棍轻轻推入,将引爆药卷窝心端与被动药卷顶端衔接,并按规定装入水炮泥。
五、爆破作业:1、爆破及连线方式:采用正向装药,瞬发雷管爆破,一眼一爆破,分次装药分次起爆。
2、爆破器:矿用隔爆本安型爆破器FMB-1003、爆破顺序:自上端头→工作面→下端头六、强制放顶安全技术措施强制放顶领导小组:组长:朱尤旺成员:鄢正良谭玉波、徐广成由组长负责监督实施,成员负责放顶各项工作。
1、所有施工人员必须熟悉本措施,现场施工时需指定专人负责(由本班验收员负责),其余施工人员必须听从现场负责人的统一指挥,在强制放顶工作结束后,要及时做好记录。
煤矿强制放顶安全技术措施
煤矿强制放顶安全技术措施主要包括以下几个方面:
1. 安全检测:煤矿在放顶前要进行全面的安全检测,包括测量瓦斯浓度、检修通风设备、检查支护设施等,确保矿井内部环境安全。
2. 预控措施:在放顶前,需要根据煤层的固结性质和地质条件,采取预控措施,如合
理设置支架、安装压裂装置等,减缓煤层自然下沉速度,保持巷道的稳定。
3. 放顶方法:煤矿在放顶时,采用技术手段对采空区进行控制,常用的方法包括压水、充填、改造等,将采空区填充或改造,保证安全放顶。
4. 安全监测:放顶后,煤矿需要加强对巷道、支架等的监测和检测,及时发现安全隐患,采取相应的补救措施,确保矿井内部的安全稳定。
5. 安全培训:对煤矿工人进行安全培训,提高他们的安全意识和技能,明确煤矿放顶
的操作规程和安全要求,确保煤矿作业人员能够正确、有效地实施放顶安全措施。
通过以上的强制放顶安全技术措施,可以有效地保障煤矿的安全生产,防止事故的发生,减少工人的伤亡。

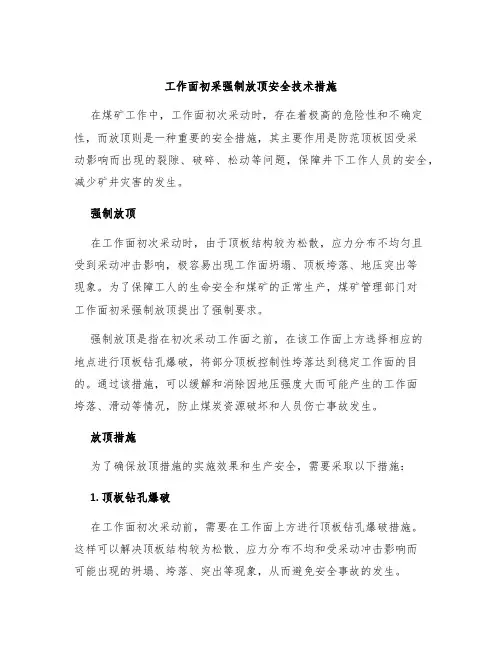

工作面初采强制放顶安全技术措施在煤矿工作中,工作面初次采动时,存在着极高的危险性和不确定性,而放顶则是一种重要的安全措施,其主要作用是防范顶板因受采动影响而出现的裂隙、破碎、松动等问题,保障井下工作人员的安全,减少矿井灾害的发生。
强制放顶在工作面初次采动时,由于顶板结构较为松散,应力分布不均匀且受到采动冲击影响,极容易出现工作面坍塌、顶板垮落、地压突出等现象。
为了保障工人的生命安全和煤矿的正常生产,煤矿管理部门对工作面初采强制放顶提出了强制要求。
强制放顶是指在初次采动工作面之前,在该工作面上方选择相应的地点进行顶板钻孔爆破,将部分顶板控制性垮落达到稳定工作面的目的。
通过该措施,可以缓解和消除因地压强度大而可能产生的工作面垮落、滑动等情况,防止煤炭资源破坏和人员伤亡事故发生。
放顶措施为了确保放顶措施的实施效果和生产安全,需要采取以下措施:1. 顶板钻孔爆破在工作面初次采动前,需要在工作面上方进行顶板钻孔爆破措施。
这样可以解决顶板结构较为松散、应力分布不均和受采动冲击影响而可能出现的坍塌、垮落、突出等现象,从而避免安全事故的发生。
2. 及时除去碎石堵塞在进行钻孔并爆破后,工作面顶板会出现一些碎石垂落,并有可能堵塞进入钻孔,从而影响后续强制放顶措施的实施效果。
此时,工作人员要事先做好清理工作,及时清除堵塞的碎石。
3. 掘进机移位在除去碎石的过程中,需要对掘进机进行移位。
这是因为需清除碎石的位置和钻眼的位置是相互错开的,为了避免掘进机碾压已钻好的钻眼,会对钻眼的稳定性造成破坏。
所以,需要及时更换掘进机的位置,避免工作面的稳定性受到影响。
4. 严格监控放顶效果在强制放顶之后,需要对工作面进行严格的监控和观察,了解措施的实施效果。
如有发现问题,需及时进行措施调整,以保障工作面的稳定性和生产安全。
总结工作面初次采动需要进行强制放顶措施,才能确保工人的生命安全和煤矿的正常生产。
强制放顶主要是通过钻孔爆破的方式控制工作面的稳定性,需要及时进行顶板碎石的清理和掘进机的移位,并对其效果进行严格的监控和观察。
一、概述 根据地测部资料显示,12126 工作面切眼范围内,煤层厚度为 0.3~3.1m, 平均厚度约 1.6m; 直接顶为泥岩、 砂质泥岩及砂质泥岩互层, 厚度为 0~7.2m, 平均厚度约 3.5m,抗压强度为 65.39Mpa;老顶为细砂岩,厚度为 5.6~11m, 平均厚度约为 7m,岩性较硬,抗压强度为 76.2Mpa,为确保初放安全,需进行 强制放顶。
为保证该项工程顺利完成,特编制此措施。
二、施工准备 1、工作面液压支架安装前,由抽采队施工炮孔。
2、割煤 2~3 刀,及时拉超前支架支护好顶板,并将风水管路接至架后。
3、割煤后,若老塘内局部顶板下沉严重,需在架尾挑一排临时走向挑棚 加强支护,棚梁为φ 0.2×3.0m 双面扒皮料,棚腿为φ 0.2×2.8~3.2m 圆木, 一梁三柱。
4、提前一个小班将炸药车打运至工作面胶带机顺槽内存放。
三、施工方法 1、切眼内共布置 A、B 两组炮孔,其中 A 组 6 个炮孔(编号:A1~A6),A1 孔距胶带机顺槽上帮 3m,其余炮孔间距 12m,炮孔角度 55°,垂高 12.8m;B 组 4 个炮孔(编号:B1~B4),B1 孔距回风顺槽下帮 20m,其余炮孔间距 12m, 炮孔角度 60°,垂高 15.3m;炮孔孔径:φ 75mm,孔深:20m;钻孔由抽采队 施工,具体炮孔布置及装药封孔参数以见下图表。
B1B2B3B4A6A5A4A3A2回风顺槽说明:图中所示尺寸以米为单位。
A1胶带机顺槽图一:12126 工作面切眼炮孔布置剖面示意图-1-B1B2B3A5A3B4A6A412126工作面切眼A2说明:图中所示尺寸以米为单位。
图二:12126 工作面切眼炮孔布置平面示意图 2、分两次装药两次爆破,第一次起爆(B1~B4) ,第二次起爆(A1~A6) , 放炮基地均设在胶带机顺槽皮带机机尾处。
表一:切眼爆破装药量及封孔长度孔编号 A1 A2 A3 A4 A5 A6 B1 B2 B3 B4 小计 深度/m 20 20 20 20 20 20 20 20 20 20 200 仰角(与水 平面)/° 55° 55° 55° 55° 55° 55° 60° 60° 60° 60° 装药长 度/m 14 14 14 14 14 14 14 14 14 14 140 装药量 /kg 14×3.3 14×3.3 14×3.3 14×3.3 14×3.3 14×3.3 14×3.3 14×3.3 14×3.3 14×3.3 140×3.3 封孔长度 /m 6 6 6 6 6 6 6 6 6 6 60 雷管脚线 长度/m 8×2 8×2 8×2 8×2 8×2 8×2 8×2 8×2 8×2 8×2 80×2四、装药、爆破工艺 1、使用的炸药和雷管种类:炸药使用煤矿瓦斯抽采水胶药柱,药卷规格 φ 63mm×1000mm。
工作面强制放顶安全技术措施一、背景介绍在煤矿等露天开采工作过程中,由于煤层厚度不均、地质构造复杂等原因,会发生顶板塌方或者露天矿山高墙垮塌的现象,对工作面的安全生产造成重大危害。
为确保煤矿和露天矿山工作面的安全生产,需要采取一系列的技术措施,其中强制放顶就是一项重要的安全技术措施之一。
二、什么是强制放顶技术强制放顶技术,即采用爆破仪器、机械或手工,将煤岩等物料强行崩落到固定的放顶带内,形成固定的支护,从而达到稳定顶板、保障工人安全作业的目的。
在煤炭生产中,放顶技术属于传统的煤巷支护方式之一,大多数采煤企业都会采用这种技术。
三、放顶的作用放顶技术是为保证煤炭生产和采掘过程中的安全、高效、经济而采用的一种重要安全技术措施。
具体来说,放顶技术具有以下作用:1.稳定顶板。
通过放顶技术,把松散的顶板石材等物料尽量崩落到放顶带内形成紧密的支护体系,从而达到稳定顶板的目的。
2.增加支护强度。
放顶带能承受岩层的重量,也能够使支护体系更加稳定、牢固,提升支护强度。
3. 减少工作面事故发生的可能性。
工作面顶板的塌方、龙骨断裂等危险情况,都有可能导致事故的发生。
强制放顶技术在实现工作面支护的同时,也可以预防发生各种事故。
四、放顶的操作步骤放顶操作一般是按照一定的程序和流程进行的,包括以下几个步骤: 1. 放顶前进行必要的探测、测量,对放顶带的位置、大小、 深度等进行正确判断。
2. 在爆炸之前,要先彻底清除放顶带内的垃圾、灰尘等松散 物质,确保其内部无杂物。
3. 选择合适的放顶方案,安装好相应的放顶装置,在放顶带 内布置好炸药和导火索等爆破物料。
4. 按照放顶方案进行爆破操作,在控制好爆破范围、强度及 其它各项因素的前提下引燃导火索。
5. 爆破结束后,要对放顶带进行检查,排除一切不利于支护 和工作面安全的异常情况。
五、放顶技术的注意事项1. 进行。
在放顶之前,要进行充分的前期准备,包括选择放顶带、测量放顶应该按照严格的规程和程序,由经验丰富的操作人员 2.等,确保放顶带的位置、大小、深度等各项参数正确。
强制放顶安全技术措施汇报人:2024-01-05•强制放顶技术概述•强制放顶技术实施步骤•强制放顶安全技术措施目录•强制放顶技术案例分析•强制放顶技术发展趋势与展望01强制放顶技术概述定义与特点强制放顶技术是一种通过人为干预,利用爆破或其他方法使采空区内顶板岩石破坏、塌落,以减小顶板压力,降低采空区高度,并便于顶板管理的技术措施。
特点强制放顶技术具有针对性强、效果显著、操作简便等优点,但也存在一定的安全风险,需要采取相应的安全措施。
适用于采空区顶板岩石坚硬、整体性好、厚度较大的情况,此时采用强制放顶技术可以有效减小顶板压力,降低采空区高度,提高安全生产水平。
对于顶板岩石松软、破碎、厚度较小或采空区内有水的情况,不宜采用强制放顶技术,以免造成安全事故。
适用范围不适用情况适用条件通过强制放顶技术使采空区内顶板岩石破坏、塌落,从而减小顶板对工作面的压力,降低采空区高度,改善作业环境。
减小顶板压力通过强制放顶技术可以降低采空区高度,减少人员和设备在采空区内的暴露时间,提高作业安全性。
提高安全性通过强制放顶技术可以有效地控制采空区顶板的塌落,便于后续的顶板管理和工作面的维护工作。
便于顶板管理放顶的目的02强制放顶技术实施步骤准备工作根据工作面顶板情况,确定需要强制放顶的区域范围。
确保作业现场安全,无杂物和障碍物。
对所需设备和工具进行检查,确保其完好无损。
对参与强制放顶的人员进行技术培训和安全教育。
确定放顶范围清理作业现场检查设备人员培训设置监测点钻孔装药爆破检查顶板操作过程01020304在放顶区域周围设置监测点,对顶板变化进行实时监测。
按照设计要求钻孔,孔深和孔径应符合要求。
将炸药装入孔中,进行爆破作业。
在每次爆破后,检查顶板情况,确保顶板已经破碎。
结束工作清理现场对作业现场进行清理,确保无残留物。
记录总结对本次强制放顶工作进行记录和总结,分析存在的问题和改进措施。
安全评估对放顶区域进行安全评估,确保安全后方可结束工作。
采煤工作面强制放顶的安全技术措施1. 强制放顶的背景和意义在露天煤矿和井下煤矿的采煤工作面上,由于煤层顶板的不稳定性,常常会发生顶板破坏、冒顶、崩落等安全事故。
这些事故不仅威胁到矿工的生命安全,还会造成矿井停产、损失巨大的经济代价。
为了有效预防和控制顶板破坏,保障矿工安全,采用强制放顶的技术措施是必不可少的。
强制放顶是指在采煤工作面上,采用机械或化学方法强制破坏煤层顶部,使其脱离煤壁,以达到稳定顶板的目的。
这项技术措施具有减小顶板超载、降低煤层顶板应力、保护煤柱和实现安全开采的目标。
2. 强制放顶的具体技术措施2.1 机械强制放顶在机械强制放顶中,主要有动力推顶机放顶和顶板支护架放顶两种方式。
这两种方式都需要机械设备进行辅助。
动力推顶机放顶是指利用液压推动橡胶拱顶等松动装置,采煤机在前进推动顶板同时,将机械设备向后拉动,达到达到放顶效果。
它的主要特点是工作效率高,可以实现大面积强制放顶。
在操作时,需要注意避免顶板松动不完整,造成煤层顶部垂直分裂,引起煤层破坏。
顶板支护架放顶是指通过支护架设备上装备的推压杆推动系统,对煤层的顶板进行推压,使其在外力作用下断裂。
这种方式的特点是可以逐行逐段对采煤工作面进行控制放顶,避免了机械强制放顶可能引起的坍塌等风险。
在操作时,要注意确定控制放顶的压力及时间,一定要严格按照设计方案进行操作。
2.2 化学强制放顶采用化学强制放顶可以避免机械强制放顶中存在的机械振动和噪音等缺点。
化学强制放顶的原理是利用化学药剂使煤层的顶板变得脆弱,以达到煤顶的“自然放顶”。
化学强制放顶需要特殊的化学药剂,常用的有降黏剂、硝酸盐、硝酸与其它化学物质的混合物等。
为了达到更好的放顶效果,常常需要进行不同化学药剂的配合使用。
在操作时必须严格按照规定进行混合和使用,避免化学药剂的浸透量过大,引起煤壁破坏。
3. 强制放顶的注意事项3.1 工作面开采前的准备工作在开采工作面之前必须做好相关的准备工作,包括对工作面进行勘探,确定工作面的断面形状及不同切割面的几何形式,制定合理的强制放顶方案,选择合适的机械和化学药剂,检验机械设备的完好性。
专业的论文在线写作平台
工作面强制放顶安全技术措施
100102综放工作面在回采过程中,当两顺槽隅角老塘悬顶面积超过2×5m2时,必须采用人工打眼强制放顶。
为确保施工安全,特编制强制放顶安全技术措施:
一、施工措施
1、对两顺槽切顶线区段采取退锚措施。
①在施工前要备好符合规定的手动退锚机、登高梯子、钳子、螺丝刀等必备材料及器具。
②人员进入退锚区域,必须设置明显的警示标识。
退锚索作业时,严禁无关人员进入退锚索区。
③进行退锚作业之前,必须保证两顺槽超前支护到位,两顺槽超前支护采用单体液压支柱配合π型梁支护,支柱间距为800mm,采用一梁三柱,π型梁长为2400mm。
端头前梁接顶严密,初撑力符合规程要求。
在预退锚区域设置警戒线。
④在机头、机尾实施退锚作业时,煤机在作业范围30m以外的地方。
退锚工作完成后,人员迅速离开作业地点,并对工作面设备解锁。
⑤退锚作业时,要严格执行敲帮问顶制度,发现异常情况,必须立即停止退锚作业。
⑥严禁站在托盘或钢带下方实施退锚索作业,退锚索工具安装好后必须用防护绳将其与顶锚杆或网片连接,防止跌落伤人。
⑦退锚索工作必须保证三人作业,一人监护两人操作
⑧回收的托盘、锁具及其他材料要及时回。
一、编制概述31211综放工作面在回采期间不能按工作面周期来压的规律进行自然垮落的必须采用人工强制放顶的措施以确保采面安全,为保证强制放顶期间安全,特编制如下安全技术措施。
二、强制放顶的炮眼布置冒落的高度不足采高的 1.5 倍时,必须停止开采,进行强制放顶,具体要求如下:1、工作面强制放顶:工作面利用煤电钻配合软岩钻杆从支架顶梁孔施工钻孔进行爆破。
炮眼布置:①间距3.0米(隔架一个),排拒1.6米;②深度8米;③角度65-70度(向老塘侧倾斜)。
炸药规格及装药量:炸药采用二级煤矿许用粉状乳化炸药,每孔装药10卷,封泥长度不小于3米;警戒:工作面上、下口向外70米处设置警戒,严禁人员进入。
三、安全技术措施1、强制放顶前必须由专盯人员、安全员、瓦检员、爆破员、采煤队跟班班长等人参加,对采煤工作面支护、端头支护、超前支护等进行全面检查,只有工作面支护、端头支护、支架支撑力等均支撑有效方可进行强制放顶作业。
2、强制放顶前工作面不能有失效、漏液支柱,放顶前必须对工作面的单体支柱进行加强注液,确保单体柱有支撑有效,该加设切顶柱或挡矸柱的必须及时支设。
3、强制放顶前必须按要求打好工作面的超前支护:距强制放顶10m 范围内超前支护可以打点柱加强支护;超前支护支柱必须打在铰接梁的中部,每个铰接梁均要铰接牢靠。
4、打眼前、放炮前瓦检员必须检查瓦斯,只有瓦斯不超限的情况下方可进行打眼、放炮作业;装药、连线、封泥必须符合《煤矿安全规程》规定。
5、撤人、设岗、放炮(1)撤人范围:31211工作面所有参加放顶人员全部撤到31211运输顺槽切眼以外100m。
(2)设岗安排:设2个岗1#岗设在31211联络上山变坡点处,防止人员进入爆破危险区,2#岗设在31211运输顺槽与煤2-1集运巷交叉口处,防止人员进入爆破危险区。
(3)撤人设岗安排:装药放炮20分钟前由采煤队派2人分别到1#、2#岗位站岗,禁止人员进入爆破危险区。
等放炮联络员告知撤人设岗完毕,可以放炮。
综采面强制放顶安全技术措施一、概述丁6-22130综采工作面机、风巷顶板大部分采纳U 型钢支护,机巷730m以里、风巷910m以里为锚网索支护,因顶板完整性较好,在回采过程中垮落不准时,为保证回采期间平安生产,特编制本措施。
二、施工方案1、正常回采时在机、风巷切顶线处实行密集柱支护,柱距0.3m,用长×宽×厚=500mm×200mm×300mm的方木穿柱鞋。
2、悬顶面积小于2×5m2时,在机、风巷切顶线处用2.2m长方木各摆一个木垛加强支护。
3、悬顶面积超过2×5m2时进行强制放顶,锚网索支护段必需将锚盘、钢笆网拆除后,再严格根据以下措施强制放顶。
三、强制放顶施工工艺1、打眼工具强制放顶时采纳YTD-26XT气腿凿岩机打眼,2.2m 长六棱中空钎杆,Φ28mm“一”字型钻头,气腿、风管、水管等。
2、炮眼布置强制放顶时要求打3~5个强制放顶眼,强制放顶眼位于液压支架和煤柱之间密集切顶柱后侧0.1~0.3m处,眼深2.2m,眼距750mm,装药量0.66Kg,封泥长度不低于0.5m,使用2个水炮泥,放顶结束后工作面达到最小控顶距时,进行装药、爆破,爆破时采纳正向爆破。
3、爆破方法采纳串联预裂松动正向爆破,一次打眼,一组装药,一次起爆。
炸药采纳煤矿许用水胶炸药(炸药规格Φ27×400mm,重0.44kg),煤矿许用延期毫秒电雷管,MFB-200型发爆器。
爆破时必需严格执行“一炮三检”制度及“三人连锁”放炮制度。
四、平安技术措施1、打眼期间,作业人员要站在帮顶支护完好的地点进行施工,并设专人观山,防止冒顶、掉碴伤人。
空顶处必需使用单体柱协作方木打临时支护,人员站在临时支护下方施工。
2、打眼期间,工作地点15m范围内不得进行与打眼无关的工作。
打眼后,打眼设备要撤到距爆破地点至少30m远的平安地点,且不影响行人、通风和生产。
3、打眼与其它工序平行作业平安间距不小于15m,无法平行作业时要在处理完其它工作后,再进行打眼。
编订:__________________
单位:__________________
时间:__________________
强制放顶安全技术措施
(正式)
Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.
Word格式 / 完整 / 可编辑
文件编号:KG-AO-4472-27 强制放顶安全技术措施(正式)
使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
根据3043综采工作面顶板岩性及减少支架后方漏风,以及为了避免初次来压对支架造成巨大的冲击载荷,提前破坏顶板的完整性,使其尽早跨落,减小初次来压的矿压显现强度,减缓初次来压对支架的破坏作用,预在3043工作面空顶区布置4组炮眼,距支架尾梁最突出部分1m,每组布置5个炮眼,共计20个,呈“一”字形分布。
其中头1#和尾1#孔长为5m,呈15°角布置(向工作面倾斜),其它孔深3m,垂直布置,炮眼间距1.75m,分别对应相应支架中线位置,第一组布置在6--10#架,第二组布置在51-55#架,第三组布置在96--100#架,第四组142--146#布置在。
详见炮眼布置图。
为保证强制放顶作业顺利完成,特制订以下安全
技术措施。
1、放炮前工作面所有支架必须处于完好工作状态,各种阀组、乳化液管接头等必须完好,支架拉成一条直线,并要接顶良好,打出所有侧护板,否则不得放炮;
2、放炮前要求工作面所有电器均切断电源;
3、放炮前及两次放炮期间必须对工作面和回风顺槽及回风系统内的煤尘进行彻底清洗;
4、放炮前工作面及顺槽内所有放炮人员必须撤到距工作面150m外的运输进风巷,并在所有可能进入放炮地点的入口处设置警戒,放炮人员必须在距放炮地点150m安全距离以外的顺槽联巷内进行放炮工作;
5、炮眼采用风钻进行施工,钻头采用Ф42mm合金钢钻头。
施工炮眼时必须严格遵守该钻机操作及维护规程;
6、炸药采用乳化炸药,雷管采用煤矿许用毫秒延期电雷管,联线方式为串联,起爆方式采用延期雷管导爆索起爆。
长孔需装药13卷(2.6m长),2个电雷
管;短孔装药7卷(1.4m长),1个电雷管。
炮泥装填不少于1m,炮泥为黄胶泥制作;
7、装药前必须清净炮眼,用木制炮棍将药卷装入炮孔内,根据炮孔长度确定导爆索长度,导爆索只能用快刀切割,严禁冲击挤压,药包要推至孔底,装紧装实,黄泥要充填密实;
8、导爆索的连接:将第一组孔串联,作为第一次起爆段,依次第二组、第三组、第四组分别各自串联,依次作为其他三次起爆段;
9、严格按照设计要求施工炮眼,并采取湿式打眼;
10、井下放炮严格执行“一炮三检制”和“三人连锁放炮制”;
11、打眼人员必须站在支架尾梁下面进行操作,严禁站在空顶区直接作业,非工作人员严禁进入支架后;
12、爆破作业前瓦斯员要严格检查20m范围内的瓦斯浓度,瓦斯浓度超过1﹪时严禁爆破,爆破时上隅角瓦斯探头必须撤出;
13、爆破后,待工作面的炮烟吹散,爆破工、瓦检员和班组长必须首先巡视爆破地点,检查瓦斯、通风、煤尘、顶板、拒爆、残爆等情况。
如有情况,必须立即处理;
14、爆破工必须把炸药、电雷管分开存放在专用的爆炸材料箱内,并加锁;严禁乱扔、乱放;
15、爆破人员,包括爆破、送药、装药人员,必须熟悉爆炸材料性能及«煤矿安全规程»的相关规定;
16、严格执行火药领退制度,领退要有记录、签字,做到用多少领多少,剩余部分必须交回火药库;
17、施工时,必须有跟班队干在现场统一指挥;
18、处理拒爆残爆时,必须在班组长指导下进行,并应该在当班处理完毕。
处理拒爆和残爆时,必须遵守下列规定:
(一)由于连线不良造成的拒爆,可重新连线起爆;
(二)不论有无残余炸药严禁将炮眼残底继续加深;严禁用打眼的方法往外掏药;严禁用压风吹拒爆
(残爆)炮眼;
(三)处理拒爆的炮眼爆炸后,爆破工必须详细检查炸落的煤矸,收集未报的电雷管;
(四)在拒爆处理完毕以前,严禁在该地点进行与处理拒爆无关的工作。
