施工单位月汇报情况说明1.请各施工单位每月指派专人向监理单位报送《施工单位月报》、《月施工进度计划》,保证信息及时、准确。
2.每月1日报送《月施工进度计划》,封皮应注明:编制人、审核人、监理单位意见、建设单位意见,签名应手写。
3.每月25日报送《施工单位月报》,请逐条按照要求填写。
4.长春站改监理站邮箱:长春枢纽长春站改造工程监理站2011.5.14施工单位月报一、本月工程概况:(按实际完成情况汇报)1、完成G-J轴金属屋面。
2、完成D-F轴外墙板。
3、完成高速场候车大厅14-18m墙面石材。
4、高速场水暖完成到95%。
5、高速场电气完成到60%。
6、南站房贵宾室完成到60%。
7、南站房基本候车厅西侧卫生间完成。
8、变电所设备进场。
二、工程形象进度:(按实际完成情况汇报)高架站房:结构工程除全部完成。
G-J轴金属屋面施工。
F-J轴二次结构完成。
D-J轴外墙NALC板完成。
完成候车大厅14-18m墙面石材。
机电设备安装完成50%.高架候车室工程样板完成。
既有站房部分:北站进站广厅墙面、柱面龙骨、石材全部完成。
北站出站厅装修完成30%.北站售票厅及贵宾室砌体全部完成,贵宾室柱面石材全部完成。
南1售票厅装修全部完成,南站贵宾室完成一个样板间。
南站房贵宾室完成到60%。
五、本月试验情况(表E03)无。
四、工程质量情况(自2011年4月其逐月累计)五、下月工作计划。
资源与分配开始时间完成时间未分配的2011-8-1 8:00 2011-9-13 17:00 D-F/1-6轴檐口及天沟脚手架搭设2011-8-1 8:00 2011-8-4 17:00 D-F/1轴外墙板缝及基层处理2011-8-1 8:00 2011-8-4 17:00 D-F/1轴外墙板刻槽及槽内处理2011-8-1 8:00 2011-8-5 17:00 D-F/1轴抗裂砂浆找平层施工2011-8-6 8:00 2011-8-8 17:00 D-F/1轴外墙专用腻子施工2011-8-9 8:00 2011-8-11 17:00 D-F/1轴真石漆面层施工2011-8-12 8:00 2011-8-13 17:00 D-F/1轴细部处理及收口2011-8-14 8:00 2011-8-16 17:00 D-F/1轴幕墙龙骨安装2011-8-1 8:00 2011-8-3 17:00 D-F/1轴幕墙铝框安装2011-8-4 8:00 2011-8-9 17:00 D-F/1轴幕墙玻璃安装2011-8-10 8:00 2011-8-15 17:00 D-F/1轴幕墙打胶收口2011-8-16 8:00 2011-8-17 17:00 D-F/1轴脚手架拆除2011-8-18 8:00 2011-8-20 17:00 D-F/6轴外墙板缝及基层处理2011-8-5 8:00 2011-8-8 17:00 D-F/6轴外墙板刻槽及槽内处理2011-8-8 8:00 2011-8-9 17:00 D-F/6轴抗裂砂浆找平层施工2011-8-10 8:00 2011-8-12 17:00 D-F/6轴外墙专用腻子施工2011-8-13 8:00 2011-8-15 17:00 D-F/6轴真石漆面层施工2011-8-16 8:00 2011-8-17 17:00 D-F/6轴细部处理及收口2011-8-18 8:00 2011-8-20 17:00 D-F/1-6轴内墙脚手架搭设2011-8-1 8:00 2011-8-2 17:00 D-F/6轴幕墙龙骨安装2011-8-1 8:00 2011-8-3 17:00 D-F/6轴幕墙铝框安装2011-8-4 8:00 2011-8-10 17:00 D-F/6轴幕墙玻璃安装2011-8-11 8:00 2011-8-18 17:00 D-F/6轴幕墙打胶收口2011-8-19 8:00 2011-8-20 17:00 D-F/1轴天沟支架安装、焊接2011-8-1 8:00 2011-8-6 17:00 D-F/1轴天沟保温岩棉铺设2011-8-5 8:00 2011-8-7 17:00 D-F/1轴天沟板安装焊接2011-8-8 8:00 2011-8-11 17:00 D-F/6轴天沟支架安装、焊接2011-8-7 8:00 2011-8-12 17:00D-F/6轴天沟保温岩棉铺设2011-8-11 8:00 2011-8-13 17:00 D-F/6轴天沟板安装焊接2011-8-14 8:00 2011-8-17 17:00 E-F/2-5轴屋面网架拼装2011-8-1 8:00 2011-8-3 17:00 E-F/2-5轴屋面网架提升(含嵌补杆施工)2011-8-4 8:00 2011-8-8 17:00 E-F轴屋面镀锌钢丝网铺设2011-8-9 8:00 2011-8-12 17:00 E-F几字形镀锌钢支架安装2011-8-11 8:00 2011-8-16 17:00 E-F防尘无纺布铺设2011-8-17 8:00 2011-8-18 17:00 E-F吸音及保温玻璃棉铺设2011-8-19 8:00 2011-8-22 17:00 E-F防水透气膜铺设2011-8-23 8:00 2011-8-24 17:00 E-F铝镁锰金属屋面板安装2011-8-25 8:00 2011-8-29 17:00 E-F细部处理及收口2011-8-30 8:00 2011-8-31 17:00 D-E/2-5轴屋面网架拼装2011-8-13 8:00 2011-8-26 17:00 D-E/2-5轴屋面网架提升(含嵌补杆施工)2011-8-27 8:00 2011-8-31 17:00 D-F/1轴檐口铝单板龙骨安装、焊接2011-8-1 8:00 2011-8-6 17:00 D-F/1轴檐口石膏板底板安装2011-8-4 8:00 2011-8-8 17:00 D-F/1轴檐口保温构造层安装2011-8-7 8:00 2011-8-9 17:00 D-F/1轴檐口铝单板安装2011-8-10 8:00 2011-8-16 17:00 D-F/1轴细部处理及收口2011-8-17 8:00 2011-8-18 17:00 D-F/6轴檐口铝单板龙骨安装、焊接2011-8-3 8:00 2011-8-8 17:00 D-F/6轴檐口石膏板底板安装2011-8-6 8:00 2011-8-10 17:00 D-F/6轴檐口保温构造层安装2011-8-9 8:00 2011-8-11 17:00 D-F/6轴檐口铝单板安装2011-8-12 8:00 2011-8-18 17:00 D-F/6轴细部处理及收口2011-8-19 8:00 2011-8-20 17:00 E轴以北天窗龙骨安装、焊接2011-8-10 8:00 2011-8-15 17:00 E轴以北固定窗采光玻璃安装2011-8-12 8:00 2011-8-21 17:00 E轴以北开启窗天窗安装2011-8-22 8:00 2011-8-29 17:00 E轴以北细部处理及收口2011-8-30 8:00 2011-9-2 17:00 基础土方开挖2011-8-1 8:00 2011-8-2 17:00 基础垫层混凝土浇筑2011-8-3 8:00 2011-8-3 17:00 基础底板钢筋绑扎2011-8-4 8:00 2011-8-5 17:00 基础底板混凝土浇筑2011-8-6 8:00 2011-8-6 17:00 基础侧墙钢筋绑扎及钢柱预埋2011-8-7 8:00 2011-8-9 17:00 基础侧墙模板支设及混凝土浇筑2011-8-10 8:00 2011-8-11 17:00 钢结构框架安装、焊接2011-8-12 8:00 2011-8-23 17:00 无障碍电梯安装、调试2011-8-24 8:00 2011-8-29 17:00 无障碍电梯玻璃幕墙安装2011-8-30 8:00 2011-9-4 17:00 下站钢楼梯及扶梯安装2011-8-1 8:00 2011-8-7 17:00 钢楼梯装修测量放线2011-8-8 8:00 2011-8-9 17:00 钢楼梯安装2011-8-11 8:00 2011-8-16 17:00 扶梯安装2011-8-17 8:00 2011-8-20 17:00 站台顶面铝单板安装2011-8-1 8:00 2011-8-6 17:00 站台顶面铝条板安装2011-8-7 8:00 2011-8-15 17:00 顶面灯具安装2011-8-13 8:00 2011-8-15 17:00 墙柱面干挂石材龙骨安装2011-8-10 8:00 2011-8-29 17:00地面地暖找平层施工2011-8-20 8:00 2011-8-23 17:00 地面地暖防潮层施工2011-8-23 8:00 2011-8-25 17:00 地面地暖防潮保护层施工2011-8-24 8:00 2011-8-27 17:00 地面挤塑板施工2011-8-27 8:00 2011-8-28 17:00 地面地暖管道铺装2011-8-27 8:00 2011-9-2 17:00 地面地暖管道保护层施工2011-8-29 8:00 2011-9-2 17:00 10米墙柱面石材安装2011-8-18 8:00 2011-8-31 17:00 顶面吊顶龙骨安装2011-8-20 8:00 2011-8-31 17:00 测量放线2011-8-1 8:00 2011-8-4 17:00 机电管线敷设2011-8-5 8:00 2011-8-12 17:00 地面防水找平层施工2011-8-9 8:00 2011-8-12 17:00 地面防水施工2011-8-13 8:00 2011-8-19 17:00 地面防水保护层施工2011-8-20 8:00 2011-8-21 17:00 地面挤塑板铺装2011-8-22 8:00 2011-8-23 17:00 地面地暖管道安装2011-8-24 8:00 2011-8-27 17:00 地面地暖管道保护层施工2011-8-28 8:00 2011-8-31 17:00 固定窗采光玻璃安装2011-8-1 8:00 2011-8-8 17:00 开启窗天窗安装2011-8-9 8:00 2011-8-13 17:00 细部处理及收口2011-8-14 8:00 2011-8-20 17:00 外墙板安装2011-8-1 8:00 2011-8-8 17:00 外墙板基层处理、找补2011-8-9 8:00 2011-8-11 17:00 抗裂砂浆找平层施工2011-8-12 8:00 2011-8-14 17:00 外墙专用腻子施工2011-8-15 8:00 2011-8-18 17:00 真石漆面层施工2011-8-19 8:00 2011-8-22 17:00 细部处理及收口2011-8-23 8:00 2011-8-24 17:00 基础土方开挖2011-8-1 8:00 2011-8-2 17:00 基础垫层混凝土浇筑2011-8-3 8:00 2011-8-3 17:00 基础底板钢筋绑扎2011-8-4 8:00 2011-8-6 17:00 基础底板混凝土浇筑2011-8-7 8:00 2011-8-7 17:00 基础侧墙钢筋绑扎及钢柱预埋2011-8-8 8:00 2011-8-10 17:00 基础侧墙模板支设及混凝土浇筑2011-8-11 8:00 2011-8-13 17:00 钢结构框架安装、焊接2011-8-14 8:00 2011-8-22 17:00 无障碍电梯安装、调试2011-8-23 8:00 2011-9-1 17:00 无障碍电梯玻璃幕墙安装2011-9-2 8:00 2011-9-13 17:00 下站钢楼梯及扶梯安装2011-8-1 8:00 2011-8-8 17:00 钢楼梯装修测量放线2011-8-7 8:00 2011-8-11 17:00 楼梯侧面干挂石材龙骨安装2011-8-12 8:00 2011-8-17 17:00 踏步石材加工2011-8-12 8:00 2011-8-21 17:00 楼梯侧面石材加工2011-8-17 8:00 2011-8-24 17:00 踏步石材铺装2011-8-20 8:00 2011-8-27 17:00 楼梯侧面石材干挂2011-8-24 8:00 2011-8-31 17:00 楼梯喷漆2011-8-28 8:00 2011-8-31 17:00 不锈钢栏板安装2011-8-28 8:00 2011-9-3 17:00 栏板玻璃加工及安装2011-9-4 8:00 2011-9-10 17:00站台顶面铝单板安装2011-8-1 8:00 2011-8-9 17:00 站台顶面铝条板安装2011-8-10 8:00 2011-8-24 17:00 地面地暖管道铺装2011-8-1 8:00 2011-8-3 17:00 地面地暖管道保护层施工2011-8-2 8:00 2011-8-5 17:00 10米标高地面石材铺装2011-8-6 8:00 2011-8-30 17:00 18米墙柱面石材安装2011-8-1 8:00 2011-8-20 17:00 18米标高处水泥砂浆找平层2011-8-18 8:00 2011-8-27 17:00 顶面条板、垂片安装2011-8-5 8:00 2011-8-29 17:00 不锈钢玻璃栏板加工、安装2011-8-5 8:00 2011-8-24 17:00 玻璃感应门安装2011-8-5 8:00 2011-8-19 17:00 地面玻化砖铺装2011-8-3 8:00 2011-8-9 17:00 墙面玻化砖粘贴2011-8-10 8:00 2011-8-21 17:00 顶面喷灰2011-8-10 8:00 2011-8-11 17:00 顶面垂片龙骨安装2011-8-22 8:00 2011-8-24 17:00 顶面铝合金垂片安装2011-8-24 8:00 2011-8-26 17:00 卫生间隔断安装2011-8-27 8:00 2011-9-1 17:00 卫生间台面安装2011-8-27 8:00 2011-8-31 17:00E01承包单位人员简况表表E02承包单位设备简况表。
X X X X X X X X X X X X X X X X X 工程(二号黑体)监理月报(初号中宋体)第XX期(三号黑体)(起止时间)建设单位:(三号宋体)设计单位:承包单位:编制人员:(签字)总监理工程师:(签字)重庆市建筑科学研究院监理公司(三号黑体)XXXXXXXXXXXXXXX工程项目监理部二○ ○ 三年X月目录(二号黑体)一、本月工程概况(小四号黑体)二、工程进度情况(一)本月工程形象进度(二)本月实际完成情况与计划进度比较(三)对进度完成情况及采取措施效果的分析三、工程质量情况(一)本月完成工程质量情况分析(二)本月采取的工程质量控制措施及效果四、工程计量与工程款支付(一)工程量审核情况(二)工程款审批情况及月支付情况(三)本月采取的投资控制措施及效果五、合同管理(一)工程变更情况(二)工程延期的处理(三)费用索赔处理六、安全文明施工情况七、本月监理工作小结(一)对本月进度、质量、工程款支付和安全文明施工综合评价(二)本月监理工作统计八、有关本工程的意见和建议九、下月监理工作重点与计划十、本月监理工作统计十一、监理收发文统计十二、本月监理工作图像资料(如果有)X X X X X X X X X X X X X X X X X X X X X X X X X X X X 工程监理月报一、工程概况通常在第一期监理月报中编写,其内容应包括:1、工程简介;2、项目监理组织机构及人员情况;3、建设单位组织机构及人员情况;4、承包单位组织机构及人员情况;二、工程进度情况(一)本月工程形象进度介绍本月工程进展情况、承包单位的人员及材料构配件、机械设备及仪器投入情况(建议采用附表 1)。
(二)本月实际完成情况与计划进度比较及分析将工程实际进度情况与计划进度进行比较,应反映出工程实际进度超前或滞后于计划进度的情况,是否影响整个工程的总工期。
若实际进度滞后于计划进度,应分析原因,并提出进度纠偏措施。
施工月报、监理月报、试验月报、周报个格式各驻地办、项目经理部:为了更好的掌握工程动态,加强对施工现场、试验检测以及监理工作的控制,保证工程的顺利进行,现将施工月报、监理月报、试验月报、周报相关要求明确如下:1、各施工单位应每月上报施工月报。
在施工月报中,要涵盖施工过程中遇到的所有问题。
包括质量、进度、费用、合同、安全、环保等各项工作内容。
2、各驻地办应每月上报监理月报。
各驻地办要按照要求独立的对施工单位的各项情况进行汇总,要如实的反应所辖标段的施工情况以及存在的问题,严禁抄袭施工单位的内容。
同时要对自身的监理活动进行总结,并详述下月监理计划。
3、各驻地办、项目经理部应每月上报试验月报。
试验月报要对本月的各种试验情况进行分析汇总,并对本月的试验情况进行总结,同时提出下月试验工作计划。
4、各施工单位应在每周的周一上报本标段周报。
周报上报前必须经过驻地办的审核签认。
5、各有关单位必须认真、仔细、真实的填报月(周)报内容,严禁弄虚作假。
6、各施工单位应在每月22日将本单位截至20日以前的月报内容报驻地办审核。
驻地办在每月23日前将审核完成的月报上报总监办。
每份月报上报五份。
在上报文字形式的月(周)报的同时,各驻地办应同时将审核完成的所辖标段月报的电子版发送到筹建处和总监办邮箱。
总监办将对汇总后的月(周)报上报筹建处。
7、施工月报、监理月报、试验月报、周报格式见附件。
附件1:施工月报格式附件2:监理月报格式附件3:试验月报格式附件4:周报格式附件5:进度月报(本月无正文)二〇〇九年十月十三日主题词:施工监理试验月报通知抄报:保定市张涿高速公路筹建处张涿高速公路保定段总监理工程师办公室 2009年10月13日(共印26份)附件1:施工月报格式LJ-SX标施工月报(第期)施工单位:(章)20xx年xx月xx日目录(请各单位自己编制页码)一、工程概况二、气象情况(附晴雨表)阴天天,晴天天,雨天天,具体情况如下:日期20xx年x月21日22日23日24日25日26日27日天气情况日期28日29日30日31日20xx年x月1日2日3日天气情况日期4日5日6日7日8日9日10日天气情况日期11日12日13日14日15日16日17日天气情况日期18日19日20日天气情况图例:晴天阴天雨三、现场人员、机械到场情况1、人员情况统计表施工点名称管理人员技术人员技术工人普通工人与上月相比变化情况备注合计2、机械情况统计表四、工程进度控制情况1、目前工程进度及进度计划完成情况(××年×月×日~××年×月×日);(文字描述本月工程进度情况,并填写进度月报表,见附件5)2、进度滞后的原因分析及下月保证措施五、工程质量控制情况1、本月施工质量情况概述:质量缺陷形成原因、采取何种质量保证措施等。
×××段公路改建工程第×合同段(K×××+××—K×+×)工程监理月报(×年、×月)第×合同段工程施工监理组编报×年×月×日工程监理月报编写内容提要一、封面:用A4型纸,自上而下打印如下内容:1、工程项目名称:应按合同文件书写全称,不要省略或简称(国道、省道编码、起讫地段、合同段号。
如G218线铁干里克—若羌段公路改建工程第一合同段);2、工程项目下标明本段里程起讫桩号(如K0+000—K40+000);3、工程监理月报;4、年、月份;5、合同段监理组《并盖章》;6、年、月、日编报;以上文字横写排列。
封面也可套印图象、编排整齐、美观大方(见样图)。
二、月报扉页:附一张本工程段地形缩图或示意图,标明工程具体位置、沿线主要城镇,缩图下方注明工程项目部、监理组的住地、联系电话。
(见样图)三、月报正文(一)、工程概况1、工程项目全称、合同号。
2、本合同段起讫桩号、长度、主要工程数量、简要描述水文地质气象。
3、技术标准(1)公路等级(2)路基路面宽度(3)桥涵宽度(4)桥涵荷载标准(5)路面标准轴载4、本工程合同工期、计划开工日期、计划完工日期。
实际签发开工令日期、实际竣工日期。
5、本工程施工承包单位、项目经理监理单位监理组长设计单位设计驻工地代表业主单位项目执行办主任6、工程中标总价、工程量清单汇总表(二)工程进度监理应提供工程总体进度及每个主要分项工程的实际进度和计划进度,主要分项工程包括路基土石方工程、路面工程、桥涵工程、排水防护工程、道路安全设施等,见公路工程质量监理月报表。
1、简要的文字说明:(1)根据总体进度的实际情况说明影响总体进度的因素,以及采取或敦促承包人将要采取的措施。
(2)主要工程项目的进度,确定实际进度与计划进度的比较,完成百分率,找出影响工程进度延误的原因,已经采取的措施和要求承包人必须采取的措施。

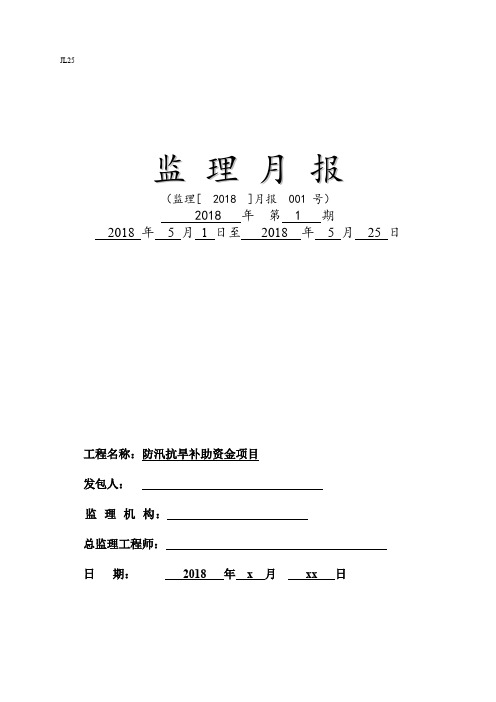

JL25监理月报(监理[ 2018 ]月报 001 号)2018 年第 1 期2018 年 5 月1 日至2018 年 5 月25 日工程名称:防汛抗旱补助资金项目发包人:监理机构:总监理工程师:日期:2018 年x 月xx 日目录1、本月工程施工概况2、工程质量控制情况3、工程进度控制情况4、工程投资控制情况5、施工安全监理情况6、文明施工监理情况7、合同管理的其他工作情况8、监理机构运行情况9、监理工作小结10、存在问题及有关建议11、下月工作安排12、监理大事记13.附表(1)合同完成工程额月统计表(2)工程质量月评定统计表(3)工程质量平行检测试验月统计表(4)变更月统计表1、本月工程施工概况(1)沟道疏浚治理完成200m,合同工程量为200m,完成合同工程量的100%。
(2)沟道堤防砌护完成38m,合同工程量为38m,完成合同工程量的100%。
(3)生产桥1座,跌水1座,入沟砌护1处,沟道防冲截墙5座。
(4)de110pvc管完成1500m,合同工程量为1500m,完成合同工量的的100%。
土方开挖2250m³,合同工程量为2250m³,完成合同工程量的100%。
土方回填2250m³,合同工程量为2250m³,完成合同工程量的100%。
2、工程质量控制情况工程质量是工程建设的核心,是监理工作的重点。
我项目监理部本着“百年大计,质量第一”的精神对工程质量进行全面控制和管理,保证工程质量目标的实现。
工程项目质量控制总目标是:通过有效的控制手段和措施,使工程质量符合承包合同和国家有关规程规范的要求。
工程质量监理的重点是施工阶段的质量控制。
对影响工程质量的人、机、料、法、环进行全面控制。
从工程开工准备,到工程竣工验收实行全过程质量监控。
质量控制的方法(1)本工程在实施过程中,我项目监理部实行“预防为主”的工作方针,对特殊部位和关键工序,行使全面、全过程的跟踪或旁站监理。
监理月报编制规定监理月报是项目监理部根据工程进展情况、存在问题每月以书面的格式向建设单位和监理公司报告工作。
为指导项目监理部编制监理月报,特制定本标准。
1 范围本标准规定了监理月报的内容、格式和审批要求等内容。
本标准适用于一般项目监理月报的编制,对建设单位有特殊格式要求的项目,应尽量满足建设单位的要求。
2 规范性引用文件监理表式汇总监理服务查验控制程序建设工程监理规范设计文件编制基本规定监理规划和监理实施细则编制规定3 职责3.1 总监理工程师组织编制并批准监理月报。
3.2 监理工程师参加编制。
4 工作程序4.1 编制程序4.1.1 监理月每月编制一次,由项目总监理组织,专业监理工程师参加编制。
4.1.2 监理月报完成初稿后,由项目总监理工程师审核。
审核应按执行,形成《监理服务成果审查记录表》(格式见《监理服务查验控制程序》的附录A)。
当审核提出的问题纠正关闭后,由项目总监理工程师批准签署,并加盖项目监理部印章后报送。
4.1.3 经批准的监理月报于次月10日前报送监理公司,并按项目规定的时间报送建设单位。
4.2 编制内容4.2.1 监理月报编制的内容主要应反映以下信息:a)月报所陈述的问题仅指已存在的或将对工程费用、质量及工期产生实质性影响的事件,报告使建设单位及监理公司能对工程现状有一个比较清晰的了解;b)报告书中对进度比原定计划落后的工程和细目,应说明延迟的原因以及为挽回这种局面已采取或将要采取的措施;c)月报还应报告承包单位主要职责和监理工程师职员的变动情况及已完成的主要工程分项和细目等。
4.2.2 根据《建设工程监理规范》(GB 50319)的要求,监理月报的主要内容及章节编排一般要求见表1。
监理月报中所使用的有关表格的格式见《监理表式汇总》。
表1 监理月报的章节及内容要求表4.3 编制格式要求4.3.1 封面,由工程名称、文件名称(监理月报)、编号(总期数)、年度、月份、总监理工程师及其签署、编制单位(长沙有色工程建设监理公司×××项目监理部)、编制日期等信息组成。
试验月报表说明1、月报表分为承包人月报表、监理月报表和第三方月报表三种格式类型。
填报时表格不得抽换,表中不产生项目以空表附上。
2、承包人月报表因涉及填写监理抽检数和抽检频率,因此必须在规定时间报试验专监核实。
试验专监核实承包单位填报数据后,填写监理抽检和抽检频率,在规定时间内报至总监办试验室,总监办试验室填写完成监理试验月报后报业主核备。
3、业主应规定各单位月报统计时间及上报时限。
4、进场材料试验检测频率汇总表进场材料的填写按土、粗集料、细集料、矿粉、岩石、水泥、外加剂、沥青、钢筋、钢绞线、锚具、支座、土工布、土工格栅、锚杆、工字钢、钢板、防水卷材、钢管、止水带(条)、波纹管等填写(包括了汇总表中公路材料和产品部分),承包人试验次数以试验参数试验次数最多的为准,如粗集料颗粒级配试验3次、坚固性试验1次、压碎值试验2次,则统计粗集料试验次数应为3次。
外委材料只要有送检委托单即列入统计对象。
5、标准试验检测频率汇总表的填写按土工击实标准、水泥砂浆配合比、水泥混凝土配合比、水泥浆配合比、路面底基层配合比、路面基层配合比、沥青面层配合比、稀浆配合比等统计,未选用或未经批复使用的标准试验不列入统计对象。
选定料源的原材料试验也应列入标准试验部分。
6、工程实体质量试验检测频率汇总表原则以分部工程统计,试验项目以关键性的指标列入,如:混凝土强度、砂浆强度、压浆强度、压实度、钻芯厚度等等。
7、现场检测如压实度、地基承载力、弯沉等以“点”统计,材料类如外加剂以“次”统计,强度以“组”统计,回弹强度以测区统计。
8、本月检测工作完成内容应结合工程施工完成内容填写,如:完成桩基15棵强度试验。
9、试验结果不合格项目统计表须有项目经理和项目总工签字,处理前后的资料必须闭合。
××××项目工程监理月报(水运工程)第监理办第期年月监理单位:报出日期:杭州市交通工程质量安全监督局制内封面目录一、工程位置图二、工程描述三、气象情况四、工程质量情况(一)总体质量评价(二)主要质量问题(三)质量事故(四)下一阶段改进措施五、施工安全情况(一)总体情况(二)主要安全问题(三)安全生产事故(四)下一阶段改进措施六、环保工作(一)总体情况(二)主要问题(三)下一阶段改进措施七、支付状况八、工程进度情况(一)总体进度(二)主要工程项目进度(三)临时工程进度(四)进度分析(五)下月计划九、承包人合同履行情况(一)质量保证体系(二)安全生产保证体系(三)分包情况(四)人员情况(五)机具设备情况(六)工程变更及索赔情况1、工程变更2、索赔(七)合同履行情况评价十、监理工作执行情况(一)监理组织(二)监理设备(三)监理工作情况(四)存在的问题及建议十一、其它事宜十二、监理月报表1、主要工程数量表(HZJY01)2、工程监理月报表(HZJY02-1)3、安全监理月报表(HZJY02-2)4、监理人员月报表(HZJY03)5、工程质量安全事故月报表(HZJY04)6、工程变更月报表(HZJY05)7、工程延期与索赔月报表(HZJY06)8、认可的分包人及供应人一览表(HZJY07)9、试验结果及试验频率一览表(HZJY08-1~HZJY08-4)注:在“”中打上“√”表示本期有该月报表。
一、工程位置图:注:第一期工程监理月报正文前,应附有一张工程位置图,图中应清晰地标明工程的具体位置、各承包人项目经理部及驻地监理办的具体位置。
二、工程描述:(一)工程概况注1:简短叙述工程的线型及主要设计指标,线路及结构物所在位置的地质情况;主要结构物类型及数量。
注2:各合同承包人(及联营体)的名称、项目负责人、合同段起讫桩号、线路长度、合同签订日期、合同价、合同工期、开工通知书发出日期及开工日期。
工程月报表一、工程施工情况1、本月工程完成情况,1#宿舍楼一层主体砼浇筑完毕,共浇筑砼700m3,2#宿舍楼一层主体完成60%,第一食堂二层砌体完成,三层砌体完成60%,共砌墙400 m3,第二食堂二层砌体完成,共砌墙320 m3,后勤服务楼二层砌体完成50%,共砌墙180m3,本月回填土除浴室/综合站房外都基本完成,共完成回填土65000 m3左右。
2、由于资金紧张,现在施工材料供应按计划及时采购,基本无长期库存,加气块采用隔天订货、供货方式,钢筋以层计算采购,商砼按计划及时供应。
二、工程进度1、本月完成情况,总体来说本月工程进度完成不尽如人意,1#宿舍楼本月计划完成二层30%未完成,但回填土提前,以后可以用此工期弥补。
2#宿舍楼计划完成三层主体30%,严重滞后,主要原因如下:(1)人员配备不足,前期木工、钢筋工人员配备不合理且偏少,三月上旬进行钢筋工换人也影响了工程进度;(2)材料供应不及时,由于材料计划出现偏差,使一层主体所用钢筋缺少三级钢12钢筋,拖后3天,回填土提前,以后可以用此工期弥补10天工期。
第一食堂按计划完成。
第二食堂砌体滞后15天左右,不影响总工期。
浴室/综合站房滞后1个月,主要是因为主体后期施工太慢,影响二次主体施工,但不影响总工期。
后期服务楼滞后1个月,主要是因为人员调整不到位,但不影响总工期。
3#、4#宿舍楼及教工宿舍楼因拆坟、高压线问题暂时不能施工。
2、下月计划(1)计划另报(2)人员、材料及机械设备的安排;人员:1#、2#宿舍楼人员不变,其余正在施工的楼根据施工进度情况安排相应施工作业班组进场,材料按施工进度计划进场。
三、工程质量1、由于图纸变更较多,所以有些变更到达不及时,造成施工与检查内容不一致,望有关单位协调解决。
2、主体结构质量全部验收合格,浴室/综合站房防水保护层用材不规范,经提出后整改。
3、下月要解决屋面找坡,保温材料、外保温材料及需二次招标工程的问题。
监理月报编制规定监理月报是项目监理部根据工程进展情况、存在问题每月以书面的格式向建设单位和监理公司报告工作。
为指导项目监理部编制监理月报,特制定本标准。
1 范围本标准规定了监理月报的内容、格式和审批要求等内容。
本标准适用于一般项目监理月报的编制,对建设单位有特殊格式要求的项目,应尽量满足建设单位的要求。
2 规范性引用文件监理表式汇总监理服务查验控制程序建设工程监理规范设计文件编制基本规定监理规划和监理实施细则编制规定3 职责3.1 总监理工程师组织编制并批准监理月报。
3.2 监理工程师参加编制。
4 工作程序4.1 编制程序4.1.1 监理月每月编制一次,由项目总监理组织,专业监理工程师参加编制。
4.1.2 监理月报完成初稿后,由项目总监理工程师审核。
审核应按执行,形成《监理服务成果审查记录表》(格式见《监理服务查验控制程序》的附录A)。
当审核提出的问题纠正关闭后,由项目总监理工程师批准签署,并加盖项目监理部印章后报送。
4.1.3 经批准的监理月报于次月10日前报送监理公司,并按项目规定的时间报送建设单位。
4.2 编制内容4.2.1 监理月报编制的内容主要应反映以下信息:a)月报所陈述的问题仅指已存在的或将对工程费用、质量及工期产生实质性影响的事件,报告使建设单位及监理公司能对工程现状有一个比较清晰的了解;b)报告书中对进度比原定计划落后的工程和细目,应说明延迟的原因以及为挽回这种局面已采取或将要采取的措施;c)月报还应报告承包单位主要职责和监理工程师职员的变动情况及已完成的主要工程分项和细目等。
4.2.2 根据《建设工程监理规范》(GB 50319)的要求,监理月报的主要内容及章节编排一般要求见表1。
监理月报中所使用的有关表格的格式见《监理表式汇总》。
表1 监理月报的章节及内容要求表4.3 编制格式要求4.3.1 封面,由工程名称、文件名称(监理月报)、编号(总期数)、年度、月份、总监理工程师及其签署、编制单位(长沙有色工程建设监理公司×××项目监理部)、编制日期等信息组成。
连霍高速洛三(豫陕界)段改扩建设项目工程质量监理月报表第 6 期2011 年8 月北京中通公路桥梁工程咨询有限公司目录一﹑项目描述……………………………………………()二﹑各合同段情况………………………………………()2.1基本情况2.2进度与质量控制………………………………()2.3承包人资源(包括人员、设备、材料)……()2.4分包与劳务……………………………………()2.5进度障碍………………………………………()2.6质量问题(包括监理平行试验、外委试验一览表)()2.7技术事宜………………………………………()2.8索赔与延期……………………………………()2.9计量……………………………………………()监理工作……………………………………………()3.1监理组织图及监理情况表三﹑其它…………………………………………………()四﹑照片…………………………………………………()一、项目描述:工程名称:连霍高速公路洛阳至三门峡(豫陕界)段改扩建工程;项目业主:河南省弘阳高速公路有限公司;设计单位:河南省交通规划勘察设计院有限责任公司;监理单位:北京中通公路桥梁工程咨询发展有限公司;施工单位:河南中州路桥建设有限公司连霍高速公路洛阳至三门峡(豫陕界)段改扩建工程TJ-14标位于陕县和三门峡市湖滨区境内,起止桩号为RK104+800-RK109+500,全长4.7公里,其中陕县0.7公里,三门峡湖滨区4公里。
中标价为143358675元。
该合同段RK104+800-RK106+700段为分离式路基,RK106+700-RK109+500段为整体式路基,加宽方式全部为右侧加宽。
单侧加宽整体式路基宽度为19.5m,其中行车道宽度为4×3.75m,左侧路缘带宽度0.75m,右侧硬路肩宽度为3.0m,土路肩宽度为2×0.75m;单侧加宽分离式路基宽度为20.5m,其中行车道宽度为4×3.75m,左侧硬路肩1m,右侧硬路肩宽度为3.0m,土路肩宽度为2×0.75m。
施工监理工作常用表1. 表格说明1.1表格可分为以下两种类型: 承包人用表。
以CB ××表示。
监理机构用表。
以JL ××表示。
1.2表头应采用如下格式:注1:“CB11〞-表格类型及序号。
注2:“工程放样报验单〞-表格名称。
注3:“承包[ ]放样 号〞-表格编号。
其中:①“承包〞:指该表以承包人为填表人,当填表人为监理机构时,即以“监理〞代之。
②当监理工程范围包括两个以上承包人时,为区分不同承包人的用表,“承包〞可用其简称表示。
③[ ]:年份,[2003]表示2003年的表格。
④“放样〞:表格的使用性质,即用于“放样〞工作。
⑤“号〞:一般为3位数的流水号。
如承包人简称为“华安〞,那么2003年承包人向监理机构报送的第3次放样报表可表示为:2. 表格使用说明2.1监理机构可根据施工工程的规模和复杂程度,采用其中的局部或全部表格;如果表格种类不能满足工程实际需要时,可按照表格的设计原那么另行增加。
2.2各表格脚注中所列单位和份数为根本单位和最少份数,工作中应根据具体情况和要求具体指定各类表格的报送单位和份数。
2.3相关单位都应明确文件的签收人。
2.4“CB01施工技术方案申报表〞可用于承包人向监理机构申报关于施工组织设计、施工措施方案、工程测量施测方案和方案、施工工法、工程放样方案、专项试验方案和方案等。
2.5承包人的施工质量检验月汇总表、工程事故月报表除作为施工月报附表外,还应按有关要求另行单独填报。
2.6表格底部注明的“设代机构〞是代表工程设计单位在施工现场的机构,如设计代表、设代组、设代处等。
3.施工监理工作常用表格目录3.1承包人用表目录承包人用表目录承包人用表目录(续)3.2监理机构用表目录监理机构用表目录监理机构用表目录(续)4.1施工监理工作常用表格〔承包[ ]技案号〕合同名称:合同编号:说明:本表一式___份,由承包人填写。
监理机构审签后,随同审批意见,承包人、监理机构、发包人、设代机构各1份。
目录一、工程概况: (2)二、项目总包单位项目部组织机构图(见附图一): (2)三、项目监理机构(见附图二): (2)四、本月施工概况: (2)五、本月工程形象进度: (3)六、工程质量 (3)七、本月安全生产、文明施工情况(详见安全月报): (4)八、合同其它事项的处理情况: (4)九、本月工、料、机动态:(见附表四) (4)十、本月监理工作小结 (4)十一、下月监理工作的重点: (5)十二、附表、附图一、二、三、四、五、六、: (5)十三、本月工程照片(见附图六) (10)一、工程概况:二、总包单位项目部组织机构图(见附图一):三、项目监理机构(见附图二):四、本月施工概况:A区会所标段.A栋目前巳完成结构封顶. 地下室和三层墙体砌筑。
B栋主要完成三层楼板结构,两层的墙体砌筑巳完成。
C栋主要完成结构封顶和墙体砌筑。
A区施工进度正常。
K区公寓楼标段.8#楼现巳完成9层结构,目前正在安装斜屋顶模板和钢筋绑扎施工。
9#楼完成八层结构,目前正在九层模板和钢筋施工。
10#楼完成五层结构,目前正在安装六层模板和钢筋绑扎施工。
8#、9#楼己开始墙体砌筑施工。
K区进度按施工计完成。
三星级酒店完成五层墙体砌筑二次结构砼浇筑,目前正在地下室车道施工和地下室排水及清理阶段。
下一步将组织主体验收。
三星级酒店施工进度滞后。
本月工程进度截止到2014年4月25日止,各分部、分项工程完成情况如下:(本月工程照片见附图)土建工程:◆ A区段:A栋、B栋、C栋三栋闷顶模板、钢筋隐蔽验收合格。
同意下一步施工。
A区目前全部完成结构封顶,外架安全系统正常。
◆K区段:8#楼五到九层各分项验收同意隐蔽。
9#楼四到八层各项验收合格,同意隐蔽。
10#楼二到五层各分项验收合格,同意隐蔽验和下一步施工。
◆三星级酒店:完成三到五层墙体砌筑工程,目前施工部位正处于室内包角打饼阶段。
1.本月天气状况:(见附表三)2.本月天气对施工的影响:3月29日、3月31日、4月5日、4月19日、4月21日因下雨停工5天。
监理月进度报表1(共8页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--JL25监理月报表(2016年1月)(承包[2016]月报01号)说明:1.监理月报表一式 3 份,由监理机关填写。
每月5日前报发包人,发包人签收后,监理机构、发包人各1 份。
JL25监理月报(监理[2016]月报01号)__2016__年第 _一期__2015__年_12_月_26_日至_2016_年_12_ 月_25_日涪陵区农业综合开发水磨滩中型灌区工程名称:__节水配套改造工程(设计变更部分)四标段发包人:重庆市涪陵区水磨滩水库管理所监理机构:重庆华大建筑工程监理有限公司总监理工程师:日期:____2016___年__ 1___月__ 25___日监理月报(2016年1月)一、工程概况工程名称:涪陵区农发水磨滩中型灌区节水配套改造项目合同编号:工程建设地址:涪陵区江北街道办事处二、工程内容描述施工单位:重庆锦新建设集团有限公司工程形象进度:完成总工程的61%三、工程质量控制要求本工程必须按相关规定和工程建设标准和强制性条文及施工合同约定,对所有工程施工质量活动及质量活动相关人员、材料、设备、和施工设备、施工工法和施工环境进行督促和控制。
按事前审批、事中督促和事后检验等监理工作环节控制施工质量。
每月两次质量大检查,发现不符合质量要求隐患,指示承包方有效措施进行整改。
四、工程进度控制适时签发各月分部工程开工申请书;督促设计单位及时提供施工图纸,确保工程需要;审查施工单位施工总进度计划和月进度计划,确保工程达到预期的目标;对施工进度进行监督和调整;审查施工单位质量报表;适时深入施工现场;及时分析解决工程进度问题。
定期检查,对实际施工进度进行分析和评价。
协调参建各方之间的关系,解决影响工程进度的干扰因素,进促施工项目的顺利进展。
五、工程投资控制本工程计量支付是我监理部投资控制的重要环节,严格审核施工组织设计施工方案和进度计划按合同工期组织施工。
监理月报(第三期)第一篇:监理月报(第三期)监理月报(第三期)一、本月工程概况:见上月月报。
二、本月工程形象进度截至本月25日,各施工单位全部完成了污水管道埋设,仅剩余闭水实验未全部完成,雨水干管全部完成,支管已完成大半,现已重点投入到道路工程快车道的基层工作,本月进度较快。
三、工程进度1、本月实际完成情况与计划进度比较(见附表3)2、对进度完成情况及采取措施效果的分析:本月同样受到天气、拆迁等诸多因素的影响,实际进度较计划进度最早开始时间落后,但施工单位合理安排施工工序,合理安排人力,机械昼夜施工,并督促有关单位加快拆迁工作挽回了分部工期损失,从而为保证总工期按时完成又增加了人马。
我项目监理部的进度控制人员针对工程实际情况,昼夜跟班,督促检查各个工序的完成时间,及时的与各施工单位沟通,在慢车道及人行道施工的情况下,确保快车道工期,在大家的共同努力下,快车道工期得以保证。
例如:a、由于受天气的影响,上半月雨量较大,工期滞后严重,根本无法施工,为了挽回工期,施工单位及时地采取防雨、排水措施,为后期赶进度创造了条件。
下半月天气晴朗、施工单位投入了大量的人力、机械、材料等,加班加点,到本月底,快车道二层灰土已完成70%以上,Ⅰ、Ⅱ标段已开始水稳铺装工作。
进度较快。
b、各标段均受拆迁的影响,Ⅲ标段最为严重,本月快车道根本无法施工,处于半停工状态。
为了保证工程进度,我项目监理部及时签发市政二公司的拆迁申请单,及时送到重点工程项目部拆迁办,并催促拆迁办加快拆迁进度,以尽可能的减少工期损失,目前拆迁工作以全面展开,收到了良好的效果。
在Ⅱ标段快车道施工中,自来水管道改拆缓慢,直接影响快车道基层施工进度,通过多方面协调,自来水公司增加了投入。
在有限的时间内,终于在本月底保障了快车道基层工作的顺利进行。
四、工程质量(见附表6)1、本月工程质量情况分析:本月施工单位在抢进度的情况下,不忘抓质量,在客观条件影响的情况下,增大材料、机械、人力等的投入量,及时进行自扣互检,交接检,层层把关,并经现场监理验收,质量得到了很好的控制,本月质量较好。
