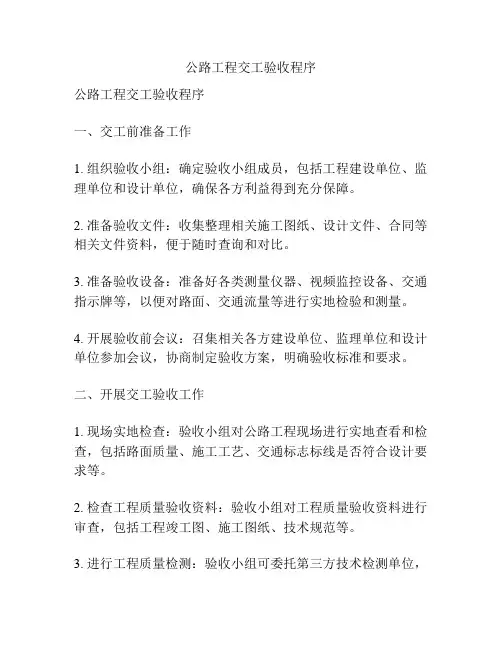

公路工程交工验收程序范本
- 格式:doc
- 大小:48.00 KB
- 文档页数:8
公路工程交工验收程序公路工程交工验收程序一、交工前准备工作1. 组织验收小组:确定验收小组成员,包括工程建设单位、监理单位和设计单位,确保各方利益得到充分保障。
2. 准备验收文件:收集整理相关施工图纸、设计文件、合同等相关文件资料,便于随时查询和对比。
3. 准备验收设备:准备好各类测量仪器、视频监控设备、交通指示牌等,以便对路面、交通流量等进行实地检验和测量。
4. 开展验收前会议:召集相关各方建设单位、监理单位和设计单位参加会议,协商制定验收方案,明确验收标准和要求。
二、开展交工验收工作1. 现场实地检查:验收小组对公路工程现场进行实地查看和检查,包括路面质量、施工工艺、交通标志标线是否符合设计要求等。
2. 检查工程质量验收资料:验收小组对工程质量验收资料进行审查,包括工程竣工图、施工图纸、技术规范等。
3. 进行工程质量检测:验收小组可委托第三方技术检测单位,对公路工程的强度、平整度、水平标高等进行检测,确保工程质量符合要求。
4. 检查交通设施和设备:验收小组对公路交通设施和交通设备进行检查,包括交通信号灯、交通标志、隔离带等是否符合设计要求。
5. 进行交通安全隐患排查:验收小组通过对交通流量、出入口设置、交通设施等进行综合评估,排查交通安全隐患。
6. 进行交通流量调查:验收小组可以通过安装视频监控设备对公路工程的交通流量进行观察和分析,确保交通流量符合设计要求。
三、整理验收报告1. 验收报告的编写:验收小组根据实地检查、工程质量检测、交通安全隐患排查等结果,编写详细的验收报告。
2. 验收报告的审查:验收小组成员对验收报告进行审查,并对其中的问题提出意见和建议。
3. 验收报告的修改:根据审查意见和建议,对验收报告进行修改,确保报告的完整性和准确性。
四、交工验收的结果和处理1. 向建设单位汇报验收结果:验收小组向建设单位汇报验收结果,并提出建议和处理意见。
2. 确定待整改问题:根据验收结果,确定待整改问题,并要求建设单位进行整改。
公路工程竣交工验收办法实施细则范本第一章总则第一条为规范公路工程竣工验收的程序,明确各方责任,保证工程质量和工期的要求,根据《中华人民共和国建设工程质量管理条例》等相关法规,制定本细则。
第二条本细则适用于所有公路工程的竣工验收,包括新建、改建、扩建、维修等类型的公路工程。
第三条公路工程竣工验收的主要目的是验证工程是否按照设计要求及相关规范进行施工,是否达到设计质量要求,保证工程质量、安全和环保等方面的要求。
第四条竣工验收的程序包括筹备阶段、验收准备阶段、实施阶段和验收结果确认阶段。
第二章筹备阶段第五条公路工程竣工验收的筹备阶段主要包括组建验收组、确定验收方案、制定验收计划等工作。
第六条组建验收组应该根据实际情况确定结构合理、专业齐全的验收组成员,包括项目负责人、设计师、监理人员、施工人员、专家等相关人员。
第七条验收方案应该根据工程的类型、规模和特点制定,提出验收的具体要求、方法和标准。
第八条验收计划应该明确验收的时间、地点、人员等具体安排。
第三章验收准备阶段第九条公路工程竣工验收的准备阶段主要包括资料准备、设备准备、场地准备等工作。
第十条验收资料应该包括工程图纸、施工图、技术规范、施工记录、质量检测报告、工程变更记录等相关文件资料。
第十一条验收设备应该包括测量仪器、检测设备、测试仪器等必要的设备。
第十二条验收场地应该满足验收的需要,包括充足的空间、通风良好、设备齐全等。
第四章实施阶段第十三条公路工程竣工验收的实施阶段主要包括现场勘察、检查验收、技术测试等工作。
第十四条现场勘察应该对工程的各个部分进行详细的检查,包括路面平整度、路基稳定性、路缘石安装等方面。
第十五条检查验收应该按照验收方案对工程的各个环节进行系统有序的检查,包括施工质量、安全措施等方面。
第十六条技术测试主要包括对工程材料和结构进行必要的技术测试,确保其符合设计要求和相关规范。
第五章验收结果确认阶段第十七条验收结果应该根据实际情况,经全体验收人员讨论决定,并进行书面确认。

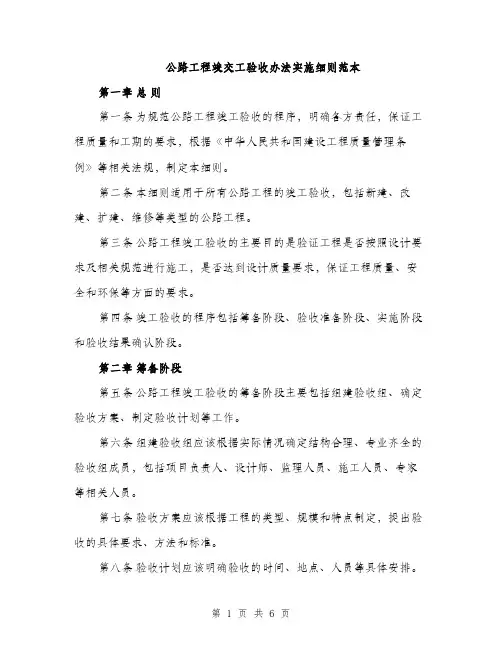

公路工程竣交工验收办法实施细则范文第一章总则第一条为规范公路工程竣工验收程序和要求,保障公路工程质量,提高建设管理水平,制定本办法。
第二条公路工程竣工验收的主要任务是根据规范和相关法律法规的要求,对公路工程的设计、施工、质量和验收结果进行综合评价,确保工程符合要求,保证公路的安全运行。
第三条公路工程竣工验收应遵循公开、公正、公平和实事求是的原则,维护工程建设和验收中各方的合法权益。
第四条公路工程竣工验收的主体为建设单位、勘察设计单位、施工单位、监理单位和有关部门。
第五条公路工程的竣工验收要根据工程的性质和规模确定不同的验收级别。
第六条竣工验收应按照先评审、后验收的原则进行,建设单位在施工完成后应及时组织专业技术人员进行验收评审。
第七条建设单位应配备有专业技术人员和验收人员参与竣工验收工作,并按照规定要求进行培训和考核。
第八条勘察设计单位应按照规范要求进行工程勘察和设计,并提供完整的勘察设计资料供施工和验收使用,并为竣工验收提供技术支持。
第九条施工单位应按照设计要求进行施工作业,并严格按照施工图纸和技术规范进行验收,提供施工记录和质量报告。
第十条监理单位应对施工单位的施工活动进行监督检查,发现问题及时提出整改意见,并对竣工验收提供技术支持。
第十一条公路工程竣工验收应由建设单位提出申请,经相关部门审核后进行验收。
第十二条公路工程竣工验收应包括设计文件审查、工程技术条件的核实和验收及验收报告的编制等环节。
第二章设计文件审查第十三条设计文件审查是竣工验收的重要环节,应由专业技术人员进行。
第十四条设计文件审查应对道路线形、标准断面、技术标准和材料选用等进行评审核实,并比对设计变更和施工记录。
第十五条设计文件审查应对勘察设计单位提供的设计文件进行核对,确保设计文件、图纸、资料的完整和正确性。
第十六条设计文件审查应详细记录审查过程和结果,并提出审查意见。
第十七条设计文件审查结果应在规定的时间内反馈给建设单位,供其整改。

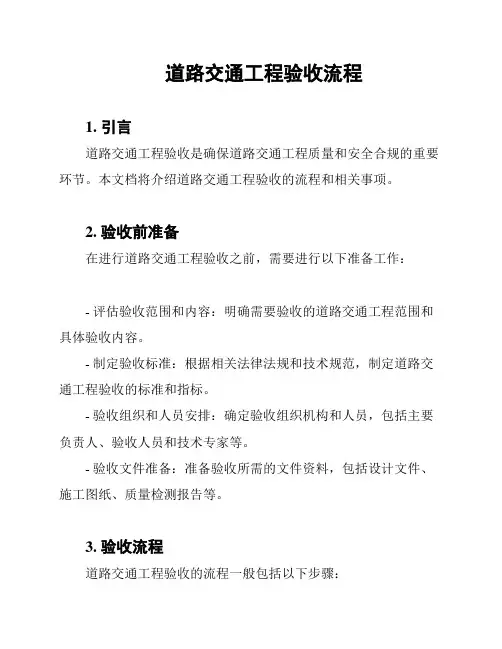

道路交通工程验收流程1. 引言道路交通工程验收是确保道路交通工程质量和安全合规的重要环节。
本文档将介绍道路交通工程验收的流程和相关事项。
2. 验收前准备在进行道路交通工程验收之前,需要进行以下准备工作:- 评估验收范围和内容:明确需要验收的道路交通工程范围和具体验收内容。
- 制定验收标准:根据相关法律法规和技术规范,制定道路交通工程验收的标准和指标。
- 验收组织和人员安排:确定验收组织机构和人员,包括主要负责人、验收人员和技术专家等。
- 验收文件准备:准备验收所需的文件资料,包括设计文件、施工图纸、质量检测报告等。
3. 验收流程道路交通工程验收的流程一般包括以下步骤:3.1 初步验收初步验收是对道路交通工程的整体情况进行评估和检查,主要包括以下内容:- 道路线形、线型和标线是否符合要求。
- 道路交通标志和信号设施是否设置正确、完好。
- 道路排水系统是否正常运行。
- 道路照明设施是否正常运行。
- 道路交通安全设施是否设置完善。
3.2 技术验收技术验收是对道路交通工程的技术指标和质量进行检测和评估,主要包括以下内容:- 道路平整度、坡度和弯曲半径是否符合要求。
- 道路结构层的材料和厚度是否满足设计要求。
- 道路路面的平整度和抗滑性是否符合要求。
- 道路交通设施的可靠性和稳定性是否符合要求。
- 道路交通工程的环境保护措施是否到位。
3.3 文件审查文件审查是对道路交通工程的设计文件和施工图纸进行评审,主要包括以下内容:- 验证设计文件和施工图纸的合规性和正确性。
- 检查设计文件和施工图纸是否与实际施工相符。
- 确认设计文件和施工图纸是否满足相关法律法规和技术规范。
4. 验收结果根据道路交通工程的验收情况,可以得出以下结果:- 合格验收:道路交通工程符合相关标准和要求,可以正常使用。
- 不合格验收:道路交通工程存在质量问题或不符合法规要求,需要进行整改和修复。
- 部分合格验收:道路交通工程的部分内容符合标准和要求,其他部分需进行整改。
第一节合同段交工验收程序一、工程初验(一)初验条件合同段工程在满足以下条件后,承包人可尽早向监理工程师申请交工的意向:1.承包人拟申请交工的工程已经基本完成,剩余工程收尾工作量很少,且在缺陷责任期内完成这些工程时,不影响完工工程的正常使用及施工安全;2.监理工程师已分别按照《公路工程质量评定标准》的要求基本完成分项工程质量检查和评定,总监理工程师签发分项工程交工证书。
(二)初验检查内容合同段工程初验由监理工程师负责组织。
总监理工程师在认为上述条件基本具备后,应在收到承包人合同段交工验收申请意向书7天内组织承包人、监理工程师按以下方面内容对合同段工程完成初步检查,并通知工程管理部、相关承包人派人参加(其中路面承包人主要参与路基、桥梁宽度、高程、横坡等联合测量)。
检查内容包括:1.逐项检查拟申请交工的工程是否按合同要求已全部完成;2.分项工程质量检验评定的结果是否符合规范要求;3.监理工程师在各种场合,以不同形式向承包人指出的各类质量问题是否得到妥善解决;4.各项技术、质量管理和合同管理程序及手续是否齐全、完备;5.是否有遗留未处理的重大技术、质量遗留问题;6.承包人申请交工的工程现场是否进行全面清理(包括临时用地和材料堆放场、弃、取土场等);7.是否得到当地及环保等政府部门认可;8.承包人是否按合同规定完成或基本完成有关的工程交工资料,文件的编制是否满足归档要求;9.现场剩余工作完成计划(如果有)。
(三)初验报告初验检查工作结束后,由监理工程师完成初验报告,初验报告主要包括以下内容:1.合同段工程总体情况及初验概述;2.现场存在的有关问题;3.工程质量(总体)评定表及评定结果;4.与评定表相对应的工程初验检查检测记录表;5.初验检查结论。
如果工程管理部认为上述交工验收条件尚不具备,则由监理工程师书面通知承包人抓紧完成上述工作,直至合同段交工验收条件成熟后,承包人再提出正式交工申请报告。
二、交工验收1.公路工程(合同段)进行交工验收应具备以下条件:(1)合同约定的各项内容已完成;(2)施工单位按交通运输部制定的《公路工程质量检验评定标准》及相关规定的要求对工程质量自检合格;(3)监理工程师对工程质量的评定合格;(4)质量监督机构按交通运输部规定的公路工程质量鉴定办法对工程质量进行检测(必要时可委托有相应资质的检测机构承担检测任务),并出具检测意见;(5)竣工文件已按交通运输部规定的内容编制完成;(6)施工单位、监理单位已完成本合同段的工作总结。

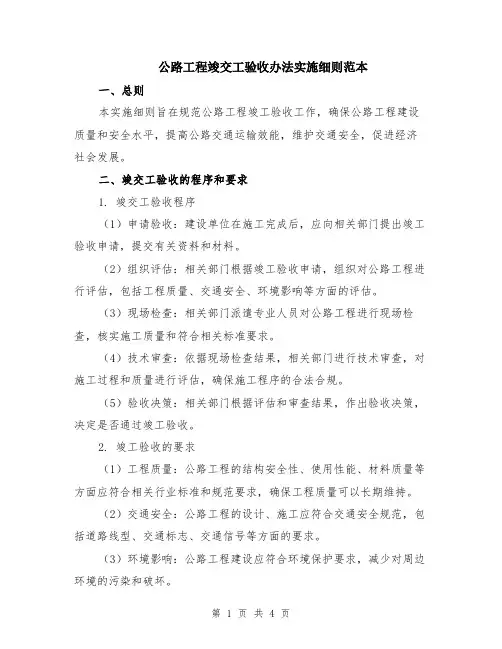

公路工程竣交工验收办法实施细则范本一、总则本实施细则旨在规范公路工程竣工验收工作,确保公路工程建设质量和安全水平,提高公路交通运输效能,维护交通安全,促进经济社会发展。
二、竣交工验收的程序和要求1. 竣交工验收程序(1)申请验收:建设单位在施工完成后,应向相关部门提出竣工验收申请,提交有关资料和材料。
(2)组织评估:相关部门根据竣工验收申请,组织对公路工程进行评估,包括工程质量、交通安全、环境影响等方面的评估。
(3)现场检查:相关部门派遣专业人员对公路工程进行现场检查,核实施工质量和符合相关标准要求。
(4)技术审查:依据现场检查结果,相关部门进行技术审查,对施工过程和质量进行评估,确保施工程序的合法合规。
(5)验收决策:相关部门根据评估和审查结果,作出验收决策,决定是否通过竣工验收。
2. 竣工验收的要求(1)工程质量:公路工程的结构安全性、使用性能、材料质量等方面应符合相关行业标准和规范要求,确保工程质量可以长期维持。
(2)交通安全:公路工程的设计、施工应符合交通安全规范,包括道路线型、交通标志、交通信号等方面的要求。
(3)环境影响:公路工程建设应符合环境保护要求,减少对周边环境的污染和破坏。
(4)文明施工:公路工程建设过程中应遵守相关规定,保持施工现场的整洁、有序,减少对周边居民的影响。
三、竣工验收的考核和评价1. 考核指标体系(1)工程质量:综合评价公路工程的结构安全性、使用性能、材料质量等方面的指标,以确保公路工程的质量。
(2)交通安全:考核公路工程的设计、施工对交通安全的影响,包括道路线型、交通标志、交通信号等方面的指标。
(3)环境影响:评价公路工程建设对周边环境的影响程度,包括噪音、空气污染等方面的指标。
(4)文明施工:考核公路工程建设过程中的文明施工水平,包括施工现场的整洁、有序等方面的指标。
2. 评价方法和程序(1)数据收集:通过实地调查和文件资料收集,获得公路工程建设的相关数据和信息。

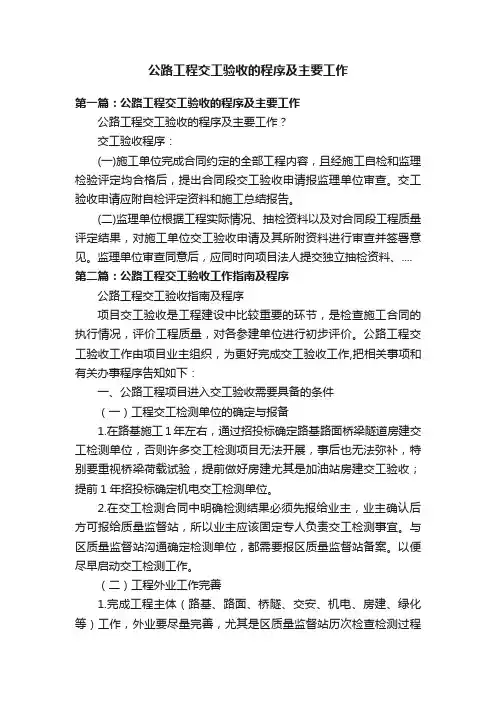

公路工程交工验收的程序及主要工作第一篇:公路工程交工验收的程序及主要工作公路工程交工验收的程序及主要工作?交工验收程序:(一)施工单位完成合同约定的全部工程内容,且经施工自检和监理检验评定均合格后,提出合同段交工验收申请报监理单位审查。
交工验收申请应附自检评定资料和施工总结报告。
(二)监理单位根据工程实际情况、抽检资料以及对合同段工程质量评定结果,对施工单位交工验收申请及其所附资料进行审查并签署意见。
监理单位审查同意后,应同时向项目法人提交独立抽检资料、.... 第二篇:公路工程交工验收工作指南及程序公路工程交工验收指南及程序项目交工验收是工程建设中比较重要的环节,是检查施工合同的执行情况,评价工程质量,对各参建单位进行初步评价。
公路工程交工验收工作由项目业主组织,为更好完成交工验收工作,把相关事项和有关办事程序告知如下:一、公路工程项目进入交工验收需要具备的条件(一)工程交工检测单位的确定与报备1.在路基施工1年左右,通过招投标确定路基路面桥梁隧道房建交工检测单位,否则许多交工检测项目无法开展,事后也无法弥补,特别要重视桥梁荷载试验,提前做好房建尤其是加油站房建交工验收;提前1年招投标确定机电交工检测单位。
2.在交工检测合同中明确检测结果必须先报给业主,业主确认后方可报给质量监督站,所以业主应该固定专人负责交工检测事宜。
与区质量监督站沟通确定检测单位,都需要报区质量监督站备案。
以便尽早启动交工检测工作。
(二)工程外业工作完善1.完成工程主体(路基、路面、桥隧、交安、机电、房建、绿化等)工作,外业要尽量完善,尤其是区质量监督站历次检查检测过程提出存在的问题务必要整改好,都要求有书面反馈材料。
2.要重视路容路貌,如路基边坡绿化、边坡防护外观、塌方清除、硬路肩修整及绿化、边沟及排水沟的清理、路基路面缺陷的修复、标线标牌等,做到整洁、美观。
3.施工单位、监理单位、试验检测机构完成对工程项目的质量自检、监理检测、交工检测等外业检测工作,频率满足要求,整改好存在问题及处理反馈情况。

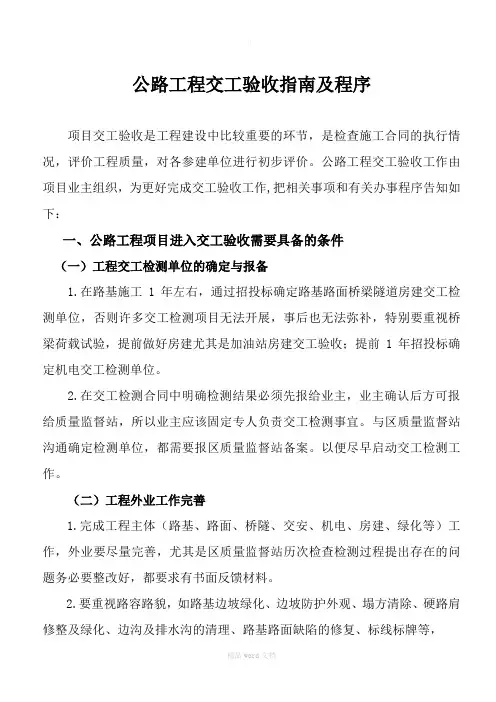

公路工程交工验收指南及程序项目交工验收是工程建设中比较重要的环节,是检查施工合同的执行情况,评价工程质量,对各参建单位进行初步评价。
公路工程交工验收工作由项目业主组织,为更好完成交工验收工作,把相关事项和有关办事程序告知如下:一、公路工程项目进入交工验收需要具备的条件(一)工程交工检测单位的确定与报备1.在路基施工1年左右,通过招投标确定路基路面桥梁隧道房建交工检测单位,否则许多交工检测项目无法开展,事后也无法弥补,特别要重视桥梁荷载试验,提前做好房建尤其是加油站房建交工验收;提前1年招投标确定机电交工检测单位。
2.在交工检测合同中明确检测结果必须先报给业主,业主确认后方可报给质量监督站,所以业主应该固定专人负责交工检测事宜。
与区质量监督站沟通确定检测单位,都需要报区质量监督站备案。
以便尽早启动交工检测工作。
(二)工程外业工作完善1.完成工程主体(路基、路面、桥隧、交安、机电、房建、绿化等)工作,外业要尽量完善,尤其是区质量监督站历次检查检测过程提出存在的问题务必要整改好,都要求有书面反馈材料。
2.要重视路容路貌,如路基边坡绿化、边坡防护外观、塌方清除、硬路肩修整及绿化、边沟及排水沟的清理、路基路面缺陷的修复、标线标牌等,做到整洁、美观。
3.施工单位、监理单位、试验检测机构完成对工程项目的质量自检、监理检测、交工检测等外业检测工作,频率满足要求,整改好存在问题及处理反馈情况。
(三)内业资料的完备1.施工单位提供合同工程完成情况表,竣工资料、工程质量自检评定资料,施工总结报告和交工验收申请。
2.监理单位对各合同段工程质量评定、对施工单位提出的交工验收申请审查意见和监理工作报告。
3.设计单位提交设计工作报告。
4.质量监督机构或业主委托的质量检测机构完成的质量检测资料,检测评定意见及整改复测结果及意见,并形成检测报告。
5.项目业主汇总基本建设程序,出版项目管理执行报告,对设计、施工、监理等单位的初步评价。

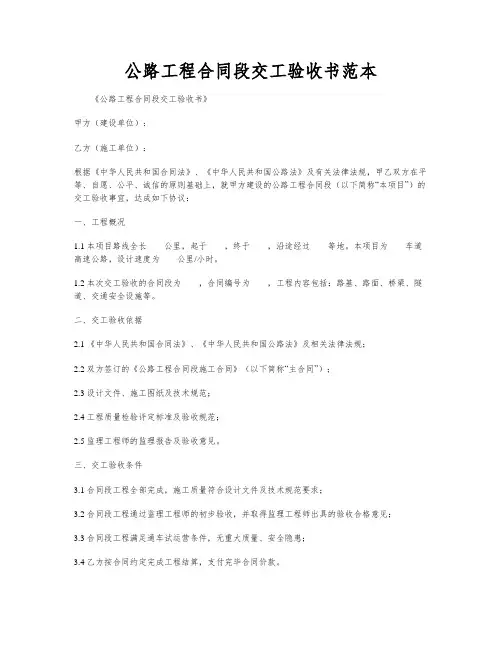

公路工程合同段交工验收书范本《公路工程合同段交工验收书》甲方(建设单位):________________乙方(施工单位):________________根据《中华人民共和国合同法》、《中华人民共和国公路法》及有关法律法规,甲乙双方在平等、自愿、公平、诚信的原则基础上,就甲方建设的公路工程合同段(以下简称“本项目”)的交工验收事宜,达成如下协议:一、工程概况1.1 本项目路线全长____公里,起于____,终于____,沿途经过____等地。
本项目为____车道高速公路,设计速度为____公里/小时。
1.2 本次交工验收的合同段为____,合同编号为____,工程内容包括:路基、路面、桥梁、隧道、交通安全设施等。
二、交工验收依据2.1 《中华人民共和国合同法》、《中华人民共和国公路法》及相关法律法规;2.2 双方签订的《公路工程合同段施工合同》(以下简称“主合同”);2.3 设计文件、施工图纸及技术规范;2.4 工程质量检验评定标准及验收规范;2.5 监理工程师的监理报告及验收意见。
三、交工验收条件3.1 合同段工程全部完成,施工质量符合设计文件及技术规范要求;3.2 合同段工程通过监理工程师的初步验收,并取得监理工程师出具的验收合格意见;3.3 合同段工程满足通车试运营条件,无重大质量、安全隐患;3.4 乙方按合同约定完成工程结算,支付完毕合同价款。
四、交工验收程序4.1 甲方组织监理、设计、施工、质量监督等有关单位进行合同段工程验收;4.2 乙方协助甲方做好验收准备工作,提供相关资料,并对验收中发现的问题进行整改;4.3 验收组对合同段工程进行现场检查、检测,听取乙方汇报,审查相关资料;4.4 验收组根据检查、检测结果,出具验收报告,对合同段工程进行评分,确定工程质量等级;4.5 甲方与乙方根据验收报告,签署交工验收证书。
五、违约责任5.1 乙方未按照合同约定完成工程,甲方有权按照合同约定追究乙方的违约责任;5.2 甲方未按照合同约定支付合同价款,乙方有权按照合同约定追究甲方的违约责任;5.3 因乙方施工原因导致工程质量不符合设计文件及技术规范要求,乙方应承担整改、维修等费用;5.4 因甲方原因导致工程延期,甲方应按照合同约定承担延期违约金。

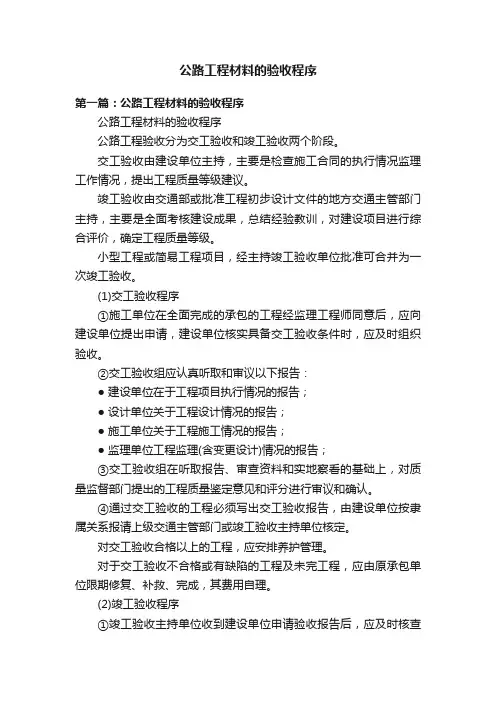

公路工程材料的验收程序第一篇:公路工程材料的验收程序公路工程材料的验收程序公路工程验收分为交工验收和竣工验收两个阶段。
交工验收由建设单位主持,主要是检查施工合同的执行情况监理工作情况,提出工程质量等级建议。
竣工验收由交通部或批准工程初步设计文件的地方交通主管部门主持,主要是全面考核建设成果,总结经验教训,对建设项目进行综合评价,确定工程质量等级。
小型工程或简易工程项目,经主持竣工验收单位批准可合并为一次竣工验收。
(1)交工验收程序①施工单位在全面完成的承包的工程经监理工程师同意后,应向建设单位提出申请,建设单位核实具备交工验收条件时,应及时组织验收。
②交工验收组应认真听取和审议以下报告:● 建设单位在于工程项目执行情况的报告;● 设计单位关于工程设计情况的报告;● 施工单位关于工程施工情况的报告;● 监理单位工程监理(含变更设计)情况的报告;③交工验收组在听取报告、审查资料和实地察看的基础上,对质量监督部门提出的工程质量鉴定意见和评分进行审议和确认。
④通过交工验收的工程必须写出交工验收报告,由建设单位按隶属关系报请上级交通主管部门或竣工验收主持单位核定。
对交工验收合格以上的工程,应安排养护管理。
对于交工验收不合格或有缺陷的工程及未完工程,应由原承包单位限期修复、补救、完成,其费用自理。
(2)竣工验收程序①竣工验收主持单位收到建设单位申请验收报告后,应及时核查交工验收的工程及竣工文件,符合竣工验收条件的应及时组织验收。
竣工验收委员会由验收主持单位、建设单位、交工验收组代表、接管养护、质量监督、造价管理、有关银行、土地管理、环境保护等有关单位的代表组成。
大中型项目和技术复杂的工程,应邀请有关专家参加验收工作。
国防公路应邀请军队代表参加。
②竣工验收委员会为全面掌握工程建设情况,应认真听取和审议如下报告。
● 建设单位关于工程项目执行情况的报告;● 设计单位关于工程设计情况的报告;● 施工单位关于工程施工情况的报告;● 监理单位关于工程监理情况(含变更设计)工作的报告;● 质量监督部门关于工程质量监督工作的报告;●交工验收组(代表)关于工程交工验收情况的报告。
第1篇一、目的为确保公路工程的质量,确保工程安全、环保、节能、经济等各方面达到国家及行业相关标准,特制定本验收方案。
二、验收范围本验收方案适用于公路工程的施工质量验收,包括路基、路面、桥梁、隧道、交通安全设施等各个分部分项工程。
三、验收标准1. 国家及行业相关法律法规、技术标准、规范;2. 工程设计文件、施工图纸、施工组织设计、施工方案;3. 施工合同及合同附件;4. 施工单位自检报告、监理单位监理报告。
四、验收程序1. 施工单位自检:施工单位在工程完工后,对工程质量进行自检,形成自检报告。
2. 监理单位监理:监理单位对施工单位自检报告进行审核,发现质量问题及时通知施工单位整改。
3. 验收组成立:由建设单位、设计单位、施工单位、监理单位及有关专家组成验收组。
4. 验收准备:验收组在验收前对工程进行全面检查,确保工程符合验收条件。
5. 验收实施:验收组按照验收程序,对工程进行验收,包括查阅资料、现场检查、试验检测等。
6. 验收结论:验收组对工程进行综合评定,形成验收结论。
五、验收内容1. 工程质量:检查工程实体质量是否符合设计要求,是否存在质量问题。
2. 工程进度:检查工程进度是否符合合同约定,是否存在滞后现象。
3. 工程安全:检查施工现场安全管理措施是否到位,是否存在安全隐患。
4. 工程环保:检查施工现场环保措施是否到位,是否存在环境污染问题。
5. 工程资料:检查工程资料是否齐全、完整、准确。
六、验收要求1. 验收组应严格按照验收标准进行验收,确保验收结果客观、公正。
2. 验收过程中,验收组应认真听取各方意见,对发现的问题及时提出整改要求。
3. 验收结束后,验收组应及时向建设单位提交验收报告。
4. 对验收中发现的问题,施工单位应在规定时间内整改完毕,并提交整改报告。
5. 验收合格后,建设单位应及时办理工程交付手续。
七、验收时间验收时间根据工程实际情况确定,原则上在工程完工后一个月内完成验收。
八、验收费用验收费用由建设单位承担,具体费用按照国家和地方相关规定执行。
第一节合同段交工验收程序一、工程初验(一)初验条件合同段工程在满足以下条件后,承包人可尽早向监理工程师申请交工的意向:1.承包人拟申请交工的工程已经基本完成,剩余工程收尾工作量很少,且在缺陷责任期内完成这些工程时,不影响完工工程的正常使用及施工安全;2.监理工程师已分别按照《公路工程质量评定标准》的要求基本完成分项工程质量检查和评定,总监理工程师签发分项工程交工证书。
(二)初验检查内容合同段工程初验由监理工程师负责组织。
总监理工程师在认为上述条件基本具备后,应在收到承包人合同段交工验收申请意向书7天内组织承包人、监理工程师按以下方面内容对合同段工程完成初步检查,并通知工程管理部、相关承包人派人参加(其中路面承包人主要参与路基、桥梁宽度、高程、横坡等联合测量)。
检查内容包括:1.逐项检查拟申请交工的工程是否按合同要求已全部完成;2.分项工程质量检验评定的结果是否符合规范要求;3.监理工程师在各种场合,以不同形式向承包人指出的各类质量问题是否得到妥善解决;4.各项技术、质量管理和合同管理程序及手续是否齐全、完备;5.是否有遗留未处理的重大技术、质量遗留问题;6.承包人申请交工的工程现场是否进行全面清理(包括临时用地和材料堆放场、弃、取土场等);7.是否得到当地及环保等政府部门认可;8.承包人是否按合同规定完成或基本完成有关的工程交工资料,文件的编制是否满足归档要求;9.现场剩余工作完成计划(如果有)。
(三)初验报告初验检查工作结束后,由监理工程师完成初验报告,初验报告主要包括以下内容:1.合同段工程总体情况及初验概述;2.现场存在的有关问题;3.工程质量(总体)评定表及评定结果;4.与评定表相对应的工程初验检查检测记录表;5.初验检查结论。
如果工程管理部认为上述交工验收条件尚不具备,则由监理工程师书面通知承包人抓紧完成上述工作,直至合同段交工验收条件成熟后,承包人再提出正式交工申请报告。
二、交工验收1.公路工程(合同段)进行交工验收应具备以下条件:(1)合同约定的各项内容已完成;(2)施工单位按交通运输部制定的《公路工程质量检验评定标准》及相关规定的要求对工程质量自检合格;(3)监理工程师对工程质量的评定合格;(4)质量监督机构按交通运输部规定的公路工程质量鉴定办法对工程质量进行检测(必要时可委托有相应资质的检测机构承担检测任务),并出具检测意见;(5)竣工文件已按交通运输部规定的内容编制完成;(6)施工单位、监理单位已完成本合同段的工作总结。
公路工程交工验收指南及程序工程交工验收是工程建立中比拟重要的环节,是检查施工合同的执行情况,评价工程质量,对各参建单位进展初步评价。
公路工程交工验收工作由工程业主组织,为更好完成交工验收工作,把相关事项和有关办事程序告知如下:一、公路工程工程进入交工验收需要具备的条件〔一〕工程交工检测单位确实定与报备1.在路基施工1年左右,通过招投标确定路基路面桥梁隧道房建交工检测单位,否那么许多交工检测工程无法开展,事后也无法弥补,特别要重视桥梁荷载试验,提前做好房建尤其是加油站房建交工验收;提前1年招投标确定机电交工检测单位。
2.在交工检测合同中明确检测结果必须先报给业主,业主确认前方可报给质量监视站,所以业主应该固定专人负责交工检测事宜。
与区质量监视站沟通确定检测单位,都需要报区质量监视站备案。
以便尽早启动交工检测工作。
〔二〕工程外业工作完善1.完成工程主体〔路基、路面、桥隧、交安、机电、房建、绿化等〕工作,外业要尽量完善,尤其是区质量监视站历次检查检测过程提出存在的问题务必要整改好,都要求有书面反应材料。
2.要重视路容路貌,如路基边坡绿化、边坡防护外观、塌方去除、硬路肩修整及绿化、边沟及排水沟的清理、路基路面缺陷的修复、标线标牌等,做到整洁、美观。
3.施工单位、监理单位、试验检测机构完成对工程工程的质量自检、监理检测、交工检测等外业检测工作,频率满足要求,整改好存在问题及处理反应情况。
〔三〕内业资料的完备1.施工单位提供合同工程完成情况表,竣工资料、工程质量自检评定资料,施工总结报告和交工验收申请。
2.监理单位对各合同段工程质量评定、对施工单位提出的交工验收申请审查意见和监理工作报告。
提交设计工作报告。
4.质量监视机构或业主委托的质量检测机构完成的质量检测资料,检测评定意见及整改复测结果及意见,并形成检测报告。
5.工程业主汇总根本建立程序,出版工程管理执行报告,对设计、施工、监理等单位的初步评价。
6.区质量监视站检测意见〔要提前与质监站的相关人员做好沟通,争取得到较好的结论〕,联系主管监视工程师先拿到初稿。
公路工程验收方案模板1. 项目概况1.1 项目名称1.2 项目地点1.3 项目单位1.4 项目规模1.5 项目时限2. 技术要求2.1 设计要求2.2 施工要求2.3 材料要求2.4 现场质量控制要求3. 验收方法3.1 验收时间3.2 验收程序3.3 验收人员3.4 验收工具和设备4. 验收内容4.1 工程质量验收4.1.1 材料验收4.1.2 设备验收4.1.3 施工工艺验收4.1.4 工程质量验收4.2 工程安全验收4.2.1 施工安全验收4.2.2 质量安全验收4.2.3 设备安全验收4.2.4 工程现场安全验收4.3 工程环保验收4.3.1 垃圾处理验收4.3.2 污染治理验收4.3.3 生态保护验收4.3.4 废水处理验收5. 验收标准5.1 工程质量验收标准5.2 工程安全验收标准5.3 工程环保验收标准6. 验收流程6.1 验收前准备6.2 验收现场布置6.3 验收程序6.4 验收记录7. 验收结果处理7.1 合格处理7.2 不合格处理7.3 复验处理8. 验收报告8.1 验收报告编写8.2 验收报告审核8.3 验收报告归档9. 验收总结和改进9.1 验收总结9.2 改进措施9.3 改进效果评估10. 附录10.1 项目相关文件10.2 验收相关文件11. 附加说明11.1 其他需要特别说明的要求11.2 其他相关事项公路工程验收方案模板1. 项目概况1.1 项目名称1.2 项目地点1.3 项目单位1.4 项目规模1.5 项目时限2. 技术要求2.1 设计要求2.2 施工要求2.3 材料要求2.4 现场质量控制要求3. 验收方法3.1 验收时间3.2 验收程序3.4 验收工具和设备4. 验收内容4.1 工程质量验收4.1.1 材料验收4.1.2 设备验收4.1.3 施工工艺验收4.1.4 工程质量验收4.2 工程安全验收4.2.1 施工安全验收4.2.2 质量安全验收4.2.3 设备安全验收4.2.4 工程现场安全验收4.3 工程环保验收4.3.1 垃圾处理验收4.3.2 污染治理验收4.3.3 生态保护验收4.3.4 废水处理验收5. 验收标准5.1 工程质量验收标准5.2 工程安全验收标准5.3 工程环保验收标准6. 验收流程6.1 验收前准备6.2 验收现场布置6.4 验收记录7. 验收结果处理7.1 合格处理7.2 不合格处理7.3 复验处理8. 验收报告8.1 验收报告编写8.2 验收报告审核8.3 验收报告归档9. 验收总结和改进9.1 验收总结9.2 改进措施9.3 改进效果评估10. 附录10.1 项目相关文件10.2 验收相关文件11. 附加说明11.1 其他需要特别说明的要求11.2 其他相关事项公路工程验收方案模板1. 项目概况1.1 项目名称1.2 项目地点1.3 项目单位1.4 项目规模1.5 项目时限2. 技术要求2.1 设计要求2.2 施工要求2.3 材料要求2.4 现场质量控制要求3. 验收方法3.1 验收时间3.2 验收程序3.3 验收人员3.4 验收工具和设备4. 验收内容4.1 工程质量验收4.1.1 材料验收4.1.2 设备验收4.1.3 施工工艺验收4.1.4 工程质量验收4.2 工程安全验收4.2.1 施工安全验收4.2.2 质量安全验收4.2.3 设备安全验收4.2.4 工程现场安全验收4.3 工程环保验收4.3.1 垃圾处理验收4.3.2 污染治理验收4.3.3 生态保护验收4.3.4 废水处理验收5. 验收标准5.1 工程质量验收标准5.2 工程安全验收标准5.3 工程环保验收标准6. 验收流程6.1 验收前准备6.2 验收现场布置6.3 验收程序6.4 验收记录7. 验收结果处理7.1 合格处理7.2 不合格处理7.3 复验处理8. 验收报告8.1 验收报告编写8.2 验收报告审核8.3 验收报告归档9. 验收总结和改进9.1 验收总结9.2 改进措施9.3 改进效果评估10. 附录10.1 项目相关文件10.2 验收相关文件11. 附加说明11.1 其他需要特别说明的要求11.2 其他相关事项公路工程验收方案模板1. 项目概况1.1 项目名称1.2 项目地点1.3 项目单位1.4 项目规模1.5 项目时限2. 技术要求2.1 设计要求2.2 施工要求2.3 材料要求2.4 现场质量控制要求3. 验收方法3.1 验收时间3.2 验收程序3.3 验收人员3.4 验收工具和设备4. 验收内容4.1 工程质量验收4.1.1 材料验收4.1.2 设备验收4.1.3 施工工艺验收4.1.4 工程质量验收4.2 工程安全验收4.2.1 施工安全验收4.2.2 质量安全验收4.2.3 设备安全验收4.2.4 工程现场安全验收4.3 工程环保验收4.3.1 垃圾处理验收4.3.2 污染治理验收4.3.3 生态保护验收4.3.4 废水处理验收5. 验收标准5.1 工程质量验收标准5.2 工程安全验收标准5.3 工程环保验收标准6. 验收流程6.1 验收前准备6.2 验收现场布置6.3 验收程序6.4 验收记录7. 验收结果处理7.1 合格处理7.2 不合格处理7.3 复验处理8. 验收报告8.1 验收报告编写8.2 验收报告审核8.3 验收报告归档9. 验收总结和改进9.1 验收总结9.2 改进措施9.3 改进效果评估10. 附录10.1 项目相关文件10.2 验收相关文件11. 附加说明11.1 其他需要特别说明的要求11.2 其他相关事项以上是一个公路工程验收方案的模板,包括了项目概况、技术要求、验收方法、验收内容、验收标准、验收流程、验收结果处理、验收报告、验收总结和改进、附录和附加说明等内容。

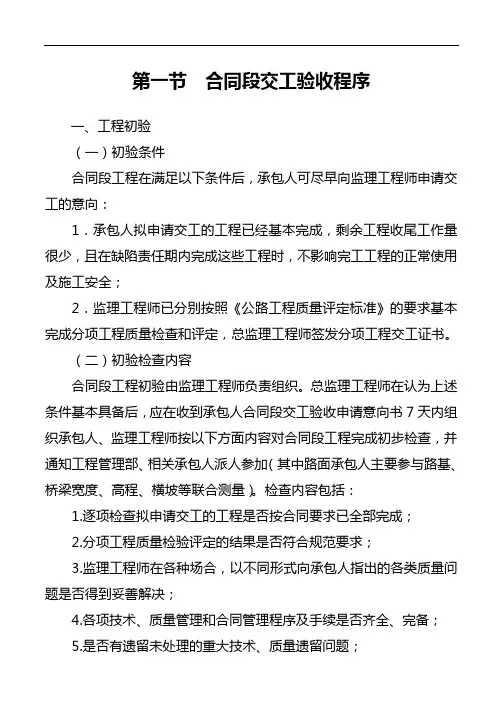

第一节合同段交工验收程序
一、工程初验
(一)初验条件
合同段工程在满足以下条件后,承包人可尽早向监理工程师申请交工的意向:
1.承包人拟申请交工的工程已经基本完成,剩余工程收尾工作量很少,且在缺陷责任期完成这些工程时,不影响完工工程的正常使用及施工安全;
2.监理工程师已分别按照《公路工程质量评定标准》的要求基本完成分项工程质量检查和评定,总监理工程师签发分项工程交工证书。
(二)初验检查容
合同段工程初验由监理工程师负责组织。
总监理工程师在认为上述条件基本具备后,应在收到承包人合同段交工验收申请意向书7天组织承包人、监理工程师按以下方面容对合同段工程完成初步检查,并通知工程管理部、相关承包人派人参加(其中路面承包人主要参与路基、桥梁宽度、高程、横坡等联合测量)。
检查容包括:
1.逐项检查拟申请交工的工程是否按合同要求已全部完成;
2.分项工程质量检验评定的结果是否符合规要求;
3.监理工程师在各种场合,以不同形式向承包人指出的各类质量问题是否得到妥善解决;
4.各项技术、质量管理和合同管理程序及手续是否齐全、完备;
5.是否有遗留未处理的重大技术、质量遗留问题;
6.承包人申请交工的工程现场是否进行全面清理(包括临时用地和材料堆放场、弃、取土场等);
7.是否得到当地及环保等政府部门认可;
8.承包人是否按合同规定完成或基本完成有关的工程交工资料,文件的编制是否满足归档要求;
9.现场剩余工作完成计划(如果有)。
(三)初验报告
初验检查工作结束后,由监理工程师完成初验报告,初验报告主要包括以下容:
1.合同段工程总体情况及初验概述;
2.现场存在的有关问题;
3.工程质量(总体)评定表及评定结果;
4.与评定表相对应的工程初验检查检测记录表;
5.初验检查结论。
如果工程管理部认为上述交工验收条件尚不具备,则由监理工程师书面通知承包人抓紧完成上述工作,直至合同段交工验收条件成熟后,承包人再提出正式交工申请报告。
二、交工验收
1.公路工程(合同段)进行交工验收应具备以下条件:
(1)合同约定的各项容已完成;
(2)施工单位按交通运输部制定的《公路工程质量检验评定标准》及相关规定的要求对工程质量自检合格;
(3)监理工程师对工程质量的评定合格;
(4)质量监督机构按交通运输部规定的公路工程质量鉴定办法对工程质量进行检测(必要时可委托有相应资质的检测机构承担检测任务),并出具检测意见;
(5)竣工文件已按交通运输部规定的容编制完成;
(6)施工单位、监理单位已完成本合同段的工作总结。
各合同段符合交工验收条件后,由监理工程师向工程管理部提出申请,工程管理部应及时组织对该合同段的交工验收工作。
根据交通运输部《公路工程竣(交)工验收办法》的有关规定,工程交工验收工作由建设中心主办,交委规划发展处、建设管理处配合。
工程管理部根据验收的容,组织相关人员成立验收小组,验收小组组长由工程管理部负责人担任。
2.交工验收的主要工作容是:
(1)检查合同执行情况;
(2)检查施工自检报告、施工总结报告及施工资料;
(3)检查监理单位独立抽检资料、监理工作报告及质量评定资料;
(4)检查工程实体,审查有关资料,包括主要产品质量的抽(检)测报告;
(5)核查工程完工数量是否与批准的设计文件相符,是否与工程计量数量一致;
(6)对合同是否全面执行、工程质量是否合格作出结论,按交通主管部门规定的格式签署合同段交工验收证书;
(7)按交通运输部规定的办法对设计单位、监理单位、施工单位
的工作进行初步评价。
3.各参建单位主要任务
(1)建设中心负责组织公路工程各合同段的设计、监理、施工等单位参加交工验收。
拟交付使用的工程,应邀请运营、养护管理单位参加;
(2)建设中心负责组织各合同段参建单位完成交工验收工作的各项容,总结合同执行过程中的经验,对工程质量是否合格作出结论;
(3)设计单位负责检查已完成的工程是否与设计相符,是否满足设计要求;
(4)监理单位负责完成监理资料的汇总、整理,协助项目法人检查施工单位的合同执行情况,核对工程数量,科学公正地对工程质量进行评定;
(5)施工单位负责提交竣工资料,完成交工验收准备工作;
(6)工程管理部组织监理单位按《公路工程质量检验评定标准》的要求对各合同段的工程质量进行评定;
(7)监理单位根据独立抽检资料对工程质量进行评定,当监理按规定完成的独立抽检资料不能满足评定要求时,可以采用经监理确认的施工自检资料;
(8)工程管理部根据对工程质量的检查及平时掌握的情况,对监理单位所做的工程质量评定进行审定。
4.评分标准
各合同段工程质量评分采用所含各单位工程质量评分的加权平均值。
即:
合同段总投资额该单位工程投资额)(单位工程质量评分值合同段工程质量评分值∑⨯=
工程各合同段交工验收结束后,由工程管理部对整个工程项目进行工程质量评定,工程质量评分采用各合同段工程质量评分的加权平均值。
即:
合同段投资额施工该合同段投资额)值(合同段工程质量评分工程项目质量评分值∑
∑⨯= 工程质量等级评定分为合格和不合格,工程质量评分值大于等于75分的为合格,小于75分的为不合格。
5.交工验收报告及备案
各合同段验收合格后,工程管理部应按交通部规定的要求及时完成项目交工验收报告,由中心部门会签后报市交委备案。
合同段验收合格后,质量监督机构应向交通主管部门提交项目的检测报告。
交通主管部门在15天未对备案的项目交工验收报告提出异议,项目可开放交通进入试运营期。
试运营期不得超过3年。
交工验收提出的工程质量缺陷等遗留问题,由承包人限期完成。
6.交工证书的签发
合同段工程交工证书是承包人办理交工计量和交工支付的必要条件,如果经验收小组检查认为工程质量合格,工程管理部应在此项验收工作完成后14天向承包人签发合同段工程交工证书,证书中应写明按合同规定本合同工程的交工日期(即承包人最后一次提交交工申请报告的日期)。
合同段工程交工证书的汇编、整理工作由承包人完成,交工证书经监理工程师审核、工程管理部签发。
合同段工程交工证书必须包括以下容:
(1)封面;
(2)目录;
(3)合同段工程交工证书;
(4)评估报告;
(5)交工验收会议纪要;
(6)承包人交工申请报告;
(7)承包人及监理工作总结;
(8)分项工程质量检验评定表;
(9)归还用地、用房及场地清理认可的证明文件;
(10)缺陷责任期剩余工作实施计划及承包人联系方式。
7.例外事项的处理:
如经交工检验认为工程质量虽合格,同意验收,但某些工程影响使用尚需整修和完善,且不同于缺陷责任期的缺陷修复,则应缓发合同段交工证书,要求承包人限期整修,待整修和完善工作完成后,经监理工程师复查认可达到质量要求并报请工程管理部审批后,再发给合同段工程交工证书。
如经交工验收认为个别项目工程质量达不到合格标准,则监理工程师应根据验收小组的意见,在验收工作完毕后7天向承包人发出指令,要求承包人对不合格工程认真返工重做或补救处理。
承包人在完成上述不合格工程的返工与补救工作后,应重新提出交工验收申请,经验收小组复验认为达到合格标准后才发给合同段交工证书。
合同段工程交工证书签发后承包人不再负责对工程的照管,工程
即进入缺陷责任期。
对于机电、交通安全设施等小型工程项目验收也可参照上述程序执行,检查表格可根据设备供应商的设计文件的有关规定、规填写;需专项验收的项目(如消防、供配电)由工程管理部及各相关行业部门参加验收。
附件:合同段交工验收程序(见附图15)
合同段工程交工证书(见附表4)
附图15:

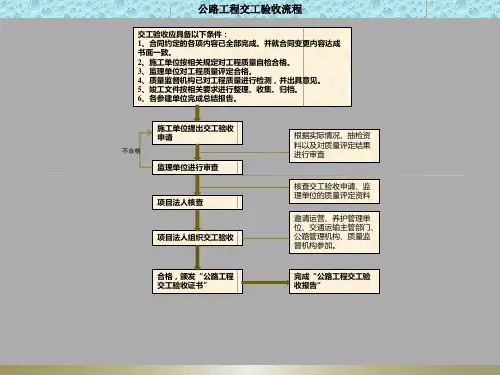

合同段交工验收流程图
教育之通病是教用脑的人不用手,不教用手的人用脑,所以一无所能。
教育革命的对策是手脑联盟,结果是手与脑的力量都可以大到不可思议。
教育之通病是教用脑的人不用手,不教用手的人用脑,所以一无所能。
教育革命的对策是手脑联盟,结果是手与脑的力量都可以大到不可思议。
