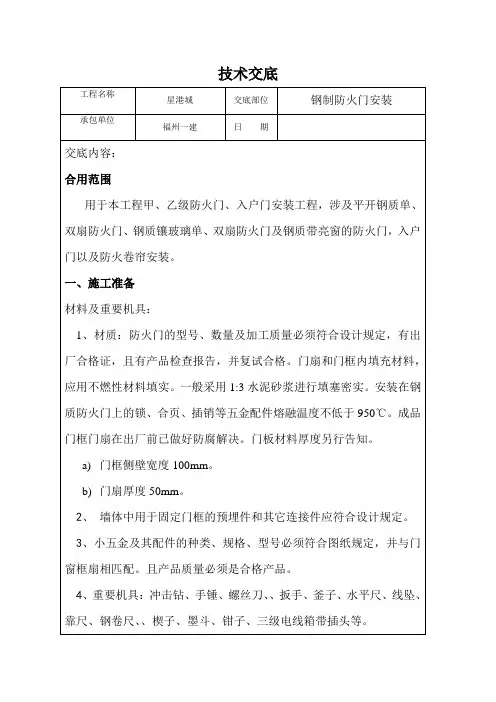

钢制防火门技术交底
- 格式:doc
- 大小:44.00 KB
- 文档页数:3
一、工程概况1. 工程名称:[工程名称]2. 施工单位:[施工单位名称]3. 施工地点:[施工地点]4. 施工时间:[开始时间]至[结束时间]二、安全技术交底1. 人员培训与资质- 所有参与钢质防火门安装的作业人员必须经过安全技术培训,并取得相应的操作资格证书。
- 作业人员应熟悉本岗位的安全操作规程,了解施工现场的安全管理制度。
2. 安全操作规程- 严格执行安全操作规程、安全纪律和现场安全生产、安全防火和文明施工等规章制度。
- 作业前,检查使用的手锤、电锯、电钻等工具是否安全可靠,插头完好,电源线绝缘无破损,不拖地。
触电保护器灵敏,保护零经线接机壳牢靠,重复接地不少于两处。
3. 工具与材料准备- 检查工具袋内常用的锤、尺等是否齐全,牢固有效,防止脱柄伤人。
- 确保所有材料符合设计要求和标准,如防火门、五金配件、防腐材料、填缝材料等。
4. 现场作业安全- 抬、扛门不准碰、触、压电源电线。
- 木门就位钉牢前,扶门窗人不得松手,不得离开岗位。
- 门扇油漆不得漏刷。
- 不准擅自拉接电源线路,不准擅自检修电钻、电锯等电动机具。
5. 登高作业安全- 使用人字梯登高作业时,梯间应有刚性拉顶,梯脚应有防滑措施。
- 进入施工现场必须正确戴好安全帽,系好下颏带。
- 在没有可靠安全防护设施的高处2m(含)以上、悬崖和陡坡施工时,必须系好安全带。
6. 个人防护- 着装要整齐,严禁赤脚穿拖鞋、高跟鞋进入施工现场。
- 高处作业时不得穿硬底和带钉易滑的鞋。
- 严禁酒后作业。
7. 应急处理- 工作时思想集中,坚守作业岗位,对发现的危险情况必须立即报告。
- 未经许可,不得从事非本工种作业。
三、技术要求1. 材料要求- 防火门的材质、规格、型号、防火等级应符合设计要求,五金配件配套齐全。
- 带有机械装置、自动装置或智能装置的防火门,其机械装置、自动装置或智能装置的功能应符合实际要求和有关标准的规定。
2. 安装要求- 钢质防火门安装前,主体结构应经有关质量验收部门验收合格。

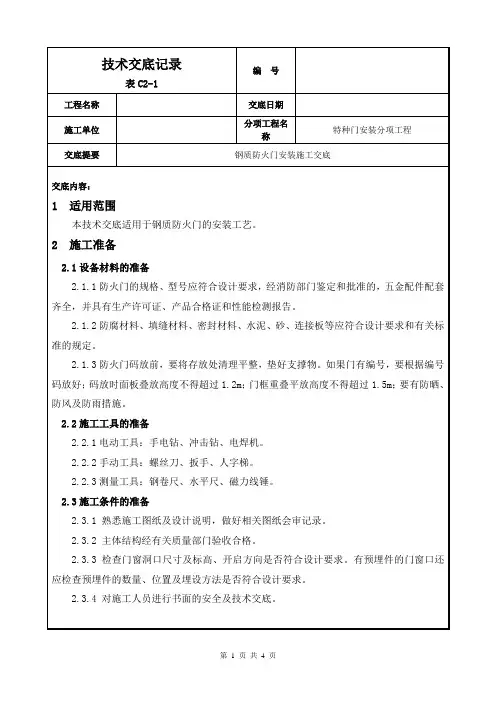

表C2-1
工程名称交底日期
施工单位分项工程名
称
特种门安装分项工程
交底提要钢质防火门安装施工交底
3 施工工艺
3.1工艺流程
划线→立门框→门扇安装→验收
3.2划线
按设计要求尺寸、标高和方向,画出门框框口位置线。
3.3立门框
先拆掉门框下部的固定板,凡框内高度比门扇的高度大于3Omm者,洞口两侧地面须设留凹槽。
门框一般埋人±0.00标高以下20mm,须保证框口上下尺寸相同,允许误差<1.5mm,对角线允许误差<2mm。
将门框用木楔临时固定在洞口内,经校正合格后,固定木楔,门框铁脚与预埋铁板焊牢。
然后在框两上角墙上开洞,向框内灌注MlO水泥素浆,待其凝固后方可装配门扇,冬季施工应注意防寒,水泥素浆浇注后的养护期为21d。
3.4门扇安装
门框周边缝隙,用1:2的水泥砂浆或强度不低于lOMPa的细石混凝土嵌缝牢固,应保证
1.由交底单位填写,交底单位与接受交底单位保存。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
一、交底目的为确保钢制防火门安装、施工过程中的安全,防止事故发生,特制定本安全技术交底。
二、适用范围本交底适用于钢制防火门的安装、施工及维护过程。
三、安全责任1. 施工单位应负责交底的实施,确保所有施工人员了解并遵守安全技术措施。
2. 施工人员必须严格执行安全技术措施,不得擅自更改或省略。
3. 监理单位负责对安全技术措施的实施进行监督检查。
四、安全技术措施1. 施工准备- 人员:所有施工人员必须经过安全技术培训,并取得相应资格证书。
- 工具:使用前检查工具设备,确保其安全可靠。
- 材料和配件:检查材料是否符合国家相关标准和规范要求,严禁使用不合格产品。
2. 施工过程- 现场安全- 施工现场应设置明显的安全警示标志,防止无关人员进入。
- 高处作业时,必须系好安全带,并采取防坠落措施。
- 电气设备应按规定进行接地保护,防止触电事故。
- 严禁酒后作业、违章指挥和违章操作。
- 施工操作- 钢制防火门安装前,应检查门框、门扇及配件的尺寸、形状和表面质量。
- 安装过程中,应注意门扇与门框的垂直度和水平度,确保安装牢固。
- 严禁使用蛮力或暴力进行安装,以免损坏门体或造成安全事故。
- 安装完成后,应进行试开启试验,确保门体开启灵活,无卡阻现象。
3. 维护保养- 定期检查钢制防火门的密封性能,发现漏气、漏烟现象应及时修复。
- 定期检查门体、门框及配件的表面质量,发现锈蚀、变形等现象应及时处理。
- 严禁使用酸碱等腐蚀性物质清洗门体,以免损坏门体表面涂层。
五、应急处置1. 发生火灾时,钢制防火门应立即关闭,阻止火势蔓延。
2. 如发生人员受伤或设备损坏,应立即停止施工,并采取相应措施进行救援。
3. 如发生安全事故,应立即上报相关部门,并配合调查处理。
六、总结钢制防火门安全技术交底是确保施工安全的重要措施。
施工人员必须认真学习并严格执行安全技术措施,以确保工程质量和施工安全。

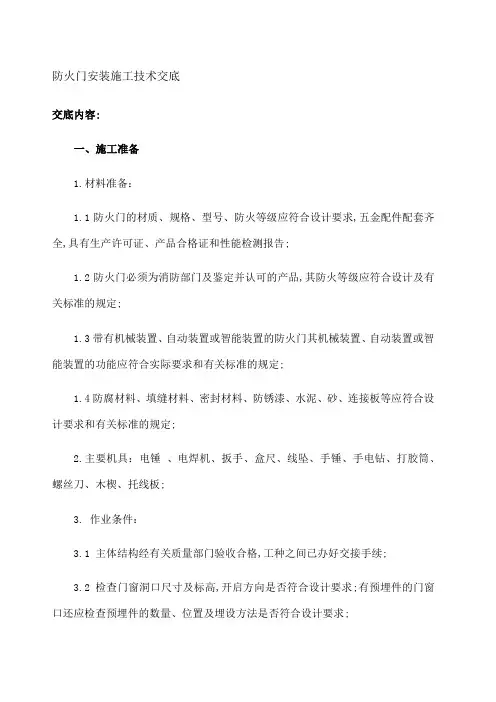

防火门安装施工技术交底交底内容:一、施工准备1.材料准备:1.1防火门的材质、规格、型号、防火等级应符合设计要求,五金配件配套齐全,具有生产许可证、产品合格证和性能检测报告;1.2防火门必须为消防部门及鉴定并认可的产品,其防火等级应符合设计及有关标准的规定;1.3带有机械装置、自动装置或智能装置的防火门其机械装置、自动装置或智能装置的功能应符合实际要求和有关标准的规定;1.4防腐材料、填缝材料、密封材料、防锈漆、水泥、砂、连接板等应符合设计要求和有关标准的规定;2.主要机具:电锤、电焊机、扳手、盒尺、线坠、手锤、手电钻、打胶筒、螺丝刀、木楔、托线板;3. 作业条件:3.1 主体结构经有关质量部门验收合格,工种之间已办好交接手续;3.2检查门窗洞口尺寸及标高,开启方向是否符合设计要求;有预埋件的门窗口还应检查预埋件的数量、位置及埋设方法是否符合设计要求;二、操作工艺1.钢质防火门1.1工艺流程:交底内容:1.2施工工艺±0.00m标高以下20㎜,须保证框口上下尺寸相同,允许误差<1.5㎜,对角线允许误差<2㎜;钢质门采用1.5㎜厚镀锌连接件固定;连接件与墙体固定可采用膨胀螺栓、射钉或预埋或后置的铁件焊接的方式进行,每边均不应少于3个连接点,且应牢固连接;中缝间隙不大于4.0mm;2.木质防火门2.1施工工艺:A.在平整光滑的地面上,用直径2.5mm电钻在竖框的上端引30-40mm深的钉孔,用4颗80mm长的元钉把横框与两块竖框连接牢固三块框采口在同一平面上;框内侧竖框与横框连接处缝隙小于0.5mm,两块横框与竖框处成90度角;B.在竖框两侧固定6处固定点,打木塞用;C.把已组装成型的门框在地面上“翻过来”,用元钉固定另外6块连接片检查:角度是否90度门框中下三点内宽尺寸是否一致;D.检查符合要求后,把门扇与门框有采口一方“预合”;要求门的两边与门框的间隙符合要求;A.把组装牢固的门框整体移入门洞中门框的两面与墙体两面在同一平面上;用吊线锤检查门框整体是否垂直于地面B.以连接片钉孔为点,确定墙体上的十二个钻孔点;C.用8-10mm直径的电锤在孔点上钻孔,在钻孔种钉入木锲,用元钉把连接片固定在墙体上;D.在已固定的门框与墙体间和缝中镶入木条,做到既不过紧又不过松,使门框与墙体连接固定;A.剔合页槽,作业中不得损伤套装门装饰表面;B.安装合页;在钉木螺钉前,先引钉眼,然后钉木螺丝钉并拧紧上下合页先拧一枚螺丝,然后关门检查缝隙是否合规,检查口与门扇是否在同一平面上,门扇有无下坠;无误后将其它螺钉拧紧,严禁将螺钉直接“打入”门扇门框内;C.安装门锁门锁安装后,注意全面检查门扇门锁开关是否灵活,留缝是否合规;三、质量标准1.主控项目1.1防火门的质量和各项性能应符合设计要求;1.2防火门的品种、类型、规格、尺寸、开启方向、安装位置及防腐处理应符合设计要求;1.3带有机械装置、自动装置或智能装置的防火门其机械装置、自动装置或智能装置的功能应符合实际要求和有关标准的规定;1.4防火门的安装必须牢固;预埋件的数量、位置、埋设方式、与框的连接方式必须符合设计要求;1.5防火门的配件应齐全,位置应正确,安装应牢固,功能应满足使用要求和特种门的各项性能指标;2.一般项目2.1防火门的表面装饰应符合设计要求;2.2防火门的表面应洁净,无划痕、碰伤;四、成品保护1.防火门采用带面漆的成品门时,门框固定前应对门表面贴保护膜进行保护,防止灰浆污染;待墙面装修完成后,方可揭去保护膜;2.防火门面漆为后做时,应对装修后的墙面进行保护可贴50㎜宽纸条;3.钢质门安装时应采取措施、防止焊接作业时电焊火花损坏周围材料;五、其他注意事项1.门框固定不牢、松动:安装时应严格遵守工艺规程,保证连接件的数量,并根据墙体材质选用连接方式;2.框扇翘曲变形,闭合不严:防火门安装前,必须逐樘进行检查,如有翘曲变形活脱焊等现象,应予以更换;搬运时应轻搬轻放,运输堆放时应竖向放置;3.钢质门返锈:钢门窗安装前,应检查防锈;搬运、安装时应防止撞伤及擦脱表面漆膜;如有损坏,应及时补刷防锈漆后方可涂刷面漆;。

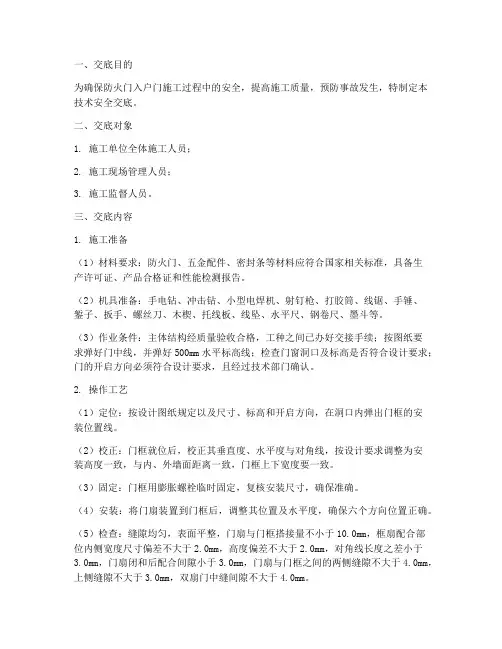

一、交底目的为确保防火门入户门施工过程中的安全,提高施工质量,预防事故发生,特制定本技术安全交底。
二、交底对象1. 施工单位全体施工人员;2. 施工现场管理人员;3. 施工监督人员。
三、交底内容1. 施工准备(1)材料要求:防火门、五金配件、密封条等材料应符合国家相关标准,具备生产许可证、产品合格证和性能检测报告。
(2)机具准备:手电钻、冲击钻、小型电焊机、射钉枪、打胶筒、线锯、手锤、錾子、扳手、螺丝刀、木楔、托线板、线坠、水平尺、钢卷尺、墨斗等。
(3)作业条件:主体结构经质量验收合格,工种之间已办好交接手续;按图纸要求弹好门中线,并弹好500mm水平标高线;检查门窗洞口及标高是否符合设计要求;门的开启方向必须符合设计要求,且经过技术部门确认。
2. 操作工艺(1)定位:按设计图纸规定以及尺寸、标高和开启方向,在洞口内弹出门框的安装位置线。
(2)校正:门框就位后,校正其垂直度、水平度与对角线,按设计要求调整为安装高度一致,与内、外墙面距离一致,门框上下宽度要一致。
(3)固定:门框用膨胀螺栓临时固定,复核安装尺寸,确保准确。
(4)安装:将门扇装置到门框后,调整其位置及水平度,确保六个方向位置正确。
(5)检查:缝隙均匀,表面平整,门扇与门框搭接量不小于10.0mm,框扇配合部位内侧宽度尺寸偏差不大于2.0mm,高度偏差不大于2.0mm,对角线长度之差小于3.0mm,门扇闭和后配合间隙小于3.0mm,门扇与门框之间的两侧缝隙不大于4.0mm,上侧缝隙不大于3.0mm,双扇门中缝间隙不大于4.0mm。
(6)配件安装:安装门锁、其他装置等,按五金使用说明书要求进行安装,确保各自使用功能。
(7)竣工清理:安装结束后,清理门框、门扇、洞口周围。
3. 安全注意事项(1)作业人员应经过安全技术培训、考核,持证上岗。
(2)进入施工现场必须正确戴好安全帽,系好下颏带;在没有可靠安全防护设施的高处2m(含)以上、悬崖和陡坡施工时,必须系好安全带。
钢质防火门技术交底钢制防火门技术交底一、施工准备1、材料产品要求:1.1、防火门加工前必须现场实测尺寸后,方可下单。
1.2、防火门数量、尺寸、开启方向加工前需仔细核对图纸、变更单及加工单,如有问题,请及时与总包联系,确认无误后方可加工。
1.3、防火门的材质、规格、型号、防火等级应符合设计要求,五金配件配套齐全,具有生产许可证、产品合格证和性能检验报告,并及时将有关资料交付给总包单位。
1.4、防火门必须经过消防部门鉴定并认可的产品,其防火等级应符合设计要求及有关标准的规定。
1.5、防腐材料、填缝材料、密封材料、防锈漆、水泥、砂、连接板等应符合设计要求和有关标准的规定。
2、主要机具2.1、工具:手电钻、冲击钻、小型电焊机、射钉枪、打胶桶、线锯、手锤、錾子、扳手、螺丝刀、木楔、托线板、线坠、水平尺、钢卷尺、墨斗等。
二、作业条件1、主体结构经有关质量部门验收合格。
工种之间已办好交接手续。
2.按图纸要求尺寸弹好门中线,并弹好+50mm线水平标高线。
3.检查门洞尺寸及标高是不是符合设计要求。
4.门的开启方向必须符合设计要求,其配件位置其它专业有无交叉打架现象。
三、施工工艺1.工艺流程:门框下槛嵌缝→弹线定位→门洞口处理→门框就位和临时固定→门框固定→门框与墙体间隙间的处理→清理→门扇安装→五金配件安装。
四、操作工艺1.弹线定位:按设计要求尺寸、标高和方向,画出门框框口位置线。
2.门洞口处理:装置前检查门洞口尺寸,偏位、不垂直、不方正的要进剔凿或抹灰处理。
3.门框下槛嵌缝:门框下槛缝隙,用C20混凝土嵌缝安稳,应保证与墙体结成整体。
4.门框就位和临时固定:先拆掉门框下部的固定板,将门框用木楔临时固定在洞口内,经校正合格后,固定木楔。
凡框内高度比门扇的高度大于30mm者,洞口两侧的地面需留设凹槽。
门框水平位置按照墙面拉平,如墙面平整度有问题,及时与项目部相关部门联系。
门框垂直高度偏差不大于3mm,门槛与地坪面缝最小不少于10mm。

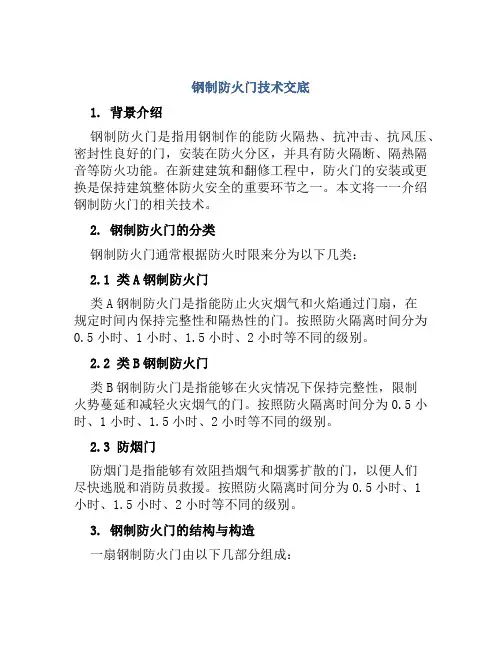

钢制防火门技术交底1. 引言钢制防火门是一种具有防火隔离功能的门类产品,广泛应用于建筑物的防火分区和通道出入口。
本文档旨在对钢制防火门的技术要求、安装细节以及常见问题进行交底,以确保施工人员能够正确安装和维护钢制防火门。
2. 技术要求钢制防火门的技术要求是保障其防火功能的关键。
以下是钢制防火门的主要技术要求:2.1 防火等级钢制防火门的防火等级应符合国家标准,并根据具体需要选择相应的等级。
常见的防火等级有30分钟、60分钟和90分钟等。
2.2 材料和构造钢制防火门的门扇和门框应采用符合国家标准的防火材料,并具有良好的耐火性能。
门扇和门框的连接应牢固可靠,确保门的整体结构具有稳定性和耐久性。
2.3 密封性能钢制防火门的密封性能是确保其防火隔离功能的重要因素。
门扇与门框之间应有密封条或密封胶条,以确保门的闭合状态具有良好的密封性能,防止火焰和烟气的扩散。
2.4 硬件配件钢制防火门的硬件配件应符合国家标准,包括门锁、门把手、门铰链等。
这些配件的质量和性能直接影响到钢制防火门的使用寿命和安全性能。
3. 安装细节正确的安装是保证钢制防火门发挥作用的关键。
以下是钢制防火门安装的一些重要细节:3.1 门洞尺寸在安装钢制防火门之前,需要根据门洞尺寸选择合适的门型和尺寸。
门洞的尺寸应符合国家标准,并留有一定的余量,以确保门的安装和调整工作能够进行。
3.2 门框固定钢制防火门的门框应使用专用的固定件进行固定,确保门框与墙体之间有足够的紧密连接。
固定件的选择应符合国家标准,并按照安装说明进行正确安装。
3.3 门扇安装门扇的安装应注意保持水平和垂直,确保门扇与门框之间的间隙均匀。
在安装过程中,可以使用调整螺栓进行微调,以保证门扇的闭合状态符合要求。
3.4 密封条安装密封条的安装应紧密贴合在门扇和门框之间,确保其与门框的接触面完全贴合,避免火焰和烟气的泄漏。
安装时需注意选择适合的密封条材质和尺寸。
3.5 硬件配件安装钢制防火门的硬件配件安装需要按照相应说明进行,确保门锁能够正常开启和关闭,门把手能够顺利操作,门铰链能够承受门扇的重量并保持良好的连接。

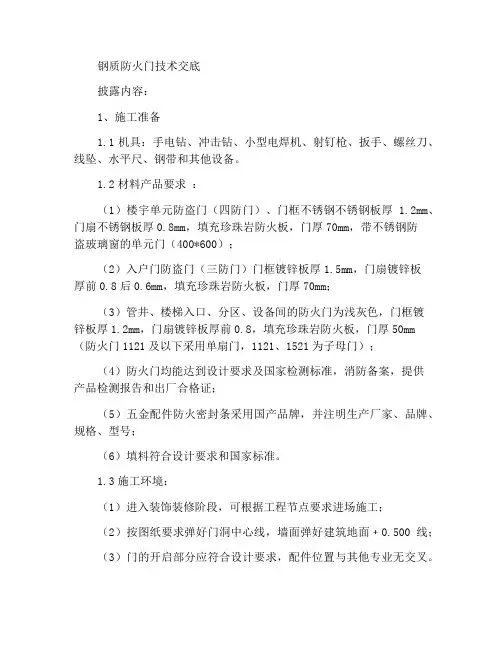

钢质防火门技术交底披露内容:1、施工准备1.1机具:手电钻、冲击钻、小型电焊机、射钉枪、扳手、螺丝刀、线坠、水平尺、钢带和其他设备。
1.2材料产品要求:(1)楼宇单元防盗门(四防门)、门框不锈钢不锈钢板厚 1.2mm、门扇不锈钢板厚0.8mm,填充珍珠岩防火板,门厚70mm,带不锈钢防盗玻璃窗的单元门(400*600);(2)入户门防盗门(三防门)门框镀锌板厚1.5mm,门扇镀锌板厚前0.8后0.6mm,填充珍珠岩防火板,门厚70mm;(3)管井、楼梯入口、分区、设备间的防火门为浅灰色,门框镀锌板厚1.2mm,门扇镀锌板厚前0.8,填充珍珠岩防火板,门厚50mm (防火门1121及以下采用单扇门,1121、1521为子母门);(4)防火门均能达到设计要求及国家检测标准,消防备案,提供产品检测报告和出厂合格证;(5)五金配件防火密封条采用国产品牌,并注明生产厂家、品牌、规格、型号;(6)填料符合设计要求和国家标准。
1.3施工环境:(1)进入装饰装修阶段,可根据工程节点要求进场施工;(2)按图纸要求弹好门洞中心线,墙面弹好建筑地面﹢0.500线;(3)门的开启部分应符合设计要求,配件位置与其他专业无交叉。
1.4施工位置:除管井外,底层其他防火门暂不施工,楼宇门为不锈钢四防门,入户门为红木转印门,消防电梯机房及所有强弱电配电室、热计量表间、地下室分区防火门为甲级,管道井防火门为丙级,楼梯出入口、单元入户门为乙级。
2、施工技术:2.1工艺流程材料进场检测检验→弹线定位→门洞口处理→门框内灌浆→门框就位、固定→门框与墙面间隙处理→清理→门扇安装→五金配件安装→验收2.2施工要点:2.2.1防火门、门框进场时,应按上述材料要求进行防火门、门框的外观、尺寸和质量验收;2.2.2弹线定位:按设计要求尺寸、标高、方向,绘制门框开口的位置;2.2.3门洞口处理:安装前检查门洞位置是否便宜、大小是否合适及洞边是否垂直,不合适的及时剔凿、修补;2.2.4钢制防火门在安装前需要在门框内填充C20细石混凝土,可将防火门以致楼层安装部位再填充混凝土,但不可污染施工完成的地面面层。
第1篇一、工程概况1. 工程名称:XX项目防火门安装工程2. 工程地点:XX市XX区XX项目3. 工程规模:本项目共计安装防火门XX扇,其中甲级防火门XX扇,乙级防火门XX扇。
4. 工程时间:自2023年X月X日至2023年X月X日5. 施工单位:XX建筑安装工程有限公司二、施工人员及职责1. 施工负责人:负责整个防火门安装工程的施工组织、协调和监督。
2. 安装班组:负责防火门的安装、调试及验收工作。
3. 质量检查员:负责对安装过程进行质量检查,确保工程质量符合要求。
4. 安全员:负责施工现场的安全管理工作,确保施工安全。
三、施工准备1. 技术准备:熟悉防火门安装施工图纸、技术规范和操作规程,了解防火门的技术参数和使用要求。
2. 材料准备:提前采购符合要求的防火门、五金配件、密封材料等,并检查材料的合格证明和检验报告。
3. 工具准备:准备安装防火门所需的工具,如电钻、扳手、螺丝刀、水平尺、线锤等。
4. 人员准备:对施工人员进行防火门安装技术的培训,确保施工人员具备一定的技术水平和操作能力。
四、施工工艺及质量控制1. 施工工艺(1)测量定位:根据施工图纸,确定防火门的安装位置,并做好标记。
(2)安装门框:使用电钻在墙体上钻孔,安装膨胀螺栓,将门框固定在墙体上,确保门框垂直、水平。
(3)安装门扇:将门扇安装到门框上,调整门扇的垂直度和水平度,确保门扇开启灵活。
(4)安装五金配件:安装门把手、合页、闭门器等五金配件,确保五金配件的牢固和功能正常。
(5)密封处理:对门缝进行密封处理,防止火灾蔓延。
2. 质量控制(1)材料检验:对防火门、五金配件等材料进行检验,确保材料质量符合要求。
(2)施工过程检查:在施工过程中,对门框、门扇、五金配件的安装质量进行检查,确保安装牢固、垂直、水平。
(3)功能检查:安装完成后,对防火门的功能进行检查,确保开启灵活、闭门器工作正常。
(4)验收:在施工完成后,进行防火门安装工程的验收,确保工程质量符合设计要求。
技术交底
三、防火门和入户门安装工艺
3.1现场安装工艺流程:
弹线→洞口解决→门框槽口内灌砂浆→门框运送到位→门框固定→门框测量尺寸→门框与墙体间隙的解决→清理→门扇运送到位→门扇安装→门扇与门框间隙调试→安装五金配件→五金配件调试→去掉保护膜→验收。
3.2防火门和入户门安装前,总包须提供门周边建筑1m标高线和灰饼,但是一般防火门和入户门安装时,规定墙体完毕抹灰,避免抹灰施工时污染和破坏门框。
3.3防火门安装,一般是根据墙体一侧安装,即朝启动一侧,注意安装时要考虑墙体的完毕面。
3.4防火门和入户门的固定片规定在周边角部150mm~200mm装有,且上下左右均匀分布,间距等于或小于550mm装固定片。
3.5防火门在完毕固定片后,规定对于防火门和入户门门框的框槽内要用不燃性材料填塞饱满,在工程中一般采用水泥砂浆塞缝,完毕填塞后要用小钉锤敲击作为检查是否饱满,是否存有空鼓。
3.6入户门位置安装示意图:。
钢制防火门技术交底1. 背景介绍钢制防火门是指用钢制作的能防火隔热、抗冲击、抗风压、密封性良好的门,安装在防火分区,并具有防火隔断、隔热隔音等防火功能。
在新建建筑和翻修工程中,防火门的安装或更换是保持建筑整体防火安全的重要环节之一。
本文将一一介绍钢制防火门的相关技术。
2. 钢制防火门的分类钢制防火门通常根据防火时限来分为以下几类:2.1 类A钢制防火门类A钢制防火门是指能防止火灾烟气和火焰通过门扇,在规定时间内保持完整性和隔热性的门。
按照防火隔离时间分为0.5小时、1小时、1.5小时、2小时等不同的级别。
2.2 类B钢制防火门类B钢制防火门是指能够在火灾情况下保持完整性,限制火势蔓延和减轻火灾烟气的门。
按照防火隔离时间分为0.5小时、1小时、1.5小时、2小时等不同的级别。
2.3 防烟门防烟门是指能够有效阻挡烟气和烟雾扩散的门,以便人们尽快逃脱和消防员救援。
按照防火隔离时间分为0.5小时、1小时、1.5小时、2小时等不同的级别。
3. 钢制防火门的结构与构造一扇钢制防火门由以下几部分组成:•门扇(包括门框、钣板、芯材、护板、装饰面板、门锁等)•装置(包括门敞、门闩、铰链、开闭器、门缝处密封装置等)这两部分都紧密相连且必须协调运作才能保证门的防火隔离性能。
门扇的芯材通常使用钢化玻璃、石膏板、硅酸铝纤维板、岩棉等多种材料制成。
硅酸铝纤维板由聚酯纤维、黏合剂、填料等原材料组成,其密度轻、热稳定性好、隔热效果突出,是制作防火门芯材最常见的材料之一。
门缝处的密封装置是防火门重要的组成部分,可分为封火条、封烟条两种。
封火条主要保证门的防火性能,而封烟条则保证门的防烟性能。
4. 钢制防火门的安装钢制防火门安装是保证门的防火隔离性能的关键环节,安装质量的好坏会对门的使用寿命及防火隔离性能产生直接的影响。
4.1 安装步骤钢制防火门的安装可分为以下几个步骤:1.测量并验证墙壁的准确尺寸和几何形状,以确定门框的安装位置。
防火门安全技术交底
介绍
防火门是建筑物中非常重要的安全设施之一。
防火门的作用是
在火灾发生时提供有效的隔离,以防止火势蔓延和保护人员的安全。
为了确保防火门的正确使用和维护,下面将对防火门的相关安全技
术进行交底。
防火门的选择
1. 防火等级:根据建筑物的用途和防火要求,选择适当的防火
等级的防火门。
常见的防火等级有30分钟、60分钟和90分钟。
2. 材料:防火门通常使用钢质或木质材料制作。
选择适合建筑
物特点和环境条件的材料。
防火门的安装
1. 安装位置:防火门应根据建筑设计和消防要求,在逃生通道
上进行布置,确保人员能够迅速安全地离开。
2. 安装要求:防火门的安装要牢固可靠,确保门扇完全闭合,
并配备有效的密封垫,以确保火焰和烟雾无法通过门缝渗透。
防火门的日常维护
1. 检查:定期检查防火门的门框、门扇、门锁、密封件等部件是否完好无损。
2. 清洁:保持门扇和门框的清洁,定期清除灰尘和杂物,确保门扇运行顺畅。
3. 维修:如果发现防火门有损坏或故障,应立即进行维修或更换,确保防火门始终处于良好的工作状态。
防火门的使用注意事项
1. 不得随意堵塞防火门,以保证逃生通道的畅通。
2. 在正常情况下,防火门应保持关闭状态,不得长时间打开或固定在打开位置。
3. 灭火器、消防设施等应配备在离防火门附近的易于取用的位置,以便在火灾发生时及时使用。
以上是防火门的安全技术交底内容,有任何问题,请及时向主管或负责人咨询。
技术交底记录(轨道交通工程)5)、安装时门框埋入±0.00面以下20mm,不得小于15mm。
6)、安装后钢制门框里要先灌浆,浆料为C20细石混凝土,并养护24小时以上方可正常使用。
7)、如有部分因属二次结构,门垛砌体要预埋砼块。
8)、不能用铁锤校对敲打门框,门框不能侧边、变形,应保持内外平整。
门框上部如果洞口空高大于50mm,要特殊处理,以免收口抹灰压弯门框。
4、钢质门扇安装根据工地实际情况,提出适当的供货日期,待产品送到工地时,找适当的位置摆放好。
安装时,按型号分类运输到位,将铰链上油,再把门扇挂上。
将门缝按技术要求调均匀,若反弹也应及时校正;若发现有尺寸、锁孔位不准时,能处理的及时处理,不能处理的放回成品堆放区,向主管报告寻求处理措施。
切记:双开门应先将门缝调好后才能校正插销孔,若有变形,千万不能敲打,应用相应的工具进行操作,否则有失观感,出现门扇开启时关闭不严、松动等现象。
防火门安装防火门五金安装安装门扇、五金配件,门扇关闭后,门缝应均匀平整,开启合页距扇上、下端的距离及拉手、门锁距地面的距自由轻便,不得有过紧、过松和反弹现象。
离应符合规范规定。
5、成品保护:1)在承包人对施工场地管理范围内的所有成品、半成品有保管的责任,因承包人管理不善造成车站内成品、半成品的损坏、污染、遗失,承包人应承担相应的责任。
2)施工中,由于承包人原因造成其他施工方安装的成品、半成品或材料、设备受损, 一切费用和补救措施由承包人承担。
因其他施工方造成承包人安装的成品、半成品或材料、设备受损其费用和补救措施由责任方承担,但承包人如未能采取有效的保护措施则应承担相应的责任。
3)承包人在进行任何与其他施工单位设备、管线有直接联系的安装前三天,应书面知会监理工程师和相关各方, 以便其作好防护和保管工作。
因承包人不及时通知而造成的所有损失由承包人无条件予以赔偿。
4)承包人对自身的成品、半成品的保管维护应遵循有关的规程、规范和设备说明书要。
