顶板粉刷
- 格式:doc
- 大小:17.00 KB
- 文档页数:1
墙面喷刷涂料施工工艺墙面喷涂乳胶漆施工工艺一、基层处理1)顶棚基层处理由于本工程混凝土达到清水结构面的平整度,故结构面不抹砂浆灰,仅采用粉刷石膏打底,薄薄满刮5mm厚。
操作要点如下:1.搭建脚手架:铺好脚手板后,约距顶板高1.8m左右。
2.基层处理:将表面尘土、污垢清扫干净。
3.弹线、套方、找规矩:根据50cm水平线找出靠近顶板四周的水平线,作为顶板抹灰水平控制线。
4.刮涂:在顶板混凝土湿润的情况下,采用粉刷石膏打底,厚度约为3mm。
操作时需用力压,以便底灰与混凝土面抓牢并挤入顶板细小孔隙中。
最后用软刮尺刮抹顺平,用铁抹子或塑料刮片压光。
再用配好的腻子在墙面批嵌两遍腻子。
第一遍应注意把水气泡孔、砂眼、塌陷不平的地方刮平,第二遍腻子要注意找平大面,然后用2号砂纸打磨。
2)内墙面基层处理混凝土墙面同顶板抹3mm厚粉刷石膏,ALC加气混凝土墙面抹5mm厚粉刷石膏。
施工操作要点同顶板。
但是混凝土结构面(墙、顶板)与ALC加气混凝土砌块基面交接处,必须用玻纤网布粘贴,作为防裂增强处理。
二、涂刷前的准备工作1)主要材料准备使用前,必须先将桶内的涂料进行充分搅拌,使其均匀后方可涂刷。
冬期施工若发现涂料有凝冻现象,可用加温处理。
加温时可将涂料桶放在热水盆或桶内,搅拌涂料至凝冻完全消失。
若涂料因水分或溶剂蒸发后变稠,要根据不同涂料进行稀释处理。
2)机械、工具准备涂料进行喷涂施工时,需用最高气压1MPa排气量、0.6m3的空气压缩机。
空气压缩机的排气量是关系到施工工效的主要因素,排气量大,一台空压机上接的喷斗就多,涂料喷涂的工效就快。
一般排气量为0.6m3的空压机可接2~3个喷斗。
同时,需高压气管100m左右。
3)喷涂施工前喷涂施工前,应将不喷涂的部位,用塑料布或其他材料完全遮挡好,以防止破坏或弄污其他饰面。
4)涂刷天气条件要求涂刷材料的施工应在室内大于5℃的温度下进行。
潮湿的雨天最好不要施工。
如必须施工,就应选择耐潮湿的涂料品种,并应关上门窗进行施工。
紫薇田园都市C区5#、6#楼装饰工程施工方案编制:审核:紫薇C区七建项目部2005年11月15日粉刷装饰工程施工方案本工程墙面粉刷装饰按结构形式可分为地下室部分、楼层加气砼隔墙部分、楼层围护非承重砖砌体部分、厨房卫生间部分、屋面电梯机房楼梯间.内外墙部分等六大部分。
一、六大部分的用料及作法(一)地下室部分按图纸设计要求,地下室全部墙面均接受水泥砂浆墙面,其用料及做法:1、砖砌体墙面:10厚1:3水泥砂浆打底,6厚1:2.5水泥砂浆抹面,压实赶光。
便在和砼墙体交接处表面,须先挂钉300宽钢板网,再作表面粉刷。
2、砼墙面:在粉刷前须先刷素水泥浆一道(内掺建筑胶)然后再按砖墙体同样材料及做法施工。
3、地下室踢脚部分自(50线向下40公分处)0.10米向下部分用木抹搓毛,待地面砼垫层及罩面完成后,再作120高的水泥砂浆踢脚。
(二)楼层加气砼隔墙部分用料及做法1、粉刷时按整体墙面挂线、贴饼、冲筋。
2、粉刷前先用水润湿墙面,刷(抹)界面处理剂一道。
3、10厚1:1:6水泥石灰膏砂浆打底扫光。
4、6厚1:0.3:2.5水泥石膏砂浆抹面压实抹光。
要求:砌体墙两边和砼墙面接交处和顶板及梁下口接交处粉刷完后、随即刻宽3~4㎜深4㎜凹槽,以备内墙整体刷涂料刮腻子时,在交接处缝隙填充密封胶,刷白乳胶贴布胶条,防止缝隙裂纹。
离楼面建筑标高10公分以内用木抹搓毛,以便于室内粉刷踢脚板时便于结合。
(三)楼层围护非承重砖墙部分按图纸设计要求:1、粉刷前先用水润湿墙面,10厚1:1:6水泥石灰膏砂浆打底扫光。
2、6厚1:0.3:2.5水泥石膏砂浆抹面压实抹光。
考虑到围护墙壁内粘贴ASA保温板,砌体粉刷时按整体墙面挂线贴饼、冲筋,再进行打底、抹面。
3、内外墙门大头垛部分统一需作5~6公分水泥砂浆护角。
4、每栋进户门粉刷成活,宽按0.99米,高按2.10米。
5、室内门口边及两侧水泥砂浆找底搓毛,门框安装完后再罩面压光。
(四)厨房、卫生间部分1、粉刷前先用水润湿墙体,按房间尺寸找方,阴阳角找正,再进行挂线、贴饼、冲筋。

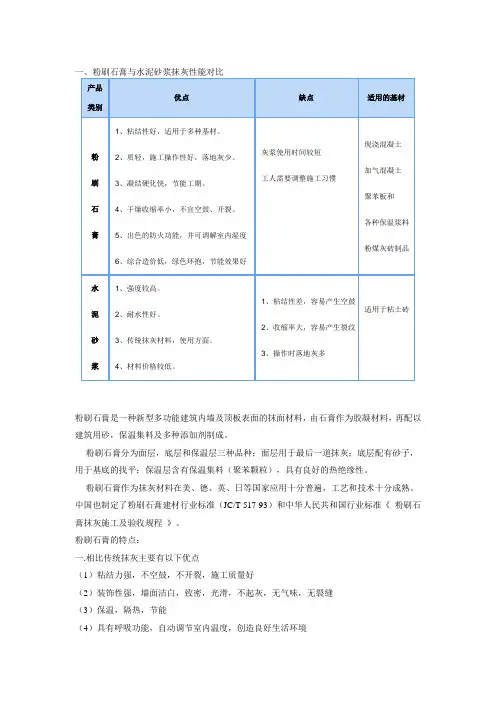

粉刷石膏是一种新型多功能建筑内墙及顶板表面的抹面材料,由石膏作为胶凝材料,再配以建筑用砂,保温集料及多种添加剂制成。
粉刷石膏分为面层,底层和保温层三种品种;面层用于最后一道抹灰;底层配有砂子,用于基底的找平;保温层含有保温集料(聚苯颗粒),具有良好的热绝缘性。
粉刷石膏作为抹灰材料在美、德、英、日等国家应用十分普遍,工艺和技术十分成熟。
中国也制定了粉刷石膏建材行业标准(JC/T 517-93)和中华人民共和国行业标准《粉刷石膏抹灰施工及验收规程》。
粉刷石膏的特点:一.相比传统抹灰主要有以下优点(1)粘结力强,不空鼓,不开裂,施工质量好(2)装饰性强,墙面洁白,致密,光滑,不起灰,无气味,无裂缝(3)保温,隔热,节能(4)具有呼吸功能,自动调节室内温度,创造良好生活环境(5)具有防火功能,有效阻挡火势(6)可广泛用于各种基体,特别有利于各种砌块抹灰(7)施工方便,节省工期,利于冬季施工。
二.粉刷石膏降低成本使用粉刷石膏相对于传统的水泥砂浆来说,成本体现在以下两方面:(1)原料成本降低由于粉刷石膏施工中不使用界面剂,108胶等材料,抹面厚度也较薄,通过对比实验,在不同墙体上使用时可能降低原料成本约10%左右。
(2)施工成本底粉刷石膏施工工艺简单,硬化速度较水泥砂浆快,施工周期缩短:工人劳动强度小,作业效率高,还比较适合机械化抹灰作业。
个人认为,粉刷石膏是一种很好的材料,尤其适合用于加气混凝土砌块类的填充材料表面抹面。
在家庭住宅装修中,适用于新砌、面层为涂料或壁纸装饰的砌块类隔墙表面抹面,可以替代水泥砂浆和混合砂浆。
不能用于厨房卫生间等潮湿房间墙面抹面。
施工介绍对已完成的产品进行防护:门窗可利用木板条或塑料胶纸防护;楼地面使用塑料布等进行防护;已安装的管道,防火箱,电器开关箱,线盒,预埋件和设备,栏杆,扶手等使用塑料布等进行防护。
基层处理。
应对基层表面的灰层,污垢,油污等清理干净。
基层上凸凹部分和非预留孔洞等缺陷,应用同类材料处理平整牢固。
地下室顶板裂缝处理方案1. 简介地下室是房屋的重要组成部分,而地下室的顶板裂缝问题常常困扰着许多业主。
地下室顶板裂缝不仅会影响地下室的美观性,还可能引起墙体渗水、结构不稳定等一系列问题。
因此,及时发现地下室顶板裂缝并采取合适的处理方案是非常重要的。
本文将介绍一些常见的地下室顶板裂缝处理方案,以帮助业主解决这一问题。
2. 原因分析在选择处理方案之前,首先需要从根本上分析地下室顶板裂缝产生的原因。
常见的地下室顶板裂缝原因有:1.基础沉降:地下室顶板裂缝往往是由于房屋基础沉降不均匀导致地下室顶部受力不均而产生的。
2.温度变化:温度的变化会导致地下室内外空气的收缩和膨胀,从而引起地下室顶板的变形和裂缝。
3.施工不当:地下室建筑施工过程中,如果操作不规范或使用劣质材料,也可能导致地下室顶板裂缝的出现。
3. 处理方案根据地下室顶板裂缝的原因,可以采取不同的处理方案。
下面将介绍一些常见的地下室顶板裂缝处理方案。
3.1 补强地下室顶板如果地下室顶板裂缝是由于基础沉降导致的,可以考虑进行地下室顶板的补强工作。
补强地下室顶板的常用方法有:•使用加固板:在地下室顶板的裂缝处粘贴加固板,增加地下室顶板的强度和稳定性。
•加固钢筋:通过在地下室顶板内部增加钢筋来提高地下室顶板的承载能力,减少裂缝产生的可能性。
3.2 封堵裂缝对于由于温度变化引起的地下室顶板裂缝,可以采取封堵的方式来修补裂缝,防止进一步扩大和渗水。
封堵裂缝可以使用以下方法:•使用密封胶:选择合适的密封胶,将其填充到裂缝中,确保裂缝被完全封堵。
•使用石膏粉刷:将石膏与水混合成糊状物质,并用刷子涂抹在裂缝上,使裂缝处平整并且不易再出现问题。
3.3 加强施工质量为了避免施工不当导致地下室顶板裂缝的出现,业主在施工过程中应该加强质量监控,确保施工符合规范。
如有裂缝出现,及时修补和加强相关部位,以免裂缝扩大或者引起其他问题。
4. 预防措施除了采取上述处理方案外,还应该采取一些预防措施,以尽可能减少地下室顶板裂缝的发生。
一、施工准备:1、材料要求(1)粉刷石膏:底层粉刷石膏浆料、面层粉刷石膏浆料、粘结石膏、耐水型粉刷石膏。
(2)玻璃纤维网格布:A型、B型中碱玻璃纤维网格布。
(3)其他材料:混凝土界面剂、胶粘剂、耐水腻子。
2、主要机具:(1)手提搅拌器、手推车、水桶、剪子、靠尺、钢卷尺、方尺、铁锹、刮板、铁抹子、大杠、钢丝刷、扫帚、锤子、錾子等。
3、作业条件:(1)结构工程已完成,经验收合格。
(2)根据室内高度和现场情况,提前准备好抹灰凳。
(3)室内大面积施工前先做样板间,经监理、甲方验收合格后,方可组织大面积施工。
二、操作工艺1、工艺流程:基层清理→弹线→抹底层粉刷石膏→抹面层粉刷石膏2、基层清理:(1)将顶棚表面的灰尘、塑料胶带、污垢等清理干净,凡是突出顶面的混凝土浆、砂浆块都必须清理干净。
(2)若顶棚有漏出的钢筋头、铁钉等用角磨机割除,并涂刷防锈漆。
3、弹线:(1)东西户客厅顶棚标高:50线上2.16m4、抹底层粉刷石膏:(1)底层粉刷石膏浆料的拌制:在桶内倒入底层粉刷石膏粉,按标准稠度用水量的1.1-1.15倍取水倒入石膏粉中,用手提搅拌器在3—5分钟内搅拌均匀,静置3—5分钟后再次搅拌即可使用。
拌制好的粉刷石膏浆料应在硬化前使用完毕,已凝结的浆料不得再次加水搅拌使用。
(2)抹底层粉刷石膏:按弹好的标高控制线将浆料涂于顶棚上,主要是四边及板与板接缝处找补平整,紧跟着用刮板刮去多余的浆料,并补足凹进的部位,直至达到满意的平整度。
5、抹面层粉刷石膏:(1)面层粉刷石膏浆料的拌制:按标准稠度用水量的1.1—1.15倍取所需水,降水放入搅拌桶,再倒入石膏粉,用手提搅拌器搅拌均匀,搅拌时间2—5分钟,静置10分钟左右,再进行二次搅拌,达到均匀后可以使用,拌制好的浆料应保证在硬化前使用完毕,以凝结的浆料不得再次加水搅拌使用。
(2)抹面层粉刷石膏:第一遍用刮板横向刮满,一刮板紧接着一刮板,接头不得留槎,每一刮板最后收头时,要注意收的干净利落。

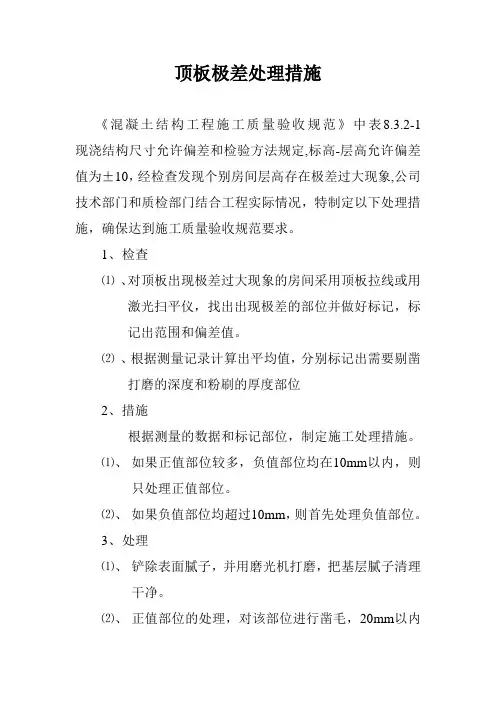

顶板极差处理措施
《混凝土结构工程施工质量验收规范》中表8.3.2-1 现浇结构尺寸允许偏差和检验方法规定,标高-层高允许偏差值为±10,经检查发现个别房间层高存在极差过大现象,公司技术部门和质检部门结合工程实际情况,特制定以下处理措施,确保达到施工质量验收规范要求。
1、检查
⑴、对顶板出现极差过大现象的房间采用顶板拉线或用
激光扫平仪,找出出现极差的部位并做好标记,标
记出范围和偏差值。
⑵、根据测量记录计算出平均值,分别标记出需要剔凿
打磨的深度和粉刷的厚度部位
2、措施
根据测量的数据和标记部位,制定施工处理措施。
⑴、如果正值部位较多,负值部位均在10mm以内,则
只处理正值部位。
⑵、如果负值部位均超过10mm,则首先处理负值部位。
3、处理
⑴、铲除表面腻子,并用磨光机打磨,把基层腻子清理
干净。
⑵、正值部位的处理,对该部位进行凿毛,20mm以内
采用专用粘结砂浆打底,1:2水泥砂浆抹面。
⑶、对于出现负值超过10mm的部位采取先剔凿,再用
专用粘结抹面砂浆抹面。
⑷、对于出现负值10mm的部位采用磨光机对混凝土表
面进行打磨。
处理完成后,对房间进行整体标高检查,经检查合格后方可进行下道工序的施工,对房间顶板进行批白处理。
内墙粉刷石膏工程施工要求及施工工艺本章适用于基层为混凝土内墙磨灰打底、混凝土小型空心砌块内墙抹灰、顶板抹灰的中、高级抹灰工程。
第一节材料要求4.1.1粉刷石膏的细度:面层粉刷石膏的全部通过1.25mm的方孔筛,底层的粉刷石膏通过2.5mm的方孔筛。
4.1.2凝结时间:初凝时间不少于1h,终凝时间不大于6h。
1.1.1可抹灰时间不少于50min4.1.4保水性:保水率不小于85%4.1.5抗烈性:无开列现象4.1.6抗流挂性:无流挂现象4.1.7强度:抗折强度不小于2.5Mpa抗压强度不小于1.8Mpa抗拉强度不小于0.2Mpa第二节主要机具4.2.1手提搅拌机,50L搅拌桶,600mm长双柄刮板,200mm长刮板,腻子刀,水平尺,方尺,2m铝合金靠尺,线坠,墨斗第三节作业条件4.3.1必须经过有关部门进行结构工程质量验收,合格后方可进行粉刷石膏工程。
并弹好500山山水平线。
4.3.2粉刷石膏前,应检查门窗框位置是否正确,与墙连接是否牢固。
连接处缝隙应用1:3水泥砂浆分层嵌塞密实,若缝隙较大时,应在砂浆中掺入少量麻刀嵌塞密实。
门口钉设板条或铁皮保护。
铝合金门窗框边缝所用嵌缝材料应符合设计要求,且堵塞密实,并事先粘贴好保护膜。
4.3.3墙、顶粉刷石膏前应做完上一层地面及本层地面。
4.3.4管道穿越的墙洞和楼板洞,应及时安放套管,并用1:3水泥砂浆或豆石混凝土填塞密实;电线管、消火栓箱、配电箱安装完毕,并将背后露明部分钉好钢丝网;接线盒用纸堵严。
4.3.5壁柜、门框及其他预埋铁活位置和标高应准确无误,并做好防腐、防锈处理。
4.3.6根据室内高度和粉刷石膏现场的具体情况,提前搭好粉刷石膏操作用的高凳和架子,架子要离开墙面及墙角200〜250mm,以利操作。
4.3.7应将墙、顶板等表面凸出部分剔平,对蜂窝、麻面、露筋等应剔到实处,把外露钢筋头和铅丝头等事先清除掉。
4.3.8粉刷石膏前用笤帚将顶、墙清扫干净,如有油渍或粉状隔离剂,应用10%火碱水刷洗,清水冲净,或用钢丝刷子彻底刷干净。
墙面喷涂乳胶漆施工工艺一、基层处理(1)顶棚基层处理由于本工程混凝土达到清水结构面的平整度,故结构面不抹砂浆灰,仅采用粉刷石膏打底,薄薄满刮5mm厚,操作要点如下:1、搭脚手架:铺好脚手板后,约距顶板高1.8m左右。
2、基层处理:将表面尘土、污垢清扫干净。
3、弹线、套方、找规矩:根据50cm水平线找出靠近顶板四周的水平线,作为顶板抹灰水平控制线。
4、刮涂:在顶板混凝土湿润的情况下,采用粉刷石膏打底,厚度约为3mm,操作时需用力压,以便底灰与混凝土面抓牢并挤入顶板细小孔隙中;最后用软刮尺刮抹顺平,用铁抹子或塑料刮片压光。
再用配好的腻子在墙面批嵌两遍腻子,第一遍应注意把水气泡孔、砂眼、塌陷不平的地方刮平,第二遍腻子要注意找平大面,然后用0~2号砂纸打磨。
(2)内墙面基层处理混凝土墙面同顶板抹3mm厚粉刷石膏,ALC加气混凝土墙面抹5mm厚粉刷石膏,施工操作要点同顶板,但是混凝土结构面(墙、顶板)与ALC加气混凝土砌块基面交接处,必须用玻纤网布粘贴,作为防裂增强处理。
如下图所示:二、涂刷前的准备工作(1)主要材料准备使用前,必须先将桶内的涂料进行充分搅拌,使其均匀后方可涂刷,冬期施工若发现涂料有凝冻现象,可用加温处理,加温时可将涂料桶放在热水盆或桶内,搅拌涂料至凝冻完全消失。
若涂料因水分或溶剂蒸发后变稠,要根据不同涂料进行稀释处理。
(2)机械、工具准备涂料进行喷涂施工时,需用最高气压1MPa排气量、0.6m3 的空气压缩机,空气压缩机的排气量是关系到施工工效的主要因素,排气量大,一台空压机上接的喷斗就多,涂料喷涂的工效就快。
一般排气量为0.6m3 的空压机可接2~3个喷斗,同时,需高压气管100m左右。
(3)喷涂施工前喷涂施工前,应将不喷涂的部位,用塑料布或其他材料完全遮挡好,以防止破坏或弄污其他饰面。
(4.)涂刷天气条件要求涂刷材料的施工应在室内大于5的温度下进行。
潮湿的雨天最好不要施工。
如必须施工,就应选择耐潮湿的涂料品种,并应关上门窗进行施工。
郑东新区大雍庄社区A区主体工程施工第一标段室内批白、涂料施工方案编制人:审批人:浙江省二建建设集团有限公司2019年5月10日目录一、工程概况 (2)1.1工程简述 (2)1.2工程结构 (2)二、编制依据及强制性条文 (2)2.1、施工图纸 (2)2.2、规范 (2)三、施工部署 (3)3.1劳动力保证措施 (3)3.2材料保证措施 (3)四、建筑室内构造做法 (3)4.1地下室部分 (3)4.1地上部分 (3)五、施工工艺 (4)51工艺流程 (4)5.2施工方法 (4)六、质量保证及要求 (5)6.1常见质量问题 (5)6.2质量要求 (5)七、安全文明施工保证措施 (6)7.1安全文明施工目标 (6)7.2安全操作规程 (6)7.3文明施工管理措施 (6)八、成品保护 (7)九、建筑室内构造做法(附后) (7)一、工程概况本工程总建筑面积为105771.81平方米,拟建5栋楼(1#、2#、3#、5#、6#楼)和车库地下室(地下二层),其中1#、5#楼为地下三层,地上二十七层(层高2.9米)的住宅楼,建筑高度79.05米;2#、3#楼为地下三层,地上二十三层(层高2.9米)的住宅楼,建筑高度67.45米;6#楼为地下三层,地上三层的商业楼,建筑高度13.05米;室内外高差0.45米。
1.1工程简述1.1、工程名称:郑东新区***1.2、建设地点:郑东新区***1.3、参建单位:建设单位:河南省***投资有限公司设计单位:***建筑设计院有限公司监理单位:河南**工程咨询有限公司施工单位:****建设集团有限公司1.2工程结构1#、2#、3#、5#楼采用剪力墙结构,6#商业楼和地下车库为框架结构,各主楼的基础形式均为CFG+筏板。
建筑物耐火等级为一级,剪力墙、框架柱、框架梁抗震等级为三级,上部结构安全等级为二级,地基基础和主体结构的设计使用年限为50年。
二、编制依据及强制性条文2.1、施工图纸2.2、规范(1)《工程测量规范》(GB50026-2007)(2)《建筑工程施工质量验收统一标准》(GB 50300—2013)(3)《混凝土结构工程施工质量验收规范》(GB50204-2015)(4)《建筑工程质量评定标准》(GB/T50375-2006)(5)《建筑装饰装修工程质量验收规范》(GB 50210--2018)(6)《中华人民共和国安全生产法》、《中华人民共和国建筑法》、《建设工程安全生产管理条例》、《安全生产许可证条例》三、施工部署3.1劳动力保证措施高素质、充足的劳动力的投入是工程施工质量、安全、进度的保证,为实现工程总体目标要求,必须确保施工参与人员的素质,所有专业技术工人必须是经验丰富的专业操作人员,经样板验收审查合格后方可进场施工。
粉刷石膏产品说明第一节产品简介一、粉刷石膏简要技术说明粉刷石膏是以石膏为主要胶凝材料,加入砂子及一定的掺合料和专用复合添加剂加工制成的一种高效节能的建筑内墙及顶板抹灰材料。
它主要替代水泥、石灰砂浆等抹灰材料,适用于各种墙体。
作为一种新型墙体抹灰,它克服了传统抹灰材料干缩性大、粘接力差、收缩、开裂、空鼓等难以避免的缺点,与水泥砂浆、混合砂浆相比具有良好的和易性、流动性和保水性能,墙面致密光滑细腻。
该产品适宜低温(0℃)施工,能够与任何基材粘接,且不受厚度限制。
二、粉刷石膏的产品优势粉刷石膏与传统的材料相比具有的独特优点:1、粘接力强:粉刷石膏与各种墙体基材(粘土砖、水泥砌块、加气混凝土、粉煤灰砖、石膏砌块、现浇混凝土、顶棚等)都能很好地粘结,抹灰时不用刷任何界面剂,直接抹灰,一次成活,抹灰墙面不会出现空鼓、开裂现象。
2、表面装饰性:粉刷石膏墙面细腻光滑而不起灰,强度高、不收缩,外观典雅,无气味,不返碱,无裂纹。
3、防火性能:当粉刷石膏抹面厚度为20mm时,耐火极限可达到2小时以上。
4、保温隔热:石膏制品导热系数小,约为水泥砼制品导热系数25%,粘土砖的30%。
5、节省工期、节约成本:粉刷石膏抹灰层凝结硬化快,养护周期短,整个硬化及强度达标过程5-7天全部完成,可大大提高工作效率,加快后续工程进度,与水泥混合砂浆相比可以提前工期1-2月的时间。
6、施工方便:抹灰施工中具有易抹、易刮平、易修补,劳动强度低,材料消耗少,冬季施工不受气温降低至接近0℃时影响等特点。
7、隔音性能:粉刷石膏在凝结过程中,内部产生微小的孔隙,因此能衰减声压,又可防止声能透射,具有良好的隔音性能。
8、呼吸功能:粉刷石膏硬化过程中,形成无数个微小的蜂窝状呼吸孔,当室内环境湿度较大时,呼吸孔自动吸湿;在相反条件下,能自动释放储备水分。
9、卫生健康性:石膏具有消毒杀毒作用,在石膏材料装修房间里,细菌难以生存和传播。
用石膏粉刷的房间尤其适用于婴幼儿和老年人居住。

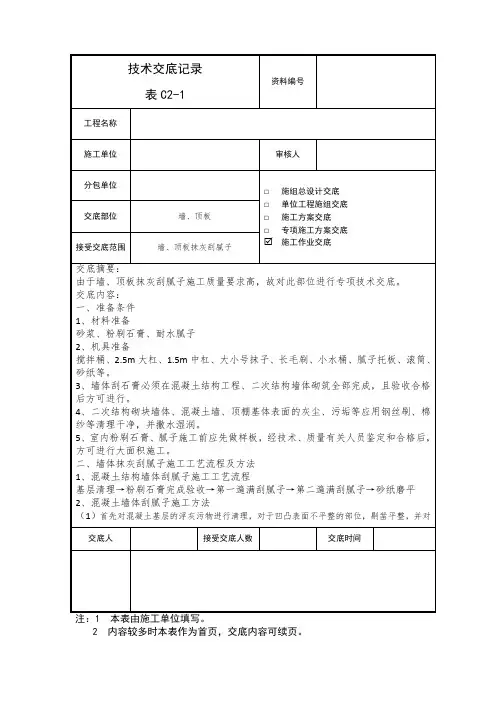

技术交底记录
6、主控项目①基层表面的灰尘、隔离剂、油污必须清除干净。
②基层表面孔洞凹陷较大时要分层进行,反复刮抹平整。
③混凝土基层表面的蜂窝麻面及小气孔,要反复刮抹,将石膏挤入孔洞内。
④粉刷石膏表面光滑平整,色泽一致,阴阳角顺直,直线度偏差不得大于2mm。
⑤墙面平整度允许偏差为2mm,垂直度允许偏差为2mm,阴阳角方正度允许偏差为2mm。
7、料浆配置:粉刷石膏料浆配合比采用重量比,先将水放入搅拌桶,在倒入灰料,用手提搅拌器搅拌均匀,搅拌时间为2~5min,使料浆达到施工所需的稠度,静置10min左右再进行二次搅拌,拌匀后就可以使用。
面层型粉刷石膏的水膏比为0.42:1。
基层型粉刷石膏的水膏比为0.30:1。
完成效果
5.7 在顶棚腻子施工时必需根据楼层内建筑1m线向上找平, 确保顶板平整度
6.应注意质量问题
刮腻子施工通病及原因分析, 墙面刮腻子施工质量通病关键是腻子发生裂缝、起泡、起皮、脱落, 其原因以下:
6.1 粘结不牢。
腻子发生裂纹、起皮、脱落关键是因为腻子和基层粘结不牢造成。
如水泥抹灰墙面过于光滑或污染后未清理洁净, 石膏墙面起砂等原因。
6.2 腻子涂层太厚。
腻子涂层厚度材料性能相关。
如刮大白腻子, 为便于操作. 滑石粉掺量较多, 改善了腻子润滑性能通常情况下不会产生涂层过厚;但假如从腻子填充效果出发, 大白粉掺量增大, 因为大自粉颗粒较粗, 腻子润滑性能差, 不好操作, 这时可能产生涂层过厚现象。
由此可见, 预防涂层过厚关键在于合适调整大白粉、滑石粉掺量。
6.3 其它原因造成腻子起皮脱落原因, 还有两遍腻子间隔时间太短, 第一道腻子未干透即刮第二道腻子, 轻易造成干燥收缩, 以致引提议皮脱落。
6.4 接茬显著:涂刷时要按次序, 后一排笔和前一笔, 若间隔时间稍长, 就轻易看出接头等。
6.5 在施工过程中, 指派专员负责检验, 发觉问题立即指出并督促纠正。
7.质量标准及验收方法内容
7.1 腻子干燥前不得打扫室内地面, 严防灰尘沾污墙面。
7.2 刮腻子前墙面应基础干燥, 基层石膏必需干燥且含水率小于10%。
7.3 必需将表面泛锈处理完后再进行刮腻子, 预防刮腻子后再泛锈。
7.4 网格布必需置于粉刷层内, 严禁外露。
顶板抹灰措施1. 引言在建筑施工过程中,顶板抹灰是非常重要的一项工作。
它不仅可以平整顶板表面,还可以增加顶板的强度和耐久性。
本文将介绍顶板抹灰的基本原理和具体措施。
2. 顶板抹灰的基本原理顶板抹灰主要通过涂抹一层厚度适当的抹灰砂浆,将顶板的不平整表面修复、平整,并形成一层坚固的保护层。
抹灰砂浆通常由水泥、砂子和适量的黄沙混合而成。
通过将抹灰砂浆均匀地涂抹在顶板表面后,再进行适当的抹平和抹光处理,最终形成平整光滑的顶板表面。
3. 顶板抹灰的具体措施3.1 准备工作在进行顶板抹灰之前,需要进行一些准备工作。
首先,应确保顶板表面清洁、无灰尘和杂物。
如果有裂缝或凹陷,应事先进行修复和填充。
同时,需要确保环境温度适宜,一般在5℃~35℃之间为宜。
3.2 抹灰砂浆的配制抹灰砂浆是顶板抹灰的关键材料,其配制需要控制好水泥、砂子和黄沙的比例。
一般情况下,水泥和黄沙的比例为1:3,水泥和砂子的比例为1:1。
配制时应将水泥逐渐加入水中,并迅速搅拌均匀,然后逐渐添加砂子和黄沙,继续搅拌至整个砂浆均匀。
3.3 抹灰砂浆的施工在进行顶板抹灰施工时,需要控制好抹灰砂浆的厚度和均匀性。
一般情况下,抹灰砂浆的厚度控制在5mm~10mm之间为宜。
首先,将配制好的抹灰砂浆倒在顶板表面,然后用抹刀将其均匀涂抹在整个顶板表面。
涂抹时应保持力度适中,确保砂浆均匀粘附在顶板表面。
3.4 抹平和抹光处理在抹灰砂浆涂抹完成后,需要进行抹平和抹光处理,以保证顶板表面的平整和光滑。
抹平时可使用木质抹子或抹板,将抹灰砂浆表面进行均匀抹平。
抹光时可使用钢抹子或抹光机,将抹灰砂浆表面进行充分的抹光,使其更加光滑。
4. 注意事项在进行顶板抹灰过程中,需要注意以下事项:•抹灰砂浆的配制比例要严格控制,确保质量和稳定性;•施工过程中要控制好抹灰砂浆的厚度和均匀性,避免出现不平整现象;•抹灰施工过程中要注意环境温度的控制,避免温度过高或过低对施工质量产生影响;•抹平和抹光处理时要注意力度和角度的掌握,避免对顶板表面造成损伤;•施工完成后,应及时对工地进行清理,确保顶板表面干净无杂物。
