屋面防水施工方案屋面防水施工方案篇1一、施工工艺流程:铲除旧防水层、找平层→基面清理→涂料配制→第一遍涂刷→重复涂刷至设计厚度→涂膜层检查→揭防水卷材底隔离纸→铺贴自粘橡胶沥青复合防水卷材→辊压、排气、压实→收头处理→检查验收→保护层施工二、施工技术要点:1.铲除屋面原有旧防水层,基层大面应平整,原有找平如有松散应铲除,局部凹凸不平时应铲平或刨去重新补做,低凹处用聚合物水泥砂浆修补抹平,较薄时可用掺胶的素浆涂刷。
垃圾应清理掉,保持基层平整、干固、无明水。
(1)、开启后应立即密封,以防吸潮固化而报废,建议开启后一次性用完;(2)、当产品贮存期较长时,涂料表面会形成一层薄胶,使用时剔除,不影响使用;(3)、涂膜厚度应均匀,封闭严密,不允许有露底、起鼓、脱落、开裂、翘边和收头封闭不严等现象;(4)、施工温度宜在0℃以上,施工环境应保持空气流通。
2.节点增强处理:(1)。
基层做防水涂料之前,在突出屋面的管根、排水口、阴阳角等易发生渗漏的部位,应增强涂刷多次聚氨酯涂料作附加层,附加层宽度应大于200mm。
(2)。
水落口周边作密封处理,涂膜伸入水落口的深度不小于50mm。
3.涂料配制及涂刷:按液料:粉料:水=10:13:0~10进行配料,操作时要先将粉料加水湿润后徐徐加入液料,之后用电动搅拌器再搅拌5分钟左右。
4.重复涂刷至设计厚度:用毛刷将配好的聚合物水泥基防水涂料均匀涂覆于基面上,不可有沉积,每遍涂刷要按规定用量取料,每遍厚度控制在0.5mm 左右。
第一遍涂膜干固不粘手后即可涂刷第二遍,直至设计要求的1.5厚。
5.检查验收:(1)。
施工后要认真检查整个工程的各个部位,管件、阴阳角、管口等薄弱环节是否已做了重点处理。
防水层是否保持完好,发现问题应查明原因并及时修补。
涂膜防水层做完后不应有裂纹、脱皮、流淌、鼓泡、皱皮等现象。
(2)。
根据防水涂膜施工工艺流程,按检验批、分项工程对每道工序进行认真检查验收,做好记录,须合格方可进行下道工序施工。
防水施工方案一、准备施工(一)作业条件1、找平层施工完毕,并经养护、干燥,含水率不大于9%。
2、找平层坡度应符合设计要求,不得有空鼓、开裂、起砂、脱皮等缺陷。
3、各种阴阳角、管根抹圆角。
4、立面上卷最小高度要保证≥250mm。
5、做好挑沿、女儿墙、人孔、沉降缝等防腐木砖,沉降缝顶要做坡以利于铁皮封盖。
6、下水口的位置、出墙距离不能影响雨漏斗的安装,不能与各楼层的通气孔、空调孔紧贴。
7、作业人员应持证上岗。
8、安全防护到位并经安全员验收,准备好卷材及配套材料,存放和操作应远离火源,防止发生事故。
9、出屋面的各种管、避雷设施施工完毕,会同相关工长、质检员进行交接验收,合格后填写交接验收记录表,这样就可以进行防水层的施工,否则不可施工。
(二)材料及要求1、规格、材质:满足设计要求。
2、资料:要经有关部门认证许可并有出厂合格证。
3、见证取样:防水卷材及配套材料运至施工现场后,会同监理、建设单位一起按照试验要求取样,然后一起送检测中心检测,检验合格方准使用。
4、高聚物改性沥青防水卷材:是合成高分子聚合物改性沥青油毡。
5、配套材料:1)氯丁橡胶沥青胶粘剂:由氯丁橡胶加入沥青及溶剂等配制而成,为黑色液体。
2)橡胶沥青嵌缝膏:即密封膏,用于细部嵌固边缝。
3)保护层料:依设计要求。
4)70号汽油、二甲苯,用于清洗受污染的部位。
(三)主要机具电动搅拌器、高压吹风机、自动热风焊接机、铁抹子、滚动刷、汽油喷灯、剪刀、钢卷尺、笤帚、小线、粉笔、红土粉。
二、质量要求(一)主控项目1、卷材防水层所用卷材及其配套材料,必须符合设计要求。
2、卷材防水层不得有渗漏或积水现象。
3、卷材防水层在天沟、檐沟、檐口、水落口、泛水、变形缝和伸出屋面管道的防水构造,必须符合设计要求。
(二)一般项目1、卷材防水层的搭接缝应粘(焊)结牢固,密封严密,不得有皱折、翘边和鼓泡等缺陷。
2、卷材防水层上的撒布材料和浅色涂料保护层应铺撒或涂刷均匀,粘结牢固;水泥砂浆、板材或细石混凝土保护层与卷材防水层间应设置隔离层;刚性保护层的分格缝留置应符合设计要求。
屋面防水施工工艺及方法本工程防水材料采用聚胺脂卷材防水涂膜防水,大部分屋面为上人屋面,其构造按保温隔热层、防水层、水泥板架空层,施工前另行单独编制屋面防水专题施工方案,重点控制好防水层施工质量。
(一)施工顺序结构面上水泥砂浆找平层→保温隔热层→水泥砂浆找平层→隔离层聚胺脂防水层→水泥砂浆保护层→隔离层→细石混凝土刚性层→水泥架空板→粘贴边砖(二)施工要点1.找平层施工(1)施工顺序:设标志砖→嵌木隔条→水泥砂浆找平→养护。
(2)材料要求:水泥选用425#普通硅酸盐水泥或矿渣水泥洁净的中砂或粗砂,其含量不大于3%。
(3)基层处理:结构基层上灰巴清理干净,浇水湿润。
(4)标志砖:根据砂浆找平层厚度,铺抹高度,设置标志砖。
(5)嵌木隔条:上人屋面分格为6m×6m,非上人屋面分格为1m×1m,与保温隔热层位置相同。
(6)砂浆找平:水泥砂浆配合比,厚度应达到设计要求,要求抹平压实收光,终凝后浇水养护,不得有疏松、起砂、起皮现象。
2.防水层施工(1)施工顺序:防水基层表面清理、修补→涂刷基层处理剂→节点附加增强处理→定位、弹线、试铺→铺贴卷材→收头处理→、节点密封→清理检查、修整→保护层施工(2)施工要点:①基层清理a.先将基层表面的尘土、砂粒、砂浆硬块等杂物清扫干净,并用干净的湿布揩擦一次.b.基层表面的突出物、砂浆疙瘩等应铲除、清理掉。
对凹凸不平处,应用高强度等级水泥砂浆修补,找顺平.对阴阳角、管道根部和水落口等部位应认真修平,做成圆滑面,圆孤半径为50mm。
②基层处理剂的涂刷涂刷要薄而均匀,不得有空白、麻点、气泡,也可以用机械喷涂。
如果基层表面过于粗糙,可刷一遍慢挥发性冷底子油,待其表面干后,再刷一遍快挥发性冷底子油。
涂刷时间宜在铺毡前1~2d进行,使油层干燥而又不沾染灰尘.③铺设卷材防水a.卷材铺贴采用满粘法,防水层施工时,应先做好节点、附加层和屋面排水比较集中部位(如屋面与水落口连接处、天沟、屋面转角处)的处理,然后由屋面最低标高向上施工。
屋面防水施工方案及工艺流程一、准备施工(一)作业条件1、找平层施工完毕,并经养护、干燥,含水率不大于9%。
2、找平层坡度应符合设计要求,不得有空鼓、开裂、起砂、脱皮等缺陷。
3、各种阴阳角、管根抹圆角。
4、立面上卷最小高度要保证≥250mm。
5、做好挑沿、女儿墙、人孔、沉降缝等防腐木砖,沉降缝顶要做坡以利于铁皮封盖。
6、下水口的位置、出墙距离不能影响雨漏斗的安装,不能与各楼层的通气孔、空调孔紧贴。
7、作业人员应持证上岗。
8、安全防护到位并经安全员验收,准备好卷材及配套材料,存放和操作应远离火源,防止发生事故。
9、出屋面的各种管、避雷设施施工完毕,会同相关工长、质检员进行交接验收,合格后填写交接验收记录表,这样就可以进行防水层的施工,否则不可施工。
(二)材料及要求1、规格、材质:满足设计要求。
2、资料:要经有关部门认证许可并有出厂合格证。
3、见证取样:防水卷材及配套材料运至施工现场后,会同监理、建设单位一起按照试验要求取样,然后一起送检测中心检测,检验合格方准使用。
4、高聚物改性沥青防水卷材:是合成高分子聚合物改性沥青油毡。
5、配套材料:1)氯丁橡胶沥青胶粘剂:由氯丁橡胶加入沥青及溶剂等配制而成,为黑色液体。
2)橡胶沥青嵌缝膏:即密封膏,用于细部嵌固边缝。
3)保护层料:依设计要求。
4)70号汽油、二甲苯,用于清洗受污染的部位。
(三)主要机具电动搅拌器、高压吹风机、自动热风焊接机、铁抹子、滚动刷、汽油喷灯、剪刀、钢卷尺、笤帚、小线、粉笔、红土粉。
二、质量要求(一)主控项目1、卷材防水层所用卷材及其配套材料,必须符合设计要求。
2、卷材防水层不得有渗漏或积水现象。
3、卷材防水层在天沟、檐沟、檐口、水落口、泛水、变形缝和伸出屋面管道的防水构造,必须符合设计要求。
(二)一般项目1、卷材防水层的搭接缝应粘(焊)结牢固,密封严密,不得有皱折、翘边和鼓泡等缺陷。
2、卷材防水层上的撒布材料和浅色涂料保护层应铺撒或涂刷均匀,粘结牢固;水泥砂浆、板材或细石混凝土保护层与卷材防水层间应设置隔离层;刚性保护层的分格缝留置应符合设计要求。

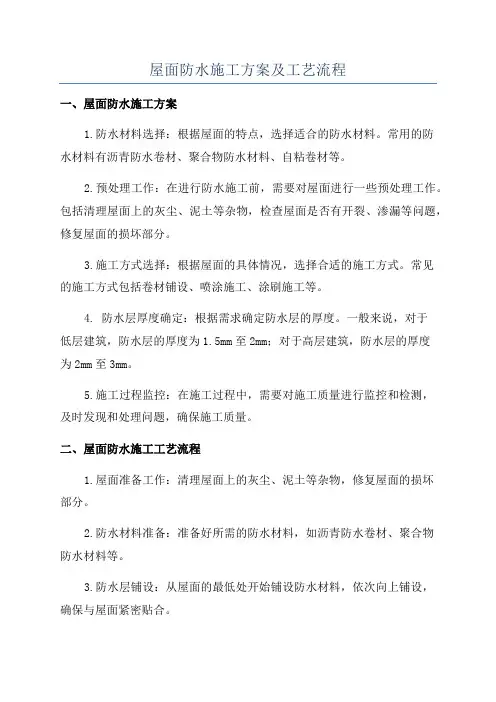

屋面防水施工方案及工艺流程屋面防水施工是建筑工程中非常重要的一项工作,它直接关系到建筑物的使用寿命和居住者的舒适度。
本文将介绍屋面防水施工方案及其工艺流程,以帮助读者更好地理解和应用。
一、屋面防水施工方案1. 施工前准备工作在进行屋面防水施工前,必须进行准备工作,包括清理屋面表面、检查和修复屋面结构、处理排水系统等。
确保施工基础牢固、干净,并满足防水施工的要求。
2. 防水材料选择根据屋面的结构和特点,选择合适的防水材料。
常用的防水材料包括沥青、聚合物防水涂料、改性沥青防水卷材等。
根据屋面的具体情况,选择适合的防水材料,并确保其质量符合相关标准。
3. 施工工艺流程屋面防水施工的工艺流程一般包括以下几个步骤:(1)基层处理:清理屋面表面的积尘和杂物,并检查并修复屋面结构,确保基层平整、牢固。
(2)底涂施工:根据防水涂料的要求,进行底涂施工。
底涂的主要作用是加强层间粘结和提高整体的防水效果。
(3)防水层施工:根据防水材料的特点和要求,进行防水层的施工。
施工时要注意涂料的均匀和厚度的一致性,确保整个屋面都能得到有效的防水保护。
(4)护面层施工:在防水层干燥后,可以进行护面层的施工。
护面层可选择瓷砖、防水涂料等材料,以增加屋面的美观性和耐久性。
(5)检查及维护:完成防水施工后,应进行检查,确保施工质量符合要求。
并制定相应的维护计划,定期检查和维修防水层,延长其使用寿命。
二、工艺流程的具体要求1. 施工安全屋面防水施工涉及到施工人员在高空作业,安全必须放在首位。
施工前需组织安全培训,施工人员必须佩戴防护设备,严格遵守安全操作规程,确保施工过程的安全性。
2. 材料质量施工过程中使用的防水材料必须符合相关标准,质量可靠。
选择合适的材料,并保管好材料,避免因材料质量问题引发施工质量问题。
3. 施工工艺屋面防水施工工艺应符合相关规范和标准要求。
施工人员应熟悉施工工艺流程,掌握正确的施工方法,确保施工质量合格。
4. 厚薄均匀防水涂料施工时,要求涂料的厚度均匀一致。
防水施工方案一、准备施工(一)作业条件1、找平层施工完毕,并经养护、干燥,含水率不大于9%。
2、找平层坡度应符合设计要求,不得有空鼓、开裂、起砂、脱皮等缺陷。
3、各种阴阳角、管根抹圆角。
4、立面上卷最小高度要保证≥250mm。
5、做好挑沿、女儿墙、人孔、沉降缝等防腐木砖,沉降缝顶要做坡以利于铁皮封盖。
6、下水口的位置、出墙距离不能影响雨漏斗的安装,不能与各楼层的通气孔、空调孔紧贴。
7、作业人员应持证上岗。
8、安全防护到位并经安全员验收,准备好卷材及配套材料,存放和操作应远离火源,防止发生事故。
9、出屋面的各种管、避雷设施施工完毕,会同相关工长、质检员进行交接验收,合格后填写交接验收记录表,这样就可以进行防水层的施工,否则不可施工。
(二)材料及要求1、规格、材质:满足设计要求。
2、资料:要经有关部门认证许可并有出厂合格证。
3、见证取样:防水卷材及配套材料运至施工现场后,会同监理、建设单位一起按照试验要求取样,然后一起送检测中心检测,检验合格方准使用。
4、高聚物改性沥青防水卷材:是合成高分子聚合物改性沥青油毡。
5、配套材料:1)氯丁橡胶沥青胶粘剂:由氯丁橡胶加入沥青及溶剂等配制而成,为黑色液体。
2)橡胶沥青嵌缝膏:即密封膏,用于细部嵌固边缝。
3)保护层料:依设计要求。
4)70号汽油、二甲苯,用于清洗受污染的部位。
(三)主要机具电动搅拌器、高压吹风机、自动热风焊接机、铁抹子、滚动刷、汽油喷灯、剪刀、钢卷尺、笤帚、小线、粉笔、红土粉。
二、质量要求(一)主控项目1、卷材防水层所用卷材及其配套材料,必须符合设计要求。
2、卷材防水层不得有渗漏或积水现象。
3、卷材防水层在天沟、檐沟、檐口、水落口、泛水、变形缝和伸出屋面管道的防水构造,必须符合设计要求。
(二)一般项目1、卷材防水层的搭接缝应粘(焊)结牢固,密封严密,不得有皱折、翘边和鼓泡等缺陷。
2、卷材防水层上的撒布材料和浅色涂料保护层应铺撒或涂刷均匀,粘结牢固;水泥砂浆、板材或细石混凝土保护层与卷材防水层间应设置隔离层;刚性保护层的分格缝留置应符合设计要求。
屋面防水施工方案及施工程序(完整版)1. 引言本文档旨在提供一份屋面防水施工方案及施工程序的完整版,以指导施工人员在进行屋面防水工程时的操作步骤和注意事项。
2. 施工方案屋面防水施工方案的目标是确保屋面具有良好的防水性能,防止水液渗透到屋面下,保护建筑物结构及室内设备设施不受水损坏。
2.1 防水材料选择选择合适的防水材料是保证屋面防水性能的关键。
在选择防水材料时,应考虑以下因素:- 屋面结构类型和材质- 水压强度要求- 长期耐候性能2.2 施工工艺屋面防水施工工艺的步骤如下:1. 清洁屋面表面:首先,清除屋面表面的灰尘、杂物和老化材料,确保施工表面干净平整。
2. 处理屋面接缝:对屋面接缝进行处理,填补裂缝,保证接缝处无渗漏。
3. 防水材料施工:根据防水材料的特性,选择合适的施工方法进行涂刷、喷涂或铺贴。
确保防水材料均匀、完整,覆盖整个屋面。
4. 防水层交叠处理:在施工过程中,对于多层防水材料的交叠部分,应按照规范要求进行处理,确保层与层之间无渗漏。
5. 检测与修复:施工结束后,对屋面进行检测,确认防水效果。
如有渗漏或其他问题,及时修复。
3. 施工程序屋面防水施工的程序如下:1. 安全准备:施工人员应佩戴好相应的安全防护装备,确保施工过程中的安全。
2. 材料准备:根据施工方案确定所需的防水材料和工具,并进行准备。
3. 清洁与处理:清洁屋面表面,处理接缝,确保施工表面符合要求。
4. 防水材料施工:按照施工方案的要求,进行防水材料的施工。
5. 交叠处理:对于多层防水材料的交叠部分,按照规范要求进行处理。
6. 检测与修复:完成施工后,对屋面进行检测,确认防水效果。
如有问题,进行及时修复。
4. 结论本文档提供了一份屋面防水施工方案及施工程序的完整版,帮助施工人员了解如何进行屋面防水工程,并确保施工过程按照规范进行,达到预期的防水效果。
请根据具体情况进行合理调整和实施。
> 注意:本文档仅为提供参考,具体施工时应根据实际情况和相关法规进行操作。

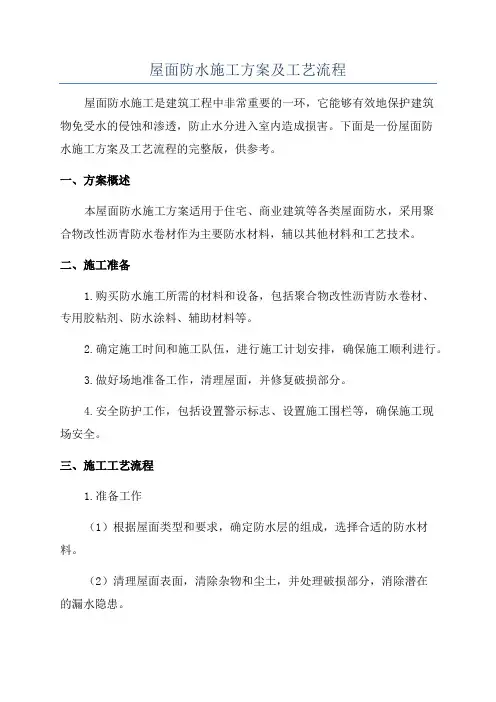

屋面防水施工方案及工艺流程屋面防水施工是建筑工程中非常重要的一环,它能够有效地保护建筑物免受水的侵蚀和渗透,防止水分进入室内造成损害。
下面是一份屋面防水施工方案及工艺流程的完整版,供参考。
一、方案概述本屋面防水施工方案适用于住宅、商业建筑等各类屋面防水,采用聚合物改性沥青防水卷材作为主要防水材料,辅以其他材料和工艺技术。
二、施工准备1.购买防水施工所需的材料和设备,包括聚合物改性沥青防水卷材、专用胶粘剂、防水涂料、辅助材料等。
2.确定施工时间和施工队伍,进行施工计划安排,确保施工顺利进行。
3.做好场地准备工作,清理屋面,并修复破损部分。
4.安全防护工作,包括设置警示标志、设置施工围栏等,确保施工现场安全。
三、施工工艺流程1.准备工作(1)根据屋面类型和要求,确定防水层的组成,选择合适的防水材料。
(2)清理屋面表面,清除杂物和尘土,并处理破损部分,消除潜在的漏水隐患。
(3)清理水平面,除去突出物和毛刺,使其光滑平整。
2.防水材料安装(1)根据屋面形状和尺寸,将聚合物改性沥青防水卷材按需要剪裁成合适的尺寸。
(2)使用专用胶粘剂将防水卷材粘贴到屋面基层,确保每一块防水卷材之间的重叠部分应达到要求,用专用焊接设备将重叠部位热熔连接,确保连接牢固。
(3)对于转角和棱边等特殊部位,应采用预固定件、卷材等方式进行处理,保证防水层的完整性。
3.防水涂料施工(1)将防水涂料按照要求配置,通过刷涂、喷涂或辊涂等方式进行施工,确保涂层均匀一致。
(2)对于边角、排水口等关键部位,应加强涂层的厚度和强度,增加防水效果。
(3)根据实际情况,对涂层进行必要的修补和调整,确保屋面完全密封,并达到防水要求。
4.防水层保护(1)在防水涂层完全干燥后,进行必要的保护工作,包括搭设临时遮盖物,防止外力破坏,确保防水层的完整性。
(2)在屋面上方设置适当的排水设施,确保屋面排水畅通,防止水积聚。
四、施工验收1.施工完成后,应进行防水层的验收工作。

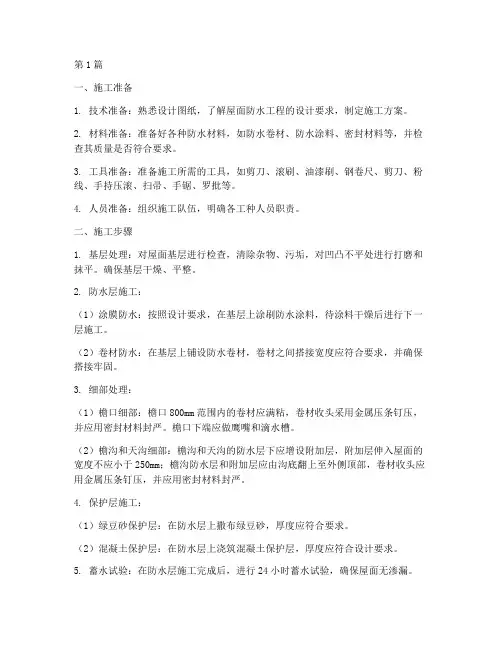

第1篇一、施工准备1. 技术准备:熟悉设计图纸,了解屋面防水工程的设计要求,制定施工方案。
2. 材料准备:准备好各种防水材料,如防水卷材、防水涂料、密封材料等,并检查其质量是否符合要求。
3. 工具准备:准备施工所需的工具,如剪刀、滚刷、油漆刷、钢卷尺、剪刀、粉线、手持压滚、扫帚、手锯、罗批等。
4. 人员准备:组织施工队伍,明确各工种人员职责。
二、施工步骤1. 基层处理:对屋面基层进行检查,清除杂物、污垢,对凹凸不平处进行打磨和抹平。
确保基层干燥、平整。
2. 防水层施工:(1)涂膜防水:按照设计要求,在基层上涂刷防水涂料,待涂料干燥后进行下一层施工。
(2)卷材防水:在基层上铺设防水卷材,卷材之间搭接宽度应符合要求,并确保搭接牢固。
3. 细部处理:(1)檐口细部:檐口800mm范围内的卷材应满粘,卷材收头采用金属压条钉压,并应用密封材料封严。
檐口下端应做鹰嘴和滴水槽。
(2)檐沟和天沟细部:檐沟和天沟的防水层下应增设附加层,附加层伸入屋面的宽度不应小于250mm;檐沟防水层和附加层应由沟底翻上至外侧顶部,卷材收头应用金属压条钉压,并应用密封材料封严。
4. 保护层施工:(1)绿豆砂保护层:在防水层上撒布绿豆砂,厚度应符合要求。
(2)混凝土保护层:在防水层上浇筑混凝土保护层,厚度应符合设计要求。
5. 蓄水试验:在防水层施工完成后,进行24小时蓄水试验,确保屋面无渗漏。
6. 验收签证:蓄水试验合格后,进行工程验收,并办理签证手续。
三、施工注意事项1. 施工过程中,严格控制材料质量,确保防水效果。
2. 注意施工顺序,先进行基层处理,再进行防水层施工。
3. 细部处理要到位,确保檐口、檐沟、天沟等部位防水效果。
4. 施工过程中,注意安全,遵守操作规程。
5. 施工完成后,进行蓄水试验,确保屋面无渗漏。
通过以上施工程序,可以确保屋面防水工程的质量,延长建筑物的使用寿命,保障居住安全。
第2篇一、施工准备1. 审核施工图纸,了解屋面防水工程的防水等级、防水材料、施工工艺等要求。
第1篇一、施工准备1. 材料准备:根据设计要求,准备好各种防水材料,如防水卷材、防水涂料、密封材料等。
材料应具备相应的质量合格证书和性能检测报告。
2. 工具准备:准备好施工所需的工具,如剪刀、滚筒、刷子、刮板、切割机、水准仪等。
3. 人员准备:组织具备防水施工经验的施工队伍,并进行技术培训和安全教育。
二、施工步骤1. 基层处理:对屋面基层进行检查,清除浮土、杂物、油污等,确保基层坚实、平整、干燥。
2. 找平层施工:根据设计要求,铺设找平层。
找平层应坚实、平整,无裂缝、空鼓等缺陷。
3. 防水层施工:(1)卷材防水层:按照设计要求,将卷材铺贴在找平层上,确保卷材搭接严密、无空鼓。
卷材搭接宽度应符合规范要求。
(2)涂料防水层:按照设计要求,将涂料均匀涂抹在找平层上,涂层应均匀、无气泡、无裂纹。
4. 附加层施工:在阴阳角、管道根部、排水口等细部构造处,增设附加层,以提高防水效果。
5. 防水层保护:防水层施工完成后,应及时进行保护,防止人为损坏。
6. 检查验收:施工完成后,对屋面防水工程进行检查验收,确保工程质量符合设计要求。
三、施工注意事项1. 施工过程中,应严格按照施工规范和设计要求进行操作,确保施工质量。
2. 防水材料应符合国家相关标准,确保材料质量。
3. 施工人员应具备防水施工经验,熟练掌握施工工艺。
4. 施工过程中,应做好安全防护措施,确保施工人员安全。
5. 施工环境应满足防水材料施工要求,如温度、湿度等。
6. 施工完成后,应及时进行试水试验,确保防水效果。
总之,屋面防水工程施工工艺是一个复杂的过程,需要严格按照规范和设计要求进行操作。
只有做好施工准备、施工步骤和注意事项,才能确保屋面防水工程的质量,延长建筑物的使用寿命。
第2篇屋面防水工程是建筑物的最后一道防线,其施工质量直接关系到建筑物的使用寿命和居住舒适度。
以下是屋面防水工程施工工艺的详细介绍:一、施工准备1. 材料准备:根据设计要求,选择合适的防水材料,如防水卷材、防水涂料、密封材料等。
莀屋面防水施工方案及工艺流程
袀一、准备施工
羆(一)作业条件
蒄1、找平层施工完毕,并经养护、干燥,含水率不大于9%。
螃2、找平层坡度应符合设计要求,不得有空鼓、开裂、起砂、脱皮等缺陷
艿3、各种阴阳角、管根抹圆角
蚆4、立面上卷最小高度要保证》250mm
蒆5、做好挑沿、女儿墙、人孔、沉降缝等防腐木砖,沉降缝顶要做坡以利于铁皮封盖。
袁6、下水口的位置、出墙距离不能影响雨漏斗的安装,不能与各楼层的通气孔、空调孔紧贴。
蝿7、作业人员应持证上岗
莇8、安全防护到位并经安全员验收,准备好卷材及配套材料,存放和操作应远离火源,防止发生事故。
芃9、出屋面的各种管、避雷设施施工完毕,会同相关工长、质检员进行交接
验收,合格后填写交接验收记录表,这样就可以进行防水层的施工,否则不可施工。
芃( 二) 材料及要求
膈1、规格、材质:满足设计要求
膇2、资料:要经有关部门认证许可并有出厂合格证
莄3、见证取样:防水卷材及配套材料运至施工现场后,会同监理、建设单位
一起按照试验要求取样,然后一起送检测中心检测,检验合格方准使用。
莂4、高聚物改性沥青防水卷材:是合成高分子聚合物改性沥青油毡。
薇5、配套材料:
袇1) 氯丁橡胶沥青胶粘剂:由氯丁橡胶加入沥青及溶剂等配制而成,为黑色液体。
莆2) 橡胶沥青嵌缝膏:即密封膏,用于细部嵌固边缝。
蒀3) 保护层料:依设计要求
芁4)70 号汽油、二甲苯,用于清洗受污染的部位
蚈(三)主要机具
膃电动搅拌器、高压吹风机、自动热风焊接机、铁抹子、滚动刷、汽油喷灯、剪刀、钢卷尺、笤帚、小线、粉笔、红土粉。
袂二、质量要求
蚀(一)主控项目
莈1、卷材防水层所用卷材及其配套材料,必须符合设计要求
芄2、卷材防水层不得有渗漏或积水现象
羁3、卷材防水层在天沟、檐沟、檐口、水落口、泛水、变形缝和伸出屋面管
道的防水构造,必须符合设计要求。
膀(二)一般项目
袄1、卷材防水层的搭接缝应粘(焊)结牢固,密封严密,不得有皱折、翘边和鼓泡等缺陷。
莆2、卷材防水层上的撒布材料和浅色涂料保护层应铺撒或涂刷均匀,粘结牢固; 水泥砂浆、板材或细石混凝土保护层与卷材防水层间应设置隔离层; 刚性保护层的分格缝留置应符合设计要求。
莃3、排汽屋面的排汽道应纵横贯通,不得堵塞。
排汽管应安装牢固,位置正
确,封闭严密。
蕿4、卷材铺贴方向应正确,卷材搭接宽度的允许偏差为-10mm
薅三、工艺流程(热熔法施工)
祎四、操作工艺
肃(一)清理基层
肁施工前将验收合格的基层表面尘土、杂物清理干净。
薀涂刷基层处理剂:高聚物改性沥青卷材施工,按产品说明书配套使用,基层处理剂是将氯丁橡胶沥青胶粘剂加入工业汽油稀释,搅拌均匀,用长把滚刷均匀涂刷于基层表面上,常温经过4 小时后,开始铺贴卷材。
薆(二)附加层施工
肅一般用热熔法使用改性沥青卷材施工防水层,在女儿墙、水落口、管根、檐口、阴阳角等细部先做附加层,附加的范围应符合设计要求。
蒃(三)铺贴卷材
羀1、卷材的层数、厚度应符合设计要求。
多层铺贴时接缝应错开。
将改性沥
青防水卷材剪成相应尺寸,用原卷心卷好备用; 铺贴时随放卷随用火焰喷枪加热基层和卷材的交接处,喷枪距加热面300mn左右,经往返均匀加热,趁卷材的材面刚刚熔化时,将卷材向前滚铺、粘贴。
莇2、卷材应平行屋脊从檐口处往上铺贴,双向流水坡度卷材搭接应顺流水方向,长边及端头的搭接宽度,满粘法均为80mm且端头接茬要错开50mm
袂3、卷材应从流水坡度的下坡开始,按卷材规格弹出基准线铺贴,并使卷材
的长向与流水坡向垂直。
注意卷材配制应减少阴阳角处的接头。
薁4、铺贴平面与立面相连接的卷材,应由下向上进行,使卷材紧贴阴阳角铺
展时对卷材不可拉得太紧,且不得有皱折、空鼓等现象。
(四)热熔封边肇将卷材搭接处用喷枪加热,趁热使二者粘结牢固,以边缘挤出沥青为度末端收头用密封膏嵌填严密。
羃(五)防水层蓄水试验
蚀卷材防水层完工后,确认做法符合设计要求,将所有雨水口堵住,然后灌水,水面应高出屋面最高点2cm,24h 后进行认真观察,郑州誉丰:上街区济源路金路粤商务702 尤其是管根、风道根,不洇不渗为合格,否则应进行返工,直到不洇不渗为止。
衿(六)工长对细部做法进行检查合格后填写检验批验收记录表,然后请质检员进行核定,质检员核定后,报监理验收,验收合格后方可与下道工序的工长进行交接检查,检查无问题后填写交接检记录,这样就可以施工防水层的保护层了。
袈(七)防水保护层施工
羅上人屋面按设计要求做各种刚性防水层屋面保护层。
不上人屋面做保护层有两种形式:
肂1、防水层表面涂刷氯丁橡胶沥青胶粘剂,随即撒石片,要求铺撒均匀,粘
结牢固,形成石片保护层。
芈2、防水层表面涂刷银色反光涂料
薈(八)应注意的质量问题
螂1、屋面不平整:找平层不平顺,造成积水,施工时应找好线,放好坡,找
平层施工中应拉线检查。
做到坡度符合要求,平整无积水。
膁2、空鼓:铺贴卷材时基层不干燥,铺贴不认真,边角处易出现空鼓; 铺贴卷材时应掌握基层含水率,不符合要求不能铺贴卷材,同时铺贴时应平、实,压边紧密,粘结牢固。
蚇3、渗漏:多发生在细部位置。
铺贴附加层时,从卷材剪配、粘贴操作,应
使附加层紧贴到位,封严、压实,不得有翘边等现象。
芈4、女儿墙卷材封口未压实固定,无油膏封口
袃5、管根未做圆弧、上面无伞罩,无沥青麻丝缠绕收头
薃6、卷材入下水口不足10mm。
莁(九)成品保护
螅1、已铺好的卷材防水层,应采取措施进行保护,严禁在防水层上进行施工作业和运输,并应及时做防水层的保护层。
羅2、穿过屋面、墙面防水层处的管位,施工中与完工后不得损坏变位
蚁3、变形缝、水落口等处防水层施工前,应进行临时封堵,防水层完工后,应进行清除,保证管、缝内通畅,满足使用功能。
4、屋面施工时不得污染墙面、檐口及其他已施工完的成品。
