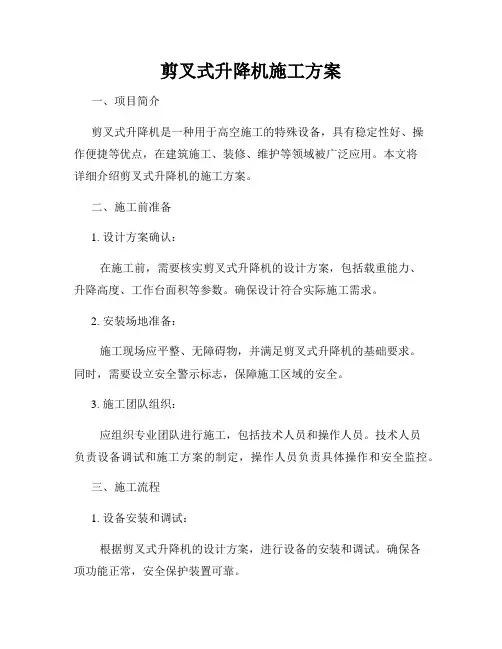

升降机安装施工组织方案
- 格式:doc
- 大小:83.00 KB
- 文档页数:12
剪叉式升降机施工方案一、项目简介剪叉式升降机是一种用于高空施工的特殊设备,具有稳定性好、操作便捷等优点,在建筑施工、装修、维护等领域被广泛应用。
本文将详细介绍剪叉式升降机的施工方案。
二、施工前准备1. 设计方案确认:在施工前,需要核实剪叉式升降机的设计方案,包括载重能力、升降高度、工作台面积等参数。
确保设计符合实际施工需求。
2. 安装场地准备:施工现场应平整、无障碍物,并满足剪叉式升降机的基础要求。
同时,需要设立安全警示标志,保障施工区域的安全。
3. 施工团队组织:应组织专业团队进行施工,包括技术人员和操作人员。
技术人员负责设备调试和施工方案的制定,操作人员负责具体操作和安全监控。
三、施工流程1. 设备安装和调试:根据剪叉式升降机的设计方案,进行设备的安装和调试。
确保各项功能正常,安全保护装置可靠。
2. 施工准备:在施工区域周围设置安全围栏,确保施工现场安全。
在剪叉式升降机上架设作业平台,检查平台的稳固性和安全性。
3. 施工实施:操作人员进入剪叉式升降机的工作平台,通过控制台控制升降机的上升、下降、移动等功能。
根据实际需求,进行施工作业。
4. 安全监控:在施工过程中,技术人员负责对剪叉式升降机进行实时监控,确保设备运行正常。
同时,操作人员需要遵守相关操作规范,确保施工安全。
四、安全措施1. 穿戴安全装备:操作人员在进行施工时,应穿戴符合要求的安全帽、工作服、安全带等个人防护装备,确保自身安全。
2. 定期维护检查:针对剪叉式升降机进行定期的维护保养和检查,确保设备的正常运行和安全性。
3. 遵循使用规范:操作人员应严格按照剪叉式升降机的使用规范进行操作,不得超载、超速或故意操作。
确保施工过程中的安全。
五、施工总结剪叉式升降机施工方案的制定和实施是保障施工安全和提升施工效率的关键。
通过合理的施工流程和安全措施,可以有效降低施工风险,保证施工质量,提高工作效率。
在今后的工程项目中,剪叉式升降机将继续发挥重要作用。
目录一、施工方案报审表二、施工升降机安装施工方案1、编制说明2、工程概况3、施工升降机概况4、施工升降机现场布置方案5、施工组织总体方案6、安装工艺7、质量技术要求8、安全保证措施9、施工机具组织10、人员劳动组织分工及职责11、施工形象进度12、对今后使用的建议及使用说明13、拆卸工作14、安全应急预案施工升降机安装施工方案1、编制说明1.1目的本方案用于指导长治市圣鑫园保障性住房小区C-11#楼工程SC200/200施工升降机的安装工作,以保证施工升降机安装工作安全、有序、高效的完成。
方案主要内容包括对安装单位安装工作的具体要求,同时提出了对工程承建方有关协作工作的基本要求,提请工程承建单位予以落实。
方案提出了对今后施工升降机拆卸工作的设想,但施工升降机拆卸时应根据具体情况另行编制具有针对性的专项施工方案。
1.2主要编制依据1.2.1SC系列施工升降机产品使用说明书1.2.2GB 10055《施工升降机安全规则》1.2.3GB/T 10054《施工升降机技术条件》1.2.4JGJ 80《建筑施工高处作业安全技术规范》1.2.5JGJ59-99《建筑施工安全检查标准》2、工程概况长治市圣鑫园保障性住房小区C-11#楼位于长治市新建体育场东侧,由长治市建筑工程总公司组织施工。
本工程系剪力墙结构,建筑32层,地下室2层。
3、施工升降机概况3.2主要特点该施工升降机为双笼,传动机构在吊笼上方,每个吊笼载重量为2000㎏。
该升降机还具有以下特点:a、靠齿轮齿条传动。
主要用于高层建筑施工的人、货运输。
b、可以非常方便的自行安装和拆卸。
并可随着建筑物的增高而增高。
c、有非常可靠的电气和机械安全系统,是建筑施工中安全、高效的垂直运输设备。
图一施工升降机结构组成3.3 施工升降机主要部件1、防坠安全器:是升降机的防坠安全装置。
2、标准节:是用φ76的优质无缝钢管及角钢组焊而成,两侧面各安装1根齿条。
3、道轨架:主要由1基础节、若干标准节和1节顶部安全节组成。
电梯升降机更换施工方案1. 引言本文档旨在提供一份电梯升降机更换施工方案,以确保安全、高效地完成电梯升降机的更换工作。
项目的目标是更换老旧电梯升降机设备,提升建筑物的舒适性和可用性。
2. 施工准备2.1. 检查和评估在开始施工之前,需对现有电梯升降机设备进行仔细检查和评估。
确保了解设备的当前状态以及需要更换的原因。
2.2. 计划和预算制定详细的施工计划,确保所有工作能够顺利进行。
同时,制定预算以确保项目的经济可行性。
2.3. 材料和设备准备采购所需的电梯升降机设备和相关材料,并确保其符合相应的标准和要求。
2.4. 安全措施在施工过程中,采取必要的安全措施,确保工作人员和建筑物的安全。
3. 施工步骤3.1. 拆除工作在更换电梯升降机设备之前,需要先将现有设备进行拆除。
确保拆除工作安全、顺利,并对建筑物的其他部分不造成损坏。
3.2. 安装新设备根据施工计划和设备规格,安装新的电梯升降机设备。
确保安装过程遵循相关的技术和安全标准。
3.3. 联调测试完成设备安装后,进行联调测试以确保电梯升降机设备正常运行。
测试过程应包括各种操作和应急情况模拟。
3.4. 安全认证在项目完成后,进行安全认证以确保电梯升降机设备符合安全要求,并能够正常运行和使用。
4. 施工注意事项4.1. 管理与协调施工过程中,确保及时管理和协调各方,包括供应商、施工人员和建筑物的管理者。
4.2. 排期优化合理安排施工时间,以最小化对建筑物正常使用的干扰。
4.3. 临时安全措施在施工过程中,采取必要的临时安全措施,确保工作人员和建筑物的安全。
4.4. 环境保护在施工期间,对周边环境进行适当的保护和管理,以减少对环境的影响。
5. 结论通过本施工方案,我们可以高效、安全地完成电梯升降机的更换工作。
同时,建议在施工过程中密切关注安全和环境保护,并与相关方保持良好的沟通和协调,以确保项目的成功实施。

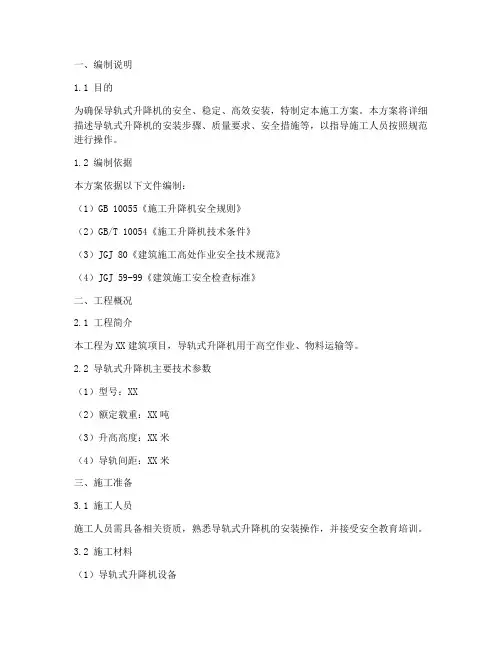

一、编制说明1.1 目的为确保导轨式升降机的安全、稳定、高效安装,特制定本施工方案。
本方案将详细描述导轨式升降机的安装步骤、质量要求、安全措施等,以指导施工人员按照规范进行操作。
1.2 编制依据本方案依据以下文件编制:(1)GB 10055《施工升降机安全规则》(2)GB/T 10054《施工升降机技术条件》(3)JGJ 80《建筑施工高处作业安全技术规范》(4)JGJ 59-99《建筑施工安全检查标准》二、工程概况2.1 工程简介本工程为XX建筑项目,导轨式升降机用于高空作业、物料运输等。
2.2 导轨式升降机主要技术参数(1)型号:XX(2)额定载重:XX吨(3)升高高度:XX米(4)导轨间距:XX米三、施工准备3.1 施工人员施工人员需具备相关资质,熟悉导轨式升降机的安装操作,并接受安全教育培训。
3.2 施工材料(1)导轨式升降机设备(2)安装工具及配件(3)防护用品3.3 施工设备(1)起重设备(2)测量仪器(3)辅助设备四、安装步骤4.1 安装基础(1)根据设计图纸,确定基础位置,进行测量放线。
(2)浇筑混凝土基础,确保基础强度符合要求。
(3)安装底座,调整水平度。
4.2 安装导轨(1)根据导轨间距,确定导轨位置,进行测量放线。
(2)安装导轨,调整垂直度。
(3)连接导轨,确保连接牢固。
4.3 安装机架(1)根据设计图纸,确定机架位置,进行测量放线。
(2)安装机架,调整水平度。
(3)连接机架,确保连接牢固。
4.4 安装吊笼(1)用起重设备将吊笼从机架上方准确就位。
(2)调整吊笼的悬挂装置,确保悬挂牢固。
(3)安装吊笼顶部的防护设施。
4.5 安装电气系统(1)按照电气图纸,连接电气线路。
(2)检查电气系统,确保接线正确、绝缘良好。
4.6 安装防护装置(1)安装防护栏杆、防护网等防护设施。
(2)确保防护设施牢固、安全。
五、质量要求5.1 基础强度符合设计要求。
5.2 导轨垂直度偏差不超过1/1000。
施工升降机施工方案技术交底一、项目背景施工升降机是现代建筑施工常用的设备之一,其作用是将人员和物料安全有效地垂直运输到建筑物的各个楼层,提高施工效率和安全性。
为了保证施工升降机的正常运行和施工安全,必须进行技术交底,确保施工人员熟悉操作规程和注意事项。
二、施工升降机安全要求1. 人员安全:施工升降机的载人部分必须符合相关安全标准,保证施工人员的安全上下楼层。
2. 物料安全:施工升降机的货斗必须具备足够的强度和稳定性,确保物料的垂直运输过程中不会发生意外事故。
3. 运行安全:施工升降机的运行过程中,必须遵循合理的操作规程,确保运输稳定平稳,防止因操作不当导致的机械故障和人员伤害事故。
三、施工升降机技术交底内容1. 设备操作规程:a. 施工升降机启动和停止操作流程;b. 施工升降机载人和运输货物的规定;c. 施工升降机应急情况的处理方法;d. 施工升降机各个操作按钮的功能和使用方法。
2. 施工升降机安全注意事项:a. 不得私自改装或修理施工升降机;b. 施工人员不得在施工升降机上吸烟、喝酒或饮食;c. 不得超载施工升降机,根据设备额定载荷合理控制物料重量;d. 施工升降机不得在恶劣天气或风速超过设备额定安全风速时使用。
3. 预防维护措施:a. 每日开机前检查施工升降机各项部件的完好性和工作状态;b. 定期对施工升降机进行保养和检修,确保设备的正常运行;c. 对施工升降机进行安全隐患排查,及时消除隐患。
4. 施工升降机事故应急预案:a. 制定施工升降机事故应急预案,明确事故发生时的应急措施;b. 学习施工升降机紧急停机和疏散的方法和程序;c. 配备相应的急救设备和器材,以备不时之需。
四、技术交底的组织和实施1. 交底组织:由施工单位的技术负责人或安全负责人负责组织施工升降机的技术交底工作,并确保施工人员接受培训和交底。
2. 交底材料:编制施工升降机的技术交底文件,包括操作规程、注意事项、维护保养要点和应急预案等内容,并进行逐一讲解。
一、工程概况本工程为某建筑工地井道式施工升降机安装工程,施工升降机主要用于垂直运输材料和人员。
施工升降机井道位于建筑物主体结构内,井道尺寸为4m×4m×5m,井道深度为30m。
施工升降机采用双速电机驱动,额定载重量为2吨,额定速度为1.0m/s和0.5m/s。
二、施工准备1. 技术准备(1)熟悉施工图纸,了解施工升降机的结构、性能、安装要求。
(2)组织技术人员学习相关规范和标准,确保施工质量。
(3)编制施工组织设计,明确施工工艺、进度安排和人员配备。
2. 材料准备(1)施工升降机设备:包括主机、导轨、门机、控制系统等。
(2)辅助材料:包括螺栓、螺母、焊条、电缆等。
(3)施工工具:包括电焊机、切割机、扳手、螺丝刀等。
3. 人员准备(1)组织施工队伍,明确各工种人员职责。
(2)对施工人员进行安全技术培训,提高安全意识。
(3)配备安全防护用品,确保施工安全。
三、施工工艺1. 井道基础施工(1)根据施工图纸,在井道位置开挖基坑,确保基坑深度满足施工升降机井道要求。
(2)在基坑底部浇筑混凝土基础,确保基础平整、坚固。
(3)在基础上安装施工升降机导轨。
2. 施工升降机安装(1)将施工升降机主机吊装至井道内,调整水平度。
(2)安装门机、控制系统等部件,确保各部件连接牢固。
(3)连接电缆、电源,进行电气调试。
3. 导轨安装(1)在井道内安装导轨,确保导轨水平、垂直度符合要求。
(2)在导轨上安装滚轮,调整滚轮与导轨的间隙。
4. 调试与验收(1)对施工升降机进行试运行,检查各部件运行是否正常。
(2)对井道内环境进行检查,确保满足施工升降机运行要求。
(3)组织相关人员进行验收,确保施工升降机符合设计要求。
四、施工进度安排1. 井道基础施工:5天2. 施工升降机安装:10天3. 导轨安装:3天4. 调试与验收:2天总计:20天五、安全措施1. 施工现场设置安全警示标志,明确施工区域。
2. 施工人员必须佩戴安全帽、安全带等防护用品。
一、方案概述为保障施工现场升降机安全、高效、稳定的运行,根据《建筑施工升降机安全规程》(JGJ215-2010)及相关法律法规,特制定本升降机专项方案。
二、适用范围本方案适用于施工现场所有升降机的安装、使用、拆卸及维护保养。
三、组织机构及职责1. 项目经理:全面负责升降机安全管理工作,确保升降机安全运行。
2. 安全总监:负责升降机安全管理工作,监督实施本方案。
3. 专职安全员:负责升降机日常安全检查、操作人员培训及安全教育。
4. 升降机安装、拆卸及维护保养单位:负责升降机安装、拆卸、维护保养工作,确保升降机安全运行。
四、升降机安装、拆卸及维护保养1. 安装与拆卸(1)安装前,应进行现场勘察,确保安装环境符合要求。
(2)安装过程中,应严格按照升降机安装说明书及施工图纸进行,确保安装质量。
(3)安装完成后,应进行调试、试运行,确保升降机运行正常。
(4)拆卸时,应严格按照拆卸说明书及施工图纸进行,确保拆卸过程安全。
2. 维护保养(1)定期对升降机进行检查、清洁、润滑、紧固等保养工作。
(2)定期对升降机进行性能测试,确保其安全性能。
(3)发现升降机存在安全隐患时,应立即停机维修,待修复后方可继续使用。
五、安全措施1. 操作人员必须经过专业培训,取得操作资格证书后方可上岗。
2. 操作人员应熟悉升降机操作规程,严格按照操作规程进行操作。
3. 操作人员应穿戴好个人防护用品,如安全帽、安全带等。
4. 升降机周围应设置安全警示标志,禁止无关人员进入。
5. 定期对升降机进行检查、维护,确保其安全性能。
六、应急预案1. 发生升降机故障时,应立即停机,切断电源,防止事故扩大。
2. 组织救援人员迅速赶到现场,对被困人员进行救援。
3. 及时向上级汇报事故情况,按照事故应急预案进行处理。
4. 事故发生后,对事故原因进行分析,制定整改措施,防止类似事故再次发生。
七、总结本升降机专项方案旨在保障施工现场升降机安全、高效、稳定的运行。
2024年施工升降机专项施工方案范文一、前言升降机是在现代建设领域中广泛使用的一种设备,其主要功能是提供垂直运输的能力,提高施工效率和安全性。
随着城市建设的快速发展,对升降机的需求也越来越大。
为了确保升降机专项施工的顺利进行,特制定本施工方案。
二、项目概况项目名称:XXX楼盘施工项目项目地点:XXX城市承建单位:XXX建筑工程有限公司施工期限:2024年1月至2024年12月升降机数量:10台升降机规格:载重量为800kg,升降高度为100m升降机供应商:XXX升降机有限公司三、施工前准备1.协调施工方案:施工方案需要与业主和监理方进行充分协商和沟通,确保施工计划的合理性和可行性。
2.升降机选型:根据施工需求和现场条件,选择符合要求的升降机供应商,并与其达成购买或租赁协议。
3.施工人员培训:为施工人员提供必要的培训,包括升降机的操作和维护,以确保施工过程的安全性和高效性。
4.施工现场准备:对施工现场进行清理和整理,确保升降机的放置和使用空间充足,并消除一切可能影响施工进度和安全的障碍。
四、升降机安装1.安全检查:在安装升降机之前,对升降机的所有零部件进行全面检查,确保设备完好无损,并消除一切可能影响安全性的隐患。
2.固定设备:根据升降机的使用要求和现场条件,对升降机进行固定,确保其在使用过程中稳定可靠。
3.安装配件:根据施工要求和升降机规格,安装相应的配件,例如门槛板、防护网等,以提供更安全和便捷的使用环境。
4.电气连接:按照设计要求和相关规范,进行升降机的电气连接,确保其正常工作。
5.试运行和调整:在正式使用之前,对升降机进行试运行和调整,检查其各项功能是否正常,并进行必要的调整和修正。
五、升降机使用与维护1.使用规范:在升降机施工过程中,严格按照操作规范进行操作,确保人员和设备的安全。
2.异常情况处理:如遇到升降机故障或异常情况,操作人员应及时采取相应措施,并报告相关责任人进行处理。
3.定期维护:对升降机进行定期维护和保养,包括润滑、检查电气元件和安全装置、更换磨损部件等,确保其正常工作。
升降机专项施工方案1. 引言本文档为升降机专项施工方案,旨在提供详细的工作指导和安全措施,确保升降机施工过程的顺利进行。
升降机的施工使用在建筑工程中的高空作业,因此安全性是首要考虑的因素。
本方案涵盖了施工前的准备工作、操作注意事项、应急预案等内容。
2. 施工前准备2.1 确定升降机使用范围在施工前,需要明确升降机的使用范围。
根据工程需求和施工方案,确定升降机的高度、承重能力、作业面积等参数,以便选择适合的升降机型号。
2.2 升降机选型和检查根据施工需求选择合适的升降机型号,并对升降机进行检查。
检查项目包括但不限于:升降机结构是否完好、是否有漏油现象、电气设备是否正常等。
确保升降机符合安全要求后方可使用。
2.3 工地环境检查在安装和使用升降机前,需要对工地环境进行检查。
包括但不限于:周围建筑物的稳定性、地面承重能力、通风情况等。
确保工地环境满足升降机施工的基本要求。
2.4 制定操作规程制定详细的升降机操作规程,包括但不限于:上下机械操作步骤、紧急停止按钮的位置、操作人员培训要求等。
操作人员必须按照规程进行操作,以确保施工安全。
3. 升降机操作注意事项3.1 操作前检查每次使用升降机前,操作人员应进行必要的检查工作。
包括但不限于:检查电源是否正常、紧急停止按钮是否灵敏、承重能力是否符合需求等。
确保升降机在使用前处于安全状态。
3.2 安全带使用操作人员使用升降机时,应佩戴安全带,并正确固定。
安全带的佩戴和固定能够提供操作人员的安全保护,在危险情况下起到保护的作用。
3.3 负荷限制操作人员应严格控制升降机的负荷。
超过升降机的承重限制将导致安全事故的发生,因此应确保负荷在规定范围内。
3.4 禁止人员趴坐或站立在扶手上为了防止人员从高处坠落,操作人员应禁止在升降机的扶手上趴坐或站立。
趴坐或站立在扶手上将增加坠落风险,应及时加以制止。
3.5 定期维护和检查升降机应定期进行维护和检查,确保其正常运行。
定期检查项目包括但不限于:电气设备检查、润滑油更换、紧固件检查等。
SC200200施工升降机施工方案1.升降机的位置布置:升降机的位置应符合施工现场的实际情况,考虑到建筑结构、施工工序和运输路径等因素,选择合适的位置。
同时,为避免对施工现场的影响,升降机应尽可能靠近工地入口。
2.塔式和无塔式升降机的选择:根据施工现场的搭设条件和实际需要,选择塔式或无塔式升降机。
塔式升降机适合高层建筑施工,具有稳定性好的特点;无塔式升降机则适用于狭小工地和无法搭设塔式升降机的场合。
其次,进行升降机的搭设和安装。
搭设升降机主要包括以下几个步骤:1.基础施工:根据升降机的重量和施工现场的土质条件,进行基础的施工,包括挖掘、浇筑砼、安装基础架等。
2.塔筒和导轨的安装:根据升降机的型号和具体要求,进行塔筒和导轨的安装。
在安装过程中,需保证塔筒与地面垂直、导轨与楼层平面垂直。
3.安装主体设备:将主体设备安装到塔筒上,并进行固定和连接。
在安装过程中,需注意设备的平衡和稳定性,确保使用的安全。
完成升降机的搭设和安装后,就可以进行正式的施工作业了。
在实际施工中,需要注意以下几个方面:1.操作人员的培训和资质:在施工过程中,需要有专业的操作人员进行操作。
这些人员应具有相关的培训和资质,熟悉升降机的使用和维护方法。
2.施工人员的安全防护:施工人员在使用升降机进行高空作业时,应配备安全帽、安全带等个人防护装备,并且遵守相关的安全操作规程。
3.施工现场的安全管理:施工现场应设置相应的警示标志和警戒线,确保周围人员的安全。
升降机的使用过程中,应定期检查设备的安全状况和运行状态,及时进行维护和保养。
温州市金固锁具厂、厂房工程施工物料提升机专项安全施工方案编制人:职务(称)审核人:职务(称)批准人:职务(称)批准部门(章)编制日期:施工升降机安装施工方案一、工程概况:温州市金固锁具厂、厂房工程;属于框架结构;地上6层;建筑高度:23.4m;底层层高:5.9m;标准层层高:3.70m、3.40m ;柱最大截面:650mmx600mm;梁最大截面:240mmx700mm;最大跨度7800mm;总建筑面积:4623.1平方米;总工期:270天;本工程位于藤桥镇,由温州市金固锁具有限公司投资建设,温州正立建筑设计有限公司设计,温州工程勘察公司地质勘查,温州汇丰监理有限公司监理,温州市浙南建设集团有限公司组织施工;由周文亮担任项目经理,由徐星洪担任技术负责人。
根据本工程的特点建筑物的平点布置和高度,结构层的不同以及施工条件,工程进度的要求,须配置施工升降机一台。
为确保施工升降机的安装、拆卸、质量及安全,特制定本方案进行安拆施工。
二、设备概述:SSDB100型货用施工升降机是一种采用曳引机磨擦驱动方式的垂直运输机械。
适用于高层建筑或其他类似用途时的工程施工,是垂直运送建筑材料的高效率施工机械。
本产品具有设计独特,安全可靠,使用方便,运载能力强,价格低廉等优点,在垂直施工运输中是一种理想产品。
(一)施工升降机主要特点:1、架体稳定:因主体为井字架式,吊笼又在井架内运行,附墙装置合理可靠,故架体坚固稳定性好。
2、升降平稳:由于采用曳引机磨擦驱动,有四根钢丝绳曳引,并配有对重平衡,因而吊笼上下运行时速度差小,噪声低,启制动平稳。
3、安全可靠:由于采用四根6×19-9.3-1670钢丝绳曳引,其中的每一根钢丝绳均能独立悬吊住吊笼和载荷的重量,因而发生四根钢丝绳同时破断造成坠落的可能性非常之小,几乎为零。
曳引机采用两只制动器分别能制动住1.25倍的额定载荷,制动安全可靠,吊笼在停层时不会产生溜滑现象。
4、不会冲顶:用摩擦传动原理驱动并列的四根钢丝绳,使吊笼和对重在各自的轨道中运行,无论吊笼或对重都不会冲顶。
5、自动防坠:设有自动防坠器,当吊笼向上或向下运行时曳引钢丝绳突然破断,吊笼失重下坠作自由落体运动时,自动防坠器在弹簧的作用下,偏心夹紧轮动作抱紧夹住导轨,达到杀住吊笼的目的,具有制动快、无冲击、安全可靠的特点,保证设备无损伤。
(二)施工升降机号编制说明:型号说明:S S D B 100主参数代号:额定载重量值为1000Kg吊笼被井架包容吊笼带对重钢丝绳式施工升降机表示钢丝绳式、吊笼带对重,并被井架包容,额定载重量为1000Kg物料的施工升降机。
(三)技术特性1、主要技术性能参数SSDB100货用施工升降机主要性能参数设备基本型为13节,井架高25米。
可根据所承建的楼层高度确定所需的井架高度(节数):井架高度(节)=[最大工作高度(m)+6(m)]/2三、SS系列施工升降机1.1 SS系列施工升降机严格按照国家标准和行业标准进行设计和制造。
使用安全、运行可靠、操作方便。
1.2该机由三根钢丝绳牵引,吊笼上装有断绳保护装置和楼层停靠栓,从而大大减小吊笼发生断绳坠落事故的可能性。
使升降机的运行更加安全、可靠。
1.3底层井架安全门和吊笼进料门,借助吊笼进料门,借助吊笼停靠时的机械联锁实现开闭。
吊笼出料门与停靠安全栓采用机械联动。
1.4电气控制部分,采用24V安全电压的移动式控制盒,盒上设有电锁,上升/停/下降自复位转换开关、起动和停止(点动)按钮(兼响铃)、紧急停止按钮以及吊笼上升(红)、下降(黄)、起动(绿)指示灯。
1.5设有电源隔离、漏电、短路、失压、断相、电动机过载、紧急关停等相当齐全的安全保护。
1.6备有下列配套的辅助装置,反相断相保护、停靠门与电气连锁装置、选层与自动平层控制器等。
1.7曳引轮圈采用四槽三片拼装式,维修时,不必拆卸曳引轮和钢丝绳就可更换,既方便又快捷。
1.8导轨架由标准节组装,制造精度高、互换性好、装卸方便快捷。
1.9与以卷扬机为动力的提升机相比,结构更紧凑,刚性、稳定性更好,工作效率成倍提高。
无冲顶之忧。
2、主要结构本机主要由基础、钢井架、吊笼、传动机构、对重系统、附墙装置和电气系统等组成。
3、SSDB100施工升降机安装基础及技术要求,详见安装基础图说明:(1)、制作基础时必须注意出料方向,千万不要反向。
(2)、严格按生产单位提供的基础图制作砼基础。
见图12。
(3)、基础浇捣前必须夯实地面,基础深度大于600毫米。
(4)、砼标号不应低于C20,地基承载能力4t/m2。
(5)、按图制作预埋件,预埋件表面露出砼面3毫米,预埋件的水平误差应控制在3毫米以内。
(6)基础梁内应设排水孔,不使基础坑内积水。
(7)砼基础应按规定时间进行保养。
4、电气部分4.1SS型施工升降机的电气控制系统原理如图所示。
主要由SLB-C30电气控制箱(含移动控制盒),以及外围的机电联锁、联络装置等三大部分配套而成。
4.2SLB-C20电气控制箱是专门为SS升降机配套而开发的,并不断优化的升级产品。
本机除电源总开关和漏电开关共用外,其余的两台曳引机各自单独控制互不干扰。
4.3电气线路、限位开关及联锁装置安装位置不得随意更改,以防发生人机事故。
5、安装技术要求(参见“安装示意图”)5.1安装作业前必须检查以下各项:5.1.1基础位置和制作是否符合第四款要求:5.1.2地锚的位置、附墙架连接埋件的位置是否正确和埋设牢靠。
5.1.3升降机的架体和缆风绳的位置是否靠近或跨越架空输电线路。
必须靠近时,是否保证最小安全距离,并采取安全防护措施。
其最小安全距离见下表。
与架空输电线路的最小安全距离(m)5.2底座上平面的水平度误差不小于3mm;5.3底座安装后,检验竖杆断面对角线长应为2230±6.5mm,并用水平仪校验竖杆垂直度。
合格后才可开始安装标准节。
每一标准节安装好后,仍要检验竖杆截面对角线尺寸及竖杆垂直度,合格后才可继续安装。
5.4导轨对称中心线对底座水平基准面垂直度偏差不大于井架高度的1‰。
5.5竖杆各接头处错位阶差不大于0.8mm。
5.6导轨接点截面错位不大于1.5mm。
5.7所有紧固件应充分紧固并牢固锁定。
5.8每根提升钢丝绳端部用三个与绳径匹配的绳卡固定,间距120mm,绳子卡滑鞍放在受力绳的一侧,不得正反设置绳子卡。
5.9三根提升钢丝绳必须松紧一致,严禁出现两根松一根紧的情况。
5.10电气控制箱安装位置必须满足下列要求:5.10.1防水、防晒、防潮,通风良好。
5.10.2尽师靠近曳引机。
5.10.3使操作者能方便地看清吊笼的升降、停靠及人员的进出、物料的堆放情况,以确保安全,提高控制的准确度。
5.11导轨架、电箱、电机必须可靠接地,电机对地绝缘电阻不小于0.5MΩ;电箱电气线路对地绝缘电阻不小于1MΩ。
5.12地面风力大于6级或大、中雨、不得吊装。
6、附墙架与缆风绳6.1提升机附墙架的设置应符合设计要求,其间隔一般不宜大于9m,且在建筑物的顶层必须设置一组。
6.2附墙架与架体及建筑物之间应采用刚性连接,并形成稳定结构,连接处扣件不得少于两个。
不得连接在手脚架上,严禁使用铁丝绑扎。
6.3附墙架应使用随机供应的产品,不得使用木杆或竹杆等代用材料。
6.4附墙架与建筑物的连接角度详见结构示意图。
6.5型钢制作的附墙架与建筑结构的连接可预埋专用铁件有螺栓连接。
6.6缆风绳应选用园股钢丝绳,直径不小于9.3mm,严禁使用铅丝、钢筋、麻绳。
6.7提升高度在20m以下(含20m)时,设一组(4根),21-30m设两组,30米以上的部分不设缆风绳。
6.8四根缆风绳应对称地设在导轨架四角的连接板处,上端用扣环紧固在竖杆上,每组四个扣环应处于同一水平面。
6.9缆风绳与地面夹角不应大于60度,其下端通过花篮螺栓与地锚连接,不得栓在树林、电杆或堆放构件等物体上。
地锚应按部标JGJ88-92要求设置。
6.10缆风绳垂度不应大于其长度的百分之一调节缆风绳垂度时,应角同步进行,不得在相邻两角同时拉紧。
6.11使用半个月后应重新调整缆风绳的松紧。
6.12缆风绳不得随意拆除。
凡需临时拆除的,应先行加固,待恢复缆风缆后,方可使用升降机;如缆风绳改变位置,要重新埋设地锚,待新缆风绳栓对后,原来的缆风绳方可拆除。
7、提升机的使用和管理提升机安装后,应由主管部门按照规范和设计规定组织进行检查验收,确认合格发给使用证后,方可交付使用。
A、提升机的检查(一)使用前的检查(1)金属结构有无开焊和明显变形;(2)架体各节点连接螺栓是否紧固;(3)附墙架、缆风绳、地锚位置和安装情况;(4)架体的安装精度是否符合要求;(5)安全防护装置是否灵敏可靠;(6)卷扬机的位置是否合理;(7)电气设备及操作系统的可靠性;(8)信号及通讯装置的使用效果是否良好清晰;(9)钢丝绳、滑轮组的固接情况;(10)提升机与输电线路的安全距离及防护情况;(二)定期检查定期检查每月进行1次,由有关部门和人员参加,检查内容包括:(1)金属结构有无开焊、锈蚀、永久变形;(2)扣件、螺栓连接的紧固情况;(3)提升机结构磨损情况及钢丝绳的完好性;(4)安全防护装置有无缺少、失灵和损坏;(5)缆风绳、地锚、附墙架等有无松动;(6)电气设备的接地(或接零)情况;(7)断绳保护装置的灵敏度试验。
(三)日常检查日常检查由作业司机在班前进行,在确认提升机正常时,方可投入作业。
检查内容包括:(1)地锚与缆风绳的连接有无松动;(2)空载提升吊篮做一次上下运行,验证是否正常,并同时碰撞限位器和观察安全门是否灵敏完好;(3)在额定荷载下,将吊篮提升至离地面1-2m高度停机,检查制动器的可靠性和架体和稳定性;(4)安全停靠装置和断绳保护装置的可靠性;(5)吊篮运行通道内有无障碍物;(6)作业司机的视线或通讯装置的使用效果是否清晰良好。
B、使用提升机的规定(1)物料在吊篮内应均匀分布,不得超出吊篮。
当长料在吊篮中立放时,应采取防滚落措施;散料应装箱或装笼,严禁超载作用;(2)严禁人员攀登、穿越提升机体的乘吊篮上下;(3)高架提升机作业时,应使用通讯装置联系。
低架提升机在多工种、多楼层同时使用时,应专设指挥人员,信号不清不得开机。
作业中不论任何人发出紧急停车信号,应立即执行。
(4)闭会主电源前或作业中突然断电时,应将所有开关扳回零位。
在重新恢复作业前,应在确认提升机动作正常后方可继续使用。
(5)发现安全装置、通讯装置失灵时,应立即停机修复;作业中不得随意使用极限限位装置。
(6)使用中要经常检查钢丝绳、滑轮工作情况。
如发现磨损严重,必须按照有关规定及时更换。
(7)采用摩擦式卷扬机为动力的提升机,吊篮下降时,应在吊篮行至离地面1-2m处控制缓缓落地,不允许吊篮自由落下直接降至地面。
