人工顶管施工方案(6)地下岩土工程施工中,人工顶管是一种常用的支护措施,能够有效解决顶部岩土崩塌、坍塌导致施工作业的安全隐患。
本文将介绍人工顶管的施工方案,包括设计、施工流程、质量控制等方面的内容。
设计要点在进行人工顶管施工方案设计时,需要考虑以下几个要点:1.地质勘察:通过详细的地质勘察,确定施工地点的地质情况,包括岩性、构造、地下水情况等,为后续施工提供有效依据。
2.支护结构设计:根据岩土工程的实际情况,设计合理的人工顶管支护结构,确保能够有效支护地下岩土。
3.排水设计:在顶管施工过程中,要考虑地下水情况,设计合理的排水系统,避免地下水对施工造成影响。
施工流程人工顶管的施工流程主要包括以下几个步骤:1.准备施工:确定施工现场,清理施工区域,设置安全警示标志,准备所需的施工设备和材料。
2.开挖顶管:根据设计要求,采用合适的机械设备进行顶管开挖,控制开挖尺寸和坡度。
3.支护施工:在顶管开挖完成后,及时进行支护结构的安装,保证地下岩土的稳定。
4.填充回填:完成支护结构后,对顶管进行填充回填,确保施工质量。
5.排水施工:检查排水系统的设置情况,保证地下水能够有效排除,避免对施工的影响。
质量控制在人工顶管施工过程中,需要进行严格的质量控制,确保施工质量达到要求。
具体的质量控制措施包括:1.施工验收:对施工现场进行定期检查验收,检查支护结构的安装情况、填充回填质量等。
2.质量记录:及时记录施工过程中的关键数据,包括开挖尺寸、支护结构安装情况、排水效果等。
3.质量监测:采用合适的监测手段对施工过程进行监测,如地下水位监测、结构变形监测等。
结语人工顶管是地下岩土工程中常用的支护措施之一,合理的施工方案和严格的质量控制对保障施工安全和质量至关重要。
通过本文介绍的设计要点、施工流程和质量控制措施,希望能为人工顶管施工提供一定的参考和指导。
以上就是人工顶管施工方案的介绍,希望能对相关从业人员有所帮助。
以我给的标题写文档,最低1503字,要求以Markdown 文本格式输出,不要带图片,标题为:人工顶管施工方案# 人工顶管施工方案## 1. 引言人工顶管是一种常用的施工方法,适用于各种地质条件下的隧道施工。
本文档旨在介绍人工顶管施工方案,包括施工前准备工作、施工过程中的注意事项以及施工结束后的验收和整理工作。
通过本文档的阅读,施工人员将对人工顶管施工有一个清晰的了解,以便能够高效地进行该项工程的施工。
## 2. 施工前准备在进行人工顶管施工前,需要进行一系列准备工作,以确保施工的顺利进行。
以下是施工前的准备工作:### 2.1 设计方案的审查首先,施工团队需要仔细审查设计方案,了解人工顶管的具体要求和工作步骤。
对于特殊地质条件或特殊要求的项目,施工团队还需要与设计方案的编制人员进行沟通,明确工程的施工方法和技术要求。
### 2.2 施工人员的培训和演练施工团队中的每个成员都需要接受相关培训,并进行演练,以确保每个人都能够熟练掌握人工顶管的施工技术和操作要点。
特别是对于一些需要高度协调和配合的工作步骤,如隧道掘进和支护等,团队成员需要进行频繁的演练,以提高工作效率和施工质量。
### 2.3 施工材料和设备的准备在施工前,需要准备好所需的施工材料和设备。
施工材料包括钢筋、混凝土、支撑材料等,设备包括挖掘机、起重机等。
施工团队需要根据设计方案和施工要求,准备足够数量和质量的材料和设备,以确保施工的顺利进行。
## 3. 施工过程人工顶管的施工过程主要包括以下几个步骤:### 3.1 隧道的掘进首先,需要使用挖掘机等设备进行隧道的掘进工作。
在掘进的过程中,施工人员需要密切配合,确保挖掘工作的安全和顺利进行。
需要注意地质条件的变化和隧道的稳定性,及时采取相应的措施进行支护。
### 3.2 隧道的支护在掘进工作完成后,需要对隧道进行支护工作。
支护材料可以是钢筋和混凝土,也可以是其他适合的材料。
施工人员需要根据设计方案和地质条件,选择合适的支护材料,并按照相应的要求进行施工。
人工顶管施工方案
目录
1. 人工顶管施工方案概述
1.1 方案的必要性
1.2 方案的基本原理
1.3 方案的优势
2. 人工顶管施工方案的步骤
2.1 地质勘察与设计
2.2 顶管井施工准备
2.3 顶管施工过程
2.4 顶管施工质量控制
3. 人工顶管施工方案的关键技术
3.1 钻孔技术
3.2 吊装技术
3.3 掘进技术
3.4 封孔技术
4. 人工顶管施工方案的应用与发展
4.1 应用领域
4.2 技术创新与发展趋势
---
人工顶管施工方案概述
人工顶管施工方案是用于地下管道敷设的一种先进施工方法。
其
主要目的是为了解决城市地下管道维修、更换等工程所需,通过人工
顶管施工可以有效提高施工效率,减少工程对周边环境的影响。
该方案的基本原理是利用顶管机具和配套设备,在地下形成一条
沿线施工的通道,以便更换、修复或敷设管道。
相比传统的开挖方式,人工顶管施工具有工程造价低、工期短、环境污染小等优势。
人工顶管施工方案的优势还在于能够应用于复杂地质条件下,如
城市地下繁忙的交通干道、建筑物密集区域等。
通过合理的施工计划和严格的施工控制,可以确保施工安全、顺利进行。
人工顶管施工方案(5)
在地下工程中,人工顶管是一种常见的施工方法,用于在不开挖地面的情况下
进行地下管道的修复和增设工作。
本文将介绍人工顶管的施工方案,并探讨其中的关键步骤和注意事项。
施工计划
在进行人工顶管施工前,需要制定详细的施工计划。
施工计划应包括如下内容:
1.工程准备:清理工作场地,确保施工区域安全无障碍;
2.设备调试:检查并调试所需设备,确保施工设备正常运转;
3.施工人员配备:确定施工人员配备情况,包括数量和技术水平等;
4.安全措施:制定施工安全措施,确保施工过程安全;
5.施工时间安排:确定施工时间计划,保证施工进度。
施工步骤
1.探测定位:使用地质雷达等设备对施工区域进行探测,确定地下管道
的位置和深度;
2.钻孔准备:在确定的位置上进行钻孔准备,准备施工孔道;
3.顶管安装:将顶管设备放入钻孔中,并依次安装顶管段,直至到达设
计位置;
4.监测调整:对顶管施工过程进行监测,根据监测结果及时调整施工方
案;
5.回填封固:在顶管安装完成后,对施工区域进行回填封固,完成整个
顶管施工过程。
注意事项
1.施工安全:施工过程中要严格遵守安全规定,确保施工人员和设备的
安全;
2.环境保护:施工完成后要对施工区域进行清理,保护环境;
3.施工质量:需严格按照设计要求进行施工,确保施工质量;
4.隐蔽工程:顶管施工为隐蔽工程,需谨慎操作,避免因操作不当导致
事故。
通过以上施工方案的执行,能够有效地进行人工顶管施工,并确保施工质量和
安全。

人工顶管专项施工方案一、项目背景人工顶管是一种在地下施工中广泛使用的技术,主要用于管道敷设、电缆敷设等工程中。
在工程施工中,为了确保施工的安全、高效进行,需要制定专门的人工顶管专项施工方案。
本文档旨在提供人工顶管专项施工方案的详细内容,包括施工方案的编制要点、施工流程、施工安全措施等内容。
二、方案编制要点在编制人工顶管专项施工方案时,需考虑以下要点:1.施工工程的具体情况:包括地质条件、工程规模、施工地点等;2.施工过程中需要使用的设备和工具:如顶管机械、钻机、挖掘机等;3.施工过程中可能遇到的问题和风险:如地下水位高、邻近建筑物等;4.施工过程中所需的材料和资料:如顶管管道、施工图纸等;5.施工的时间安排和工程进度计划。
三、施工流程根据项目背景和方案编制要点,以下为人工顶管专项施工的基本流程:1.前期准备阶段:–确认施工区域的地质条件和地下管线情况;–配置所需的施工设备、工具和材料;–制定详细的工程进度计划。
2.现场施工准备阶段:–对施工区域进行清理和布置,在施工区域设立施工标识牌;–组织施工人员进行安全培训,并落实施工安全措施;–检查施工设备和工具的完好性,确保其正常工作。
3.顶管施工阶段:–根据工程图纸和施工要求,进行顶管线路的规划和布置;–使用顶管机械进行地下顶管作业,控制管道的方向和坡度;–同时注意防止施工现场噪音、扬尘等污染。
4.施工质量控制阶段:–对顶管施工质量进行检查和监控,确保施工质量符合相关标准;–进行必要的试验和检测,如管道压力试验、泄漏测试等;–做好施工记录,包括施工过程中的问题和解决方案。
5.完工验收阶段:–对顶管工程进行验收,包括施工质量和安全等方面;–完善竣工图纸和相关资料,作为后续维护使用的依据;–进行总结和经验总结,为今后的类似工程提供参考。
四、施工安全措施为了确保施工过程的安全性,需要采取以下措施:1.设立施工警示标志,警示周边人员注意施工区域;2.定期对施工场地进行安全检查,及时排除安全隐患;3.组织施工人员进行安全培训,提高其安全意识和应急处理能力;4.严格按照操作规程进行施工作业,避免事故的发生;5.配备必要的安全防护设备,如安全帽、安全鞋等;6.注意施工现场的通风和排水,减少污染和事故风险。
人工顶管施工方案(2)一、项目背景人工顶管是一种常用的隧道施工方法,广泛应用于地铁、水利、矿山等领域。
本文将分享人工顶管施工的具体方案,以便工程施工人员更好地掌握技术要点和操作流程。
二、施工准备1. 工程测量在进行人工顶管施工前,需要进行详细的工程测量,确定隧道的地质情况、倾斜度等参数,以便制定合理的施工方案。
2. 设备准备准备好隧道顶管机、支架、扫地车等必要设备,并对设备进行检查和保养,确保施工期间设备正常运转。
三、施工步骤1. 搭设支架首先,将支架安装在隧道内,支架的稳固性对后续施工工作至关重要,因此需要确保支架的稳定性和承重能力。
2. 安装顶管机将顶管机安装在支架上,根据隧道的实际情况进行调整,确保顶管机能够顺利进行施工作业。
3. 施工作业启动顶管机,根据预定的施工方案,进行顶管施工作业。
在施工过程中,要随时监测隧道地质情况,及时做出调整,确保施工的顺利进行。
四、安全措施1. 穿戴防护装备在施工过程中,施工人员必须穿戴好安全帽、安全鞋等防护装备,确保施工作业安全进行。
2. 安全监测施工期间要对隧道的支护结构、地质情况等进行安全监测,一旦发现异常情况要立即停止施工,并及时采取措施处理。
五、施工结束与验收1. 施工结束当顶管施工完成后,需要对隧道进行清理,清除施工遗留物,确保隧道通畅。
2. 验收进行顶管施工后,需要进行工程验收,检查施工质量是否符合要求,确保隧道施工的安全性和可靠性。
总的来说,人工顶管施工是一项复杂的工作,需要施工人员具备一定的技术和经验。
遵循科学的施工流程和安全规范,可以确保隧道施工的顺利进行,保证工程质量和工人安全。
人工顶管施工方案(精选多篇)人工顶管是一种常见的建筑工程施工方法,适用于需要在地下施工的情况下,同时又需要保持地面道路的通畅情况。
下面是几篇关于人工顶管施工方案的精选文章。
1. 人工顶管施工流程及注意事项施工前准备在施工前,需要充分了解地质情况,包括地层构造,土层性质等。
根据地质调查数据,制定施工方案,并进行沟通确认,获得相关的施工许可证。
施工方法人工顶管施工的方法一般有两种,一种是开挖透水淤泥,而另一种则是液压抽泥。
其中,开挖透水淤泥的方法相对比较简单,通过人工掘进的方式,逐层顶进,直至达到目的地,而液压抽泥则需要专业设备支持,具有一定的技术难度。
此外,施工时还需要注意通风和排水,以确保施工环境不受影响,同时也要对施工现场的安全性进行严格把关。
施工后工作施工结束后,需要进行现场清理,并对施工过程中可能产生的影响进行评估。
对施工环境进行恢复,并做好相应的记录和归档工作。
2. 人工顶管施工材料及设备施工材料人工顶管施工需要使用到的材料,主要包括:钢筋混凝土管、螺旋管、矩形钢管等。
这些材料具有高强度、耐腐蚀等特点,可以满足施工需求。
施工设备人工顶管施工需要使用到的设备,主要有:钢筋焊接设备、破碎机、掘进机、爆破器等。
这些设备具有高效性、精准度高等特点,可以在施工过程中提高施工质量和效率。
3. 人工顶管施工中质量检验施工质量检测人工顶管施工中的质量检测,主要包括管道的抗压强度、抗弯强度、密封性等指标。
检测方法包括内压试验、水密性试验等。
施工质量控制为保证人工顶管施工的质量,需要在每一道工序中设置监测点,并进行实时监测。
同时,要进行各种试验和检测,确保施工的安全性和可靠性。
4. 人工顶管施工的安全防护措施加强安全教育施工前,需要对工人进行安全教育,普及安全知识,提高安全意识,从而避免工人发生安全事故。
安全设施完备在施工现场,需要设置防护网、警示标志、防护栏杆等安全设施,为施工人员的安全保驾护航。
全员安全监管施工过程中,需要不断进行安全监管,及时发现和解决存在的安全问题,确保施工安全顺利进行。
人工顶管施工方案人工顶管是地下工程中一种非常重要的施工方式,它主要是用来解决地下管线维护、维修、改造等工作。
本文将对人工顶管施工方案进行详细介绍。
一、施工前准备在进行人工顶管施工之前,需要进行一系列的准备工作,包括材料采购、施工设备准备、施工流程确定等。
1.材料采购人工顶管施工材料主要包括:顶管、托盘、托盘支架、内孔加固材料、水泥砂浆、密封胶等。
在采购这些材料时,应注意材料的质量和规格是否符合标准。
2.施工设备准备施工设备主要包括:起重机、推土机、挖掘机、切割机、注浆泵、水泵、行走架等。
这些设备在施工前需要进行检修和保养,并定期进行维护,以确保在施工过程中的正常使用。
3.施工流程确定为了确保施工的顺利进行,我们需要对施工流程进行详细的规划和确定,包括进出口的位置、开挖方式、支架设置等方面。
二、施工步骤根据上述准备工作,我们可以开始进行人工顶管施工。
整个施工过程一共分为六个步骤。
1.洞室开挖首先需要根据设计图纸确定施工区域和进出口位置,并采用挖掘机进行开挖。
开挖时应注意不要损坏周围建筑物和管线。
2.挖断管段在开挖之后,我们需要确定顶管的位置和长度。
然后采用切割机挖断管道。
这里需要注意切割的长度和角度,否则会影响后续的施工。
3.加固管道内孔在挖断管道之后,还需要进行内孔加固。
这一步骤的主要目的是加强管道的稳定性和安全性。
我们可以采用密封胶和钢筋等材料进行加固。
4.安装托盘和支架内孔加固之后,我们需要采用支架将顶管支撑在挖出的洞室里。
托盘则是用来保证顶管的平衡和稳定,另外还可以方便施工人员进行操作。
支架的设置必须牢固可靠,不可出现倒塌或移动的情况。
5.注浆支架和托盘安装完成之后,我们需要进行注浆,用水泥来填充洞室,并加强顶管材料的粘附性。
同时注浆还可以增加地下工程的稳定性和密封性。
6.拆除托盘和支架待水泥砂浆固化后,我们需要将托盘和支架拆除,使得顶管能够自由运行。
拆除时应该小心谨慎,不要损坏已经建设好的部分。

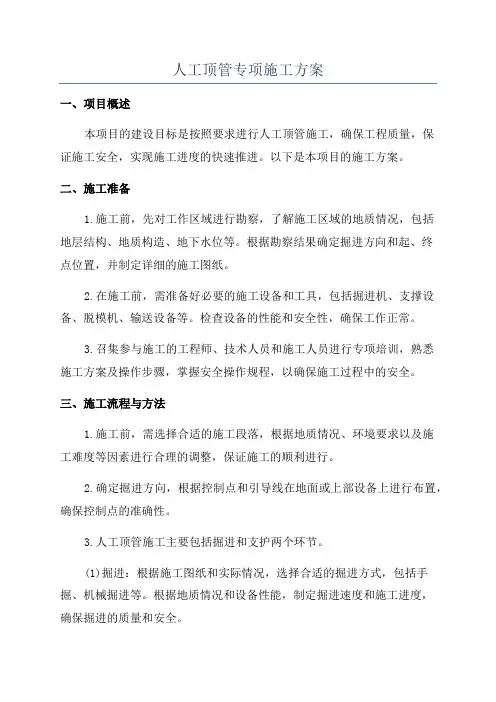

人工顶管专项施工方案一、项目概述本项目的建设目标是按照要求进行人工顶管施工,确保工程质量,保证施工安全,实现施工进度的快速推进。
以下是本项目的施工方案。
二、施工准备1.施工前,先对工作区域进行勘察,了解施工区域的地质情况,包括地层结构、地质构造、地下水位等。
根据勘察结果确定掘进方向和起、终点位置,并制定详细的施工图纸。
2.在施工前,需准备好必要的施工设备和工具,包括掘进机、支撑设备、脱模机、输送设备等。
检查设备的性能和安全性,确保工作正常。
3.召集参与施工的工程师、技术人员和施工人员进行专项培训,熟悉施工方案及操作步骤,掌握安全操作规程,以确保施工过程中的安全。
三、施工流程与方法1.施工前,需选择合适的施工段落,根据地质情况、环境要求以及施工难度等因素进行合理的调整,保证施工的顺利进行。
2.确定掘进方向,根据控制点和引导线在地面或上部设备上进行布置,确保控制点的准确性。
3.人工顶管施工主要包括掘进和支护两个环节。
(1)掘进:根据施工图纸和实际情况,选择合适的掘进方式,包括手掘、机械掘进等。
根据地质情况和设备性能,制定掘进速度和施工进度,确保掘进的质量和安全。
(2)支护:根据掘进的进度和地质情况,选择合适的支护方式,如喷射混凝土、钢支撑结构等。
支护的设计需满足地质条件和施工要求,确保支护的稳定性和安全性。
4.施工中需加强地质监测,及时掌握地质变化的情况,根据需要采取相应的措施,确保施工的安全。
5.施工结束后,对施工过程进行总结和评估,包括施工质量、施工进度、安全情况等,以供后续的类似施工参考。
四、安全措施1.施工现场应进行严格的安全管理,包括设置警示标志、划定禁止入内区域、疏导交通等,确保施工现场的安全。
2.施工人员需穿戴好防护装备,如安全帽、护目镜、防滑鞋等,做好个人防护措施。
3.施工设备应进行定期检查和维护,确保设备运行的正常和安全。
4.在施工过程中需设置专人负责监测,掌握地质变化的情况,及时采取措施,防止事故的发生。
一、编制依据1. 《市政排水管道工程施工及验收规范》GB50268-972. 《混凝土质量控制标准》GB50164-923. 《市政道路工程质量检验评定标准》CJJ1-904. 《市政排水管渠工程质量检验评定标准》CJJ3-905. 《广州市建设委员会颁发的有关建筑规程,安全、质量及文明施工等文件》二、工程概况本工程位于广州市市南路北段(黄沙快速干线~黄阁大道段),由于施工场地有限、现场交通繁杂、地下管线复杂,以及可能遇到地下障碍物等情况,决定采用人工顶管施工方法。
管材采用DN800及DN1200的玻璃钢管,埋深约为5~7m。
三、施工准备1. 人员组织:成立人工顶管施工小组,明确各岗位职责,确保施工过程中责任到人。
2. 材料准备:准备足够的管材、工具、设备、防护用品等,确保施工顺利进行。
3. 技术交底:对施工人员进行技术交底,确保施工人员掌握施工工艺和安全操作规程。
四、施工工艺1. 工作井施工:根据现场实际情况,确定工作井位置和尺寸,开挖工作井,并进行支护。
2. 管材预制:根据管材规格和长度,预制管材,确保管材质量符合要求。
3. 顶进施工:a. 将预制管材吊装至工作井内,放置在轨道上;b. 安装顶进设备,调试设备性能;c. 启动油泵,顶进管材;d. 拆除工具管,继续顶进;e. 检查井位,确保管材位置正确;f. 砌筑检查井。
五、质量控制1. 管材质量:严格控制管材质量,确保管材符合设计要求;2. 施工质量:严格按照施工工艺进行施工,确保施工质量;3. 安全控制:加强施工现场安全管理,确保施工安全。
六、安全措施1. 人员安全:对施工人员进行安全培训,提高安全意识;2. 设备安全:定期检查设备,确保设备安全可靠;3. 施工环境:保持施工现场整洁,确保施工环境安全。
七、进度安排根据工程实际情况,制定详细的施工进度计划,确保工程按期完成。
八、环境保护1. 施工现场:保持施工现场整洁,及时清理废弃物;2. 噪音控制:采取有效措施,降低施工噪音;3. 废水处理:对施工废水进行处理,达到排放标准。
人工顶管专用施工方案1. 引言本文档旨在为人工顶管工程的施工提供详细的专用方案,以确保施工过程的安全和高效。
人工顶管是指在地下施工中使用人力及机械设备进行的顶进方式。
本方案将涵盖施工前的准备工作、施工过程的步骤和安全措施,以及施工结束后的整理工作。
2. 施工前准备在开始人工顶管施工之前,需要进行以下准备工作:•设计方案评审:对人工顶管的设计方案进行评审,并确保其符合相关的规范和标准要求。
•施工图纸制作:根据设计方案,制作施工图纸,明确施工的具体细节和要求。
•施工材料准备:准备好所需的施工材料,包括管道、支撑材料、密封材料等。
•工程机械准备:确保所需的机械设备,如推顶机、千斤顶等,已准备就绪,并进行必要的检查和维护。
•施工人员培训:对施工人员进行相关的培训,确保他们了解施工过程和安全操作规范。
3. 施工步骤和安全措施3.1. 施工前准备在正式开始施工之前,需要进行以下准备工作:•搭建工地围挡:在施工现场周围搭建围挡,确保施工过程的安全和无干扰。
•安装排水系统:在工地内设置排水系统,防止地下水积聚影响施工过程。
3.2. 相干施工人工顶管施工的主要步骤如下:1.开挖坑道:根据施工图纸的指引,在地下挖掘出所需的坑道。
在开挖的过程中,应确保坑壁的稳定,以防止塌方发生。
2.安装支撑结构:在坑道内安装支撑结构,如钢架或木质支撑,以保证施工过程中的安全和稳定。
3.安装顶进设备:根据施工现场的实际情况和需要,安装相应的顶进设备,如推顶机和千斤顶。
4.进行顶进作业:通过顶进设备的使用,逐渐推进管道,直至完成顶进。
在顶进的过程中,应注意保持坑壁和顶进设备的稳定。
5.进行密封处理:在管道顶进完成后,进行相应的密封处理,以确保管道在使用时不会泄漏。
3.3. 安全措施在人工顶管施工过程中,需要严格遵守以下安全措施:•佩戴个人防护装备:施工人员应佩戴相关的个人防护装备,包括安全帽、防护眼镜、防护手套等。
•进行安全培训:施工人员应接受相关的安全培训,了解施工过程中的安全注意事项和操作规范。
人工顶管施工方案人工顶管施工方案:(一)、人工顶管施工方法:本工程由于工程量少,顶管长度仅为30米,日期短,计划用一套顶管设备已足够,需在原人行道两侧分别开挖工作井施工,先从一侧工作井进行顶进施工,顶进超过原人行道一半距离后,再转移顶管设备至另一侧工作井,从另一侧工作井进行顶进施工。
(二)、人工顶管施工准备工作1、生产准备①、进行施工测量和现场放线工作。
②、确定管线范围内及施工需用场地内所有障碍物,如管线、电线杆、树木及附近房屋等的准确位置。
③、按施工平面布置图修建临时设施,安装临时水、电线路,并试水、试电。
④、进行顶管所用设备的加工制作。
⑤、根据顶进长度,准备好各类管线和所需的辅助物(固定架等)。
⑥、根据材料计划,分期分批组织材料进场。
2、技术准备①、审查施工图纸和进行各专业图纸会审,进行施工技术交底工作。
②、做好标高点控制,施工测量和现场放线工作。
③、按照规划局提供的永久水准点,引临时水准点至井下,施工中经常进行校。
(三)、工作井的施工工作井施工方法采用人工挖孔护壁法施工。
工作井尺寸净空为4m×3.5m,净空应满足施工空间要求。
1、人工顶管施工工艺采用分层开挖,分层浇注井壁的方法施工,每节开挖护壁的高度最多不超过1m。
2、人工顶管施工技术要求(1)、每层开挖深度不大于1m。
(2)、钢筋搭接长度不小于35d。
(3)、模板拼装要平整,牢固。
(4)、层与层之间搭接部分的泥土要清洗干净,并凿毛。
(5)、护壁的下一节和上一节的搭接长度不小于10cm。
(6)、钢筋的配置必须按照有关标准和规范进行,浇注的砼必须使用震动棒进行振捣(7)、井内的积水由集水井(长×宽×高为30cm×30cm×40cm)及时排走,抽水时要注意用电安全。
(8)、严格控制后靠背、洞口墙的水平度和垂直度。
洞心的标高和洞口的直径要符合设计要求。
(9)、浇注完后,养生72小时,才能拆模并开挖下一层。
人工顶管施工方案 (2)
一、前言
人工顶管是一种常见的地下工程施工方法,广泛应用于隧道、地下管道等工程的施工中。
本文将介绍人工顶管施工的具体方案及施工中需要注意的事项。
二、基本概念
1. 人工顶管的定义
人工顶管是指在地下工程隧道施工中,通过人工方式进行开挖、支护和施工的方法。
2. 人工顶管的特点
•手工操作灵活,适应性强
•施工周期较长,人力成本高
•可在狭窄空间进行作业
三、施工方案
1. 施工准备
1.明确工程地点和范围
2.制定详细的施工计划
3.确保人员具备相应的技术和操作经验
4.准备必要的施工设备和材料
2. 施工步骤
1.开挖隧道:根据设计要求,采用手工方式逐步开挖隧道。
2.支护:在开挖过程中,及时进行支护,确保施工安全。
3.安装管道:根据设计要求,进行管道的安装。
4.完成收尾工作:清理施工现场,检查施工质量。
3. 施工注意事项
1.安全第一:严格遵守安全操作规程,确保施工人员安全。
2.质量控制:严格按照设计要求进行施工,确保施工质量。
3.合理管理人力资源:合理安排施工人员,提高施工效率。
四、施工结束
完成人工顶管的施工后,需要对整个施工过程进行总结,及时整理施工资料,确保施工质量和安全。
五、结论
人工顶管施工是一项复杂而重要的工程,需要科学合理地制定施工方案,并加强施工管理,以确保工程顺利进行。
希望本文对人工顶管施工有所帮助。
人工顶管专项施工方案(1)一、前期准备工作在进行人工顶管施工之前,需要进行充分的前期准备工作,包括以下几个方面:1.方案设计根据工程实际情况,设计合理的人工顶管专项施工方案,包括施工流程、工序安排、施工方法等。
2.施工人员培训对参与人工顶管施工的所有人员进行专业培训,确保他们熟悉工艺流程、操作规程,掌握安全技能,提高工作效率。
二、施工流程人工顶管施工按照以下流程进行:1.准备工作1.清理施工现场,确保施工区域安全整洁。
2.安排好必要的施工设备和工具,检查设备运行状态,确保施工顺利进行。
2.顶管孔洞开挖1.根据设计绘制的顶管孔位置,在地面或悬崖上开挖孔洞,确保孔洞的准确位置和尺寸。
2.使用钻机等设备进行孔洞的开挖,注意安全防护和孔洞规格的控制。
3.钢筋加固及支撑1.在孔洞内部设置钢筋网格,加固孔洞结构,提高顶管的承载能力。
2.设置支撑架等支撑设备,确保顶管施工过程中的安全稳定。
4.混凝土灌浆1.混凝土搅拌,按照比例混合水泥、砂和骨料,制成混凝土。
2.将混凝土灌注至孔洞内部,填充顶管空间,确保灌浆均匀充实,提供足够的支撑力。
5.验收和整理1.等待混凝土硬化成型后,进行验收,检查顶管施工质量及稳定性。
2.清理施工现场,做好清理和搬运工作,确保施工区域整洁,消除安全隐患。
三、安全注意事项人工顶管施工中需要特别注意以下安全事项:1.施工人员需佩戴好安全帽、工作服等防护用具,避免发生伤害事故。
2.负责人员需严格按照操作规程进行指导和管理,确保施工过程中的安全。
3.定期对设备和支撑架等施工设备进行检查和维护,确保其正常运行。
4.施工场地应设置明显的安全警示标识,确保施工现场秩序井然,避免意外发生。
四、总结人工顶管专项施工方案是保障工程质量和工人安全的重要基础,通过合理的方案设计、严格的施工流程控制和安全管理,能够确保顶管施工顺利进行,达到预期效果。
在实际施工中,需根据具体情况不断优化方案,提高施工效率和质量,达到工程的预期要求。
人工顶管专项施工方案
一、方案简介
本文旨在探讨人工顶管专项施工方案的具体实施流程和技术要点,以确保顶管
工程的顺利进行、质量可控。
二、施工前准备
1.确定施工区域,进行地质勘测和环境评估,制定详细的施工方案。
2.准备所需施工机械设备和工具,保障施工期间的正常进行。
3.确保施工人员具备相关技术资质和安全培训。
三、施工流程
1.准备工作:清理施工场地,搭建施工平台和作业区。
2.钻孔:根据设计要求进行钻孔,保证孔位准确无误。
3.爆破作业:采用爆破技术破坏地层,便于后续的进一步施工。
4.洞采:使用洞采机具进行地层开挖,同时进行支护作业。
5.顶管安装:根据设计图纸将顶管逐段安装到位,注意连接的准确性。
6.顶管回填:将回填材料填入空间,确保顶管固定牢固。
四、质量控制
1.持续监测施工过程,保证每个环节符合规范要求。
2.严格按照设计图纸进行操作,确保顶管安全和稳定。
3.施工完成后进行质量检验,对工程进行验收。
五、安全保障
1.坚持“安全第一”的原则,建立完善的安全管理制度。
2.使用必要的安全防护措施,防止意外伤害事件发生。
3.做好紧急救援预案,保证在应急情况下及时有效处理。
六、总结
通过严格的施工方案制定、精细化的施工过程管理和严密的质量安全控制,人
工顶管工程得以顺利实施,为工程建设提供了稳固的保障。
希望在未来的实践中,能够不断总结经验,进一步提高施工效率和质量,为建设更美好的城市贡献力量。
注:以上内容仅为虚构,仅供参考。
人工顶管施工方案施工方案是指在进行工程施工过程中所采用的具体方法和措施。
人工顶管作为一种特殊的施工方法,在地下管道施工中扮演着重要的角色。
本文将针对人工顶管施工方案进行详细的介绍和分析,包括施工前的准备工作、施工过程的步骤以及常见的施工问题及解决方法。
首先,在进行人工顶管施工之前,需要对施工区域进行充分的调查和勘测。
这包括地质勘察、地下管线勘测、土质分析等内容。
通过这些工作,可以了解施工区域的地质情况、地下管线位置及布局,以及土质类型。
此外,还需要进行风险评估,判断施工可能遇到的困难和隐患。
在施工过程中,人工顶管主要由三个步骤构成:预先设备安装、通风与防护以及管道顶推。
首先,预先设备安装是指在施工现场进行预先设备的安装工作。
这包括安装顶管机组、安全锚罗、吊杆、托板等设备。
预先设备的安装需要严格按照规范进行,以确保施工的安全和顺利进行。
其次,通风与防护是为了确保施工现场的安全。
在人工顶管施工过程中,可能会遇到有害气体的积聚以及地下水的渗漏等问题。
因此,必须对施工现场进行通风和防护。
通风设备的设置应考虑到施工现场的条件和特点,确保空气流通。
防护措施包括设置水封器、围护结构等,以防止有害气体的泄漏和地下水的渗漏。
最后,管道顶推是整个人工顶管过程中的核心环节。
在顶推过程中,需要将顶管机组与管道连接,通过施加适当的推力,将管道推进到目标位置。
管道顶推需要严格控制推进速度、承载力和推进方向,以确保管道的质量和准确性。
在人工顶管施工过程中,常常会遇到一些问题,如地质条件复杂、施工现场狭窄等。
为了应对这些问题,我们可以采取以下几种解决方法:首先,加强施工前的勘察工作,了解施工区域的地质情况和隐患,以制定相应的施工方案。
其次,采用适当的支护结构和技术,对施工现场进行支护和加固,以确保工地的安全。
此外,增加施工人员的培训和经验积累,提高他们解决问题的能力和应对突发情况的能力。
最后,进行施工过程的监控和质量检查,及时发现和解决施工中存在的问题。
人工顶管施工方案 页脚内容 顶管管专项施工方案
编制单位:吉林省中浦建设集团有限公司 编制日期:2018年08月15日 人工顶管施工方案
页脚内容 目录 一、编制依据 ......................................................................................................................... 3 二、工程概况 ......................................................................................................................... 3 三、施工准备 ......................................................................................................................... 3 1、施工技术准备 ........................................................................................................................... 3 2、施工现场准备 ........................................................................................................................... 4 3、质量目标 ................................................................................................................................... 4 四、施工方法 ......................................................................................................................... 4 1、施工工序 ................................................................................................................................... 4 2、施工方法 ................................................................................................................................... 4 3、安全文明施工 ........................................................................................................................... 5 五、应急预案 ......................................................................................................................... 6 1、危险源辨识 ............................................................................................................................... 6 2、应急处置组织 ........................................................................................................................... 6 3、突发事故应急处理物资、设备 ............................................................................................... 7 六、质量要求和质量检验 ..................................................................................................... 8 1、作业风险分析 ........................................................................................................................... 8 2、针对作业风险采取的措施 ....................................................................................................... 8 3、HSE技术措施 ........................................................................................................................... 9 七、附表 ............................................................................................................................... 11 1、劳动力计划 ............................................................................................................................. 11 2、施工进度计划横道图 ............................................................................................................. 11 人工顶管施工方案
页脚内容 一、编制依据 1.建设单位提供的施工图纸 2.《给水排水管道工程施工及验收规范》 GB50268-2008 《建筑工程施工质量验收统一标准》 GB5030 《建筑施工手册》(第四版) 《建筑施工安全检查标准》JGJ59-2011; 《建筑机械使用安全技术规范》JGJ33-2012 《施工现场临时用电安全技术规范》JGJ46-2005
二、工程概况 1、本工程为风电大路与生态大街雨水管道顶管。采用人工顶管施工。 2、工程位于白城市通榆县风电大路附近。 3、工程施工部位用于排水管线套管,双排45m管径为DN1000,DN1200双排共计90m。双排60m管径为DN1000,DN1200双排共计120m。单排25m管径为DN1000,单排80m管径DN800共计105m。 4、现场情况:具备施工条件 三、施工准备
1、施工技术准备 1.1现场实际情况勘察完毕,甲方提供坐标及标高,联系相关部门进行地下设施会签。 1.2主材计划、消材计划申报完毕; 1.3材料及时复检进行报验 1.4根据施工图和现场情况编制切实可行的施工方案和技术交底,组织施工班组长、施工工人、质量检查人员、安全人员等接受技术交底,熟悉施工程序及要求。 人工顶管施工方案 页脚内容 2、施工现场准备 2.1各种施工机具完好 2.2施工作业人员进场培训,办理证件; 2.3土方施工前需要同建设单位沟通,探明施工区域内原有地下管线、电缆及其它隐蔽工程的分布情况。
3、质量目标 质量合格,符合国家规范及设计要求。 四、施工方法
1、施工工序 顶管施工工序:测量放线→基坑位置围挡→基坑开挖→土方外运→钢筋混凝土后座制作→设备安装→顶进施工→测量纠偏→竣工验收→基坑回填→施工区域恢复
2、施工方法 2.1 根据现场施工条件设定两个工作井,工作井尺寸:长5m×宽4m×5.8m,顶管工作坑开挖时设1.0×1.0×1.0m集水坑集水,用潜水泵清出坑内渗水,坑上口边沿设挡土堰。 2.2为使后支撑受力均匀,液压设备与支撑接触面加30mm厚的钢板。在液压缸与被顶的管间加大小头,大头与套管接触,接触面加30mm厚钢板。 2.3液压系统(含高压油泵)、动力传递机构等安装。液压缸应按顶管中轴线对称布置,顶管中保持轴线重合,为保证顶进过程中不塌方,将第一节管安装刚刃角后吃土进行顶进施工。 2.4每顶进40cm左右对顶管中线、高程进行观测,施工导向以施工放线时布置的中心桩为准,利用激光经纬仪进行指引,并要求每次顶管前和顶管中均要进行监测。 2.5首节工作管顶入后,液压缸退回到起始位置,将第二根砼管节与首节连接,再依次顶进,直至顶入设计的长度,完成顶管作业。 2.6 当观测发现有误差时,要找出原因,及时校正。 人工顶管施工方案 页脚内容 2.7在顶进施工中,需注意对顶进速度的控制,顶进速度不易过快,经常检查顶进管水平度、垂直度。
顶管作业示意图
3、安全文明施工 文明施工是一个施工企业管理水准的标志,也是达到该战略方针的必要条件。争创文明施工企业,执行文明施工条例,是我们的责任和义务,为此制订以下文明施工技术及组织措施: (一)、施工现场 1、建立文明施工管理制度,建立文明施工标准化工地领导小组,全面负责施工现场的文明施工,实行责、权、利相结合,使整个施工现场有一个干净、整齐的工作环境,创建标准化文明工地。 2、施工过程中,材料、机械堆放按指定位置排列,做到整齐有序。 3、车辆进出场地必须干净整洁,车辆运输材料用帆布遮盖,以免洒落。运输车辆严禁抛洒,违者处以重罚。 4、在施工现场周围设置醒目的文明施工标语,以取得行人和附近居民的谅解和支持。 5、工地实行挂牌施工,注明工程名称、工程规模、开工竣工日期,工地负责人、责任人,明确监督电话,接受社会监督。 6、民工必须持有三证。 7、办公室内必须图表整齐,施工内部资料齐全。 8、所有施工人员统一安全帽、统一服装,并做到等级分明。 9、夜间施工应遵守环保部门规定,事先报环保部门审批。
