市政工程竣工验收报告自评
- 格式:docx
- 大小:15.27 KB
- 文档页数:8
竣工验收自评报告随着城市建设不断加速,建筑业也迎来了飞速发展的时代。
在建筑工程竣工之前,需要进行一系列的验收程序,其中最重要的就是竣工验收自评报告。
这份报告不仅是工程质量控制的重要一环,还是工程验收的重要依据。
下面我将从几个方面来介绍竣工验收自评报告的重要性以及如何编写。
首先,竣工验收自评报告是建筑工程质量的重要保障。
在工程竣工阶段,所有的工程验收都会依据自评报告来进行。
如果自评报告中有问题被忽略或者虚假陈述,就有可能导致工程质量出现问题。
因此,编写竣工验收自评报告时,要真实客观地反映工程情况,不要掩盖任何问题。
其次,竣工验收自评报告是建筑企业信用体系建设的关键。
在现代商业社会中,企业的信用度是非常重要的,而建筑企业也不例外。
一个工程能否通过验收,关键在于企业的信誉和声誉。
如果企业在竣工验收自评报告中夸大工程质量问题或者隐瞒工程缺陷,那么就会直接影响到企业的信誉度和声誉度,进而影响到企业的业务发展。
那么,如何编写一份高质量的竣工验收自评报告呢?首先,要做到真实客观地反映工程情况,不要掩盖任何问题。
其次,要注重细节,尽可能全面地呈现工程的各个方面。
例如,要详细记录工程的设计图纸、施工计划、材料供应过程、工程实施情况等等。
同时,还要详细记录各类工程检测、验收和报告等各个环节的情况,以便于工程验收人员进行全面的评估。
另外,在编写竣工验收自评报告时,还要注重实际效果。
也就是说,工程是否真正达到预期的效果,是至关重要的。
因此,在编写竣工验收自评报告时,要注重实测数据、实际效果、技术标准等方面的说明,以便于工程验收人员对工程的实际质量做出准确评估。
最后,竣工验收自评报告是建筑工程质量控制的重要一环。
通过对竣工验收自评报告的仔细编写和审核,可以有效地保证工程的质量安全,提高企业的信誉度和声誉度,为城市建设的发展贡献力量。
综上所述,竣工验收自评报告的重要性不言而喻。
在编写此类报告时,必须严格按照标准程序进行,保证报告的真实性和客观性,不得掩盖任何问题。
市政工程竣工验收报告市政工程竣工验收报告市政工程竣工验收报告(精选5篇)在当下这个社会中,报告对我们来说并不陌生,我们在写报告的时候要注意逻辑的合理性。
写起报告来就毫无头绪?以下是小编帮大家整理的市政工程竣工验收报告(精选5篇),欢迎大家分享。
市政工程竣工验收报告1工程项目施工单位名称设计单位名称监理单位名称工程造价开工时间乐陵市康庄路污水管网工程乐陵市一通工程有限公司乐陵市宏业设计有限公司山东海通建设监理有限公司26万元20XX年10月20日工程概况:道路全长500米,铺设管道采用平口DN600的管道。
竣工验收程序:一、本工程已具备竣工验收条件二、审阅施工、设计、监理单位提交的“工程质量合格证明”三、确定验收组成员名单,并召开会议制定验收方案。
竣工验收内容:一、由建设、施工、监理、设计单位分别汇报工程情况、建设质量状况、合同履约及执行国家法律和工程建设强制性标准情况;二、验收组人员审阅各工程档案,从立项、招投标、设计及施工管理资料进行检查;三、对工程进行实测实量、外观、使用功能、试验资料检查;四、验收组对检查结果进行汇总、讲评,并最后达成竣工验收意见,符合国家标准。
市政工程竣工验收报告2工程位于贵阳市乌当区新添寨,该工程由贵阳新天经济开发投资公司兴建,由贵阳市建筑设计研究有限公司设计,贵州众益建设监理咨询有限公司监理,深圳市勘察设计研究有限公司院勘察设计,由贵州化工建设公司负责承建。
该工程经过前期的顺利施工,现已竣工。
一、工程概况:本工程为市政排污管网安装施工工程,管道设计采用D=1000增强聚乙烯螺旋钢带管道,安装采用平基安管法,200厚碎石垫层基础,管周及管面50cm范围采用碎石填实,回填土分层夯实,路面恢复采用C25商品砼,本标段为K0+630-K0+860,设计管道两侧全长460米,其中河道内60余米采用C20砼包管,还包括16座检查井,其中岸上12座采用砖砌,河道内4座为钢筋砼检查井。
我公司承建得XX市XX路改建工程第XX标段工程,于20XX年XX月XX 日开工建设,至20XX年XX月XX日全面竣工,历时244天,经质监站、勘察单位、设计单位、监理(建设)单位、施工单位得共同努力,目前,资料已准备齐全,具备验收条件。
一、工程概况:本工程为XX市XX路改建工程第XX标段,位于XX路XX大桥南侧XX 批发市场至XX路。
工程全长2、174214公里,宽60米,工程内容主要就是主车道路面沥青混凝土路面、雨污水管道、人行道改造等工程;桩号:K0+000~K2+214、214。
路面设计以轴载BZZ—100作为标准轴载进行设计,路面结构如下(自上而下):1)、加罩路面结构层:○1主车道加罩路面结构为:面层为4㎝SMA-13(SBS改性);中层为5㎝中粒式沥青混凝土AC-20C(SBS改性);粘层沥青+满铺自粘式玻纤格珊;底层为6cm中粒式沥青混凝土AC-20F;粘层沥青+高强度抗拉防水卷材;原水泥混凝土路面(现状砼路面铣刨1cm,清洗,风干);总厚度15㎝。
○2辅道及非机动车道加罩路面结构为:面层为4㎝SMA-(SBS改性);底层为6㎝中粒式沥青混凝土AC-20C;粘层沥青+满铺自粘式玻纤格珊+高强度抗拉防水卷材;原水泥混凝土路面(现状砼路面铣刨1cm,清洗,风干);总厚度10㎝。
2)新建段路面结构层:○1新建主车道路面结构为:面层为4㎝SMA-13(SBS改性);中层为5㎝中粒式沥青混凝土AC-20C(SBS改性);粘层沥青+满铺自粘式玻纤格珊;底层为6cm中粒式沥青混凝土AC-20F;粘层沥青+高强度抗拉防水卷材;24㎝厚C35水泥混凝土(新建拉毛,fr≥5、0Mpa);15㎝厚C20水泥混凝土,15㎝级配碎石,总厚度69㎝。
○2新建辅道及非机动车道路面结构为:面层为4㎝SMA-13(SBS改性);底层6㎝中粒式沥青混凝土AC-20C;粘层沥青+满铺自粘式玻纤格珊+高强度抗拉防水卷材;18㎝厚C35水泥混凝土(新建拉毛,fr≥5、0Mpa);15㎝厚C20水泥混凝土;15㎝级配碎石;总厚度58㎝。
工程竣工验收自评报告范本一、工程概况该工程位于XX市XX区XX路,建设单位为XX公司,总工期为XX个月,总投资额为XX万元。
主要建设内容包括XX,总建筑面积为XX平方米。
本次自评报告主要针对工程的质量、进度、安全等方面进行评估。
二、工程质量1.施工质量本次工程的施工质量优良,各项工程标准按照相关规范和要求进行施工。
各工程节点的质量验收均取得合格证明,未发现明显质量问题。
2.材料质量在工程建设过程中,我们严格把控材料的采购和使用。
所有采购的材料均符合国家和行业标准,经过严格检测合格后方可使用。
所有材料的名称、规格、批次号等相关信息已记录,并与验收报告一同归档。
三、工程进度1.计划进度本工程建设按照项目计划进度,经过周密的计划编制与调整,确保各项工程节点按时完成。
2.实际进度实际施工过程中,我们按照计划进度安排和组织施工,各工程节点有序进行,未出现明显的延误情况。
同时,及时妥善处理工程建设中的临时变更和挑战,保证工程进度的稳定性和连续性。
四、工程安全1.施工安全在工程建设过程中,我们高度重视施工安全工作。
严格执行国家和地方有关施工安全的法律法规,组织施工人员进行安全培训,制定施工安全责任制和操作规范,确保施工作业安全无事故。
2.施工现场管理施工现场进行合理划分和标示,设置明确的安全警示标志,定期清理现场积存物,保持施工现场的整洁和通道畅通。
严格执行施工现场行为规范,严禁违规施工行为。
3.施工设备安全工程施工中使用的各类机械设备均按规定进行定期维护和检测,保证设备的正常运行和使用安全。
五、工程环保1.环境保护措施在工程建设过程中,我们严格遵守环保法律法规的要求,制定合理的环境保护措施。
施工现场设置了防尘、防噪音等设施,控制有害气体和噪音的扩散。
合理利用资源,减少建筑垃圾的产生。
2.建设项目环境影响评价本工程建设前已按照相关法规进行环境影响评价,并依法办理了相应审批手续。
在施工过程中,严格按照环评文件要求进行建设,对环境进行有效保护。
浣纱路下拉槽工程竣工验收总结报告该工程位于贵阳市浣纱路上, 与中山路相交, 彭家湾路网片区的东北部, 实施长度650.764米, 道路红线宽度50.5米。
设计起点为K0+060, 终点K0+500。
盖板桥的起点桩号为K0+220, 终点桩号为K0+320。
由南明区住宅建设综合开发公司建设, 中建南明投资公司投资、施工, 核工业西南设计有限公司设计, 贵州建工监理公司监理, 中国建筑第四工程局有限公司负责承建。
该工程经过前期的顺利施工, 现已竣工。
一、工程概况1.工程概况起点为K-1+985, 终点K0+635.764。
道路实施长度650.764米, 道路红线宽度50.5米。
5.5米人行道+11米辅道+0.5米防撞栏杆+16.5米主线+0.5米防撞栏杆+11米辅道+5.5米人行道。
主线双向4车道+辅线双向6车道。
盖板桥的起点桩号为K0+220, 终点桩号为K0+320。
全长100米。
(1)1.1 道路主要技术标准:(2)等级: 城市I级主干道(3)计算行车速度:主线, 40km/h;辅线, 30km/h。
(4)道路红线宽度: 50.5m(5)设计使用年限: 15年路面设计荷载: BZ-100标准轴重1.2 工程自然特征(1)沿线地形地貌(2)拟建拉槽及盖板桥皆位于浣纱路上, 盖板桥原地面标高为1085.28~1090.06m, 由北向南逐渐升高。
最大高差4.98米。
厂区内未见滑坡、崩塌、泥石流、地裂缝等自然现象。
该地段位于贵阳市区, 人类工程活动频繁, 建、构筑物密集。
区内及附近有2~8层建筑和地面电力、通讯线路、地下分布有大量自来水、集排雨、污系统、煤气、通讯等地下管网。
工程条件十分复杂。
(3)地质构造工程场地在区域上位于贵阳向斜之西翼, 主要经过地层三叠系下安顺组(T1a)厚~块状层白云岩, 呈单斜产出构造, 岩层节理裂隙发育一般, 实测产状为102°, 倾角为33°。
2. 工程特点本工程位于贵阳市一环线, 施工干扰大, 交通压力大, 工期紧迫。
施工单位工程竣工验收自评报告→ 施工工程竣工验收自评报告施工工程竣工验收自评报告1. 项目背景和概述本报告旨在对施工工程的竣工验收情况进行自我评估,并总结施工单位在工程竣工验收过程中的经验和教训。
本项目是XXX工程,位于XXX地区,项目的主要内容为XXX。
2. 施工工程竣工验收情况施工工程在竣工验收过程中,我们对以下方面进行了评估和总结:2.1 施工质量我们注重施工质量,按照相关标准和要求进行施工,并严格对施工质量进行把关。
通过自我评估,我们发现在施工质量上存在以下优点和问题:2.1.1 优点- 施工工艺合理,符合相关规范;- 施工材料采购合理,质量可靠;- 施工过程中严格按照图纸和设计要求进行操作。
2.1.2 问题- 部分工程节点存在一些细微的质量问题,需要进行整改;- 部分施工细节不够精细,需要进行修补和改进;- 施工单位在质量管理上存在一些疏漏和不足。
2.2 安全生产安全生产是我们工程建设的首要任务,通过自我评估,我们对安全生产情况进行了分析:2.2.1 优点- 施工现场安全设施齐全,安全警示标识明确;- 施工人员经过专业培训,具备一定的安全意识;- 安全事故发生率低,未发生重大事故。
2.2.2 问题- 安全管理制度不够完善,需要进一步完善和落实;- 施工单位在人员防护和现场管理方面存在一些薄弱环节,需要加强监督和管理;- 安全培训和教育工作需要加强。
2.3 工期和预算控制工期和预算控制是工程建设过程中的重要因素,我们对工期和预算进行了自我评估:2.3.1 优点- 工期控制较为合理,施工进展按计划进行;- 预算控制较为严格,施工经费得到有效控制。
2.3.2 问题- 在某些环节上存在工期和预算的超支情况,需要进行整改和调整;- 施工单位在项目进度和经费管理方面存在一些不足。
3. 总结和改进措施通过对施工工程的自我评估,我们总结出以下改进措施和经验教训:- 加强施工质量管理,做好细节工作,提高施工质量;- 完善安全管理制度,加强安全培训和教育,确保安全生产;- 加强工期和预算控制,遵守合同要求,严格按计划进行。

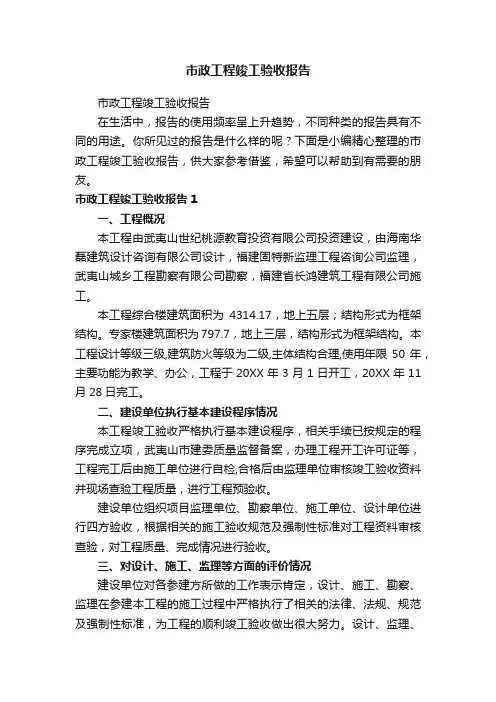

市政工程竣工验收报告市政工程竣工验收报告在生活中,报告的使用频率呈上升趋势,不同种类的报告具有不同的用途。
你所见过的报告是什么样的呢?下面是小编精心整理的市政工程竣工验收报告,供大家参考借鉴,希望可以帮助到有需要的朋友。
市政工程竣工验收报告1一、工程概况本工程由武夷山世纪桃源教育投资有限公司投资建设,由海南华磊建筑设计咨询有限公司设计,福建固特新监理工程咨询公司监理,武夷山城乡工程勘察有限公司勘察,福建省长鸿建筑工程有限公司施工。
本工程综合楼建筑面积为4314.17,地上五层;结构形式为框架结构。
专家楼建筑面积为797.7,地上三层,结构形式为框架结构。
本工程设计等级三级,建筑防火等级为二级,主体结构合理,使用年限50年,主要功能为教学、办公,工程于20XX年3月1日开工,20XX年11月28日完工。
二、建设单位执行基本建设程序情况本工程竣工验收严格执行基本建设程序,相关手续已按规定的程序完成立项,武夷山市建委质量监督备案,办理工程开工许可证等,工程完工后由施工单位进行自检,合格后由监理单位审核竣工验收资料并现场查验工程质量,进行工程预验收。
建设单位组织项目监理单位、勘察单位、施工单位、设计单位进行四方验收,根据相关的施工验收规范及强制性标准对工程资料审核查验,对工程质量、完成情况进行验收。
三、对设计、施工、监理等方面的评价情况建设单位对各参建方所做的工作表示肯定,设计、施工、勘察、监理在参建本工程的施工过程中严格执行了相关的法律、法规、规范及强制性标准,为工程的顺利竣工验收做出很大努力。
设计、监理、勘察、施工、监督单位按专业分组,分别对工程实体和工程资料进行了检查验收,并提出验收意见。
针对验收中提出的问题,施工单位已经全部整改完毕,由相关单位进行复验通过,并将各方签署的整改报告提交监督部门存档。
根据参建各方合同约定的内容,工程设计、施工、监理、勘察等按要求完成了任务,达到了合同约定和规范标准规定的质量标准;本工程在设计、施工过程中,严格执行各项法律、法规、规范及北京市的有关规定。
单位工程竣工验收自评报告1. 简介本报告旨在对单位工程的竣工情况进行自我评估,向相关部门提交合格的竣工验收报告。
通过该报告,我们将全面、准确地评估单位工程的建设质量和各项指标是否符合规定要求。
2. 工程概况本单位工程总面积为XXX平方米,主要包括建筑物、设备安装等内容。
工程周期为XXX个月,总造价为XXX万元。
3. 建设质量评估3.1 建筑结构根据设计要求,我们在施工过程中采用了合适的建筑材料,并按照相关标准进行施工。
经过全面的检测和测试,建筑结构稳定可靠,达到设计要求。
3.2 建筑装饰我们注重建筑装饰的细节设计和施工,确保工程的美观、宜人和舒适。
装饰材料使用环保低碳的产品,符合相关标准要求。
同时,我们严格按照设计图纸进行施工,确保每个装饰细节的准确度和质量。
3.3 设备安装设备安装阶段,我们严格按照设备制造商提供的安装要求进行操作,确保设备的正确安装和运行。
同时,我们对设备进行了全面的调试和测试,确保其性能稳定、安全可靠。
4. 安全生产评估在建设过程中,我们高度重视安全生产,建立健全的安全管理制度和安全监测体系。
开展了多项安全培训,确保全体员工具备安全作业技能和安全意识。
通过严格的施工监督和现场巡查,保证了工程建设过程中的安全。
5. 环境保护评估我们始终坚持绿色施工理念,合理利用资源,最大程度地减少对环境的影响。
在施工过程中,我们采取了噪音、粉尘、废物等环境污染的有效防控措施,确保工程环境达到相关标准要求。
6. 质量管理评估我们建立了完善的质量管理体系,对全过程进行质量控制和管理。
在施工阶段,进行多次质量检查和验收,及时发现并纠正问题,确保工程建设的质量符合规定要求。
7. 工期管理评估我们合理安排施工进度,确保工程按照规定的时间节点完成。
在施工过程中,及时发现和解决工期难题,保证工程的按时完工。
8. 总结通过本次自评报告,我们能够全面了解单位工程的建设情况,并对建设质量、安全生产、环境保护、质量管理和工期管理等方面进行评估。
施工单位工程竣工验收自评报告→ 工程质量竣工验收自评报告工程质量竣工验收自评报告1. 项目概况此报告为施工单位自评竣工验收报告,详细介绍工程质量的情况及验收结果。
2. 工程质量自评内容2.1 施工过程:在施工过程中,我们严格按照相关要求和标准进行施工,确保了工程质量的稳定和安全。
2.2 施工材料:我们采购的施工材料均符合国家标准,具备良好的质量和可靠性。
2.3 施工技术:我们配备了经验丰富的工程师和技术人员,他们对施工技术有深入的了解和掌握,确保了施工质量的优良。
2.4 质量控制:我们在施工过程中进行了严格的质量控制,包括材料检测、施工过程监控和施工质量检验等,以确保工程质量的合格。
3. 验收结果经过自评,我们对工程质量进行了全面的评估和分析。
3.1 质量问题:在自评中,我们发现了一些质量问题,如细节处理不完善、部分施工工艺不符合要求等。
3.2 整改措施:针对上述问题,我们已制定了相应的整改措施,并将尽快进行整改以达到合格标准。
3.3 评估结论:总体上,工程质量在合格范围内,但仍存在改进的空间,我们将积极改进,提升施工质量。
4. 下一步计划为了进一步提高工程质量,我们将采取以下措施:- 加强施工过程的监督和管理;- 提升施工人员的技术水平;- 加强质量验收工作的监督和控制。
结论本报告是针对施工单位工程竣工验收的自评报告,通过对工程质量的评估,我们发现了一些问题并制定了相应的整改措施。
我们将持续努力,提高施工质量,并确保工程质量的合格。
同时,我们也将加强施工过程的监督和管理,提高施工人员的技术水平,以及加强质量验收工作的监督和控制。
市政道路工程竣工验收质量自评报告YUKI was compiled on the morning of December 16, 2020仁寿县陵州大道一期建设工程K2+820~K7+竣工验收自评报告项目负责人:企业技术负责人:法定代表人:贵州建工集团有限公司2015年12月26日目录目录.................................................. ............................................ (1)一、工程概况............................................................... (2)二、管理人员名单............................................ . . . .. (4)三、施工合同履行情况........................ ................... ....... .. (5)四、按图施工情况................................................. (5)五、施工技术标准、强制性标准执行情况 (8)六、试验和检测情况 (9)七、质量事故报告及处理情况................... .... .... .... ....... (9)八、质控资料自查情况......................... .... .... .... .... ....... .. ... . (9)九、单位、分部、分项工程质量自评............. ................... (12)十、结束语........................ ........ ............................. . (16)一、工程概况工程名称: 仁寿县陵州大道一期建设工程工程地点:仁寿县文林镇工程类型:市政道路工程道路等级:城市主干道建设单位:仁寿县土地储备中心设计单位:重庆市设计院监理单位:四川元丰建设项目管理有限公司施工单位:贵州建工集团有限公司检测单位(自检):中铁二局第二工程有限公司工程测试中心检测单位(抽检):四川畅仪能工程测试技术有限责任公司图纸审查机构:四川省兴恒项目管理咨询有限公司质量监督机构:仁寿县建设工程质量安全监督站本工程设计起点接213国道仁寿收费处前约100米,自西向东延伸米后转向仁富路(S106),道路全长米。
市政工程竣工总结自我评价报告1. 项目背景此次市政工程是在xx市进行的一项重要工程,旨在改善市区交通状况和基础设施建设。
项目周期为xx年,涉及xx条道路和xx 座桥梁。
2. 完成情况总结在整个项目周期内,我作为项目经理,严格按照合同要求和工程计划管理项目进展。
以下是我对工程完成情况的总结:- 工程进展顺利,按时完成了所有工作节点和里程碑。
- 在项目执行过程中,及时解决了遇到的各种问题和困难,确保项目顺利推进。
- 与各相关方保持良好的沟通和协调,达成了共识,并及时反馈项目进展情况。
3. 自我评价基于以上工作完成情况,我对自己在本次市政工程中的表现给予以下评价:- 良好的组织能力:能够合理分配资源,确保项目进展顺利,并且及时处理工程问题。
- 强大的沟通能力:与各相关方保持积极沟通,避免了相互误解和延误,并取得了良好的合作关系。
- 准确的决策能力:在工程执行过程中,能够迅速作出准确决策,解决问题,并保证项目按时完成。
4. 改进计划尽管本次市政工程顺利完成,但在整个项目过程中也存在可以改进的地方。
为了提升工作效率和质量,我制定以下改进计划:- 加强项目风险管理,提前预测和应对潜在问题。
- 进一步优化沟通渠道,确保各相关方及时掌握项目进展情况。
- 加强团队建设,改善团队合作氛围,提高工作效率。
5. 总结通过此次市政工程项目,我不仅提高了自己的技术能力,也获得了宝贵的项目管理经验。
我将继续努力提升自我的专业素养和团队管理能力,为今后的工作做好准备。
感谢各相关方的支持与合作!项目经理:{你的名字}。
青年人首先要树雄心,立大志,其次就要决心作一个有用的人才 b1 轮台县城供水改扩建二期工程(1标段:阿克萨来至新城和老城联网工程)竣工验收
自
评 报 告
项目经理: 吴军杰 技术负责人: 韩耀军 青年人首先要树雄心,立大志,其次就要决心作一个有用的人才 b2 新疆中度工程建设有限公司
2014年 6月5日
轮台县城供水改扩建二期工程(1标段:阿克萨来至新城和老城联网工程)竣工验收
竣工验收自评报告 工程位于轮台县城区北面阿克萨来乡,该工程由轮台县政府建设投资兴建,由新疆城乡规划设计研究院有限公司设计,新疆建科研究院工程建设监理公司监管,由新疆中度工程建设有限公司负责承建。该工程经过前期的顺利施工,现已竣工。
一、工程概况: 本工程为市政供水管网安装施工工程,管道设计采用有压玻璃钢夹砂管道,
安装采用承插安管法,设计管道全长20.1千米,其中DN800管道长1200
米; DN600管道长18900米,包括69座检查井及100立方减压池的施
工等。 二、工程进度情况 本工程于2014年3月15日正式开工,于2014年6月2日完成了
K0+000——K15+893段和K0+000——K4+207的沟槽开挖验槽,基础垫层、管道安装、管座、检查井砌筑、管沟回填夯实、至2014年6月2日,完成了该段的沟槽开挖并通过验槽,相继进行如上工序,至2014年6月5青年人首先要树雄心,立大志,其次就要决心作一个有用的人才 b3 日完成过路恢复,工程基本竣工。整个施工过程进展顺利,未发生任何质量、安全事故。
三、质量评估的主要依据 1、工程设计图纸、变更设计图以及甲方签认的工程联系单; 2、工程合同; 3、《给水排水管道工程施工及验收规范》;GB50268——2008 4、《给水排水构筑物工程施工及验收规范》:GB50141——2008 四、项目班子组成情况与质量控制情况: ( 1)、根据设计要求及工程特点,我单位组建了项目班子,施工前针对本工程实际情况编制了详尽的施工组织设计,主要工序编制了《施工方案》,施工人员、机械快速到位,施工中严格按设计图、《施工方案》进行施工,对质量控制的主要环节如标高控制、材料送检、施工工序、施工工艺流程进行了严格的程序控制,及时、如实填写施工记录,无条件地接受监理监督,对监理提出的质量整改要求能及时整改到位,保证了工程的质量和进度。 (2)、质量控制资料核查情况: ①质量控制资料完整、砂浆、砼强度符合设计要求,分部分项检验批划分正确,质量验收记录符合要求。 ②原材料均有合格证,并经复试合格,见证取样试验资料完整。 ③砼配合比,砂浆配合比均由相应资质的试验室出具。试块留置组数及各种标号强度符合设计要求。其中减压池所用的砼均采用商品砼,商品砼所用的砂、石、水泥等原材料的合格证及试验报告均由砼公司提供。经核查质量控制资料齐全有效、符合要求。 青年人首先要树雄心,立大志,其次就要决心作一个有用的人才 b4 五、分部工程质量评估 本工程从定位放线、沟槽开挖、验槽、管道安装、管座、检查井砌筑、管沟回填夯实、砼井室等各道工序交接均经过严格的报验和审批,同时各种材料的现场见证取样、送样均做到了同步、及时,取样、送样及试验鉴定全过程符合相关规定要求。工程所用钢材、水泥、混凝土管材均有相关的产品合格证及现场复检报告,混凝土及砂浆均严格按照实验室的配合比拌制,且在监理等相关人员的有效控制下进行。各种材料质量证明手续齐全,报验检测合格,隐蔽工程符合要求,管道闭水试验,符合设计要求及施工规范规定、各部位尺寸、成型标高及坡度、等经过复核均符合设计要求;观感质量检查,总体上达到了设计效果。 本工程已按设计文件及合同约定内容全部完成,经检查该工程各分部、子分部分项检验批主控项目,一般项目均符合质量验收规范要求,其施工质量符合有关法律、法规和工程建设强制性标准,符合设计文件及合同要求。因此工程的自评等级为合格。 我单位在本工程的物质资料、施工记录资料、技术管理资料及施工管理资料完整。特申请相关部门按程序对其组织竣工验收。
单位工程竣工验收自评报告尊敬的领导:根据要求,我单位完成了项目的单位工程竣工验收自评报告。
我单位作为该项目的承建单位,我们对自己的工作进行了全面深入的自我评估。
一、总体概述本项目是工程的一部分,我单位承担了XX工程的施工任务。
这是一个复杂的工程,对施工方面的要求较高。
我单位按照施工图纸和相关规范要求,经过精心组织,合理安排,控制质量,确保工程质量。
二、施工管理在施工过程中,我单位严格按照施工图纸和技术要求进行施工,加强现场管理,确保施工过程安全、顺利进行。
我们成立了专门的施工班组,由具有丰富施工经验的工程师负责指导,并配备了专门的技术人员进行现场检查,不断提高施工质量。
三、工程质量我们注重施工过程中的每一个环节,特别是关键部位的施工质量控制。
我们严格执行施工计划,按照要求进行各项工艺操作,保证了工程的质量稳定。
四、安全施工在工程施工过程中,我单位注重施工现场的安全,按照国家相关标准要求和安全管理制度,制定了详细的安全操作规程及相关防护措施。
我们组织了安全教育培训,并配备了专职安全员进行日常巡查,严格按照检查结果进行改进。
五、工程进度在施工过程中,我单位合理安排人员,科学管理工期,确保工程按时、按质地完成。
我们建立了施工进度计划,制定了详细的工期计划,并进行及时的监督和跟踪,确保按时完工。
六、项目总结通过本次竣工验收过程中的自评,我们对我单位的工作进行了全面的反思和总结。
我们发现了一些不足之处,但也找到了一些亮点和创新之处。
我们将在工程后期的质量保修、管理维护等方面不断努力,努力提高自身施工水平。
七、展望未来在今后的施工中,我们将进一步完善管理制度和流程,加强技术研发和培训,提高施工质量和效率。
我们将继续秉承“质量第一、安全第一、用户至上”的原则,以更好地回应社会的期望。
我们致力于成为一家具有社会责任感和品牌影响力的企业,愿与各级领导一起共同努力,为国家建设事业做出积极贡献!此致敬礼!XX单位。
市政供水工程竣工自评报告
项目介绍
本项目为某市政供水工程,旨在满足当地居民的生活用水需求,促进经济发展和社会进步。
完成情况
工程进展
经过团队的不懈努力,本项目已完成了以下主要工作:
- 完成了供水管道的铺设,确保了用水通畅;
- 安装了水质检测设备,保障了供水质量;
- 建立了应急预案,做好了突发事件的处置准备。
技术创新
在本项目的实施过程中,我们在技术上做出了一些创新性的探索,例如:
- 采用了先进的材料和设备,提高了工程的质量和效益;
- 创新性地引入了智能化管控系统,提升了施工效率和管理水平。
问题反馈
我们清楚地意识到,在工程实施过程中还存在一些问题,例如:
- 部分施工环节出现了延误和质量问题,需要加强监督和检查;
- 建设期间造成了一定的交通和环境污染,需要及时整治和修复。
改进措施
针对上述问题,我们制定了以下改进措施:
- 采取更严格的监督与管理措施,确保施工质量和进度;
- 建立专项资金用于交通和环境保护,确保工程施工对周边环境的影响降到最低。
总结
通过本次自评,我们对工程实施过程中存在的问题有了更为清晰的认识,并制定了具体的改进措施,以期为当地居民提供更好的供水服务,为经济发展和社会进步做出更大贡献。
市区工程竣工验收报告自评
1. 背景描述
本次市区工程竣工验收报告自评旨在评估工程的完成情况及符
合标准的程度。
本报告涵盖以下几个方面的评估:工程质量、工程
完成进度、工程费用及合同履行等方面。
2. 工程质量评估
工程质量是评估工程完成情况的重要因素之一。
我们对工程质
量进行了全面评估,包括建筑结构的稳定性、建筑材料的质量以及
施工过程中的工艺控制等方面。
根据我方的评估,工程质量达到了
预期的要求,并且符合相关的标准和规定。
3. 工程完成进度评估
工程完成进度是评估工程是否按时完成的重要指标。
根据工程
进度计划和实际完成情况,我们对工程完成进度进行了评估。
经过
评估,工程完成进度基本符合原定计划,没有出现明显的延误情况。
4. 工程费用及合同履行评估
工程费用及合同履行是评估工程合规性的重要考量因素。
我们对工程费用和合同履行情况进行了评估。
根据评估结果,工程费用与合同约定基本一致,合同中的各项约定也得到了充分履行。
5. 结论
根据以上自评结果,市区工程竣工验收报告符合预期的要求,并且在工程质量、工程完成进度、工程费用及合同履行等方面表现良好。
我方将持续关注工程的后续运营情况,并进行必要的维护和改进。
以上为市区工程竣工验收报告自评内容,谢谢!。
XXXXX工程竣工验收自评报告该工程位于XXXX,由XXX有限公司投资建设,XXX有限公司设计,XXX公司监理,由XXX有限公司负责承建。
该工程经过前期的顺利施工,现已竣工。
一、工程概况1、工程概况工程位于XXXX,设计起点始于XXX,终止于XXX,道路全长2610.605m。
设计起点桩号为K0+000,终点桩号为K2+610.605。
1.1 道路主要技术标准:(1)等级:城市Ⅱ级主干道(2)计算行车速度:40km/h(3)道路红线宽度:43m(4)设计使用年限:15年(5)道路标准横断面:一般路段:6.5m(人行道)+12.25m(机动车道)+5.5m(中央分隔带)+12.25m (机动车道)+ 6.5m(人行道)=43m公交车站加宽路段:6.5m(人行道)+3m(停车港)+12.25m(机动车道)+5.5m (中央分隔带)+12.25m(机动车道)+3m(停车港)+ 6.5m(人行道)=49m 1.2 工程自然特征(1)沿线地形地貌本工程为新修公路与旧路改造混合型,路线途经路段基本为耕地;(2)地质构造土质分为杂填土、生活垃圾、软塑土、流塑淤泥、耕植土、黄褐色粘性土等构成。
(3)水文地质条件拟建道路原始地貌为农作物区,地势低洼,拟建场区内主要为耕地及水田,局部有水塘,水塘水深0.5-1.5米。
2、工程特点本工程为新建及扩建市政道路工程,施工中可利用原有的道路(326国道)做为临时道路进行材料的运输,同时应做好交通组织及与附近居民的协调配合,避免施工影响到附近居民的日常生活。
本工程沥青混凝土路面的施工是重点,应科学制定进度计划,加大工程机械资源和人员的投入,合理安排机械的调配及施工,采取先进的技术措施,确保工程建设工期、施工质量、安全生产和文明等目标的实现。
3、参建单位本工程主要工程量由重庆市厦坤建设(集团)有限公司施工;绿化工程、路灯照明等由业主指定其他专业队伍施工。
4、施工依据本工程施工依据为:毕节“开发扶贫、生态建设”试验区灾后重建项目毕节草海大道工程设计图纸《建筑工程施工质量验收统一标准》(GB50300---2001)《中华人民共和国工程建设标准强制性条文》(城市建设部份)《公路路基施工技术规范》JTG F10-2006《公路路面基层施工技术规范》(JTJ034---2000)《公路桥涵施工技术规范》(JTJ041---2000)《给水排水管道工程施工及验收规范》(GB50268---97)《公路工程石料试验规程》(JTJ054---94)《公路工程水泥混凝土试验规程》(JTJ053---94)《公路路基路面现场测试规程》(JTJ059---95)《公路工程施工安全技术规程》(JTJ076---95)《公路沥青路面施工技术规范》JTG F40-2004《市政道路工程质量检验评定标准》CJJ 1-90《市政排水管渠工程质量检验评定标准》CJJ 3-90《施工现场临时用电安全技术规范》(JTJ46---2005)二、相关工程技术资料1、水泥出厂合格证:44份,均为合格。
道路工程竣工验收自评报告一、项目概况本次道路工程项目位于XX区,全长XX公里。
建设内容包括XX路面硬化改造、XX桥梁建设、XX路灯安装等。
本项目的建设旨在提升区域交通状况、改善居民出行条件,为区域经济发展提供支持。
二、验收依据本次验收遵循《道路工程竣工验收管理办法》(交通运输部令第102号),按照质量要求、技术标准、设计文件等进行验收。
三、验收情况1. 工程质量本项目所涉及的路面硬化改造、桥梁建设、路灯安装等工程质量均符合《道路工程质量验收规范》(GB50818)及相关技术要求,具有较好的耐久性、承载能力和安全性。
2. 设计文件本次验收中,对比原始设计文件(含批复文件)和竣工文件,未发现任何关键差异,设计文件得以落实到实际建设中,设计与实际相符。
3. 施工管理本工程建设期间,施工方严格按照建设许可证和安全管理要求进行施工,并配合监理单位的检查验收工作,未发现违规现象。
4. 其他问题本项目施工过程中,由于天气等原因导致部分工程出现延误,但延误时间未超过合同约定,未对工程质量和验收造成影响。
四、自评结论通过本次验收,本项目所涉及的道路硬化、桥梁建设、路灯安装等工程均符合相关标准和要求,工程施工质量较高,各项技术指标达到或优于设计要求,施工管理得到较好的执行和实施,存在的问题已得到合理解决。
本项目自评结论为“合格”。
五、改进措施为提高工程建设质量,项目管理方将进一步加强工程监管、加强沟通协作、提高技术人员素质等方面做好工作,以确保类似的工程建设能够更好地服务社会、造福百姓。
六、质保承诺建设方将按照合同规定履行质量保证义务,对于工程存在的缺陷和问题,在保证验收合格后积极进行修复和处理。
在质保期内,对工程状况进行跟踪维护,确保工程使用效果。
七、附录1. 道路工程竣工验收报告书。
2. 道路工程设计文件及批复文件。
3. 工程竣工报告。
4. 工程检测报告。
5. 工程竣工总结报告。
6. 工程安全生产监护文件。
7. 工程运营与维护手册。
贵州鼎丰包装印务有限责任公司市政排污工程竣工验收自评报告项目经理:技术负责人:清镇市建筑工程公司2010年 3月10日贵州鼎丰包装印务有限责任公司市政排污工程竣工验收自评报告工程位于清镇市城区东北面原医药园区,该工程由清镇市城市建设投资有限公司投资兴建,由清镇市红叶建筑设计有限公司设计,贵州三维建设监理咨询有限公司监理,由清镇市建筑工程公司负责承建。
该工程经过前期的顺利施工,现已竣工。
一、工程概况:本工程为市政排污管网安装施工工程,管道设计采用无压钢筋混凝土管道, 安装采用平基安管法,120°混凝土基础;设计管道全长412.05米,其中DN300管道长180米; DN400管道长232.10米,包括15座检查井及道路恢复的施工等。
二、工程进度情况本工程于2009年11月4日正式开工,于2009年11月16日完成了K0+180-K0+402段的沟槽开挖并进行验槽,紧接着进行该段的基础垫层、管道安装、管座、检查井砌筑、管沟回填夯实、路缘石安砌、路面行人道板恢复及K0+000-K0+180段沟槽开挖;至2010年1月11日,完成了该段的沟槽开挖并通过验槽,相继进行如上工序,至2010年2月2日完成道路恢复混凝土面层浇筑,工程基本竣工。
整个施工过程进展顺利,未发生任何质量、安全事故。
三、质量评估的主要依据1、工程设计图纸、变更设计图以及甲方签认的工程联系单;2、工程合同;3、《给水排水管道工程施工及验收规范》;4、《市政排水管渠工程质量检验评定标准》。
四、项目班子组成情况与质量控制情况:( 1)、根据设计要求及工程特点,我单位组建了项目班子,施工前针对本工程实际情况编制了详尽的施工组织设计,主要工序编制了《施工方案》,施工人员、机械快速到位,施工中严格按设计图、《施工方案》进行施工,对质量控制的主要环节如标高控制、材料送检、施工工序、施工工艺流程进行了严格的程序控制,及时、如实填写施工记录,无条件地接受监理监督,对监理提出的质量整改要求能及时整改到位,保证了工程的质量和进度。
2024年市政工程竣工总结自评报告尊敬的领导和相关部门:我代表市政工程项目团队,现给您汇报2024年度市政工程竣工情况,并对我们的工作进行自我评价。
一、工程概况在2024年,市政工程项目团队积极开展了各项市政工程建设任务,并取得了较为显著的成绩。
主要完成的项目包括道路改造、桥梁建设、供水和排水系统升级、公共设施建设等。
二、工程完成情况1. 道路改造:我们认真落实道路改造任务,按照规划进行施工,解决了一些繁忙路段的瓶颈问题,提高了交通流动性。
2. 桥梁建设:我们成功完成了几座关键桥梁的修建,增强了城市的交通通行能力,为市民出行提供了更加便利的条件。
3. 供水和排水系统升级:通过对供水和排水系统的升级改造,我们成功解决了部分区域的供水水质问题和排水难题,保障了市民的生活和城市的运行。
4. 公共设施建设:我们积极推进公共设施建设,新建了多个公园、广场及其他公共场所,丰富了市民业余文化生活,提升了城市形象。
三、自我评价1. 团队协作:我们注重团队沟通和协作,保持了团结和合作的良好氛围,每一位成员都能充分发挥自己的专业优势,共同推动工程项目的进展。
2. 质量控制:我们严格遵守相关标准和规范,注重施工质量控制,确保工程的质量得到保障。
在施工过程中,我们及时发现并解决了一些问题,确保了工程的顺利进行。
3. 安全管理:我们高度重视工程安全管理,制定了详细的安全操作规程和安全防范措施,保证了工程建设过程中的人员和财产安全。
在整个施工过程中,未发生重大安全事故。
4. 项目管理:我们加强了项目管理,严格执行合同规定,及时进行项目进展的跟踪和监控,确保工程进度的控制和合理的资源调配。
四、面临的问题和展望在市政工程建设过程中,我们也面临了一些困难和挑战,如资源调配问题、工期紧张等,但我们通过团队合作和持续努力,取得了良好的成绩。
未来,我们将继续加强团队协作,优化项目管理方式,进一步提高施工质量,不断提升项目的整体水平。
同时,我们也将密切关注市民的需求,积极参与社区建设和公共设施的改进,为市民提供更好的生活环境。
WORD可编辑文档 技术资料 专业分享 轮台县城供水改扩建二期工程(1标段:阿克萨来至新城 和老城联网工程)竣工验收
告 项目经理: 吴军杰 技术负责人: 韩耀军
新疆中度工程建设有限公司 2014年6月5日 WORD可编辑文档 技术资料 专业分享 轮台县城供水改扩建二期工程(1标段:阿克萨来
至新城 和老城联网工程)竣工验收
竣工验收自评报告 工程位于轮台县城区北面阿克萨来乡, 该工程由轮台县政府建设 投资兴建,由新疆城乡规划设计研究院有限公司设计,新疆建科研究 院工程建设监理公司监管,由新疆中度工程建设有限公司负责承建。 该工程经过前期的顺利施工,现已竣工。 —、工程概况: 本工程为市政供水管网安装施工工程,管道设计采用有压玻璃钢 夹砂管道,安装采用承插安管法,设计管道全长 20.1千米,其中 DN800管道长1200米;DN600管道长18900米,包括69座检查井及 100立方减压池的施工等。
二、工程进度情况 本工程于2014年3月15日正式开工,于2014年6月2日完成 了 K0+00 K15+893段和K0+00 K4+207的沟槽开挖验槽,基 础垫层、管道安装、管座、 检查井砌筑、管沟回填夯实、至 2014年6 月2日,完成了该段的沟槽开挖并通过验槽,相继进行如上工序,至 2014年6月5日完成过路恢复,工程基本竣工。整个施工过程进展顺 利,未发生任何质量、安全事故。 WORD可编辑文档 技术资料 专业分享 三、质量评估的主要依据
1 、工程设计图纸、变更设计图以及甲方签认的工程联系单; 2、 工程合同; 3、 《给水排水管道工程施工及验收规范》;GB5026 2008 4 、《给水排水构筑物工程施工及验收规范》:GB501412008 四、 项目班子组成情况与质量控制情况: (1 )、根据设计要求及工程特点,我单位组建了项目班子,施工 前针对本工程实际情况编制了详尽的施工组织设计, 主要工序编制了 《施工方案》,施工人员、机械快速到位,施工中严格按设计图、 《施 工方案》进行施工,对质量控制的主要环节如标高控制、材料送检、 施工工序、施工工艺流程进行了严格的程序控制,及时、如实填写施 工记录,无条件地接受监理监督,对监理提出的质量整改要求能及时 整改到位,保证了工程的质量和进度。 (2)、质量控制资料核查情况: ① 质量控制资料完整、砂浆、砼强度符合设计要求,分部分项检 验批划分正确,质量验收记录符合要求。 ② 原材料均有合格证,并经复试合格,见证取样试验资料完整。 ③ 砼配合比,砂浆配合比均由相应资质的试验室出具。试块留置 组数及各种标号强度符合设计要求。 其中减压池 所用的砼均采用商品 砼,商品砼所用的砂、石、水泥等原材料的合格证及试验报告均由砼 公司提供。经核查质量控制资料齐全有效、符合要求。
五、 分部工程质量评估 WORD可编辑文档 技术资料 专业分享 本工程从定位放线、沟槽开挖、验槽、管道安装、管座、 检查井
砌筑、管沟回填夯实、砼井室等各道工序交接均经过严格的报验和审 批,同时各种材料的现场见证取样、 送样均做到了同步、及时,取样、 送样及试验鉴定全过程符合相关规定要求。工程所用钢材、水泥、混 凝土管材均有相关的产品合格证及现场复检报告, 混凝土及砂浆均严 格按照实验室的配合比拌制,且在监理等相关人员的有效控制下进 行。各种材料质量证明手续齐全, 报验检测合格,隐蔽工程符合要求, 管道闭水试验,符合设计要求及施工规范规定、各部位尺寸、成型标 高及坡度、等经过复核均符合设计要求;观感质量检查,总体上达到 了设计效果。 本工程已按设计文件及合同约定内容全部完成,经检查 该工程各 分部、子分部分项检验批主控项目,一般项目均符合质量验收规范要 求,其施工质量符合有关法律、法规和工程建设强制性标准,符合设 计文件及合同要求。因此工程的自评等级为合格。 我单位在本工程的物质资料、施工记录资料、技术管理资料及施 工管理资料 完整。特申请相关部门按程序对其组织竣工验收。
新疆中度工程建设有限公司 2014年6月5日 工程竣工验收及备案工作程序
一、工程竣工验收 (一)、工程竣工验收准备工作 WORD可编辑文档 技术资料 专业分享 1、 工程竣工预验收(由监理公司组织,建设单位、承包商参加):工程竣工后,监理 工
程师按照承包商自检验收合格后提交的《单位工程竣工预验收申请表》,审查资料 并进行现场检查;项目监理部就存在的问题提出书面意见,并签发《监理工程师通知 书》(注:需要时填写),要求承包商限期整改;承包商整改完毕后,按有关文件要 求,编制《建设工程竣工验收报告》交监理工程师检查,由项目总监签署意见后,提 交建设单位。 2、 工程竣工验收(由建设单位负责组织实施,工程勘察、设计、施工、监理等单位参 加): (1) 、承包商:a承包商编制《建设工程竣工验收报告》 监理公司 建 设单位。b、工程技术资料(验收前20个工作日) 监理公司(5个工作日内) 建设单位。 (2) 、监理公司:编制《工程质量评估报告》 建设单位。 (3) 、勘察单位:编制质量检查报告 建设单位。 (4) 、设计单位:编制质量检查报告 建设单位。 (5) 、建设单位:a取得规划、公安消防、环保、燃气工程 等专项验收合格文件。b、监督站出具的电梯验收准用证。C、提前15日把《工程技术 资料》和《工程竣工质量安全管理资料送审单》交 监督站(监督站在5日内返回《工 程竣工质量安全管理资料退回单》 给建设单位)。d、工程竣工验收前7天把验收时间、 地点、验收组名单以书面通知监督站。 (二) 、工程竣工验收必备条件 : 1、 完成工程设计和合同约定的各项内容。 2、 《建设工程竣工验收报告》。 3、 《工程质量评估报告》。 4、 勘察单位和设计单位质量检查报告。 WORD可编辑文档 技术资料 专业分享 5、 有完整的技术档案和施工管理资料。
6、 有工程使用的主要建筑材料、建筑构配件和设备的进场试验报告。 7、 建设单位已按合同约定支付工程款。 8有施工单位签署的工程质量保修书。 9、 市政基础设施的有关质量检测和功能性试验资料。 10、 有规划部门出具的规划验收合格证。 11、 有公安消防出具的消防验收意见书。 12、 有环保部门出具的环保验收合格证。 13、 有监督站出具的电梯验收准用证。 14、 燃气工程验收证明。 15、 建设行政主管部门及其委托的监督站等部门责令整改的问 题已全部整改完成。 16、 已按政府有关规定缴交工程质量安全监督费。 17、 单位工程施工安全评价书。 (三) 、工程竣工验收程序 验收会议上,工程施工、监理、设计、勘察察等各方的工程档案资料摆好备查,并设 置验收人员登记表,做好登记手续。 1由建设单位组织工程竣工验收并主持验收会议(建设单位应做会前简短发言、工程 竣工验收程序介绍及会议结束总结发言)。 2、 工程勘察、设计、施工、监理单位分别汇报工程合同履约情况和在工程建设各环节 执行法律、法规和工程建设强制性标准情况。 3、 验收组审阅建设、勘察、设计、施工、监理单位的工程档案资料。 WORD可编辑文档 技术资料 专业分享 4、 验收组和专业组(由建设单位组织勘察、设计、施工、监理单位、监督站和其他有 关
专家组成)人员实地查验工程质量。 5、 专业组、验收组发表意见,分别对工程勘察、设计、施工、设备安装质量和各管理 环节等方面作出全面评价;验收组形成工程竣工验收意见,填写《建设工程竣工验收 报告》 并签名(盖公章)。(注:参与工程竣工验收的各方不能形成 一致意见时,应当协商提出解决的方法,待意见一致后,重新组织工程竣工验收。)
二、工程竣工验收监督(由监督站操作) 1监督站在审查工程技术资料后,对该工程进行评价,并出具《建设工程施工安全评 价书》(建设单位提前15日把《工程技术资料》送监督站审查,监督站在 5日内返回 《工程竣工质量安全管理资料退回单》给建设单位)。 2、监督站在收到工程竣工验收的书面通知后(建设单位在工程竣工验收前 7天把验收 时间、地点、验收组名单以书面通知监督站,另附《工程质量验收计划书》),对照 《建设工程竣工验收条件审核表》进行审核,并对工程竣工验收组织形式、验收程序、 执行验收标准等情况进行现场监督,并出具《建设工程质量验收意见书》
三、工程竣工验收备案(由建设单位操作) (一) 、备案准备的资料: 1、 《建设工程竣工验收报告》 2、 下列文件:(1)、施工许可证;(2)、施工图设计文件审查 意见;(3)、工程质量评估报告;(4)、工程勘察、设计质量检查报告;(5)、市 政基础设施的有关质量检测和功能性试验资料;(6)、规划验收认可文件;(9)、 消防验收文件或准许使用文件;(10)、环保验收文件或准许使用文件;(11)、有 监督站 WORD可编辑文档 技术资料 专业分享 出具的电梯验收准用证及分部验收文件;(12)、燃气工程验收
文件;(13)、《广州市建设工程质量保修书》;(14)、法规、规章、规定必提供 的其他文件。 (二) 、备案的程序: 1、 建设单位向备案机关领取《房屋建设工程和市政基础设施工程竣工验收备案表》。 2、 建设单位持加盖单位公章和单位项目负责人签名的《房屋建设工程和市政基础设施 工程竣工验收备案表》一式四份及上述规定的材料,向备案机关备案。 3、 备案机关在收齐、 验证备案材料后15个工作日内在《房屋建设工程和市政基础设施工程竣工验 收备案表》上签署备案意见(盖章),建设单位、施工单位、监督站和
