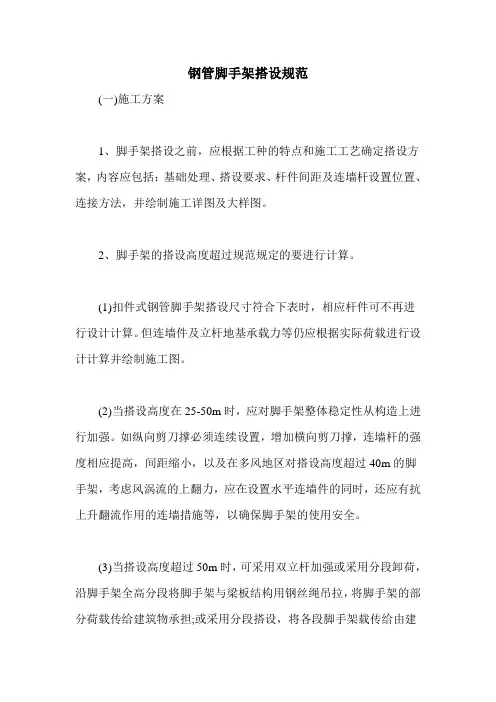

钢管脚手架搭设规范(一)施工方案1、脚手架搭设之前,应根据工种的特点和施工工艺确定搭设方案,内容应包括:基础处理、搭设要求、杆件间距及连墙杆设置位置、连接方法,并绘制施工详图及大样图。
2、脚手架的搭设高度超过规范规定的要进行计算。
(1)扣件式钢管脚手架搭设尺寸符合下表时,相应杆件可不再进行设计计算。
但连墙件及立杆地基承载力等仍应根据实际荷载进行设计计算并绘制施工图。
(2)当搭设高度在25-50m时,应对脚手架整体稳定性从构造上进行加强。
如纵向剪刀撑必须连续设置,增加横向剪刀撑,连墙杆的强度相应提高,间距缩小,以及在多风地区对搭设高度超过40m的脚手架,考虑风涡流的上翻力,应在设置水平连墙件的同时,还应有抗上升翻流作用的连墙措施等,以确保脚手架的使用安全。
(3)当搭设高度超过50m时,可采用双立杆加强或采用分段卸荷,沿脚手架全高分段将脚手架与梁板结构用钢丝绳吊拉,将脚手架的部分荷载传给建筑物承担;或采用分段搭设,将各段脚手架载传给由建筑物伸出的悬挑梁、架承担,并经设计计算。
(4)对脚手架进行的设计计算必须符合脚手架规范的有关规定,并经企业技术负责人审批。
3、脚手架的施工方案应与施工现场搭设的脚手架类型相符,当现场固故改变脚手架类型时,必须重新修改脚手架方案并经审批后,方可施工。
二)立杆基1、脚手架立杆基础应符合方案要求。
(1)搭设高度在25m以下时,可素夯实找平,上面铺5cm厚木板,长度为2m时垂直于墙面放置;长度大于3m时平行于墙面放置。
(2)搭设高度25-50m时,应根据现场地耐力情况设计基础作法或采用回填土分层夯实达到要求时,可用枕木支垫,或在地基上加铺20cm厚道碴,其上铺设混凝土板,再仰铺12-16号槽钢。
(3)搭设高度超过50m时,应进行计算并根据地耐力设计基础作法,或于地面下1m深处采用灰土地基,或浇注50m厚混凝土基础,其上采用枕支垫。
2、扣件式钢管脚手架的底座有可锻铸铁制造与焊接底座两种,搭设时应将木垫板铺平,放好底座,再将立杆放入底座内,不准将立杆直接置于木板上,否则将改变垫板受力状态。

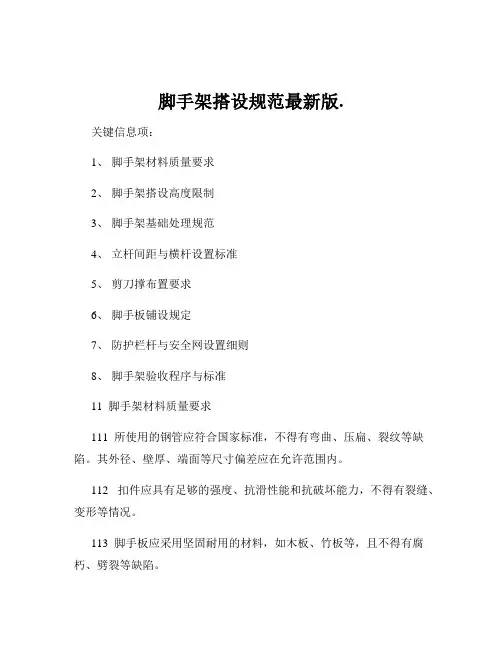

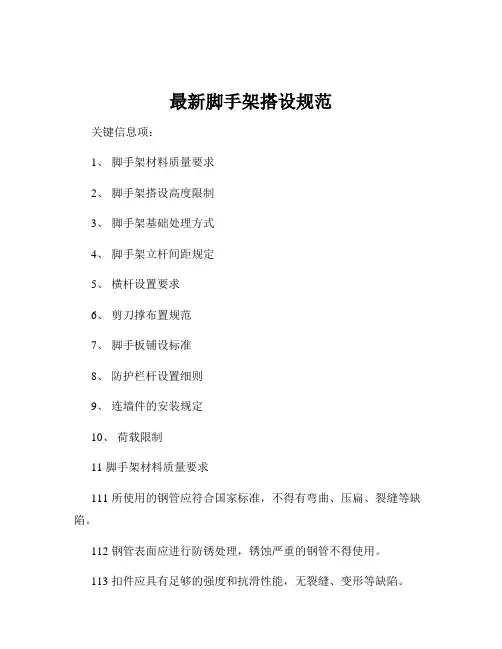

最新脚手架搭设规范关键信息项:1、脚手架材料质量要求2、脚手架搭设高度限制3、脚手架基础处理方式4、脚手架立杆间距规定5、横杆设置要求6、剪刀撑布置规范7、脚手板铺设标准8、防护栏杆设置细则9、连墙件的安装规定10、荷载限制11 脚手架材料质量要求111 所使用的钢管应符合国家标准,不得有弯曲、压扁、裂缝等缺陷。
112 钢管表面应进行防锈处理,锈蚀严重的钢管不得使用。
113 扣件应具有足够的强度和抗滑性能,无裂缝、变形等缺陷。
114 脚手板应选用坚固、平整的材料,不得有腐朽、破裂等问题。
12 脚手架搭设高度限制121 一般情况下,单排脚手架搭设高度不应超过 24 米。
122 双排脚手架搭设高度不宜超过 50 米。
123 超过一定高度的脚手架,应进行专项设计和计算,并采取加强措施。
13 脚手架基础处理方式131 脚手架基础应平整、坚实,能承受脚手架的荷载。
132 对于松软地基,应进行加固处理,如铺设垫板、浇筑混凝土基础等。
133 基础应有良好的排水措施,防止积水浸泡。
14 脚手架立杆间距规定141 立杆纵向间距应根据脚手架的用途和荷载确定,一般不大于 2 米。
142 立杆横向间距不宜大于 15 米。
143 相邻立杆的接头应错开布置,不得在同一水平面上。
15 横杆设置要求151 横杆步距应根据脚手架的高度和使用要求确定,一般不大于 18 米。
152 横杆应与立杆连接牢固,不得有松动现象。
153 横杆的两端应伸出立杆一定长度,保证脚手架的稳定性。
16 剪刀撑布置规范161 剪刀撑应在脚手架的外侧立面两端各设置一道,并应由底至顶连续设置。
162 剪刀撑的斜杆与地面的夹角应在 45°至 60°之间。
163 剪刀撑的接长应采用搭接,搭接长度不应小于 1 米,并应采用不少于 2 个旋转扣件固定。
17 脚手板铺设标准171 脚手板应铺满、铺稳,不得有探头板。
172 脚手板的两端应固定在横杆上,防止滑动。
脚手架搭设规范最新版.关键信息项:1、脚手架材料质量要求2、脚手架搭设高度限制3、脚手架基础处理规范4、立杆间距与横杆设置标准5、剪刀撑布置要求6、脚手板铺设规定7、防护栏杆与安全网设置细则8、脚手架验收程序与标准11 脚手架材料质量要求111 所使用的钢管应符合国家标准,不得有弯曲、压扁、裂纹等缺陷。
其外径、壁厚、端面等尺寸偏差应在允许范围内。
112 扣件应具有足够的强度、抗滑性能和抗破坏能力,不得有裂缝、变形等情况。
113 脚手板应采用坚固耐用的材料,如木板、竹板等,且不得有腐朽、劈裂等缺陷。
114 安全网应选用合格的产品,具备足够的强度和耐候性,网眼尺寸应符合要求。
12 脚手架搭设高度限制121 一般情况下,落地式脚手架搭设高度不应超过 50 米。
超过 50 米时,应采取分段搭设等措施,并进行专门的设计计算。
122 悬挑式脚手架的悬挑高度应根据具体设计确定,但一般不宜超过 20 米。
123 附着式升降脚手架的提升高度应符合产品说明书和相关规范的要求。
13 脚手架基础处理规范131 落地式脚手架基础应平整、坚实,能承受脚手架的自重和施工荷载。
132 对于土质基础,应进行夯实处理,并设置排水措施,防止积水浸泡基础。
133 当基础位于楼板等结构上时,应对结构进行验算,并采取有效的加固措施。
14 立杆间距与横杆设置标准141 立杆间距应根据脚手架的用途、荷载等因素确定,一般不大于2 米。
142 横杆步距不应大于 18 米,且应均匀设置。
143 立杆和横杆的接长应采用对接扣件或搭接扣件连接,符合相应的规范要求。
15 剪刀撑布置要求151 高度在 24 米以下的脚手架,应在外侧两端、转角及中间间隔不超过 15 米的立面上设置剪刀撑,剪刀撑应由底至顶连续设置。
152 高度在 24 米及以上的双排脚手架,应在外侧全立面连续设置剪刀撑。
153 剪刀撑斜杆的接长应采用搭接,搭接长度不应小于 1 米,并应采用不少于 2 个旋转扣件固定。

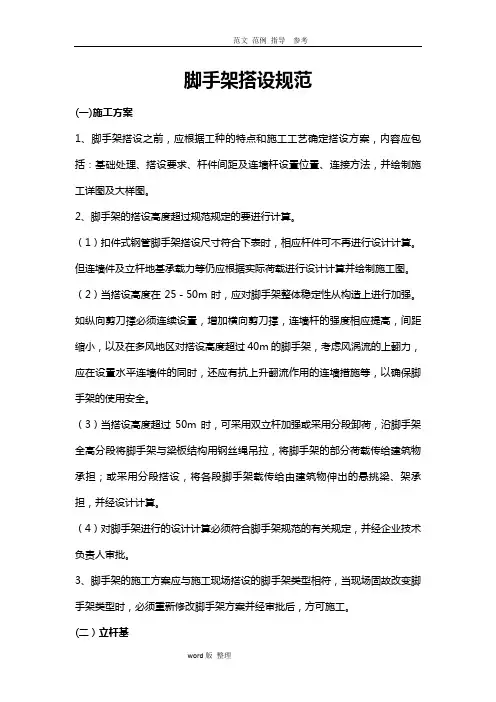

脚手架搭设规范(一)施工方案1、脚手架搭设之前,应根据工种的特点和施工工艺确定搭设方案,内容应包括:基础处理、搭设要求、杆件间距及连墙杆设置位置、连接方法,并绘制施工详图及大样图。
2、脚手架的搭设高度超过规范规定的要进行计算。
(1)扣件式钢管脚手架搭设尺寸符合下表时,相应杆件可不再进行设计计算。
但连墙件及立杆地基承载力等仍应根据实际荷载进行设计计算并绘制施工图。
(2)当搭设高度在25-50m时,应对脚手架整体稳定性从构造上进行加强。
如纵向剪刀撑必须连续设置,增加横向剪刀撑,连墙杆的强度相应提高,间距缩小,以及在多风地区对搭设高度超过40m的脚手架,考虑风涡流的上翻力,应在设置水平连墙件的同时,还应有抗上升翻流作用的连墙措施等,以确保脚手架的使用安全。
(3)当搭设高度超过50m时,可采用双立杆加强或采用分段卸荷,沿脚手架全高分段将脚手架与梁板结构用钢丝绳吊拉,将脚手架的部分荷载传给建筑物承担;或采用分段搭设,将各段脚手架载传给由建筑物伸出的悬挑梁、架承担,并经设计计算。
(4)对脚手架进行的设计计算必须符合脚手架规范的有关规定,并经企业技术负责人审批。
3、脚手架的施工方案应与施工现场搭设的脚手架类型相符,当现场固故改变脚手架类型时,必须重新修改脚手架方案并经审批后,方可施工。
(二)立杆基1、脚手架立杆基础应符合方案要求。
(1)搭设高度在25m以下时,可素夯实找平,上面铺5cm厚木板,长度为2m 时垂直于墙面放置;长度大于3m时平行于墙面放置。
(2)搭设高度25-50m时,应根据现场地耐力情况设计基础作法或采用回填土分层夯实达到要求时,可用枕木支垫,或在地基上加铺20cm厚道碴,其上铺设混凝土板,再仰铺12-16号槽钢。
(3)搭设高度超过50m时,应进行计算并根据地耐力设计基础作法,或于地面下1m深处采用灰土地基,或浇注50m厚混凝土基础,其上采用枕支垫。
2、扣件式钢管脚手架的底座有可锻铸铁制造与焊接底座两种,搭设时应将木垫板铺平,放好底座,再将立杆放入底座内,不准将立杆直接置于木板上,否则将改变垫板受力状态。

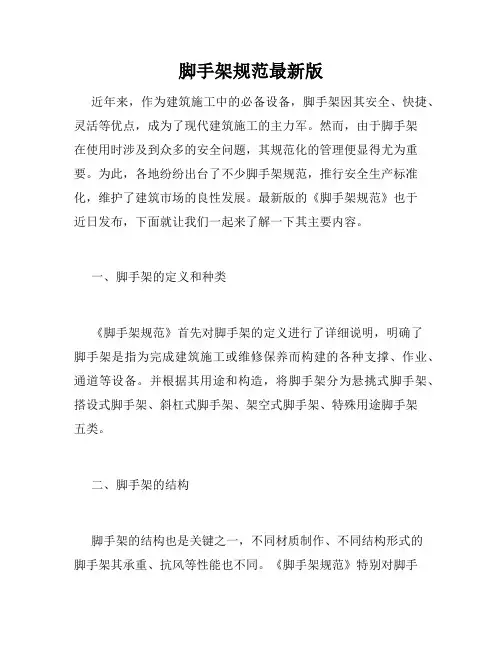

脚手架规范最新版近年来,作为建筑施工中的必备设备,脚手架因其安全、快捷、灵活等优点,成为了现代建筑施工的主力军。
然而,由于脚手架在使用时涉及到众多的安全问题,其规范化的管理便显得尤为重要。
为此,各地纷纷出台了不少脚手架规范,推行安全生产标准化,维护了建筑市场的良性发展。
最新版的《脚手架规范》也于近日发布,下面就让我们一起来了解一下其主要内容。
一、脚手架的定义和种类《脚手架规范》首先对脚手架的定义进行了详细说明,明确了脚手架是指为完成建筑施工或维修保养而构建的各种支撑、作业、通道等设备。
并根据其用途和构造,将脚手架分为悬挑式脚手架、搭设式脚手架、斜杠式脚手架、架空式脚手架、特殊用途脚手架五类。
二、脚手架的结构脚手架的结构也是关键之一,不同材质制作、不同结构形式的脚手架其承重、抗风等性能也不同。
《脚手架规范》特别对脚手架的基本结构作了要求和规范,明确了如下标准:脚手板应是实木或其他材质的,表面应光滑、耐腐蚀;脚手杆应用高强度钢结构或其他符合强度要求的材料,且应具有一定的防腐性能。
三、脚手架的使用对于脚手架的使用,除了必要的安全操作规范之外,还需注意以下要点:在施工现场,应对使用中的脚手架进行定期检修,确保其可靠性;另外,在组装和拆卸脚手架时应采取严格的安全措施,如佩戴安全带,避免高空坠落;在使用脚手架作业时也应严格遵守操作规范,保证作业人员的生命安全和身体健康。
四、脚手架的维护在施工现场,脚手架的维护同样重要。
在使用结束后,需要对脚手架进行定期的检测和维护,避免因松散、生锈等的原因导致脚手架出现破损、塌落等危险情况。
除此之外,还应合理统筹脚手架的使用和维护工作,保证施工现场的整体安全性能。
总体来说,在施工现场,脚手架的规范化管理是关乎各方利益的一个重要问题。
新版《脚手架规范》从不同的角度对脚手架的使用、结构、维护等进行了详细说明和规范,内容丰富,条目清晰,为我们系统全面了解脚手架的使用和管理方面提供了重要参考依据。
脚手架搭设规范(一)施工方案1、脚手架搭设之前,应根据工种的特点和施工工艺确定搭设方案,内容应包括:基础处理、搭设要求、杆件间距及连墙杆设置位置、连接方法,并绘制施工详图及大样图。
2、脚手架的搭设高度超过规范规定的要进行计算。
(1)扣件式钢管脚手架搭设尺寸符合下表时,相应杆件可不再进行设计计算。
但连墙件及立杆地基承载力等仍应根据实际荷载进行设计计算并绘制施工图。
(2)当搭设高度在25-50m时,应对脚手架整体稳定性从构造上进行加强。
如纵向剪刀撑必须连续设置,增加横向剪刀撑,连墙杆的强度相应提高,间距缩小,以及在多风地区对搭设高度超过40m的脚手架,考虑风涡流的上翻力,应在设置水平连墙件的同时,还应有抗上升翻流作用的连墙措施等,以确保脚手架的使用安全。
(3)当搭设高度超过50m时,可采用双立杆加强或采用分段卸荷,沿脚手架全高分段将脚手架与梁板结构用钢丝绳吊拉,将脚手架的部分荷载传给建筑物承担;或采用分段搭设,将各段脚手架载传给由建筑物伸出的悬挑梁、架承担,并经设计计算。
(4)对脚手架进行的设计计算必须符合脚手架规范的有关规定,并经企业技术负责人审批。
3、脚手架的施工方案应与施工现场搭设的脚手架类型相符,当现场固故改变脚手架类型时,必须重新修改脚手架方案并经审批后,方可施工。
(二)立杆基1、脚手架立杆基础应符合方案要求。
(1)搭设高度在25m以下时,可素夯实找平,上面铺5cm厚木板,长度为2m时垂直于墙面放置;长度大于3m时平行于墙面放置。
(2)搭设高度25-50m时,应根据现场地耐力情况设计基础作法或采用回填土分层夯实达到要求时,可用枕木支垫,或在地基上加铺20cm厚道碴,其上铺设混凝土板,再仰铺12-16号槽钢。
(3)搭设高度超过50m时,应进行计算并根据地耐力设计基础作法,或于地面下1m深处采用灰土地基,或浇注50m厚混凝土基础,其上采用枕支垫。
2、扣件式钢管脚手架的底座有可锻铸铁制造与焊接底座两种,搭设时应将木垫板铺平,放好底座,再将立杆放入底座内,不准将立杆直接置于木板上,否则将改变垫板受力状态。

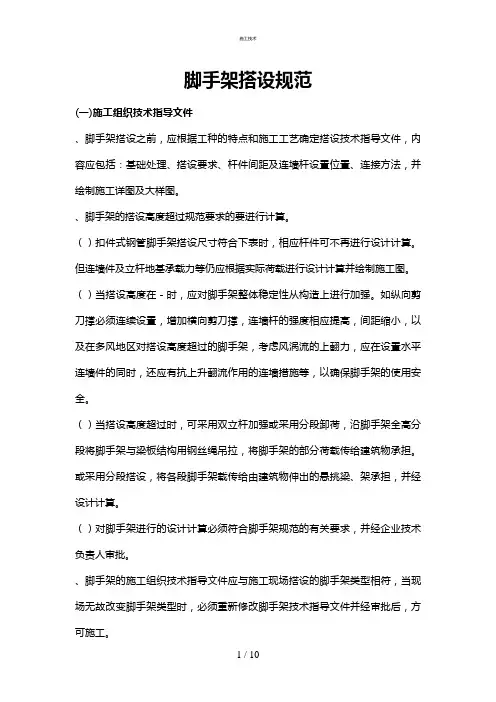

脚手架搭设规范(一)施工组织技术指导文件、脚手架搭设之前,应根据工种的特点和施工工艺确定搭设技术指导文件,内容应包括:基础处理、搭设要求、杆件间距及连墙杆设置位置、连接方法,并绘制施工详图及大样图。
、脚手架的搭设高度超过规范要求的要进行计算。
()扣件式钢管脚手架搭设尺寸符合下表时,相应杆件可不再进行设计计算。
但连墙件及立杆地基承载力等仍应根据实际荷载进行设计计算并绘制施工图。
()当搭设高度在-时,应对脚手架整体稳定性从构造上进行加强。
如纵向剪刀撑必须连续设置,增加横向剪刀撑,连墙杆的强度相应提高,间距缩小,以及在多风地区对搭设高度超过的脚手架,考虑风涡流的上翻力,应在设置水平连墙件的同时,还应有抗上升翻流作用的连墙措施等,以确保脚手架的使用安全。
()当搭设高度超过时,可采用双立杆加强或采用分段卸荷,沿脚手架全高分段将脚手架与梁板结构用钢丝绳吊拉,将脚手架的部分荷载传给建筑物承担。
或采用分段搭设,将各段脚手架载传给由建筑物伸出的悬挑梁、架承担,并经设计计算。
()对脚手架进行的设计计算必须符合脚手架规范的有关要求,并经企业技术负责人审批。
、脚手架的施工组织技术指导文件应与施工现场搭设的脚手架类型相符,当现场无故改变脚手架类型时,必须重新修改脚手架技术指导文件并经审批后,方可施工。
(二)立杆基、脚手架立杆基础应符合技术指导文件要求。
()搭设高度在以下时,可素夯实找平,上面铺厚木板,长度为时垂直于墙面放置。
长度大于时平行于墙面放置。
()搭设高度-时,应根据现场地耐力情况设计基础作法或采用回填土分层夯实达到要求时,可用枕木支垫,或在地基上加铺厚道碴,其上铺设混凝土板,再仰铺-号槽钢。
()搭设高度超过时,应进行计算并根据地耐力设计基础作法,或于地面下深处采用灰土地基,或浇注厚混凝土基础,其上采用枕支垫。
、扣件式钢管脚手架的底座有可锻铸铁制造与焊接底座两种,搭设时应将木垫板铺平,放好底座,再将立杆放入底座内,不准将立杆直接置于木板上,否则将改变垫板受力状态。
脚手架安装规范(最新版)Security technology is an industry that uses security technology to provide security services to society. Systematic design, service and management.( 安全管理 )单位:______________________姓名:______________________日期:______________________编号:AQ-SN-0336脚手架安装规范(最新版)一、术语(一)脚手架分类脚手架是为建筑施工或安装施工而搭设的上料、堆料以及施工作业用的临时结构架。
1.按所用的材料:分为木脚手架、钢脚手架和软梯。
2.按是否可移动:分为移动脚手架和固定脚手架。
3.按施工的性质:分为建筑脚手架和安装脚手架。
4.按搭接形式和使用用途分为(1)单排脚手架(单排架):只有一排立杆,横向水平杆的一端搁置在墙体上的脚手架。
(2)双排脚手架(双排架):由内外两排立杆和水平杆等构成的脚手架。
(3)结构脚手架:用于砌筑和结构工程施工作业的脚手架。
(4)装修脚手架:用于装修工程施工作业的脚手架。
(4)悬挑脚手架:应于设备安装或检修悬挑作业的脚手架。
(6)模板支架:用于支撑模板的、采用脚手架材料搭设的架子。
5.按遮挡大小分为(1)敞开式脚手架:仅设有作业层栏杆和挡脚板,无其它遮挡设施的脚手架。
(2)局部封闭脚手架:遮挡面积小于30%的脚手架。
(3)半封闭脚手架:遮挡面积占30%~70%的脚手架。
(4)全封闭脚手架:沿脚手架外侧全长和全高封闭的脚手架。
(5)开口型脚手架:沿建筑周边非交圈设置的脚手架。
(6)封圈型脚手架:沿建筑周边交圈设置的脚手架。
6.其它(1)移动挂梯、挂篮:可以移动的固定梯子或挂篮,一般在顶部设挂钩或设滑道,挂在牢固的部位。
(2)软梯:横杆用短木棍或钢管,绳子绑在横杆上,使用时在顶部做固定,催化大烟道、斜管、反应器、再生器等检修时常使用。

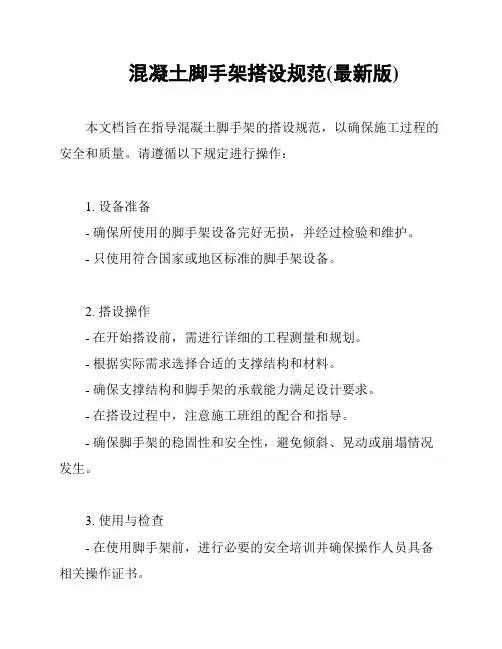

混凝土脚手架搭设规范(最新版)
本文档旨在指导混凝土脚手架的搭设规范,以确保施工过程的安全和质量。
请遵循以下规定进行操作:
1. 设备准备
- 确保所使用的脚手架设备完好无损,并经过检验和维护。
- 只使用符合国家或地区标准的脚手架设备。
2. 搭设操作
- 在开始搭设前,需进行详细的工程测量和规划。
- 根据实际需求选择合适的支撑结构和材料。
- 确保支撑结构和脚手架的承载能力满足设计要求。
- 在搭设过程中,注意施工班组的配合和指导。
- 确保脚手架的稳固性和安全性,避免倾斜、晃动或崩塌情况发生。
3. 使用与检查
- 在使用脚手架前,进行必要的安全培训并确保操作人员具备相关操作证书。
- 定期检查脚手架的稳固性和连接部件的完整性。
- 每日开始施工前,进行脚手架的安全检查,包括检查脚手架的支撑、钢管的连接和横向斜撑的设置等。
- 检查并清理脚手架上的杂物,确保工作区域整洁,以减少事故的发生。
4. 拆除与维护
- 在混凝土浇筑完成后,及时拆除不再需要的脚手架。
- 拆除脚手架时,需按照相应操作规范进行,确保安全和材料的保护。
- 定期对脚手架设备进行检查和维护,及时更换损坏的部件。
请遵守以上规范进行混凝土脚手架的搭设和使用,确保施工过程的安全和质量。
如有疑问,请咨询相关专业人士。

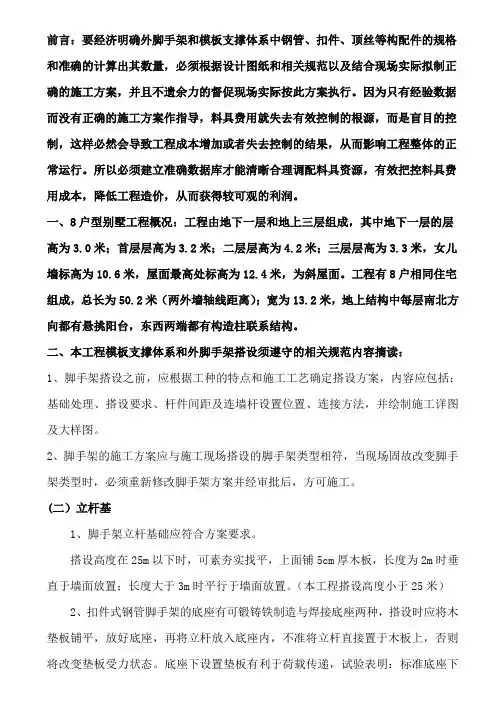

前言:要经济明确外脚手架和模板支撑体系中钢管、扣件、顶丝等构配件的规格和准确的计算出其数量,必须根据设计图纸和相关规范以及结合现场实际拟制正确的施工方案,并且不遗余力的督促现场实际按此方案执行。
因为只有经验数据而没有正确的施工方案作指导,料具费用就失去有效控制的根源,而是盲目的控制,这样必然会导致工程成本增加或者失去控制的结果,从而影响工程整体的正常运行。
所以必须建立准确数据库才能清晰合理调配料具资源,有效把控料具费用成本,降低工程造价,从而获得较可观的利润。
一、8户型别墅工程概况:工程由地下一层和地上三层组成,其中地下一层的层高为3.0米;首层层高为3.2米;二层层高为4.2米;三层层高为3.3米,女儿墙标高为10.6米,屋面最高处标高为12.4米,为斜屋面。
工程有8户相同住宅组成,总长为50.2米(两外墙轴线距离);宽为13.2米,地上结构中每层南北方向都有悬挑阳台,东西两端都有构造柱联系结构。
二、本工程模板支撑体系和外脚手架搭设须遵守的相关规范内容摘读:1、脚手架搭设之前,应根据工种的特点和施工工艺确定搭设方案,内容应包括:基础处理、搭设要求、杆件间距及连墙杆设置位置、连接方法,并绘制施工详图及大样图。
2、脚手架的施工方案应与施工现场搭设的脚手架类型相符,当现场固故改变脚手架类型时,必须重新修改脚手架方案并经审批后,方可施工。
(二)立杆基1、脚手架立杆基础应符合方案要求。
搭设高度在25m以下时,可素夯实找平,上面铺5cm厚木板,长度为2m时垂直于墙面放置;长度大于3m时平行于墙面放置。
(本工程搭设高度小于25米) 2、扣件式钢管脚手架的底座有可锻铸铁制造与焊接底座两种,搭设时应将木垫板铺平,放好底座,再将立杆放入底座内,不准将立杆直接置于木板上,否则将改变垫板受力状态。
底座下设置垫板有利于荷载传递,试验表明:标准底座下加设木垫板(板厚5cm,板长≥200cm),可将地基土的承载能力提高5倍以上。
脚手架搭设规范最新版
脚手架搭设规范最新版
(一)施工方案
1、脚手架搭设之前,应根据工种的特点和施工工艺确定搭设方案,内容应包括:基础处理、搭设要求、杆件间距及连墙杆设置位置、连接方法,并绘制施工详图及大样图。
2、脚手架的搭设高度超过规范规定的要进行计算。
(1)扣件式钢管脚手架搭设尺寸符合下表时,相应杆件可不再进行设计计算。
但连墙件及立杆地基承载力等仍应根据实际荷载进行设计计算并绘制施工图。
(2)当搭设高度在25 -50m 时,应对脚手架整体稳定性从构造上进行加强。
如纵向剪刀撑必须连续设置,增加横向剪刀撑,连墙杆的强度相应提高,间距缩小,以及在多风地区对搭设高度超过40m 的脚手架,考虑风涡流的上翻力,应在设置水平连墙件的同时,还应有抗上升翻流作用的连墙措施等,以确保脚手架的使用安全。
( 3 )当搭设高度超过50m 时,可采用双立杆加强或采用分段卸荷,沿脚手架全高分段将脚手架与梁板结构用钢丝绳吊拉,将脚手架的部分荷载传给建筑物承担;或采用分段搭设,将各段脚手架载传给由建筑物伸出的悬挑梁、架承担,并经设计计算。
(4)对脚手架进行的设计计算必须符合脚手架规范的有关规定,并经企业技
术负责人审批。
3、脚手架的施工方案应与施工现场搭设的脚手架类型相符,当现场固故改变脚手架类型时,必须重新修改脚手架方案并经审批后,方可施工。
(二)立杆基
1、脚手架立杆基础应符合方案要求。
( 1 )搭设高度在25m 以下时,可素夯实找平,上面铺5cm 厚木板,长度为2m 时垂直于墙面放置;长度大于3m 时平行于墙面放置。
( 2 )搭设高度25-50m 时,应根据现场地耐力情况设计基础作法或采用回填土分层夯实达到要求时,可用枕木支垫,或在地基上加铺20cm 厚道碴,其上铺设混凝土板,再仰铺12 -16 号槽钢。
( 3 )搭设高度超过50m 时,应进行计算并根据地耐力设计基础作法,或于地面下1m 深处采用灰土地基,或浇注50m 厚混凝土基础,其上采用枕支垫。
2、扣件式钢管脚手架的底座有可锻铸铁制造与焊接底座两种,搭设时应将木垫板铺平,放好底座,再将立杆放入底座内,不准将立杆直接置于木板上,否则将改变垫板受力状态。
底座下设置垫板有利于荷载
传递,试验表明:标准底座下加设木垫板(板厚5cm,板长A200cm), 可将地基土的承载能力提高 5 倍以上。
当木板长度大于 2 跨时,将有助于克服两立杆间的不均匀沉陷。
3、当立杆不埋设时,离地面20cm 处,设置纵向及横向扫地杆。
设置扫地杆的做法与大横杆相同,其作用以固定立杆底部,约束立杆水平位侈及沉陷,从试验中看,不设置扫地杆的脚手架承载能力也有下降。
4、木脚手架立杆埋设时,可不设置扫地杆。
埋设深度30-50cm ,
坑底应夯实垫碎砖,坑内回填土应分层夯实。
5 、脚手架基础地势较低时,应考虑周围没有排水措施,木脚手架立杆埋设回填土后应留有土墩高出地面,防止下部积水。
(三)架体与建筑结构拉结
1、脚手架高度在7m 以下时,可采用设置抛撑方法以保持脚手架的稳定,当搭设高度超过7m 不便设置抛撑时,应与建筑物进行连接。
( 1 )脚手架与建筑物连接不但可以防止因风荷载而发生的向内或向外倾翻事故,同时可以作为架体的中间约束,减小立杆的计算长度,提高承载能力,保证脚手架的整体稳定性。
(2)连墙杆的间距,一般应按表中规定距离设置。
当脚手架搭设高度较高需要缩小连墙杆间距时,减少垂直间距比缩小水平间距更为有
效,从脚手架荷载载试验中看,连墙杆按二步三跨设置比三步二跨设置时,承载能力提高7% 。
(3)连墙杆应靠近节点并从底层第一步大横杆处开始设置。
( 4 )连墙杆宜靠近主节点设置,距主节点不应大于300mm 。
2、连墙杆必须与建筑结构部位连接,以确保承载能力。
(1)连墙杆位置应在施工方案中确定,并绘制作法详图,不得在作业中随意设置。
严禁在脚手架使用期间拆除连墙杆。
(2)连墙杆与建筑物连接作法可作成柔性连接或刚性连接。
柔性
连接可在墙体内预埋©8钢筋环,用双股8号($4铅丝与架体拉接的同时增加支顶措施,限制脚手架里外两侧变形。
当脚手架搭设高度超过24m 时,不准采用柔性连接。
( 3 )在搭设脚手架时,连墙杆应与其他杆件同步搭设;在拆除脚手架时,应在其他杆件拆到连墙杆高度时,最后拆除连墙杆。
最后一道连墙杆拆除前,应先设置抛撑后,再拆连墙杆,以确保脚手架拆除过程中的稳定性。
