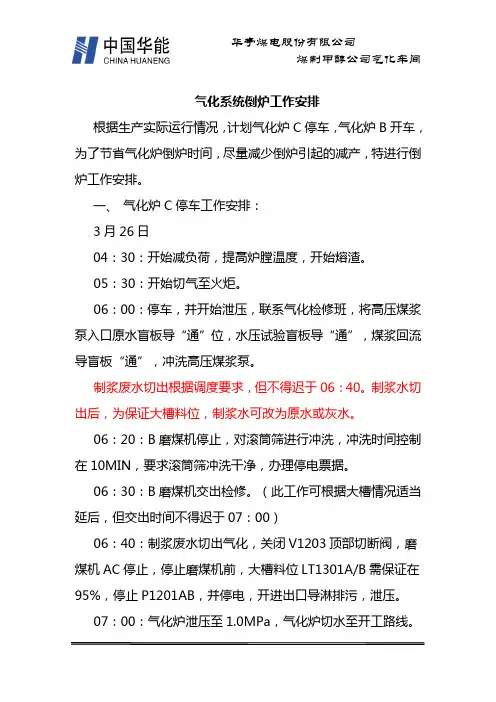

气化系统倒炉工作安排根据生产实际运行情况,计划气化炉C停车,气化炉B开车,为了节省气化炉倒炉时间,尽量减少倒炉引起的减产,特进行倒炉工作安排。
一、气化炉C停车工作安排:3月26日04:30:开始减负荷,提高炉膛温度,开始熔渣。
05:30:开始切气至火炬。
06:00:停车,并开始泄压,联系气化检修班,将高压煤浆泵入口原水盲板导“通”位,水压试验盲板导“通”,煤浆回流导盲板“通”,冲洗高压煤浆泵。
制浆废水切出根据调度要求,但不得迟于06:40。
制浆水切出后,为保证大槽料位,制浆水可改为原水或灰水。
06:20:B磨煤机停止,对滚筒筛进行冲洗,冲洗时间控制在10MIN,要求滚筒筛冲洗干净,办理停电票据。
06:30:B磨煤机交出检修。
(此工作可根据大槽情况适当延后,但交出时间不得迟于07:00)06:40:制浆废水切出气化,关闭V1203顶部切断阀,磨煤机AC停止,停止磨煤机前,大槽料位LT1301A/B需保证在95%,停止P1201AB,并停电,开进出口导淋排污,泄压。
07:00:气化炉泄压至1.0MPa,气化炉切水至开工路线。
渣池C隔离完成,联系清洗班清理渣池C,清理渣池C时间为30MIN。
07:10:制浆水管线按照“拆检检修作业票”隔离,交出拆检。
07:30:气化炉泄压至0MPa,P1401供水切出,气化炉供水切至FV1303供给,停止P1305,联系气化检修班导“通”氧气管线N3盲板,激冷室N3盲板。
开始置换,同时吹扫煤浆管线,切烧咀冷却水至软管;且置换合格,关闭N3手阀。
(以上工作由工艺二班完成,若不能按时完成,则加班完成)二、气化炉B投料工作安排:3月25日16:30:确认B套系统阀门,以及熄火前阀门全部到位;防冻导淋以及排水导淋全部到位。
22:00:煤浆炉头管线吹扫,氧气炉头管线吹扫。
(此工作由工艺四班完成,若不能完成,则加班完成)3月26日01:00:熄火观察渣口,开始升温至1100℃并恒温,升温速率30℃/h。
气化炉倒炉及后系统运行方案生产技术部2011 年 11 月 14日气化炉倒炉及后系统运行方案为了保证气化炉单系列故障时生产不中断,经过认真分析讨论后考虑在单系列运行过程中进行在线倒炉,方案及不确定因素如下。
一、气化炉倒炉1、倒炉条件:⑴后系统可接收满负荷气量。
⑵空分可送至气化氧气量足够维持双炉半负荷运行。
⑶火炬放空系统完好。
⑷备炉系统所有准备工作完成。
2、倒炉步骤:⑴B炉按烘炉曲线升温至1150℃,并恒温3小时以上。
⑵A气化炉按先减氧气后减煤浆的原则,缓慢减负荷至50%,系统压力维持在4.5 MPA—5.0 MPA。
⑶B炉大水循环建立。
开启高温密封水向A系统补水,P1401/06启动双泵运行,关小P1401至B系统手阀至10%,全关LV1308B前手阀,现场与中控配合缓慢打开LV1308B及其前手阀,防止LV1308B背压及A/B系统抢水量。
密切关注灰水槽液位(90%)、除氧器(90%)及洗涤塔液位(60%)。
A系统洗涤塔进水量保证150m3/h以上,必要时将A系统激冷水联锁摘除,激冷水量控制在180m3/h以上。
B系统预热水循环流程确认完好,紧急情况下将B系统给水切至预热水循环,保证A系统运行。
⑷B炉煤浆泵水压试验完成。
需在2.5MPA、4.5MPA、6.5MPA、8.5MPA四级设备管线查漏、检查设备运行情况。
⑸B炉ESD开停车顺控及相关联锁测试完成。
⑹B气化炉严格按照投料步骤,进行投料操作。
⑺B气化炉投料后处理。
⑻B系统升压至与A系统相同。
升压过程不宜过快,视情况查漏。
⑼B系统向变换导气,同时A系统从变换退气。
A、B系统交替缓慢退气、导气,保证后系统压力负荷相对稳定。
直至B系统合成气全部导入变换系统(PV1324B全关),A系统合成气全部从变换工段退出(HV1304A全关)。
⑽A气化炉停车。
A系统停车前,确认HN罐压力足够维持停车吹扫用(最好可保证3次以上手动吹扫,PT1334大于等于12.0Mpa)A 气化炉停车前,将B系统氧煤比降低至450,防止氧管压力突升,导致B系统氧煤比HH跳车。

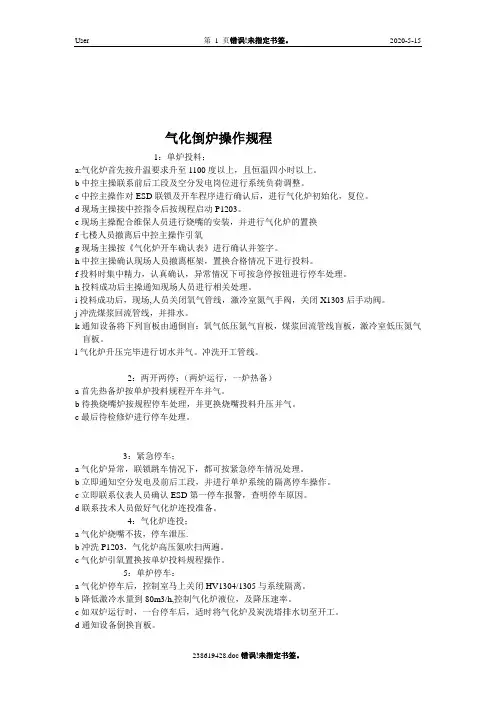

气化倒炉操作规程1:单炉投料;a:气化炉首先按升温要求升至1100度以上,且恒温四小时以上。
b中控主操联系前后工段及空分发电岗位进行系统负荷调整。
c中控主操作对ESD联锁及开车程序进行确认后,进行气化炉初始化,复位。
d现场主操接中控指令后按规程启动P1203。
e现场主操配合维保人员进行烧嘴的安装,并进行气化炉的置换f七楼人员撤离后中控主操作引氧g现场主操按《气化炉开车确认表》进行确认并签字。
h中控主操确认现场人员撤离框架,置换合格情况下进行投料。
f投料时集中精力,认真确认,异常情况下可按急停按钮进行停车处理。
h投料成功后主操通知现场人员进行相关处理。
i投料成功后,现场,人员关闭氧气管线,激冷室氮气手阀,关闭X1303后手动阀。
j冲洗煤浆回流管线,并排水。
k通知设备将下列盲板由通倒盲:氧气低压氮气盲板,煤浆回流管线盲板,激冷室低压氮气盲板。
l气化炉升压完毕进行切水并气。
冲洗开工管线。
2:两开两停;(两炉运行,一炉热备)a首先热备炉按单炉投料规程开车并气。
b待换烧嘴炉按规程停车处理,并更换烧嘴投料升压并气。
c最后待检修炉进行停车处理。
3:紧急停车;a气化炉异常,联锁跳车情况下,都可按紧急停车情况处理。
b立即通知空分发电及前后工段,并进行单炉系统的隔离停车操作。
c立即联系仪表人员确认ESD第一停车报警,查明停车原因。
d联系技术人员做好气化炉连投准备。
4:气化炉连投;a气化炉烧嘴不拔,停车泄压.b冲洗P1203,气化炉高压氮吹扫两遍。
c气化炉引氧置换按单炉投料规程操作。
5:单炉停车:a气化炉停车后,控制室马上关闭HV1304/1305与系统隔离。
b降低激冷水量到80m3/h,控制气化炉液位,及降压速率。
c如双炉运行时,一台停车后,适时将气化炉及炭洗塔排水切至开工。
d通知设备倒换盲板。
e现场人员应关闭以下阀门:P1203入口柱塞阀,煤浆,氧气炉头阀,HV1304后手动阀,P2006来水单炉手动阀,氧气系列阀f降压完毕冲洗P1203,吹扫气化炉两遍。
气化炉倒炉方案编制:审核:审定:批准:第1页共5页气化车间二〇XX年二月二十五日气化炉倒炉方案由于A套洗涤塔T1201排黑水到高闪V1301管线堵,现采取A套洗涤塔T1201排黑水通过开工冷却器E1308运行。
由于黑水介质里含有一定颗粒,现已出现换热效果差黑水出口温度高>130℃,判断开工冷却器E1308列管部分堵塞造成换热不好,为了保障开工冷却器E1308日后能正常运行,以及气化炉R1201A水系统的稳定运行,车间准备在气化炉R1201C/B倒炉时,将R1201A炉洗涤塔到V1301A的黑水管线进行疏通,具体方案如下。
一、组织机构组长:副组长:成员:第2页共5页职责:1.负责气化炉倒炉方案的制定和实施;2.负责气化炉倒炉过程控制和工艺应急处理;3.负责气化炉倒炉过程控制和工艺应急处理的安全等。
二、倒炉目的彻底解决R1201A炉洗涤塔排水管线堵塞问题,恢复正常流程。
三、倒炉时间初步计划20XX年3月10日上午12:00进行R1201C炉投料。
R1201A检修时间3月11日8:30开始降压,工艺处理。
四、倒炉准备及工作安排1. XXX总体协调此次倒炉和检修的处理工作。
2. XXX具体负责R1201C备炉的工艺准备工作,以及倒炉后工艺处理的工作安排与落实,安排R1201A炉黑水管线疏通工作。
3. XXX具体负责R1201C备炉的检修准备工作和倒炉后检修工作的安排与落实,特别是R1201A炉切气检修工作。
4. XXX负责R1201C炉系统的投料准备,检查、现场指挥和工艺处理,负责R1201A炉切气工艺后处理和现场检修,工艺疏通的指挥监护工作。
第3页共5页5. XXX负责R1201C炉倒炉的检修以及投料后的消漏工作;负责R1201A炉切气后的管线疏通配合,提前做好R1201A拆检的准备工作。
6. XXX把控开停车以及R1201A炉检修疏通的安全工作。
五、方案实施1. R1201C半负荷投料前,将R1201A炉减半负荷,待R1201C炉投料并气后,三台炉运行一天,第二天8:30开始R1201A安排减半负荷退气,同时水系统加大排放量,气化炉逐步泄压。
