2020年一建【公路】第1讲-路基工程(一)
- 格式:pdf
- 大小:409.07 KB
- 文档页数:4
一建公路精讲讲义今天咱们就来唠唠一建公路那些事儿。
一、公路工程的基本概念。
咱得先知道公路工程是个啥。
公路工程啊,就像是大地的脉络搭建工程。
它可不是简单地铺个路就完事儿了,从路线的规划,到路基的修建,再到路面的铺设,每一步都有大学问。
比如说路线规划,那得考虑地形、地质、气候等好多因素呢。
要是在山区,你得避开那些容易塌方的地段,还要考虑怎么让车辆能比较轻松地爬坡、下坡,就像给汽车找一条最舒服的“跑道”。
路基就像是公路的骨架。
它得足够结实,才能撑起整个路面。
路基的材料选择可讲究了,不同的地质条件要用不同的材料。
要是在软土地基上,那就得想办法加固,不然路就会像软面条一样,车一压就陷下去了。
就像盖房子打地基一样,路基要是不稳,这公路可就没法用啦。
二、公路工程的施工流程。
公路施工就像一场精心编排的舞蹈。
1. 施工准备阶段。
这时候就像演员上台前的热身。
要先进行测量放线,确定公路的走向和具体位置。
这可不能马虎,差之毫厘,谬以千里啊。
然后就是场地清理,把那些乱七八糟的障碍物都清除掉,给施工腾出空间。
就像打扫房间一样,得把地方腾干净了才能开始装修。
材料和设备的准备也很重要,没有材料,工人就像巧妇难为无米之炊;没有设备,那可就全靠人力,效率低得很。
2. 路基工程施工。
路基施工就开始正式“动工”了。
挖方和填方是常见的操作。
挖方的时候,要注意控制挖掘的深度和坡度,不能挖得太狠,把山体挖垮了可就糟了。
填方呢,要一层一层地填,每层都要压实,就像给蛋糕分层一样,每一层都要弄得结结实实的。
3. 路面工程施工。
路面可是公路的“面子”工程。
首先是基层的施工,基层就像床垫一样,给路面提供一个稳定的支撑。
然后是面层的施工,面层直接和车辆轮胎接触,所以要耐磨、平整。
在施工过程中,还要注意温度的影响,有些材料在不同温度下的性能可不一样呢。
三、公路工程中的质量控制。
质量可是公路工程的生命线。
1. 材料质量控制。
材料要是不好,这公路肯定好不了。
一级建造师公路实务分章节重点知识梳理第一章公路工程施工技术1B41000 路基工程1B411010 路基施工技术一、下列情况下应进行路基试验路段施工1、二级及以上公路路堤;2、填石路堤、土石路堤;3、特殊地段路堤;4、特殊填料路堤;5、拟采用新技术、新工艺、新材料的路基。
二、路基压实工艺主要参数:机械组合、压实机械规格、松铺厚度、碾压遍数、碾压速度、最佳含水量及碾压时含水率允许偏差。
三、二级及二级以上公路路堤和填方高度小于1m的公路路堤,应将路基基底范围内的树根全部挖除并将坑穴填平夯实;填方高度大于1m的二级以下公路路堤,可保留树根,但根部不能露出地面。
取土坑范围内的树根应全部挖除。
四、一般土质路段的高速公路、一级公路和二级公路路堤基底压实度(重型)不应小于90%;三四级公路不应小于85%。
五、挖方路基施工1、土质路堑施工工艺:测量放样—场地清理(同时开挖截水沟)—逐层开挖(同时边坡修整)—装运土石方(开挖边沟)—路槽修整、碾压、成型—检查验收2、土质路堑开挖方法:单层横向全宽挖掘法(适用于浅且短的路堑)、多层横向全宽挖掘法(适用于深且短的路堑)、分层纵挖法(适用于较长的路堑)、通道纵挖法(适用于较长、较深、两端地面纵坡较小的路堑)、分段纵挖法(适用于过长、弃土运距过远、两端地面纵坡较小的路堑)、混合式挖掘法(即多层横向全宽挖掘法和通道纵挖法混合使用,适用于路线纵向长度和挖深都很大的路堑开挖)。
3、机械开挖土方作业方式包括推土机开挖土质路堑(由切土、运土、卸土、倒退、空回等过程组成一个循环)和挖掘机开挖土质路堑(包括正铲和反铲,正铲工作面的高度一般不小于1.5m)。
4、石质路堑的开挖方式包括钻爆开挖(应用最广泛)、直接使用机械开挖(使用带有松土器的重型推土机破碎岩石,一次破碎深度约0.6~1.0m,适用于施工场地开阔、大方量的软岩石方工程但不适于破碎坚硬岩石)、静态破碎法(适用于在设备附近、高压线以下及开挖与浇筑过渡段等特定条件下的开挖,安全可靠但效率低、开裂时间长)六、路基爆破施工1、综合爆破一般包括小炮和洞室炮两大类。
一过网2020年一建公路第一章必考知识点(1)第一章第一节路基施工技术的内容。
施工技术部分考查频率较高,本次学习9个,每年所占的分值大约为10分。
【1】路基施工技术准备路基施工前应做好组织、物资和技术三大准备。
技术准备是工程顺利实施的基础和保证。
技术准备工作的主要内容:熟悉设计文件、现场调查核对、设计交桩、复测与放样、试验及试验路段施工等。
一、路基施工准备的一般规定对拟采用的新技术、新工艺、新材料、新设备的工程项目,应提前做好试验研究和论证工作。
二、试验1、路基施工前,建立试验室。
2、路基填前碾压前,应对路基基底原状土进行取样试验。
每公里应至少取2个点,并应根据土质变化增加取样点数。
3、应及时对拟作为路堤填料的材料进行取样试验。
土的试验项目应包括天然含水率、液限、塑限、颗粒分析、击实、CBR等,必要时还应做相对密度、有机质含量、易溶盐含量、冻胀和膨胀量等试验。
对特殊土(如黄土、软土、盐渍土、红黏土、高液限黏土和膨胀土等),还要进行相关试验以确定其性质及处置方案。
三、试验路段试验路段应选择在地质条件、断面型式等工程特点具有代表性的地段,路段长度不宜小于200m。
下列情况下,应进行试验路段施工:1、二级及二级以上公路路堤。
2、填石路堤、土石路堤。
3、特殊地段路堤。
4、特殊填料路堤。
5、拟采用新技术、新工艺、新材料、新设备的路基。
【2】原地基处理要求路基范围内的原地基应在路基施工前按下列要求进行处理:1、地基表层碾压处理压实度控制标准为:二级及二级以上公路一般土质应不小于90%;三、四级公路应不小于85%。
低路堤应对地基表层土进行超挖、分层回填压实,其处理深度应不小于路床厚度。
2、原地面坑、洞、穴等,应在清除沉积物后,用合格填料分层回填、分层压实,压实度应符合规定。
对可能存在空洞隐患的,应结合具体情况采取相应的处置措施。
3、泉眼或露头地下水,应按设计要求采取有效导排措施,将地下水引离后方可填筑路堤。
4、地基为耕地、松散土质、水稻田、湖塘、软土、过湿土等时,应按设计要求进行处理,局部软弹的部分应采取有效的处理措施。

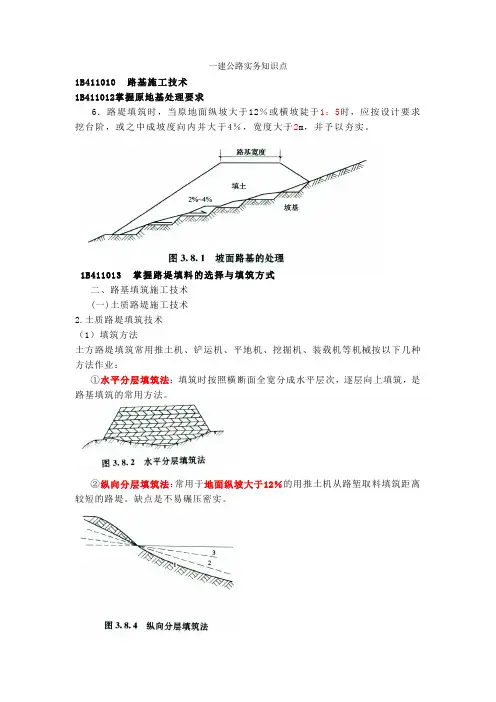

一建公路实务知识点1B411010 路基施工技术1B411012掌握原地基处理要求6.路堤填筑时,当原地面纵坡大于12%或横坡陡于1:5时,应按设计要求挖台阶,或之中成坡度向内并大于4%,宽度大于2m,并予以夯实。
1B411013 掌握路堤填料的选择与填筑方式二、路基填筑施工技术(一)土质路堤施工技术2.土质路堤填筑技术(1)填筑方法土方路堤填筑常用推土机、铲运机、平地机、挖掘机、装载机等机械按以下几种方法作业:①水平分层填筑法:填筑时按照横断面全宽分成水平层次,逐层向上填筑,是路基填筑的常用方法。
②纵向分层填筑法:常用于地面纵坡大于12%的用推土机从路堑取料填筑距离较短的路堤。
缺点是不易碾压密实。
③竖向填筑法:不易压实,仅用于无法自下而上填筑的深谷、陡坡、断岩、泥沼等机械无法进场的路堤。
④联合填筑法:路堤下层用横向填筑而上层用水平分层填筑。
适用于因地形限制或填筑堤身较高,不宜采用水平分层法或横向填筑法自始至终进行填筑的情况。
多在地势平坦,或两侧有可利用的山地土场的场合采用。
联合填筑法(2)机械填筑路堤作业方式推土机填筑路堤作业方式推土机开挖土方作业由切土、运土、卸土、倒退(或折返)、空回等过程组成一个循环。
3、土质路堤压实施工技术要点(1)压实机械对土进行碾压时,一般以慢速效果最好,2-4Km/h为宜。
(2)碾压一段终了时,宜采取纵向退行方式继续第二遍碾压,不宜采用掉头方式,以免因机械调头时搓挤土,使压实的土被翻松。
故压路机始终要以纵向进退方式进行压实作业。
(3)在整个全宽的填土上压实,宜纵向分行进行,直线段由两边向中间,曲线段宜由曲线的内侧向外侧。
两行之间的接头一般应重叠l/4~1/3轮迹;对于三轮压路机则应重叠后轮的1/2。
(4)纵向分段压好以后,进行第二段压实时,其在纵向接头处的碾压范围,宜重叠1~2m,以确保接头处平顺过渡。
4.土质路堤施工技术要领(1)必须根据设计断面,分层填筑、分层压实。
1B411011 路基施工技术准备路基施工前应做好组织、物资和技术三大准备。
技术准备工作的内容主要包括熟悉设计文件、现场调查核对、设计交桩、复测与放样、试验及试验路段施工等。
老船长经典秒杀口诀:射核装样试试二、试验1.路基施工前,应对路基基底土进行相关试验。
每公里至少取 2 个点;土质变化大时,视具体情况增加取样点数。
3.应及时对来源不同、性质不同的拟作为路堤填料的材料进行复查和取样试验。
土的试验项目包括天然含水率、液限、塑限、标准击实试验、CBR 试验等,必要时应做颗粒分析、相对密度、有机质含量、易溶盐含量、冻胀和膨胀量等试验。
老船长经典秒杀口诀:水爷吃素鸡三、试验路段试验路段应选择在地质条件、断面形式等工程特点具有代表性的地段,路段长度不宜小于100m。
下列情况下,应进行试验路段施工: 1.二级及二级以上公路路堤2.填石路堤、土石路堤3.特殊地段路堤4.特殊填料路堤5.拟采用新技术、新工艺、新材料的路基。
(老船长经典总结:高、填、特、新)路堤试验路段施工应包括以下内容:2. 压实工艺主要参数:机械组合;压实机械规格、松铺厚度、碾压遍数、碾压速度;最佳含水率及碾压时含水率允许偏差等。
老船长经典秒杀口诀:合格送变速水四、场地清理2.二级及二级以上公路路堤和填方高度小于 1m 的公路路堤,应将路基基底范围内的树根全部挖除并将坑穴填平夯实;填方高度大于1m 的二级以下公路路堤,可保留树根,但根部不能露出地面。
取土坑范围内的树根应全部挖除。
1.稳定的斜坡上,地面横坡缓于 1:5 时,清除地表草皮、腐殖土后,可直接填筑路堤;地面横坡为1:5~1:2.5 时,原地面应挖台阶,台阶宽度不应小于 2m。
当基岩面上的覆盖层较薄时,宜先清除覆盖层再挖台阶;当覆盖层较厚且稳定时,可予保留。
2.陡坡地段、土石混合地基、填挖界面、高填方地基等都应按设计要求进行处理。
3.地基表层应碾压密实。
一般土质地段,高速公路、一级公路和二级公路路堤基底的压实度(重型)不应小于 90%;三、四级公路不应小于 85%。

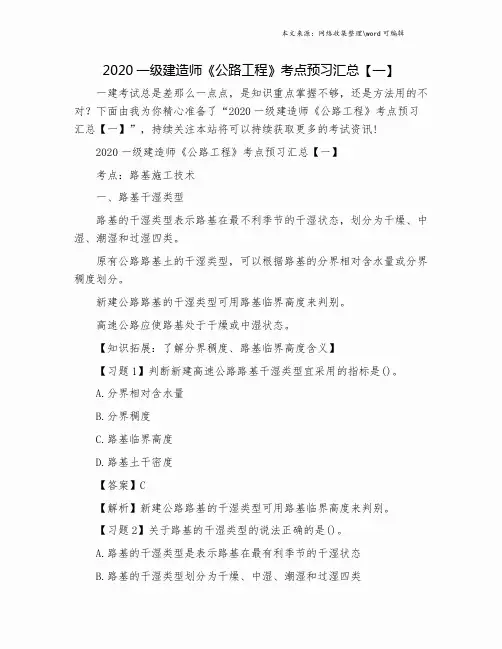

2020一级建造师《公路工程》考点预习汇总【一】一建考试总是差那么一点点,是知识重点掌握不够,还是方法用的不对?下面由我为你精心准备了“2020一级建造师《公路工程》考点预习汇总【一】”,持续关注本站将可以持续获取更多的考试资讯!2020一级建造师《公路工程》考点预习汇总【一】考点:路基施工技术一、路基干湿类型路基的干湿类型表示路基在最不利季节的干湿状态,划分为干燥、中湿、潮湿和过湿四类。
原有公路路基土的干湿类型,可以根据路基的分界相对含水量或分界稠度划分。
新建公路路基的干湿类型可用路基临界高度来判别。
高速公路应使路基处于干燥或中湿状态。
【知识拓展:了解分界稠度、路基临界高度含义】【习题1】判断新建高速公路路基干湿类型宜采用的指标是()。
A.分界相对含水量B.分界稠度C.路基临界高度D.路基土干密度【答案】C【解析】新建公路路基的干湿类型可用路基临界高度来判别。
【习题2】关于路基的干湿类型的说法正确的是()。
A.路基的干湿类型是表示路基在最有利季节的干湿状态B.路基的干湿类型划分为干燥、中湿、潮湿和过湿四类C.高速公路要求其路基处于过湿状态D.原有公路路基的干湿类型与新建公路路基的干湿类型的判别指标相同【答案】B【解析】路基的干湿类型表示路基在最不利季节的干湿状态,划分为干燥、中湿、潮湿和过湿四类。
原有公路路基的干湿类型,可以根据路基的分界相对含水量或分界稠度划分;新建公路路基的干湿类型,可用路基临界高度来判别。
高速公路应使路基处于干燥或中湿状态。
二、一般路基与特殊路基1.一般路基(1)基本概念一般路基指修筑在良好的地质、水文、气候条件下的路基。
(2)路基分类一般路基分为路堤、路堑、半填半挖、不填不挖四个主要类别2.特殊路基(1)滑坡地段路基(2)崩塌地段路基(3)岩堆地段路基(4)泥石流地段路基(5)岩溶地区路基(6)软土地区路基(7)红粘土与高液限土地区路基(8)膨胀土地区路基(9)黄土地区路基(10)盐渍土地区路基(11)多年冻土地区路基(12)风沙地区路基(13)雪害地段路基(14)涎流冰地段路基(15)采空区路基(16)滨海路基(17)水库地区路基(18)季节性冰冻地区路基考点2 原地基处理要求路基范围内的原地基应在路基施工前按下列要求进行处理:1.稳定的斜坡上,地面横坡缓于1:5时,清除地表草皮、腐殖土后,可直接填筑路堤;地面横坡为1:5~1:2.5时,原地面应挖台阶,台阶宽度不应小于2m。

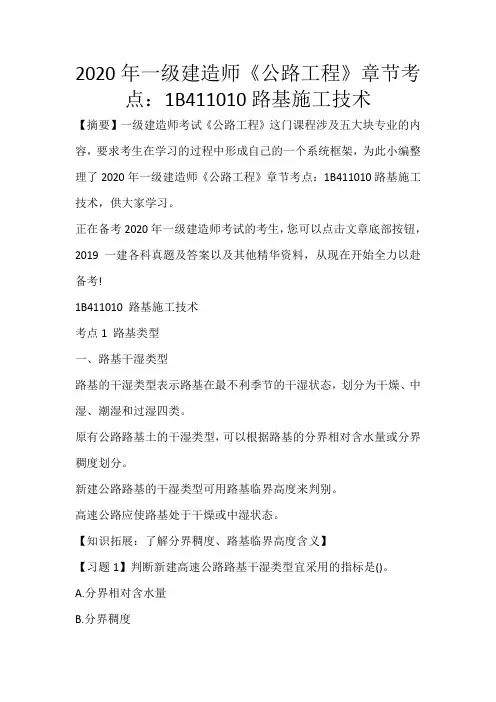

2020年一级建造师《公路工程》章节考点:1B411010路基施工技术【摘要】一级建造师考试《公路工程》这门课程涉及五大块专业的内容,要求考生在学习的过程中形成自己的一个系统框架,为此小编整理了2020年一级建造师《公路工程》章节考点:1B411010路基施工技术,供大家学习。
正在备考2020年一级建造师考试的考生,您可以点击文章底部按钮,2019一建各科真题及答案以及其他精华资料,从现在开始全力以赴备考!1B411010 路基施工技术考点1 路基类型一、路基干湿类型路基的干湿类型表示路基在最不利季节的干湿状态,划分为干燥、中湿、潮湿和过湿四类。
原有公路路基土的干湿类型,可以根据路基的分界相对含水量或分界稠度划分。
新建公路路基的干湿类型可用路基临界高度来判别。
高速公路应使路基处于干燥或中湿状态。
【知识拓展:了解分界稠度、路基临界高度含义】【习题1】判断新建高速公路路基干湿类型宜采用的指标是()。
A.分界相对含水量B.分界稠度C.路基临界高度D.路基土干密度【答案】C【解析】新建公路路基的干湿类型可用路基临界高度来判别。
【习题2】关于路基的干湿类型的说法正确的是()。
A.路基的干湿类型是表示路基在最有利季节的干湿状态B.路基的干湿类型划分为干燥、中湿、潮湿和过湿四类C.高速公路要求其路基处于过湿状态D.原有公路路基的干湿类型与新建公路路基的干湿类型的判别指标相同【答案】B【解析】路基的干湿类型表示路基在最不利季节的干湿状态,划分为干燥、中湿、潮湿和过湿四类。
原有公路路基的干湿类型,可以根据路基的分界相对含水量或分界稠度划分;新建公路路基的干湿类型,可用路基临界高度来判别。
高速公路应使路基处于干燥或中湿状态。
二、一般路基与特殊路基1.一般路基(1)基本概念一般路基指修筑在良好的地质、水文、气候条件下的路基。
(2)路基分类一般路基分为路堤、路堑、半填半挖、不填不挖四个主要类别2.特殊路基(1)滑坡地段路基(2)崩塌地段路基(3)岩堆地段路基(4)泥石流地段路基(5)岩溶地区路基(6)软土地区路基(7)红粘土与高液限土地区路基(8)膨胀土地区路基(9)黄土地区路基(10)盐渍土地区路基(11)多年冻土地区路基(12)风沙地区路基(13)雪害地段路基(14)涎流冰地段路基(15)采空区路基(16)滨海路基(17)水库地区路基(18)季节性冰冻地区路基考点2 原地基处理要求路基范围内的原地基应在路基施工前按下列要求进行处理:1.稳定的斜坡上,地面横坡缓于1:5时,清除地表草皮、腐殖土后,可直接填筑路堤;地面横坡为1:5~1:2.5时,原地面应挖台阶,台阶宽度不应小于2m。

公路工程管理与实务2020年一级建造师执业资格考试主讲老师:梁静1B4110000 路基工程1B4110000 路基工程1B4110000 路基工程1B411000 路基工程1B411010 路基施工技术1B411020 公路路基防护与支挡1B411030 公路工程施工综合排水1B411040 公路工程施工测量技术1B411050 路基工程质量通病及防治措施1B411010 路基施工技术路基工程1B411010 路基施工技术章节重点:(1)路基施工技术准备(2)一般路基和特殊路基施工技术(3)路基施工工艺流程(4)软土地基处理施工技术(5)施工测量的工作要求1B411010 路基施工技术1B411010 路基施工技术1B4110000 路基工程1B411000 路基工程1B411010 路基施工技术1B411020 公路路基防护与支挡1B411030 公路工程施工综合排水1B411040 公路工程施工测量技术1B411050 路基工程质量通病及防治措施1B4110000 路基工程1B411010 路基施工技术1B411011 路基施工技术准备1B411012 原地基处理要求1B411013 挖方路基施工1B411014 路基爆破施工1B411015 填方路基施工1B411016 路基季节性施工1B411017 路基改建施工1B411018 特殊路基施工技术1B411011 路基施工技术准备路基施工前应做好组织、物资和技术三大准备;技术准备工作的内容主要包括:熟悉设计文件、现场调查核对、设计交桩、复测与放样、试验及试验路段施工等。
1B411011 路基施工技术准备一、路基施工准备的一般规定(2020年变化)1.路基施工前,应熟悉设计文件、领会设计意图。
2.应进行施工调查及现场核对,根据设计要求、合同条件及现场情况等编制施工组织设计。
3.路基开工前应建立健全质量、环境、职业健康安全管理体系,并对各类施工人员进行岗位培训和技术、安全交底。
知识框架体系考点分布:1B411010 路基施工技术1B411011 路基施工技术准备【例题】路基施工技术准备工作内容包括()。
A.熟悉设计文件B.设计交桩C.室内试验D.施工控制网建立E.施工控制网复测『正确答案』ABCD『答案解析』本题考查的是路基施工技术准备。
路基施工前应做好组织、物资和技术三大准备。
技术准备是工程顺利实施的基础和保证。
技术准备工作的好坏,直接影响到工程的进度、质量和经济效益。
技术准备工作的内容主要包括熟悉设计文件、现场调查核对、设计交桩、复测与放样、试验及试验路段施工等。
施工测量工作分三个阶段,即开工准备阶段测量、施工阶段测量和竣工阶段测量。
开工准备阶段测量包括:交接桩、设计控制桩贯通复测、施工控制网建立、地形地貌复核测量。
【例题】路基施工技术准备工作内容包括试验的相关工作,下列关于试验的说法,正确的是()。
A.路基填前碾压前,应对路基基底原状土进行取样试验,每公里应至少取1个点B.试验路段应选择地质条件、路基断面形式等具有代表性的地段,长度宜不小于100mC.二级及以下公路的填石路堤可不用铺筑试验路段D.使用特殊材料作为填料时,应按相关标准进行相应试验检验,经批准后方可使用『正确答案』D『答案解析』本题考查的是路基施工技术准备。
路基填前碾压前,应对路基基底原状土进行取样试验,每公里应至少取2个点,故选项A错误;试验路段应选择地质条件、路基断面形式等具有代表性的地段,长度宜不小于200m,故选项B错误;填石路堤需要进行试验路段施工,故选项C错误。
1B411012 原地基处理要求【例题】路基范围内的原地基应在路基施工前按要求进行处理,下列关于原地基处理要求的说法不正确的是()。
A.二级及二级以上公路地基表层碾压处理压实度一般土质应不小于90%B.露头地下水,应采取有效导排后方可填筑路堤C.低路堤应进行超挖,其处理深度应不小于路床深度D.特殊地段路基直接按照设计要求进行处理『正确答案』D『答案解析』本题考查的是原地基处理要求。
厂拌成品、构配件【考点】城镇道路基层施工技术一、石灰稳定土基层与水泥稳定土基层(一)材料与拌合(1)石灰、水泥、土、集料拌合用水等原材料应进行检验,符合要求后方可使用,并按照规范要求进行材料配比设计。
P346:(三)物资准备(1)……各类原材料、成品、半成品质量,必须具有质量合格证明资料并经进场检验,不合格不准使用。
P346:(二)材料的质量控制(1)材料进场必须检验,依样品及相关检测报告进行报验,报验合格的材料方能使用。
P347:(3)未经检验和已经检验为不合格的材料、半,必须按规定进行复验或退场处理。
(2)城区施工应采用(5)宜用(二)运输与摊铺(异地集中拌合)方式,不得使用进行拌合,拌合应均匀。
方式。
(1)拌成的稳定土类混合料应及时运送到铺筑现场。
水泥稳定土材料自搅拌至摊铺完成,不应超过3h 。
(3)宜在春末和气温较高季节施工,施工最低气温为5℃。
(5)雨期施工应防止石灰、水泥和混合料淋雨;降雨时应停止施工,已摊铺的应尽快碾压密实。
(三)压实与养护(1)压实系数应经试验确定。
(2)摊铺好的石灰稳定土应当天碾压成活,碾压时的含水量宜在最佳含水量的±2%范围内。
水泥稳定土宜在水泥初凝前碾压成活。
(5)压实成活后应立即洒水(或覆盖)养护,保持湿润,直至上部结构施工为止;水泥土分层摊铺时,应在下层养护 7d 后方可摊铺上层材料。
(6)养护期应封闭交通。
二、石灰粉煤灰稳定砂砾(碎石)基层(也可称二灰混合料)(一)材料与拌合(1)对石灰、粉煤灰等原材料应进行质量检验,符合要求后方可使用。
(3)采用厂拌(异地集中拌合)方式,强制式拌合机拌制,配料应准确,拌合应均匀。
(5)混合料含水量宜略大于最佳含水量。
(二)运输与摊铺(2)应在春末和夏季组织施工,施工期的日最低气温应在 5℃以上。
(3)根据试验确定的松铺系数控制虚铺厚度。
(三)压实与养护(1)每层(3),且不宜小于 100mm 。
的方法进行找平。
【导语】2020年⼀级建造师考试备考已进⼊关键阶段,为了⽅便考⽣及时有效的备考,今天为您精⼼整理了2020年⼀级建造师考试《公路⼯程》知识点梳理,希望对您的备考有帮助。
如想获取更多⼀级建造师考试的模拟题及备考资料,请关注的更新。
【篇⼀】2020年⼀级建造师考试《公路⼯程》知识点梳理 ⼟质路堤施⼯技术: ⼀、⼟质路堤的填筑技术 1.⽔平分层填筑:常⽤⽅式。
2.纵向分层填筑:常⽤于地⾯纵坡⼤于12%⽤推⼟机从路堑取料、填筑距离较短的路堤。
缺点是不易碾压密实。
3.横向填筑:仅⽤于⽆法⾃下⽽上填筑的深⾕、陡坡、断岩、泥沼等机械⽆法进场的路堤。
4.联合填筑:路堤下层⽤横向填筑⽽上层⽤⽔平分层填筑。
适⽤于因地形限制或填筑堤⾝较⾼,不宜采⽤⽔平分层填筑或横向填筑法进⾏填筑的情况。
多在地势平坦,或两侧有可利⽤的⼭地⼟场的场合采⽤。
⼆、⼟质路堤压实施⼯技术要点 1.碾压⼀般以慢速效果。
2.压路机始终要以纵向进退⽅式进⾏压实作业。
3.在整个全宽的填⼟上压实,宜纵向分⾏进⾏,直线段由两边向中间,曲线段宜由曲线的内侧向外侧(当曲线半径超过200m时,可以按直线段⽅式进⾏)。
两⾏之间的接头⼀般应重叠1/4~1/3轮迹;对于三轮压路机则应重叠后轮的1/2。
三、⼟质路堤施⼯规定 1.性质不同的填料,应⽔平分层、分段填筑、分层压实。
同⼀⽔平层路基的全宽应采⽤同⼀种填料,不得混合填筑。
每种填料的填筑层压实后的连续厚度不宜⼩于500mm。
填筑路床顶最后⼀层时,压实后的厚度应不⼩于100mm。
2.对潮湿或冻融敏感性⼩的填料应填筑在路基上层。
强度较⼩的填料应填筑在下层。
在有地下⽔的路段或临⽔路基范围内,宜填筑透⽔性好的填料。
3.在透⽔性不好的压实层上填筑透⽔性较好的填料前,应在其表⾯设2%~4%的双向横坡,并采取相应的防⽔措施。
不得在由透⽔性较好的填料所填筑的路堤边坡上覆盖透⽔性不好的填料。
4.路堤填筑时,应从最低处起分层填筑,逐层压实;当原地⾯纵坡⼤于12%或横坡陡于1:5时,应按设计要求挖台阶,或设置坡度向内并⼤于4%、宽度⼤于2m的台阶。
【篇一】2020年一级建造师考试《公路工程》知识点精选集路基类型:1、一般路基类型1)路基于湿类型划分为四类:干燥、中湿、潮湿和过湿。
2)路基干湿类型的确定:根据路基土的分界稠度确定路基干湿类型。
2、特殊路基类型特殊路基主要有以下11种类型:1)滑坡地段路基。
2)岩坍与岩堆地段路基。
岩坍一般是岩崩与坍塌的统称。
3)泥石流地区路基。
4)岩溶地区路基。
岩溶对路基的危害,一般为溶洞顶板坍塌引起的路基下沉和破坏;岩溶地面坍塌对路基稳定性的破坏;反复泉与间歇泉浸泡路基基底,引起路基沉陷、坍塌或冒浆;突然性的地下涌水冲毁路基等。
5)多年冻土地区路基。
凡是土温等于或低于0℃,且含有冰的土(石)称为冻土,这种状态保持两年及2年以上者,称为多年冻土。
6)黄土地区路基。
7)膨胀土地区路基。
8)盐渍土地区路基。
9)风砂地区路基。
10)雪害地段路基,公路雪害有积雪和雪崩两种主要形式。
11)涎流地段路基。
涎流冰分山坡涎流冰和河谷涎流冰,主要分布在寒冷地区和高寒山区。
【篇二】2020年一级建造师考试《公路工程》知识点精选集滑坡路基的施工技术:(1)对于滑坡的处治,应分析滑坡的外表地形、滑动面、滑坡体的构造、滑动体的土质及饱水情况,以了解滑坡体的形式和形成的原因,根据公路路基通过滑坡体的位置、水文、地质等条件,充分考虑路基稳定的施工措施。
(2)路基滑坡直接影响到公路路基稳定时,不论采用何种方法处理,都必须作好地表水及地下水的处理。
(3)对于滑坡顶面的地表水,应采取截水沟等措施处理,不让地表水流入滑动面内。
必须在滑动面以外修筑1~2条环截水沟;对于滑坡体下部的地下水源应截断或排出。
(4)在滑坡体未处治之前,禁止在滑坡体上增加荷载(如停放机械、堆放材料、弃土等)。
(5)对于挖方路基上边坡发生的滑坡,应修筑一条或数条环形水沟,但最近一条必须离滑动裂缝面最小5m以外,以载断流向滑动面的水流。
载水沟可采用砂浆封面浆或砌片(块)石修筑,滑坡上面出现裂缝须填土进行夯实,避免地表水继续渗入,或结合地形,修建树枝形及相互平行的渗水沟与支撑渗沟,将地表水及渗水迅速排走。
