贵州南源电力科技股份有限公司强制性条文实施计划猫洞35kV变电站~猴场35kV变电站35kV线路新建工程强制性条文实施计划贵州南源电力科技股份有限公司二〇一五年十月目录1 目的 (5)2 引用的文件 (5)3 本工程强制性条文执行主要内容 (5)3.1 基础分部工程施工质量与技术篇 (5)3.2 杆塔分部工程施工质量与技术篇 (6)3.3 架线分部工程施工质量与技术篇 (6)3.4 钢筋焊接及验收规程篇 (7)3.5 安全施工篇 (7)3.6 加强安全工器具管理 (10)4 强制性条文执行管理机构 (10)4.1 强条执行工作小组: (10)4.2 管理职责划分: (10)4.3 强条的培训、宣贯 (11)5 执行措施 (11)6 作业检查 (11)7 《强条》执行的控制措施 (12)8 执行检查表 (12)1 目的为了进一步规范本工程的施工管理,严格按照国家、行业的强制性标准及条文加强施工过程控制,规避施工过程的安全、质量风险,使工程施工安全、质量始终处于稳定的受控状态,以实现该工程符合优质精品工程要求,确保南方电网公司优质工程,并争创国家优质工程的质量目标。
2 引用的文件●《建设工程项目管理规范》GB/T50328-2006●《工程建设标准强制性条文》(电力工程部分)2006年版(以下简称条文)●《建设工程质量管理条例》●《中国南方电网有限责任公司基建管理规定》Q/CSG—21354-2011●《钢筋焊接及验收规程》JGJ 18—2003●《普通混凝土用砂、石质量及检验方法标准》JGJ 52-2006●《混凝土结构工程施工质量验收规范》GB 50204—2002●《电力建设安全工作规程》第2部分:架空电力线路DL5009.2—2004(以下简称安规)●《施工现场临时用安全技术规范》JGJ 46-2005●《中国南方电网有限责任公司十项重点反事故措施》●《电气装置安装工程110KV及以下架空电力线路施工及验收规范》GB50173-92●《南方电网公司农城网工程现场施工安全管理规定》●《中国南方电网有限责任公司基建工程达标投产管理规定》Q/CSG213071-2011●《国家重大建设项目文件归档要求与档案整理规范》DA/T28-20023 本工程强制性条文执行主要内容3.1 基础分部工程施工质量与技术篇3.1.1《66kV及以下架空送电线路施工及验收规范》GB 50389-20063.1.2 GB 50389-2006第1.0.3条:66kV及以下架空送电线路工程必须按照批准的设计文件和经有关方面会审的设计施工图施工。
1.目的为严格执行《工程建设标准强制性条文》,提高工程管理水平和工程质量,认真落实公司制定的《工程建设标准强制性条文实施规划》,使分公司承接的合同范围内的工程实现安全可靠,确保工程满足工程建设标准强制性条文的要求,现结合分公司实际特制定工程建设标准强制性条文实施计划。
2.适用范围适用于苏州分公司合同范围内的工程建设施工活动。
3.编制依据3.1《工程建设标准强制性条文》(房屋建筑部分)建标(2002)219号3.2《工程建设标准强制性条文》(电力工程部分)建标(2006)102号3.3《建设工程项目管理规范》 GB/T503263.4《电力建设工程施工技术管理导则》国电电源(2002)896号3.5《电力工程达标投产管理办法》(2006版)3.6《建设工程质量管理条列》(2000年1月10日国务院通过)3.7《工程建设标准强制性条文实施规划》江苏电建一公司4.组织机构5.职责5.1 分公司项目经理、副经理、总工负有本工程实施《工程建设标准强制性条文》的领导责任,总工室负责审批本工程的《工程建设标准强制性条文实施计划》。
5.2分公司工程管理科负责编制《工程建设标准强制性条文实施计划》,并检查各专业工地和相关部门对实施计划的执行情况。
5.3分公司总工或副总工组织《工程建设标准强制性条文》的学习,指导《工程建设标准强制性条文》的实施。
批准分公司《工程建设标准强制性条文实施计划》。
5.4工程管理科编制《工程建设标准强制性条文》的学习计划,并组织各专业工地和相关部门实施学习计划。
组织《工程建设标准强制性条文实施计划》的编制,组织《工程建设标准强制性条文实施计划》的实施,并定期进行监督检查。
5.5各专业工地和相关部门负有学习并严格执行《工程建设标准强制性条文》的主要管理责任。
5.6作业人员在施工中严格执行《工程建设标准强制性条文》中的条文规定,并负有直接责任。
6.程序6.1分公司工程管理科依据公司的《工程建设标准强制性条文实施规》,结合工程的特点,编制《工程建设标准强制性条文实施计划》,经分公司总工室批准后,下发至各专业工地和相关部门实施,同时报公司工程管理部备案。
00强制性条文执行计划一、背景介绍在现代社会中,为了保障公民权益、维护社会秩序,各个国家都会制定一些强制性的法律条文。
这些法律条文对于一些特定行为的限制或者义务的履行都有明确规定。
然而,仅仅制定法律条文还不足以确保其有效执行,同时还需要制定一套完善的强制性条文执行计划,以实现法律的真正效力。
二、执行计划目标1.增强公众对于法律条文的认知和遵守意识。
通过加强法律宣传教育,让公众了解法律的重要性,并明确自己的权利和义务。
2.加强执法机构的能力和效率。
通过提升执法机构的专业化水平和工作效率,为有效地执行强制性条文提供保障。
3.完善监督机制和处罚制度。
建立健全的监督机制,确保执法机构行使权力的公正和透明,并对违反法律条文的行为进行严厉惩罚,加大违法成本。
三、执行计划内容1.制定细则和标准针对每个法律条文,制定具体的执行标准和细则,明确行为限制和义务履行的具体要求,以便执法机构可以有明确的依据进行执行。
2.宣传教育活动通过各种方式和渠道,开展广泛的法律宣传教育活动。
包括组织普法讲座、举办法律知识竞赛、发布法律宣传手册和海报等,让公众了解和掌握相关法律条文的内容,并养成自觉遵守法律的良好习惯。
4.提高执法机构的专业水平加强执法机构的培训力度,提高执法人员的专业水平和法律意识。
同时,建立专门的执法部门,加大对违反法律的行为进行调查打击,确保强制性条文的执行力度。
5.完善监督机制建立独立的监督机构,对执法机构的行为进行监督和检查,确保执法的公正和透明。
建立投诉举报渠道,接收公众对于执法机关失职、滥用职权的投诉,及时处理并给予回复。
6.加大处罚力度对于违反强制性条文的行为,根据法律规定,实施严厉的处罚措施,并公开执行结果,形成有力震慑。
对于屡教不改的违法者,采取惩罚性赔偿和拘留措施,以维护社会公平正义。
四、执行计划的评估和调整建立健全的执行计划评估机制,定期对执行计划的实施情况进行评估,总结经验教训,及时调整和完善执行计划的内容和措施,以确保执行计划的有效性和可持续性。
第一章概述一、编制目的为确保工程达标投产,争创“安全、优质、文明”样板工地,落实精细化施工的要求,工程项目部特编制《工程建设标准强制性条文(土建部分)》的执行方案。
二、编制原则及依据贯彻落实“强制性条文、强制性执行”的指导思想。
强化事前,事中的过程控制,完善执行的事后控制,尽可能地避免在执行中发生偏差、遗漏和违反强制性条文的情况,有利于提高工程建设质量水平。
《建设工程质量管理条例》(国务院令第279号)《建设工程安全生产管理条例》(国务院令第393号)《建设工程勘察设计管理条例》(国务院令第293号)《电力监管条例》(国务院令第432号)《工程建设标准强制性条文电力工程部分(2011年版)》《工程建设标准强制性条文房屋建筑部分(2013年版)》《广东电网公司基建强制性条文管理办法》《广东电网公司电网建设“安全、优质、文明”样板工地评选办法》国家及行业有关电力工程建设的技术与管理方面的规范、规程、标准。
三、工程概况本变电站围墙内用地面积3843平方米,配电装置楼占地面积1527.88平方米,配电装置楼建筑面积3739.07平方米,最终建设4×63MVA主变压器,110kV出线五回,10kV 出线60回,10kV无功补偿并联电容器4×2×6012kVar,10kV中性点采用小电阻接地系统共4套;本工程建设3×63MVA主变压器,110kV出线两回,10kV出线45回,10kV无功补偿并联电容器3×2×6012kVar,10kV中性点采用小电阻接地系统共3套。
站内主要建构筑物:配电综合楼、消防水池、水泵房、事故油池、站内道路、围墙、场地给排水。
工程施工前对现行各项规范制度中的强制性条文制定执行方案,并严格执行。
以便于严格控制工程安全及质量的实施。
四、工程建设目标(一)企业管理方针安全、质优、环保、守法、以人为本、持续发展。
(二)工程建设总目标杜绝重大安全、质量事故和质量管理事故。
目录2 线路走径 ......................................................................................... - 2 -强制性条文执行计划为贯彻落实国家电网科〔2009〕642号关于《输变电工程建设标准强制性条文实施管理规程》通知的要求,强化电力建设贯彻执行国家质量安全法律法规和强制性技术标准力度,确保电力建设工程质量安全,编制强制性条文实施计划应包括如下部分:1、工程概况:2、新建聊城羡林(康庄)220kv输电线路工程,长25.536km,全部为双回路,共80基,其中双回直线塔63基,双回耐张塔17基。
采用2×LGJ-400/35导线,水平排列,中间采用间隔棒固定,双侧挂线。
全线均按d级污区配置绝缘;线路经过地区为非居民区,平地占100%交通条件良好;3、通信部分:自羡林站向羡林—人汇I线开断点架设2根24芯OPGW光缆,在开断点处分别与至汇鑫、人和方向的OPGW光缆熔接,形成羡林—人和、羡林—汇鑫的OPGW光缆通道。
新建光缆长度2×25.536km。
2 线路走径本线路自羡林变同塔双回向东出线后东南向走线,经李寨村西南,向东平行拟建110kV羡林-肖寨线至东张官屯西侧,转向东北跨越S254省道。
省道两旁已建有多处厂房,无法全部避让,需穿越露天木材厂一处。
线路架设至栗官屯西侧转向北,平行35kV肖金线向北架设。
由于35kV肖金线和孟庄村之间已无线路走廊,线路J4-J5段需在35kV肖金线东侧走线,且需避让栗官屯西侧的成片厂房。
由于J5北侧为一大型纺纱厂,为避让该厂,线路需自J5开始,跨过35kV肖金线后在其西侧走线,此处需拆迁孟庄北侧房屋两处。
线路向北跨越S322省道后至金郝庄乡东南。
线路转向东北架设至新集北,考虑到方便本线路远期介入高唐变,线路转向东经阚牌村南侧向东架设。
阚牌村南侧有大片养鸭场已联成片,无法全部避让,需拆迁约四处。
山西右玉2X300MW煤矸石电厂机组工程《工程建设标准强制性条文》(电力工程部分)实施措施北京国电德胜监理有限公司山西右玉项目监理部2009年11月8日山西右玉2X300MW煤矸石电厂机组工程关于贯彻执行《工程建设标准强制性条文》(电力工程部分)实施措施前言2001年1月,国务院颁布了《建设工程质量管理条例》(以下简称条例),对加强工程管理作出了一系列明确规定:为了贯彻落实《条例》,建设部在修订原2000年颁布的强制性条文内容的基础上,于2006年5月8日发布了2006年版《工程建设标准强制性条文》(电力工程部分)的通知,要求自2006年9月1日起实行。
2006年版《工程建设标准强制性条文》(电力工程部分)的内容,是工程建设现行国家和行业标准中直接涉及到人民生命财产安全、环境保护和公共利益的条文,同时考虑了提高经济和社会效益等方面的要求。
凡是列入《强制性条文》的所有条文都必须严格执行。
《工程建设标准强制性条文》是工程建设全过程中的强制性技术规定,是参与建设活动各方执行工程建设强制性标准的依据,也是政府对执行工程建设的强制性标准情况实施监督的依据。
建设部2000年8月第81号文部令发布《实施工程建设强制性标准监督规定》,其中明确规定了强制性标准监督检查的内容,而有关工程技术人员是否熟悉、是否掌握强制性标准,工程项目的规划、勘测、设计、施工验收是否符合强制性标准的规定,工程项目采用的材料、设备、以及工程项目的安全、质量是否符合强制性标准的规定等,是监督检查中相当重要的检查内容。
山西右玉2X300MW煤矸石电厂机组工程是国家重点大型火电能源建设工程,为实现机组达标投产和建设目标,确保工程质量,必须认真贯彻落实《工程建设标准强制性条文》,为此;针对现场具体情况,制定本期工程实施强制性条文的工作计划和具体要求。
一、实施计划1、凡在本期工程中所有承担项目的设计、施工、承包、监理、建设单位等,在明确执行有关标准、规范的同时,必须首先保证强制性条文的严格执行。
兴业110千伏变电站工程强制性条文执行计划及实施检查记录兴业110千伏变电站工程项目部2008年12月18日强制性条文执行计划及实施检查记录工程建设标准强制性条文分二大部分,一是房屋建筑部分,二是电力工程部分,《强制性条文》的内容是工程建设现行国家和行业标准中直接涉及人民生命财产安全、人身健康、环境保护和公共利益的条文,同时考虑了提高经济和社会效益等方面的要求。
列入《强制性条文》的所有条文都必须严格执行。
创优工程是质量精品的工程,绝对不允许有违背国家工程建设标准的强制性条文之处,评优中一经发现就会落选。
有的申报工程出现的违背强制性条文并不完全是施工方面造成的,如楼梯和阳台设计的扶手高度不够,防水卷材设计的道数不够等都会造成落选。
因此创优工程在施工过程中都要认真地对照条文内容一条一条地认真执行,即或不是施工方面违背的,也要向有关方提出。
质量验收规范突出其强制性条文,使施工过程质量控制和质量管理有了重点。
将强制性条文和法律、法规的贯彻落实并列起来,《建设工程质量管理条例》规定了加强有关工程质量的法律、法规和强制性条文执行情况的监督检查。
将执行标准作为保证工程质量的重要措施,而且明确了执行标准必须做到事前控制,这样就将工程技术标准强制性条文的执行和工程质量控制有机地联系在一起。
贯彻落实强制性条文就是贯彻落实建筑工程施工质量验收规范。
这样就应该全面了解强制性条文。
从下面四个方面来理解:1、了解强制性条文的意义。
⑴强制性条文对工程建设活动具有重要的指导作用;⑵是保证工程质量的重大举措;⑶对标准化工作具有深远的影响;⑷将工程质量管理纳入到法制化管理的轨道。
2、了解强制性条文确定原则:强制性条文是将验收规范中的重要条文择录而成的,其原则是:⑴直接涉及工程质量、安全、卫生及环境保护等方面的内容的条文,列为现行标准的强制性条文。
⑵主要是从采用“必须、严禁”和“应、不应”等用词的主控项目条文选择的。
⑶因为强制性条文是少数条文,对可操作性差的条文、条文争议较大的条文、其他标准已列为强制性条文尽量不要。
强制性条文实施计划XXXX化工2号机组调试工作强制性条文实施计划编写:审核:批准:X X X X X X X X X X有限公司出版日期:2017年08月目录1.编制目的 (2)2.实现目标 (2)3.适用范围 (2)4.编制依据 (2)5.组织机构 (2)6.职责与分工 (2)7.培训 (3)8.实施步骤 (3)9.强制性条文实施计划表 (4)10.强制性条文执行记录表 (7)1.编制目的为贯彻执行《工程建设标准强制性条文(电力工程部分)》2011版(以下简称《强条》),严格规范质量行为,保证工程建设质量与安全,特制定此计划。
2.实现目标杜绝重大安全、质量事故;不发生违反“强条”的问题,实现高标准达标投产,创全国电力行业优质工程金奖。
3.适用范围本计划适用于XXXX化工有限公司2号机组调试试运(分部试运和整套试运)全过程。
4.编制依据4.1《工程建设标准强制性条文(电力工程部分)》2011版;4.2《火力发电工程建设标准强制性条文实施指南》(2013年版);4.3《电力建设安全工作规程第1部分:火力发电厂》DL5009.1-2014;4.4《电业安全工作规程第1部分:热力和机械》GB26164.1—2010;4.5《电力安全工作规程发电厂和变电站电气部分》GB26860-2011;4.6《防止电力生产事故的二十五项重点要求及编制释义》国能安全[2014]161号。
5.组织机构XXXXXXXXXXXXXXXXXX有限公司调试项目部成立《工程建设标准强制性条文》实施小组。
组长:成员:6.职责与分工6.1 组长职责:6.1.1全面负责《强调》执行的宣传、实施、检查、指导工作;6.1.2负责组织《强调》实施计划的编制、审核工作,并批准;6.1.3主持召开《强调》实施工作会。
6.2 副组长职责:6.2.1分工负责《强调》实施计划的编制(丁超)、审核(王亚欧);6.2.2分工负责《强调》执行情况检查与考核(闫涛、王亚欧);6.2.3纠正违反《强调》的行为,并及时向组长汇报;6.2.5完成《强调》执行情况的汇总汇报。
工程建设强制性条文实施计划批准:审核:编制:1 工程概况本合同主要工作范围为:引水系统及地下厂房工程洞身开挖、锚喷支护、洞身衬砌、防水与排水、接地、施工通风与防尘、灌浆、照明、临时设施(供水、供电、施工道路、施工企业、工程永久废水处理设施投产前的施工生产生活废水处理等)的修建及维护、转料场、表土堆存场和渣场(在本合同施工期内)的管理与维护等及其相关工作。
2 编制目的及适用范围2.1 编制目的为贯彻落实《电力监管条例》、《建设工程质量管理条例》、《建设工程安全生产管理条例》;强化电站建设中贯彻执行国家质量安全法律法规和工程建设标准强制性条文的力度,确保电站建设工程质量、安全,实现电站建设国优工程的目标。
在电站引水系统及地下厂房工程施工过程中强化贯彻执行国家质量、安全法律法规和强制性技术标准的力度,确保工程建设的质量与安全,特制定本实施计划。
2.2 适用范围本计划适用于电站项目经理部。
3 编制依据1)《建设工程质量管理条例》(国务院令第279号)。
2)《建设工程安全生产管理条例》(国务院令第393号)。
3)《实施工程建设强制性标准监督规定》(建设部令第81号,2000年8月25日)。
4)《工程建设标准强制性条文》(电力工程部分2011年版)。
5)《工程建设施工企业质量管理规范(附条文说明) 》GB/T 50430-2007。
4 组织机构项目部成立《强制性条文》实施小组,小组人员由工程管理部、质量管理部、安全监察部、试验室、机电物资部、综合队、施工厂队抽调负责人组成。
组长:项目经理副组长:总工、安全总监、副经理组员:各职能部室负责人、厂队长组长/副组长职责:1)负责执行强制性条文的领导工作;2)全面负责“强条”的宣贯执行;3)组织编写、审核并批准“强条”实施计划,监督计划执行情况;4)组织并落实实施经费;5)协调处理实施过程中发现的问题;6)对违反“强条”的行为进行考核。
组员职责:1)协助项目经理组织、策划强制性条文的执行,编写强制性条文实施计划;2)制订“强条”的宣贯计划,收集与本工程有关的强制性条文,督促相关人员对强制性条文进行学习并记录;3)定期监督检查施工过程中“强条”条款执行情况,发现问题及时要求责任人及时纠正并形成记录;4)有针对性的组织召开专题会,对施工不符合“强条”的问题进行讨论,提出解决整改方案,并督促执行;5)建立各专业“强条”实施台帐,对“强条”执行情况定期总结。
一适用范围1.为加强京城新能源陇阳200MW风电场升压站工程建设过程控制,强化质量责任,规范质量行为,确保本工程建设严格执行强制性条文,保证工程质量及电网安全,根据国家有关法律、法规及相关规定,制定本计划。
2.本计划的编制适用于京城新能源陇阳200MW风电场升压站工程建设的质量管理,施工过程中应遵照执行。
3.本规程所称强制性条文,包括国家现行有效的工程建设标准强制性条文(以下简称强制性条文),且适用于最新版本,应及时更新替代、补充新增内容。
二、目的为加强升压站建设工程在建设过程控制,为强化质量责任,规范质量行为,确保本工程建设严格执行强制性条文,保证工程质量及电网安全,以及本工程顺利的达标投产、质量控制等,特编制此执行计划表。
三、编制依据四、工程概况工程名称:京城新能源陇阳200MW 风电场升压站工程本工程位于甘肃省通渭县境内,地理位置为东经105°14′54.07″~105°28′24.96″,北纬35°8′4.86″~35°21′27.25″之间,内容包括综合楼、主变构架基础、屋外电缆沟、无功补偿、站内外道路、场平、全站防雷接地等子单位工程。
五、 强制性条文执行计划5.1组织机构、人员构成及主要职责强制性条文的执行,由项目经理做为主要职能负责人,按强制性条文的组织管理措施 分工分管。
层层落实责任,责任到位。
安全员、技术员、质量员等,均按照各自的职能职责进行相关强制性条文执行工作的 监督、管理。
施工队技术负责人,施工队长,是强制性条文执行的直接监管人,现场施工人员是执行人,要将管理手段用在实处,加强强制性条文的执行力度。
项目经理职责(1)项目经理负责本工程的施工管理工作。
在职责范围内处理和决策与本工程有关的事宜,贯彻执行国家法律、法规、方针、政策和强制性标准,执行企业的管理制度,维护企业的合法权益。
(2)组织制定和落实生产管理、安全管理、质量管理、技术管理、文明施工管理、环境保护等方面的管理制度,推行管理标准化。
建设标准强制性条文实施计划1编制目的及适用范围1.1编制目的为了在xxx电力工程建设中强化贯彻执行国家质量安全法律法规和强制性技术标准的力度,确保工程建设的质量与安全,特制定本实施计划。
1.2适用范围本计划适用于本公司(xxxxxx公司)在建的xxxxx工程,其它工程可参照执行,参与工程建设的勘察、设计单位、施工单位、调试单位、监理单位等均应贯彻执行。
2主要编制依据1)《建设工程质量管理条例》(国务院令第279号)。
2)《建设工程安全生产管理条例》(国务院令第393号)。
3)《建设工程勘察设计管理条例》(国务院令第293号)。
4)《电力监管条例》(国务院令第432号)。
5)《生产安全事故报告和调查处理条例》(国务院令第493号)。
6)《特种设备安全监察条例》(国务院令第493号)。
7)《关于开展电力工程建设标准强制性条文实施情况检查的通知》(国家电监会办公厅、建设部办公厅电输[2006]8号)。
8)《电力建设工程质量监督检查典型大纲(风力发电电部分,2009版)。
9)《实施工程建设强制性标准监督规定》(建设部令第81号,2000年8月25日)。
10)《工程建设标准强制性条文》(汇编)。
①房屋建筑部分(2009版)②工业建筑部分(2002版)③电力工程部分(2006版)注1:房屋建筑与工业建筑强条汇编(2002)版收集截止日期为2002年6月30日,其后发布或修订的新标准也应补充到强条汇编中。
11)《风力发电场工程达标投产考核标准》(试行)(中国电力建设企业协会,2008年版)。
12)国家及行业有关电力工程建设的技术与管理方面的规范、规程、标准。
3执行计划3.1组织机构、人员构成及主要职责1)建设项目成立强制性条文执行领导小组和办公室。
①领导小组:由各参建单位技术负责人组成。
建设单位项目(副)经理任组长,监理单位总监和总承包单位(或主体施工单位)项目总工程师任副组长,其他施工单位的总工程师(或技术负责人)为其成员。
目录2 线路走径............................................... - 2 -强制性条文执行计划为贯彻落实国家电网科〔2009〕642号关于《输变电工程建设标准强制性条文实施管理规程》通知的要求,强化电力建设贯彻执行国家质量安全法律法规和强制性技术标准力度,确保电力建设工程质量安全,编制强制性条文实施计划应包括如下部分:1、工程概况:2、新建聊城羡林(康庄)220kv输电线路工程,长25.536km,全部为双回路,共80基,其中双回直线塔63基,双回耐张塔17基。
采用2×LGJ-400/35导线,水平排列,中间采用间隔棒固定,双侧挂线。
全线均按d级污区配置绝缘;线路经过地区为非居民区,平地占100%交通条件良好;3、通信部分:自羡林站向羡林—人汇I线开断点架设2根24芯OPGW光缆,在开断点处分别与至汇鑫、人和方向的OPGW光缆熔接,形成羡林—人和、羡林—汇鑫的OPGW光缆通道。
新建光缆长度2×25.536km。
2 线路走径本线路自羡林变同塔双回向东出线后东南向走线,经李寨村西南,向东平行拟建110kV羡林-肖寨线至东张官屯西侧,转向东北跨越S254省道。
省道两旁已建有多处厂房,无法全部避让,需穿越露天木材厂一处。
线路架设至栗官屯西侧转向北,平行35kV肖金线向北架设。
由于35kV肖金线和孟庄村之间已无线路走廊,线路J4-J5段需在35kV肖金线东侧走线,且需避让栗官屯西侧的成片厂房。
由于J5北侧为一大型纺纱厂,为避让该厂,线路需自J5开始,跨过35kV肖金线后在其西侧走线,此处需拆迁孟庄北侧房屋两处。
线路向北跨越S322省道后至金郝庄乡东南。
线路转向东北架设至新集北,考虑到方便本线路远期介入高唐变,线路转向东经阚牌村南侧向东架设。
阚牌村南侧有大片养鸭场已联成片,无法全部避让,需拆迁约四处。
线路经陈牌村东南架设至马颊河西侧,马颊河两岸有大片杨树林,线路转向东以大约600米档距跨越马颊河以及其岸边杨树林。
强制性条文执行计划编制:审核:批准:目录1 工程概况 (2)2 编制目的 (3)3 编制依据 (4)4 人员组织机构及主要职责 (4)5 强制性条文管理制度 (5)6 强制性条文培训目的 (24)7 强制性条文执行记录 (29)1项目概况1.1风场概况风电场位于石城岛东侧约11km处,风电场北界为10m水深线,东侧距离航道约1.5km,西侧距海王九岛海洋保护区5km以上。
风电场南北长约10.3km,东西宽约 5.8km,面积约59.4km2,场址涉海面积近48km2,场址中心距离岸线约19.1km,装机规模为30万KW。
项目配套建设一座220kV海上升压变电站,升压站规模按300MW考虑。
1.2海上升压站概况220kV海上升压站采用包括上部组块和下部结构的布置模式。
下部结构为导管架型式,总重约850t。
上部组块共三层布置,总重约3400t。
上部组块采用模块式方案,分为四个模块。
模块一为结构转换层模块,模块二为GIS及继保室模块,模块三为1#主变及开关柜模块,模块四为2#主变及开关柜模块。
模块一为结构转换层模块,平面尺寸为36.87m×35.4m,高6.3m。
布置事故油池、生活水箱间、集合区、污水处理设备室、楼梯间及相应的救生设备等设备,同时底层也作为电缆层。
模块二为GIS及继保室模块,平面尺寸为43.13m×14.3m,高12.59m。
布置通讯继保室、GIS室、水泵和水箱间、蓄电池室、吊装平台等。
模块三为1#主变及开关柜模块,平面尺寸为22.92m×28.87m,高11.86m。
布置主变室1、开关柜室、休息室、消防泵室等。
模块四为2#主变及开关柜模块,平面尺寸为21.36m×28.87m,高11.86m。
布置主变室2、开关柜室、应急配电室、柴油机房、休息室、消防泵室等。
导管架为4条斜腿式桁架结构,主立柱规格为Φ1500mm,主立柱顶部中心的尺寸22m ×16.6m,导管架高度约为37.23m,总重约850t。
110kV大坪子风电场送出工程强制性条文实施计划四川川能水利电力建设有限公司2014年02月强制性条文实施计划审批页批准:年月日审核:年月日安全审核:年月日质量审核:年月日技术审核:年月日编写:年月日目录1.总则.............................................. - 4 -1.1工程概况................................................. - 4 -1.2编制目的................................................. - 5 -1.3编制依据................................................. - 5 -1.4适用范围................................................. - 5 -2.实施计划 .......................................... - 5 -2.1组织机构................................................. - 5 -2.2管理制度................................................. - 6 -2.3计划安排................................................. - 6 -2.4培训计划................................................. - 7 -3.检查、监督与评价 .................................. - 7 -3.1检查内容................................................. - 7 -3.2检查方式................................................. - 7 -3.3检查记录和表式........................................... - 7 -3.4监督检查、考核与评价..................................... - 8 -3.5整改闭环管理............................................. - 8 -1《电力建设安全工作规程(架空电力线路部分》(DL5009.2-2004) - 9 - 2《110-500kV架空送电线路施工及验收规范》GB 50233—2005 ..... - 11 - 3《电气装置安装工程接地装置施工及验收规范》GB50169-2006 .... - 12 - 表1 开工前施工准备强制性条文执行记录表.. (15)表2 基础工程开工前强制性条文执行记录表 (16)《110-500kV架空送电线路施工及验收规范》GB 50233—2005 (16)表3 基础施工强制性条文执行记录表 (18)表4 杆塔工程开工前强制性条文执行记录表 (19)表5 杆塔施工强制性条文执行记录表 (20)表6 架线工程开工前强制性条文执行记录表 (21)表7 架线工程施工强制性条文执行记录表 (23)表8 接地施工强制性条文执行记录表 (24)表9 竣工投产前强制性条文执行记录表 (25)表10 架空送电线路工程施工安全强制性条文执行记录表 (26)表11 架空送电线路工程施工安全强制性条文执行记录表 (29)表12 架空送电线路工程施工安全强制性条文执行记录表 (33)1.总则1.1工程概况(1)工程名称:110kV大坪子风电场送出线路。
强制性条文执行计划批准:刘鹏审核:张勇杨策编制:张凤元2008年6月强制性条文执行计划一、前言《工程建设标准强制性条文(房屋建筑部分)》是根据建标[2002]219号,《工程建设标准强制性条文(电力工程部分)》(以下简称《强制性条文》)是根据建标[2006]102号文的要求,由建设部会同各有关主管部门组织各方面专家共同编制,经各有关主管部门分别审查后,由建设部审定发布的。
《强制性条文》的内容,是摘录工程建设标准中直接涉及人民生命财产安全、人身健康、环境保护和其他公众利益的、必须严格执行的强制性规定,并考虑了保护资源、节约投资、提高经济效益和社会效益等政策要求。
《强制性条文》是国务院《建设工程质量管理条例》的一个配套文件,是工程建设强制性标准实施监督的依据。
《强制性条文》发布后,被摘录的现行工程建设标准继续有效,两者可以对照使用。
所摘条文的条、款、项等序号,均与原标准相同。
为有效落实《强制性条文》的有关要求,特制定本计划。
本计划的适用范围:白杨河电厂2*300MW机组工程。
二、强制性条文1、《工程建设强制性条文(电力工程部分)》2、《工程建设强制性条文(房屋建筑部分)》三、强制性条文执行计划1、电厂安质部、监理公司负责监督设计单位、施工单位执行强制性条文的情况,发现违反规定时,要立即制止,要求整改;设计单位、施工单位接到电厂安质部、监理公司发出的整改通知后,要立即整改,否则按有关规定进行考核;2、设计单位根据设计范围严格执行《强制性条文》的有关规定进行设计;3、各施工单位根据各自标段的施工内容,严格执行《强制性条文》的有关规定,严格组织施工;4、施工单位在编制的施工组织设计、施工方案、技术交底中要将有关的《强制性条文》全部体现,字体应加粗;5、各参建单位的各级质量管理人员在控制好质量六要素“人、机、料、法、环、测”的同时,要认真组织学习《强制性条文》的有关内容,严把工程各环节的施工质量关,对《强制性条文》的落实情况要进行重点检查,确保施工质量符合《强制性条文》的有关要求;6、各参建单位的各级安全管理人员要认真学习、贯彻《强制性条文》的有关要求,控制好安全三要素“人、机、环”,紧靠现场,抓好事前控制,消除三类隐患“人的不安全行为、物的不安全状态、管理中的不足”,杜绝三类违章“指挥性违章、装置性违章、习惯性违章”,确保施工、调试过程安全。

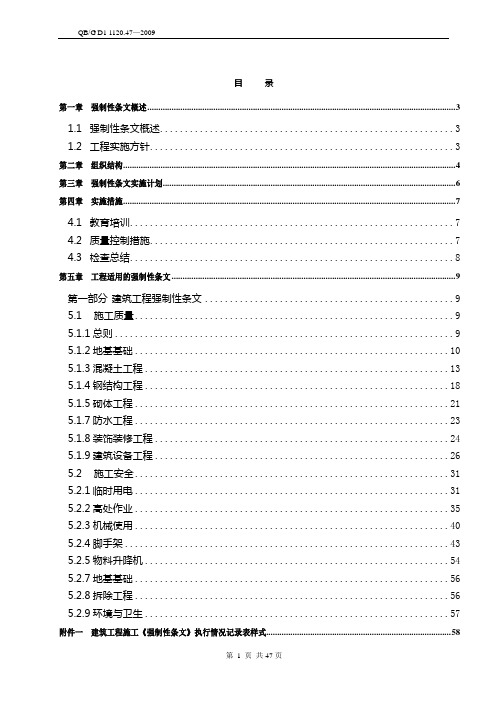

目录第一章强制性条文概述 (3)1.1强制性条文概述 (3)1.2工程实施方针 (3)第二章组织结构 (4)第三章强制性条文实施计划 (6)第四章实施措施 (7)4.1教育培训 (7)4.2质量控制措施 (7)4.3检查总结 (7)第五章工程适用的强制性条文 (8)第一部分建筑工程强制性条文 (8)5.1施工质量 (8)5.1.1总则 (8)5.1.2地基基础 (9)5.1.3混凝土工程 (11)5.1.4钢结构工程 (15)5.1.5砌体工程 (17)5.1.7防水工程 (19)5.1.8装饰装修工程 (19)5.1.9建筑设备工程 (21)5.2施工安全 (25)5.2.1临时用电 (25)5.2.2高处作业 (28)5.2.3机械使用 (32)5.2.4脚手架 (34)5.2.5物料升降机 (44)5.2.7地基基础 (45)5.2.8拆除工程 (45)5.2.9环境与卫生 (46)附件一建筑工程施工《强制性条文》执行情况记录表样式 (47)前言工程建设强制性标准是指直接涉及工程质量、安全、卫生及环境保护等方面的工程建设标准强制性条文,是《工程建设质量管理条例》和《工程建设安全管理条例》的技术支撑和配套规定,也是工程建设现行国家和行业标准中直接涉及人民生命财产安全、人身健康、环境保护和公众利益的条文。
列入《强制性条文》的所有条文都必须严格执行。
为了贯彻落实国家电网公司关于进一步加强《工程建设强制性条文》(电力工程部分)贯彻执行的要求,现将涉及变电站工程(施工部分)部分的强制性条文编制实施计划,以便于公司对工程建设标准强制性条文在施工过程中的执行情况进行监督检查,并做好记录。
本工程依据:国家颁布的有关电力、土建施工规程、规范和有关文件、《建设工程项目管理规范》(GB/T50326-2001)、110kV~500kV送变电工程相关质量检验及评定标准、我公司历年来110kV~500kV变电工程施工的有关资料及相关经验、根据工程建设标准强制性条文房屋建筑部分2009年版及电力工程部分2006年版编制而成。
强制性条文执行计划强制性条文实施计划—、概述1编制目的为贯彻落实国家电网科(2009) 642号关于《变电工程建设标准强制性条文实施管理规程》通知的要求,强化电力建设贯彻执行国家质量安全法律法规和强制性技术标准力度,确保电力建设工程施工质量安全,编制施工强制性条文实施计划应包括如下部分:《工程建设强制性条文》是从各专业强制性标准规范的十余万条技术规定中,经反复筛选比较,挑选出重要的,对建筑工程质量、安全、环保、健康、公益等有重大影响的条款,编制成《工程建设强制性条文》。
为了规范工程质量管理,国务院以行政立法程序颁发了《建设工程质量管理条例》、《建设工程安全管理条例》和《建设工程勘察设讣管理条例》。
《工程建设强制性条文》作为上述三个条例的技术支撑和配套规定,是工程建设现行国家和行业标准中直接涉及人民生命财产安全、人身健康、环境保护和公众利益的条文,因此,列入《强制性条文》的所有条文都必须严格执行。
为了确保国电英力特宇东公用丄程301A变电站工程施丄质量和安全,贯彻落实国家电网公司关于进一步加强《工程建设强制性条文》贯彻执行的文件精神,根据相关文件和标准,编制本计划,指导工程电气安装施工中全面、规范地执行强制性条文,推动公用工程公司工程整体质量水平的进一步提高,实现工程创优L1 标。
2编制依据2.1《工程建设标准强制性条文》(电力工程部分・2006)2.2《工程建设标准强制性条文》(工业建筑部分- 2001)2.3《工程建设标准强制性条文》(房屋建筑部分- 2002)2.4《国家电网公司变电站丄程创优实施细则》编制纲要2.5《110变电站工程施工组织设计》2.6《电气装置安装工程电气设备交接试验标准》50150-20062.7《电力建设安全工作规程(变电站部分)》5009. 3-19973工程简介3. 1工程简述工程名称:国电宇夏英力特宇东煤基化学有限公司公用工程301A变电站工程。
工程地点:宇夏灵武市宇东镇煤化工园区C区国电英力特宇东工业园内37/I强制性条文执行计划项目单位:国电宇夏英力特宇东煤基化学有限公司国电英力特宇东煤基化学有限公司公用工程301A变电站工程是用户变电站,由业主辅助该站的维护和运行。
强制性条文实施计划附:工程建设强制性条文检查表工程名称:光伏发电项目序号检查项目检查内容检查结果检查时间检查人1施工图纸基础图电气说明书结构说明书机电施工图杆塔平断面图杆(塔)结构明细表线路路径批复文件建设用地许可证设计总说明书施工图会审纪要2仪器仪表量具经纬仪罗盘仪游标卡尺钢卷尺接地摇表塔尺花杆扭力扳手工程名称:光伏项目序号检查项目检查内容检查结果检查时间检查人3原材料及器材水、水泥、砂子、石子物理性能检测报告砂浆、混凝土配合比试验报告降阻剂检测报告钢材力学、工艺性能检测报告原材料产品质量证明书及检验试验报告钢材产品质量合格证及证明书钢芯铝绞线检验报告、合格证钢芯铝绞线液压连接试件检测报告钢绞线产品质量证明书钢绞线液压连接试件检测报告钢化玻璃绝缘子产品出厂合格证明书复合绝缘子出厂合格证工程名称:光伏项目序号检查项目检查内容检查结果检查人4基础工程有无基础施工手册、作业指导书使用的钢筋、地脚螺栓、坑的尺寸是否符合设计图纸要求砂浆配合比是否符合设计要求混凝土试块制作是否符合验收规范要求基础表面质量是否符合验收规范要求5杆塔工程是否有杆塔组立施工作业指导书杆塔基础是否经验收合格组立后的杆塔是否符合验收规范要求工程名称:光伏项目序号检查项目检查内容检查结果检查人6架线工程架空线路施工是否有作业指导书杆塔是否验收合格导地线(OPGW)的展放质量是否符合验收规范要求导地线(OPGW)紧线质量是否符合验收规范要求导地线(OPGW)附件安装质量是否符合验收规范要求导地线压接后尺寸、质量是否符合强制性条文要求7接地工程接地体长度及规格是否符合强制性条文要求接地引下线焊接质量是否符合强制性条文要求使用的降阻剂是否符合验收规范要求工程名称:光伏项目序号检查项目检查内容检查时间检查人8技术标准现场施工技术文件是否符合强制性条文要求需整改项目整改情况项目负责人:项目总工:。
湖南省祁东县官家嘴风电场35KV集电线路工程
施工强制性条文执行计划
编制:
审核:
批准:
湖南鸿源电力建设有限公司
2015年7月
目录
1、工程概况 (2)
2 编制目的 (2)
3 编制依据 (2)
4、强制性条文实施组织机构 (3)
5、强制性条文实施措施 (4)
6、强制性条文实施计划表 (8)
1、工程概况
官家嘴风电场共25台风机,每台风机配一台箱变(容量为2200KVA)11#、12#、13#风电机组并入真乡集电线路回路,其余22风机共分为两组,每组11台。
线路起点自风机内控制柜(不含控制柜本体安装)至110kV 升压站35kV配电装置止、起止点范围内的电缆沟槽开挖及回填、电缆、光缆及电缆保护管敷设;电缆常规试验;箱变安装调试;通信光缆风机内熔接试验、架线、附件安装、站区主控室控制柜熔接试验等所有工作;配合系统调试。
2、编制目的
为了实现本工程的各项目标,依据目前电力工程建设标准,对涉及人民生命安全、人身健康、环境保护和其他公众利益的因素,必须严格执行的强制性规定,同时考虑保护资源、节约投资、提高经济效益和社会效益等政策要求的相关规定,针对本工程特点,特制定本强制性条文执行计划。
3、编制依据
1)《建设工程质量管理条例》(国务院令第279号)
2)《建设工程安全生产管理条例》(国务院令第393号)
3)《建设工程勘察设计管理条例》(国务院令第293号)
4)《电力监管条例》(国务院令第432号)
5)《生产安全事故报告和调查处理条例》(国务院令第493号)
6)《特种设备安全监察条例》(国务院令第373号)
7)《关于开展电力工程建设标准强制性条文实施情况检查的通知》(国家电监会办公厅、建设部办公厅电输(2006)8号)
8)《电力建设工程质量监督检查大纲(风力发电部分,2009版)
9)《实施工程建设强制性标准监督规定》(建设部令第81号,2000.8.25)10)关于加强《工程建设标准强制性条文》实施工作的通知(建标(2002)248号)
11)《电力建设安全工作规程》(电力线路部分、发电厂变电所电气部分)
12)《电力工程达标投产管理办法》(中国电力建设企业协会,2006年版)
13) 国家及行业有关电力工程建设的技术与管理方面的规范、规程、标准14)国务院令第279号建设工程质量管理条例
15)建设部81号令实施工程建设强制性标准监督规定
16)中华人民共和国工程建设标准强制性条文(电力工程部分)2006版17)《工程建设标准强制性条文》电力工程部分(2009)642号
4、强制性条文实施组织机构
5、强制性条文实施措施
5.1 总则
制定执行《强制性条文》组织机构、培训、执行计划、资金支撑计划和组织监督检查。
加强强制性条文培训,负责制定本专业执行《强制性条文》执行计划、监督检查形成记录并定期交本单位组长审阅签字。
5.2 组织机构
以项目经理为强制性条文计划、检查、实施和整改为第一责任人,并定期组织开展强制性条文专项整治活动。
组长:周海清
组员:旷长辉陈浩李诗林沈伟林张成才付召兵5.3.基本规定
5.3.1 项目部应根据建设单位对强条的要求,结合工程特点,编制本工程的强制性条文实施计划,并定期开展自检、专检和闭环整改活动。
凡不符合强制性条文规定的,应及时整改,并应保存整改记录,未整改合格的,严禁通过验收。
5.3.2 项目开工前应制定严格执行强制性条文的管理制度,组织进行工程建设标准强制性条文专题培训,增进对条文内容的理解,提高员工执行强制性条文标准的自觉性,有关工程管理及技术人员必须熟悉、掌握强制性条文,在施工过程中必须严格执行。
5.3.3 施工过程中如发现勘查设计有不符合强制性条文规定的,项目部应及时向勘查、设计或建设单位提出书面意见和建议。
5.3.4 工程项目投运前,项目部应针对强制性条文执行情况进行检查,并提供检查报告。
5.3.5 项目部、班组的质检员应持有效的资格证书上岗。
5.3.6 任何单位和个人不得更改强制性条文,对违反工程建设标准强制性条文的行为,有权向上级主管部门检举、控告、投诉。
6、强制性条文执行计划
5.3 地下直埋敷设
5. 3. 1 直埋敷设电缆的路径选择,宜符合下列规定:
1 应避开含有酸、碱强腐蚀或杂散电流电化学腐蚀严重影响的地段。
2 无防护措施时,宜避开白蚁危害地带、热源影响和易遭外力损伤的区段。
5. 3. 2 直埋敷设电缆方式,应符合下列规定:
1 电缆应敷设于壕沟里,并应沿电缆全长的上、下紧邻侧铺以厚度不少于100mm的软土或砂层。
2 沿电缆全长应覆盖宽度不小于电缆两侧各50mm的保护板,保护板宜采用混凝土。
3 城镇电缆直埋敷设时,宜在保护板上层铺设醒目标志带。
4 位于城郊或空旷地带,沿电缆路径的直线间隔100m、转弯处或接头部位,应竖立明显的方位标志或标桩。
5 当采用电缆穿波纹管敷设于壕沟时,应沿波纹管顶全长浇注厚度不小于100mm的素混凝土,宽度不应小于管外侧50mm,电缆可不含铠装。
5. 3. 3 直埋敷设于非冻土地区时,电缆埋置深度应符合下列规定:
1 电缆外皮至地下构筑物基础,不得小于0.3m。
2 电缆外皮至地面深度,不得小于0.7m;当位于行车道或耕地下时,应
适当加深,且不宜小于1.0m。
5. 3. 4 直埋敷设于冻土地区时,宜埋入冻土层以下,当无法深埋时可埋设在土壤排水性好的干燥冻土层或回填土中,也可采取其他防止电缆受到损伤的措施。
5. 3. 5 直埋敷设的电缆,严禁位于地下管道的正上方或正下方。
电缆与电缆、管道、道路、构筑物等之间的容许最小距离,应符合表
5.3.5的规定
①用隔板分隔或电缆穿管时不得小于0.25m;
②用隔板分隔或电缆穿管时不得小于0.1m;③特殊情况时,减小值不得小于50%。
5. 3. 6 直埋敷设的电缆与铁路、公路或街道交叉时,应穿于保护管,保护范围应超出路基、街道路面两边以及排水沟边0.5m以上。
5. 3. 7 直埋敷设的电缆引入构筑物,在贯穿墙孔处应设置保护管,管口应实施阻水堵塞。
5. 3. 8 直埋敷设电缆的接头配置,应符合下列规定:
1 接头与邻近电缆的净距,不得小于0.25m。
2 并列电缆的接头位置宜相互错开,且净距不宜小于0.5m。
3 斜坡地形处的接头安置,应呈水平状。
4 重要回路的电缆接头,宜在其两侧约1.0m开始的局部段,按留有备用量方式敷设电缆。
5. 3. 9 直埋敷设电缆采取特殊换土回填时,回填土的土质应对电缆外护层无腐蚀性。
《电气装置安装工程电缆线路施工及验收规范》GB50168-92。
