高层外墙脚手架搭设方案
- 格式:docx
- 大小:187.58 KB
- 文档页数:28
外墙脚手架搭设施工方案1. 简介外墙脚手架是在高层建筑施工过程中常用的一种搭设设施,用于支撑工人及材料在建筑外墙上进行施工作业。
本文档将详细介绍外墙脚手架的搭设施工方案。
2. 工程准备在搭建外墙脚手架之前,需要进行一系列的工程准备,包括材料采购、施工方案编制、搭设计划制定等。
2.1 材料采购外墙脚手架的主要材料包括钢管、扣件、横梁、纵梁、搁板等。
在进行材料采购时,需要根据实际工程需求确定材料规格及数量,并确保选购到符合国家标准的质量可靠的材料。
2.2 施工方案编制根据具体的建筑结构和工程要求,编制外墙脚手架的施工方案。
施工方案需包括脚手架的布置方式、搭设顺序、安全措施等,并符合相关法律法规的要求。
2.3 搭设计划制定根据工期及施工方案,制定外墙脚手架的搭设计划。
搭设计划需要考虑施工顺序、人员配备、材料准备等因素,以确保施工进度的合理安排。
3. 施工步骤3.1 地基处理在搭设外墙脚手架之前,需要对施工现场的地基进行处理,以确保地基的平整度和承重能力。
根据地基情况,可采取填筑、夯实等方式进行处理。
3.2 搭设支撑系统首先搭设外墙脚手架的支撑系统,包括横梁、纵梁等构件的安装。
在安装过程中,需要严格按照施工方案进行,确保支撑系统的稳定性和安全性。
3.3 安装钢管和扣件在支撑系统搭设完成后,开始安装钢管和扣件,构成脚手架的主体结构。
钢管和扣件的安装需要按照一定的间距和连接方式进行,以确保整个脚手架的稳定性。
3.4 安装搁板和围护网在主体结构搭设完成后,安装搁板和围护网,以提供施工作业时的安全保护措施。
搁板的安装需牢固可靠,围护网的设置要符合相关安全标准。
3.5 检查和固定完成脚手架的搭设后,对整个脚手架进行检查,确保各部件的牢固性和稳定性。
同时,对脚手架进行必要的固定,以防止脚手架在施工过程中发生位移或倾覆。
4. 安全措施在进行外墙脚手架搭设过程中,需严格遵守相关安全规范,同时采取必要的安全措施,以确保工人的人身安全和施工质量。
外墙脚手架施工方案一、施工准备:1.1根据建筑设计图纸和施工进度计划,确定脚手架搭设的模式和高度。
1.2清理施工区域,确保施工区域的地面平整、无障碍物,便于搭设和使用脚手架。
1.3准备搭设脚手架所需的材料,包括钢管、连接件、脚手架板、固定脚手架的支撑物等。
二、脚手架搭设:2.1将脚手架材料按照设计图纸和施工要求进行切割、打磨等加工处理,确保材料的质量和尺寸准确。
2.2按照设计图纸和施工要求,将钢管和连接件进行组合,并采用螺栓紧固或焊接方式进行固定。
2.3搭设完成后,进行脚手架的固定,确保脚手架的稳定性和安全性,防止其在使用过程中发生倾斜和坍塌等事故。
2.4搭设完毕后,进行脚手架的检查和验收,确保脚手架搭设的质量和安全符合相关规定和标准。
三、脚手架使用:3.1在脚手架使用前,必须对脚手架进行检查和保养,确保其在使用过程中的安全性和稳定性。
3.2每层脚手架的最大使用人数不超过规定的限制,并且要求工人在脚手架上的操作要稳健、谨慎。
3.3如遇大风、大雨等恶劣天气,应暂停使用脚手架,确保工人的安全。
3.4在使用脚手架时,必须配备必要的安全设施,如安全带、防护网等,确保工人在高处作业时的安全。
四、脚手架拆除:4.1拆除脚手架前,必须对脚手架进行检查,确保其符合拆除的条件,如结构无缺陷、连接件紧固等。
4.2拆除脚手架时,必须按照从上到下的顺序进行,先拆除最高层的脚手架,再逐层向下拆除。
4.3在拆除过程中,必须要有经验丰富的工人进行指导和监督,确保拆除过程的安全和顺利进行。
4.4拆除完成后,对拆除的脚手架材料进行清点和整理,确保脚手架材料的完好和妥善保管。
五、安全措施:5.1搭设脚手架时,必须进行安全技术交底,确保工人了解脚手架的搭建和使用要点。
5.2在脚手架搭设和使用过程中,要加强对工人的安全教育和培训,提高工人的安全意识。
5.3在脚手架周围设置警示标志,提醒人们注意脚手架的存在,避免发生事故。
5.4搭设过程中,要及时清除脚手架上的积水、杂物等,防止滑倒和摔落事故的发生。
外墙脚手架施工方案一、脚手架方案选择1、地下室外墙脚手架采用落地式双排钢管脚手架。
2、脚手架立杆纵距为1.5m、横距为0.7m,大横杆步距为1.8m。
二、脚手架材质选用及质量要求2.1脚手架钢管采用现行国家标准《直缝电焊钢管》中规定的3号普通钢管,其质量应符合现行国家标准。
2.2脚手架扣件采用可锻铸铁制作的扣件,其材质应符合现行国家标准《钢管脚手架扣件》的规定;脚手架采用的扣件,在螺栓拧紧扭力矩达65N·m时,不得发生破坏。
2.3脚手板采用冲压钢脚手板,其材质应符合现行国家标准《碳素结构钢》中Q235-A级钢的规定,并应有防滑措施。
2.4连墙杆件采用Ф48×3.0钢管,其材质应符号现行国家标准《碳素结构钢》中Q235-A级钢的规定。
2.5新钢管的检查应符合下列规定;(1)应有产品质量合格证;(2)应有质量检验报告,钢管材质检验方法应符合现行国家标准《金属拉伸试验方法》的有关规定,质量应符合上述第1.1条的规定;(3)钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道;(4)钢管必须涂有防锈漆。
(5)钢管外径、壁厚、端面等的偏差,应符合规定;2.6旧钢管的检查应符合下列规定:(1)表面锈蚀深度应符合《构配件的允许偏差》表中的规定,锈蚀检查应每年一次。
检查时,应在锈蚀严重的钢管中抽取三根,在每根锈蚀严重的部位横向截断取样检查,当锈蚀深度超过规定值时不得使用;(2)钢管弯曲变形应符合《构配件的允许偏差》表中的规定;2.7扣件的验收应符合下列规定:(1)新扣件应有生产许可证、法定检测单位的测试报告和产品质量合格证。
当对扣件质量有怀疑时,应按现行国家标准《钢管脚手架扣件》的规定抽样检测;(2)旧扣件使用前应进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换;(3)新、旧扣件均应进行防锈处理。
2.8冲压钢脚手板的检查应符合下列规定:(1)新脚手板应有产品质量(2)尺寸偏差应符合《构配件的允许偏差》表中的规定,且不得有裂纹、开焊与硬弯;(3)新、旧脚手板均应涂防锈漆。
外墙脚手架工程搭设施工方案一、工程概述本工程建筑工地外墙脚手架的搭设,总面积约5000平方米,高度约30米。
本工程采用钢管脚手架和木板搭设,以满足施工过程中的安全需求。
二、施工组织1.施工团队组织:按照建筑施工安全要求,组织一支经验丰富的施工团队,由一名工程经理负责指挥和协调施工。
2.施工材料采购:提前计划并采购所需的钢管、脚手架附件、木板等材料,并按照质量要求进行检测。
3.施工设备准备:准备好所需的起重设备、搬运设备、照明设备等。
三、施工流程1.施工前的准备工作(1)制定详细的施工方案和施工组织设计,并由工程经理负责做好安全技术交底。
(2)协调相关部门对施工现场进行勘测,确保施工面积和高度准确无误。
(3)施工实施前对所有参与施工的人员进行安全技术交底,确保施工人员了解并遵守安全操作规范。
(4)组织施工人员进行必要的安全培训,包括高空作业、起重设备操作、防止坍塌等方面的培训。
2.搭设脚手架的施工流程(1)根据外墙的结构和要求,确定脚手架的布置方案,包括脚手架的高度、横跨距离、斜撑等。
(2)将脚手架材料、工具和设备运送到施工现场,并进行必要的验收和清点。
(3)按照实际情况布置立杆、横杆和斜撑,确保脚手架稳固可靠。
(4)钢管的连接要采用专用螺栓,并进行紧固,确保脚手架整体结构的稳定性和安全性。
(5)安装木板,确保木板平整并紧固好,防止人员和物品从脚手架上滑落。
(6)在脚手架重要节点处设置各种安全设施,如防护栏杆、安全网等,确保施工现场的安全。
(7)施工完成后,进行验收,确保脚手架搭设符合相关规范和要求。
四、施工安全措施1.施工过程中,所有参与施工的人员必须戴好安全帽,并穿戴符合规范的安全防护服。
2.高空作业人员必须进行安全培训,严禁单脚站立、行走,必须牢固绑好安全带。
3.禁止在脚手架上进行乱扔物品的行为,确保下方施工区域的安全。
4.严禁脚手架上翻护栏进行作业,一律通过专用爬梯上下。
5.设置合理的上下人口,确保施工人员的安全出入。
建筑外墙脚手架搭设施工方案一、工程概述本工程为某商业综合体,总建筑面积约为10万平方米,由五栋建筑组成,其中外墙脚手架的搭设是施工中的重要环节之一。
本施工方案主要针对该工程的外墙脚手架搭设进行设计和规划。
二、脚手架类型选择根据工程特点和施工要求,我们选择扣件式钢管脚手架作为外墙脚手架。
该脚手架具有以下优点:承载能力强,适用于高层建筑的施工。
搭设灵活,可根据需要调整高度和位置。
拆卸方便,可重复使用,降低成本。
三、脚手架搭设方案基础处理:在搭设脚手架前,应对基础进行处理。
基础应平整、坚实,并做好排水措施。
垫板安装:在基础上铺设垫板,垫板应平整、稳固,确保脚手架平稳。
立杆安装:按照设计要求,安装立杆。
立杆应垂直、稳定,并采取必要的加固措施。
横杆安装:在立杆上安装横杆,横杆应水平、稳固,确保脚手架的稳定性和承载能力。
栏杆安装:在脚手架外侧安装栏杆,栏杆高度应符合安全要求,确保工人安全作业。
网片安装:在脚手架内侧安装网片,网片应平整、牢固,防止物体掉落伤人。
四、脚手架加固措施在脚手架搭设过程中,应采取必要的加固措施,如增加立杆、横杆等。
在脚手架使用过程中,应定期检查其稳定性和承载能力,及时发现并处理问题。
在脚手架上堆放物品时,应合理分配重量,避免局部过载导致脚手架损坏。
五、脚手架拆卸及注意事项在拆卸脚手架前,应对脚手架进行检查,确保其稳定性和承载能力。
在拆卸过程中,应按照由上到下的顺序进行拆卸,并做好安全措施。
在拆卸完毕后,应对脚手架进行清理和维护,以便下次使用。
六、安全措施在搭设和使用脚手架过程中,应遵守相关安全操作规程和规范。
对工人进行必要的安全培训和教育,提高其安全意识和操作技能。
在脚手架上作业时,应佩戴安全带、安全帽等防护用品。
对脚手架进行定期检查和维护,确保其安全性和稳定性。
外墙钢脚手架搭设施工方案搭设外墙钢脚手架是建筑施工中的一项重要工作,它能够提供安全、稳定的工作平台,为施工人员提供便利条件,提高施工效率。
下面是一份外墙钢脚手架搭设的施工方案。
一、施工准备工作1.确定搭设区域:根据建筑物外墙结构和施工需求,确定钢脚手架的搭设区域,并进行现场勘测和测量。
2.编制施工图纸:根据现场勘测数据和设计要求,绘制钢脚手架的施工图纸。
3.布置施工场地:对施工区域进行清理,保持地面干净整洁,清除障碍物,并将施工材料、工具等设备摆放整齐。
二、材料准备和加工1.采购材料:根据设计要求和施工图纸,确定所需的钢管、钢管连接件、横杆、纵梁、装饰板等材料,并按规定进行采购。
2.加工钢管:根据施工图纸的要求,对钢管进行切割、弯曲等加工,确保其与现场要求的尺寸和形状相符。
三、搭设钢脚手架1.布设基础:根据设计要求,在施工区域进行基础布设,包括基础支撑物的搭建和水平调整,确保基础平整稳固。
2.竖立立杆:根据施工图纸的要求,用螺旋式接头将立杆与基础支撑物连接,确保立杆的稳定性。
3.安装横杆和纵梁:根据施工图纸的要求,将横杆与立杆连接,然后将纵梁安装在横杆上,形成稳固的框架结构。
4.安装扶手和安全网:将扶手与横杆连接,确保施工人员的安全,然后在立杆和横杆之间安装安全网,防止工人从高处坠落。
5.加装装饰板:根据需要,在纵梁和横杆之间的空隙处加装装饰板,确保脚手架的外观美观。
四、施工安全措施1.施工人员必须配戴防护用品,包括安全帽、安全鞋、安全绳等。
2.施工现场应设置警示标志,明确指示施工区域,保持施工现场的通畅。
3.钢脚手架的搭设和拆除过程中,必须由专业人员负责操作,严禁无证上岗。
4.钢脚手架的搭设过程中,要不断检查和调整,确保脚手架的稳定性和安全性。
五、检查和验收1.施工完成后,对钢脚手架进行全面检查,确保各部件连接牢固,无松动或变形。
2.进行负载试验:根据设计要求,在钢脚手架上加装负载,并观察其变形情况,确保其能够承受预期的工作负荷。
外墙脚手架搭设专项施工方案一、前言外墙脚手架是建筑施工中必不可少的重要设施,它为施工人员提供了安全稳定的工作平台,保障了施工过程的顺利进行。
本文将详细介绍外墙脚手架的搭设专项施工方案,包括施工准备、搭设步骤、安全注意事项等内容,旨在帮助施工人员更好地理解和掌握外墙脚手架的搭设技术,确保施工安全高效。
二、施工准备在进行外墙脚手架搭设之前,需要做好以下准备工作:1.确定脚手架搭设计划,并绘制详细的脚手架搭设图纸。
2.确保脚手架搭设现场整洁,清理杂物。
3.准备所需的脚手架材料和工具,包括杆件、连接件、横向和纵向杆件等。
4.安全设施准备,包括安全带、安全网、防护栏杆等。
5.做好安全教育,确保所有参与搭设的人员都了解安全规范和操作流程。
三、搭设步骤1. 搭设立杆1.根据设计要求,在建筑外墙基础上设置支座。
2.根据脚手架搭设图纸,将立杆通过连接件与支座连接,确保垂直度。
3.依次设置每个支座,保证立杆间距均匀。
2. 搭设横向杆1.将横向杆连接至立杆的横向横梁上,使用连接件固定。
2.根据设计要求,设置横向杆的间距,保证整个脚手架结构稳固。
3. 搭设纵向杆1.在横向横梁的上方固定纵向杆,确保纵向杆与横向杆垂直。
2.依次设置纵向杆,保证整个脚手架结构完整。
4. 设置安全设施1.安装安全带,所有参与搭设的人员在高处作业时必须系好安全带。
2.安装安全网,确保下方行人和设备的安全。
3.设置防护栏杆,保障搭设人员的安全。
四、安全注意事项1.在搭设脚手架时,确保施工现场周边无影响脚手架搭设的因素,如电线、排水管等。
2.在搭设过程中,注意检查脚手架材料和连接件的完好性,如有损坏应及时更换。
3.严格遵守搭设规范,确保脚手架结构牢固稳定。
4.搭设过程中,禁止私自拆除或改动脚手架结构,如有需要应经过专业人员同意。
5.搭设过程中,注意施工人员的安全意识培养,确保操作规范。
五、总结外墙脚手架的搭设是建筑施工中的重要工作,正确的施工方案和严格的安全措施是保障施工人员安全的关键。

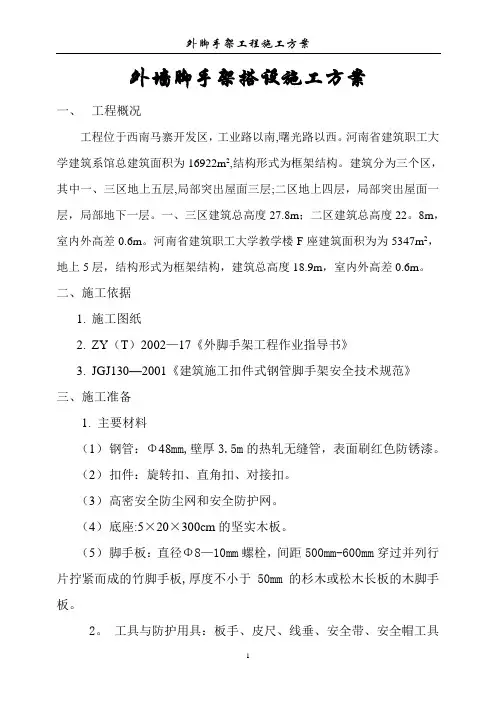

外墙脚手架搭设施工方案一、工程概况工程位于西南马寨开发区,工业路以南,曙光路以西。
河南省建筑职工大学建筑系馆总建筑面积为16922m2,结构形式为框架结构。
建筑分为三个区,其中一、三区地上五层,局部突出屋面三层;二区地上四层,局部突出屋面一层,局部地下一层。
一、三区建筑总高度27.8m;二区建筑总高度22。
8m,室内外高差0.6m。
河南省建筑职工大学教学楼F座建筑面积为为5347m2,地上5层,结构形式为框架结构,建筑总高度18.9m,室内外高差0.6m。
二、施工依据1.施工图纸2.ZY(T)2002—17《外脚手架工程作业指导书》3.JGJ130—2001《建筑施工扣件式钢管脚手架安全技术规范》三、施工准备1. 主要材料(1)钢管:Φ48mm,壁厚3.5m的热轧无缝管,表面刷红色防锈漆。
(2)扣件:旋转扣、直角扣、对接扣。
(3)高密安全防尘网和安全防护网。
(4)底座:5×20×300cm的坚实木板。
(5)脚手板:直径Φ8—10mm螺栓,间距500mm-600mm穿过并列行片拧紧而成的竹脚手板,厚度不小于50mm的杉木或松木长板的木脚手板。
2。
工具与防护用具:板手、皮尺、线垂、安全带、安全帽工具袋等.四、外脚手架架体计算:1。
设计参数:立杆纵距l a=1.5m 立杆横距l b=1.2m 步距h=1.8m搭设高度H=40m 所在地区基本风压值w0=0。
45KN/m2立杆截面积A=489mm2立杆的截面积抵抗距w=(5.08×103)mm3立杆回转达半径i=15.8mm 钢材抗压强度设计值f c=0.205KN/mm2连接件横距l w=4.5m 连墙件竖距h w=3。
6m挡风面积A a=1×1。
5+(1。
8-1)×0.05=1。
54m2相应的迎风面积A w=1。
8×1.5=2。
7m2用于结构作业时为一层作业,用于装修作业时为二层同时作业.2。
外墙脚手架搭设施工方案
《外墙脚手架搭设施工方案》
在进行外墙修缮和装饰工程时,脚手架是必不可少的施工设施。
良好的脚手架搭设方案可以保障施工人员的安全,并提高施工效率。
下面将介绍一种常用的外墙脚手架搭设施工方案。
1. 施工前的准备工作
在搭设脚手架之前,需要做好相关的准备工作。
首先是确定脚手架的类型和数量,根据外墙的高度和结构确定所需脚手架的数量和高度。
其次是选择脚手架搭设的位置,需要保证脚手架的基础牢固,不会对周围环境造成影响。
2. 脚手架搭设
将脚手架的主体部分搭设起来需要由专业的搭设人员来操作。
首先根据设计要求搭设脚手架的主体结构,然后根据外墙的形状和特点进行调整和加固。
同时,还需要安装脚手架的扶手和防护设施,以确保施工人员的安全。
3. 检查和调整
在搭设完成后,需要对脚手架进行全面检查,确保每个连接点牢固可靠。
同时,还需要根据实际情况对脚手架进行调整,以确保其对外墙的支撑和作业功能。
4. 施工期间的管理和维护
在施工过程中,需要专人对脚手架进行定期检查和维护,防止因脚手架的损坏而导致安全事故的发生。
另外,还需要根据外
墙的施工进度和需要进行脚手架的调整和拆除。
通过以上的外墙脚手架搭设施工方案,可以有效的保障施工的安全和效率,为外墙的修缮和装饰工程提供必要的支撑。
同时,也提醒相关的施工单位和人员在进行脚手架搭设时要严格按照规范和标准进行操作,确保施工的安全和质量。
外墙装修脚手架施工方案一、工程概况与依据本次外墙装修脚手架施工方案是针对某高层住宅楼的外墙装修工程而设计的。
本工程位于市中心,建筑面积约为XX平方米,楼高XX 层。
为确保外墙装修工作的顺利进行,保障施工人员的安全,本方案根据《建筑施工脚手架安全技术统一标准》等相关法规和规范制定。
二、材料选择与准备脚手架材料选用符合国家标准的钢管、扣件和底座。
钢管直径为XXmm,壁厚为XXmm,扣件为可锻铸铁材质,底座采用钢板焊接而成。
材料进场前需进行质量检验,确保无锈蚀、无裂纹等缺陷。
三、脚手架设计计算根据工程实际情况,进行脚手架的受力分析和设计计算。
计算内容包括立杆的稳定性、连墙件的设置、水平杆的承载能力等。
设计计算结果需满足规范要求,确保脚手架的整体稳定性和安全性。
四、地基处理与加固脚手架基础应设在坚实、平整的地面上,基础承载力应符合设计要求。
如遇软弱地基,需进行地基加固处理,如采用混凝土垫层、石灰桩等方法。
基础埋深不得小于XXm,基础宽度应根据立杆间距和地面承载力确定。
五、搭设工艺流程清除基础表面杂物,确保基础平整;放置底座,调整水平;搭设立杆,确保垂直度;搭设水平杆,与立杆连接牢固;搭设剪刀撑,增强整体稳定性;搭设连墙件,确保脚手架与建筑物的连接可靠;铺设脚手板,确保平稳、牢固;搭设防护栏杆和挡脚板,确保安全。
六、脚手架验收与使用脚手架搭设完成后,需进行验收。
验收内容包括基础、立杆、水平杆、剪刀撑、连墙件等部件的安装质量和稳定性。
验收合格后方可投入使用。
在使用过程中,应定期检查脚手架的安全状况,发现问题及时处理。
七、安全技术交底在施工前,需对施工人员进行安全技术交底,使其了解脚手架的结构特点、安全要求和使用方法。
交底内容包括但不限于脚手架的搭设、使用、维护等方面的安全知识。
交底应做好记录,确保交底内容传达到位。
八、架子拆除与维护脚手架拆除前,需制定详细的拆除方案,并进行安全技术交底。
拆除过程中,应遵循“先上后下、先外后内”的原则,确保拆除过程的安全。
外墙脚手架搭设施工方案外墙脚手架搭设施工方案一、工程概况本次施工项目为建筑外墙装饰施工,需要搭设外墙脚手架进行施工作业。
本项目位于XX地区,建筑高度为XX米,外墙材料为XX,总计需搭设外墙脚手架XX平方米。
二、施工准备1. 设计施工图纸:根据建筑外墙的具体结构、形状和尺寸,编制施工图纸,明确脚手架的搭设范围和施工工艺。
2. 人员准备:组织具备相应资质的施工人员,包括外墙脚手架搭设工、安全管理人员。
3. 材料准备:准备所需的脚手架材料,如钢管、钢管连接件、扣件、脚手板等。
4. 设备准备:准备搭设所需的施工机械设备,如吊篮、升降机。
5. 安全措施:编制安全技术措施方案,确保施工期间的安全。
三、施工过程1. 搭设脚手架:根据施工图纸,将钢管、连接件、扣件等组装成脚手架支架,确保其稳固可靠。
根据建筑外墙的高度和施工进度,逐层搭设脚手架,同时进行稳固固定和拆卸作业。
2. 安装脚手板:将脚手板安装在脚手架横杆上,确保其与脚手架连接牢固,平整结实,无松动和滑动现象。
3. 脚手架管理:定期检查脚手架的稳固性和完整性,发现问题及时处理。
加强对脚手架搭设过程中的安全监督,确保施工人员的安全。
4. 吊篮使用:如需进行高空作业,安装升降机或吊篮。
严格按照操作规程进行操作,确保吊篮的平稳运行和工作人员的安全。
5. 施工期间安全:加强现场安全管理,设置施工警示标志,明确安全防护区域。
严禁私自盗用和挪用脚手架材料。
加强对施工人员的安全教育和培训,提高施工人员的安全意识。
四、施工要求1. 严格按照设计图纸和规范要求进行施工,保证施工质量。
2. 施工期间要加强现场管理,确保施工安全。
3. 保持施工现场的整洁有序,材料设备摆放合理,不得妨碍周围环境和行人通行。
4. 完工后进行脚手架的拆除工作,确保拆除过程安全且不损坏外墙结构。
五、总结本外墙脚手架搭设施工方案针对本次建筑外墙装饰工程,通过合理的施工准备、严格的施工流程和高要求的施工质量,确保工程安全可靠、高效完成。
外墙脚手架施工方案一、施工前准备工作1.选定工作区域并划定施工范围。
2.详细了解建筑结构特点和外墙的材质、厚度、高度等信息。
3.检查并确保场地平整,无杂物、障碍物等影响施工的因素。
4.配备必要的施工工具及设备,包括脚手架材料、安全防护用品等。
5.组织培训,确保施工人员了解施工方案及安全操作要求。
二、搭设外墙脚手架1.搭设斜杆:根据墙面高度和结构情况,选择合适的杆件进行斜杆施工,确保斜杆的倾角适合工作需求。
2.搭设横杆:使用合适长度的横杆连接斜杆,保证脚手架的平稳和牢固。
3.搭设纵杆:根据墙面高度及工作需求,逐层搭设纵杆,保证脚手架的稳定性。
4.安装扣件:使用合适的扣件固定脚手架框架,确保脚手架不松动。
5.安装脚手板:根据墙面长度,选择合适的脚手板进行铺设,保证平整牢固。
6.搭设立杆:根据墙面结构和高度,合理设置立杆,保证脚手架的稳定性和安全性。
7.设置水平杆:在合适的高度设置水平杆,以保持脚手架的水平与稳定。
8.安装安全防护设施:在脚手架的顶部和周围安装安全网、防护栏杆等设施,确保施工人员的安全。
三、施工要求及注意事项1.施工人员应进行安全防护培训,必须佩戴安全帽、安全鞋等个人防护用品,并遵守相关安全操作规范。
2.在搭设脚手架时,应检查杆件连接是否稳固,关键连接点要经常检查并加固。
3.脚手架上的水平杆应保持水平,若发现松动或倾斜,应及时调整或更换。
4.所有脚手架材料和工具应符合国家有关标准,不得使用损坏或过期的材料。
5.在施工过程中,应定期检查脚手架的稳定性和安全性,发现问题及时修复和加固。
6.停止施工时,应将脚手架及时拆除或封闭,避免他人误入施工区域造成安全风险。
7.当天气条件恶劣(如大风、暴雨等)时,应暂停脚手架施工工作,确保施工人员的安全。
四、施工进展控制1.根据工期及进度,制定合理的施工计划,并组织施工人员按计划进行施工。
2.每日开始施工前,施工负责人应进行工作布置,并对施工现场进行安全检查。
外墙脚手架搭设方案(精选7篇)一、施工设备1、材料要求根据本工程的特点以及国家有关标准,合理选择各种原材料,其中钢管选用48×3.5的普通钢管,用作立杆和斜杆时长度以4—6米为宜,用作小横杆以1.3米左右为宜,且钢管上严禁打孔。
连接扣件要符合材质要求,脚手板选用木脚手板厚度50mm每块重量不大于30kg,基础混凝土选用商品砼,强度等级为C25。
2、作业条件搭设方案要经批准并向作业人员进行详细交底,对各种原材料进行验收,不合格的不准使用,合格的配件要按品种、规格堆放整齐,平稳且场地不得积水,搭设位置的场地要清理、平整。
二、脚手架的搭设1、工艺流程场地平整夯实浇注砼→准备工作检查→定位、放线→纵向扫地杆→立杆→横向扫地杆→大横杆→小横杆→连墙杆→剪力杆→铺脚手板→垫底托→扎防护栏杆→扎平网→扎立网2、搭设要求(1)基础:基础采用20cm砼板带,浇筑基础前,首先将基础处的冻土挖出,并进行夯实,方可进行浇筑。
浇筑完成后在板带上铺设木板,其中靠近挑檐部分的外排架体需铺设两层木板。
(2)从室外地坪起,设置三排脚手架,最里排搭至挑檐底部,中间排搭设屋顶檐口下50cm,最外排搭至挑檐上第三步架体。
(3)靠近挑檐部分的架体,中间排架距离建筑物1m,在挑檐的首层部分加设十字斜拉杆,以减少挑檐部分的承重,斜拉杆共设置三步,自挑檐下反两步。
首层部分的固定连接杆,需设夹杠与建筑物紧固连接,以防止由于沉降造成挑檐受力超负荷(具体办法根据现场实际情况确定)。
外排架体从±0.00往上35m均设双立杆。
(4)挑檐层加设的夹杠,应紧贴外墙内侧,且沿建筑四周布置。
夹杠应与建筑物紧固连接,遇墙锁墙、遇柱锁住。
夹杠的搭接部位应最少出墙、柱500~1000mm。
(5)为防止架体压迫挑檐,在搭设内排架体时,首先在挑檐上铺设木板,然后在立管下加设底托和3cm~5cm的木楔,待脚手架验收完成后去除木楔。
(6)靠平台部分的双排架体架设在平台上,首先将平台清扫干净,并且通铺木板,方可进行搭设。
高层住宅楼外墙脚手架搭设方案建筑外墙脚手架搭设方案1.搭设目的和要求建筑外墙脚手架搭设的主要目的是为外墙施工提供作业平台和安全防护。
要求脚手架具备足够的承载能力、稳定性和可靠性,以确保施工过程的安全性和顺利进行。
同时,脚手架的搭设也应满足建筑结构稳定性要求,不影响工程质量。
2.工程概况和现场条件本工程为高层住宅楼,建筑高度为100米,外墙面积为5000平方米。
现场地质条件良好,但风压较大,对脚手架的稳定性要求较高。
3.脚手架的设计和选型根据工程概况和现场条件,我们采用悬挑式脚手架。
这种脚手架由型钢悬挑梁、扣件式钢管脚手架和连墙件等组成。
型钢悬挑梁选用16号工字钢,扣件式钢管脚手架采用直径48mm的钢管,壁厚3.5mm。
为提高脚手架的稳定性,连墙件选用φ16膨胀螺栓与结构连接。
4.基础工程准备在脚手架搭设前,需进行以下基础工程准备:(1)清理施工现场,确保场地平整,无障碍物。
(2)按照脚手架设计要求,进行地基处理,并做好排水措施。
(3)安装型钢悬挑梁预埋件,确保位置准确,固定牢固。
5.脚手架搭设步骤和工艺要求(1)根据施工方案,放线定位,确定脚手架立杆位置。
(2)按照立杆位置,安装型钢悬挑梁,确保挑梁与地面平行。
(3)从一端开始,按照间距600mm安装一组横向水平杆,并与挑梁固定。
(4)按照同样方法安装纵向水平杆,形成脚手架基础框架。
(5)根据施工需要,逐步安装其他杆件和连墙件,形成完整的脚手架体系。
(6)扣件安装时,必须拧紧螺栓,确保脚手架稳定。
6.脚手架搭设安全技术措施为确保脚手架搭设过程的安全性,采取以下措施:(1)施工人员必须佩戴安全带和安全帽,遵循高空作业规程。
(2)严格控制脚手架搭设质量,确保杆件和扣件安装牢固,避免发生倾斜或摇晃。
(3)在风力较大时,采取防风措施,如增加连墙件、挡风屏障等。
(4)设置临时栏杆,防止人员跌落。
(5)搭设过程中,安排专人负责安全检查,及时发现并处理安全隐患。
外墙脚手架工程搭设施工方案一、方案背景外墙脚手架是在建筑施工中常见的支撑结构,用于支撑工人和材料,以保障施工安全和高效进行。
外墙脚手架的搭设影响着整个施工的顺利进行,因此需要制定科学合理的施工方案。
二、搭设准备1. 施工人员在搭设外墙脚手架前,需组织施工人员进行专业培训,确保其具备搭设脚手架的技能和操作经验。
同时,每位施工人员应配备必要的安全防护用具。
2. 材料准备搭设外墙脚手架需要准备充足的钢管、扣件、横杆、纵向支撑等材料,确保材料质量达标,符合相关标准要求。
3. 工具准备在搭设外墙脚手架时需要使用多种工具,如扳手、榔头、测量工具等,确保工具完好无损,方便施工操作。
三、搭设流程1. 布置脚手架基础首先确定外墙脚手架的搭设位置,清理搭设区域,铺设好材料。
然后按照设计要求进行脚手架基础的搭设,确保基础牢固稳定。
2. 竖杆搭设竖杆是脚手架的主要支撑结构,需先进行竖杆的安装。
按照设计要求和搭设标准,将竖杆固定在基础上,并进行适当的调整,确保竖杆垂直度满足要求。
3. 横杆和斜杆安装根据设计要求,安装横杆和斜杆,将竖杆连接成稳固的框架结构。
横杆和斜杆的安装需要严格按照标准进行,确保连接牢固、结构稳定。
4. 安全检查完成外墙脚手架的搭设后,需进行全面的安全检查,检查各部位连接是否牢固、结构是否稳定、安全防护是否到位等,确保脚手架符合安全施工要求。
四、施工注意事项1. 安全第一在搭设外墙脚手架时,安全是第一位重要考虑因素。
施工人员需严格遵守操作规程,配戴好安全防护用具,保证施工过程中人员的安全。
2. 质量控制外墙脚手架的搭设质量直接关系到施工安全和效率,因此需要严格控制施工质量,确保施工符合设计要求和标准规范。
五、总结外墙脚手架工程搭设施工方案的制定和执行对于施工工程的顺利进行至关重要。
通过科学合理的施工方案,严格的操作流程和质量控制,能够确保外墙脚手架的搭设安全可靠,为后续施工提供良好保障。
以上为外墙脚手架工程搭设施工方案内容,希望对相关施工人员和管理人员有所帮助。
高层住宅楼悬挑外脚手架施工方案在进行高层住宅楼的建筑施工中,为了方便施工人员进行施工作业并确保施工安全,需要采用合适的悬挑外脚手架施工方案。
悬挑外脚手架的设计和搭建是保障高层建筑施工质量和进度的重要环节,下面将介绍一种可行的施工方案。
设计方案概述•施工地点:高层住宅楼外墙•施工要求:保证施工人员作业安全、方便施工进度、满足施工规范要求•施工工期:根据具体施工进度安排施工材料准备1.钢管:直径合适的钢管作为支撑材料2.钢管连接件:连接各个支撑部位的连接件3.钢丝绳:固定支撑结构的材料4.钢丝绳卡:固定钢丝绳的夹具5.安全网:保障施工人员的安全施工步骤步骤一:测量预备工作1.对施工区域进行实地测量,确定悬挑外脚手架搭设位置和尺寸2.根据实地测量数据设计悬挑外脚手架的搭建方案步骤二:搭建支撑结构1.搭建垂直支撑结构,确保其稳固牢固2.完成主体支撑结构的搭建,注意支撑结构的垂直度和水平度步骤三:固定安全设施1.安装安全网,保障施工人员的安全2.检查安全网的牢固性和完整性步骤四:搭建悬挑外脚手架1.按照设计要求搭建悬挑外脚手架的框架结构2.固定悬挑外脚手架,确保其稳固可靠步骤五:验收完工1.对悬挑外脚手架进行全面检查,确保符合施工规范要求2.确认悬挑外脚手架施工完成,可以进行后续施工作业施工安全注意事项1.施工人员要穿戴好安全帽、安全带等安全防护装备2.施工现场要设置警示标志,提示周围人员注意安全3.施工过程中要遵守相关安全规定,确保施工作业安全经过以上步骤的施工,高层住宅楼悬挑外脚手架将可以稳固地支撑施工作业,并确保施工过程中的安全。
希望本方案可以为相关施工工作提供一定的参考,确保高层建筑施工的顺利进行。
外脚手架工程一、概况本工程塔楼1-20层,层高2.90m,建筑总标高为61.5m。
外架采用双排钢管外脚手架,按结构形式分阶段搭设。
二、外墙脚手架构造1、搭设参数:双排架立杆横距1500,纵距1050,大横杆步距1500,小横杆间距750;内立杆距外墙面净距400,扫地杆距地不大于300。
2、连墙杆:连墙杆每层设置,拉、顶结合,水平间距为7m。
3、安全防护:每个施工出入口都搭设双层防护通道棚,上下两层挡板间距不小于500,每隔3层沿建筑物周边设置一道全封闭的安全隔断,用5公分板满铺,并挂水平兜网。
4、本脚手架施工荷载不得大于2000N/m2,施工时不得超载使用。
脚手架搭设示意图如下:脚手架为整体脚手架,采用分段卸荷方式搭设.脚手架采用刚性连接,竖向每层,横向7m一个.双排外架搭设示意图斜向拉杆安全兜网满铺20厚胶合板脚手架拉结杆预埋短钢管安全兜网扫地杆,距地20050厚200x200木垫板脚手架搭设大样图三、塔楼脚手架分段卸荷措施塔楼脚手架从地面标高-1.25m到59.7m,再加1.8m防护栏共计61.5m 高,大大超过单立管钢管脚手架的安全搭设高度,因此必须采取分段卸荷措施。
方法如下:12钢丝绳拉结卸荷.从六层起每四层一次,共六次密目式安全立网20吊环预埋对应拉结点安全兜网分层承力架顶杆 1.5m脚手架拉结杆预埋短钢管脚手架分层承力搭设大样图从四层楼面起,第一段为4-7层;第二段为8-11层;第三段为12-16;第四段为17-女儿墙,共4段,在分段卸荷楼层每根立杆位置,在该层结构施工时,先预埋两个φ12钢筋套环,以及在上一层楼面位置预埋φ20钢筋拉环,这样在该层形成下撑、上拉、横挑的结构体系,起到卸荷分载的作用,保证外架安全搭设。
四、卸料平台为将拆下的楼层模板架料转运到结构施工作业面,在各楼层均要搭设卸料平台,长度为3000,宽度为2000(从脚手架外立杆算起),卸料平台设计承载力为5OOON。
卸料平台采用脚手架钢管搭设,在每层计划搭设卸料平台的楼层处预埋钢筋环或短钢管,每个卸料平台水平挑杆采用三组4000长的双层钢管,下面设外3内2共5根斜撑杆,上面用两根φ10的钢丝绳向上拉紧。
卸料平台搭设示意图如下:20吊环预埋钢丝绳两根立台三面钢丝网三组双层钢管斜撑杆(外3安全兜网分层承力架顶杆1.5m脚手架拉结杆预埋短钢管根,内2根)密目式安全立网卸料平台搭设大样图五、由于10#楼周边为人防工程顶板,待人防工程顶板浇注完毕且达到设计强度后进行落地脚手架的施工,搭设处置于人防顶板上。
六、脚于架的搭设要求:1.基础处理:清理脚手架搭设处的地基,,并做好排水工作,然后铺上槽钢。
2.在搭设之前,必须对进场的脚手架杆、配件进行严格的检查,禁止使用规格和质量不合格的配件。
3.脚手架的搭设作业,必须在统一指挥下严格按照以下规定程序进行:1)按设计放线,铺垫板,设置底座或标定立杆位置;2)搭设脚手架应从一端开始并向另一端延伸搭设:3)应等位依次竖起立杆,将立杆与纵、横向扫地杆连接固定,然后装上第一步的纵向和横向平杆,随校正立杆垂直之后予以固定,按此要求继续向上搭设。
4.脚手架搭设前,架子工长要向施工人员进行安全、技术交底。
5.在设置第一排连墙件前双排架要每隔3m设一道抛撑,挑脚手架在挑支结构的上一层设连墙杆之前应设临时拉杆:6.剪刀撑、斜杆等整体拉结杆和连墙杆应随搭升的架子一起及时设置;7.外架施工作业面用脚手板满铺;8.装设连墙杆或其它撑拉时,应注意掌握撑拉的松紧程度,避免引起杆件和整架的显著变形;9.工人在架上进行搭设作业时,作业面上宜铺设必要数量的脚手板并予临时固定,工人必须戴安全帽和佩挂安全带。
不得单人进行装设较重配件和其它易发生失衡、脱手、碰撞、滑跌等不安全的作业;10.在搭设中不得随意改变构架设计,减少杆件配件设置和对立杆纵距作≥100mm的构件尺寸放大。
确有实际情况,需要对构架调整和改变时,应提交技术人员解决;11.连墙杆设置如有柱子的采用单杆箍柱式连墙杆,无柱子的预埋钢筋环或短钢仔在梁板面上作连墙杆的固定。
七、脚手架搭设质量的检查验收规定:1.脚手架的验收标准规定:脚手架搭设应满足设计要求和双排外脚手架施工规范验收要求。
2.脚手架的验收和日常检查按以下规定进行,检查合格后,方允许投入使用或继续使用:1)搭设完毕后:2)连续使用达6个月;3)施工中途停止使用超过15天,再重新使用前;4)在遭受暴风、大雨、地震等强力因素作用之后;5)在使用过程中,发现有显著变形、沉降、拆除杆件和拉结以及安全隐患存在的情况时。
八、脚手架的使用规定:l、施工荷载控制在2KN/m2以内;结构作业面为一层,装修作业面控制在两层;2、在架面上堆放的材料应码放整齐稳固,不影响施工人员的通行和操作,严禁上架人员在架面上奔跑、退行或倒退拉车;3、在作业中,禁止随意拆除脚手架的基本构件杆件。
整体性杆件、连接、紧固件和连墙件。
确因操作需要临时拆除时,必须经主管人员同意,采用相应措施,并在作业完毕后,及时予以恢复;4、作业人员在架上的最大作业高度应以可以正常操作为度,禁止在架板上加垫器物或单块脚手板以增加操作高度:5、工人在架上作业中,应注意自我安全保护和他人的安全,避免发生碰撞、闪失和落物。
严禁在架上戏闹和坐在栏杆上等不安全处休息;6、人员上下脚手架必须设安全防护的出入通道,严禁攀援脚手架上下;7、每班工人上架作业时应先行检查有无影响安全作业的问题存在,在排除解决后方可开始作业。
在作业中发现有不安全的情况和迹象时,应立即停止作业进行检查,解决后才能恢复正常作业;发现有异常和危险情况时,应立即通知所有架上人员撤离;8、在每步架的作业完成后,必须将架上剩余材料物品移至上(下)步架或室内;每日收工前应清理架面,将架面上的材料物品堆放整齐,垃圾清运出去;在作业期间,应及时清理落入安全网内的材料和物品,在任何情况下,严禁自架上向下抛掷材料物品和倾倒垃圾。
九、脚手架的避雷措施:脚手架搭设至顶后在脚手架四角立杆上设置1米高的ф32×3度锌钢管作避雷针,并将上层钢杆全部拉通与建筑物避雷网连通。
十、脚手架的拆除1、脚手架的拆除原则上在搭设零点线上拆除。
2、拆除前,操作班组对脚手架进行检查,确认无严重损坏情况后,方可进行拆除。
3、如遇风雨等特殊气候,不应进行脚手架的拆除,夜间实施拆除作业,应具备良好的照明设备。
4、拆除前应进行分项工程的安全技术交底,由工程部组织验收,并有书面记录。
5、脚手架拆除时,作业区及进出口必须设置警戒标志,派专人监护,严禁非作业人员进入。
6、拆除人员必须按高处作业规定配带安全防护用品,杜绝违章作业,进入岗位后进行检查,加固松动部位,清除步层内滞留的材料、物件及垃圾块,所有清理物应先安全输送到地面,禁高处抛掷,拆除的杆件应自上而下传递或用滑轮和绳索运送,不得从架子上向地面随便抛落。
7、拆除的顺序按搭设的反程序进行:安全网→竖挡笆→垫铺笆→防护栏杆→隔棚→斜杆→连墙杆→小横杆→大横杆→立杆。
认真做到一步一清,一杆一洁,不允许分立面拆除或上、下二步同时拆除。
8、所有连墙杆、斜立杆,隔离措施,登高措施必须随脚手架步层拆除同步进行下降,不准先行拆除。
9、所有杆件、扣件在拆除时应分离,不允许杆件上附着扣件输送地面,或两杆同时拆下输送地面。
10、脚手架拆至地面,应及时清除脚手架的地下物件,输送至地面的所有杆件、扣件等,应按类堆放整理。
十一、双排脚手架计算书a)、计算简图:l h b○l a○○○○○○b1○○○○○○○○○○○○○○○○l bla l(i)基本数据:本工程采用双排扣件式钢管脚手架,钢管为φ48×3.5,脚手架总高度100m,立杆横距l b=1.05m,立杆纵距l a=2.0m,步长h=1.5m,内立杆距建筑物外墙距离b l=0.20m。
立杆截面调整系数KA=0.85(立管采用单根钢管时),脚手架连墙距2步3跨,H1=2h=3.0m,L l=3×2.0=6.0m。
结构施工层数1层。
la=2.Om,1b=1.05m,脚手板4层,则N GK2=3.933KN。
la=2.Om,lb=1.05m,Q K=3KN/m2,同时施工l层得N QK=8.4KN。
H=1.5m,la=2.Om,得Q CKI=0.495KN。
(ii)不考虑风荷时整体稳定验算:四层设一排吊点,n=4×3/1.5=8,取n=81.压杆的轴心压力N:N=1.2(nN cKI)+1.4N QK=1.2×(8×O.495+3.933)+1.4×8.4=21.23KN。
2.换算细长比μ:l b=1.05m,H1=2h,μ=H1/(b/2)=25。
3.压杆细长比μ:I b=1.05m,H1=2h=3.m,λx=6.86。
4.换算细长比λox=μλx=25×6.86=171.505.稳定性系数:Ψ=0.2415。
6.整体稳定验算:四层脚手架高度H=4×3=12m:高度调整系数H<25m,K H=0.8N/ΨA=21.23×103/(0.2415×489×2)=101.2N/㎜2K A K H f=O.85×0.8×205=139.4N/mm2K A K H f>N/ΨA安全。
(iii)验算连墙点抗风强度:1.风压标准值:风压系数βz=1.79(按100m高,c类)脚手架体型系数μstw双排脚手架n1=2脚手架挡风系数Ψ,h=1.5,1a=2.0,Ψ=0.092GBJ9-87表6.3.1的36项(b)ω0d2=0.5×0.0482=0.001152<0.002,则μs=+1.2。
由Ψ=O.092,1b/h\1.05/1.8<1得η=1.0μstw=Ψμ[(1-ηn)/(1-η)]=Ψμs(1-η)=0.092×1.2×(1+1)=0.048w=O.75β2μ2μstwωO=O.75×1×1.79×O.048×O.5=0.032风荷载对每个连墙点产生的拉力或压力N t=1.4H1L1W=1.4×3×6.0×O.032=0.8KN。
一个扣件的抗滑能力设计值为[K s]=6.OKN。
[K J]>N t安全。
(iv)风荷作用下的整体稳定验算:压杆的风荷载q=1.4L aω=1.4×2.O×O.002=0.09KN/mM=Qh12/8=0.09×32/8=0.10KN×mM/Ba=O.57×106/1050×489=0.3N/mm2N/ΨA+M/Ba=101.2+0.3=101.5N/mm2K A K H f=139.4N/mm2K A K H f>ΨA+M/Ba安全。
