注:国电电力发展股份有限公司英文缩写出版时按新规定火电厂设备检修标项及定额导则火发电厂设备检修标项及定额导则编制说明一、火发电厂设备检修标项及定额导则是为了规范机组大修管理和适应公司系统检修模式的需要而编制的;二、本导则适用于国电电力发展股份有限公司所属及控股各火力发电厂,是火力发电企业实施发电设备检修管理的指导性文件;三、本导则包含《国电电力火力发电厂发电设备大修标准项目劳动定额》、《火力发电厂发电设备大修标准项目表》及《火力发电厂机组小修标准项目及主要质量指标》三部分。
四、本导则是依据《发电厂检修规程》、《火力发电厂技术标准汇编》等技术标准,同时借鉴有关资料并结合公司系统发电设备特点编写的;五、本导则为国电电力机密文件,不得翻印,国电电力以外任何人员不得借阅。
六、本导则解释权归国电电力安全生产部。
目录一、火力发电厂发电设备大修标准项目劳动定额1.机组大修标准项目工日定额汇总表 (6)2.锅炉大修标准项目工日定额汇总表 (8)3.汽轮机大修标准项目工日定额汇总表 (11)4.电气设备大修标准项目工日定额汇总表 (15)5.热控设备大修标准项目工日定额汇总表 (20)二、火力发电厂发电设备大修标准项目表1.汽轮机大修标准项目表 (24)2.锅炉大修标准项目表 (31)3.电气设备大修标准项目表 (41)4.热控设备大修标准项目表 (48)三. 火力发电厂机组小修标准项目及主要质量指标1.火力发电厂锅炉小修标准项目及主要质量指标 (57)2.火力发电厂汽机小修标准项目及主要质量指标 (67)3.火力发电厂电气小修标准项目及主要质量指标 (74)4.火力发电厂热控小修标准项目及主要质量指标 (79)国电电力火力发电厂发电设备大修标准项目劳动定额(试行)国电电力火力发电厂发电设备大修标准项目劳动定额编制说明一、为规范机组大修管理和适应公司系统检修模式的需要;保证发电设备大修后安全可靠、经济运行;合理控制大修施工费用编制了《国电电力发电设备大修标准项目劳动定额》。

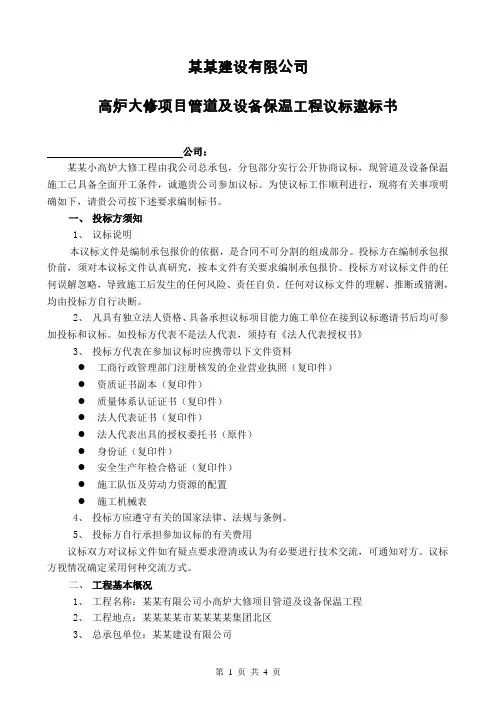

某某建设有限公司高炉大修项目管道及设备保温工程议标邀标书公司:某某小高炉大修工程由我公司总承包,分包部分实行公开协商议标,现管道及设备保温施工已具备全面开工条件,诚邀贵公司参加议标。
为使议标工作顺利进行,现将有关事项明确如下,请贵公司按下述要求编制标书。
一、投标方须知1、议标说明本议标文件是编制承包报价的依据,是合同不可分割的组成部分。
投标方在编制承包报价前,须对本议标文件认真研究,按本文件有关要求编制承包报价。
投标方对议标文件的任何误解忽略,导致施工后发生的任何风险、责任自负。
任何对议标文件的理解、推断或猜测,均由投标方自行决断。
2、凡具有独立法人资格、具备承担议标项目能力施工单位在接到议标邀请书后均可参加投标和议标。
如投标方代表不是法人代表,须持有《法人代表授权书》3、投标方代表在参加议标时应携带以下文件资料●工商行政管理部门注册核发的企业营业执照(复印件)●资质证书副本(复印件)●质量体系认证证书(复印件)●法人代表证书(复印件)●法人代表出具的授权委托书(原件)●身份证(复印件)●安全生产年检合格证(复印件)●施工队伍及劳动力资源的配置●施工机械表4、投标方应遵守有关的国家法律、法规与条例。
5、投标方自行承担参加议标的有关费用议标双方对议标文件如有疑点要求澄清或认为有必要进行技术交流,可通知对方。
议标方视情况确定采用何种交流方式。
二、工程基本概况1、工程名称:某某有限公司小高炉大修项目管道及设备保温工程2、工程地点:某某某某市某某某某集团北区3、总承包单位:某某建设有限公司4、设计单位:中国冶金建设集团马鞍山钢铁设计研究总院5、监理单位:中国冶金建设集团马鞍山迈世纪监理公司6、工程建设性质:新建7、主要工程项目①高炉本体、②热风炉、③煤气净化系统、④喷煤系统、⑤鼓风机站、⑥区域外线三、工程议标范围和要求1、本次招标范围为某某3×450m3高炉整个系统的管道及设备保温工程。
投标方须根据自身能力选择工程项目报价。

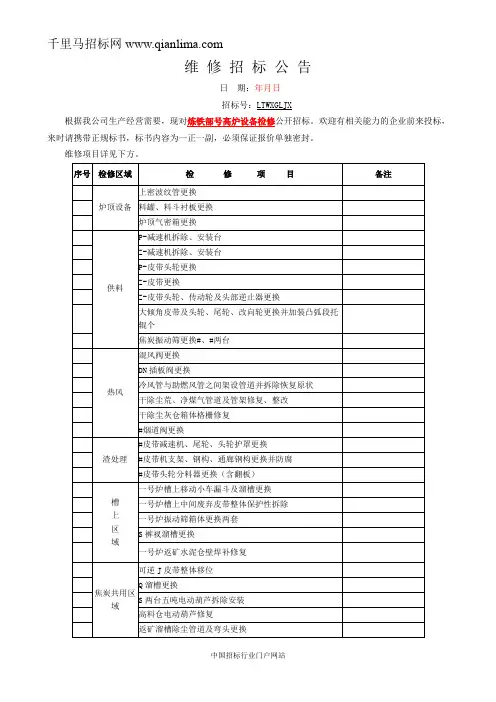

维修招标公告日期:年月日招标号:LTWXGLJX根据我公司生产经营需要,现对炼铁部号高炉设备检修公开招标。
欢迎有相关能力的企业前来投标,来时请携带正规标书,标书内容为一正一副,必须保证报价单独密封。
维修项目详见下方。
序号检修区域检修项目备注炉顶设备上密波纹管更换料罐、料斗衬板更换炉顶气密箱更换供料P-减速机拆除、安装台Z-减速机拆除、安装台P-皮带头轮更换Z-皮带更换Z-皮带头轮、传动轮及头部逆止器更换大倾角皮带及头轮、尾轮、改向轮更换并加装凸弧段托辊个焦炭振动筛更换#、#两台热风混风阀更换DN插板阀更换冷风管与助燃风管之间架设管道并拆除恢复原状干除尘荒、净煤气管道及管架修复、整改干除尘灰仓箱体格栅修复#烟道阀更换渣处理#皮带减速机、尾轮、头轮护罩更换#皮带机支架、钢构、通廊钢构更换并防腐#皮带头轮分料器更换(含翻板)槽上区域一号炉槽上移动小车漏斗及溜槽更换一号炉槽上中间废弃皮带整体保护性拆除一号炉振动筛箱体更换两套S裤衩溜槽更换一号炉返矿水泥仓壁焊补修复焦炭共用区域可逆J皮带整体移位Q溜槽更换S两台五吨电动葫芦拆除安装高料仓电动葫芦修复返矿溜槽除尘管道及弯头更换J除尘管道焊补可逆S除尘管道更换及焊补烧结矿系统S头轮更换电尘工段#炉炉前除尘风机联轴器校正(间隙过大)炉顶除尘风机联轴器更换一号转运站除尘管道(含弯头)更换米返矿区域除尘管道及弯头更换、焊补槽下P-除尘管道、弯头更换(DN)防腐重力除尘器各层平台及护栏、本体#渣皮带通廊、皮带支架及钢构调压阀组本体及平台、钢构防腐高炉北侧管网更换并改道、防腐(空压风、蒸汽、氧气、冲渣水等)高炉出铁厂彩瓦、C型钢及钢构部分更换、防腐分煤瓶平台及钢构更换、防腐除尘计量斗除尘弯头个DN返矿一头轮管道及弯头管道m 弯头个蝶阀个返矿二头轮管道及弯头管道m 弯头个蝶阀个大倾角头轮管道及弯头管道m 弯头个蝶阀个P-头轮管道及弯头管道m 弯头个Z-尾轮管道及弯头管道m 弯头个蝶阀个返焦一新增除尘返焦溜槽管道及弯头管道m 弯头个蝶阀个返矿溜槽管道及弯头管道m 弯头个蝶阀个计量斗除尘罩管道及弯头管道m 弯头个蝶阀个以上项目详细施工内容以现场、招标技术交流及招标公共平台为准。
八高炉系统大修概预算(方案二)备件费用3101.97万元材料费用4281.57万元人机费用1587.21万元总计8970.74万元编制:审核:二〇一一年三月三十一日八高炉系统大修概预算本概预算是根据八高炉系统大修方案,依据高炉各区域的划分范围分片编制并增加各种运输设备费用。
根据其功能不同,整个高炉区域划分为13个部分,分别是高炉本体、炉顶区域、热风炉区域、炉前区域、加料区域、自控系统、工艺部分、风机系统、冲渣系统、循环系统、看水系统、除尘系统,原料系统。
整个工程总费用8970.74万元,其中设备、备件费用3101.97万元,材料费用4281.57万元、人机费用1587.21万元。
详细概预算如下:一、高炉本体部位(4368.19万元)(备件费1293.78万元\材料2409.31万元\人机费665.1万元)1、拆安装炉缸冷板。
(备件费1222.78万元\材料费5万元\人机费340.9万元)万元)2、安装炉喉钢砖(备件费71万元\材料费2万元\人机费283、砌筑炉底炭砖(材料费15504、炉内除炭砖外各种耐火材料更换1500吨。
(材料费842.5万元\人机费192.7万元)5、炉底全部热电偶更换218支。
(材料费9.81万元\人机费1.5万元)6、高炉拆除(人机费50万元)二、炉顶系统(891.74万元)(备件费735万元\材料费21.84万元\人机费134.9万元)1、溜槽大盖改造为水冷式。
(备件费15万元\人机费1.5万元)2、炉顶液压站。
(材料费15.84万元\人机费1万元)3、炉顶设备更换(备件费720万元\材料费6万元\人机费132.4万元)三、热风炉系统(852.43万元)(备件费168.45万元\材料费531.25万元\人机费152.73万元)1、更换炉顶无配重软密封放散阀。
(备件费7万元\材料费0.03万元\人工费0.3万元)2、 更换3#炉煤气调节阀。
(备件费11万元\材料费 1.2万元\人工费0.18万元)3、 更换3个热风阀。
大型高炉大修施工方案一、施工前准备工作1.1编制详细的施工方案和施工计划,包括施工内容、施工工艺、施工顺序以及施工时间等。
1.2调配好所需的施工人员和施工设备,确保施工现场的人员和设备能够满足施工需求。
1.3组织对施工现场进行清理,确保施工区域的安全。
1.4对需要修复的设施和设备进行全面检查和评估,确定修复范围和施工方法。
二、主体结构修复工作2.1对高炉的主体结构进行修复,包括高炉壳体、炉缸、炉喉、鼓风器等部分的修复。
2.2高炉壳体的修复包括清理表面污垢、修补裂缝、更换损坏部分等。
2.3炉缸的修复包括清理缸内杂物、修复缸壁、更换损坏部位等。
2.4炉喉的修复包括清理喉内杂物、修复喉壁、更换损坏部位等。
2.5鼓风器的修复包括清理鼓风器内部、修复鼓风器叶片、更换损坏零件等。
三、支撑设施修复工作3.1对高炉的支撑设施进行修复,包括支撑墙、炉底、导流装置等部分的修复。
3.2支撑墙的修复包括清理表面污垢、修复墙体裂缝、更换损坏部位等。
3.3炉底的修复包括清理底部杂物、修复底部裂缝、更换损坏部位等。
3.4导流装置的修复包括清理导流装置内部、修复导流装置损坏部位等。
四、炉内设备修复工作4.1对高炉内的设备进行修复,包括上料装置、炉内焦炭装置、鼓风装置等部分的修复。
4.2上料装置的修复包括清理上料装置内部、修复损坏部位等。
4.3炉内焦炭装置的修复包括清理焦炭装置内部、修复损坏部位等。
4.4鼓风装置的修复包括清理鼓风装置内部、修复损坏部位等。
五、安全保障工作5.1在施工过程中,要严格按照安全操作规程进行作业,确保施工人员的人身安全。
5.2在施工现场要设置警示标志,防止他人误入施工区域。
5.3设立专门的安全监督人员,负责监督施工现场的安全状况。
5.4提供必要的安全防护装备,确保施工人员在施工过程中不受伤害。
六、环境保护工作6.1在施工现场要进行垃圾分类处理,保持环境清洁。
6.2在施工现场设置防尘布和防尘设备,减少粉尘对周围环境的影响。
11350m³高炉大修施工方案编制单位:2编制:审核:审批:编制日期: 2016 年 11 月4日目录一、工程概况二、质量目标三、人员组织机构四、施工方案(一)高炉停产前(二)高炉停炉后(三)施工方案综述(四)拆除工程(五)安装、砌筑工程五、施工人员与施工进度计划六、技术组织措施计划七、施工质量保证措施八、安全保证措施九、施工机具十、附件1、施工网路计划图一、工程概况11350m³高炉大修是为了增加其生产能力和保证正常生产而进行的一次综合性的改造大修工程。
大修项目主要有高炉本体的内部耐材拆除,重新砌筑、更换水冷壁、水管道等。
我单位承担了以上各项的施工。
高炉大修项目多,施工场地狭窄,工期紧张,需要多工种交叉作业,为确保安全、优质、按期完成大修各项任务,需要各专业协调配合、统一调度,故而制定此施工方案。
二、质量目标大修工程中各单项工程合格率100%。
三、人员组织机构项目经理安装队长安全员预算员炉窑队长电工队长四、施工方案(一)高炉停产前(1)准备制作好安装和砌筑时所需要的各种防护措施,保护棚及吊盘等。
(2)将大修时所需要用的水、电、气连接至施工现场,准备好各种大修时的机械设备与工具。
(3)与甲方结合,确认所到的各种备件及各种耐材。
(二)高炉停炉后施工顺序:预休风降料面→放残铁→开炉门(安装溜槽)→扒炉料(炉内有结镏放炮)、搭设上层吊盘→耐材自上而下拆除至第一层碳砖→耐材清理→拆除水冷壁、冷却板、炉喉钢砖→封炉门→炉体耐材砌筑(8-10带水冷壁回装)→试水打压→炉体耐材喷涂(三)施工方案综述休风降料面后,搭设放残铁平台,放残铁,放残铁结束后,具备施工条件首先拆放残铁平台、开炉皮大门(安装扒料溜槽),扒残料至炉底第一层碳砖、安装吊盘、拆除中套;吊盘提升至钢砖上侧,炉喉钢砖及水冷壁拆除(水冷壁拆除同时在下层钢砖底部焊接挡板安装上层环梁、环轨);8-10带水冷壁、钢砖清理,剩余碳砖清理;同时中套回装;下部保护棚环轨、电动葫芦安装,封炉门,炉体砌筑开始,同时冷却壁、钢砖由溜槽检修孔回装;炉体水冷管随水冷壁安装同步进行、仪表热电偶钢管随砌筑同步进焊接。
