土钉墙支护施工方案[001]
- 格式:doc
- 大小:42.00 KB
- 文档页数:7
地下室基坑土钉墙支护施工方案一、施工前准备工作1.定位:根据设计要求,确定基坑的位置和尺寸,并进行精确定位。
2.清理:清理场地上的杂物、树木等,确保施工区域的干净。
3.准备材料和设备:准备好所需的土钉、钢筋网、浆液、水泥等材料,同时检查土钉打孔机、钢筋切割机等设备是否完好。
二、土钉打孔1.根据设计要求确定土钉的位置,并在地面上进行标注。
2.使用土钉打孔机进行土钉的打孔工作。
打孔深度根据设计要求确定,通常为土层稳定的深度。
3.打孔后进行清理,将孔内土壤清理干净,以便后续土钉的安装。
三、土钉安装1.安装土钉前,先在土钉上喷涂浆液,以提高土钉与土壤的粘结力。
2.将土钉插入孔内,直至达到设计要求的深度。
同时,加强对土钉是否与孔壁贴合的检查,确保土钉安装的牢固。
3.安装完土钉后,将钢筋网固定在土钉上,以加强土钉的支撑能力。
四、锚固和销凿扩孔1.在土钉的末端,进行锚固处理。
可以采用注浆锚固、化学锚固等方式进行锚固。
2.针对较大的土钉,可进行销凿扩孔处理,以提高土钉的支撑能力。
五、喷涂混凝土1.在土钉墙表面喷涂一层浆液,以增加土钉与混凝土的粘结力。
2. 制备混凝土,并使用抹面板将混凝土均匀地涂抹在土钉墙表面。
混凝土的厚度应符合设计要求,一般为10-15cm。
六、施工质量控制1.在施工过程中,要随时检查土钉的安装质量,包括土钉的深度和孔壁与土钉的贴合情况等。
2.对锚固处理和销凿扩孔等操作进行监控,确保施工质量。
3.在喷涂混凝土时,要保证混凝土的均匀性和灌浆质量。
4.施工结束后,进行验收,确保支护墙的安全牢固。
七、安全措施1.施工现场应设置警示标志,保证施工区域的安全。
2.工人应佩戴安全帽、防护眼镜等防护装备,并严格遵守操作规程和安全操作规范。
3.紧急情况下,要及时采取应急措施,保护工人的安全。
土钉墙边坡支护专项施工方案一、项目概况:该项目位于XX地区XX路XX号,地势较为陡峭,存在边坡崩塌的隐患。
为了保障边坡的稳定性,需要进行土钉墙的支护工程。
二、施工单位及责任:施工单位:XX建筑工程有限公司三、施工前准备工作:1.确定施工范围和土钉墙的设计方案。
2.确定施工材料和设备,保证质量和数量充足。
3.制定施工计划和施工图纸。
四、施工步骤:1.清理施工区域,确保施工基础平整、无障碍物。
2.根据设计方案,进行土钉墙的基础开挖,确保基础尺寸和质量。
3.安装土钉,在边坡上按照设计要求进行布置,并确保土钉的锚固牢固。
4.进行喷射混凝土作为土钉墙的面层,并用细石混凝土进行保护。
5.进行土钉墙的排水处理,防止水土流失。
6.进行地面的修整和绿化工作,使其与周围环境协调一致。
五、施工安全措施:1.施工期间,所有施工人员必须佩戴安全帽和安全鞋,合理使用安全防护设备。
2.施工现场必须设立警示标志,指示施工区域,防止行人误入施工区域。
3.涉及高空作业时,必须采取安全绳网等措施,确保人员安全。
4.施工过程中,遵守施工规范和操作规程,确保作业平稳进行。
六、质量控制:1.施工过程中,严格按照设计方案进行施工,确保材料和施工质量达到设计要求。
2.施工结束后,进行验收,确保土钉墙的稳定性和安全性。
3.施工单位要对施工过程进行记录和整理,以备备案。
七、施工总结:通过以上的施工方案,可以保证土钉墙边坡支护工程的顺利进行,提高边坡的稳定性和安全性。
在施工过程中,要严格遵守相关规范和安全操作规程,加强施工管理,确保施工质量和安全。
土钉墙支护施工方案

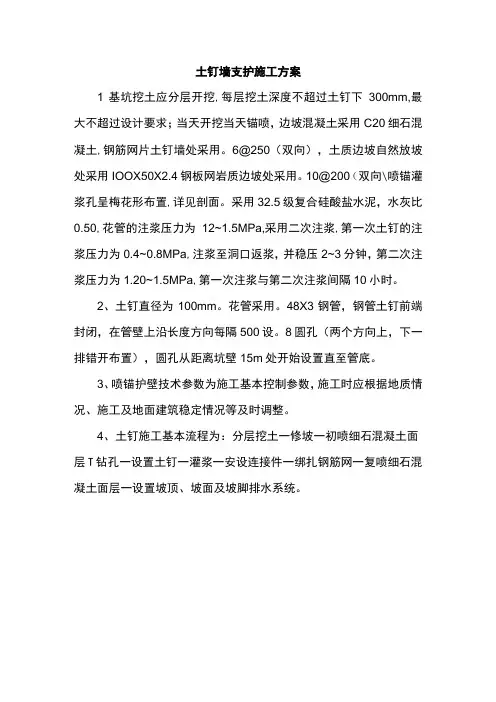

1基坑挖土应分层开挖,每层挖土深度不超过土钉下300mm,最大不超过设计要求;当天开挖当天锚喷,边坡混凝土采用C20细石混凝土,钢筋网片土钉墙处采用。
6@250(双向),土质边坡自然放坡处采用IOOX50X2.4钢板网岩质边坡处采用。
10@200(双向\喷锚灌浆孔呈梅花形布置,详见剖面。
采用32.5级复合硅酸盐水泥,水灰比0.50,花管的注浆压力为12~1.5MPa,采用二次注浆,第一次土钉的注浆压力为0.4~0.8MPa,注浆至洞口返浆,并稳压2~3分钟,第二次注浆压力为1.20~1.5MPa,第一次注浆与第二次注浆间隔10小时。
2、土钉直径为100mm。
花管采用。
48X3钢管,钢管土钉前端封闭,在管壁上沿长度方向每隔500设。
8圆孔(两个方向上,下一排错开布置),圆孔从距离坑壁15m处开始设置直至管底。
3、喷锚护壁技术参数为施工基本控制参数,施工时应根据地质情况、施工及地面建筑稳定情况等及时调整。
4、土钉施工基本流程为:分层挖土一修坡一初喷细石混凝土面层T钻孔一设置土钉一灌浆一安设连接件一绑扎钢筋网一复喷细石混凝土面层一设置坡顶、坡面及坡脚排水系统。
土钉墙边坡支护施工方案土钉是一种常用的边坡支护措施,通过将钢筋或玻璃钢土钉套入边坡中,再用高强度混凝土灌注固定,能够增加边坡的稳定性,防止边坡滑坡、崩塌等事故的发生。
以下是一种土钉墙边坡支护施工方案:1.资料准备:根据工程设计要求,准备所需的土钉、混凝土、钢筋等材料,并进行验收。
同时,需要准备好相关施工设备,如挖掘机、混凝土搅拌机、浇注设备等。
2.边坡开挖:首先根据工程设计要求,对边坡进行开挖,将边坡表土和松散的土体清除,使边坡基础达到设计要求的坡度和稳定性。
3. 土钉布置:按照设计要求的钢筋间距和埋置深度,在边坡上钻孔,钻孔直径一般为150-250mm,孔深一般为2-3m,孔与孔之间的距离一般为1-1.5m。
然后将土钉套入孔内,使其留出一定长度。
4.混凝土灌注:将混凝土搅拌机移至施工现场,调配好混凝土,并使用浇注设备将混凝土灌注至土钉孔中,填充孔隙。
同时,在灌注混凝土的过程中,用棒杆对土钉进行顶压,使其贴合边坡。
5.钢筋绑扎:在土钉灌注完毕后,需要对土钉进行钢筋绑扎,以增加土钉的抗拉能力。
根据设计要求,在土钉上固定好钢筋,并进行绑扎,确保钢筋的牢固。
6.土钉头部处理:土钉灌注固定后,需要对土钉头部进行处理,一般采用水泥封头的方法。
将水泥砂浆均匀地涂抹在土钉头部,使其与边坡表面相平。
7.养护:土钉墙施工完毕后,进行养护。
通常采取覆盖土袋或喷洒水等方式,保持土体湿润,待混凝土充分凝固后,方可进行后续施工。
8.监测:在土钉墙边坡支护施工完毕后,需要进行监测工作,以确保边坡的稳定性。
通过在边坡不同位置设置监测点,定期进行监测,监测土钉拉力以及边坡位移等数据。
以上是土钉墙边坡支护的施工方案,通过合理的施工操作和监测措施,能够提高边坡的稳定性,确保施工质量。
在实际施工过程中,应严格按照设计要求进行操作,以确保施工效果和工程安全。
同时,应进行必要的安全措施,规范操作,避免事故的发生。
第一节、土钉墙支护施工方案一、适用范围外乡钉墙支护工程施工方案需要经过论证后实施。
土钉墙由密集的土钉群、被加固的原位土体、喷射的混凝土面层和必要的防水系统组成。
土钉墙支护工程的适用范围如下:(1)深度不大于12m的基坑支护或边坡加固,应用期限不宜超过18个月。
(2)基坑侧壁平安等级为二、三级。
二、施工准备〔一〕材料要求1、土钉钢筋宜采用HRB335、HRB400钢筋,钢筋直径宜为l6~32mm。
使用前应调直、除锈、除油;2、优先使用强度等级为P·032.5的普通硅酸盐水泥;3、采用干净的中粗砂,含泥量应小于5%;4、使用速凝剂时,应做与水泥的相容性试验及水泥浆凝结效果试验;5、钢筋网,钢筋直径宜为6~10mm,间距宜为150~300mm。
〔二〕主要机具1、成孔机具一般宜选用体积较小、重量较轻、装拆移动方便的机具。
常用有锚杆钻机、地质钻机、**铲。
在易塌孔的土体钻孔时宜采用套管成孔或挤压成孔设备。
2、灌浆机具设备注浆设备有注浆泵、灰浆搅拌机等,其规格、压力和输浆量应满足施工要求。
3、混凝土喷射机具混凝土喷射机具有z-5混凝土喷射机和空压机等。
〔三〕作业条件1、有齐全的技术文件和完整的施工方案,并已进展技术交底。
2、进展场地平整,拆迁施工区域内的报废建筑物和挖除工程部位地面以下3m 内的障碍物,施工现场应有可使用的水源和电源。
在施工区域内已设置临时设施并修建施工便道及排水沟,各种施工机具已运到现场,且安装维修试运转正常。
3、已进展施工放线,土钉孔位置、倾角已确定;各种备料和配合比及焊接强度经试验可满足设计要求。
〔四〕土钉墙设计及构造应符合以下规定:1、土钉墙墙面坡度不宜小于1:0.1。
2、土钉必须和面层有效连接,应设置承压板或加强钢筋等构造措施,承压板或加强钢筋应与土钉螺栓连接或钢筋焊接连接。
3、土钉的长度宜为开挖深度的0.5~1.2倍,间距宜为l~2m,呈梅花形或正方形布置,与水平面夹角宜为5°~200°4、土钉钢筋宜采用HRB335、HRB400级钢筋,钢筋直径宜为l6~32mm,钻孔直径宜为70~150mm。
本工程位于XX市XX区,为城市地下轨道交通隧道工程,土钉墙支护施工是本工程的重要组成部分。
根据设计要求,土钉墙支护结构采用土钉墙形式,用于支护隧道开挖形成的边坡。
二、施工准备1. 施工组织成立土钉墙支护施工小组,负责土钉墙施工的组织实施。
小组成员包括项目经理、技术负责人、施工员、质量员、安全员等。
2. 材料设备(1)材料:水泥、砂、石子、粉煤灰、矿物掺和料、外加剂、钢筋、土工合成材料等。
(2)设备:钻机、注浆机、搅拌机、喷浆机、挖掘机、运输车辆等。
三、施工工艺1. 施工流程放线→ 开挖→ 修坡→ 土钉钻孔→ 注浆→ 编网喷砼→ 开挖下一层2. 施工步骤(1)放线:根据设计图纸,确定土钉墙支护结构的位置和尺寸,进行放样复核。
(2)开挖:沿基坑内侧周边分层、分段开挖沟槽,每层挖土深度 1.2m,严禁超挖。
(3)修坡:对开挖后的边坡进行修整,确保边坡平整并符合设计规定的坡度。
(4)土钉钻孔:采用机械成孔和洛阳铲成孔相结合,孔径11cm,孔深允许误差-20cm,成孔角度为8~12。
(5)注浆:注浆压力0.3MPa,配比如下:水泥:砂:水=10:30:45,加适宜外加剂。
(6)编网喷砼:采用土工合成材料挂网,喷砼厚度不小于7cm,喷层厚度大于7cm 时,应分两层喷射。
(7)开挖下一层:在上一层土钉墙支护结构达到设计强度后,方可进行下一层开挖。
四、施工质量控制1. 材料质量控制:严格按照设计要求进行材料采购、验收,确保材料质量符合规范。
2. 施工过程控制:加强施工过程的质量检查,确保施工质量符合设计要求。
3. 工程验收:在土钉墙支护结构施工完成后,进行工程验收,确保工程质量达到设计要求。
五、安全措施1. 施工人员安全:对施工人员进行安全教育和培训,确保施工人员具备安全操作技能。
2. 施工现场安全:设置安全警示标志,加强施工现场安全管理,防止安全事故发生。
3. 机械设备安全:定期检查机械设备,确保机械设备运行正常。

土钉墙支护施工方案(仅供参考)土钉墙支护施工方案工程概况:本工程采用土钉墙支护技术,随着基坑逐层开挖,逐层进行支护,直至坑底。
施工时在基坑开挖坡面,用洛阳铲或机械成孔,孔内放锚杆并注入水泥浆,在坡面安装钢筋网,喷射强度等级不低于C20的混凝土,使土体、土钉锚杆及喷射混凝土面层结合,为深基坑土钉支护。
该技术具有施工简便、灵活机动、适用性强、隔水防渗等优点,在我国的应用日益广泛。
土钉墙工艺简介:土钉墙支护技术利用岩土介质的自承能力,借助土钉与周围土体的摩擦力和粘聚力,将不稳定土体和深部稳定土层连在一起形成稳定的组合体。
土钉端与钢筋网相互连接,之后喷射混凝土,土钉与土体形成复合体,提高了边坡整体稳定和承受坡顶超载能力,增强土体破坏延性,改变边坡突然坍方性质。
施工组织:健全施工组织机构是保证施工质量和进度的关键,工程实行项目管理,管理人员应履行各自职责。
施工班组由具有丰富施工经验的劳务队组成,劳动力合理调整,确保各阶段施工人员及时到位。
作业层施工人员组成情况见附表1.主要施工机械设备:本工程需要的主要施工机械设备见附表2.工艺流程及施工方法:施工应根据土方开挖情况进行。
开挖一步,支护一步,直至基坑底。
施工前设置位移观测点,施工期间应连续观测,直至施工完毕。
从保证工程质量的重要性来看,土钉墙施工是关键环节,其特点表现为作业时间长,施工难度大,受土体影响大。
根据工程情况,基槽的开挖深度为5.2米,距离基槽边缘500毫米处有一座高3.6米的地上单层建筑物。
在计算时,该建筑物按满面荷载进行考虑,考虑荷载为静荷载,荷载为10KPa。
基槽开挖时,首先开挖2米深,然后进行第一步支护,然后逐步进行开挖及支护工作。
1、工艺流程:设计课程中常用的软件。
2、主要技术参数:1)土钉孔径为100毫米,孔内注浆体强度等级为M15;2)钻孔深度(自上而下分为两排):第一排:6.5米第二排:5.5米3)钻孔间距:水平间距为1.0米,竖向间距为1.5米;4)土钉锚杆:HRB335级热轧带肋钢筋φ25.5)土钉布置形式:三角形;6)网片钢筋:HPB235φ8,间距为180毫米;7)喷射混凝土强度等级:C20;8)喷射混凝土厚度:80~100毫米;9)坡顶混凝土:外延0.5米,作好护坡顶排水;3、施工方法:A、材料:普通硅酸盐P.O42.5R水泥,5毫米碎石,中砂,HPB235级φ8圆钢。

土钉墙支护施工工法土钉墙可分为单一土钉墙、预应力锚杆复合土钉墙、水泥土桩复合土钉墙、微型桩复合土钉墙等类型。
土钉墙应按照规定对基坑开挖的各工况进行整体滑动稳定性验算;土钉墙与截水帷幕结合时,还应按照规定进行地下水渗透稳定性验算;对土钉进行承载力计算。
土钉墙或复合土钉墙支护的土钉不应超出建筑用地红线范围,同时不应伸入邻近建(构)筑物基础及基础下方。
1.适用条件:基坑侧壁安全等级为二级、三级。
单一土钉墙适用于地下水位以上或降水的非软土基坑,且深度不宜大于12m;预应力锚杆复合土钉墙适用于地下水位以上或降水的非软土基坑,且深度不宜大于15m;水泥土复合土钉墙用于非软土基坑时,基坑深度不宜大于12m,用于淤泥质土基坑时,基坑深度不宜大于6m,不宜在高水位的碎石土、砂土层中使用;微型桩复合土钉墙适用于地下水位以上或降水的基坑,用于非软土基坑时,基坑深度不宜大于12m,用于淤泥质土基坑时,基坑深度不宜大于6m。
当基坑潜在面内有建筑物、重要地下管线时,不宜采用土钉墙。
2.土钉墙的构造要求①土钉墙、预应力锚杆复合土钉墙的坡比(墙面垂直高度与水平宽度的比值)不宜大于 1:0.2。
②土钉墙宜采用洛阳铲成孔的钢筋土钉。
对易塌孔的松散或稍密砂土、稍密的粉土、填土或易缩径的软土宜采用打入式钢管土钉。
打入困难的土层,宜采用机械成孔的钢筋土钉。
③土钉水平间距和竖向间距宜为1~2m;土钉倾角宜为5°~20°④成孔注浆型钢筋土钉成孔直径宜为70~120mm;土钉钢筋宜选用HRB400HRB500钢筋,直径16~32mm;土钉孔注浆材料可选用水泥浆或水泥砂浆(1:2~1:3)强度不宜低于20MPa。
⑤钢管土钉用钢管外径不宜小于 48mm,壁厚不宜小于3mm。
⑥土钉墙高度不大于12m 时,喷射混凝土面层要求有:厚度 80~100mm,设计强度等级不低于C20;应配置钢筋网和通长的加强钢筋,宜采用HPB300级钢筋,钢筋网用直径 6~10mm、间距150~250mm,加强钢筋用直径14~20mm。
土钉墙支护施工方案
一、岩土勘察与设计
施工前需要进行岩土勘察与设计,确定边坡的稳定性状况和土质情况。
根据勘察结果,进行土钉的尺寸、深度、间距等参数的确定,并进行结构
设计,确保土钉墙的稳定性和承载力。
二、土钉材料选用
选择优质的土钉材料,材料的强度和耐久性是施工质量的关键。
一般
情况下,使用碳钢土钉,根据边坡的斜率和土质的情况,选择合适的土钉
直径和长度。
三、钻孔施工
根据设计要求,在边坡上预先打好钻孔,钻孔的直径和深度要符合设
计要求。
钻孔施工应注意防止钻孔偏离水平,保证土钉的安装质量。
四、土钉安装
五、锚固灌浆
土钉灌浆是为了增加土钉与边坡之间的摩擦力和抗剪强度。
采用高强
度的灌浆材料,根据设计要求进行灌浆作业。
灌浆材料应具备耐久性和良
好的粘结性,以保证土钉墙的稳定性。
六、喷砼衬砌
为了增加土钉墙的整体稳定性,在土钉墙外面设置喷砼衬砌。
喷砼衬
砌要求材料的强度和厚度达到设计要求,喷砼时注意控制喷砼厚度和均匀性,以保证整体结构的稳定性。
七、边坡养护
土钉墙施工完成后,需要对边坡进行养护。
养护期间,应注意边坡排水和防水措施的施工,避免边坡受到雨水侵蚀。
此外,还应定期检查土钉墙的稳定性和灌浆质量,及时进行维护和修补。
总结起来,土钉墙支护施工方案主要包括岩土勘察与设计、土钉材料选用、钻孔施工、土钉安装、锚固灌浆、喷砼衬砌和边坡养护。
通过科学的施工方案和严格的质量控制,能够保证土钉墙的稳定性和耐久性,实现边坡的有效支护和工程安全。
土钉墙支护施工组织设计方案1. 引言土钉墙支护工程是一种常见的地质灾害治理和土壤稳定工程技术,适用于岩石或土壤边坡的支护和加固。
本文档旨在详细介绍土钉墙支护施工组织设计方案。
2. 项目概述土钉墙支护项目位于xxx地区的某边坡,主要目的是改善边坡的稳定性和防止地质灾害发生。
该项目的范围包括xxxx。
设计方案的目标是高效、安全地完成土钉墙支护施工。
3. 工程准备在施工开始前,需要进行一系列工程准备工作,包括但不限于: - 材料准备:根据设计要求,准备所需的土钉、注浆材料、土壤改良材料等。
- 设备准备:准备施工所需的土钉打孔机、喷射机、土钉拉力机等专用设备,并确保其正常运行。
- 人员组织:组建施工队伍,包括项目经理、工程师、施工人员等,确保人员配备齐全。
- 施工场地准备:对施工现场进行清理、平整,并设置施工标志和警示牌,确保施工安全。
4. 施工工艺流程本项目的施工工艺流程可以分为以下几个主要步骤:4.1 土壤钻孔处理1.在设计位置确定钻孔点位,使用土钉打孔机进行土壤钻孔。
钻孔深度和间距根据设计要求确定。
2.清理钻孔孔口,将孔口内的杂物清理干净,确保土钉后续注浆作业的顺利进行。
4.2 土钉注浆1.安装土钉注浆设备,将预先制备好的注浆材料注入注浆设备中备用。
2.将注浆设备连接到钻孔口,注浆材料通过压力送入土钉孔中,完成土钉注浆作业。
4.3 土钉固定1.在土钉注浆完成后,根据设计要求,在土钉头部安装预制头板或者临时接头,用以固定土钉。
2.使用土钉拉力机对土钉进行拉力,确保土钉紧固牢固。
4.4 喷射混凝土1.根据设计要求,在土钉支护的外表面进行喷射混凝土,以增加整个土钉墙的强度和稳定性。
2.控制喷射混凝土的厚度和均匀性,确保施工质量。
4.5 后期处理1.完成土钉墙的施工后,对施工现场进行清理,并将施工材料和设备进行撤离。
2.进行施工质量检查,确保施工符合设计要求和规范。
5. 安全措施在土钉墙支护施工过程中,为确保安全,需要采取以下措施: - 施工现场设置安全警示标志牌,提醒工作人员和过往人员注意安全。
深基坑开挖支护土钉墙施工方案工艺流程1.边坡修整土方开挖至土钉设计标高下0.5m后,应人工及时修整坡面。
坡面平整度允许偏差±20mm。
2.成孔采用洛阳铲人工成孔,俩人一组。
成孔过程中注意控制倾角及孔径,成孔后对孔深、孔径、倾角进行检查验收,做好施工记录及隐检记录。
土钉墙施工允许偏差3.按设计要求制作钢管杆体,并按设计要求加焊定位支架。
4.注浆按设计要求水灰比搅拌水泥浆,注浆时,注浆管应插至孔底,在一次注浆完成2.0小时内进行二次补浆,并将孔口封堵。
水泥浆须拌合均匀,随拌随用,一次拌合的水泥浆须在初凝前用完,锚管均为对齐布置,平均每延米锚管注浆量不少于50kg。
5.钢筋网片制作与安装钢筋网片按设计要求制作,网片规格φ6.5@250×250,网节点采用点焊或绑扎,网片搭接长度不少于300mm。
网片外侧按设计要求加焊加强筋。
6.土钉头焊接土钉钢筋按设计要求焊接在钢筋网片的加强钢筋上,加强钢筋与土钉钢筋的焊接长度不小于200mm。
7.面层喷射砼喷射砼施工过程中严格计量配比,喷射作业应分段进行,同一分段内喷射顺序应自下而上,喷射时喷头与受喷面应保持垂直。
喷射射距0.8~1.5m,喷射砼终凝2小时后应喷水养护。
每层土钉喷射砼施工时,作一组砼试块,标养28天后进行检验。
喷射砼厚度允许偏差±10mm。
8.杂填土中土钉锚杆质量保证措施土钉墙施工完成后现场选取土钉总数的5%,且不少于3根作现场拉拔试验,试验的抗拉力不少于其承载力设计值。
如遇现场土钉施工时不满足要求,则应通过与设计院沟通,采取二次灌浆工艺,一方面确保土钉抗拔设计值小于满足设计要求;另一方面通过加压注浆,有效填充杂填土层中的空隙,改善土层力学性能,从而提高边坡自身稳定性。
9.填土层中土钉遇流塑状淤泥的加强措施淤泥层开挖每段不超过6m,并采用跳槽开挖,下层土体应在上层土钉墙注浆3d后方可开挖,每层开挖出作业面后,应立即进行支护。
关于基坑进行相应的支护措施土钉墙支护施工方案依据开挖变更图纸,需对基坑进行相应的支护措施,根据《建筑基坑支护技术规程》(JGJ120-99),我施工方建议采用土钉墙支护措施,先有次方案具体工艺如下:一、土钉支护设计参数:(1)开槽深度按10m内进行设计,坡度1:0.3(2)土钉为注浆土钉,孔径100mm,与水平面间的夹角为10度.主筋为Ⅱ级螺纹钢φ20,土钉水平间距1.5m,垂直间距1.5m,呈梅花形布置共5排,第一排长6.0m, 第二排长6.0m, 第三排为长5.0m,第四排长4.0m, 第五排为长4.0m.使钢筋居中,尾部设置弯钩与面层连接。
采用常压灌注水泥浆,水泥为P.O32.5#水泥,水灰比0.45.考虑到下层砾石中成孔的困难性,局部锚管代替土钉,用冲击设备将钢管打入卵石层中锚管设计样式见锚管的管体采用普通钢管,其外径不小于48mm,锚管内端应加工成锥形扩大头,沿管壁呈螺旋型布孔,出浆孔孔径取8—10mm,间距30cm,锚管外端1.0-2.0m处不设孔眼。
(3)土钉水平间距1.5m,垂直间距1.5m,呈梅花形布置,每根长6.0m.(4)土钉采用常压灌注水泥浆,水泥为普通425#水泥,水灰比0.45。
(5)坡顶打设摩擦土钉采用Ⅱ级螺纹钢φ20,长度为2m,间距2.5m。
二、面层参数:(1)喷射混凝土面板厚度为10~16cm,强度为C20,指定配合比为1:2:2(水泥:砂:石子).(2)坡面挂钢筋网,¢8@250*250,用火烧丝绑扎,钢筋接头搭接不小于8cm,网片与坡面距离大于3cm。
网片处配¢16横竖加强筋,布置间距@1500*3000。
加强筋和土钉端头采用直角弯钩焊接。
(3)坡顶设1m宽散水坡,坡底下插60cm,以保证坡底稳定性。
(4)混凝土面层应设置泄水孔和排水孔。
三、有关问题的解释和补充说明:1、方案的解释和说明本设计基于甲方提供开挖图,而设定方案,如施工顺序和图纸调整,则方案相应调整.2、排水措施。
土钉墙支护设计施工方案一、设计1.1 设计原则土钉墙支护设计的目的是增强边坡的稳定性,减小边坡的倾动和滑移。
在设计土钉墙支护时,应遵循以下原则:•考虑地质条件,确定土钉的长度和布置密度;•确保土钉墙的整体稳定性和有效承载能力;•保证土钉的抗拉性能和连接性能;•考虑土钉与混凝土面板的连接方式。
1.2 设计内容1.确定设计边坡的稳定性分析结果;2.根据边坡工程实际情况确定土钉的长度和布置密度;3.设计土钉墙的结构形式和尺寸;4.确定土钉的类型、直径和长度;5.确定土钉与混凝土面板的连接方式。
二、材料2.1 土钉土钉是土工合成材料,由钢筋、钢绞线等材料组成,主要用于边坡支护和加固。
在土钉墙支护设计中,应选用质量可靠、抗拉力强的土钉。
2.2 混凝土在土钉墙支护中,混凝土是起着固定土钉和作为面板支护的作用。
混凝土应具有良好的抗压性能和抗震性能。
三、施工3.1 施工准备1.准备所需材料和设备;2.清理施工现场,并对边坡进行清理和整平;3.制定施工方案,并确定土钉的布置位置。
3.2 施工工艺1.钻孔:根据设计要求,对边坡进行钻孔,孔深应达到设计要求的土钉长度;2.安装土钉:将土钉插入孔内,填充灌浆材料,并进行双向交替锚固;3.制作混凝土面板:浇筑混凝土面板,保证表面光滑平整;4.进行土钉和混凝土面板的连接:根据设计要求将土钉与混凝土面板进行连接。
3.3 施工质量检查1.对土钉墙支护进行验收,并进行相关质量检查;2.对土钉的锚固长度和锚固质量进行检查;3.对混凝土面板的质量进行检查,保证面板平整、无裂缝。
四、验收1.完成土钉墙支护后,对工程进行验收;2.检查土钉的质量和连接情况;3.检查混凝土面板的质量;4.完成验收合格后,进行竣工验收。
五、总结土钉墙支护设计施工方案是土建工程中重要的一环,设计施工过程需严格按照相关规范和设计要求进行。
只有确保土钉墙支护质量和连接稳固,才能保证边坡支护工程的稳定性和安全性。
基坑土钉墙支护施工方案
一、背景介绍
基坑土钉墙支护技术是一种常用的基础支护技术,主要用于在城市建设中进行地基加固和基坑支护,有效确保施工安全和工程质量。
二、施工方案
1. 资料准备
在施工前,需要准备好相关资料,包括设计图纸、工程测量数据、土壤力学性质等,以便合理安排施工工序。
2. 钻孔作业
首先进行钻孔作业,根据设计要求确定土钉墙的位置和孔径尺寸,使用钻机进行孔洞的钻取,确保孔洞的准确度和水平垂直度。
3. 土钉安装
安装土钉时,首先在孔洞中喷涂防腐剂,然后将土钉插入孔洞中,再注浆封固土钉,确保土钉牢固地固定在基坑围护结构中。
4. 支撑结构搭设
在土钉固定后,搭建支撑结构,以确保基坑周围土体的稳定性,一般采用钢架或混凝土结构进行支撑。
5. 外墙施工
最后进行基坑外墙的施工,根据设计要求进行砌砖或浇筑混凝土,完成基坑土钉墙支护结构的搭建。
三、施工注意事项
1.施工过程中需严格按照设计要求和施工规范进行操作,确保土钉墙支
护结构的安全性和稳定性。
2.施工过程中需加强现场管理,保障作业人员的安全,做好安全防护工
作。
3.施工结束后需进行验收和记录,确保基坑土钉墙支护结构符合设计要
求并进行后期监测维护。
四、总结
基坑土钉墙支护施工是一项重要的基础工程技术,通过科学合理的施工方案和严格的施工管理,能够有效保障基坑工程的安全和质量。
在实际施工中,我们要加强技术培训和质量管理,不断提高工程施工水平,为城市建设贡献力量。
建筑施工基坑土钉墙支护施工方案一、项目概况本工程位于某市核心商业区,业主计划在这个区域新建一处商业大楼,由于该区域地处地铁线路附近,为避免施工对地铁运营造成影响,因此需要对基坑进行支护。
本方案针对该工程开展了详细的基坑土钉墙支护施工方案和技术方案。
二、基坑土钉墙支护方案2.1 工程分类本工程属于浅基础,不需要进行长期的挖掘作业。
因此,选择了土钉墙支护。
2.2 基坑材料分析本工程地质情况为软黏土,经实测,最大垂直荷载为150kN/m2,最大水平荷载为105kN/m2。
因此,我们建议采用4米长的φ32土钉。
2.3 支护方法(1)基坑开挖确定基坑开挖范围,测量出挖掘深度和坑壁倾斜角度。
对于坑底部分,采取较为宽松的挖掘方式,保留较大的土层,有利于钻孔和钉杆的施工,同时可以增加钉墙的支持力。
而在坑壁部分,采取较紧凑的挖掘方式,便于钉墙的施工。
(2)土钉墙清洁在钉墙区域周围,拆除或挖出所有与钉墙有接触的障碍物。
清除出可见的土层、树根、石头和其它障碍物。
(3)预埋钢筋在准备工作完成后,按照工程设计要求,在预埋钢筋位置进行场地标记,钻孔深度应达到设计要求的完整长度,并须保持良好的垂直度。
(4)土钉锚固在钻孔后,进行清洗和冲击振动,以保证孔内无土屑和杂泥,并且孔洞底部冲孔整齐,并用同类材料、设备和技术处理,使钻孔达到设计要求。
随后,将土钉卡入钢筋中,按需调整土钉的长度,并采用钉筒上下运动的形式将其固定在孔内,并采用球形扣件或棘轮式杆端套来保护管身,以确保牢固。
(5)喷涂网格砂浆当所有土钉固定后,对钉头部分进行清洁处理后,进行喷涂网格砂浆加强层。
在喷涂网格砂浆前,确保土钉表面的酸碱中性均达到设定要求。
2.4 施工工艺施工方案如下:(1)布设网格在钢筋上进行网格布置,并在喷涂网格砂浆之前测量每个钉孔的深度、位置以及均匀的尺寸和位置,以便进行标记,便于施工。
(2)排砖排桩在钉墙上方安装排桩与排砖,以支撑正在施工的钉墙。
土钉墙支护施工方案土钉墙支护施工方案一、工程概述:本施工方案旨在对土质较差的土堡墙进行支护加固,提高墙体的稳定性和抗震能力。
施工内容主要包括土钉锚固、喷锚网安装、土钉高强度砂浆充填及喷涂防水材料等。
二、施工步骤:1.确定施工界限和工作面:根据设计要求,确定施工范围,并进行清理和平整。
2.土钉锚固:选用合适长度和直径的土钉,根据设计要求和钻孔情况确定锚固深度,逐个钻孔并安装土钉。
3.喷锚网安装:将喷锚网切割成合适尺寸,然后用螺丝或铁丝固定在土钉上,保证喷锚网与土钉牢固连接。
4.土钉充填:在土钉孔中先注入适量高强度砂浆,再将土钉插入孔内,并在混凝土凝固前进行振捣,保证充填均匀。
5.喷涂防水材料:等砂浆充填完全干燥后,对土钉墙表面进行清理和修整,然后进行喷涂防水材料的涂覆,保证墙体防水性能。
6.施工验收:经过以上施工步骤后,进行施工验收,检查土钉、喷锚网、砂浆充填和喷涂防水材料等的合格情况。
三、施工要点:1.确定土钉墙的受力特点,根据土质和设计要求合理选择土钉的直径和长度,确保土钉的承载能力满足要求。
2.土钉的钻孔和安装要求精确,保证土钉的位置准确和安装密实,确保土钉与喷锚网的牢固连接。
3.土钉充填时要均匀振捣,保证高强度砂浆充填均匀,没有空隙和气孔。
4.喷涂防水材料要使用质量良好的材料,并确保涂覆均匀,覆盖面积达到设计要求。
5.施工过程中要严格按照设计要求和施工规范进行操作,保证施工质量和工程安全。
四、材料和设备:1.土钉:选用长度和直径适宜的钢筋或钢管,具备一定的承载能力。
2.高强度砂浆:选用合适配比的高强度水泥砂浆,具备良好的充填性能和抗震能力。
3.喷锚网:选用锚固能力强、耐腐蚀的喷锚网,确保与土钉的牢固连接。
4.喷涂防水材料:选用防水性能优良、易施工的喷涂防水材料。
5.施工设备:包括钻机、振捣机、喷涂设备等。
五、安全措施:1.施工人员需参加安全培训,持证上岗。
2.施工现场设置安全警示标志,明确施工区域,保证施工区域内的人员和设备安全。
土钉墙支护施工方案50134一、施工准备工作1.按设计要求检查边坡地质情况和施工图纸,确定地面开挖范围和土钉布置位置。
2.准备好所需的施工机械设备和材料,包括挖掘机、空压机、土钉、支护板、胶结材料等。
3.划定施工现场,设置警示标志和安全围栏,确保施工区域的安全。
二、地面开挖1.按设计要求采用适当的方式进行地面开挖,确保边坡的坡度和高度符合要求。
2.在地面开挖的同时,进行边坡松土,清除掉边坡表面的松土层和碎石。
3.地面开挖的深度应考虑土钉的埋深和支护板的夯实,一般深度为1.5倍土钉长度。
三、土钉布置1.根据设计要求确定土钉的布置密度和位置,一般为水平间距1m-2m,垂直间距1m。
2.将土钉锚固至边坡内部,一般的锚固深度为土钉长度的1/3-1/23.将土钉安装在预先钻好的孔眼中,保持水平,采用适当的方法固定土钉。
四、钢筋网安装1.在土钉上张设钢筋网,将其与土钉牢固连接。
2.把钢筋网拉紧,使其紧贴边坡表面,确保支护效果。
五、胶结材料注浆1.采用空压机将胶结材料注入土钉孔眼中,并进行注浆捣实。
2.确保胶结材料充分填充土钉孔眼中的空隙和裂缝,提高土钉与边坡的结合强度。
六、支护板安装1.在土钉上安装支护板,与土钉连接紧密,确保支护板牢固。
2.采用适当的方法将支护板与土钉连接,如使用螺栓、焊接等。
七、边坡整体夯实1.在支护板安装完毕后,对整个边坡进行夯实,确保边坡表面平整。
2.采用均匀的力量和适当的方法进行夯实,使边坡稳定牢固。
八、施工质量控制1.施工过程中,根据设计要求和监理要求进行施工质量的检查和控制。
2.对施工过程中出现的质量问题及时进行处理和整改,确保施工质量。
总结:。
土钉墙支护施工方案土钉墙支护施工方案1. 简介土钉墙是一种常用的土石支护结构,用于解决山体、边坡等地质条件不稳定的问题。
该方案为土钉墙支护的施工方案,旨在介绍施工的关键步骤、材料选择以及主要施工工艺等内容。
2. 施工步骤2.1 前期准备在施工开始之前,需要进行充分的前期准备工作。
具体步骤如下:1. 工程勘测:对施工场地进行详细勘测,确定地质条件、地下水位等参数,以制定合理的施工方案。
2. 设计方案:根据勘测结果,制定适合的土钉墙支护设计方案,并进行相关图纸的绘制。
3. 材料准备:根据设计方案,准备所需的土钉、钢筋、混凝土等施工材料。
2.2 土钉钻孔土钉钻孔是土钉墙支护的关键步骤,需要注意以下几点:1. 钻孔布置:根据设计方案确定钻孔的位置、间距和深度,并进行布置。
2. 钻孔施工:采用专用的土钻机进行钻孔,严格控制孔径和深度,并对孔口进行清理。
2.3 填充土钉孔在完成钻孔后,需要进行土钉孔的填充工作:1. 混凝土灌注:将预制的混凝土灌注到土钉孔中,填充孔隙,并将土钉与混凝土紧密结合。
2. 养护处理:对填充的混凝土进行养护处理,保证其强度和稳定性。
2.4 土钉喷射混凝土土钉喷射混凝土是土钉墙的主要构造部分,需要注意以下几点:1. 喷射混凝土准备:根据设计方案,准备好喷射混凝土的原材料,并进行混合、搅拌等工作。
2. 喷射混凝土施工:采用专用喷射设备进行混凝土喷射施工,控制混凝土的厚度和均匀性。
2.5 土钉墙面加固土钉墙面的加固是确保整个支护结构稳定的重要环节,具体施工步骤如下:1. 面网材料安装:在喷射混凝土初凝后,安装面网材料,固定在土钉墙面上。
2. 打钩连接:将面网与土钉进行打钩连接,并加固固定,提高整体的稳定性。
3. 面层施工:在面网安装完成后,进行土钉墙面的面层砂浆施工,提高外观效果和保护结构。
3. 安全措施在土钉墙支护施工过程中,需要注意以下安全措施:1. 严格遵守施工操作规程,确保施工人员的安全。
土钉墙支护施工方案一、工程概况1、工程名称:xx扶贫搬迁项目2、工程地点:本工程位于位于河北省xx,南侧为自强街,西侧为明德小学。
场地地势较北高南低,呈阶梯状,交通便利。
二、编制依据和工程地质条件1、《锚杆喷射混凝土支护技术规范》(GB50086—2001)2、《岩土锚杆技术规程》CECS 22:20053、建筑基坑工程技术规程DB13(J)133—20124、建筑基坑支护工程检测技术规范GB50497—20095、建筑地基基础工程施工质量验收规范GB50202—2002三、工程地质情况(详见《工程地质勘察报告》)四、基坑围护结构施工方案本工程由于施工的原因基槽已经开挖完毕,为防止在后期的施工过程中产生意外,造成不必要的损失,因此对所挖基槽槽边进行土钉护坡处理,处理依据为施工图纸。
1、施工方法:土钉成孔工艺采用洛阳铲人工成孔,土钉孔注浆采用重力注浆。
土钉及面层加强筋钢筋接头采用电弧焊,网筋编排采用绑扎或焊接。
采用空压机喷射混凝土法进行砼面板施工。
施工中根据实际情况可以调整土钉参数(长度密度)特别是遇到管线时,调整孔位,避开管线,同时保证基坑安全。
2、施工工艺根据地质划分开挖高度→开挖土方并修正边坡→初喷底层混凝土→钻设钉孔→土钉安装→注浆→挂钢筋网并与土钉尾部焊牢→安装泄水管→复喷表层混凝土至设计厚度3、周边放样根据土钉墙实际施工位置,进行放样复核,如有偏差应会同各方讨论解决。
拐角处土体极不稳定,所以放线时尽可能取直,挖土时形成一个弧面。
4、土方开挖根据出土方向和道路情况,可沿基坑一边开挖沟槽,土方开挖应与土钉布置相协调。
5、土钉制作、成孔土钉按设计采用16钢筋焊接而成,钢筋用HRB335级。
土钉按照设计标准加工制作,槽边斜坡上打梅花形45mm孔径,间距1600-2000mm。
剖面上面两排土钉长度为1.5米,下面两排土钉为2米,最下面一排为1.5米,上面翻边1米靠外位置加120mm砖砌防水沿,防水沿高度400mm。
第一节、土钉墙支护施工方案一、适用范围本土钉墙支护工程施工方案需要经过论证后实施。
土钉墙由密集的土钉群、被加固的原位土体、喷射的混凝土面层和必要的防水系统组成。
土钉墙支护工程的适用范围如下:(1)深度不大于12m的基坑支护或边坡加固,应用期限不宜超过18个月。
(2)基坑侧壁安全等级为二、三级。
二、施工准备(一)材料要求1、土钉钢筋宜采用HRB335、HRB400钢筋,钢筋直径宜为l6~32mm。
使用前应调直、除锈、除油;2、优先使用强度等级为P·032.5的普通硅酸盐水泥;3、采用干净的中粗砂,含泥量应小于5%;4、使用速凝剂时,应做与水泥的相容性试验及水泥浆凝结效果试验;5、钢筋网,钢筋直径宜为6~10mm,间距宜为150~300mm。
(二)主要机具1、成孔机具一般宜选用体积较小、重量较轻、装拆移动方便的机具。
常用有锚杆钻机、地质钻机、洛阳铲。
在易塌孔的土体钻孔时宜采用套管成孔或挤压成孔设备。
2、灌浆机具设备注浆设备有注浆泵、灰浆搅拌机等,其规格、压力和输浆量应满足施工要求。
3、混凝土喷射机具混凝土喷射机具有z-5混凝土喷射机和空压机等。
(三)作业条件1、有齐全的技术文件和完整的施工方案,并已进行技术交底。
2、进行场地平整,拆迁施工区域内的报废建筑物和挖除工程部位地面以下3m内的障碍物,施工现场应有可使用的水源和电源。
在施工区域内已设置临时设施并修建施工便道及排水沟,各种施工机具已运到现场,且安装维修试运转正常。
3、已进行施工放线,土钉孔位置、倾角已确定;各种备料和配合比及焊接强度经试验可满足设计要求。
(四)土钉墙设计及构造应符合下列规定:1、土钉墙墙面坡度不宜小于1:0.1。
2、土钉必须和面层有效连接,应设置承压板或加强钢筋等构造措施,承压板或加强钢筋应与土钉螺栓连接或钢筋焊接连接。
3、土钉的长度宜为开挖深度的0.5~1.2倍,间距宜为l~2m,呈梅花形或正方形布置,与水平面夹角宜为5°~200°4、土钉钢筋宜采用HRB335、HRB400级钢筋,钢筋直径宜为l6~32mm,钻孔直径宜为70~150mm。
5、注浆材料宜采用水泥浆或水泥砂浆,其强度等级不宜低于Ml0。
6、喷射混凝土面层宜配置钢筋网,钢筋直径宜为6~10mm,间距宜为150~300mm;喷射混凝土强度等级不宜低于C20,面层厚度不宜小于80㎜。
7、坡面上下段钢筋网搭接长度应不小于一个网格边长或300mm,如为搭接焊则焊接长度单面不小于网片钢筋直径的l0倍。
8、当地下水位高于基坑底面时,应采取降水或截本措施;土钉墙墙顶应采用砂浆或混凝土护面,坡顶和坡脚应设排水措施,坡面上可根据具体情况设置泄水孔。
三、操作工艺(一)工艺流程排水设施的设置→基坑开挖→边坡处理→钻孔→插入土钉钢筋→注浆→铺钢筋网→喷射面层混凝土→土钉现场测试→施工检测(二)排水设施的设置1、水是土钉支护结构最为敏感的问题,不但要在施工前做好降排水工作,还要充分考虑土钉支护结构工作期间地表水及地下水的处理,设置排水构造措施。
2、基坑四周地表应加以修整并构筑明沟排水和水泥砂浆或混凝土地面,严防地表水向下渗流。
3、基坑边壁有透水层或渗水土层时,混凝土面层上要做泄水孔,按间距l.5~2.0m均布插设长0.4~0.6m、直径40mm的塑料排水管,外管口略向下倾斜。
4、为了排除积聚在基坑内的渗水和雨水,应在坑底设置排水沟和集水井。
排水沟应离开坡脚0.5~1.0m。
严防冲刷坡脚。
排水沟和集水井宜采用砖砌并用砂浆抹面以防止渗漏。
坑内积水应及时排除。
(三)基坑开挖1、基坑要按设计要求严格分层分段开挖,在完成上一层作业面土钉与喷射混凝土面层达到设计强度的70%以前,不得进行下一层土层的开挖。
每层开挖最大深度取决于在支护投入工作前土壁可以自稳而不发生滑移破坏的能力,实际工程中常取基坑每层挖深与土钉竖向间距相等。
每层开挖的水平分段层开挖的水平分段也取决于土壁自稳能力,且与支护施工流程相互衔接,一般多为10~20m长。
当基坑面积较大时,允许在距离基坑四周边坡8~lOm 的基坑中部自由开挖,但应注意与分层作业区的开挖相协调。
2、挖土要选用对坡面土体扰动小的挖土设备和方法,严禁边壁出现超挖或造成边壁土体松动。
坡面垤机械开挖后要采用小型机械或人工进行切削清坡。
以使坡度与坡面平整度达到设计要求。
(四)边坡处理:为防止基坑边坡的裸露土体塌陷,对于易塌的土体可采取下列措施:1、对修整后的边坡,立即喷上一层薄的混凝土,强度等级不宜低于C20,凝结后再进行钻孔。
2、在作业面上先构筑钢筋网喷射混凝土面层,钢筋保护层厚度不宜小于20㎜,面层厚度不宜小于80㎜,而后进行钻孔和设置土钉。
3、在水平方向上分小段间隔开挖。
4、先将作业深度上的边壁做成斜坡,待钻孔并设置土钉后再清坡。
5、在开挖前,沿开挖面垂直击入钢筋或钢管,或注浆加固土体。
(五)设置土钉1、若土层地质条件较差时,在每步开挖后应尽快做好面层。
即对修整后的边壁立即喷上一层薄混凝土或砂浆;若土质较好的话,可省去该道面层。
2、土钉设置通常做法是先在土体上成孔,然后置入土钉钢筋并沿全长注浆,也可以是采用专门设备将土钉钢筋击入土体。
(六)钻孔1、钻孔前应根据设计要求定出孔位并作出标记和编号,钻孔时要保证位置正确(上下左右及角度).防止高低参差不齐和相互交错。
2、钻进时要比设计深度多钻进100~200mm,以防止孔深不够。
3、采用的机具应符合土层的特点,满足设计要求,在进钻和抽钻杆过程中不得引起土体坍孔。
在易坍孔的土体中钻孔时宜采用套管成孔或挤压成孔。
(七)插入土钉钢筋插入土钉钢筋前要进行清孔检查,若孔中出现局部渗水、塌孔或掉落松土,应立即处理。
土钉钢筋置入孔中前,要先在钢筋上安装对中定位支架,以保证钢筋处于孔位中心且注浆后其保护层厚度不小于25mm。
支架沿钉长的间距可为2~3m左右,支架可为金属或塑料件,以不妨碍浆体自由流动为宜。
(八)注浆1、注浆材料宜选用水泥浆、水泥砂浆。
注浆用水泥砂浆的水灰比不宜超过0.4~0.45,当用水泥净浆时水灰比不宜超过0.45~0.5,并宜加入适量的速凝剂等外加荆以促进早凝和控制泌水。
2、注浆前要验收土钉钢筋安设质量是否达到设计要求。
3、一般可采用重力、低压(0.4~0.6MPa)或高压(1~2MPa)注浆,水平孔应采用低压或高压注浆。
压力注浆时应在孔口或规定位置设置止浆塞,注满后保持压力3~5min。
重力注浆以满孔为止,但在浆体初凝前需补浆1~2次。
4、对于向下倾角的土钉,注浆采用重力或低压注浆时宜采用底部注浆方式,注浆导管底端应插至距孔底250~500㎜处,在注浆同时将导管匀速缓慢地撤出。
注浆过程中注浆导管口应始终埋在浆体表面以下,以保证孔中气体能全部逸出。
5、注浆时要采取必要的排气措施。
对于水平土钉的钻孔,应用孔口部压力注浆或分段压力注浆,此时需配排气管并与土钉钢筋绑扎牢固,在注浆前与土钉钢筋同时送入孔中。
6、向孔内注入浆体的充盈系数必须大于l。
每次向孔内注浆时,宜预先计算所需的浆体体积并根据注浆泵的冲程数计算出实际向孔内注入的浆体体积,以确认实际注浆量超过孔内容积。
7、注浆材料应拌台均匀,随拌随用,一次拌合的水泥浆、水泥砂浆应在初凝前用完。
8、注浆前应将孔内残留或松动的杂土清除干净。
注浆开始或中途停止超过30min时,应用水或稀水泥浆润柑注浆泵及其管路。
9、为提高土钉抗拔能力.还可采用二次注浆工艺。
(九)铺钢筋网1、在喷混凝土之前,先按设计要求绑扎、固定钢筋网。
面层内钢筋网片应牢固固定在边壁上并符合设计规定的保护层厚度要求。
钢筋网片可用插入士中的钢筋固定,但在喷射混凝土时不应出现振动。
2、钢筋网片可焊接或绑扎而成,网格允许偏差为±lOmm。
铺设钢筋网时每边的搭接长度应不小于一个网格边长或300㎜,如为搭接焊则单面焊接长度不小于网片钢筋直径的10倍。
网片与坡面间隙不小于20mm。
3、土钉与面层钢筋网的连接可通过垫片、螺帽及土钉端部螺纹杆固定。
垫片钢板厚8~lOmm,尺寸为200mm×200㎜~300mm×300㎜。
垫板下空隙需先用高强水泥砂浆填实,待砂浆达到一定强度后方可旋紧螺帽以固定土钉。
土钉钢筋也可通过井字加强钢筋直接焊接在钢筋网上等措施。
4、当面层厚度大于120mm时宜采用双层钢筋网,第二层钢筋网应在第一层钢筋网被混凝土覆盖后铺设。
(十)喷射面层1、喷射混凝土的配合比应通过试验确定,粗骨料最大粒径不宜大于12㎜,水灰比不宜太于0.45,并应通过外加剂来调节所需工作度和早强时间。
当采用干法施工时,应事先对操作人员进行技术考核,以保证喷射混凝土的水灰比和质量达到设计要求。
2、喷射混凝土前,应对机械设备、风、水管路和电路进行全面检查和试运转。
为保证喷射混凝土厚度达到均匀的设计值,可在边壁上隔一定距离打入垂直短钢筋段作为厚度标志。
喷射混凝土的射距宜保持在0.6~1.0m范围内,并使射流垂直于壁面。
在有钢筋的部位可先喷钢筋的后方以防止钢筋背面出现空隙。
喷射混凝土的路线可从壁面开挖层底部逐渐向上进行,但底部钢筋网搭接长度范围以内先不喷混凝土,待与下层钢筋网搭接绑扎之后再与下层壁面同时喷射混凝土。
混凝土面层接缝部分做成45°角斜面搭接。
当设计面层厚度超过lOOmm时,混凝土应分两层喷射,一次喷射厚度不宜小于40㎜。
且接缝错开。
混凝土接缝在继续喷射混凝土之前应清除浮浆碎屑,并喷少量水润湿。
3、面层喷射混凝土终凝后2h应喷水养护,养护时间宜在3~7d,养护视当地环境条件可采用喷水、覆盖浇水或喷涂养护剂等方法。
4、喷射混凝土强度可用边长为lOOmm的立方体试块进行测定。
制作试块时,将试模底面紧贴边壁,从侧向喷入混凝土,每批至少留取3组(每组3块)试件。
(十一)土钉现场测试土钉支护施工必须进行土钉的现场抗拔试验,应在专门设置的非工作钉上进行抗拔试验。
(十二)施工监测1、土钉的施工监测应包括下列内容:支护位移、沉降的观测;地表开裂状态(位置、裂宽)的观察;附近建筑物和重要管线等设施的变形测量和裂缝宽度观测;基坑渗、漏水和基坑内外地下水位的变化。
在支护施工阶段,每天监测不少于1~2次;在支护施工完成后、变形趋于稳定的情况下每天1次。
监测过程应持续至整个基坑回填结束为止。
2、观测点的设置:每个基坑观测点的总数不宜少于3个,间距不宜大于30m。
其位置应选在变形量最大或局部条件最为不利的地段。
观侧仪器宜用精密水准仪和精密经纬仪。
3、当基坑附近有重要建筑物等设施时。
也应在相应位置设置观测点,在可能的情况下,宜同时测定基坑边壁不同深度位置处的水平位移,以及地表距基坑边壁不同距离处的沉降。
4、应特别加强雨天和雨后的监测,以及对各种可能危及支护安全的水害来源(如场地周围生产、生活用水。
