隔离层施工技术交底

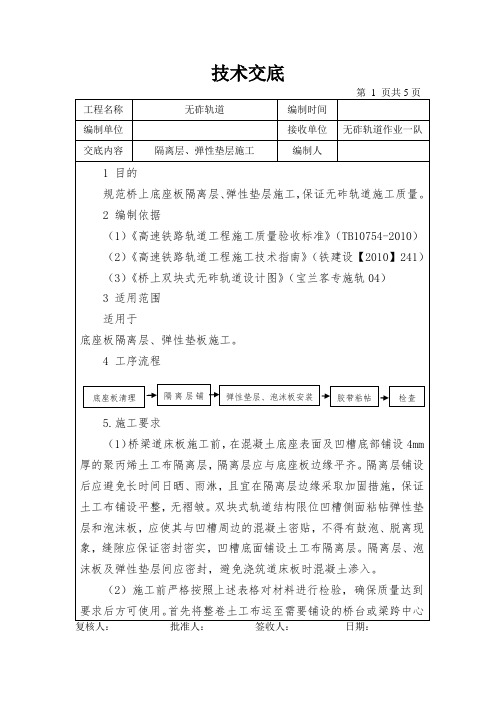

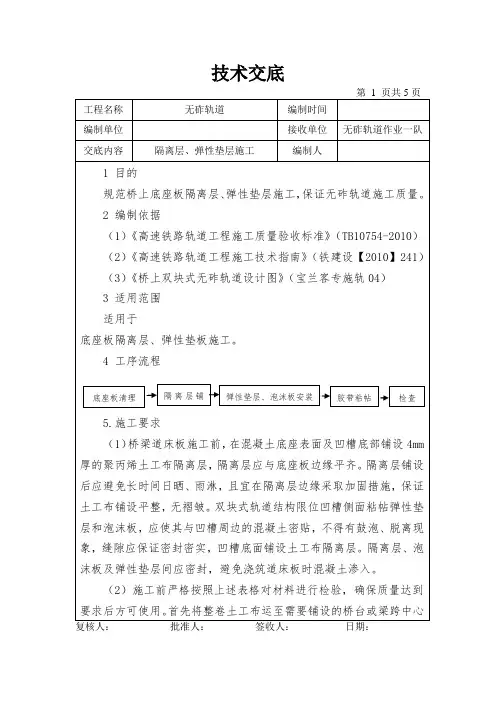

- 格式:doc
- 大小:34.50 KB
- 文档页数:4
隔离层施工技术交底标准一、施工及验收标准:施工依据:《屋面工程技术规范》GB50345-2012验收依据:《屋面工程质量验收规范》GB 50207-2012二、工艺流程:材料验收→涂料调制→基层处理→铺设隔离层材料→验收三、操作要点及技术措施:(一)技术要求:块体材料、水泥砂浆、细石混凝土保护层与卷材、涂膜防水层之间,应设置隔离层。
隔离层材料及使用范围和技术要求见下表一。
(二)操作要点及技术措施:1.确定涂料及胶粘剂等的调制比例,并按比例调制。
2.铺设前,应清除基层的淤泥和杂物,并保持基层干燥,含水率不大于9%。
3.隔离层采取卷材时,铺贴前刷冷底子油,涂刷要均匀,不得漏刷。
采取防水涂料时,基层铺涂前应刷底胶,涂刷要均匀,不得漏刷。
4.细部处理在墙面和地面相交的阴角处,出地管道根部和地漏周围,须增加附加层,附加层宜在冷底子油或底胶作完后施工。
附加层做法应符合设计要求。
(三)质量控制要点:1.隔离层的材料,其材质应经有资质的检测单位认定,合格后方准使用;2.当采用掺有防水剂的水泥类找平层作为防水隔离层时,其掺量和强度等级(或配合比)应符合设计要求;3.在水泥类找平层上铺设沥青类防水卷材防、防水涂料或以水泥类材料作为防水隔离层时,其表面应坚固、洁净、干燥。
铺设前涂刷基层处理剂,基层处理剂应采用与卷材性能配套的材料或采用同类涂料的底子油;4.铺设防水隔离层时,在管道穿过楼板面四周,防水材料应向上铺涂,并超过套管的上口。
在靠近墙面处,应高出面层200~300mm或按设计要求的高度铺涂。
阴阳角和管道穿过楼板面的根部应增加铺涂附加防水隔离层。
5.干铺塑料膜、土工布、卷材可在负温下施工。
6.铺抹低强度等级砂浆宜为5~35℃。
四、安全操作事项:1.凡有患有严重心脏病、高血压,神精衷弱症及贫血症等不适于高空作业者不得进行屋面工程施工。
2.所有操作者必须经过安全三级教育培训并持有安全操作上岗证,进入施工现场必须佩戴安全帽。
隔离层施工技术交底标准一、施工及验收标准:施工依据:《屋面工程技术规范》GB50345-2012验收依据:《屋面工程质量验收规范》GB 50207-2012二、工艺流程:材料验收→涂料调制→基层处理→铺设隔离层材料→验收三、操作要点及技术措施:(一)技术要求:块体材料、水泥砂浆、细石混凝土保护层与卷材、涂膜防水层之间,应设置隔离层。
隔离层材料及使用范围和技术要求见下表一。
(二)操作要点及技术措施:1.确定涂料及胶粘剂等的调制比例,并按比例调制。
2.铺设前,应清除基层的淤泥和杂物,并保持基层干燥,含水率不大于9%。
3.隔离层采取卷材时,铺贴前刷冷底子油,涂刷要均匀,不得漏刷。
采取防水涂料时,基层铺涂前应刷底胶,涂刷要均匀,不得漏刷。
4.细部处理在墙面和地面相交的阴角处,出地管道根部和地漏周围,须增加附加层,附加层宜在冷底子油或底胶作完后施工。
附加层做法应符合设计要求。
(三)质量控制要点:1.隔离层的材料,其材质应经有资质的检测单位认定,合格后方准使用;2.当采用掺有防水剂的水泥类找平层作为防水隔离层时,其掺量和强度等级(或配合比)应符合设计要求;3.在水泥类找平层上铺设沥青类防水卷材防、防水涂料或以水泥类材料作为防水隔离层时,其表面应坚固、洁净、干燥。
铺设前涂刷基层处理剂,基层处理剂应采用与卷材性能配套的材料或采用同类涂料的底子油;4.铺设防水隔离层时,在管道穿过楼板面四周,防水材料应向上铺涂,并超过套管的上口。
在靠近墙面处,应高出面层200~300mm或按设计要求的高度铺涂。
阴阳角和管道穿过楼板面的根部应增加铺涂附加防水隔离层。
5.干铺塑料膜、土工布、卷材可在负温下施工。
6.铺抹低强度等级砂浆宜为5~35℃。
四、安全操作事项:1.凡有患有严重心脏病、高血压,神精衷弱症及贫血症等不适于高空作业者不得进行屋面工程施工。
2.所有操作者必须经过安全三级教育培训并持有安全操作上岗证,进入施工现场必须佩戴安全帽。

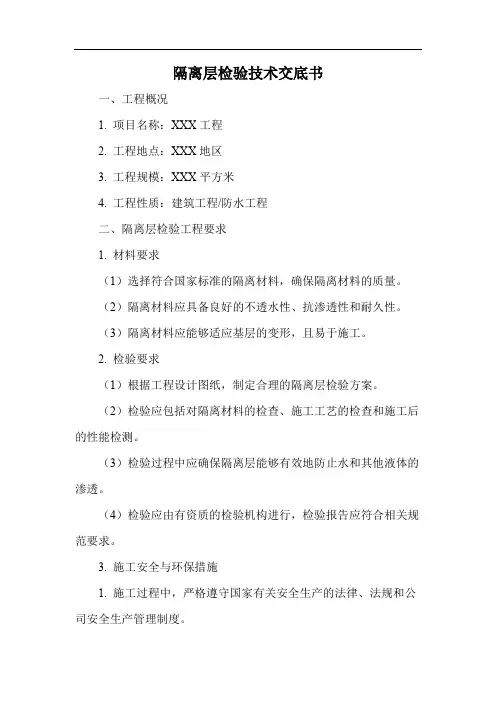

隔离层检验技术交底书一、工程概况1. 项目名称:XXX工程2. 工程地点:XXX地区3. 工程规模:XXX平方米4. 工程性质:建筑工程/防水工程二、隔离层检验工程要求1. 材料要求(1)选择符合国家标准的隔离材料,确保隔离材料的质量。
(2)隔离材料应具备良好的不透水性、抗渗透性和耐久性。
(3)隔离材料应能够适应基层的变形,且易于施工。
2. 检验要求(1)根据工程设计图纸,制定合理的隔离层检验方案。
(2)检验应包括对隔离材料的检查、施工工艺的检查和施工后的性能检测。
(3)检验过程中应确保隔离层能够有效地防止水和其他液体的渗透。
(4)检验应由有资质的检验机构进行,检验报告应符合相关规范要求。
3. 施工安全与环保措施1. 施工过程中,严格遵守国家有关安全生产的法律、法规和公司安全生产管理制度。
2. 施工人员应佩戴安全帽、安全带等个人防护用品,施工现场设置安全警示标志。
3. 隔离层检验施工过程中,加强施工现场的监控,发现险情及时采取措施进行处理。
4. 施工废水、废土应按规定进行处理,不得随意排放、堆放。
四、质量保证措施1. 严格遵循施工图纸及施工规范要求,确保施工质量。
2. 施工过程中,加强质量检查,对不合格工程及时进行整改。
3. 做好施工记录,为工程验收、维护提供依据。
4. 定期对施工人员进行技术培训,提高施工技能和质量意识。
五、组织管理与协调1. 建立健全项目组织机构,明确各岗位职责,确保施工顺利进行。
2. 加强施工现场管理,严格执行施工方案,确保施工进度。
3. 加强与设计单位、监理单位及业主的沟通与协调,及时解决施工过程中出现的问题。
4. 定期召开施工例会,了解施工进展,分析存在的问题,制定改进措施。
请各参建单位严格遵守上述要求,共同努力,确保隔离层检验工程质量、安全、进度满足整体工程需求。
隔离层技术交底记录
工程名称:施工单位:编号:
2.3.2管根、墙根已按防水要求做好圆滑收头,找平层强度、干燥程度已满足施工要求。
2.3.3隔离层墙上高度控制线已标出。
2.3.4隔离层材料已经复试合格。
2.3.5防水施工人员有上岗证。
3.施工工艺
隔离层施工操作要点见表8-28。
4.质量标准
4.1主控项目检验
隔离层主控项目检验标准见表8-31。
4.2一般项目检验
隔离层一般项目检验标准见表8-32。
5.应注意的质量问题
5.1作业环境:应连续进行,尽快完成。
冬季应有保温防冻措施,防止受冻。
5.2涂层空鼓、有气泡:主要是基层清理不干净,底胶涂刷不匀或者由于找平层含水率高于规定要求。
涂刷之前基层必须清理干净,并做压粘试验。
5.3闭水试验出现渗漏:应特别注意漏水点附近的地漏、管根、阴阳角等部位,应详细査找渗漏的部位;如无法确定,应按不合格处理,修补漏点之后应再做24小时的闭水试验。
6.成品保护
6.1铺设隔离层时,施工人员不得穿钉鞋,防止损伤防水卷材。
6.2隔离层铺设完毕后应及时保护,并禁止施工人员在其上行走,造成隔离表面。

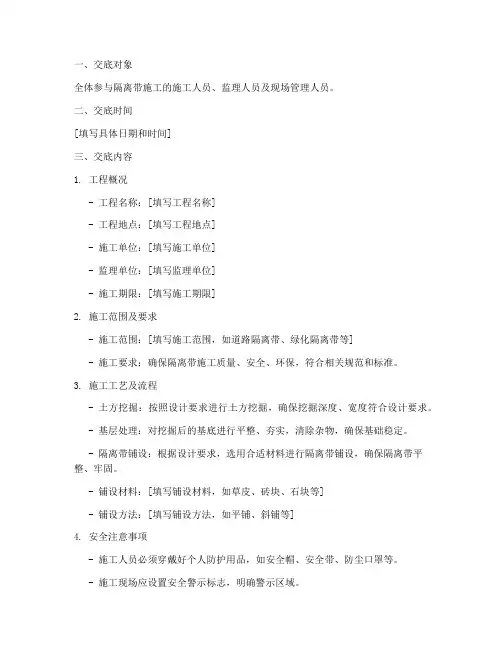

一、交底对象全体参与隔离带施工的施工人员、监理人员及现场管理人员。
二、交底时间[填写具体日期和时间]三、交底内容1. 工程概况- 工程名称:[填写工程名称]- 工程地点:[填写工程地点]- 施工单位:[填写施工单位]- 监理单位:[填写监理单位]- 施工期限:[填写施工期限]2. 施工范围及要求- 施工范围:[填写施工范围,如道路隔离带、绿化隔离带等]- 施工要求:确保隔离带施工质量、安全、环保,符合相关规范和标准。
3. 施工工艺及流程- 土方挖掘:按照设计要求进行土方挖掘,确保挖掘深度、宽度符合设计要求。
- 基层处理:对挖掘后的基底进行平整、夯实,清除杂物,确保基础稳定。
- 隔离带铺设:根据设计要求,选用合适材料进行隔离带铺设,确保隔离带平整、牢固。
- 铺设材料:[填写铺设材料,如草皮、砖块、石块等]- 铺设方法:[填写铺设方法,如平铺、斜铺等]4. 安全注意事项- 施工人员必须穿戴好个人防护用品,如安全帽、安全带、防尘口罩等。
- 施工现场应设置安全警示标志,明确警示区域。
- 施工机械操作人员必须持证上岗,严格按照操作规程进行操作。
- 严禁酒后作业、疲劳作业。
- 施工现场应保持整洁,及时清理施工垃圾。
- 施工过程中,注意观察周围环境,防止对周边设施造成损害。
5. 环保措施- 施工过程中,注意减少扬尘、噪音污染。
- 对施工垃圾进行分类处理,做到无害化处理。
- 严格控制施工废水排放,确保达标排放。
6. 应急预案- 遇到恶劣天气,如暴雨、大风等,应立即停止施工,确保人员安全。
- 发生安全事故,应立即启动应急预案,及时处理。
- 施工现场设置急救箱,配备必要的急救药品。
四、交底人[填写交底人姓名及职务]五、被交底人[填写被交底人姓名及职务]六、备注1. 本交底内容为隔离带施工安全技术交底模板,具体施工过程中,应根据实际情况进行调整。
2. 施工过程中,如有疑问,应及时向相关人员咨询。
3. 施工人员应认真学习本交底内容,确保施工安全、顺利进行。

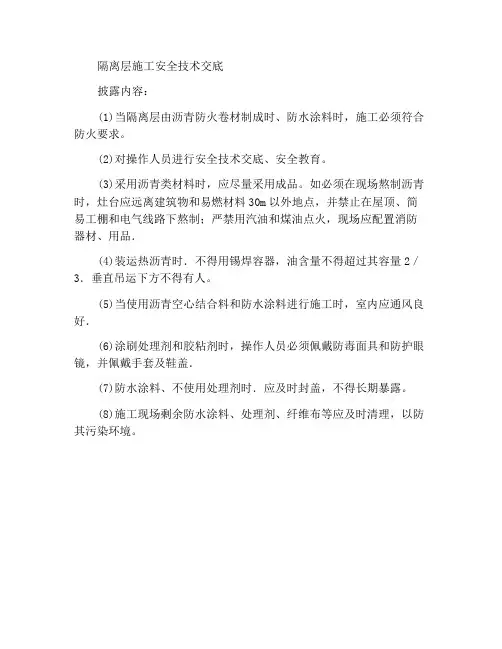

隔离层施工安全技术交底
披露内容:
(1)当隔离层由沥青防火卷材制成时、防水涂料时,施工必须符合防火要求。
(2)对操作人员进行安全技术交底、安全教育。
(3)采用沥青类材料时,应尽量采用成品。
如必须在现场熬制沥青时,灶台应远离建筑物和易燃材料30m以外地点,并禁止在屋顶、简易工棚和电气线路下熬制;严禁用汽油和煤油点火,现场应配置消防器材、用品.
(4)装运热沥青时.不得用锡焊容器,油含量不得超过其容量2/3.垂直吊运下方不得有人。
(5)当使用沥青空心结合料和防水涂料进行施工时,室内应通风良好.
(6)涂刷处理剂和胶粘剂时,操作人员必须佩戴防毒面具和防护眼镜,并佩戴手套及鞋盖.
(7)防水涂料、不使用处理剂时.应及时封盖,不得长期暴露。
(8)施工现场剩余防水涂料、处理剂、纤维布等应及时清理,以防其污染环境。
一、交底对象1. 参加屋面隔离层施工的所有施工人员、技术人员、管理人员及监督人员。
2. 施工现场所有相关人员。
二、交底时间1. 施工前进行首次交底。
2. 施工过程中根据实际情况进行补充交底。
三、交底内容1. 施工安全注意事项(1)施工人员必须经过专业培训,具备一定的屋面施工经验。
(2)施工前应充分了解施工现场环境,包括建筑物的结构、高度、周边环境等。
(3)施工过程中,必须遵守国家相关法律法规、行业标准及施工规范。
(4)施工人员应穿戴符合要求的劳动保护用品,如安全帽、工作服、防护手套、防护眼镜等。
(5)施工人员必须接受安全教育培训,掌握安全操作技能。
2. 施工现场安全措施(1)施工区域设置明显的警示标志,提醒施工人员注意安全。
(2)施工人员上下楼时应使用安全通道,严禁攀爬、跳跃。
(3)施工过程中,必须确保施工平台稳固,防止坠落。
(4)施工区域周边应设置安全防护栏,防止非施工人员进入。
(5)施工人员应定期进行安全检查,发现问题及时整改。
3. 隔离层施工技术要求(1)施工前应清除屋面杂物,确保施工环境整洁。
(2)施工人员应按照设计要求,准确无误地进行隔离层施工。
(3)施工过程中,严格按照施工工艺进行操作,确保施工质量。
(4)施工过程中,注意控制施工温度、湿度等环境因素,防止材料变形、开裂。
(5)施工完成后,对隔离层进行验收,确保符合设计要求。
4. 隔离层施工质量控制(1)施工人员应严格按照施工图纸和技术规范进行施工。
(2)施工过程中,加强材料检验,确保材料质量。
(3)施工完成后,对隔离层进行外观检查、防水试验等,确保施工质量。
(4)施工过程中,加强过程控制,确保施工质量。
四、交底要求1. 施工人员应认真听取交底内容,掌握安全操作技能。
2. 施工过程中,严格遵守安全操作规程,确保施工安全。
3. 施工人员应主动参与安全教育培训,提高安全意识。
4. 施工单位应定期对施工人员进行安全检查,确保施工安全。
5. 施工单位应加强对施工现场的安全管理,确保施工安全。
一、交底目的为确保悬挑硬隔离搭设过程中的安全,防止事故发生,特进行安全技术交底。
二、适用范围本交底适用于所有参与悬挑硬隔离搭设的施工人员。
三、交底内容1. 人员要求- 所有参与搭设的施工人员必须经过专业培训,掌握悬挑硬隔离搭设的相关知识和技能。
- 新工人入场前必须进行三级安全教育,考试合格后方可上岗。
2. 安全装备- 进入施工现场必须佩戴合格的安全帽,系好下颚带,锁好带扣。
- 必须使用合格的防护用品,如安全带、防滑鞋等。
- 禁止酒后上岗,禁止操作与自己无关的设备。
3. 搭设前的准备- 搭设前,应对施工现场进行全面检查,确保场地平整、坚实,无障碍物。
- 搭设材料必须符合相关标准和要求,不合格的材料不得使用。
- 根据设计图纸和施工方案,进行详细的施工安排和人员分工。
4. 搭设过程- 搭设时,必须严格按照施工方案进行,不得擅自更改。
- 搭设过程中,应随时检查支撑体系的安全性,确保其稳定可靠。
- 搭设人员应相互配合,保持通信畅通,确保作业安全。
- 搭设过程中,严禁在硬隔离下方进行行走、作业等活动。
5. 安全防护措施- 搭设完成后,硬隔离外围应设置高1.2m的护身栏,并立挂密目安全网,下口封死。
- 操作面下方5米左右必须搭设3米宽的水平安全网。
- 硬隔离内部应设置足够的通风口,确保空气流通。
6. 施工荷载控制- 硬隔离的施工荷载每平方米不得超过100公斤,并按照方案要求进行卸荷。
- 硬隔离纵向外围的大小面必须设八字撑或斜撑,以增加其稳定性。
7. 验收与维护- 悬挑硬隔离搭设完成后,必须通过有关部门的验收,合格后方可投入使用。
- 定期对硬隔离进行检查和维护,发现问题及时处理。
四、注意事项1. 施工过程中,如遇恶劣天气(如大风、暴雨等),应立即停止作业,并采取相应的安全措施。
2. 施工人员应严格遵守操作规程,不得违规操作。
3. 如发生安全事故,应立即停止作业,并采取紧急措施,同时报告相关部门。
五、总结悬挑硬隔离搭设是一项安全风险较高的作业,施工人员必须高度重视安全,严格按照安全技术交底执行,确保施工安全。

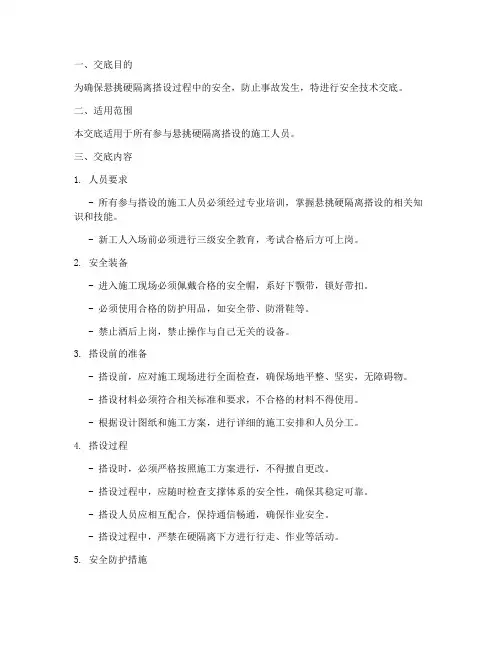

一、工程名称:___________二、交底日期:____年____月____日三、施工单位:____________________四、分项工程名称:隔离删施工五、交底提要:为确保隔离删施工过程中的安全,提高施工效率,特制定本安全技术交底。
六、交底内容:1. 施工前的准备工作:(1)施工前,对施工现场进行全面检查,确保施工环境安全,无安全隐患。
(2)根据施工图纸和现场实际情况,合理规划施工区域,设置安全警示标志,确保施工区域内的安全通道畅通。
(3)对施工人员进行安全教育培训,提高施工人员的安全意识,确保施工人员掌握隔离删施工的安全操作规程。
2. 施工过程:(1)施工人员必须穿戴好个人防护用品,如安全帽、工作服、手套、防护眼镜等。
(2)施工前,检查隔离删设备是否完好,确认设备运行正常。
(3)施工过程中,严格按照操作规程进行,确保施工质量。
(4)施工过程中,注意观察周围环境,发现异常情况立即停止施工,并采取相应措施进行处理。
3. 安全措施:(1)施工区域设置安全警示标志,提醒施工人员注意安全。
(2)施工区域设置安全通道,确保施工人员安全通行。
(3)施工过程中,加强现场巡查,及时发现并处理安全隐患。
(4)施工结束后,对施工区域进行清理,确保现场整洁。
4. 应急措施:(1)施工过程中,如发生安全事故,立即停止施工,组织人员救助受伤人员。
(2)迅速上报事故情况,按照事故处理程序进行处理。
(3)对事故原因进行分析,采取有效措施防止类似事故再次发生。
七、注意事项:1. 施工人员必须严格遵守操作规程,确保施工安全。
2. 施工过程中,加强现场管理,确保施工质量。
3. 施工结束后,对施工区域进行清理,确保现场整洁。
4. 定期对施工人员进行安全教育培训,提高施工人员的安全意识。
八、交底人:____________________九、验收人:____________________十、备注:1. 本安全技术交底适用于隔离删施工全过程。
基础隔离层施工技术交底
1. 简介
本文档旨在对基础隔离层的施工技术进行交底,以保证施工人员对基础隔离层的施工流程和要求有清晰的认识。
2. 施工流程
- 准备工作
- 验收基础工程,确保基础平整、结实。
- 确定基础隔离层施工材料和工具的需求,如输送设备、混凝土和隔离带等。
- 施工准备
- 清理基础表面,确保无杂物和灰尘。
- 将隔离带铺设于基础表面,确保完整覆盖。
- 混凝土施工
- 将混凝土输送到基础表面。
- 使用振捣器对混凝土进行振捣,确保密实。
- 平整混凝土表面,使其平坦。
- 施工完工
- 检查基础隔离层施工质量,确保符合要求。
- 清理施工现场,保持整洁。
3. 施工要求
- 施工人员必须具备相关施工经验和技能,了解基础隔离层的施工要点。
- 施工材料必须符合相关标准和规定,确保质量可靠。
- 施工过程中必须注意安全,佩戴个人防护装备。
- 施工现场必须保持整洁,清理杂物和施工废弃物。
4. 监理要求
- 监理人员必须监督施工过程,确保施工按照规定进行。
- 监理人员应及时发现和处理施工中的问题和质量隐患。
- 监理人员应定期检查施工质量,确保符合要求。
以上为基础隔离层施工技术的交底内容,施工人员和监理人员应遵守并执行其中的要求,以确保基础隔离层的质量和安全。
隔离墙施工技术交底本文档旨在向施工人员交底隔离墙的施工技术。
请仔细阅读并按照以下步骤进行施工。
材料准备1. 隔离墙板材料:根据设计要求,准备所需的隔离墙板材料。
2. 隔离墙骨架材料:选择适合的金属或木材作为隔离墙的骨架材料。
施工步骤1. 确定隔离墙的位置和尺寸:根据设计图纸和规范要求,标示出隔离墙的位置和尺寸。
2. 定位墙洞:根据设计要求,在隔离墙位置上确定需要打开的墙洞位置。
3. 安装隔离墙骨架:根据设计要求和施工图纸,将隔离墙的骨架材料安装在墙洞位置上。
4. 安装隔离墙板材:将准备好的隔离墙板材料安装在隔离墙的骨架上,确保牢固并符合设计要求。
5. 处理墙缝:根据设计要求,使用填缝材料填充隔离墙板之间的缝隙,并将墙缝处理至光滑平整。
6. 粉刷涂装:根据设计要求,对隔离墙进行粉刷涂装,确保表面美观且均匀。
安全须知1. 施工前必须佩戴个人防护装备,如安全帽、防护眼镜和手套等。
2. 严格遵守施工现场的安全规范和操作规程。
3. 注意隔离墙施工过程中的坠落、碰撞和电气风险等,采取预防措施保证施工人员的安全。
4. 施工过程中应严密控制噪音和粉尘,减少对周边环境的影响。
验收标准1. 隔离墙的位置和尺寸符合设计要求。
2. 隔离墙骨架稳固,没有明显松动和变形现象。
3. 隔离墙板安装牢固,无明显脱落或开裂现象。
4. 墙缝处理光滑平整,填缝材料牢固并无开裂。
5. 隔离墙的外观完好,表面涂装均匀。
请在施工过程中严格按照本文档的要求进行操作,如有疑问,请及时与相关负责人进行沟通。
隔离墙安全技术交底介绍本文档旨在向各工作人员交底隔离墙的安全技术知识,以确保大家在施工过程中遵循安全规范,提高施工质量和工作效率。
安全要求1. 所有参与隔离墙施工的工作人员必须经过相关培训并具备相应的资质。
2. 在施工现场,必须戴好个人防护用具,如安全帽、安全鞋等。
3. 施工现场应保持整洁有序,及时清理施工垃圾和杂物。
施工流程1. 准备工作:- 检查隔离墙施工所需的材料和设备是否齐全。
- 确认施工区域是否符合设计要求。
- 确保施工现场的电源和供水等基础设施符合要求。
2. 基础工作:- 进行地面勘测和开挖工作,确保地基稳固。
- 按设计要求进行基础混凝土浇注,保证基础坚固牢靠。
- 筑起基础砌体,确保墙体的底部水平。
3. 砌筑工作:- 根据设计图纸和标高要求,对墙体进行砌筑。
- 使用合适的砂浆将砖块或石块粘贴在一起。
- 每层墙体砌筑完毕后,进行水平、垂直检查,确保墙体的平整。
4. 加固工作:- 在需要加固的位置,进行墙体加固。
- 使用钢筋和混凝土等材料进行加固,增强墙体的承重能力。
5. 抹灰工作:- 在墙体表面进行抹灰,使墙面平整光滑。
- 使用合适的抹灰工具和材料,确保抹灰效果符合要求。
6. 完工验收:- 完成隔离墙的施工后,进行验收工作。
- 检查墙体的质量和外观,确保符合设计要求。
- 检查墙体与地面、天花板等连接处的密封性和稳固性。
注意事项- 施工过程中,注意材料的储存和使用,避免浪费和损坏。
- 遵循施工现场的安全规范和指示,确保施工人员和周围人员的安全。
- 如遇到安全问题或质量问题,及时向项目负责人报告并采取相应措施。
以上是对隔离墙安全技术的交底内容,请所有参与施工的工作人员务必仔细阅读并按照要求进行施工。
任何不符合要求或不安全的情况都必须立即纠正。
感谢大家的配合!。
一、交底对象1. 电梯井隔离施工全体人员2. 项目部管理人员3. 施工单位技术负责人二、交底时间[填写具体日期]三、交底内容一、施工作业特点和危险源1. 施工作业特点:- 电梯井隔离施工是确保电梯正常运行和保障施工现场安全的重要环节。
- 施工过程中涉及高空作业、有限空间作业、电气作业等。
2. 危险源:- 高处坠落:施工人员在高空作业时,存在坠落风险。
- 物体打击:施工材料、工具等物品坠落可能造成下方人员伤害。
- 有限空间作业:电梯井道内空间有限,通风不良,存在缺氧、中毒风险。
- 电气作业:电梯井道内电气线路复杂,存在触电风险。
二、对危险源的具体控制措施和应注意的安全事项1. 高处坠落:- 施工人员必须佩戴安全帽、安全带,并系好保险绳。
- 高处作业平台必须牢固可靠,并设置防滑措施。
- 施工过程中,下方人员必须远离作业区域。
2. 物体打击:- 施工材料、工具等物品必须堆放整齐,并采取固定措施。
- 施工过程中,严禁随意抛掷物品。
3. 有限空间作业:- 电梯井道内作业前,必须进行通风换气,确保空气质量合格。
- 作业人员必须佩戴防毒面具,并严格遵守操作规程。
- 作业过程中,必须配备足够的应急救援人员。
4. 电气作业:- 电气线路必须符合规范要求,并采取防护措施。
- 作业人员必须具备相应的电气作业资格,并严格遵守操作规程。
- 作业过程中,必须配备足够的应急救援人员。
三、个人防护1. 施工人员必须穿戴符合国家标准的安全防护用品,如安全帽、安全带、防尘口罩等。
2. 作业人员必须接受安全技术培训,并掌握相关安全操作技能。
四、临时用电1. 严禁使用非标准电线、电缆,必须使用合格的电气设备。
2. 电气线路必须符合规范要求,并采取防护措施。
3. 作业人员必须具备相应的电气作业资格,并严格遵守操作规程。
五、安全设施1. 施工现场必须设置安全警示标志、防护栏杆、安全网等安全设施。
2. 安全设施必须符合国家标准,并定期进行检查、维护。
