NSBD-ZXJ-4-02膨胀土处理施工监理实施细则
- 格式:doc
- 大小:259.50 KB
- 文档页数:44
南水北调工程渠道膨胀土土方换填处理施工工艺及质量控制南水北调工程渠道膨胀土土方换填处理施工工艺及质量控制摘要:膨胀土是一种具有特殊性质的土,南水北调中线一期工程总干渠沿线涉及到膨胀土问题的渠段较多,范围广条件复杂,本文以南水北调中线一期总干渠漳古段SG7标为例论述采用换土法进行膨胀土基础处理施工工艺。
施工工序包括:施工期间的排水,膨胀土的开挖,渠基排水系统的施工,分段、分层回填。
其中,碾压实验实验参数的确定是关键,选择合理的施工机械,确定合理的施工参数,是对施工质量及施工进度、施工成本的关键。
关键词:膨胀土开挖;施工排水;换填2.1 施工排水。
渠道118+769~121+985段在施工期间出现了不同程度的地下水,通过观察,渠道地下水主要集中在渠底部位,在渠底出现多处渗水明流点。
渠坡渗水量不大,在渠坡中下部局部出现的阴湿现象,明流较少。
在渠道中心位置先行开挖排水明沟,明沟深度超出开挖深度1m左右。
为满足施工要求,在渠坡渗水部位开挖盲沟,盲沟底宽0.3米,顶宽0.5米,沟深0.3米,换填砂砾料,盲沟引至渠底。
在渠底纵向开挖三道排水盲沟,分别布置在渠底两侧和中间,盲沟内填筑砂砾料。
根据出水点的实际情况,在渠底开挖横向排水盲沟,横向贯通三条纵向排水沟,盲沟内填筑砂砾料。
在渠底间隔100米布设集水井,井内放置污水泵外排渗水。
2.2 膨胀土开挖膨胀土开挖的方式和普通土开挖方式相同。
采用1.0m3的反铲挖掘机开挖,15T自卸汽车运输,160kw推土机弃渣场推平。
2.3 渠基排水施工(1)渠基排水盲沟的施工根据施工图纸,渠基排水盲沟只在渠坡对称布设,单坡纵向布设三条,横向间隔8米(16米)全线布设。
待精削坡完成后,用挖掘机自上而下进行开槽,人工配合按照图纸尺寸进行修坡。
开槽完成后,人工配合机械进行砂砾石反滤料的填筑。
自卸汽车将砂砾料运至渠底,挖掘机自渠底把砂砾料倒运至需要填筑的盲沟附近,人工进行铺填。
填筑过程分两次进行,按照施工图纸第一层填至集水管底部高程,用夯机按要求夯实,然后安装集水管。
南 水 北 调 中 线 干 线 工 程 —————————————————————————南水北调中线一期工程总干渠渠道膨胀土处理施工工法( NSBD-ZXJ-4-01)南水北调中线中线干线工程建设管理局 印发二〇一〇年十二月前 言为加强南水北调中线工程渠道膨胀土处理施工管理工作,根据国务院南水北调办、水利部以及国家有关规定和标准,结合南水北调中线工程建设管理的特点,在总结南阳膨胀土试验段膨胀土渠道施工经验的基础上,编制了《南水北调中线一期工程总干渠渠道膨胀土处理施工工法》,共包括五部分,分别为:渠道土方开挖及保护层开挖施工工法、渠道非膨胀土换填施工工法、渠道水泥改性土换填施工工法、渠道土工格栅填土施工工法和渠道土工袋装土换填施工工法。
本工法由编制单位负责解释。
印发单位:南水北调中线干线工程建设管理局主编单位:河南省南水北调中线工程建设管理局南阳段建设管理处编制单位:河南省水利第二工程局河南省河川工程监理有限公司编制人员:建 管 处:秦鸿飞 禹建庄 秦水朝 李君炜 王龙欣施工单位:金国连 赵长伟 李凌翔 朱建军 季德雨 李红炉 张金震 监理单位:魏焕发 王为然 郑 涛 张官珍 汪 明 王国栋 祁建华目 录渠道土方开挖及保护层开挖施工工法.....................- 1 -1.工法特点........................................- 2 -2.工艺原理........................................- 2 -3.施工工艺流程及操作要点..........................- 2 -3.1施工工艺流程...............................- 2 -3.2操作要点...................................- 3 -4.主要机械设备....................................- 6 -5.质量要求和验收..................................- 7 -6.影响工效的因素..................................- 7 - 渠道非膨胀土换填施工工法.............................- 9 -1.工法特点.......................................- 10 -2.工艺原理.......................................- 10 -3.施工工艺流程及操作要点.........................- 10 -3.1工艺流程..................................- 10 -3.2操作要点..................................- 10 -4.主要施工机具配置...............................- 13 -5.质量控制要点...................................- 13 -6.影响工效的因素.................................- 13 - 渠道水泥改性土换填施工工法..........................- 15 -1.工法特点.......................................- 16 -2.工艺原理.......................................- 16 -3.工艺流程及操作要点.............................- 16 -3.1工艺流程..................................- 16 -3.2操作要点..................................- 16 -4.施工机具配置...................................- 22 -5.质量控制要点...................................- 22 -6.影响工效的因素.................................- 23 - 渠道土工格栅填土施工工法............................- 25 -1.工法特点.......................................- 26 -2.适用范围.......................................- 26 -3.工艺原理.......................................- 26 -4.工艺流程和操作要点.............................- 26 -4.1工艺流程..................................- 26 -4.2操作要点..................................- 26 -5.材料与设备.....................................- 28 -5.1材料......................................- 28 -5.2机械配置..................................- 28 -6.质量控制要点...................................- 28 -7.影响工效的因素.................................- 30 - 渠道土工袋装土换填施工工法..........................- 31 -1.工法特点.......................................- 32 -2.适用范围.......................................- 32 -3.工艺原理.......................................- 32 -4.工艺流程及操作要点.............................- 32 -4.1工艺流程..................................- 32 -4.2操作要点..................................- 32 -5.材料与设备.....................................- 34 -5.1材料......................................- 34 -5.2机械设备配置...............................- 34 -6.质量控制要点...................................- 34 -7.影响工效的因素.................................- 35 -渠道土方开挖及保护层开挖施工工法主要起草人:张金震渠道土方开挖及保护层开挖施工工法膨胀土是一种含一定数量亲水矿物质(蒙脱石、伊利石、高岭石或混层结构)且随着环境的干湿循环变化而具有显著的干燥收缩、吸水膨胀和强度衰减的粘性土,有的裂隙很发育,且液限和塑性指数较大,压缩性偏低,在天然含水量状态下较坚硬,一般具有超固结性。

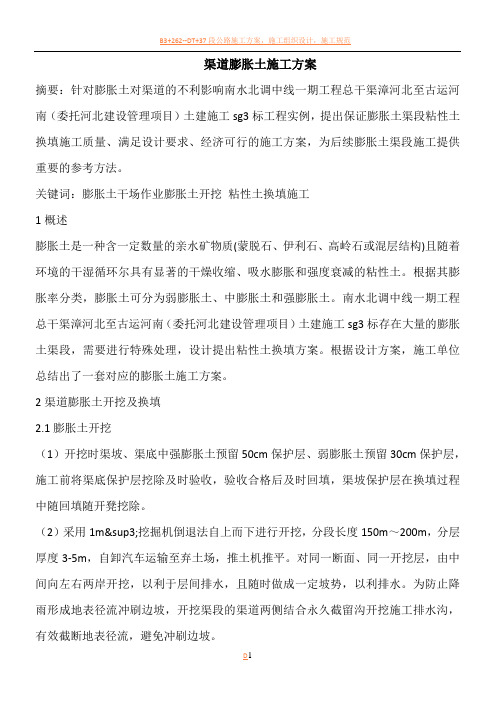

渠道膨胀土施工方案摘要:针对膨胀土对渠道的不利影响南水北调中线一期工程总干渠漳河北至古运河南(委托河北建设管理项目)土建施工sg3标工程实例,提出保证膨胀土渠段粘性土换填施工质量、满足设计要求、经济可行的施工方案,为后续膨胀土渠段施工提供重要的参考方法。
关键词:膨胀土干场作业膨胀土开挖粘性土换填施工1概述膨胀土是一种含一定数量的亲水矿物质(蒙脱石、伊利石、高岭石或混层结构)且随着环境的干湿循环尔具有显著的干燥收缩、吸水膨胀和强度衰减的粘性土。
根据其膨胀率分类,膨胀土可分为弱膨胀土、中膨胀土和强膨胀土。
南水北调中线一期工程总干渠漳河北至古运河南(委托河北建设管理项目)土建施工sg3标存在大量的膨胀土渠段,需要进行特殊处理,设计提出粘性土换填方案。
根据设计方案,施工单位总结出了一套对应的膨胀土施工方案。
2渠道膨胀土开挖及换填2.1膨胀土开挖(1)开挖时渠坡、渠底中强膨胀土预留50cm保护层、弱膨胀土预留30cm保护层,施工前将渠底保护层挖除及时验收,验收合格后及时回填,渠坡保护层在换填过程中随回填随开凳挖除。
(2)采用1m³挖掘机倒退法自上而下进行开挖,分段长度150m~200m,分层厚度3-5m,自卸汽车运输至弃土场,推土机推平。
对同一断面、同一开挖层,由中间向左右两岸开挖,以利于层间排水,且随时做成一定坡势,以利排水。
为防止降雨形成地表径流冲刷边坡,开挖渠段的渠道两侧结合永久截留沟开挖施工排水沟,有效截断地表径流,避免冲刷边坡。
(3)渠坡、渠底中强膨胀土预留50cm保护层、弱膨胀土预留30cm保护层,,待下道工序开工前人工配合挖掘机清除保护层。
在测量人员的指挥下,用挖掘机在坡面上每隔10m开挖出样槽,由有经验的挖掘机司机按样槽进行保护层开挖,挖掘机开挖方向垂直于渠道轴线,由上而下顺坡开挖,土料拢集于坡下后,装车运至指定地点。
开挖时距离建基面预留5~10㎝的薄土层,该薄土层开挖前将挖掘机斗齿前焊接一块厚约20㎜的钢板作为“刮板”,长度同挖掘机斗宽,宽度约为15㎝,前缘与斗齿齐平,开挖方向垂直于渠道轴线,沿坡长自上而下将预留的薄土层刮除,人工用平头铁锹将坡面遗留的松土清除并拢堆,在坡面上钉木桩,每5m作为一个断面,按坡度放样,在桩位上固定尼龙线,人工对坡面进行适当整理,直至坡面符合规范要求。
膨胀土回填施工方案1. 方案概述该施工方案旨在介绍膨胀土回填的施工过程和要点,以确保膨胀土回填工程的顺利进行。
2. 施工准备在进行膨胀土回填前,需要进行以下准备工作:- 清理施工区域,确保场地平整且无杂物;- 确定土方开挖深度和回填高度,并标记在现场;- 准备相关工具和设备,如挖掘机、运输车辆等。
3. 施工过程根据准备工作的完成情况,按照以下步骤进行膨胀土回填施工:1. 挖掘:使用挖掘机按照标记的土方开挖深度进行挖掘,将原土方储存在指定地点;2. 平整:在挖掘完成后,使用平整机对挖掘区域进行平整,确保地面平整度满足要求;3. 回填:将膨胀土从指定地点运输到挖掘区域,并进行适当的压实,确保回填土的均匀分布;4. 压实:使用压路机对回填土进行压实,以提高土体的稳定性和承载能力;5. 检验:对回填后的土体进行密实度测试,确保施工质量符合规定要求;6. 清理:施工完成后,清理施工区域,恢复原状并清除施工垃圾。
4. 安全注意事项在膨胀土回填施工过程中,需要注意以下安全事项:- 所有工作人员必须佩戴个人防护装备,如安全帽、安全鞋等;- 挖掘机操作人员必须具备相关驾驶证和操作证,并按规定操作;- 高处作业时必须设置安全防护设施,如护栏、警示标志等;- 严禁在作业区域内吸烟或进行其他火源活动;- 如遇雷雨等恶劣天气,暂停施工并保持工地整洁。
5. 环境保护措施为保护环境,施工过程中需采取以下措施:- 合理利用原土方,减少资源浪费;- 减少施工现场噪音和扬尘污染,采取喷水降尘等措施;- 施工完毕后,对施工区域进行清理,确保不留下杂物或污染物。
6. 施工进度管理制定详细的施工计划,并根据实际情况进行进度管理,及时调整施工步骤和资源配备,确保施工工期的合理安排和顺利进行。
7. 施工质量控制在施工过程中,对土方开挖、回填土的压实、施工场地的平整度等关键环节进行质量检查和控制,确保施工质量符合规定要求。
8. 施工验收标准根据相关规范和要求,对膨胀土回填工程进行验收,主要包括土体密实度、平整度、压实度等指标的检测,并对检测结果进行评估,确保工程质量达标。
扬州至绩溪高速公路溧阳至广德段路基第二合同段膨胀土路基路拌法施工专项方案一、编制说明及依据(一)编制说明本段沿线膨胀土分布较广,较好填料不充足,根据设计采用弱膨胀土掺石灰作为部分路段的填料,以改善其弱膨胀性。
为保证路基填土工程质量,我部编制此施工方案旨在指导膨胀土路基试验段及填筑施工全过程。
(二)编制依据1、《扬州至绩溪高速公路溧阳至广德段两阶段施工图设计》2、《公路路基施工技术规范》(JTG F10-2006)3、《公路工程质量检验评定标准》(JTG F80/1-2004)4、《工程测量规范》GB50026-935、《公路工程施工安全技术规程》(JTJ 076—95)6.《公路工程施工工艺标准》FHEC-20117、《公路土工试验规程》(JTG E40-2007)8、安徽省标准化施工管理指南。
(三)适用范围溧广高速公路路基第二合同段膨胀土路基填筑路拌法施工。
二、工程概况溧广高速公路路基第二合同段共有粘土、弱膨胀土路基改良处理工程156.2万m³,其中K23+075-K35+508.5主线段合计121.96万m³;誓节枢纽互通合计25.4万m³;誓节东互通8.89万m³。
路床采用5%石灰改良处理,清表后原地面和路堤处理均采用3%石灰改良处理。
三、施工总体部署1、技术准备1)工程开工前,组织相关施工人员熟悉施工图及相关技术规范、规程;2)由项目技术负责人对相关施工人员进行施工技术和安全技术交底;3)编制施工作业计划,并对施工作业人员进行交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗。
(4)制定施工安全保证措施,提出应急预案。
(5)导线点、水准点进行了加密复测,测量成果已经监理工程师批准。
2、人员准备1)根据施工安排计划组织施工作业人员进场,以满足施工工期要求为准。
2)我部安排五个施工班组进行石灰土改良施工,每班组施工管理人员及劳动力计划如下:石灰土改良施工劳动力计划表序号工种人数备注1 施工负责人 1 技术及现场管理2 技术员 2 技术指导施工监控3 质检员 1 质量控制4 试验员 1 现场试验5 安全员 1 安全监督、检查6 推土机司机 2 持证上岗7 平地机司机 1 持证上岗8 挖掘机司机 4 持证上岗9 路拌机司机 2 持证上岗10 压路机司机 2 持证上岗11 洒水车司机 1 持证上岗12 汽车司机20 持证上岗13 普工10施工机械准备在配备施工机械时,本着各种设备之间能力协调、经济合理的原则进行配置。
目录一、工程简况 (2)二、试验目的 (2)三、试验前的准备工作 (2)四、试验区土料来源及场地选择 (3)五、试验依据 (3)六、碾压试验的人员、设备及试验器具配置 (4)七、试验主要施工参数 (5)八、试验工艺流程 (6)九、试验段施工方法 (6)十、施工技术要求 (9)十一、试验成果整理及上报 (9)十二、安全防护措施 (10)十三、试验时间安排 (10)水泥改性土碾压试验方案(路拌)一、工程简况南水北调中线一期工程总干渠陶岔渠~沙河南段xxxx段起点设计桩号xx,终点设计桩号xx,长度为6.0km。
xx~xx渠道为为梯形断面,渠底宽度为14.50~21.00m,堤底高程:128.638~129.046m,边坡为:1:2~1:3.25。
主体工程主要工程量:土石方开挖约247万m3,土石方填筑约245万m3,混凝土约13万m3,复合土工膜约42万m2。
改性土填筑主要用于防护堤填筑、中膨胀土开挖换填和渠坡、渠底及渠顶全断面填筑,中膨胀土开挖换填1.0m,防护堤填筑厚度为1.0m,渠道填筑厚度为1.0~1.5m。
改性土组成为弱膨胀土和水泥,水泥为普通硅酸盐42.5。
本次碾压试验采用弱膨胀土掺水泥进行改性,按设计要求,改性土方填筑压实度为98%,水泥掺量为4%,水泥土料含水率高于最优含水率1%~3%,具体施工压实参数应通过现场换填试验确定。
二、试验目的通过施工现场的碾压试验达到以下几个方面的目的:1、检验水泥土压实后是否能够达到设计要求的压实度,确定有关的质量控制的技术要求,为施工提供依据;2、检验所选用施工机械的适用性及其性能的可靠性;3、选定合理的施工压实参数,如:铺料厚度、土块限制直径、所用土料含水量的适宜范围、压实机具、压实方法和压实遍数等;4、选择的水泥改性土填筑的施工方法和工序;5、确定有关质量控制的技术要求和检测方法,为施工提供依据。
三、试验前的准备工作3.1室内土工试验室内土工试验委托“xxxx”进行,对土料和水泥进行物理和化学分析试验,然后按照设计图纸、招投标文件以及改性土技术要求,对改性土的压实性能和水泥掺量进行充分的室内试验,做水泥土击实试验,检测水泥土的最大干密度和最优含水率(详见附件:水泥土击实报告)。
膨胀土地区建筑技术规范[附条文说明]GB50112-20131总则1.0.1为了在膨胀土地区建筑工程中贯彻执行国家的技术经济政策,做到安全适用、技术先进、经济合理、保护环境,制定本规范。
1.0.2本规范适用于膨胀土地区建筑工程的勘察、设计、施工和维护管理。
1.0.3膨胀土地区的工程建设,应根据膨胀土的特性和工程要求,综合考虑地形地貌条件、气候特点和土中水分的变化情况等因素,注重地方经验,因地制宜,采取防治措施。
1.0.4膨胀土地区建筑工程勘察、设计、施工和维护管理,除应符合本规范外,尚应符合有关现行国家标准的规定。
2术语和符号2.1术语2.1.1膨胀土expansive soil土中黏粒成分主要由亲水性矿物组成,同时具有显著的吸水膨胀和失水收缩两种变形特性的黏性土。
2.1.2自由膨胀率free swelling ratio人工制备的烘干松散土样在水中膨胀稳定后,其体积增加值与原体积之比的百分率。
2.1.3膨胀潜势swelling potentiality膨胀土在环境条件变化时可能产生胀缩变形或膨胀力的量度。
2.1.4膨胀率swelling ratio固结仪中的环刀土样,在一定压力下浸水膨胀稳定后,其高度增加值与原高度之比的百分率。
2.1.5膨胀力swelling force固结仪中的环刀土样,在体积不变时浸水膨胀产生的最大内应力。
2.1.6膨胀变形量value of swelling deformation在一定压力下膨胀土吸水膨胀稳定后的变形量。
2.1.7线缩率linear shrinkage ratio天然湿度下的环刀土样烘干或风干后,其高度减少值与原高度之比的百分率。
2.1.8收缩系数coefficient of shrinkage环刀土样在直线收缩阶段含水量每减少1%时的竖向线缩率。
2.1.9收缩变形量value of shrinkage deformation膨胀土失水收缩稳定后的变形量。
膨胀土地基处理及工程措施来源:好地基作者:admin 时间: 2010-03-30 1、建筑措施1)建筑物应尽量布置在胀缩性较少和土质较均匀的场地,为减少大气对膨胀土的胀缩影响,基础最少埋深不小于1m。
2)加强防水、排水措施。
经常检查给排水系统,防止漏水。
室外排水畅通,避免积水。
3)三级膨胀土地基和使用要求特别严格的地面,可采用地面配筋或地面架空的措施。
对使用要求不严格的地面,可采用预制块铺设。
大面积地面应做分格变形缝。
以上均为了防止地基土的膨胀后引起地面产生裂缝。
2、结构措施1)用增加基底压力大于膨胀力的做法,以消除膨胀变形。
2)较均匀的弱膨胀土地基,可采用条基。
基础埋深较大或条基基底压力较小时,宜采用墩基。
3)承重砌体结构采用实心砖墙。
不宜采用砖拱结构、无砂大孔混凝土和无筋中型砌块等对变形敏感的结构。
4)排架结构山墙和内隔墙应采用与柱基相同的基础形式,维护墙下应设置基础梁。
5)砌体结构房屋应加圈梁,增加房屋的刚度和整体性。
3、地基处理1)膨胀土地基可采用换土、砂石垫层、土性改良等方法。
换土可采用非膨胀性土或灰土,换土厚度可采用变形计算确定。
平坦场地上一、二级膨胀土的地基处理,宜采用砂、碎石垫层,垫层厚度不宜小于300mm,并做好防水处理。
2)膨胀土层较厚时,应采用桩基,桩尖支承在非膨胀土层上,或支承在大气影响层以下的稳定层上。
在验算桩身抗拉强度时应考虑桩身承受胀切力影响,钢筋应通长配置,最小配筋率应按受拉构件配置。
桩身胀切力由浸水载荷试验确定,取膨胀值为零的压力即为胀切力。
桩承台梁下应留有空隙,其值应大于土层浸水后的最大膨胀量,且不小于100mm。
承台两侧应采取措施,防止空隙堵塞。
膨胀土专项施工方案施工单位:安徽省公路桥梁工程公司合同号:L4合同段监理单位:安徽省公路工程建设监理有限公司编号:安徽省宣狸路改建工程项目L4标段膨胀土专项施工方案安徽路桥宣狸路改建工程L4标项目经理部2011年1月5日膨胀土专项施工方案1、工程概况膨胀土基本特性是吸水膨胀,失水收缩且具有多裂隙性、超强固结性、强亲水性和反复胀缩性的工程性质,矿物成分以强亲水性矿物蒙脱石和伊利石为主。
膨胀土遇水急剧膨胀.失水则严重千缩,工程力学性质极不稳定。
在膨胀土地区修建公路常常出现路面开裂、沉陷、隆起、边坡滑塌、路堤失稳等工程病害。
膨胀土的这些特性对公路有比较强的破坏作用。
本项目沿线分布的膨胀土,对就近的中等或弱膨胀土等不良土源,作为公路路基的填料。
目前,膨胀土改良的方法主要是化学改性,例如掺石灰、水泥、粉煤灰、氯化钠和磷酸等外掺稳定剂。
其中,石灰改良膨胀土是最普遍、最有效的方法之一。
对不同掺灰比例和不同含水量进行加州承载比(CBR)试验。
针对宣狸路4标(K20+000-K26+000)段施工的特殊性,将采用“场拌”的方式进行施工。
挖方段遇膨胀土时,若方量较小,则直接弃掉,若方量较大时,则就地掺灰处理,就近使用;取土场遇膨胀土,则就地掺灰,然后拉走使用;清表后发现膨胀土,则先确定方量大小,数量较小时则挖弃换填,数量较大时则就地掺灰,就近使用。
2、试验确定2.1土性介绍沿线广泛分布着膨胀土,其土质为褐黄色—灰黄色粘土,其膨胀土的自由膨胀率一般在32%~61%之间,体缩率14.4%~20.0%,缩限为10.8~29.1%,收缩系数为0.24%~0.42%,素土的胀缩总率为-4.67%~-0.91%之间,属于弱膨胀土,其中某取土坑土工试验数据如下表,由于土源紧张,此路基采用掺石灰进行改良。
2.2石灰剂量与CBR关系试验均按照公路土工试验规程(JTJ051-93)执行,击实试验采用重型击实法。
根据试验数据绘制关系图如下:由图可以看出在膨胀土掺入石灰后进行的室内CBR 试验中,CBR 随石灰剂量的增加而增大,其中石灰改良膨胀土后的CBR 值相对素土显著提高,已满足路基设计要求,且在石灰灰计量为5%以内时,强度增长显著;在石灰灰计量超过5%时,则明显减缓。
南水北调中线一期工程总干渠渠道膨胀土处理施工工法渠道土方开挖及保护层开挖施工工法工法特点;膨胀土随着环境的干湿循环变化而具有显著的干效燥收缩,吸水膨胀和强度衰减的粘性土。
在开挖过程中必须采取覆盖,防护等有效措施减少大气环境的影响。
分层,分段开挖并预留保护层一次开挖的工作面不宜过大。
开挖过程中,在有上册滞水的地带需采取逐层设节流沟。
逐层排水的方式。
有效减少边坡失稳现象。
工艺原理:开挖过程中,采取逐层开挖排水沟排除滞水,渗水的开挖方式,并采取临时覆盖边坡、预留保护层和后续工序跟进,可有效隔绝阳光暴晒和雨雪冲刷或冻结,减少因土体失水干缩或遇水膨胀而引起的边坡失稳现象。
施工工艺流程及操作要点施工工艺流程开挖区周边截流沟开挖-——自上而下分层开挖——在有地下水或层间滞水地段逐层开挖排水沟并排水——坡面防护——保护层开挖操作要点正式开挖之前,在开口线外侧开挖临时截流沟,防止地表水流入开挖作业面,减少对开挖边坡的冲刷和侵蚀。
临时截流沟的布置尽量与渠道永久截流沟结合,并结合现场地形汇水条件布置向渠外排水的通道。
排水通道之间的截流沟底坡应平顺,当地形条件复杂时可采取一定的挖填措施处理。
为保证截流沟的汇水作用,渠道开挖线与截流沟之间的坡顶可做成倾向截流沟一侧的缓坡,以免坡顶积水。
因膨胀土遇水易失稳,截流沟必须做好铺砌及防渗漏处理。
如无设计要求,可采用土工膜加混凝土的方式处理。
土方开挖土方开挖按照从上到下分层分段依次进行,一次工作面开展不宜过大,分段长度150——200米左右,开挖层一次不宜超过3米,对同一断面,同一开挖层来说,由中间同时向左右两岸开挖,以利于层间排水,同一区段开挖面宜平行下降,不能平行下挖时,则两者高差不宜大于一个开挖梯段。
开挖过程中预留保护层,保护层的厚度根据后续工程安排和土质情况而定,一般情况下,弱膨胀土渠段预留保护层厚度不小于30公分,中、强膨胀土渠段预留保护层厚度不小于50公分。
对于过水断面以上的渠道开挖,当自上而下开挖至一级马道后,必须停止开挖,惊喜保护层开挖及边坡的工程防护措施施工,比如换填,砌石联拱植草或其他护坡结构,永久排水设施施工等。
南水北调中线干线工程—————————————————————————南水北调中线一期工程总干渠渠道膨胀土处理施工监理实施细则(NSBD-ZXJ-4-02)南水北调中线中线干线工程建设管理局印发二〇一〇年十二月前言为加强南水北调中线干线工程渠道膨胀土处理项目控制管理工作,根据《水利工程建设监理规范》(SL288 -2003)和国务院南水北调办、水利部以及国家有关规定和标准,结合南水北调中线干线工程建设管理的特点,总结南阳膨胀土试验段膨胀土渠道监理工作经验,编制了《南水北调中线一期工程总干渠渠道膨胀土处理施工监理实施细则》。
本细则共分10 个章节,主要内容包括:总则、监理人员及职责分工、开工准备阶段监理、土方开挖质量控制、土方填筑质量控制、渠道混凝土工程质量控制、旁站监理方案、安全生产控制管理、膨胀土渠道进度和投资控制、其他。
本细则由编制单位负责解释。
印发单位:南水北调中线干线工程建设管理局主编单位:河南省南水北调中线工程建设管理局南阳段建设管理处编制单位:河南省河川工程监理有限公司河南省水利第二工程局编制人员:建管处:秦鸿飞禹建庄秦水朝李君炜王龙欣监理单位:魏焕发王为然张官珍郑涛汪明李超峰祁建华施工单位:金国连赵长伟季德雨李红炉张金震目录1 总则................................................. - 1 -2 监理人员及职责分工................................... - 1 -2.1 土建监理工程师职责................................. - 1 -2.2 测量监理工程师职责................................. - 2 -2.3 地质监理工程师职责................................. - 3 -3 开工准备阶段监理..................................... - 3 -3.1 合同项目开工准备阶段监理........................... - 3 -3.2 分部工程开工审批程序和内容......................... - 6 -4 土方开挖工程施工质量控制............................. - 6 -4.1 土方开挖开工审批主要内容和程序..................... - 6 - 4.2 土方开挖质量标准及检验............................. - 8 -4.3 土方开挖质量控制措施............................... - 9 -5 土方填筑工程施工质量控制............................ - 13 -5.1 土方填筑开工审批主要内容和程序.................... - 13 - 5.2 土方填筑质量标准及检验............................ - 14 -5.3 膨胀土换填处理质量控制措施........................ - 17 -5.4 渠床整理隐蔽工程验收.............................. - 20 -6 渠道混凝土工程施工质量控制.......................... - 20 -6.1 渠道混凝土衬砌开工审批主要内容和程序.............. - 20 - 6.2 渠道混凝土工程质量标准及检验...................... - 24 -6.3 渠道混凝土工程质量控制措施........................ - 26 -7 旁站监理方案........................................ - 27 -7.1 监理人员旁站职责.................................. - 28 -7.2 旁站工作程序...................................... - 29 -7.3 旁站方法及措施.................................... - 31 -8 安全生产控制管理.................................... - 31 -8.1 施工准备阶段...................................... - 31 -8.2 施工过程安全管理.................................. - 32 -8.3 渠道施工安全管理要点.............................. - 33 -9 膨胀土渠道进度与投资控制............................ - 34 -9.1 膨胀土渠道进度与投资控制措施...................... - 34 -9.2 工程计量与支付.................................... - 35 -10 其他............................................... - 35 -10.1 南阳膨胀土试验段滑坡治理经验与建议............... - 36 - 10.2 南阳膨胀土试验段混凝土衬砌经验与建议............. - 38 -1 总则南阳地区膨胀土富含蒙脱石、伊利石、高岭石等矿物成分,具有显著的干燥收缩、吸水膨胀性、裂隙性和超固结等特性,主要涉及的地层为上第三系(N)河湖相沉积粘土岩、砂质粘土岩、砂岩,第四系中更新统冲洪(al-plQ2)积粉质粘土、粘土,第四系坡积(dlQ)粉质粘土。
第四系粘性土具有弱~中等膨胀性,局部具有强膨胀性。
膨胀土体中裂隙发育,一般土体的膨胀性越强,微隐蔽裂隙越发育。
部分裂隙面光滑,并见有擦痕,裂隙内充填物强度低、膨胀性强。
在结构上夹层多,上层滞水明显,部分层间结构面和大裂隙为地下水运移通道,抗剪强度低,对渠道边坡的稳定极为不利,边坡开挖后易产生卸荷失稳。
结合试验段的经验来看,进入雨季后土方作业难度很大,受降雨和地下水位抬高影响,中膨胀土渠段开挖面极易形成滑坡,对工程的进度、投资和质量带来较大影响。
在南阳膨胀土试验段一期工程渠道开挖过程中,中膨胀土试验区发生多处滑坡,对施工造成一定影响。
渠道衬砌完成后,模拟渠道运行工况试验观测期间,弱、中膨胀土试验区一级马道以上渠坡也产生了不同程度的滑动变形,个别试验区段对已完成衬砌的渠坡造成严重破坏,危害极大。
总结试验段的施工监理经验,编制了《渠道膨胀土处理施工监理实施细则》(下述简称“本细则”),本细则主要针对膨胀土渠段施工的监理实施要点编制。
适用于膨胀土渠道土方开挖、非膨胀土换填、水泥改性土换填、滤料铺筑、防渗复合土工膜铺设及渠道混凝土衬砌等的施工监理。
2 监理人员及职责分工2.1 土建监理工程师职责1)根据监理合同、施工合同文件,熟悉和掌握施工图纸、施工操作规范和质量验收标准,以及有关法规和条例。
2)参加总监理工程师组织的设计图纸和施工组织设计审查,并提出土建专业审核意见,督促承包人按设计图纸和施工组织设计施工;参与编写监理实施细则。
3)审查重点部位的施工技术方案和新技术、新工艺、新材料,并提出土建专业审核意见;督促检查承包人按审批后的技术措施和工艺组织施工。
4)审查承包人编制的施工进度计划,根据承包人实际生产能力、劳动力、资源配备等情况提出审核意见。
5)审批确认承包人已进场的施工机具和设备的性能、规格、数量是否满足合同和实际需要。
6)参与质量安全事故的调查,监督承包人处理施工中发生的质量事故。
7)承担总监理工程师委派的其他工作。
2.2 测量监理工程师职责1)熟悉工程测量控制网和测量基准点的各种有关资料,根据合同规定负责向承包人移交基准点。
检查承包人基准点的复核工作,督促承包人定期复核测量控制网。
2)审查承包人测量实施方案及技术措施。
复核承包人布设的施工控制网、轴线及辅助轴线点、高程加密点等的精度,检查、审核施测结果,必要时组织复测或联合测量。
3)监督、检查承包人的放样测量工作,审查批准其成果。
4)审查竣工测量资料,协助其他专业工程师的工作。
5)起草本职责范围内的监理文件。
6)承担总监理工程师委派的其他工作。
2.3 地质监理工程师职责1)协助总监组织地勘、设计、施工地质及承包人进行工程地质技术交底和工程地质预报工作。
2)参与审批承包人报送的各种地质条件下施工程序、方法、施工安全和施工技术措施。
3)参与组织水工建筑物地下开挖、渠道基础开挖以及建筑物高边坡开挖工程施工质量、安全作业、地基基础质量评定与基础验收等项工作。
4)对因地质原因引起的超挖支付工程量进行地质认证。
5)及时向总监理工程师和委托人报告工程施工中关于工程地质、施工地质工作的各种情况。
6)起草本职责范围内监理文件。
7)承担总监理工程师委派的其他工作。
3 开工准备阶段监理膨胀土对渠道工程的主要危害有:冲沟(雨淋沟)、蠕动变形、浅层和深层滑坡。
其中渠道滑坡危害最大,直接影响到渠道的正常使用,是膨胀土渠道危害治理中的难题。
在施工准备阶段,参建单位应对膨胀土地质危害引起足够的重视,充分了解膨胀土的特性和施工技术要求,制定针对性施工措施。
3.1 合同项目开工准备阶段监理3.1.1 协助发包人完成开工前提供的施工条件(1)首批开工项目施工图的审核、签发和设计交底;(2)测量基准点的移交;(3)施工用地;(4)首次工程预付款的付款;(5)施工合同中约定应由发包人提供的道路、供电、供水、通信等条件。
3.1.2 检查开工前承包人的施工准备情况(1)承包人派驻现场的主要管理、技术人员数量及资格是否与施工合同文件一致。
(2)渠道衬砌机选择,依据《关于加强渠道衬砌机进场管理有关事宜的通知》(中线局工[2009]53 号)、《南水北调中线干线工程渠道混凝土衬砌施工操作指南(试行)》(中线局工[2009]172 号)和《关于进一步加强渠道衬砌机使用管理有关事宜的通知》(中线局工[2010]81 号)文件要求,审批承包人选用的渠道衬砌机,拟选用设备进场前,须经过监理和项目管理机构审批,同意后方可进场。
审查承包人选用的削坡机时,应考虑非膨胀土(南阳非膨胀土大多具有一定膨胀性)和水泥改性土(具有一定强度)的特点。
承包人如采用布料机械摊铺砂砾料,开始施工前要求承包人先进行布料试验,解决砂砾料(滤料)铺筑时产生骨料分离的问题。
(3)检查进场原材料、构配件的质量、规格、性能是否符合有关技术标准和技术条款的要求;水泥、复合土工膜等主要材料合同条款有要求的,按合同规定对承包人选择的供货商资格进行审查。
