一、工程概况本项目声屏障安装工程主要针对某高速公路路段,以降低噪音污染,改善周边环境。
声屏障长度为500米,基础部分采用140钢管桩基础,上部浇筑连系梁及立柱,采用C20钢筋混凝土结构。
声屏障设计高度为3.015米,材质为吸声砖,表面涂装环保涂料。
二、编制依据1. 《公路桥涵施工技术规范》JTG/T F50-2011;2. 《公路工程质量检验评定标准》JTGF80/1-2004;3. 《声屏障施工图》等相关设计文件;4. 现场踏勘调查所获得的工程地质、水文地质、当地资源、交通状况等资料。
三、施工准备1. 人员及机械设备配置(1)人员配置:项目经理、技术负责人、施工员、质量员、安全员、测量员等;(2)施工主要设备配置:吊车、挖掘机、钻机、切割机、搅拌机、混凝土泵、水准仪、全站仪等。
2. 材料准备(1)钢筋:符合强度要求的钢筋,并进行脱脂处理;(2)混凝土:抗渗透性好、强度高的混凝土;(3)声屏障材料:吸声砖、环保涂料、防水材料等;(4)其他材料:钢管、模板、螺栓、螺母等。
3. 施工现场准备(1)清理场地:清除场地上的杂物和积水,确保基础平整;(2)地基处理:根据地质勘测结果,采取相应的地基处理措施;(3)基础施工:按照设计要求布置钢筋和孔洞,灌注混凝土;(4)模板制作:根据设计方案制作声屏障的模板,确保其尺寸和形状准确无误。
四、施工方案1. 施工顺序(1)基础施工:按照设计要求布置钢筋和孔洞,灌注混凝土;(2)模板制作与安装:根据设计方案制作声屏障的模板,安装模板;(3)钢筋绑扎:在模板内设置钢筋,并进行绑扎;(4)混凝土浇筑:按照设计要求进行混凝土浇筑;(5)模板拆除与养护:混凝土达到一定强度后,拆除模板并进行养护;(6)声屏障制作:根据设计方案制作声屏障;(7)运输与安装:使用吊装设备将声屏障运至预定位置,进行安装固定;(8)检查与调整:检查声屏障的水平、垂直和稳定性,并进行必要的调整;(9)防水处理:在声屏障与地面交接处进行防水处理。
声屏障工程施工方案一、项目概述声屏障工程是指通过设置隔声墙或屏障来减少或阻挡噪音的传播,保护周围环境免受噪音侵扰的一项工程。
本方案旨在针对地区的噪音污染问题,提出声屏障工程的施工方案,以减少噪声对周边居民生活的影响,改善居住环境。
二、施工前的准备工作1.方案设计:根据实际情况,制定声屏障的尺寸、材料和布置方案,确保其隔音效果达到国家标准。
2.采购材料:根据方案设计,购买隔声墙所需的钢结构、隔音材料和其他辅助材料。
3.人员培训:对参与施工的工人进行专业培训,确保施工过程中的安全和质量。
4.施工场地准备:清理施工现场,确保无障碍施工。
三、施工过程1.基础处理:根据设计要求,在施工现场挖掘基础槽,然后进行基础处理,包括清理槽底、加入碎石和砂浆,最后浇筑混凝土基础。
2.立柱安装:在基础上安装钢结构立柱,并进行调整和固定,确保立柱垂直和水平。
3.隔音材料安装:在立柱之间安装隔音材料,确保隔音材料与立柱之间无缝隙。
4.板材安装:将钢板固定在立柱和隔音材料之间,确保牢固连接,并使用密封胶填充板材之间的缝隙。
5.防腐处理:对已安装的隔声墙进行防腐处理,以延长其使用寿命。
6.验收和调试:对施工完成的声屏障进行验收,包括检查施工质量、隔声效果和安装是否符合设计要求。
7.清理施工现场:将施工过程中产生的垃圾和废弃材料进行清理和处理,保持施工现场的整洁。
四、施工注意事项1.施工期间应设置警示标志,提醒周围人员注意安全。
2.为施工人员提供必要的个人防护装备,包括安全帽、手套和防尘口罩等。
3.控制噪音:施工过程中应采取措施减少施工噪音,以防止污染周围居民的生活。
4.密切配合:与相关部门和业主进行密切配合,及时沟通工作进展和发现的问题,确保施工进度和质量。
5.维护环境:施工完成后,应清理施工现场,修复和恢复施工期间受损的环境。
五、施工后的监测和维护1.隔声效果监测:在工程竣工后,应进行隔声效果的监测,确保其符合国家标准和设计要求。

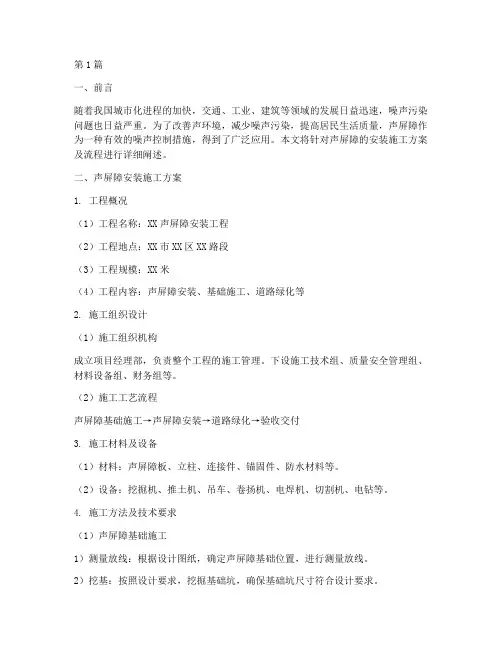

第1篇一、前言随着我国城市化进程的加快,交通、工业、建筑等领域的发展日益迅速,噪声污染问题也日益严重。
为了改善声环境,减少噪声污染,提高居民生活质量,声屏障作为一种有效的噪声控制措施,得到了广泛应用。
本文将针对声屏障的安装施工方案及流程进行详细阐述。
二、声屏障安装施工方案1. 工程概况(1)工程名称:XX声屏障安装工程(2)工程地点:XX市XX区XX路段(3)工程规模:XX米(4)工程内容:声屏障安装、基础施工、道路绿化等2. 施工组织设计(1)施工组织机构成立项目经理部,负责整个工程的施工管理。
下设施工技术组、质量安全管理组、材料设备组、财务组等。
(2)施工工艺流程声屏障基础施工→声屏障安装→道路绿化→验收交付3. 施工材料及设备(1)材料:声屏障板、立柱、连接件、锚固件、防水材料等。
(2)设备:挖掘机、推土机、吊车、卷扬机、电焊机、切割机、电钻等。
4. 施工方法及技术要求(1)声屏障基础施工1)测量放线:根据设计图纸,确定声屏障基础位置,进行测量放线。
2)挖基:按照设计要求,挖掘基础坑,确保基础坑尺寸符合设计要求。
3)基础浇筑:在基础坑内,按照设计要求进行混凝土浇筑,确保基础强度。
4)模板拆除:基础混凝土养护达到设计要求后,拆除模板。
(2)声屏障安装1)安装立柱:根据设计图纸,将立柱吊装至基础位置,调整水平度,确保立柱垂直。
2)安装声屏障板:将声屏障板吊装至立柱上,调整水平度,确保声屏障板与立柱连接牢固。
3)安装连接件:按照设计要求,将连接件安装在声屏障板与立柱之间,确保连接牢固。
4)安装锚固件:将锚固件安装在声屏障板底部,确保声屏障板与地面连接牢固。
5)防水处理:在声屏障板底部及立柱底部,按照设计要求进行防水处理。
(3)道路绿化1)绿化设计:根据设计要求,确定绿化植物种类、种植位置等。
2)绿化施工:按照绿化设计,进行绿化植物种植、浇水、修剪等。
三、声屏障安装施工流程1. 施工准备(1)现场勘查:对施工现场进行勘查,了解工程概况、施工环境等。
声屏障工程施工方案1、前言声屏障是一种用来减少城市交通噪声对周围居民的影响的建筑物,它主要起到隔音隔挡的作用。
随着城市交通的快速发展,交通噪声也日益成为居民生活的一个重要问题。
因此,声屏障的建设成为改善城市环境、提高居民生活质量的重要举措。
为了确保声屏障工程的顺利进行,提高施工质量,本文将探讨声屏障工程的施工方案。
2、项目概况本项目为某城市市政道路上的声屏障工程,总长度为1000米,高度为2米。
声屏障主要由混凝土墙和隔音板组成,材料选用环保耐久的材料,施工标准符合国家相关规定。
3、施工方案3.1 施工准备(1)确定施工队伍及配备专职负责人员,包括项目经理、技术员、施工队长等,确保人员的专业性和熟练程度。
(2)采购和准备施工所需的设备和材料,包括混凝土搅拌机、挖掘机、隔音板等。
(3)搭建临时施工设施,包括施工车间、仓库等,确保施工现场的有序进行。
3.2 施工工艺(1)确定声屏障的位置和规格,并进行测量和布置。
根据设计要求,确定声屏障的高度和长度。
(2)进行基础施工,包括挖掘基坑、浇铸基础桩等。
确保声屏障的稳固性和耐久性。
(3)搭建声屏障的框架,包括设置支架、安装混凝土墙等,确保框架的牢固性和稳定性。
(4)安装隔音板,包括固定隔音板、连接板缝等,确保隔音效果良好。
3.3 施工质量控制(1)严格按照设计要求进行施工,确保声屏障的尺寸、高度和长度符合标准。
(2)对施工过程中的关键环节进行监督和检测,包括混凝土浇筑、隔音板安装等。
(3)定期进行施工质量检查,及时发现和解决施工中存在的问题,确保施工质量。
3.4 安全生产保障(1)制定安全生产计划和预案,包括施工现场安全管理、消防安全等,确保施工过程中的安全。
(2)进行安全培训和教育,包括施工人员的安全意识培养、安全操作规范等。
(3)建立安全生产监控体系,对施工现场进行全天候监控,及时发现和解决安全隐患。
4、施工进度和验收本声屏障工程按照设计图纸和施工方案进行,分段施工,分部验收。

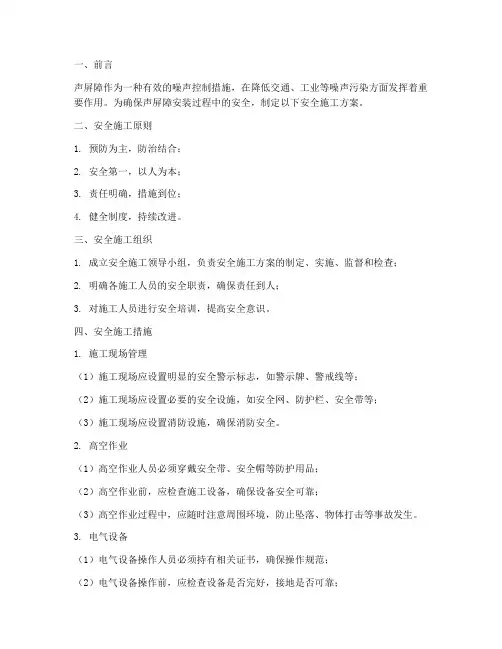

一、前言声屏障作为一种有效的噪声控制措施,在降低交通、工业等噪声污染方面发挥着重要作用。
为确保声屏障安装过程中的安全,制定以下安全施工方案。
二、安全施工原则1. 预防为主,防治结合;2. 安全第一,以人为本;3. 责任明确,措施到位;4. 健全制度,持续改进。
三、安全施工组织1. 成立安全施工领导小组,负责安全施工方案的制定、实施、监督和检查;2. 明确各施工人员的安全职责,确保责任到人;3. 对施工人员进行安全培训,提高安全意识。
四、安全施工措施1. 施工现场管理(1)施工现场应设置明显的安全警示标志,如警示牌、警戒线等;(2)施工现场应设置必要的安全设施,如安全网、防护栏、安全带等;(3)施工现场应设置消防设施,确保消防安全。
2. 高空作业(1)高空作业人员必须穿戴安全带、安全帽等防护用品;(2)高空作业前,应检查施工设备,确保设备安全可靠;(3)高空作业过程中,应随时注意周围环境,防止坠落、物体打击等事故发生。
3. 电气设备(1)电气设备操作人员必须持有相关证书,确保操作规范;(2)电气设备操作前,应检查设备是否完好,接地是否可靠;(3)电气设备操作过程中,应遵守操作规程,防止触电、短路等事故发生。
4. 施工区域(1)施工区域应设置明显的警示标志,提醒行人、车辆注意安全;(2)施工区域应设置隔离设施,防止行人、车辆进入施工区域;(3)施工过程中,应加强交通安全管理,确保施工区域交通安全。
5. 垂直运输(1)垂直运输设备操作人员必须持有相关证书,确保操作规范;(2)垂直运输过程中,应确保设备运行稳定,防止物体坠落;(3)垂直运输设备操作前,应检查设备是否完好,安全设施是否齐全。
6. 施工材料(1)施工材料堆放整齐,不得超高、超宽;(2)施工材料堆放区域应设置明显的警示标志,防止人员误入;(3)施工材料运输过程中,应确保材料安全,防止坠落、碰撞等事故发生。
五、应急处置1. 施工现场应制定应急预案,明确事故发生时的应急处置流程;2. 施工人员应熟悉应急预案,确保在事故发生时能够迅速、有效地进行处置;3. 加强与相关部门的沟通协调,确保事故发生时能够得到及时救援。

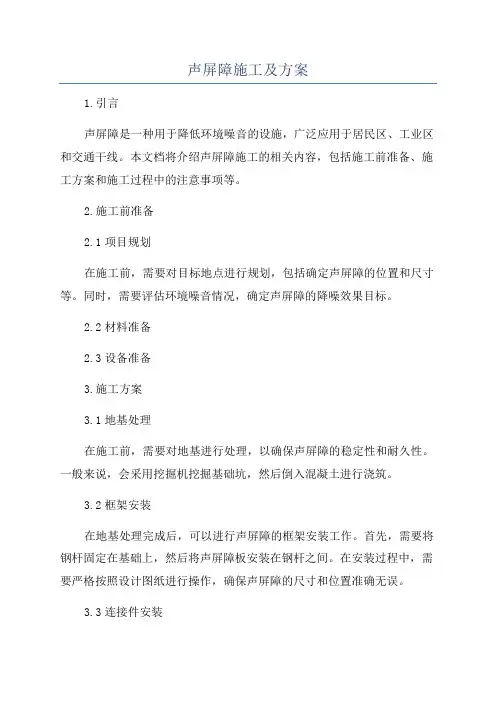

声屏障施工及方案1.引言声屏障是一种用于降低环境噪音的设施,广泛应用于居民区、工业区和交通干线。
本文档将介绍声屏障施工的相关内容,包括施工前准备、施工方案和施工过程中的注意事项等。
2.施工前准备2.1项目规划在施工前,需要对目标地点进行规划,包括确定声屏障的位置和尺寸等。
同时,需要评估环境噪音情况,确定声屏障的降噪效果目标。
2.2材料准备2.3设备准备3.施工方案3.1地基处理在施工前,需要对地基进行处理,以确保声屏障的稳定性和耐久性。
一般来说,会采用挖掘机挖掘基础坑,然后倒入混凝土进行浇筑。
3.2框架安装在地基处理完成后,可以进行声屏障的框架安装工作。
首先,需要将钢杆固定在基础上,然后将声屏障板安装在钢杆之间。
在安装过程中,需要严格按照设计图纸进行操作,确保声屏障的尺寸和位置准确无误。
3.3连接件安装声屏障的连接件主要用于连接声屏障板和钢杆,以增加整个声屏障的稳定性。
在安装过程中,需要确保连接件的紧固程度适当,以避免其松动或脱落。
4.施工注意事项4.1安全措施在声屏障施工过程中,需要严格遵守相关的安全规定,并采取必要的安全措施。
例如,工人需要佩戴安全帽和防护手套,并配备合适的安全绳索,以防止高空作业时的意外事故发生。
4.2施工质量控制4.3环境保护声屏障的施工过程中,需要注意环境保护。
例如,在挖掘地基时,需要采取措施以防止土壤流失和水源污染。
同时,在施工车辆和设备使用过程中,需要合理安排车辆行驶路线,以避免对周边环境造成不必要的破坏。
5.结论声屏障的施工是一项复杂的任务,需要充分的前期准备和严格的施工操作。
本文档介绍了声屏障施工的相关内容,包括施工前准备、施工方案和施工过程中的注意事项等。
通过合理的施工,可以确保声屏障的质量和效果,并提高周边居民和工作人员的生活和工作环境。

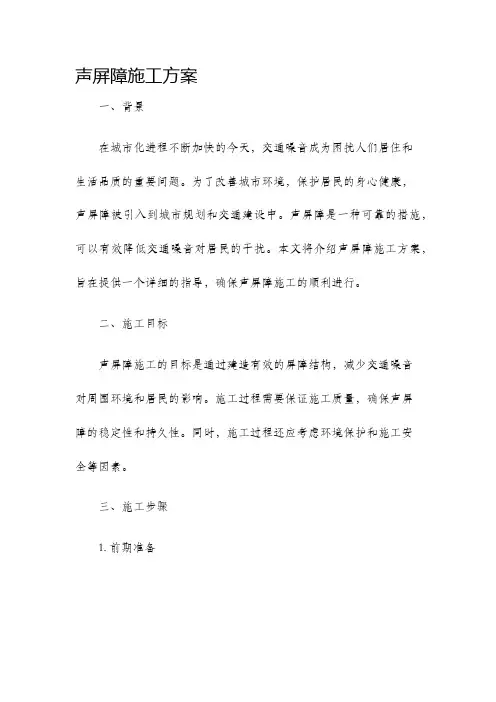

声屏障施工方案一、背景在城市化进程不断加快的今天,交通噪音成为困扰人们居住和生活品质的重要问题。
为了改善城市环境,保护居民的身心健康,声屏障被引入到城市规划和交通建设中。
声屏障是一种可靠的措施,可以有效降低交通噪音对居民的干扰。
本文将介绍声屏障施工方案,旨在提供一个详细的指导,确保声屏障施工的顺利进行。
二、施工目标声屏障施工的目标是通过建造有效的屏障结构,减少交通噪音对周围环境和居民的影响。
施工过程需要保证施工质量,确保声屏障的稳定性和持久性。
同时,施工过程还应考虑环境保护和施工安全等因素。
三、施工步骤1. 前期准备在施工前期,需要进行详细的调研和规划工作。
首先,对施工区域进行现场勘测,了解地质地貌和环境特点。
然后,根据调研结果制定施工方案,并进行相关手续的申请和审批。
2. 材料采购根据施工方案确定所需的声屏障材料,进行材料的采购工作。
材料的选择应考虑到施工地区的气候条件和环境要求,确保材料的质量和耐久性。
3. 地基处理声屏障的稳定性和持久性与地基的处理密切相关。
在施工过程中,根据地质调查结果,进行地基处理工作。
包括清理地面、填充和夯实土壤等工作,确保声屏障的稳固性。
4. 基础建设基础是声屏障的重要支撑结构,其稳定性直接影响整个声屏障的质量。
根据施工方案,进行基础建设工作。
包括混凝土浇筑、钢筋加固等工序,确保基础的稳定性和承重能力。
5. 声屏障安装完成基础建设后,开始声屏障的安装工作。
根据施工方案,按照预定的尺寸和安装要求,进行声屏障的组装和安装。
安装过程中,需要确保声屏障的垂直度和平整度,严格控制安装质量。
6. 后期处理声屏障施工完成后,需要进行相关的后期处理工作。
包括清理施工区域、填补坑洞、恢复植被等工作,使施工现场恢复到原状。
四、质量控制在声屏障施工过程中,质量控制是至关重要的。
为了确保施工质量,可以采取以下措施:1. 进行现场监督和检查,核实施工工序是否符合要求。
2. 严格执行施工规范和标准,确保施工的准确性和稳定性。

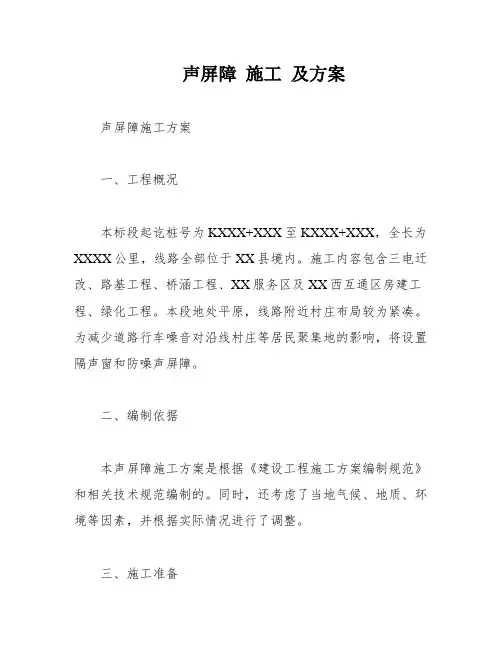

声屏障施工及方案声屏障施工方案一、工程概况本标段起讫桩号为KXXX+XXX至KXXX+XXX,全长为XXXX公里,线路全部位于XX县境内。
施工内容包含三电迁改、路基工程、桥涵工程、XX服务区及XX西互通区房建工程、绿化工程。
本段地处平原,线路附近村庄布局较为紧凑。
为减少道路行车噪音对沿线村庄等居民聚集地的影响,将设置隔声窗和防噪声屏障。
二、编制依据本声屏障施工方案是根据《建设工程施工方案编制规范》和相关技术规范编制的。
同时,还考虑了当地气候、地质、环境等因素,并根据实际情况进行了调整。
三、施工准备在施工前,将对所有施工人员进行技能培训,并核查其相关证件。
同时,还将进行现场勘察,确定施工区域和施工路线。
为确保施工进度和施工质量,还将配备必要的机械设备和工具。
四、人员及机械设备配置及施工安排一)人员配置本工程将配备专业的施工人员,包括工程师、技术员、工人等。
其中,工程师和技术员需具备相关的职业资格证书,并具备一定的工作经验。
二)施工主要设备配置表为确保施工质量和进度,本工程将配备如下机械设备:1.挖掘机2台2.推土机1台3.混凝土搅拌机1台5、起重机1台五、施工方案本工程的施工方案包括以下几个方面:1.对施工区域进行清理和平整。
2.进行声屏障的测量和设计。
3.进行声屏障的制作和安装。
4.对声屏障进行检测和验收。
六、质量保证措施为确保施工质量,本工程将采取以下措施:1.严格按照相关技术规范进行施工。
2.对施工现场进行巡查和监督。
3.对施工过程进行记录和备案。
七、安全保证措施为确保施工安全,本工程将采取以下措施:1.对施工人员进行安全教育和培训。
2.对施工现场进行安全检查和评估。
3.对施工过程中的危险源进行管控和消除。
八、环境保证措施为确保施工过程对环境的影响最小化,本工程将采取以下措施:1.对施工现场进行垃圾分类和处理。
2.对施工过程中的粉尘、噪音等污染源进行控制。
3.对施工现场进行定期清理和维护。
声屏障安装工焊工劳动力2姓名职责施工负责及协调声屏障安装及调整声屏障钢结构焊接声屏障材料搬运、辅助工作为了保证施工质量和安全,我们将配备必要的机械设备,包括吊车、铲车、升降机等,并按照施工进度和实际需要进行合理调配和安排。
声屏障安装施工方案声屏障安装施工方案一、施工准备1. 确定施工地点:根据客户要求,确定需要安装声屏障的具体位置。
2. 拟定施工计划:制定详细的施工计划,包括施工时间、人员安排、材料准备等。
3. 准备施工材料:根据施工计划,准备好所需的声屏障材料,包括声屏障板、连接件、扣件等。
二、现场施工1. 搭建施工围栏:在施工现场搭建安全围栏,确保施工区域的安全性,并防止施工过程中的意外伤害。
2. 打地基:根据声屏障的高度要求,使用挖掘机等机械设备挖掘合适的地基,确保声屏障的稳固性。
3. 安装声屏障板:将声屏障板按照设计要求逐层安装,使用螺栓或扣件将板材连接在一起,并用水平仪保持板面水平。
4. 固定连接件:在板材连接处使用连接件进行固定,确保声屏障的稳定性和坚固性。
5. 安装其他配件:根据需要,安装声屏障的其他配件,如防护网、警示标识等。
6. 清理施工现场:清理施工现场,清除杂物,保持施工现场的整洁。
三、验收和保养1. 施工验收:在声屏障安装完成后,进行验收工作,确保声屏障符合设计要求和客户要求。
2. 定期检查和保养:定期对声屏障进行检查和保养,包括检查连接件是否松动、板材是否有损坏等,及时修复和更换。
3. 清洗声屏障:定期清洗声屏障,保持其表面的清洁。
四、安全措施1. 戴好安全帽:所有参与施工的工作人员都要佩戴好安全帽,以防止头部受到伤害。
2. 使用安全工具:使用安全工具进行施工操作,避免因工具不当使用而引发安全事故。
3. 注意防护措施:在施工现场设置明显的警示标识,提醒路人注意安全,并采取必要的防护措施,如悬挂警示灯等。
4. 做好消防防护:对施工现场进行消防检查,确保消防设备完好并随时可用。
以上就是声屏障安装施工方案的内容,通过合理的准备、施工和保养,可以保证声屏障的质量和使用寿命,为客户提供良好的声音隔离效果,并确保施工过程的安全性。
同时,在施工过程中,应严格遵守相关的安全规定,确保工作人员的人身安全。
一、前言随着城市化进程的加快,交通及工业噪音污染日益加剧,严重影响人们的生活和健康。
为降低噪音污染,提高城市居住环境质量,声屏障作为一种有效的隔音降噪措施,得到了广泛应用。
本文将详细介绍声屏障的安装施工方案及流程。
二、施工准备1. 器材准备(1)钢筋:选择符合强度要求的钢筋,并进行脱脂处理。
(2)混凝土:使用抗渗透性好、强度高的混凝土。
(3)防水材料:选用具有良好抗紫外线和耐候性的防水材料。
(4)吊装设备:根据工程需要选择适当的吊装设备。
2. 技术人员准备组织技术人员认真学习图纸、相关技术规程及规范,做好施工技术准备。
3. 人员及机械设备配置及施工安排为确保声屏障安装工程质量,选择具有丰富施工经验的管理人员实施管理,选择具有声屏障施工经验的作业队进行施工。
三、施工流程1. 地基处理(1)清理场地:清除场地上的杂物和积水,确保基础平整。
(2)打桩:在场地上按照设计要求布置钢筋和孔洞,然后灌注混凝土。
(3)地基加固:根据地质勘测结果,采取相应的地基处理措施。
2. 声屏障制作(1)确定设计方案:根据实际情况确定声屏障的高度、长度和材料等参数,并编制详细设计方案。
(2)制作模板:根据设计方案制作声屏障的模板,确保其尺寸和形状准确无误。
(3)配筋浇筑:根据设计要求,在模板内设置钢筋,并进行混凝土浇筑。
(4)后期处理:在混凝土硬化后,对声屏障表面进行抛光或涂装,以提高外观效果和耐久性。
3. 施工安装(1)运输并安装声屏障:使用吊装设备将声屏障运至预定位置,然后进行安装固定。
(2)检查和调整:检查声屏障的水平、垂直和稳定性,并进行必要的调整。
(3)防水处理:在声屏障与地面交接处进行防水处理,以延长声屏障的使用寿命。
4. 整体安装完成后,进行全面检查(1)检查安装的牢固度,确保声屏障安全稳定。
(2)检查地面是否清理干净,保持施工现场整洁。
四、注意事项1. 严格按照设计要求进行施工,确保安装质量和安全。
2. 在安装过程中,注意保护声屏障,避免划伤或损坏。
声屏障工程施工方案一、工程概况本项目为某城市高速公路声屏障工程,全长约5公里,声屏障高度为4米,主要用于降低高速公路车辆行驶过程中产生的噪音对周边居民区的影响。
声屏障材料采用吸声板和隔声板组合结构,吸声板厚度为100mm,隔声板厚度为200mm。
工程内容包括声屏障的制作、运输、安装、调试及验收等。
二、施工准备1. 技术准备:根据设计图纸和相关技术规范,编制声屏障工程施工方案,明确施工工艺、施工顺序、质量标准等。
2. 人员准备:组织具有声屏障施工经验的工人和技术人员,进行施工前的技术培训和安全教育。
3. 材料准备:提前采购声屏障所需的各种材料,包括吸声板、隔声板、连接件、基础钢筋等,并进行质量检验。
4. 设备准备:准备运输车辆、吊车、搅拌机、混凝土泵、电焊机等施工所需设备。
5. 现场准备:对施工区域进行清理,开挖基础,浇筑混凝土,预埋固定螺栓。
三、施工工艺1. 基础施工:按照设计要求开挖基础,尺寸误差控制在±50mm以内,预埋固定螺栓应垂直、牢固。
2. 声屏障制作:在工厂内进行声屏障的制作,包括吸声板、隔声板的组装,连接件的焊接等。
制作完成后进行验收,确保质量符合要求。
3. 声屏障运输:采用运输车辆将制作好的声屏障运输到施工现场,运输过程中要注意保护声屏障,防止损坏。
4. 声屏障安装:现场采用吊车将声屏障吊装到预埋固定螺栓上,调整声屏障的水平度和垂直度,确保符合设计要求。
5. 连接件安装:按照设计要求安装连接件,确保声屏障的稳定性和密封性。
6. 调试验收:施工完成后进行声屏障的调试,检查吸声效果和隔声效果,确保达到设计要求。
验收合格后,交付使用。
四、施工要点1. 严格把控材料质量,确保声屏障的吸声和隔声效果。
2. 加强施工过程中的质量检查,及时发现和解决问题。
3. 注意施工安全,遵守施工现场的安全规定,确保工人的人身安全。
4. 做好施工现场的清洁工作,减少对环境的影响。
五、质量保证措施1. 施工过程中,严格按照设计图纸和相关技术规范进行施工。
第1篇一、项目概述岳西降噪隔声屏障项目旨在解决岳西地区道路噪声污染问题,改善周边居民的生活环境。
本项目采用先进的降噪隔声技术,对岳西地区主要交通干道进行噪声治理,降低交通噪声对周边居民的影响。
二、项目背景随着城市化进程的加快,交通噪声污染问题日益严重。
岳西地区作为重要的交通枢纽,交通噪声已成为影响周边居民生活质量的重要因素。
为改善岳西地区声环境质量,降低交通噪声对居民生活的影响,本项目应运而生。
三、项目目标1. 降低岳西地区主要交通干道的噪声水平,使其达到国家规定的噪声标准。
2. 提高岳西地区声环境质量,为居民创造一个安静舒适的生活环境。
3. 推广应用先进的降噪隔声技术,为类似项目提供参考。
四、项目范围本项目涉及岳西地区主要交通干道,包括道路两侧及道路中心隔离带,总长度约为10公里。
五、施工方案1. 施工准备(1)施工图纸及技术资料:根据设计图纸及施工规范,准备详细的施工图纸及技术资料。
(2)施工队伍:组建专业的施工队伍,包括技术人员、施工人员、管理人员等。
(3)施工设备:配置必要的施工设备,如切割机、焊接机、喷涂机等。
(4)材料:采购符合国家标准的降噪隔声材料,如隔音板、吸音棉、密封胶等。
2. 施工工艺(1)测量放样:根据设计图纸,进行现场测量放样,确保施工精度。
(2)基础处理:对施工区域进行平整、夯实,确保基础稳定。
(3)隔音板安装:① 隔音板制作:根据设计要求,制作隔音板,确保隔音板尺寸准确、平整。
② 隔音板安装:将隔音板安装在基础面上,确保隔音板与基础面紧密贴合。
(4)吸音棉安装:① 吸音棉裁剪:根据设计要求,裁剪吸音棉,确保吸音棉尺寸符合要求。
② 吸音棉安装:将吸音棉填充在隔音板内部,确保吸音棉均匀分布。
(5)密封处理:对隔音板接缝、吸音棉边缘进行密封处理,防止噪声泄漏。
(6)喷涂处理:对隔音板表面进行喷涂处理,提高隔音效果。
3. 施工质量控制(1)材料质量:严格控制降噪隔声材料的质量,确保材料符合国家规定标准。
一、工程概况本工程为铁路沿线声屏障施工,旨在降低铁路运行产生的噪声对周边环境的影响。
工程内容包括声屏障基础施工、声屏障主体结构施工、声屏障表面处理等。
二、施工准备1. 技术准备(1)熟悉工程设计图纸,了解声屏障的结构形式、尺寸、材料要求等;(2)查阅相关施工规范和标准,掌握施工工艺和质量要求;(3)组织施工人员进行技术交底,确保施工过程中严格执行施工方案。
2. 材料准备(1)声屏障基础材料:钢筋、混凝土、模板等;(2)声屏障主体结构材料:钢架、吸声板、连接件等;(3)施工辅助材料:涂料、防水材料、焊接材料等。
3. 机械设备准备(1)施工机械:挖掘机、搅拌机、混凝土泵车、吊车、焊接设备等;(2)检测设备:声级计、水平仪、钢卷尺等。
三、施工方案1. 声屏障基础施工(1)根据设计图纸,放线确定声屏障基础位置;(2)挖掘基础坑,确保基础尺寸符合设计要求;(3)绑扎钢筋,设置模板,浇筑混凝土基础;(4)养护混凝土基础,达到设计强度后拆除模板。
2. 声屏障主体结构施工(1)根据设计图纸,放线确定声屏障主体结构位置;(2)安装钢架,确保钢架位置准确、垂直;(3)安装吸声板,注意吸声板与钢架连接牢固;(4)安装连接件,确保声屏障整体结构稳定。
3. 声屏障表面处理(1)对声屏障表面进行清洗,去除污垢;(2)涂刷底漆,增强声屏障的耐腐蚀性;(3)涂刷面漆,确保声屏障表面美观。
四、施工质量控制1. 基础施工:确保基础尺寸、标高、平整度符合设计要求;2. 主体结构施工:确保钢架安装垂直、牢固,吸声板安装平整、连接牢固;3. 表面处理:确保声屏障表面平整、光滑,涂层均匀、牢固。
五、安全措施1. 施工现场设置安全警示标志,提醒施工人员注意安全;2. 严格遵守操作规程,确保施工过程中人员安全;3. 施工机械操作人员必须持证上岗,确保机械设备安全运行;4. 定期对施工现场进行安全检查,及时发现并消除安全隐患。
六、环境保护措施1. 施工过程中,采取措施减少噪声、粉尘、废水等污染;2. 施工垃圾及时清运,确保施工现场整洁;3. 采取措施减少施工对周边环境的影响,保护生态环境。
铁路声屏障施工方案在城市化进程中,随着人口和交通的增加,铁路交通的噪音污染成为了一个严重的问题。
为了解决这个问题,铁路声屏障逐渐成为了一种有效的噪音控制手段。
铁路声屏障施工是一项要求技术和经验的工程,下面我们来讨论一下铁路声屏障的施工方案。
首先,施工前需要进行详细的规划和设计。
在规划阶段,需要考虑到铁路沿线的声源特点、周边环境和土地条件等因素,确定声屏障的形式、高度、材料等参数。
设计方案要充分考虑到噪音防治的效果和美观程度,同时要符合施工的可操作性和经济性。
然后,施工方案需要确定合适的声屏障材料和施工工艺。
声屏障材料的选择要满足防噪和耐久性的要求。
常用的材料有玻璃钢、铝合金和塑料等,根据具体情况选择合适的材料。
施工工艺包括声屏障的加固和固定、材料的切割和安装等步骤,要严格按照设计要求和施工规范进行操作。
接下来,施工方案要考虑到环境保护和安全问题。
施工过程中要采取合适的措施,减少对周边环境的影响和噪音污染。
例如,可以使用低噪音设备进行施工作业,合理安排施工时间,尽量减少对居民生活的干扰。
同时,施工现场要设置警示标识,保证施工人员的安全。
最后,施工后需要进行验收和维护。
在验收阶段,要检查声屏障的安装质量、防噪效果和外观质量等。
如有不符合要求的情况,要及时进行整改。
维护工作包括声屏障的清洁和修缮,定期检查声屏障的稳定性和防噪效果。
综上所述,铁路声屏障的施工方案需要充分考虑到规划和设计、材料和施工工艺、环境保护和安全以及验收和维护等因素。
只有合理科学地制定施工方案,才能保证声屏障的良好效果和使用寿命,为城市环境提供更加宜居的条件。
目录第一章工程概况及编制根据 (1)1.1编制根据 (1)1.2采用旳规范及原则 (1)1.3工程概况 (1)1.4施工进度计划 (2)第二章声屏障材料规定及技术规定 (2)2.1材料规定 (2)2.2技术规定 (3)第三章重要施工措施及技术措施 (3)3.1施工准备 (3)3.2施工工艺流程 (4)3.3施工措施 (4)第四章质量保证措施 (16)4.1质量目旳 (16)4.2保证措施 (16)第五章安全施工保证措施 (17)1.安全管理目旳 (17)2.安全保证体系 (17)3.安全保证措施 (17)第六章文明施工措施 (18)第七章环境保护措施 (19)第一章工程概况及编制根据1.1编制根据1.《港城大道—塘汉路联络线工程施工图设计》。
2.国家现行设计规范、施工规范、验收原则及有关文献。
3.我单位对施工现场实地勘察、调查资料。
4.我单位积累旳成熟技术、科技成果、施工工法以及数年来从事同类工程旳施工经验。
1.2采用旳规范及原则1.《冷弯薄壁型钢构造技术规范》(GB50018-2023)2.《公路声屏障材料技术规定和检测措施》(JT/T 646-2023)3.《建筑隔声测量规范》(GBJ75-84)4.《钢构造工程施工质量验收规范》(GB50205-2023)5.《都市道路声屏障》(国家建筑原则设计图集09MR603)1.3工程概况港城大道-塘汉路联络线工程一标段北起港城大道,南至塘汉路,全长约2.322km。
按照规划本工程为京津高速延长线辅道,受高速分隔和用地限制分幅修建,其中,西半幅道路全长约2321.608m,东半幅道路全长约1888.423m。
东、西半幅路面宽均为12m,局部缩窄为11m,单侧三车道,无平交路口。
都市主干路原则,设计速度60km/h,局部限速40km/h。
因本工程位于中建幸福城附近,为减少噪音对居民生活旳影响,特在此设置声屏障,以减少噪音等对居民生活带来旳不便。
声屏障设计范围:东半幅 EK0+860-EK1+590,730米。
声屏障施工方案
一、编制依据
1、福建省**至**高速公路两阶段施工图设计(第一册);
2、《公路工程质量检验评定标准》JTG F80/1—2004;
3、《公路声屏障材料技术要求和检测方法》JT/T 646—2005;
4、《声屏障声学设计和测量规范》HJ/T 90—2004;
5、《公路工程施工安全技术规程》JTJ 076—95;
二、工程概况
1、工程名称:**高速公路**段环保工程--声屏障
2、工程范围:K*至K* *
3、工程内容:YK2+145~YK2+265 XX分离式大桥右侧
ZK2+172.6~ZK2+865.588 XX分离式大桥及路堤左侧
K2+864.965~K3+465 路堤左侧
K14+730~K14+840 路堤左侧 合计4段,总长1520米。
三、准备工作
1、声屏障安装前,对预埋件防腐施工进行检查,符合要求后方可进行声屏障安
装施工。
2、对每种规格的声屏障在正式安装前,先进行样板段声屏障的安装,由参建三
方进行验收,以解决安装过程中存在的问题。
3、声屏障立柱、吸声板、隔声板安装过程中注意垂直于路面或桥面,安装后应
做到高度方向随主体桥面顺直,在轴线方向应严格控制在允许偏差内(+20)。
4、如发现在运输、安装过程中损坏的油漆部位,应及时进行修补,修补时严格
按照设计要求的防腐工艺进行处理,不得只涂刷表面层油漆。
四、施工方案
1、路堤路段声屏障下部结构形式采用二级基础(667*200mm钢筋混凝土地梁和
1800*600 mm钢筋混凝土基础)。声屏障设置于离公路路沿1.0m处,承台间距2.5m,
高出硬路肩3.0m。泄水孔每二单元一个,间距7m,采用φ100镀锌钢管。
道路内侧设置1m彩钢百页窗吸声板+4*0.5m彩钢夹芯隔声板
2、路堑平地路段屏障金属屏体下部结构形式采用1200*600mm基础,声屏障设置
于离公路路沿1.0m处,承台间距2.5m,高出硬路肩4.2m。
道路内侧设置1m彩钢百页窗吸声板+2*0.5m彩钢夹芯隔声板+0.9m彩钢夹芯隔声板
3、桥梁路段声屏障采用螺栓固定在桥砼外侧,高出桥砼3.0m,中部采用铝合金
边框内置透明阳光中空板。螺栓1固定于桥砼外侧下125mm处,螺栓2固定于螺栓1
下835mm处
道路内侧设置1m彩钢百页窗吸声板+0.91 m透明阳光中空板
五、施工准备
1、施工负责人:**
2、声屏障安装工人8人。
3、测量人员2人
3、运输车辆1辆。
合计:10人
六、施工进度计划
声屏障安装:**年11月02日至**年11月11日,总工期为10天。
七、质量保证措施
声屏障制作、安装工程是由一系列相互联系、相互制约的工序所构成的系统工
程,工序质量是基础,直接影响声屏障制作、安装工程的整体质量。要对声屏障制
作、安装过程中的事前、事中、事后的进行一系列的措施,确保施工质量。
1、设立质检部,由专职的质检工程师负责全方位的质量控制工作。
2、施工前认真做好技术交底,制定详细的施工方案,明确各工序质量目标。
3、严格控制材料进场关,施工所用材料均应进行认真仔细的检验,声屏障应符
合设计图纸、《公路声屏障材料技术要求和检测方法》JT/T 646—2005;其它用材均
应符合技术规范的相关要求,做到不合格材料不许进场,不许使用。
4、施工过程中要严把质量关,施工各工序均应经过检验方可进行下一个工序施
工,各工序均应严格依照施工工艺规范的相关规定进行,严禁一切野蛮操作、野蛮
施工,做到文明生产。
八、安全生产措施
1、 施工人员进场后均要进行关于安全生产相关规章制度的培训和学习。
2、 设立专职安全员,施工过程中随时随地进行安全检查,对存在安全隐患的
地方及时发现及时纠正。
3、 制定安全生产奖励制度,对在安全生产中表现突出的个人或集体给予奖励,
而对那些在施工中不注意安全生产,存在麻痹思想,违反安全生产规章制度的行为
给予严厉的批评或处罚。
