耐磨地坪施工方案耐磨地坪是常用于工业厂房、仓库、停车场等场所的地面施工材料,能够有效增强地面的承重能力、耐磨性能和耐化学腐蚀能力。
下面是一份耐磨地坪施工方案,具体内容如下:一、施工准备工作1. 清理施工区域,清除杂物、泥土和其他障碍物。
2. 检查地面平整度,若发现有凹凸不平的地方,需要用水泥砂浆或自流平材料修补。
3. 清洁地面,确保地面干净、无尘和油污。
二、底涂施工1. 在清洁的地面上,喷涂一层底涂剂,以增加地面的附着力。
2. 底涂剂干燥后,进行打磨处理,以提高地面的光洁度。
三、中涂施工1. 混合适量的环氧树脂中涂料和固化剂,搅拌均匀。
2. 将中涂料均匀涂抹在地面上,使用刮刀或滚刷。
确保涂料均匀、光滑。
3. 中涂料干燥后,进行打磨处理,以提高地面的光洁度。
四、面涂施工1. 混合适量的环氧树脂面涂料和固化剂,搅拌均匀。
2. 将面涂料均匀涂抹在地面上,使用刮刀或滚刷。
确保涂料均匀、光滑。
3. 在面涂料未干燥之前,撒上石英砂,以增加地面的耐磨性能。
4. 面涂料干燥后,进行打磨处理,以提高地面的光洁度。
五、导电处理施工(可选择性施工)1. 针对具有导电要求的场所,可以施工导电处理层。
导电处理层常使用导电底涂剂和导电面涂剂。
2. 导电底涂剂施工和导电面涂剂施工与前述的底涂施工、中涂施工、面涂施工相类似。
六、验收和保养1. 施工完成后,对地面进行全面检查,确保地面质量符合要求。
2. 进行地面保养,防止污染和损坏。
以上是一份常规的耐磨地坪施工方案,具体施工步骤和材料选择可根据实际情况进行调整。
施工过程中,需要注意安全防护措施,确保施工人员的安全。
合理的施工方案能够有效提高地面的耐久性和使用寿命。

第1篇一、施工准备1. 设计与方案:根据工程实际情况,制定耐磨地坪设计方案,包括地坪厚度、材料选择、施工工艺等。
2. 材料准备:提前准备好耐磨地坪施工所需的各种材料,如混凝土、水泥、砂子、钢筋、防水材料、涂料等。
3. 施工队伍:组建一支具备丰富施工经验的耐磨地坪施工队伍,包括施工负责人、技术员、工人等。
二、施工步骤1. 施工前处理:对原有地面进行清理,去除杂物、油污、锈迹等,确保地面平整、干净。
2. 防水处理:根据设计要求,对地面进行防水处理,防止水分渗透到耐磨地坪内部。
3. 钢筋施工:根据设计图纸,进行钢筋绑扎、焊接等工序,确保钢筋骨架稳定、牢固。
4. 混凝土浇筑:按照设计要求,进行混凝土浇筑,确保混凝土均匀、密实。
5. 混凝土养护:混凝土浇筑完成后,进行养护,保持湿润,防止混凝土开裂、变形。
6. 表面处理:混凝土养护期满后,进行表面处理,包括打磨、抛光、清洗等,提高地面的平整度和光泽度。
7. 耐磨层施工:按照设计要求,涂抹耐磨层,确保耐磨层均匀、牢固。
8. 涂料施工:根据设计要求,涂抹涂料,提高地面的防水、防滑、防腐等性能。
9. 施工验收:施工完成后,进行验收,确保耐磨地坪质量符合设计要求。
三、施工注意事项1. 施工过程中,注意保护环境,避免污染。
2. 施工人员应穿戴安全帽、工作服、手套等防护用品,确保施工安全。
3. 施工过程中,严格控制材料配比,确保施工质量。
4. 施工完成后,及时进行养护,防止地坪出现开裂、变形等问题。
5. 定期对耐磨地坪进行维护保养,延长地坪使用寿命。
总之,工程耐磨地坪施工是一项系统工程,需要从设计、材料、施工、验收等多个环节严格把控,确保施工质量,提高地面的使用寿命和美观度。
第2篇一、施工准备1. 材料准备:根据工程需求,准备好环氧耐磨地坪漆、底漆、中涂、面漆、腻子粉、石英砂、稀释剂等材料。
2. 设备准备:准备磨削机、打磨机、铣刨机、抛丸设备、吸尘器、扫把、搅拌机、称量、桶、滚筒、地坪漆(平口、圆口)镘刀、平底刮板等施工设备。
第1篇一、准备工作1. 施工现场清理:确保施工区域干净整洁,无杂物、松散颗粒等。
2. 材料准备:根据设计要求,准备耐磨地坪材料、混凝土、砂子、外加剂、养护剂、密封剂等。
3. 施工队伍:组织施工队伍,明确各工种人员职责,进行技术交底。
二、基层处理1. 清理基层:对原有地面进行彻底清理,去除油污、杂物、松散颗粒等。
2. 基层找平:根据设计要求,对基层进行找平处理,确保平整度达到要求。
3. 基层润湿:在浇筑混凝土前,对基层进行润湿,以提高混凝土与基层的粘结强度。
三、混凝土浇筑1. 混凝土配料:按照设计要求,配制符合要求的混凝土,确保混凝土强度、坍落度等指标符合规范。
2. 混凝土浇筑:采用分层浇筑、分段施工的方式,确保混凝土密实、无蜂窝、麻面等缺陷。
3. 混凝土振捣:使用振捣器对混凝土进行振捣,排除气泡,确保混凝土密实。
四、耐磨地坪施工1. 混凝土初凝:混凝土浇筑后,待其初凝(4~5小时后),开始耐磨地坪施工。
2. 浮浆去除:使用机械镘或人工镘,将混凝土表面的浮浆去除,使混凝土表面密实。
3. 耐磨材料撒布:将规定用量的耐磨地坪材料均匀撒布在混凝土表面,完成第一次撒布作业。
4. 机械镘作业:待耐磨材料吸收一定水分后,进行机械镘的打磨作业,使耐磨材料与混凝土紧密结合。
5. 第二次撒布:待耐磨材料硬化至一定阶段,进行第二次材料撒布作业(剩余材料的三分之一)。
6. 机械镘作业:待第二次撒布的耐磨材料吸收水分后,再进行至少三次的机械镘作业,确保耐磨地坪平整。
7. 表面磨光作业:使用机械镘或手工抹刀,对耐磨地坪表面进行磨光,直至表面完全光滑。
五、养护1. 遮盖保护:在耐磨地坪施工完成后,使用塑料薄膜或养护剂对地面进行遮盖保护,防止水分挥发。
2. 养护时间:根据材料性能和环境条件,控制养护时间,一般需养护一周左右。
3. 养护措施:定期洒水,保持地面湿润,避免温度过高或过低对耐磨地坪造成影响。
六、验收1. 表面质量:检查耐磨地坪表面是否平整、光滑,无气泡、裂缝等缺陷。
耐磨地坪施工方案随着工业发展的不断推进,各类工厂、仓库等场所的地面使用频率也越来越高,对地坪的要求也越来越高。
为了满足人们对于地坪耐磨性、美观性和耐用性的需求,耐磨地坪施工方案应运而生。
一、了解耐磨地坪施工材料在施工耐磨地坪之前,首先需要了解耐磨地坪施工材料的种类和特性。
目前市面上常见的耐磨地坪施工材料主要有环氧地坪、聚氨酯地坪和水磨石地坪等。
这些材料各有优势和适用场景,可以根据具体需求选择合适的材料。
环氧地坪具有耐磨性好、防腐蚀性强、施工方便等特点,适用于需要耐磨、防腐蚀的场所,比如车间、仓库等。
聚氨酯地坪则具有耐磨、耐酸碱、耐高温等特点,适用于对地面性能要求较高的场所,比如化工厂、食品厂等。
水磨石地坪则以其美观、耐磨的特点,适用于商业场所、写字楼、酒店等需要装饰性较强的场所。
二、地坪表面处理在施工耐磨地坪之前,对地坪的表面进行处理是十分重要的一步。
地坪表面处理的目的是为了提高材料附着力、减少地坪下层与上层材料的相互影响,并保证施工后的地坪平整光滑。
地坪表面处理的方法主要有打磨、打砂和铺饰面等。
打磨适用于旧地坪的修复,可以去除地坪表面的污垢、磨损层等,提高地坪的平整度。
打砂则可以增加地坪表面的粗糙度,提高材料附着力。
铺饰面是在地坪表面覆盖一层装饰性较强的材料,可以提高地坪的美观性和耐磨性。
三、地坪底层处理耐磨地坪施工中,底层处理也是至关重要的一步。
地坪底层处理的目的是为了提供坚固、平整的基础,以保证施工后的地坪不开裂、不起泡。
地坪底层处理的主要方式是表面密封、缝隙处理和杂物清理。
表面密封是指对地坪底层进行涂覆一层密封剂,提高地坪的密封性和抗渗性。
缝隙处理是指对地坪底层的缝隙进行填充、修复,以减少地坪在使用过程中的开裂情况。
杂物清理则是指清除地坪底层的杂物、灰尘等,保证施工过程中的清洁环境。
四、施工工艺耐磨地坪施工的工艺很多,而最常用的是分层施工工艺。
分层施工工艺将地坪施工过程分为底层涂料、中间层涂料和面层涂料等多个层次,每个层次都有其独特的功能和作用。
耐磨地坪施工方案1. 耐磨地坪的概念和应用耐磨地坪是一种具有极佳抗磨性能的地面涂料,广泛应用于工业厂房、车间、仓库、停车场、医院、学校等场所。
耐磨地坪的特点是防尘、耐冲击、耐腐蚀、易清洁、美观等。
采用耐磨地坪可以保护地面、提高生产效率和环境卫生水平,同时也可以提高场所的整体美观度和舒适度。
2. 耐磨地坪施工流程2.1 准备工作耐磨地坪施工前需要做好充分的准备工作。
首先,需要安排好相关的施工人员,确保施工过程中的安全。
其次,需要对施工场地进行清理和打扫,确保场地干净整洁,没有任何障碍物。
还需要清理场地上的油污和杂物,以便耐磨地坪可以与地面紧密粘合。
2.2 打底处理在施工耐磨地坪之前,需要先进行打底处理。
打底处理可以有效提高地面的耐磨性能,减少因为地面不平整引起的损耗。
在打底处理中,需要清理地面的灰尘和杂质,然后涂上底漆。
底漆的作用是让地面与耐磨涂料更好地粘合,在施工过程中也可以填充地面的小孔和裂缝,保证地坪表面的平整度和硬度。
2.3 施工涂料打底处理完成后,开始施工耐磨地坪涂料。
涂料的种类和颜色可以根据实际需求自由选择。
在施工涂料时需要根据涂料的特性和性能进行施工。
通常需要使用专业的涂料刷或滚筒将涂料均匀地涂布在地面上。
在施工涂料时需要注意涂料厚度的均匀性,确保地坪表面光滑平整。
同时也可以根据需要进行花纹施工,使地坪更美观。
2.4 后期处理施工完成后,需要进行后期处理。
通常需要等待涂料干燥之后再进行地面的清理和保养。
在清理和保养时需要使用适当的清洗剂和保养剂,避免使用过硬的清洁工具。
同时还需要定期进行地面的保养和修补,时刻保持地面整洁和耐久。
3. 耐磨地坪的施工优势与传统地面材料相比,耐磨地坪具有以下优势:3.1 抗磨性强耐磨地坪采用聚合物材料制成,具有很强的抗磨性能和耐久性。
经过长时间的使用,地坪表面仍然保持平整和光滑。
3.2 易清洁耐磨地坪的表面光滑平整,不易积累灰尘和污垢,易于清洁和打理。
3.3 色彩丰富耐磨地坪可以根据不同的需求和场所,选择不同的颜色和花纹,使场所更加美观。
第1篇一、施工准备1. 工地清理:在施工前,需对施工场地进行清理,确保地面无杂物、油污、锈迹等,以便后续施工。
2. 材料准备:根据设计要求,准备环氧树脂、固化剂、石英砂、底漆、中涂、面漆等材料。
3. 施工设备:准备施工工具,如滚筒、刷子、刮刀、打磨机、吸尘器等。
二、施工步骤1. 基层处理:使用打磨机将原有地面处理平整,清除松散层、脱层及水泥残渣。
对于磨损较大且混凝土强度达不到要求的地方,需进行混凝土加固处理。
2. 底涂施工:将环氧封闭底漆配好后,采用辊涂、刮涂或刷涂的方式,使其充分润湿混凝土,并渗入到混凝土内层,增强地坪涂层与地面的附着力。
3. 中涂施工:将中涂材料与适量的石英砂充分混合搅拌均匀,采用镘涂或刮涂的方式施工,使地坪表面平整。
4. 面涂施工:待中涂层干燥后,采用辊涂、刮涂或刷涂的方式,涂刷面漆。
面漆应均匀涂布,厚度约为0.2-0.5mm。
5. 收尾工作:施工完成后,清理施工现场,确保无残留物。
待地坪涂层完全固化后,进行验收。
三、注意事项1. 施工环境:施工过程中,保持施工现场通风良好,温度在5℃-35℃之间,相对湿度不大于85%。
2. 材料配比:严格按照产品说明书进行材料配比,确保施工效果。
3. 施工工艺:严格按照施工步骤进行施工,避免出现涂层厚度不均、气泡、裂纹等现象。
4. 后期保养:施工完成后,定期对耐磨环氧地坪进行清洁、保养,延长地坪使用寿命。
总之,耐磨环氧地坪施工工程是一项技术含量较高的工作,需严格按照施工规范进行操作。
只有确保施工质量,才能充分发挥耐磨环氧地坪的优势,为用户提供一个舒适、美观、实用的地面环境。
第2篇一、工程背景随着现代工业和商业的发展,对地面材料的要求越来越高。
耐磨环氧地坪作为一种具有高强度、耐磨损、防滑、美观等特点的地面材料,广泛应用于工厂、仓库、超市、学校、医院等场所。
本文将介绍耐磨环氧地坪施工工程的相关内容。
二、施工准备1. 材料准备:耐磨环氧地坪施工所需材料包括环氧树脂、固化剂、石英砂、色粉、清洁剂、打磨机、滚筒、镘刀等。
耐磨地坪工程施工方案一、工程概况耐磨地坪工程是指在混凝土地面上进行的一种加固、耐磨、防尘、美观的施工工艺。
本方案适用于各类工业厂房、仓库、停车场、广场等混凝土地面加固改造工程。
二、材料选择1. 水泥:选用符合国家标准的普通硅酸盐水泥或矿渣硅酸盐水泥。
2. 耐磨骨料:选用硬度不低于6度的耐磨骨料,如玄武岩、花岗岩等。
3. 添加剂:根据需要可添加适量的高效减水剂、早强剂、防冻剂等。
三、施工工艺1. 混凝土浇筑:浇筑前应充分湿润地面,保证混凝土与地基紧密结合。
混凝土浇筑时应分层浇筑,每层厚度不大于300mm,逐层振捣密实。
2. 耐磨层施工:在混凝土初凝阶段,将耐磨骨料均匀撒布在混凝土表面,撒布量约为5-8kg/m²。
然后用专业的耐磨地坪施工设备进行摊铺,使耐磨骨料与混凝土表面充分接触,形成耐磨层。
3. 表面处理:在耐磨层初凝后,用磨光机进行表面处理,使耐磨层表面光滑、平整。
4. 养护:耐磨地坪施工完成后,应及时覆盖草席进行养护,保持地面湿润,防止混凝土收缩裂缝。
养护时间为7天以上,期间禁止重载车辆通行。
四、施工注意事项1. 施工环境要求:施工温度应在5℃以上,下雨天不宜施工。
2. 材料存放:耐磨骨料应存放在干燥、通风的地方,防止受潮、变质。
3. 施工设备:确保施工设备齐全、功能正常,满足施工需求。
4. 安全措施:施工现场应设置安全标志,施工人员应佩戴安全帽、口罩、手套等防护用品。
五、质量保证措施1. 材料检验:所有施工材料均应进行严格的质量检验,确保符合国家标准。
2. 施工过程控制:施工过程中,严格遵循施工工艺,确保施工质量。
3. 验收标准:耐磨地坪工程应符合《建筑地面工程施工质量验收规范》(GB50209-2010)的要求。
六、施工进度及养护1. 施工周期:耐磨地坪工程施工周期约为7天,具体施工进度根据实际工程量确定。
2. 养护:耐磨地坪施工完成后,需进行7天以上的养护,期间禁止重载车辆通行。
耐磨地坪施工方案耐磨地坪是一种适用于工业厂房、仓库、停车场等场所的地坪材料,具有耐磨、耐压、防尘、防滑等特点。
下面是一种常见的耐磨地坪施工方案,总共700字左右。
一、材料准备1. 主材料:耐磨环氧树脂涂料2. 修补材料:环氧砂浆修补料3. 基础处理材料:环氧底涂料4. 防尘材料:环氧封闭底漆5. 导静电材料:导静电环氧地坪涂料6. 附属材料:天然石英砂、颜料、填料等二、施工准备1. 施工前准备:清理地面垃圾、油污等;检测地面是否平整;修补地面裂缝和破损部分。
2. 基础处理:打磨地面,清除浮尘和较厚的砂浆;切割地面与墙角交接处;用环氧底涂料涂刷地面,提高地坪涂料与地面的附着力。
3. 防尘处理:用环氧封闭底漆涂刷地面,防止灰尘对地坪涂料生产影响。
4. 导静电处理:对要求导静电的场所,用导静电环氧地坪涂料涂刷地面,增加地面的导电性。
三、地坪涂装1. 砂浆砼填补:将环氧砂浆修补料与天然石英砂、颜料、填料等按比例混合,倒入地坪破损处,修补地面裂缝和凹坑。
2. 底涂施工:将耐磨环氧树脂涂料与固化剂按比例混合,均匀涂刷在地面上,形成一层均匀的底涂。
3. 中涂施工:将耐磨环氧树脂涂料与固化剂按比例混合,将混合液均匀倒在地面上,用滚筒刷或刮刀均匀涂开,形成一层均匀的中涂。
4. 面涂施工:将耐磨环氧树脂涂料与固化剂按比例混合,将混合液均匀倒在地面上,用滚筒刷或刮刀均匀涂开,形成一层均匀的面涂。
根据实际需求可以涂布多层。
5. 养护:施工完后,根据涂料的要求进行养护,确保地坪涂料充分固化、耐磨、耐压。
四、后续处理1. 边角处理:根据需要,对地坪与墙角或设备之间的接缝进行密封处理,以达到美观和防尘的效果。
2. 标线施划:根据需要,在地面上进行标线施划,以便于车辆和人员的通行和操作。
五、注意事项1. 施工过程中要注意保持施工现场的清洁和通风。
2. 涂料的配比要准确,施工搅拌均匀,避免出现不均匀的涂料现象。
3. 施工环境温度不能过低或过高,避免影响涂料的固化效果。

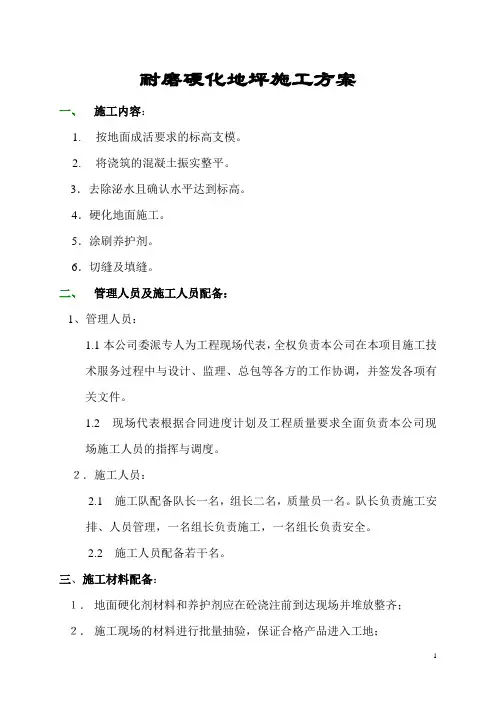

耐磨硬化地坪施工方案一、施工内容:1.按地面成活要求的标高支模。
2.将浇筑的混凝土振实整平。
3.去除泌水且确认水平达到标高。
4.硬化地面施工。
5.涂刷养护剂。
6.切缝及填缝。
二、管理人员及施工人员配备:1、管理人员:1.1本公司委派专人为工程现场代表,全权负责本公司在本项目施工技术服务过程中与设计、监理、总包等各方的工作协调,并签发各项有关文件。
1.2现场代表根据合同进度计划及工程质量要求全面负责本公司现场施工人员的指挥与调度。
2.施工人员:2.1施工队配备队长一名,组长二名,质量员一名。
队长负责施工安排、人员管理,一名组长负责施工,一名组长负责安全。
2.2施工人员配备若干名。
三、施工材料配备:1.地面硬化剂材料和养护剂应在砼浇注前到达现场并堆放整齐;2.施工现场的材料进行批量抽验,保证合格产品进入工地;3.材料质量标准:根据企业提供的质保书和检测报告;4.材料的色差在生产过程中控制,保证无色差。
四、设备配备:1.配备相应数量的整平机、磨光机,根据实际情况配备相应数量的圆盘、机用铁板、塑料镘、手工镘;2.配备水平仪、直尺及其它工具若干;3.每日施工完成后,对施工设备进行清洗和保养,确保设备正常运行;五、施工步骤:1.施工流程超平放线——支分仓模——砼整平——去泌水、浮浆——第一次撒布耐磨材料——机器打磨——第二次撒布耐磨材料——机器打磨——机器抹光——涂抹地面养护剂——卸模作业——切伸缩缝——填缝——打蜡抛光2.施工步骤2.1 超平放线。
根据要求超平弹50线,并放出打灰走向的分仓线。
2.2 支分仓模根据地面成活要求的标高,支分仓模(槽钢分包方提供),槽钢长度6-8米,设置应平直、坚固,柱子周围放置菱形模板,刷脱模剂,对偏差处使用楔形块调整。
打灰前报请监理及技术人员对模板的平直及坚固程度进行确认,认可后打灰。
分仓缝做法参照图集01J304-114-2和01J304-114-3。
2.3砼整平2.3.1 砼要求强度不低于C20。
耐磨地坪施工方案随着工业、商业和农业的不断发展,耐磨地坪在建筑领域中扮演着越来越重要的角色。
它具有防滑、防水、耐磨、美观、易清洁等特点,可适用于不同的应用场景,例如工厂车间、仓储设施、停车场、医院、学校等。
要想正确高效地进行耐磨地坪的施工,必须按照规范制定施工方案。
施工前准备1.地面平整处理在进行任何地面施工工程之前,必须确保地面结构稳定并进行准确、充分的检查。
若发现地面损坏,应及时采取修复措施。
地面偏高或凹凸不平会影响耐磨地坪的整体平整度和安装精度,因此,在施工前需要对地面进行平整处理,如磨削、扫除、清洗、刷漆等。
2.材料准备根据需要,准备好材料和设备。
在进行地坪施工之前,必须检查材料的质量和采购来源。
作为一个专业的地坪制造商,我们可为您提供符合标准要求,经济且耐用,美观的耐磨地坪材料。
施工步骤1.基础层施工(1)清理地面:对地面进行彻底的清洁,以确保没有灰尘、砂粒或其他杂质。
(2)粘合底涂:对地面进行粘结底涂处理,使其能够牢固地与地坪材料粘结在一起。
(3)腻子涂层:在底涂层干燥后,涂上腻子涂层,使地面更加平滑、细致。
2.面层施工(1)先涂底漆:处理好基础层后,涂刷底漆。
(2)中间面层:根据地面要求,在基础层上涂上厚度为2-3mm 的面层涂层。
(3)面涂层:在中间面层干燥后,涂上一层厚度为0.5-1mm的面涂层。
(4)耐磨面层:对面涂层进行打磨,再施加一遍经过特殊处理的涂层,使得地坪具有较强的耐磨性。
后续维护完成耐磨地坪施工后,还需要维护地坪,以延长其使用寿命。
以下是建议的维护措施:•定期地清洁地面,确保地面始终保持干燥、干净。
•用清水和中性洗涤剂擦洗耐磨地坪,不要使用强酸、碱性或腐蚀性物质。
•禁止在地面上砍、刻或撞击重物。
•如有任何损坏,应立即维修。
结论耐磨地坪施工是一项专业的工程,需要合格的技术和品质良好的材料。
合格的耐磨地坪必须符合统一的标准和规范,并经过专业机构的检验。
作为一名专业的坪材料供应商,我们提供的耐磨地坪,在质量、使用寿命以及美观方面都是您的理想选择。
耐磨地坪施工方案背景耐磨地坪作为一种新型的工业地面装饰材料,在工业生产、商业建筑、医疗卫生、体育场馆、停车场等领域得到广泛应用。
其主要特点是防腐蚀、耐磨、耐压、耐化学腐蚀、易清洁等。
本文将介绍耐磨地坪施工方案。
材料准备1.原材料: 扣板、滚筒等。
2.器械:电动滚筒、切割机器、电动磨角器、电动瑶平器、测量器、排气机、抹光器、搅拌机等。
施工步骤1.地面处理:清理地面灰尘、油污,确保地面平整,处理地面结构鼓起的地方,打磨、清理后,用卫生布清洁地面。
2.搅拌材料: 按照施工要求将原材料进行搅拌,分别进行配合比调配,使材料配合合适。
3.铺贴滚筒:铺上一层厚度适中的滚筒,按照铺装施工顺序一一打开边缘。
将滚筒铺平并使用排气机进行抽气并压实,将其密实以免滚筒之间留有空洞。
4.磨平:磨平的指标是按照施工要求控制磨平机的进给速度,并定期用平差工具测量滚筒表面的平整度和高度差,确保达到施工规范要求。
5.打磨与抛光:利用手持电动磨角器将滚筒表面的鼓泡、毛刺等处理,调整滚筒表面的平整度、光亮度和色泽度,并使用聚苯乙烯抛光器和专业工人打磨抛光,使滚筒表面细致平滑、润泽光亮。
6.等待固化:完成抛光后,等待固化。
清洁地面,室内保持通风畅通,避免早期交通和水侵蚀。
7.进行涂层、标线和清洁:施工过程中,我们需要在滚筒表面涂上不同的涂层,并进行标线,在全部工作流程环节结束后,严格按照卫生要求彻底清理地面。
注意事项1.地面处理需要严谨细致,确保地面平整。
2.各种器材需要进行细心维护,确保施工顺利进行。
3.进行磨平和打磨时,控制进度和速度不能过快或过慢,否则会影响到滚筒表面的质量。
4.在施工过程中,注意劳动保护和环保要求。
结论上述就是耐磨地坪施工方案的主要步骤和注意事项。
在施工中,我们需要按照标准规范要求,准确把握各个环节,保证地面质量的稳定和可靠。
耐磨地坪施工方案耐磨地坪施工方案一、施工准备1. 准备工具和材料:根据施工需求准备好需要的工具和材料,如电动磨光机、扫帚、铲子、水泥、砂浆、石英砂等。
2. 清理地面:清理施工区域的地面,确保其干净、平整,并清除任何障碍物。
3. 处理基层:对于需要修复的基层,如裂缝、坑洞等,应进行修复处理,确保基层稳固。
二、基础处理1. 基层打磨:先使用电动磨光机对基层进行打磨,去除表面的不平整和污垢,使基层表面光滑。
2. 打底处理:将水泥倒入水泥槽中,加入适量的砂浆稀释剂,搅拌均匀后用扫帚将其均匀地涂抹在基层上。
3. 打底密封:在底层干燥后,根据需要将底层进行密封处理,以增加地坪的耐磨性和防滑性。
三、中层处理1. 中涂施工:将混凝土刀或砂拖刀蘸取涂料,均匀地涂抹在底层上,并使用电动磨光机进行修整,使其表面平整。
2. 中层密封:在中层干燥后,根据需要将中层进行密封处理,以增加地坪的耐磨性和防滑性。
3. 颜色涂装:根据设计要求选择合适的涂料颜色,将涂料均匀地涂抹在中层上,使用刷子或滚筒进行涂装。
四、面层处理1. 面层施工:将混凝土刀或砂拖刀蘸取面层涂料,均匀地涂抹在中层上,并使用电动磨光机进行修整,使其表面平整。
2. 钢纤维加强:根据需要可在面层涂装前将钢纤维添加到涂料中,以增加地坪的耐磨性和抗冲击性。
3. 面层密封:在面层干燥后,根据需要将面层进行密封处理,以增加地坪的耐磨性和防滑性。
五、养护与维护1. 养护:在施工完成后,要对地坪进行养护,涂层完全干燥前尽量避免踩踏和重物压迫。
2. 维护:定期清洁地坪,避免使用刺激性强的清洁剂,如酸性清洁剂,以免损坏地坪的涂层。
以上为耐磨地坪施工方案,每个步骤都需要严格按照施工要求进行操作,确保地坪的质量和使用寿命。
耐磨地坪施工方案前言随着工业生产和民用建筑的发展,对地面的要求也越来越高。
特别是在一些需要承受重载、高强度腐蚀、高温等龙其恶环境的领域,如汽车制造、化工、医药等,对地面的要求更加苛刻。
为满足这些特殊要求,耐磨地坪应运而生。
本文将介绍耐磨地坪的施工方案和步骤。
材料准备原材料耐磨地坪的主要原材料包括环氧树脂、固化剂、填料(如石英砂、耐磨陶瓷等)和溶剂等。
工具设备常用的工具有搅拌机、刮刀、辊刷、涂刷、打磨机、水平仪等。
施工步骤第一步:地面处理地面处理是整个工程中最为关键的一步。
首先要清洁干净地面上的油污、浮灰和灰尘。
然后使用电动砂轮或打磨机对地面进行打磨,使其变得平整、光滑且没有裂缝和凸凹不平的地方。
如果发现有裂缝或凸凹不平的地方,需要进行修补。
第二步:地面底涂在地面处理干净之后,需要进行地面底涂。
环氧底涂的作用是加强地面的附着力,防止地面起泡和开裂。
地面底涂需要按照一定的比例将环氧树脂和固化剂充分混合,并通过滚涂或喷涂的方式均匀地涂在地面上。
待底漆干燥后,刮刀将石英砂、陶瓷球等硅酸盐填料撒在地面上,使其均匀分散,等待固化。
第三步:石英砂中涂石英砂中涂也称中涂层,是整个施工方案中比较重要的环节。
在底涂固化后,将环氧树脂和固化剂混合,并将石英砂充分拌入环氧树脂中,按照一定的比例将混合物涂在地面上。
在涂抹过程中,必须使用辊刷或齿刷,将分散的石英砂均匀地涂抹在地面上,并且使表面尽量平整。
中涂干燥后,可以使用打磨机对地面进行打磨,去除表面的粗糙度,使地面变得光滑。
第四步:面涂层施工面涂层是整个耐磨地坪的表层。
在中涂干燥后,将环氧树脂和固化剂按照一定的比例混合,加入一定的石英砂,使用滚涂或喷涂的方式施工。
在涂抹过程中,需注意控制涂料的厚度,避免过度厚度导致涂料流淌,影响整个工程的质量。
第五步:养护施工完毕后,需要对耐磨地坪进行养护。
养护时间一般为7-14天,过程中尽量避免重物挤压,避免水和其它液体污染地面。
养护后,耐磨地坪的质量将达到最佳状态。
一、项目概述耐磨地坪广泛应用于工业、商业、仓储、体育、交通等领域,具有耐磨、防滑、环保、美观等优点。
本方案针对耐磨地坪施工,旨在确保施工质量,提高工程效率,为用户提供优质、安全、耐用的耐磨地坪。
二、施工准备1. 材料准备:根据设计要求,准备耐磨骨料、水泥、胶结物、颜料、施工工具等。
2. 人员准备:组织施工队伍,明确各工种职责,进行技术交底。
3. 工具准备:准备好施工所需的搅拌机、振动器、磨光机、切割机、滚筒、刷子等工具。
4. 施工场地准备:清理施工现场,确保施工环境整洁,具备施工条件。
三、施工工艺1. 基层处理:对原地面进行打磨、清洗,去除油污、浮浆、杂物等,确保基层平整、干燥、清洁。
2. 找平层施工:根据设计要求,采用细石砼或自流平找平层,厚度控制在3-5cm,确保找平层平整、密实。
3. 骨料铺设:将耐磨骨料均匀撒布在找平层上,厚度根据设计要求控制。
4. 胶结物铺设:将胶结物与骨料充分搅拌均匀,采用摊铺机或人工摊铺,确保胶结物均匀覆盖。
5. 硬化层施工:采用振动压实、磨光机磨光等方法,使硬化层密实、平整。
6. 表面处理:根据设计要求,可选择涂装、喷砂、滚涂、滚压等表面处理工艺。
7. 质量检查:施工过程中,严格执行质量检查制度,确保施工质量符合设计要求。
四、施工要点1. 施工前,对施工人员进行技术培训,确保施工人员熟悉施工工艺和质量要求。
2. 施工过程中,严格控制材料配比,确保施工质量。
3. 施工现场,加强安全文明施工管理,确保施工安全。
4. 施工完成后,对耐磨地坪进行养护,提高耐磨地坪的耐久性。
五、施工进度根据工程规模和施工条件,制定合理的施工进度计划,确保工程按期完成。
六、质量保证1. 施工过程中,严格执行国家相关标准和规范。
2. 施工完毕后,对耐磨地坪进行验收,确保工程质量符合设计要求。
3. 对施工过程中出现的问题,及时采取措施进行处理,确保施工质量。
4. 施工完成后,提供详细的施工记录和技术资料,方便后期维护。
耐磨地坪施工方案书耐磨地坪施工方案书一、工程概况本工程位于XX市某工业园,总面积XXX平方米。
本工程要求施工一个耐磨地坪,主要应用于仓库储存区域,要求地坪具有耐磨、耐压、耐腐蚀等性能。
二、施工方案1. 准备工作(1)清理施工区域,清除杂物和灰尘。
(2)对地面进行修补处理,填补裂缝和坑洞。
(3)进行地面打磨,确保地面平整。
2. 底漆处理(1)选用适合的底漆材料,以提高地坪的粘结力和耐磨性。
(2)将底漆涂布在清洁的地面上,形成一层均匀的涂层。
(3)等待底漆干燥。
3. 中涂层处理(1)选择耐磨耐压的中涂材料,以提高地坪的耐用性。
(2)将中涂材料均匀涂布在底漆层上。
(3)等待中涂层干燥。
4. 面涂层处理(1)选择耐磨、耐腐蚀的面涂材料,以提高地坪的耐用性和美观性。
(2)将面涂材料均匀涂布在中涂层上。
(3)根据需要可以添加防滑剂,提高地坪的防滑性能。
(4)等待面涂层干燥。
5. 抛光处理(1)使用抛光机对地坪进行抛光,使其光滑亮丽。
(2)根据需要可以添加蜡或其他保护剂,增加地坪的光泽度和耐磨性。
6. 完工验收(1)对施工完成的地坪进行验收,检查地坪表面是否平整光滑。
(2)检查地坪的耐磨性能,是否满足要求。
(3)进行压力实验,检查地坪的耐压性能。
三、安全措施1. 施工人员要佩戴安全帽、手套、防滑鞋等防护用品,注意施工安全。
2. 施工现场设置警示标志,提醒周围人员注意安全。
四、施工周期本工程总面积XXX平方米,预计施工周期为X天。
以上就是本工程的耐磨地坪施工方案,施工过程中要做好各项准备工作,并注意施工质量和安全。
目录 页脚内容1 目录
第一章 工程概述 ................................................................................... 2 第二章 编制依据 ................................................................................... 2 第三章 施工组织部署及产品简介 ........................................................ 3 第四章 施工工艺 ................................................................................... 4 第五章 地面质量标准及允许偏差 ........................................................ 9 第六章 成品保护措施 ......................................................................... 10 第七章 安全注意事项 ......................................................................... 11 目录
页脚内容2 第一章 工程概述 原煤制气厂地块(一期)(NO.2013G68地块)工程总占地面积约67822.5m2,总建筑面积198005.30 m2,其中地下建筑面积55789.54 m2,包括11栋26层住宅、辅助用房、机动车库、夹层及附建人防工程。 本工程采用金属骨料耐磨地坪施工工艺的部位分别为地下车库有汽车行驶和停放的部位。面层颜色为混凝土本色,厚度为3毫米(金刚砂使用量为5公斤/平方米)。
第二章 编制依据 序号 名 称 编 号 1 《建筑工程施工质量验收统一标准》 GB50300-2013 2 《建筑地面工程施工质量验收规范》 GB50209-2010 3 《建筑装饰装修工程质量验收规范》 GB50210-2001 4 《混凝土地面用水泥基耐磨材料》 JC/T906-2002 5 《建筑地面工程施工工艺标准》 ZJQ00-SG-003-2003 6 《大体积混凝土施工规范》 GB/50496-2009 7 《建筑施工手册》混凝土耐磨地面的施工方法 8 本工程施工图 9 本工程施工组织设计 目录 页脚内容3 第三章 施工组织部署及产品简介 ✓ 技术准备 项目技术负责人编制实施性较强的专项施工方案并报监理单位进行审核,审批后落实管理人员及具体操作人员的技术交底工作,确保所有施工人员详细了解地面施工的各个工序要求,组织施工、技术、质量检查人员对各个区域地面混凝土浇筑前的逐一验收,并办理各专业工序交接手续,确保混凝土浇筑前所有预埋管线、隐蔽内容全部完成。 ✓ 人员准备
施工人员应具有一定操作技术和操作经验。项目部召集有关人员进行入场安全教育、岗前安全培训,未经培训的人员严禁操作设备。工程部按规定以书面形式对项目相关部门及具体操作人员进行方案、措施交底。 ✓ 机具准备
平板震动器,水泥镘光机,铝合金刮尺,木抹, 铁抹,水桶,喷壶,手推车等;抛光机、打磨机、专业吸水器、材料喷洒机,其它配套工具。
✓ 产品简介 本项目耐磨金属骨料地坪面层材料,我们采用地坪专业厂家生产的产品。并且要求厂家提供原材料进场的合格证及以往成功案例的检测报告。 材料主要组成:骨料(金属与非金属)+添加剂+专用水泥+颜料等。 本项目的为金属骨料+混凝土本色。
厂家信息 金属骨料 目录
页脚内容4 原材料合格证 检测报告 第四章 施工工艺 地面施工工艺流程: 地面清理 地面打灰饼 分区模板安装 地面冲水及扫浆 混凝土浇筑、振捣 人工用刮杆初次找平与局部混凝土填补 专业地坪公司完成金属耐磨材料的撒布及收光 地面覆养护膜、养护 地面控制缝切割
地面各层剖面图
简要施工流程 目录
页脚内容5 4.1、地面清理 ➢ 地库地面为100mm厚C25钢筋混凝土地面,由于结构底板浇筑时间较早加之过程中各专业施工造成地面存在大量灰尘及部分水泥砂浆,因此在浇筑混凝土之前必须进行全面清理。 ➢ 根据地面分区,采用地面刨毛机将原地面进行刨毛,一般2-3遍为宜,之后由人工将地面灰尘进行打扫、清除。部分机械未能清除的边角及砂浆硬块,必须由人工采用斧头或者錾子进行清理,确保混凝土找平层基层干净、无杂质。地面刨毛机如下图:
4.2、地面打灰饼 ➢ 在地库四周墙体上弹好500或1000mm控制线,根据此水平线以及水准仪辅助将各个分区的地面灰饼做出,最终采再用水准仪进行检查,合格后进入下一道工序。 ➢ 建筑地面设计厚度为100mm厚,根据墙面所弹水平线,依次将墙体根部灰饼做出,灰饼完成面为各部位设计标高向下3mm,灰饼上部搁置25mm×25mm方管(如需要),作为水平刮杆找平之目录 页脚内容6 用。剩余3mm由掺入金属骨料的混凝土进行覆盖,确保地面面层平整。
➢ 墙体根部灰饼完成后,采用水准仪进行另外一侧的标高打点,最终利用两灰饼之间牵线将中间灰饼做出,依次完成所有灰饼设置。 ➢ 灰饼纵横间距不得大于2m刮杆间距,一般以1.5m×1.5m为宜。打灰饼的地方必须提前清理干净并扫浆打底,避免后期地面于灰饼处空鼓、开裂。坡道处的灰饼必须充分考虑泛水及坡度要求,所有灰饼必须经验收合格,不合格的返工处理。
4.3、分区模板安装 ➢ 按设计标高设置地面分隔模板(以钢模板为宜),分隔模板设应坚固和平整,并涂上模板脱模剂;模板按分仓浇筑设置;总体要求模板安装做到拼缝严密,线条平直,角度垂直,横平竖直。
4.4、地面冲水及扫浆 ➢ 地面清理干净后,于混凝土浇筑前一天浇水湿润,混凝土浇筑前30min配置0.5水灰比的水泥浆进行打底,水泥浆打底厚度以不积水为宜,使原地面基层与混凝土找平层有效结合,避免空鼓。 ➢ 水泥浆打底不宜一次性覆盖一个分区,宜根据混凝土浇筑进度提前打底,避免过早打底造成水泥浆硬化反而影响地面质量。 ➢ 打底所采用的水泥必须与混凝土找平层所使用的水泥品牌及标号一致,避免因不同水泥水化热不同而造成混凝土找平层产生裂缝。
刮平方向钢筋混凝土底板2m或4m铝合金刮杆25×25mm水平方通砂浆灰饼地面灰饼与方通布置示意图刮平方向目录 页脚内容7 4.5、混凝土浇筑及振捣 ➢ 地面清理干净,灰饼设置完成,同时验收合格,各专业办理移交手续后方可进行混凝土浇筑。 ➢ 混凝土采用商品细石混凝土,强度为C25,坍落度应控制在120±20mm,同时要求混凝土水灰比不得大于0.45。 ➢ 混凝土浇筑按分区进行,浇筑过程中不得间断,并保证整个混凝土表面呈塑性。混凝土下灰过程中要求施工人员要均匀布料,不得集中于一个地方堆放过多,人工根据此前设置好的灰饼及时均匀分摊于地面上,并采用平板振动器进行振捣,确保混凝土密实。 ➢ 混凝土浇筑时的下灰顺序必须符合磨光地面的要求,保证混凝土初凝顺序的连续性,为机械磨光创造条件。
4.6、人工初次找平与局部混凝土填补 ➢ 混凝土均匀分摊于地面上,达到一定面积后开始进行混凝土找平层的初次找平,采用2m或4m刮杆根据灰饼进行找平,多出的混凝土采用斗车或人工铲至浇筑操作面,边找平边用人工填补平整。 ➢ 人工刮杆初次找平后,采用水准仪按不大于1M的测量间距进行混凝土标高检查,针对低于设计标高的部位由人工进行混凝土填补,统一填补后人工刮杆二次刮平。 ➢ 经刮杆二次刮平后,初凝前由人工采用搓板进行抹平及初步压光,此道工序完成后即可移交专业地坪公司进行金属骨料耐磨地面的施工。
4.7、专业地坪公司完成金属耐磨材料的撒布及收光 ➢ 混凝土找平层完成人工刮杆找平、木抹子抹平之后,进入金属骨料耐磨地面施工程序。 ➢ 混凝土初磨 当混凝土表面的水渍消失或混凝土有了足够的硬度可以承受汽油磨光机的操作时,或者行人经过混凝土表面留下的痕迹深度不大于2-3mm时,开始采用机械磨光,上机时间应根据混凝土的坍落度、气温等因素而定。在初磨期间,应用2m靠尺随机反复检查,目录 页脚内容8 并及时修补缺陷,同时在边角等地带用人工铁抹子压光,初磨工作持续到混凝土表面平整、无明显缺陷时结束。 ➢ 混凝土表面撒金属耐磨骨料 初磨第一遍完成后(混凝土振捣、找平完大约1-2小时左右),将规定用量2/3的干撒式硬化剂的材料按标划的板块面积用手工均匀撒布在初凝的混凝土表面上,完成第一次撒布作业,待硬化剂吸收一定水分后,进行机械圆盘的机械镘抹作业;第一层硬化剂材料硬化至一定阶段时,进行第二次撒布剩余的材料,然后再磨平。待硬化剂吸收水份后,视混凝土的硬化情况,进行至少圆盘三次机械镘抹作业;并要求在临边边角、坡道等受力较大位置适当增加骨料用量,以增强边角区域混凝土的强度。等材料吸收充足的水份由灰变暗时便可开始提浆,压实工作。 ➢ 表面收光 收光时采用机械抹光片(卸下圆盘)镘抹,运转速度和机械镘抹的角度度化应视混凝土地面的硬化情况而作出调整,机械镘抹作业应纵横交错进行,至表面收光为止,边角可用手工镘抹加工完成;收光作业阶段工人应穿着防水塑料纸包裹的平底鞋;收光完成后的地面应表面平整,颜色一致。 ➢ 干撒硬化剂的施工时间控制是十分重要的,要特别注意当基层混凝土达到施工条件时要准备好足够的人力,设备和材料进行连续作业。
4.8、地面覆养护膜、养护 地面磨光后应用聚乙烯薄膜覆盖养护,接缝搭接300毫米,养护7天,养护期间应注意对塑料薄膜布的养护,避免因聚乙烯薄膜破裂引起水分的快速散失,加强混凝土的养生、保湿工作,确保混凝土初期强度的快速增长,防止表面干缩裂缝的产生。
4.9、混凝土表面控制缝的切割 ➢ 混凝土浇筑抹光结束后第二天(约抹光结束后24小时),在要切缝的部位弹出墨线,然后用混凝土切缝机进行切割。切缝深度为地面厚度的1/3,并不小于50mm,缝宽3-5mm。纵横间隔按轴线柱中分割。 ➢ 混凝土切缝时要求由两个人进行操作,不得1个人独自作业。一个人负责控制切缝机的
