室外贴面砖施工a技术交底
- 格式:doc
- 大小:37.50 KB
- 文档页数:5

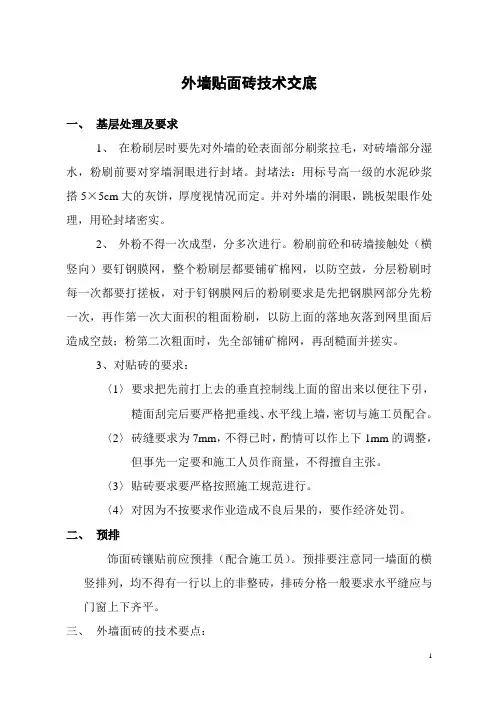

外墙贴面砖技术交底一、基层处理及要求1、在粉刷层时要先对外墙的砼表面部分刷浆拉毛,对砖墙部分湿水,粉刷前要对穿墙洞眼进行封堵。
封堵法:用标号高一级的水泥砂浆搭5×5cm大的灰饼,厚度视情况而定。
并对外墙的洞眼,跳板架眼作处理,用砼封堵密实。
2、外粉不得一次成型,分多次进行。
粉刷前砼和砖墙接触处(横竖向)要钉钢膜网,整个粉刷层都要铺矿棉网,以防空鼓,分层粉刷时每一次都要打搓板,对于钉钢膜网后的粉刷要求是先把钢膜网部分先粉一次,再作第一次大面积的粗面粉刷,以防上面的落地灰落到网里面后造成空鼓;粉第二次粗面时,先全部铺矿棉网,再刮糙面并搓实。
3、对贴砖的要求:〈1〉要求把先前打上去的垂直控制线上面的留出来以便往下引,糙面刮完后要严格把垂线、水平线上墙,密切与施工员配合。
〈2〉砖缝要求为7mm,不得已时,酌情可以作上下1mm的调整,但事先一定要和施工人员作商量,不得擅自主张。
〈3〉贴砖要求要严格按照施工规范进行。
〈4〉对因为不按要求作业造成不良后果的,要作经济处罚。
二、预排饰面砖镶贴前应预排(配合施工员)。
预排要注意同一墙面的横竖排列,均不得有一行以上的非整砖,排砖分格一般要求水平缝应与门窗上下齐平。
三、外墙面砖的技术要点:1、材料准备,胶粘剂和辅助材料(如金属网、矿棉网)。
2、应根据设计要求,挑选规格一致,形状平直方正,不缺棱掉角,不开裂,无凸凹扭曲,颜色均匀的砖块。
3、外墙面砖,在镶贴前应先基层清扫干净,面砖事先要放入清水中浸泡,取出后以砖的表面无水膜又有潮湿感为准(如砖不吸,不需泡)。
4、贴砖时,正面压两侧面,窗台斜坡(2~3cm厚)斜砖压正面砖。
5、镶贴时,在面砖背后满铺粘结砂浆,镶贴后,用小铲把轻轻敲击,使之与基层粘结牢固,并用靠尺、方尺随时找平,贴完一皮后须将砖周围满出的粘结砂浆刮平,清理干净,以免影响勾缝。
6、面砖勾缝应填密实、平直,宽窄均匀,颜色一致,阴阳角搭接方向正确。
7、面砖表面应平直、洁净,色泽协调,无变色、泛碱,污痕和明显的光泽受损处。

室外贴面砖安全技术交底1. 引言室外贴面砖是一种常见的建筑装饰材料,在户外环境中广泛应用。
为了确保室外贴面砖的安全性,对于施工人员和相关工作人员来说,了解并掌握正确的贴面砖安全技术是至关重要的。
本文将介绍室外贴面砖的安全技术要点,并提供相关的操作指南。
2. 室外贴面砖的选材要求在选择适合的室外贴面砖时,需考虑以下几个要点:•耐候性:选择具有较高耐候性的砖材,能够经受住气候变化和自然磨损。
•抗污染性:室外贴面砖暴露在大气环境中,易受污染物附着。
选择抗污染性强的砖材,便于清洁和维护。
•防滑性:室外贴面砖往往会接触雨水,选择具有良好防滑性的砖材,减少滑倒事故的发生。
•强度与耐磨性:室外贴面砖需要能够承受人员和物品的载荷并具备一定的耐磨性,避免出现开裂和破损的情况。
3. 施工前的准备工作在进行室外贴面砖施工之前,需要做以下准备工作:•勘察:勘察施工区域,并检查地面是否平整、结构是否牢固。
•清洁:清除地面上的灰尘、油渍或其他污染物,确保砖材与地面牢固粘合。
•湿润:对于高吸水性的砖材,需要提前将其浸湿,以充分吸收粘结剂。
•防水处理:对于需要进行防水处理的地面,应在施工前进行相关的处理工作,确保砖面完好无损。
4. 施工操作步骤4.1 砖材粘贴1.将粘结剂均匀地涂抹在地面上,使用刮板将其压实并平整。
2.用齿刮刀在粘结剂表面形成横向或纵向的凹槽痕迹,以增加砖材与粘结剂的附着力。
3.将砖材按照既定的拼花方式粘贴在粘结剂上,用力轻轻拍打砖材,确保其与粘结剂充分接触。
4.在粘贴砖材时,应注意保持砖与砖之间的间距一致,并使用砖缝剂填充砖缝。
4.2 砖面处理1.等待砖材粘贴完全干透后,用抹刀将砖缝剂填充到砖缝中,并用拖把清理掉多余的缝剂。
2.对于需要进行防水处理的砖面,可使用防水涂料进行刷涂,确保砖材与环境隔离。
3.按照设计要求进行砖面处理,如喷涂防滑涂料、彩绘等。
5. 安全注意事项•在施工过程中,应戴好安全帽、防护手套和防滑鞋,确保施工人员的人身安全。
五、质量要求
1)外墙饰面砖表面应平整、洁净、色泽一致、无裂痕和缺损。
施工前应认真挑选外墙砖,剔出有缺陷的外墙砖。
3)外墙贴砖所用材料的品种和性能应符合设计要求,瓷砖胶的粘结性应能通过拉拔试验。
4)外墙砖与抹灰层之间必须粘结牢固,粘贴时用灰匙木柄轻轻敲击砖面,使其与底层粘结密实牢固,粘结不密实时,应取下重贴,尽量做到无脱层、空鼓等问题。
5)分格缝应平直、深浅一致、宽度适中、起点与终点统一。
根据大样图尺寸,对各窗心墙、砖垛等处,要事先测好中心线,水平分格线,阴阳角垂直线。
对不符合要求偏差较大的部位,要事先剔凿修补,以作为安装窗框、做窗台、腰线的依据。
防止贴面砖时,在这些部位产生分格缝不均,排砖面不整齐等问题。
6)粉窗台前,横、竖方向必须拉通线,作标记,以确保台口横向在一条水平线上,竖向上下垂直(对齐)。
粉窗台时,必须严格遵守内高外低的规范要求。
外墙饰面砖粘贴的允许偏差和检验方法
项
次项目
允许偏差(mm)
检验员方法
普通抹灰
1 立面垂直度 3 用2m垂直检测尺检查
2 表面平整度 4 用2m靠尺和塞尺检查
3 阴阳角方正 3 用直角检测尺检查
4 接缝直线度 3
拉5m线,不足5m拉通线,
用钢直尺检查
5 接缝高低差 1 用钢直尺和塞尺检查。

一、交底编号:XXXXX二、工程名称:XXX室外工程三、交底日期:XXXX年XX月XX日四、施工单位:XXX建筑有限公司五、分项工程名称:室外贴面砖施工六、交底内容:1. 施工前的准备工作:(1)施工人员应熟悉本工程室外贴面砖施工图纸、施工方案、施工技术交底等相关技术文件,了解工程概况、施工要求及质量标准。
(2)施工人员应参加安全技术交底会议,明确安全责任、安全操作规程和注意事项。
(3)施工前应检查施工现场的排水、照明、通风等设施是否完善,确保施工安全。
2. 材料及设备准备:(1)材料:瓷砖、水泥、砂、石灰膏、砂浆等,均需符合设计要求,并经过进场验收。
(2)设备:切割机、搅拌机、抹子、水平尺、钢尺、墨斗、线锤、钢卷尺、安全帽、安全带、防护眼镜等。
3. 施工操作规程:(1)施工前应将地面清理干净,确保无杂物、油污等。
(2)按照设计要求,对地面进行弹线、找平、定位。
(3)粘贴瓷砖前,先在基层上涂抹一层水泥砂浆,厚度约为5mm。
(4)将瓷砖平铺在砂浆上,用抹子轻轻压实,确保瓷砖平整。
(5)瓷砖粘贴完毕后,用水平尺检查瓷砖水平度,如有偏差,及时进行调整。
(6)施工过程中,注意观察瓷砖粘贴效果,如有空鼓、裂缝等情况,及时进行修补。
4. 安全注意事项:(1)施工人员必须佩戴安全帽、防护眼镜、安全带等个人防护用品。
(2)施工过程中,严禁在施工区域吸烟、饮酒。
(3)高处作业时,必须使用安全带,确保安全。
(4)施工区域应设置警示标志,提醒过往行人注意安全。
(5)施工过程中,如发现安全隐患,应及时上报并采取措施进行处理。
5. 环境保护:(1)施工过程中,注意保护施工现场的环境,防止污染。
(2)施工产生的垃圾、废弃物应分类收集,及时清运。
七、交底人:XXX八、接受人:XXX九、备注:1. 本安全技术交底模板仅供参考,具体施工过程中,应根据实际情况进行调整。
2. 施工单位应严格按照安全技术交底执行,确保施工安全。

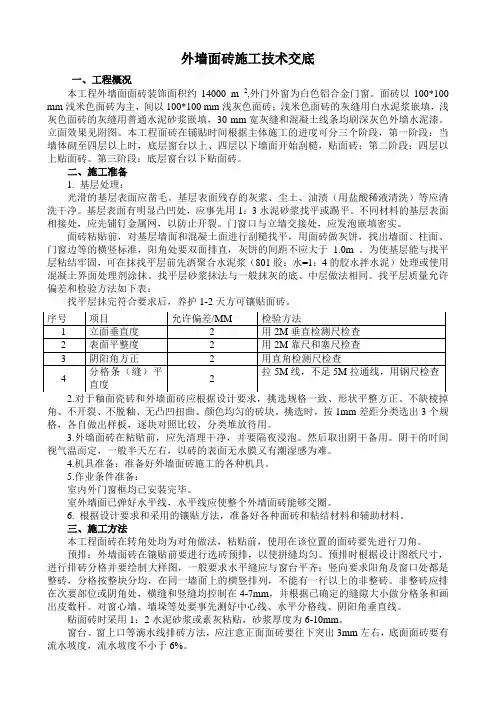

外墙面砖施工技术交底一、工程概况本工程外墙面面砖装饰面积约14000 m 2,外门外窗为白色铝合金门窗。
面砖以100*100 mm浅米色面砖为主,间以100*100 mm浅灰色面砖;浅米色面砖的灰缝用白水泥浆嵌填,浅灰色面砖的灰缝用普通水泥砂浆嵌填,30 mm宽灰缝和混凝土线条均刷深灰色外墙水泥漆。
立面效果见附图。
本工程面砖在铺贴时间根据主体施工的进度可分三个阶段,第一阶段:当墙体砌至四层以上时,底层窗台以上、四层以下墙面开始刮糙,贴面砖;第二阶段:四层以上贴面砖。
第三阶段:底层窗台以下贴面砖。
二、施工准备1. 基层处理:光滑的基层表面应凿毛。
基层表面残存的灰浆、尘土、油渍(用盐酸稀液清洗)等应清洗干净。
基层表面有明显凸凹处,应事先用1:3水泥砂浆找平或踢平。
不同材料的基层表面相接处,应先铺钉金属网,以防止开裂。
门窗口与立墙交接处,应发泡嵌填密实。
面砖粘贴前,对基层墙面和混凝土面进行刮糙找平,用面砖做灰饼,找出墙面、柱面、门窗边等的横竖标准,阳角处要双面排直,灰饼的间距不应大于 1.0m 。
为使基层能与找平层粘结牢固,可在抹找平层前先洒聚合水泥浆(801胶:水=1:4的胶水拌水泥)处理或使用混凝土界面处理剂涂抹。
找平层砂浆抹法与一般抹灰的底、中层做法相同。
找平层质量允许偏差和检验方法如下表:找平层抹完符合要求后,养护1-2天方可镶贴面砖。
角、不开裂、不脱釉、无凸凹扭曲、颜色均匀的砖块。
挑选时,按1mm差距分类选出3个规格,各自做出样板,逐块对照比较,分类堆放待用。
3.外墙面砖在粘贴前,应先清理干净,并要隔夜浸泡。
然后取出阴干备用。
阴干的时间视气温而定,一般半天左右,以砖的表面无水膜又有潮湿感为难。
4.机具准备:准备好外墙面砖施工的各种机具。
5.作业条件准备:室内外门窗框均已安装完毕。
室外墙面已弹好水平线,水平线应使整个外墙面砖能够交圈。
6. 根据设计要求和采用的镶贴方法,准备好各种面砖和粘结材料和辅助材料。
