工程量清单投标报价说明一、清单数量说明:本工程量清单中的工程量详见原招标文件、“招标补充通知(二)”及“招标补充通知(七)”中有关工程量计算的说明。
本“工程量清单投标报价说明”是对原编制说明的明确和补充。
投标人应在工程量清单列出的工程项目中填报综合单价, 严格按照工程量清单的编制说明和补充说明的要求进行报价。
二、工程量清单投标报价表结构:1.一号地块(1#、2#、4#楼)投标总价=1#楼投标总价+2#楼投标总价+4#楼投标总价+一号地块(1#、2#、4#楼)其他费用投标总价1#楼投标总价=1#楼实体性项目土建部分报价+1#楼实体性项目安装部分报价+1#楼措施性项目报价2#楼投标总价=2#楼实体性项目土建部分报价+2#楼实体性项目安装部分报价+2#楼措施性项目报价4#楼投标总价=4#楼实体性项目土建部分报价+4#楼实体性项目安装部分报价+4#楼措施性项目报价2.二号地块(5#6#楼)投标总价=5#6#楼实体性项目土建部分报价+5#6#楼实体性项目安装部分报价+5#6#楼措施性项目报价+二号地块(5#6#楼)其他费用报价(说明: ××楼实体性项目土建部分报价表: 列入土建实物工程量及模板工程量。
××楼实体性项目安装部分报价表: 列入安装实物工程量。
××楼措施性项目报价表: 列入土建支模用的顶架工程和本栋楼土建、安装共用的垂直运输项目、脚手架项目××地块其他费用报价表: 凡没有列入“××楼措施性项目报价”中而在施工过程中又必须发生的为单栋或本地块中所有招标范围内各工程共同服务的项目, 其费用均列入本表。
)特别提醒:投标单位中标后, 招标人会同中标人共同核对的是“××楼实体性项目土建部分报价表”及“××楼实体性项目安装部分报价表”中的分项工程数量, “××楼措施性项目报价表”和“××地块其他费用报价表”中的价款为包干价, 是不予调整的。
《建设⼯程⼯程量清单计价规范》问题解答答:投标⼈未填报单价的项⽬,视为其费⽤已包含在其他项⽬中,与填表须知第3条相同。
若⼯程量变更增减或实际量与招标清单量不同时,按《计价规范》 4.0.9条规定或按合同约定处理。
1、总承包服务费具体包括什么费⽤?答:按《计价规范》2.0.6条2、对于预留⾦,若发⽣的⼯程量变更超过预留⾦额,是否调整?答:预留⾦属于招标⼈预留⼯程变更的费⽤,与投标⼈⽆关。
3、计价规范中,将模板费⽤列⼊措施项⽬费中。
宣贯资料第三部分案例⼀中第361页把模板费⽤列⼊分部分项的综合单价中。
答:以《计价规范》的正⽂为准。
4、在⼯程量清单中,3.4.2 “为了准确的计价,零星⼯作项⽬表中应详细列出⼈⼯、材料、机械名称和相应数量”,这怎么实现?答:招标⼈视⼯程情况在零星⼯作项⽬计价表中列出有关内容,并标明暂定数量,这是招标⼈对未来可能发⽣的⼯程量清单项⽬以外的零星⼯作项⽬的预测。
投标⼈根据表中内容响应报价,这⾥的“单价”是综合单价的概念,应考虑管理费、利润、风险等;招标⼈没有列出,⽽实际⼯作中出现了⼯程量清单项⽬以外的零星⼯作项⽬,可按合同规定或按规范4.0.9条⼯程量变更进⾏调整。
5、在⼯程量清单报价中,措施费以项做为计量单位,以元计价。
请问:当实际⼯程量发⽣变化后,结算时措施费⽤是否可跟着进⾏调整?还是有个幅度的限制?例:如砼⼯程量发⽣变化,则模板、脚⼿架及⾄规范、税⾦都随变动。
如可调,则原先措施报价失去意义,变成了暂定价。
(因为⼯程量清单是固定单价,⽽这种变化是每个⼯程都不可避免的。
)如不可调则与实际情况不符。
答:按合同约定。
6、投标⼈未填报单价的项⽬,⼯程量变更减少或实际⼯程量与发布量不同时,如何调整?填表须知第3条与本问题的关系?7、什么是规费?规费⼀般有哪些?答:规费是指国家及地⽅政府规定必须交纳的费⽤,包括⼯程排污费、⼯程定额测定费等。
8、计价表格之“措施项⽬分析表”,每⼀措施项⽬填表计量单位为“项”,数量为“1”,问:招标⼈可否在招标⽂件中⾃⾏设计⼀个“附表”,要求投标⼈作详细分析(如外架⼦、内架⼦、满堂架⼦等⼯程量及综合单价各是多少)?答:招标⼈可以要求投标⼈对有关的措施项⽬按“措施项⽬分析表”进⾏分析,⼀般按《计价规范》所列表格执⾏即可。

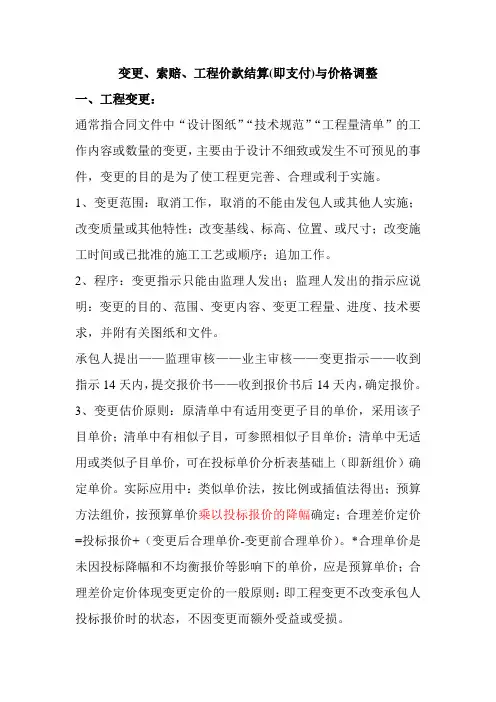

变更、索赔、工程价款结算(即支付)与价格调整一、工程变更:通常指合同文件中“设计图纸”“技术规范”“工程量清单”的工作内容或数量的变更,主要由于设计不细致或发生不可预见的事件,变更的目的是为了使工程更完善、合理或利于实施。
1、变更范围:取消工作,取消的不能由发包人或其他人实施;改变质量或其他特性;改变基线、标高、位置、或尺寸;改变施工时间或已批准的施工工艺或顺序;追加工作。
2、程序:变更指示只能由监理人发出;监理人发出的指示应说明:变更的目的、范围、变更内容、变更工程量、进度、技术要求,并附有关图纸和文件。
承包人提出——监理审核——业主审核——变更指示——收到指示14天内,提交报价书——收到报价书后14天内,确定报价。
3、变更估价原则:原清单中有适用变更子目的单价,采用该子目单价;清单中有相似子目,可参照相似子目单价;清单中无适用或类似子目单价,可在投标单价分析表基础上(即新组价)确定单价。
实际应用中:类似单价法,按比例或插值法得出;预算方法组价,按预算单价乘以投标报价的降幅确定;合理差价定价=投标报价+(变更后合理单价-变更前合理单价)。
*合理单价是未因投标降幅和不均衡报价等影响下的单价,应是预算单价;合理差价定价体现变更定价的一般原则:即工程变更不改变承包人投标报价时的状态,不因变更而额外受益或受损。
4、工程变更中重大变更由交通运输部审批;较大变更由省级交通主管部门负责审批;一般变更由项目法人审查。
分类(略)。
二、工程索赔:1、索赔起因:发包人违约;如不及时付款,发包人原因停工,监理人为及时发复工指示,发包人不能履行合同,发包人其他义务。
合同缺陷;不利物质条件;工程变更;国家政策、法令变更;其他承包人干扰。
几个概念看下:异常恶劣气候条件(专用条款规定);不可抗力(灾害、瘟疫、暴乱、战争等),国内将承包人机械设备损坏由承包人自己承担;特殊风险(战争、核污染、暴乱、内战等);不利物质条件(施工现场遇到不可预见的自然、非自然障碍,不包括气候)。
浅谈工程量清单模式下施工单位的投标与索赔【摘要】投标决策阶段和施工中的经济索赔决定了施工单位的盈利状况,本文主要分析了在工程量清单模式下,施工单位在投标决策阶段和施工中的经济索赔。
【关键词】工程量清单施工单位投标与索赔2003 年7 月1 日《建设工程工程量清单计价规范》开始实施,工程量清单报价模式开创了工程预算工作的新格局。
《建设工程工程量清单计价规范》(gb50500-2008)的实施又进一步促使新的计价模式将在统一计价规则有效控制消耗量、正确引导企业报价、市场竞争形成造价、竣工结算与工程计价争议处理等方面更明晰,它将极大地刺激企业通过自身的管理来提高竞争力,从而提高我国建筑企业自身竞争能力、节约建设成本,使施工单位步入良性发展的阶段。
采用工程量清单计价模式报价决定了在工程实施过程中由业主承担工程量数量变化的风险,施工单位承担价格风险。
因此,对施工单位来说,这里面便有不少潜力可挖,主要有以下几个方面:一、施工单位的投标决策阶段施工单位决定参加该工程的投标之后,要对招标文书及提供的图纸、地质资料进行详细的研究,并且最好能找到该工程的设计文件,以了解甲方的使用意图,进而对以后出现的工程变更有所准备,主要包括以下几个方面:(一)招标文书、图纸、地质资料、技术方案的研究与对策1、首先要召集有经验的技术负责人对图纸的重要部位及所采用施工方案进行优化,并配合预算人员对所选取的施工方案在工程量清单模式下对施工单位的投标与索赔进行分析,在满足质量、安全、进度或满足工期要求的前提下找出最优最经济方案,并将其列入方案中。
2、其次要仔细研读地质资料,现场勘察后,找出地质资料的不完整性,同时结合设计图纸,找出设计图纸上设计的不足之处,并推测以后因地质情况变化而发生的变更;结合地质资料,重新核实甲方提供的土石方量和桩基础工程量,因为桩基础不可预见因素更多,目前总承包模式一般是包括桩基工程在内的承包,如因变更或地质资料不准确而使工程量有所增减,可采用非对称报价策略,以平衡总体报价。
第3卷第三卷第六章工程量清单及报价要求第1条工作范围公司年检修工程具体工作范围如下:车间的常减压、甲乙酮装置检修;动力车间检修(包括CFB锅炉烟气脱硝项目);储运车间检修;车间检修包括(II套催化CRC节能技术改造项目,催化裂化装置节能改造项目(反再系统改造及三级冷却),I催化CRC系统技术完善项目);车间检修(包括万吨/年汽油精制装置国V升级改造项目,万吨/年加氢改质装置国V升级改造项目,连续重整催化剂再生烟气治理项目)。
各标段具体工作内容见各标段检修项目清单、施工图纸、设计变更,以及检修过程中发生的经业主相关部门批准的施工内容。
第2条工程量清单部分报价说明本次招标装置检修部分采取工程量清单方式报价。
其具体说明如下:2.1 工程量清单说明2.1.1 本工程量清单是依据中华人民共和国国家标准《建设工程工程量清单计价规范》GB50500-2013(以下简称“计价规范”)、《石油建设安装工程预算定额》(2013年版)、《石油化工行业检修工程预算定额》(2009版)以及招标文件中包括的检修工作项目清单等编制。
2.1.2 本工程量清单应与招标文件中的投标人须知、合同条款、技术标准和要求及检修工作项目清单等章节内容一起阅读和理解。
2.1.3 本工程量清单仅是投标报价的共同基础,竣工结算的工程量按合同约定确定。
合同价格的确定以及价款支付应遵循合同条款(包括通用合同条款和专用合同条款)、技术标准和要求以及本章的有关约定。
2.1.4 由于本工程特殊性,清单子目为补充编制,子目特征、计量单位、工程量计算规则按照《石油建设安装工程预算定额》(2013年版)、《石油化工行业检修工程预算定额》(2009版)执行。
2.1.5 本条第1.1、1.4款中约定的计量和计价规则适用于合同履约过程中工程量计量与价款支付、工程变更、索赔和工程结算。
2.1.6 本条与下述第2条和第3条的说明内容是构成合同文件的已标价工程量清单的组成部分。
工程量清单模式下的投标报价工程量清单计价是一种国际上通行的工程造价计价方式,是在建设工程招投标中,招标人按照国家统一的《建设工程工程量清单计价规范》的要求以及施工图,提供工程量清单,由投标人依据工程量清单、施工图、企业定额、市场价格自主报价,并经评审后,合理低价中标的工程造价计价方式。
工程量清单计价实行“政府宏观调控、企业自主报价、市场形成价格”的动态管理模式。
作为施工企业的工程造价管理人员,要切实转变观念,掌握工程量清单计价的思路和方法,以适应新的计价模式下的工程招投标活动。
工程量清单报价的主要内容包括,工料机消耗量的确定,综合单价的确定,措施项目费的确定和其他项目费的确定。
投标人报价时应根据招标人提供的工程量清单编制分部分项工程量清单计价表、措施项目清单计价表、其他项目清单计价表以及规费、税金项目清单计价表,计算完毕后,汇总得到单位工程投标报价汇总表,再层层汇总,分别得出单项工程投标报价汇总表和工程项目投标总价汇总表。
在编制过程中,投标人应按招标人提供的工程量清单填报价格,注意填写的项目编码、项目名称、项目特征、计量单位、工程量必须与招标人提供的一致。
工程量清单报价的核心内容是综合单价的确定,综合单价的编制是否合适,决定了清单报价是否合适,综合单价是投标人能否中标的关键点,是投标人中标后盈亏的衡量值。
清单工程量是由招标人发布的拟建工程的招标工程量,是投标人投标报价的重要依据。
但是,投标人不能根据清单工程量直接进行报价,因为施工方案不同,采用的定额不同,综合单价的综合结果也是不同的,所以在投标报价时,各投标人必然要计算报价工程量。
报价工程量是根据所采用的定额和相对应的工程量计算规则计算的,投标人一旦确定采用何种定额,就应按其定额所划分的项目内容和工程量计算规则计算工程量。
这里应注意编制工程量清单时,分部分项工程量是按《建设工程工程量清单计价规范》附录中的计算规则计算的,而报价时工程量是按所采用定额规定的计算规则计算的,二者不尽相同,在使用时注意两者的区别。
【文章编号】:1672-4011(2008)04-0270-02有关工程量清单计价施工索赔的六个问题探讨陈雪梅(广州市建筑工程学校) 【摘 要】:无论是进入国际承包市场,还是立足国内建筑市场,我国承包商都将无法回避索赔问题。
施工索赔不仅是承包商保护自身利益的需要,也是保护业主利益的需要。
本文就工程量清单计价的施工索赔的相关问题进行了探讨。
【关键词】:工程施工;工程量清单计价;索赔管理 【中图分类号】:T U723 【文献标识码】:B 随着《工程量清单计价规范》的实施,国家或地区统一定额权威性的淡化及法令性的取消,建设工程施工索赔问题已无法回避。
工程量清单在我国还是一个新生儿,依据目前的实际情况,工程量清单中的缺陷(或者工程量清单与其它招标文件之间的矛盾,或者工程量清单与实际情况的出入)在所难免,由此必然引起争端或索赔。
国家或地区统一定额仅仅是建筑业的社会平均成本消耗,它不是企业个体成本消耗,计算报价时若仍然采用,因毫无特色与优势,必然存在风险;若计算报价时不采用国家或地区定额,更存在风险,因为计划经济时期企业使用的都是国家或地区统一定额,没有进行企业内部定额消耗量的积累,临时根据经验编制的定额同统一定额一样,不能反映企业的实际水平。
1 我国施工索赔管理的状况在我国,从20世纪70年代开始,由于工程承包领域内的竞争逐渐激烈,承包企业竞相压低报价以求中标,施工过程中亏损现象逐年增多,施工索赔便逐渐提到议事日程上来,并成为承包商施工过程中必不可少的管理行为,成为建筑企业保护其经济利益的基本管理行为。
目前,我国建筑企业逐步开展了施工索赔工作,但从全国建筑企业来看,我国建筑企业在这些方面还普遍缺乏经验,具体表现在以下方面:①建筑企业索赔经验贫乏;②对索赔及索赔管理的重要性认识不够;③对索赔的策略研究不够重视;④一般企业还没有形成自己的索赔管理体系,没有自己的索赔方面的专门机构和专家;⑤有些管理人员对索赔的重要作用还估计不够,对索赔业务了解不多;⑥索赔文档管理混乱、资料整理和保存不及时,没有高效的计算机管理信息系统;⑦缺乏规范化的索赔程序和公平合理、迅速的索赔分析评价体系。

论工程量清单模式下施工索赔胡欣茹(河北金石工程造价咨询有限公司,河北石家庄050031)工程技术脯要】结舍多年的实际工作经验,介绍了工程量清单计价模式下施工索赔的相关概念及其意义,探讨了工程索赔的识别、计算方法以及索赔策略,供相关人士参考。
屠玉毫间清单量计份模式;施工索赔;识别;计算;策略1引言1.1工程量清单的概念工程量清单是表现拟建工程的分部分项工程项目、措施项目、其他项目名称和相应数量的明细清单。
它是招标文件的组成部分,由招标人发出,如中标且签定合同,即成为合同的组成部分。
按照健设工程工程量清单计价规渤,工程量清单计价模式下的工程费用包括分部分项工程费、措施项目费、其他项目费、规费及税金。
12.工程量清单计价索赔管理的意义我国于2003年颁布了健设工程工程量清单计价规渤,并于2003年7月1日正式实施。
工程量清单计价是改革和完善工程价格管理体制的一个重要组成部分。
它相对于传统的定额计价方法是一种新的计价模式,或者说是一种市场定价模式。
但是,由于我国目前建筑安装市场不够完善,投资主体以及投资代理^行为的不规范,或者是由于对清单和计价规范不熟悉,在清单编制和清单计价中还存在一些问题,在工程造价控制方面仍然存在一些缺陷。
这必将增加变更处理的难度,引起承发包双方(特别是承包方)施工索赔的发生,增加费用控制和预算控制的难度。
安装业科技含量比较低,研究工程量清单计价模式下的旌工索赔,对加快合同法制化的建设步伐,促进建筑安装业的平稳健康发展,更好地与国际接轨有积极作用。
2索赔机会的识别21合同文件识别承包商分析合同文件是识别索赔机会的一条重要途径。
业主与承包商签订的合同文件,规定T_ql生与承包商之间的责任权利以及风险分配。
由于时间紧迫和编制人员业务素质等原因,合同文件总有-TFp=善或欠缺之处。
因此,承包商在招投标阶段进行索赔机会分析,首先要分析招标文件和合同文件。
22工程量清单识别承包商对工程量清单的仔细研究,也是寻求索赔机会的一个良好途径。
一造案例知识点汇总2024一、工程计价。
1. 工程量计算。
土方工程:计算的时候可别漏了放坡和工作面。
就像挖个坑,你得给工人师傅留出干活的空间,放坡也是为了防止土壁坍塌。
比如说挖一个矩形基础的土方,基础底面长是a,宽是b,挖土深度是h,放坡系数是k,那挖土体积V=(a + 2c+kh)(b + 2c+kh)h + 1/3k²h³,这里的c就是工作面宽度。
混凝土工程:不同构件计算规则不同。
像柱,要区分柱高是从柱基上表面算到柱顶,有梁板的柱高,得算到板顶。
就像柱子是个大力士,顶着上面的板,计算的时候得算到顶梁柱的“顶”,也就是板顶。
2. 计价方法。
定额计价:这就像是按部就班的老传统。
根据定额子目的消耗量和单价,算出人材机费用,再加上管理费、利润等其他费用。
比如说砌一堵墙,定额里规定了每立方米砖砌体需要多少块砖、多少砂浆,还有人工工日,按照这些定额量和单价算出来的费用就是定额计价的基础。
工程量清单计价:比较灵活,强调的是量价分离。
招标人提供工程量清单,投标人根据自己的企业定额或者经验报价。
就像去市场买菜,卖家告诉你有多少菜(工程量),你自己根据成本和利润考虑出价(综合单价)。
综合单价要包含人材机费用、管理费、利润,还有可能的风险费用呢。
二、工程财务。
1. 财务分析指标。
盈利能力指标。
投资收益率:这是衡量投资赚钱能力的一个指标。
就像你投资开个小店,你得看看投入的钱能赚回多少。
投资收益率 = 年净收益/投资总额。
比如说你投资10万开了个奶茶店,一年净赚2万,那投资收益率就是20%。
财务内部收益率(FIRR):这个有点复杂,它是使得项目净现值为零的折现率。
想象一下,就像在找一个平衡点,在这个折现率下,项目的收入和支出刚好打平。
计算这个指标得用试算法或者用专门的财务软件计算。
偿债能力指标。
偿债备付率:这是看你有没有足够的钱还债务的指标。
偿债备付率=(息税折旧摊销前利润所得税)/应还本付息金额。
工程量清单项目特征描述歧义产生索赔的法律研究发布时间:2021-05-24T06:04:54.639Z 来源:《房地产世界》2020年19期作者:陈静1 马志恒2 靳向伟1 [导读] 工程量清单在工程建设招投标环节,已经被广泛应用,并得到各方的认可,但是,由于图纸设计、工程量清单特征描述不够严谨,经常引发歧义,为施工单位索赔留下空间,有的甚至引发严重争议。
文章通过从法律的角度来研究,工程清单特征描述发生歧义时索赔处理的法律依据,具有客观、实用、可行的作用。
陈静1 马志恒2 靳向伟11.江苏金算土木建筑科技咨询集团有限公司江苏南京 210019;2.河海大学地球科学与工程学院江苏南京 211100摘要:工程量清单在工程建设招投标环节,已经被广泛应用,并得到各方的认可,但是,由于图纸设计、工程量清单特征描述不够严谨,经常引发歧义,为施工单位索赔留下空间,有的甚至引发严重争议。
文章通过从法律的角度来研究,工程清单特征描述发生歧义时索赔处理的法律依据,具有客观、实用、可行的作用。
关键词:工程量清单;特征描述;索赔;法律引言工程量清单自2003年在全国范围内实施以来,引发了工程造价、合同及现场管理一场革命,由于工程量清单编制问题引起的各类争议层出不穷,施工单位也利用工程量清单编制错误提出各类索赔,因此,往往造成竣工结算金额大大突破合同价款的情况。
工程量清单编制主要存在问题归纳如下:①工程量计算误差较大,给投标人不平衡报价和中标后的索赔留下广阔的空间;②工程量清单漏项严重,竣工结算时无相同单价而引发较大争议;③工程量清单项目特征描述不准确或歧义,施工单位抓住其中关键缺陷进行索赔。
本文以工程实际案例为基础,重点从工程量清单项目特征描述歧义所产生费用索赔及其相关法律关系来展开分析和阐述。
1 工程概况南京某部队院校试验厂房,建筑面积1147.44m2,单层钢结构建筑,屋面及外墙均为彩钢板结构,铝合金门窗;合同总价为284.09万元,军队拨款,委托咨询单位编制工程量清单及控制价,通过招标方式确定中标单位,承、发包双方签订《建设工程施工合同》(采用GF-1999-0201范本,以下简称“99合同范本”),计划开工日期为2012年3月15日,计划竣工日期为2013年5月20日,合同价款采用固定单价合同。
建筑工程投标报价策略、变更和索赔管理发布时间:2022-09-05T00:44:47.580Z 来源:《工程管理前沿》2022年第8卷9期作者:李俊幖[导读] :在社会快速发展的过程中,我国建筑工程行业的发展取得了良好的成绩,有效的推动了建筑工程招投标工作的发展。
李俊幖云南云岭高速公路交通科技有限公司,650011摘要:在社会快速发展的过程中,我国建筑工程行业的发展取得了良好的成绩,有效的推动了建筑工程招投标工作的发展。
建筑工程项目涉及到的工作内容较多,工程体量较大,施工工艺较为复杂,且建筑工程产品存在生产的单件性等特点,会对建筑工程投标报价工作造成诸多的不利影响。
在工程施工建造中,会受到多方面因素的影响,经常会存在工程变更的情况,这样就会造成工程量的增加,最终会导致工程成本的不断提升,对于工程后期的工程结算工作会带来一定的不确定性,所以在实践中还需要针对各方面实际情况来进行综合分析研究,从各个细节入手来进行把控,从而不断的提升施工成本控制工作的整体效果。
关键词:建筑工程;投标报价;变更;索赔;结算前言:在我国建筑工程行业全面快速发展的形势下,很多建筑施工单位为了保证自身能够更好地发展,往往需要将更多的关注项目投标环节,这个环节的工作效果会对项目的最终利润造成很大的影响。
本文章主要围绕建筑工程投标报价、工程变更和索赔管理工作展开研究分析。
1建筑工程投标报价的策略1.1合理定价策略充分的结合各方面实际情况来制定合理的报价可以说是保证建筑工程投标报价工作效果的有效措施,其实质就是投标企业为了提升成本管控效果,获取更多的经济收益而采用有效的方法来对工程成本进行切实的控制。
其次,投标企业对于招投标文件、投标图纸、施工现场以及工程地点市场各方面情况进行综合深入的分析研究,结合各方面实际情况和需要来选择适合的施工组织和施工技术,在确保施工质量和施工安全的基础上尽可能的控制施工成本,促使项目经济效益不断提升[1]。

工程量清单报价与索赔
随着建筑业改革的逐步深入,建筑市场的日完趋善,建设工程的承包主要通过工程量清单报价法招投标来实现。
工程量清单报价的招投标办法,是企业管理水平、科技水平和装备水平等综合素质的竞争。
但工程量清单中的量与实际工程量有一定差别,因此,结算索赔是不可缺少的。
把索赔工作做好,是施工企业赢取利润的必要手段,才能切实维护企业的合法权益,取得效益最大化。
工程量清单报价法是根据我国工程造价管理的现状,适合我国具体情况的,又便于操作的报价方法。
1、工程量清单的组成
工程量清单是发包方委托有相应资质的中介机构依据《建设工程工程量清单计价规范》GB50500-2003及招标图纸编制的,表现拟建工程的分部分项工程项目、措施项目、其他项目名称和相应数量的明细清单。
保证参加投标的承包方在工程量上有一个统一的竞争标准。
是招标文件的组成部分,且不是决算的工程量依据。
2、工程量清单报价的特点
工程量清单报价是根据招标文件、施工现场实际情况、拟定的施工方案或施工组织设计,
依据企业定额、市场价格信息或参考地方工程造价管理站发发布的消耗量定额,综合价格等
自主确定的,应包括按招标文件规定的清单所列项目的全部费用,其涵盖了工程直接费、间
接费、利润和税金等其他费用。
工程量清单报价具有合同化的法定性,也就是说投标时的单价在竣工结算时是不能改变的。
3、工程量清单报价的四个阶段
(1)准备阶段
主要是了解工程所需材料价格的市场行情和各种应缴费用的情况,为下一步工程招投标作好充分准备。
(2)招投标阶段
通过招投标的有关程序,将形成若干重要文件和重要资料,如招标公告、招标文件、招标答疑、工程量清单、工程标底及施工合同等等,特别是合同中的专用条款,应该认真分析、仔细斟酌,做到准确、详细、周垒,带有数据的条款更要多加注意,这样的条款更容易造成纠纷,引起索赔。
例如招标图纸与施工图工程量差如何结算问题,多少比例合适,甲供(控)料价等,如果招标文件没有提到,或者说得含糊,那么在竣工结算时就会引起增加部分争议。
工程量及甲供(控)料价的增加必然引起各项费用的增加,最后造成总价增加。
(3)施工阶段
承包方中标后,进入施工阶段。
在施工图下来后,一定要重新计算工程量,与工程量清单对比,若有差异在施工前一定要请业主及监理到现场,做好签认证工作,不应该盲目施工,特别是隐蔽工程,如果没签证就施工,结算索赔也是很麻烦。
(4)竣工结算阶段
这是施工效益的最后阶段,熟话说编筐编篓,全在收口,如果把握不好,就会工程亏损。
核算实际完成工程量,并审核或编制竣工结算是这一阶段的主要工作。
如果工程量清单报价中的工程数量与实际不符,就要按竣工图纸,技术变更、技术核定等资料重新计算工程量,而不是单单只计算增减工程量,因为工程量清单中有些工程数量不一定准确,一定要进行工程量及造价的追加索赔
4、索赔
承包方在实际施工项目管理过程中,往往出现如下观念上的误区:当索赔事件发生时,有些施工企业由于受我国传统工程管理模式的影响,考虑与业主、监理方面的关系,而没有认真对待索赔;项目经理和技术负责人对索赔工作认识不到位,没有深刻认识索赔工作管理程序,对可提可不提的索赔事项往往无法把握;主管人员对技术规范文件及业主、监理、施工企业往来文件理解不深刻,对实际存在的索赔项目没有充分理由;只注重索赔意向的提出,不重视索赔过程中的证据收集和时间准确性,没有及时做最终索赔报告。
工程量变更导致的索赔是造成总价增加的最大的一项。
它分为工程项目已施工又进行变更、项目增加或局部尺寸、数量变化等。
以施工企业收到监理工程师或业主书面工程量变更及变更图纸为准。
积累一切可能涉及索赔论证的资料。
施工方与建设单位研究的技术问题、进度问题和其他重大问题的会议应做好文字记录,并争取与会者签字,还应做好现场照片、录象资料的整理,作为正式文档资料。
同时应建立业务往来的文件档案编号等业务记录制度,做到处理索赔时以事
实和数据为依据。
收集的证据要确凿,理由要充分,所有工程费用索赔应附该项目现场监理工程师认可的记录、计算资料及相关的证明材料。
根据招投标文件及合同要求中的有关规定提出索赔意向书,意向书应包含索赔项目(分部分项目工程名称)、索赔事由及依据、事件发生起算日期和估算损失。
索赔意向书递交监理工程师后应经主管监理工程师签字确认,必要时施工企业负责人、现场负责人,现场监理工程师和主管监理工程师要一起到现场核对。
为了顺利地进行索赔工作,施工企业提出索赔必须有充分的证据,对合同条件、协议条款等有详细了解,遭遇索赔事件时,以合同为依据来提出索赔要求。
施工索赔是一项复杂的、系统性很强的工作,在索赔工作中施工企业要充分理解施工图纸、技术规范、签订的合同、补充协议及与业主、监理的各项往来文件,必须依合同、重证据、讲技巧、树信誉,踏踏实实地做好索赔基础工作,严格按程序办事。
5、结束语
随着工程量清单报价的不断推行,也不可避免地带来了许多新的问题,索赔工作也将被施工企业重视起来,作为工程造价管理来讲,也将会随着情况的发展而发展。
因此,培养一批既懂工程技术,又懂工程经济和管理的人才是当前迫切的任务。
