老桥拆除专项安全方案一、工程概况1 、本方案适用于闸河桥、返修桥。
2、老桥拆除工程特点1)本工程有2座小型板梁桥的拆除,拆桥过程中如何组织好施工顺序是本施工方案必须详细周密考虑的核心问题,也是老桥能否按期完成拆除的关键问题所在。
2)拆桥期间桥下水道必须维持正常行洪。
在施工过程中要尽量减少对桥下水路的影响。
3)由于这2座桥位处301省道上,两岸车辆来往频繁。
拆桥过程中要隔离、疏导好两端的车辆、行人交通。
拆除时不占用到围挡外面,施工时要在两端设好完善的施工标志,保证过往车辆安全通行。
二、施工组织机构及资源配置1 施工拆除项目组织机构设置根据工程特点、施工内容、工期要求,本着强化现场施工管理,确保拆除工作高效、快速、安全完成的目的,组建以施工队长为首的拆除施工队,组织、指挥、协调各工种作业的各项事宜。
施工队将根据工期安排、实时进度、周边环境变化等因素,实行动态管理,随时调剂。
2 施工队伍选定根据特种作业的需要,桥梁拆除要有相应的资质,项目部委托宿州市具有该拆桥资质的单位进行实施。
3 施工队主要人员责任1)施工队长对拆除工程施工、进度、安全总体控制。
与项目部、监理组、业主及拆除项目有关单位部门的对外联系。
主要管理生产、人员调配及施工安全。
2)施工副队长协助施工队长进行拆除项目生产、安全、进度的施工管理。
在施工队长的领导下,进行拆除项目日常生产管理。
拆除项目施工安全生产、进度、文明施工、环境保护等方面控制的责任人。
3)拆除项目技术负责人在施工队长领导下,进行拆除项目的施工技术、工程质量、新技术应用的总体控制。
进行拆除项目施工计划管理和进度统计管理。
协助施工队长贯彻国际管理体系标准。
协助施工队长、施工副队长对外联系有关业务。
4)专职安全员在施工队长、施工副队长领导下,监督实施有关施工安全组织措施,处理有关安全施工事项。
主管、建立有关安全施工台帐,分析、监控施工安全发展态势,寻找安全隐患,组织消除安全隐患。
5)施工作业队承担本拆除项目的所有施工任务,具体施工任务由施工队长和项目副队长分配。
老桥拆除专项施工方案设计1. 项目概述本文档旨在设计一份专项施工方案,用于老桥的拆除工程。
老桥位于某城市的市中心,由于年久失修,存在安全隐患,因此需要进行拆除工作。
2. 工程背景2.1 工程位置老桥位于某城市的中心区域,跨越一条主要交通干道。
2.2 问题分析由于老桥建设于上世纪80年代,已经使用了30多年。
经过定期检查和评估后,发现老桥存在以下主要问题:•主体结构失修,存在裂缝和锈蚀;•支撑结构不稳定,有部分支撑柱已经受损;•桥面破损严重,存在坑洼和起伏。
考虑到老桥带来的安全隐患,决定进行拆除重建工程。
3. 方案设计3.1 拆除计划3.1.1 安全措施在进行拆除工作前,必须制定详细的安全措施计划,确保施工过程中的安全。
安全措施包括但不限于以下内容:•确保施工现场的通行安全,设置警示标志和告示牌;•配备专业的拆除设备和工具,以确保施工人员的安全;•按照相关法规和规范要求进行施工,确保拆除过程的无害化;•确保拆除现场的清洁,防止拆除垃圾对周围环境的影响。
3.1.2 拆除进度拆除工作将分为多个阶段进行,具体进度如下:•第一阶段:准备工作,包括制定拆除计划、购买材料和设备等;•第二阶段:拆除主体结构,包括剪切和清理支撑构件、拆卸桥面等;•第三阶段:清理工作,包括清除拆除垃圾和恢复施工现场等。
3.2 施工设备和材料3.2.1 施工设备•剪切机:用于剪切和清理主体结构;•吊车:用于拆卸桥面和运输拆除垃圾;•清洁车辆:用于清理施工现场。
3.2.2 施工材料•钢筋拆除工具:用于拆卸主体结构中的钢筋;•钢板:用于加固支撑构件,确保拆除过程的安全性。
3.3 施工方法3.3.1 拆除主体结构•利用剪切机对主体结构进行切割,将其分解为较小的部件;•使用吊车逐个清理支撑构件,并运输到指定地点。
3.3.2 拆卸桥面•使用吊车将桥面逐段拆卸,并运输到指定地点。
3.3.3 施工现场清理•使用清洁车辆将拆除垃圾清理干净;•对施工现场进行清洗和恢复工作。

无锡市干线公路S232江阴芙蓉大道西段〔含扬子江路〕工程工程承包单位:中交第三航务工程局合同号监理单位:苏州路达工程监理咨询编号施工技术方案报审表232省道江阴段改建工程〔江阴市芙蓉大道西段〕老桥撤除安全专项施工方案中交三航局江阴公路建设工程总部二00八年八月八日中交第三航务工程局目录一、工程概况二、编制原那么和依据三、施工准备四、工序安排及工艺流程五、撤除方案六、质量、平安控制方法和手段七、管理组织设置及人员分工老桥撤除施工方案一、工程概况永汇河大桥位于江阴市璜土镇境内,在新建桥址处有一座老桥,老桥修建于1954年,地方档案馆无老桥的施工设计图;我部对老桥进行了现场实地调查和测量,老桥总宽3.2米,全长27.2米,河内桥跨与两岸砌石桥台进行顺接,老桥桥面系为砼桥面铺装,两侧栏杆为砼柱式结构;上部结构为拱梁和桥孔组合形式,拱梁为两根预制实心矩形截面普通钢筋砼梁;拱梁用拱肋相连,拱梁上铺设预制钢筋砼拱板,拱板上用砖砌筑桥孔,桥孔上铺设预制钢筋砼板块。
老桥在新建永汇河大桥主跨范围之内,须将老桥撤除。
二、编制原那么和编制依据〔一〕编制原那么从实际出发,在确保人身和财产平安的前提下,选择经济、合理、扰民小的撤除方案,进行科学的组织,以实现平安、经济、进度快、扰民小的目标。
〔二〕编制依据1、?永汇河大桥施工图设计?2、?中华人民共和国平安生产法?3、?建筑工程平安生产管理条例?等法律法规。
4、撤除工程有关的施工验收标准、平安技术标准、平安操作规程。
5、现场实际勘查、测量得到的资料和信息。
6、向当地居民问询和了解到的情况。
7、本单位的技术装备条件。
三、施工准备〔一〕技术准备1、弄清老桥的结构设计、建筑施工。
2、学习有关标准和平安技术文件。
3、调查周围环境、场地、道路情况。
4、编制撤除工程施工组织设计。
5、对进场施工人员进行平安技术教育和交底。
〔二〕现场准备1、疏通运输道路。
2、发出安民告示,在撤除危险区设置警戒区标识。
旧桥拆除专项施工方案一、项目概况本项目的名称为旧桥拆除专项施工方案。
该方案的目的是拆除一座老化的桥梁,为新的桥梁建设腾出空间。
本方案的主要施工内容包括拆除桥梁上的结构物、清理废弃物、保护现有环境等。
二、施工区域划分本项目的施工区域划分如下:1.桥梁本体:包括桥梁上的全部结构物。
2.桥梁周围环境:包括桥梁下方的水体、桥梁两侧的土地等。
3.周边道路:包括桥梁上方的道路。
三、施工工艺及步骤1.施工前准备1.1制定施工方案,并提交相关部门进行审批。
1.2现场勘测,确定拆除方式和施工范围。
1.3提前通知相关单位和周边居民,告知施工时间和影响范围。
1.4调集所需的施工人员和设备,做好施工准备。
2.施工准备2.1确保施工现场周围的安全区域,设置警示标志,并通知周边交通部门。
2.2清理施工区域,清除废弃物和杂草。
2.3检查施工设备的工作状态,确保设备正常使用。
3.拆除桥梁上的结构物3.1使用重型起重设备,如起重机、吊车等,将桥梁上的钢筋、混凝土等结构物进行拆解。
3.2进行爆破作业,将炸药布置在桥梁的关键节点上,确保安全爆破。
3.3采用人工拆解的方式,将桥梁上的木质结构物进行拆除。
3.4清理施工现场,将拆除的结构物和废弃物进行清理和处理。
废弃物可分为可回收和不可回收两类,可回收的废弃物应进行分类储存,并交由专业公司进行后续处理。
4.清理废弃物4.1将清理好的废弃物进行暂时分类储存,确保不会对周边环境造成污染。
5.保护现有环境5.1在施工过程中,采取措施避免对周边环境造成污染。
5.2保护施工现场周围的植被和水体,避免破坏或污染。
四、安全措施1.组织专门的安全人员进行全程监管,确保施工过程中的安全。
2.使用符合标准的施工设备和工具,杜绝安全事故的发生。
3.在施工现场周围设置安全警示标志,提醒过往车辆和行人注意安全。
4.配备专业的救援人员和设备,以应对可能出现的突发情况。
5.定期组织员工进行安全培训,提高他们的安全意识和应急处理能力。

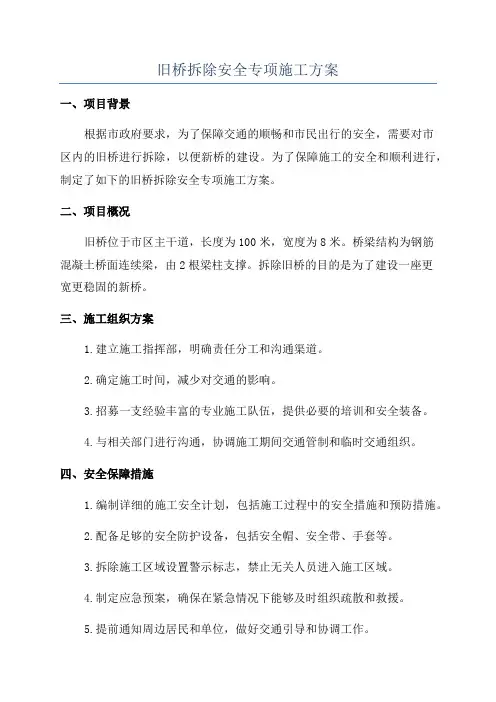

旧桥拆除安全专项施工方案一、项目概述本项目是对某旧桥进行拆除的专项施工方案,旧桥位于XX市XX区,总长度为XX米,主要由混凝土桥墩和钢筋水泥结构桥面构成。
拆除旧桥是为了改善桥梁结构的老化状况,提高交通的通行效率和安全性。
二、施工前准备1. 组织工作:成立工程领导小组,明确各部门的职责和工作分工,制定工期和工程进度表。
2. 资料准备:收集旧桥的设计图纸、施工记录等相关资料,编制施工图纸和施工方案。
3. 设备器材准备:购买或租赁必要的拆除工具和设备,包括起重机、钢丝绳、钢锤等。
三、拆除方案1. 拆除顺序:根据实际情况确定拆除的顺序,首先拆除桥面结构,然后拆除桥墩。
2. 拆除方法:(1)桥面结构拆除:使用起重机将桥面上的钢筋水泥结构逐段吊起并放置在指定区域,采用切割、爆破等方式分离桥面与桥墩的连接。
(2)桥墩拆除:根据桥墩结构的不同,采用机械拆除或人工拆除的方式,将桥墩逐个拆除,确保拆除过程中不对周围环境造成影响。
四、施工安全措施1. 安全防护牢固:在拆除现场设立警示标志,设置安全警示带,确保工人和过往车辆不会误入施工区域。
2. 管理科学:严格遵守拆除施工的有关规定,制定施工标准和操作规范,对施工人员进行安全培训,提高安全意识。
3. 程序合理:按照施工方案的要求进行施工,分阶段进行拆除,确保施工安全有序进行。
4. 应急准备:配备专业的安全人员,随时解决施工中的安全问题,设立应急预案,保证在紧急情况下的快速反应和处置能力。
五、环境保护措施1. 防尘措施:对施工现场进行湿润化处理,经常进行地面洒水,减少施工过程中的扬尘。
2. 废物处理:对拆除的旧桥材料进行分类收集和处理,废弃材料按照规定的标准进行处置。
3. 水土保持:采取防洪措施和排水措施,确保施工过程中的水土保持和环境保护。
六、质量控制措施1. 监督检查:设置专人负责现场监督检查,对施工质量进行把关,确保施工符合规定。
2. 质量验收:对拆除的旧桥材料进行质量验收,合格的进行记录和保存,不合格的及时进行整改或处置。
桥旧桥拆除施工方案(完整版)【一】桥旧桥拆除施工方案(完整版)1. 引言1.1 目的本文档旨在详细描述桥旧桥拆除的施工方案,确保施工过程安全高效,并保护周边环境。
1.2 背景桥旧桥建于1990年,已经服务了30年,由于年久失修、疲劳损伤严重,需要进行拆除施工。
2. 拆除施工组织2.1 项目经理项目经理全权负责拆除施工的计划制定、资源配置、人员管理和施工进度控制。
2.2 施工队伍2.2.1 拆除组负责桥梁主体结构的分段拆除和搬运工作。
2.2.2 安全监督组负责监督施工现场的安全事项,确保施工过程安全。
3. 施工方案3.1 施工准备3.1.1 定位及测量对旧桥进行测量,确定拆除范围,制定拆除计划。
3.1.2 施工材料及设备准备准备所需的拆除设备和安全器材,确保施工过程安全有效。
3.2 拆除工程3.2.1 拆除方式采用分段拆除方式,根据桥梁结构的特点和拆除的安全性要求,对每段进行分别拆除。
3.2.2 拆除顺序按照桥梁结构的强度分析,从弱点开始逐渐拆除,确保整体结构的稳定性。
3.2.3 安全措施在拆除过程中,严格遵守安全操作规程,设置安全警示标志,配置专人负责安全监控。
4. 环境保护措施4.1 垃圾处理使用专门的垃圾箱进行垃圾分类,并委托专业单位进行垃圾清运和处理。
4.2 水体保护在拆除过程中,设置隔水帷幕,避免破坏周边水体环境。
5. 工期安排5.1 施工计划根据拆除工程的复杂程度和人力资源的安排,制定合理的拆除施工计划。
5.2 施工进度控制严格按照施工计划执行施工,及时调整工作进度,确保按时完成拆除施工。
【二】桥旧桥拆除施工方案(完整版)1. 引言1.1 目的本文档旨在详细描述桥旧桥拆除的施工方案,确保施工过程安全高效,并保护周边环境。
1.2 背景桥旧桥建于1990年,已经服务了30年,由于年久失修、疲劳损伤严重,需要进行拆除施工。
2. 拆除施工组织2.1 项目经理项目经理全权负责拆除施工的计划制定、资源配置、人员管理和施工进度控制。
旧桥拆除施工方案旧桥拆除施工方案一、施工方案概述:本方案旨在对旧桥进行拆除工作,确保施工过程安全、高效。
该桥全长200米,桥面宽度15米,拆除时间预计为两个月。
二、施工前准备:1. 组织人员:成立由经验丰富的施工队伍组成的拆除小组,指定专人负责施工组织和安全监督。
2. 采购设备:购买相应的拆除设备,如起重机、钢丝绳、焊割设备等。
3. 准备材料:准备所需的施工材料,如钢筋、木板、水泥等。
三、施工步骤:1. 桥面清理:先清理桥面上的杂物和碎石,确保施工区域干净整洁。
2. 钢筋剪断:使用剪切机将桥墩上的钢筋剪断,确保拆除顺利进行。
3. 拆除桥墩:采用钢丝绳和起重机将桥墩逐个拆除,注意操作平稳,避免产生倾倒或坠落危险。
4. 拆除桥面:使用焊割设备将桥面上的钢梁切断,再使用起重机将其吊起,当心避免损坏桥下的河床。
5. 清理残余物:将拆除的桥墩、桥面及其他杂物运输至指定场地进行处理和清理。
四、施工安全措施:1. 施工前,设置明显的警示标志,警示过往车辆和行人注意施工区域。
2. 所有施工人员必须佩戴安全帽、安全鞋,严禁穿拖鞋、凉鞋等不安全的服装。
3. 操作起重机时,操作人员必须具备相应证书,确保操作安全。
4. 在拆除桥墩和桥面时,设立防护网和支撑钢架,防止坍塌事故的发生。
5. 拆除过程中,禁止施工人员站在拆除物上或靠近拆除物附近,以防万一的坠落事故。
五、环境保护:1. 桥面清理时,将杂物和碎石妥善处理,避免对周边环境造成污染。
2. 搬运后的桥墩和桥面,要进行分类存放和排序,便于后续的回收和处理。
3. 清理过程中,注意保护河床和河岸的生态环境,避免因操作不当而产生污染。
六、施工管理:1. 建立施工组织管理方案,明确责任分工,做好施工进度和质量的控制。
2. 每天安排例行班前会,对施工工作进行详细安排和交流。
3. 每天结束施工后要进行验收,确保施工过程的安全和质量。
以上为旧桥拆除施工方案的概要,具体施工过程中还需根据现场情况进行调整和完善。
旧桥拆除安全专项施工方案一、项目背景根据市政府要求,为了保障交通的顺畅和市民出行的安全,需要对市区内的旧桥进行拆除,以便新桥的建设。
为了保障施工的安全和顺利进行,制定了如下的旧桥拆除安全专项施工方案。
二、项目概况旧桥位于市区主干道,长度为100米,宽度为8米。
桥梁结构为钢筋混凝土桥面连续梁,由2根梁柱支撑。
拆除旧桥的目的是为了建设一座更宽更稳固的新桥。
三、施工组织方案1.建立施工指挥部,明确责任分工和沟通渠道。
2.确定施工时间,减少对交通的影响。
3.招募一支经验丰富的专业施工队伍,提供必要的培训和安全装备。
4.与相关部门进行沟通,协调施工期间交通管制和临时交通组织。
四、安全保障措施1.编制详细的施工安全计划,包括施工过程中的安全措施和预防措施。
2.配备足够的安全防护设备,包括安全帽、安全带、手套等。
3.拆除施工区域设置警示标志,禁止无关人员进入施工区域。
4.制定应急预案,确保在紧急情况下能够及时组织疏散和救援。
5.提前通知周边居民和单位,做好交通引导和协调工作。
6.进行现场巡视和安全检查,及时发现和解决安全隐患。
五、施工方法及流程1.清理周边区域,将施工区域划定出来。
2.拆除旧桥上的围墙和栏杆,确保施工区域的通行。
3.移除旧桥上的铺砖和水泥浆,准备拆除工作。
4.使用特制的爆破器材进行拆除,将旧桥从支撑柱上分离。
5.使用重型吊车将旧桥分段吊离,并运输至指定地点。
6.清理施工现场,恢复河道原貌。
7.运输旧桥的各个部分到处置场进行处理。
六、环境保护1.在施工区域周围设置防尘网,减少粉尘扩散。
2.在施工期间进行噪声控制,减少对周边居民的干扰。
3.做好施工现场的垃圾分类,确保环境卫生。
4.做好对河道的保护,避免对水质的污染。
七、质量控制1.根据拆除工作的具体情况,制定拆除方案。
2.拆除过程中,注意对旧桥的各个部分进行标记,以便后续处理。
3.严格按照相关规范和要求进行拆除,确保施工质量。
4.检查和验收拆除工作,确保没有残留物和安全隐患。

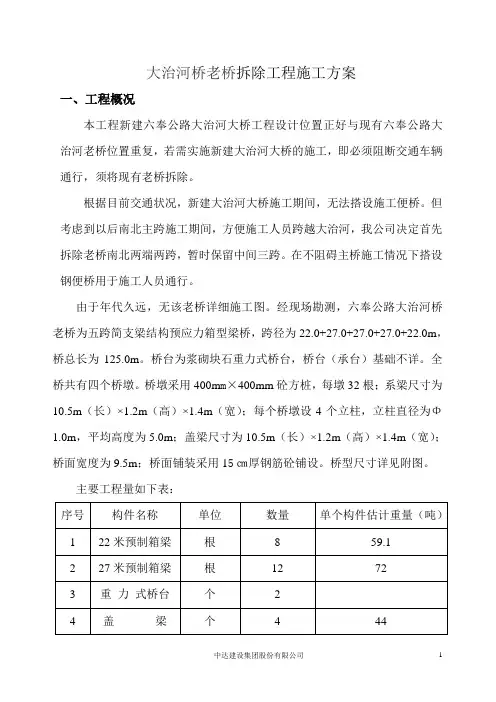

大治河桥老桥拆除工程施工方案一、工程概况本工程新建六奉公路大治河大桥工程设计位置正好与现有六奉公路大治河老桥位置重复,若需实施新建大治河大桥的施工,即必须阻断交通车辆通行,须将现有老桥拆除。
根据目前交通状况,新建大治河大桥施工期间,无法搭设施工便桥。
但考虑到以后南北主跨施工期间,方便施工人员跨越大治河,我公司决定首先拆除老桥南北两端两跨,暂时保留中间三跨。
在不阻碍主桥施工情况下搭设钢便桥用于施工人员通行。
由于年代久远,无该老桥详细施工图。
经现场勘测,六奉公路大治河桥老桥为五跨简支梁结构预应力箱型梁桥,跨径为22.0+27.0+27.0+27.0+22.0m,桥总长为125.0m。
桥台为浆砌块石重力式桥台,桥台(承台)基础不详。
全桥共有四个桥墩。
桥墩采用400m m×400mm砼方桩,每墩32根;系梁尺寸为10.5m(长)×1.2m(高)×1.4m(宽);每个桥墩设4个立柱,立柱直径为Φ1.0m,平均高度为5.0m;盖梁尺寸为10.5m(长)×1.2m(高)×1.4m(宽);桥面宽度为9.5m;桥面铺装采用15㎝厚钢筋砼铺设。
桥型尺寸详见附图。
主要工程量如下表:二、拆除阶段与时间节点的划分因考虑本工程老桥分二次拆除,中间三跨暂时用于施工便桥使用。
在主跨拱肋吊装前方可拆除。
故本工程老桥分两个阶段组织实施拆除工作。
首先第一阶段2008年11月15日~2008年11月30日完成大治河桥南5#孔、北1#孔二跨老桥的拆除工作。
第二阶段:2009年5月30日新建大治河桥主跨桥墩(12#、13#墩)建成后,2009年6月15日~2009年6月30日完成大桥中间三跨老桥的拆除工作。
三、施工准备工作(一)、技术准备1、测量定线1)、由专业测量人员对老桥进行现场测量定位,掌握桥梁在拆除过程中的变化位移情况,把握现状结构受力状态。
在每孔桩顶盖梁中点布置观测点,以便在拆桥过程中及时观测桥墩顶变形位移情况,以便尽早采取措施。
老桥拆除专项安全施工方案一、施工任务及背景老桥拆除是指对于已经老化、损坏或无法正常使用的桥梁进行拆除作业,以保障交通安全和人民生命财产安全。
拆除老桥可以为新工程建设提供空间,同时减少人们出行的隐患。
本次拆除老桥的施工任务是拆除一座长度为100米、宽度为8米的混凝土桥梁。
二、危险因素分析1.拆除过程中,可能会产生大量粉尘、碎片和噪音。
2.桥梁拆除后可能引起河流水位上升,可能导致附近地区水浸等现象。
3.若桥梁结构不稳定,拆除过程中可能导致特大事故发生,影响附近民众和车辆安全。
三、施工方案1.施工前准备工作(1)组织开展危险评估,制定详细的施工方案,合理安排人员和机械设备。
(2)制定安全操作指引,培训施工人员合理操作,提高施工安全管理水平。
(3)组织清理施工现场的杂物,确保施工区域整洁,提高工作效率。
2.拆除过程安全措施(1)对拆除桥梁进行全面稳定性评估,确保拆除过程中不引发意外事故。
(2)合理使用机械设备进行拆除,避免人力作业过度暴露在危险环境中。
(3)采用湿法降尘措施,减少粉尘对施工人员和周围环境的危害。
(4)对拆除过程中产生的碎片和垃圾进行及时清理,避免对道路和河流造成污染。
3.施工期间的交通管理(1)设置交通警示标志,提前告知周边车辆和行人桥梁拆除的时间和路线,避免交通拥堵。
(2)根据拆除桥梁的位置和交通流量,合理调配人员,指挥交通流动,确保施工安全。
4.环境保护(1)拆除前向相关部门申请河道管理许可证,根据许可证要求施工。
(2)施工期间加强水环境监控,确保拆除过程不对河流产生不良影响。
(3)拆除桥梁后对拆迁桥梁残渣进行清理,防止对河流水质和河床造成二次污染。
四、应急预案(2)设立应急救援组织,随时监测施工现场情况,及时处理突发事件。
(3)加强现场人员的安全培训,提高应急处理能力,确保在发生意外情况时能够迅速、有效地应对。
五、总结拆除老桥是一项具有一定危险性的工作,但只要合理制定施工方案,加强现场管理,采取相应的安全措施,并制定详细的应急预案,配备专业的人员和设备,就能够确保施工过程的安全。
旧桥拆除工程施工方案1. 项目概况旧桥拆除工程是为了更换老化的桥梁结构,提高通行安全和效率。
本项目位于城市郊区,被拆除的桥梁为一座混凝土梁桥,跨度50米,宽度6米,桥梁上部结构为预应力混凝土梁,下部结构由桩基承台及墩柱组成。
由于桥梁处于繁忙的交通枢纽,拆除工程必须确保对周边环境和交通的影响最小化。
2. 施工准备(1)人员配备:整个拆除工程需要保证有足够的工程师、技术人员、热工作人员和安全员以及足够数量的熟练工人。
(2)设备准备:为了确保施工进度,我们将配备足够的拆除设备,包括挖掘机、破碎锤、切割机等。
(3)材料准备:拆除过程中我们需要合适的拆除材料,例如吊钩、索具、保护罩、防护网等。
3. 拆除工艺我们将采取分段拆除的工艺,具体步骤如下:(1)拆除桥面:首先我们将拆除桥梁上部结构,包括路面、护栏等,这一过程将使用挖掘机、破碎锤等设备。
(2)拆除桥墩:在拆除桥梁下部结构时,我们将采用先挖掘土壤,再割碎桥墩的方式,以确保拆除安全和稳定。
(3)清理工作:完成拆除后,我们将对现场进行清理,清除残留的建筑材料和碎石,确保施工区域的安全和整洁。
4. 安全防护(1)人员的安全:所有参与施工的人员必须戴上安全帽、安全鞋,并且要接受安全培训,了解施工过程中可能存在的危险及应急处置方法。
(2)现场安全:施工现场应设置明显的安全警示标志,保持良好的安全秩序,禁止非工程人员闯入,并设有急救箱和应急设备。
5. 环境保护(1)扬尘治理:在拆除工程中,会产生大量的灰尘,我们将采取喷水降尘、封闭作业等措施,以防止扬尘对周边环境和人员造成影响。
(2)噪音防治:拆除工程会产生较大的噪音,我们会选择合适的时间段进行施工,并采取隔声、降噪等措施,以减小对周边居民的影响。
6. 施工管理(1)进度控制:制定详细的进度安排,严格按照计划进行施工,确保工期的顺利进行。
(2)质量控制:施工过程中,将对每个工序进行严格的质量把关,确保施工质量符合相关标准和要求。
老桥拆除专项施工方案设计一、工程概况与背景本工程涉及的老桥位于市区核心地带,为历史遗留建筑,因长期使用及自然侵蚀,桥梁结构出现严重老化与损坏,存在重大安全隐患。
为确保市民出行安全,经过技术鉴定与专家论证,决定对该老桥进行拆除重建。
本方案旨在明确拆除过程中的施工方法、安全措施、环保要求及后期处理等相关事宜,以确保工程顺利进行。
二、施工前期准备对老桥进行详细的现场勘查,了解桥梁结构、基础情况等,编制详细的施工方案。
组织技术交底会议,向施工人员明确施工要求、技术标准及安全注意事项。
准备施工所需的设备、材料,如挖掘机、破碎机、运输车辆等,并进行设备检查与试运行。
制定应急预案,包括人员伤亡、设备故障等突发情况的应对措施。
三、施工方法与步骤采用分段拆除的方式,先拆除桥面及附属设施,再逐步拆除桥墩及基础。
使用挖掘机、破碎机等机械设备对桥梁结构进行破碎,确保拆除过程中的安全性与效率。
拆除过程中,应尽量避免对周边环境造成影响,如设置隔音墙、洒水降尘等。
四、施工设备与人员施工设备包括挖掘机、破碎机、运输车辆等,设备应符合相关安全标准,并经过定期检查与维护。
施工人员应具备相应的专业技能与安全意识,接受岗前培训,并佩戴好安全防护用品。
五、安全与环保措施施工现场应设置明显的安全警示标志,确保行人及车辆安全。
施工过程中,应采取有效措施防止扬尘、噪音等污染,如洒水降尘、使用低噪音设备等。
定期对施工现场进行检查,及时发现并处理安全隐患,确保施工安全。
六、交通组织与疏导施工期间,应对周边交通进行组织与疏导,设置临时交通标志、导向牌等,引导行人与车辆绕行。
与交通管理部门密切配合,及时发布施工信息,提醒市民合理安排出行路线。
七、工程进度与质量控制制定详细的施工进度计划,确保工程按时完成。
对施工过程进行全程监控,确保施工质量符合相关标准与要求。
定期对施工进度与质量进行评估,发现问题及时整改,确保工程顺利进行。
八、工程验收与后期处理施工完成后,应组织专业人员进行工程验收,确保拆除工作彻底、无遗漏。
大桥拆除专项施工方案一、拆除原则该桥通行人员少,拆除难度较低、风险小、但对安全、文明施工要求很高。
为确保此桥安全、快捷的拆除,特制定此施工方案。
总体原则∶安全第一、施工有序、从上至下、平衡对称、化整为零。
二、施工技术方案(1)施工顺序拆桥顺序原则上按建桥相反顺序进行,即∶围堰及挖淤程→桥面附属工程→桥面铺装及板梁→台帽(盖梁)及附属→墩台身及耳墙、锥坡等附属→桩基础破除→拆除废弃物处理(2)施工工艺、方法①围堰及挖淤在正式开工之前,利用拦水坝对该段河道先进行清淤施工。
根据现场实际情况,决定在下游拦水坝上设置一台抽水泵将该段河道内河水排干,再进行淤泥开挖。
开挖淤泥时采用挖掘机直接开挖,渣土车将淤泥直接运走。
②桥面附属工程拆除桥面附属工程主要有防护栏杆等。
每侧栏杆拆除由两端向中间进行并逐个拆除。
拆除时,先用铁链将栏杆拉在内侧路面上,防止栏杆坠落桥下,然后割断防护栏杆,收紧铁链,将栏杆拉到在内侧路面上,然后将所有栏杆拆除装车拉走。
③桥面铺装及板梁的拆除桥面铺装是在板梁上现浇的砼,和板梁是粘连在一起的,故桥面铺装和板梁一起拆除。
板梁在拆除时会使桥梁整体刚度减小,故拆除原则是∶全桥纵向对称、横向对称。
人工持风镐、錾凿工具和撬棍等工具,先将板梁之间的绞缝砼破除,再将板梁撬起,套上钢丝绳用吊车吊起装车。
风镐作业时限制风镐同时使用数量(不超过 12 台)避免产生共振,对桥梁整体产生影响。
本着对全桥对称的原则,先拆除中间 2 块,然后依次拆除,对板梁逐片进行编号,严格按照编号对板梁进行拆除。
④台帽(盖梁)及附属的拆除此桥台帽(盖梁)是一次性整体施工,先从台帽(盖梁)底破除出主筋,再用凿岩机钻孔,待形成贯通破裂面后用钢丝绳吊住,用气割割断主筋后,然后人工用风镐顺台帽(盖梁)方向每 2m一段破除出主筋,然后用气割割断主筋,将砼块吊走装车。
附属桥台背墙、桥头搭板拆除方法和台帽(盖梁)拆除方法一样。
桥头搭板拆除,先用风镐破除和背墙连接部分砼,再用气割割断主筋,然后用风镐破碎成若干小块再将其吊装上车运走。
一、概况十八里河老桥位于老郑新公路上,上跨十八里河河道。
上部结构为装配式4×20米间支空心板梁,桥面为钢筋混凝土铺装,桥面宽度为16.5米,双向4车道;下部结构为桩柱式盖梁结构,2#、3#墩位于河道内。
十八里河主要为人工景观河流,兼做夏季雨水泄讯功能,老桥桥位处水面宽度为29米,最大水深为1.4米。
老桥中心位于郑新快速通道改建工程设计道路中线K3+022里程处。
郑新快速通道为老郑新公路改扩建工程,因此十八里河老桥全部位于新建十八里河大桥左幅范围内。
为进行郑新快速通道十八里河大桥施工,根据设计要求必须首先把老桥拆除,然后再施工新建十八里河大桥。
在老桥拆除和新建十八里河大桥施工期间为保证施工车辆、社会小型车辆和行人的通行,并尽量减少对当地居民出行的影响,在拆除老桥时必须先修筑一条通行便道。
根据现场实际情况我项目部将临时通行便道设置在新建十八里河大桥右侧红线外。
二、河道准许施工手续批复我项目部在制定便道修筑方案时必须经过郑州市水利局审批,以使修筑的便道在满足施工期间的车辆、行人通行要求外,还必须满足雨季泄讯要求。
根据以上要求和十八里河河水流量我项目部修筑通行便道时在靠近河道中心(以不影响新建桥梁2#墩桩基施工平台为准)处的河底位置并排埋设6道Φ1.2m钢筋混凝土管涵,作为河道河水通行通道。
现在此方案已经过郑州市水利局批准并同意开工。
河道准许施工批复手续见附件。
三、施工便道修筑施工方案1、修筑便道为使便道在满足河道河水通行和雨季泄讯要求的同时,满足施工车辆、社会小型车辆、行人通行,并考虑现在老郑新公路上通行车辆的车流量,我项目部将便道的修筑尺寸、要求确定如下:按照双向行驶车道修筑便道,便道顶面宽度为10米,河道处便道两侧按1:1放坡,并用编织袋装土对便道侧边进行防河水冲刷围护;过水管涵在不影响新建桥梁2#墩桩基施工平台位置的前提下尽量布设在现有河道中心位置,过水管涵设置6道,管涵底部应在现有河床面一下30cm,管涵上方的覆土厚度为1m;修筑便道所使用的材料下部全部为建筑垃圾,便道顶面为10cm厚粘土碎石面层;河道外两侧便道根据河道上便道的顶面标高沿道路红线向老桥两端桥头后方的老郑新公路上修筑,修筑时便道纵向横坡不要太陡,平面不得有急转弯。
旧桥拆除施工方案旧桥拆除施工方案1. 引言旧桥拆除是城市基础设施建设和改进的一项重要任务。
本文档将介绍旧桥拆除施工方案,包括工作范围、拆除方法、安全措施和环境保护措施等。
2. 工作范围本次旧桥拆除工程的工作范围涵盖以下几个方面:- 桥面及桥墩的拆除- 支撑结构和栏杆的拆除- 桥下水道的清理和修复- 相关管道和电缆的拆除和迁移3. 拆除方法旧桥拆除将采用分段拆除的方法,具体如下:1. 首先,确定拆除顺序和拆除步骤,并制定详细施工计划。
2. 拆除工作将从桥面开始,逐段进行。
3. 使用吊车和起重设备将桥面和桥墩拆除。
4. 拆除过程中,要确保周围建筑物和设施的安全。
5. 拆除完成后,进行残留物的清理和处理。
4. 安全措施为确保施工过程的安全,以下安全措施将被采取:- 安装围栏和警示标志,确保施工区域的安全。
- 进入施工区域的人员必须佩戴安全帽和安全靴,并接受相关安全培训。
- 安排专门的人员负责监督施工现场安全,并配备应急救援设备。
5. 环境保护措施为保护周围环境和水源,以下环境保护措施将被实施:- 拆除过程中,采取防尘措施,减少粉尘污染。
- 监测施工现场的噪音和振动,确保不会对周围居民和建筑物造成影响。
- 拆除后,进行残留物的分类、清理和处理,确保不对周围环境造成污染。
6. 施工进度本次旧桥拆除工程估计需要持续2个月完成,具体进度安排如下:- 第一周:制定施工计划,准备工作和安全培训。
- 第二周至第六周:逐段进行桥面和桥墩的拆除。
- 第七周至第八周:清理残留物,并进行环境保护措施。
7. 项目预算本次旧桥拆除工程的预算为100万元,其中包括人力、设备、材料、安全培训和环境保护费用等。
8. 结论通过本文档的介绍,我们详细了解了旧桥拆除施工方案,包括工作范围、拆除方法、安全措施和环境保护措施等。
在实施该方案时,必须严格按照相关规定和标准进行操作,确保施工的安全和环境的保护。
> 注意:本文档仅为示例,具体的方案和措施应根据实际情况和相关法规进行调整和制定。
第1篇一、工程概况本项目位于我国某市某区,拆除桥梁全长约100米,桥面宽约20米,为双向四车道。
桥梁拆除工程的主要内容包括:桥梁主体结构拆除、桥面附属设施拆除、桥梁基础拆除等。
二、施工方案1. 施工组织设计(1)施工组织结构本工程成立项目经理部,下设施工技术组、安全质量组、材料设备组、财务组等。
项目经理部负责全面组织、协调、指挥施工,确保工程顺利进行。
(2)施工进度计划根据工程特点,制定合理的施工进度计划,确保工程按时完成。
具体进度计划如下:阶段工期(天)主要工作内容桥梁拆除 60天桥梁主体结构、桥面附属设施、桥梁基础拆除后期清理 10天施工现场清理、垃圾清运、场地平整2. 施工工艺(1)桥梁主体结构拆除1)采用爆破拆除法:首先对桥梁主体结构进行切割,然后在切割处设置炸药,按照设计要求进行爆破拆除。
2)采用机械拆除法:对于较小、较简单的桥梁,可采取机械拆除法,如液压破碎锤、切割机等。
(2)桥面附属设施拆除1)拆除桥面排水设施:采用人工拆除法,将桥面排水设施逐一拆除。
2)拆除桥面照明设施:采用人工拆除法,将桥面照明设施逐一拆除。
3)拆除桥面栏杆、防撞设施:采用人工拆除法,将桥面栏杆、防撞设施逐一拆除。
(3)桥梁基础拆除1)采用爆破拆除法:首先对桥梁基础进行切割,然后在切割处设置炸药,按照设计要求进行爆破拆除。
2)采用机械拆除法:对于较小、较简单的桥梁基础,可采取机械拆除法,如液压破碎锤、切割机等。
3. 施工现场管理(1)施工现场布置1)施工现场设置安全警示标志,提醒施工人员注意安全。
2)施工现场设置临时设施,如办公室、宿舍、食堂等。
3)施工现场设置材料堆场,合理堆放施工材料。
(2)施工人员管理1)施工人员必须持证上岗,严格遵守操作规程。
2)施工人员必须佩戴安全帽、安全带等防护用品。
3)施工人员必须接受安全教育,提高安全意识。
(3)施工材料管理1)施工材料必须符合国家相关标准。
2)施工材料应分类存放,标识清晰。
拆除旧桥安全施工方案设计一、工程概况与目标本工程旨在安全、高效地拆除既有旧桥,确保施工期间周边环境和交通安全,同时为新建桥梁提供良好的基础条件。
拆除的旧桥位于XX市XX路,全长XX米,宽度XX米,设计使用年限已超过XX年。
二、施工前准备工作对旧桥进行详细的现场勘查,了解桥梁结构、材料状况及周边环境。
制定详细的施工方案和安全措施,并进行技术交底。
准备所需的施工机械、设备和工具,确保性能良好、安全可靠。
做好交通疏导工作,确保施工期间道路畅通,减少对周边环境的影响。
三、安全风险评估对拆除过程中可能出现的风险因素进行识别,如结构失稳、重物坠落、火灾等。
评估各风险因素的可能性和后果,制定相应的预防措施和应急预案。
对施工人员进行安全教育和培训,提高他们的安全意识和应急处理能力。
四、施工方法与流程采用分段拆除法,先拆除桥梁的次要结构,再拆除主结构。
使用专业的拆除机械和设备,如破碎机、挖掘机等,进行高效、安全的拆除工作。
拆除过程中,严格控制扬尘和噪音污染,减少对周边环境的影响。
对拆除的废弃物进行分类处理,实现资源化利用。
五、人员与设备管理设立专门的项目管理团队,负责施工现场的组织和管理。
配备专业的施工人员和操作人员,确保他们具备相应的资质和技能。
对施工设备和工具进行定期检查和维护,确保其处于良好的工作状态。
建立严格的出入管理制度,防止未经授权的人员和设备进入施工现场。
六、应急处理措施制定详细的应急预案,包括火灾、结构失稳等突发事件的应对措施。
配备专业的应急救援队伍和设备,如消防车、救护车等,确保在紧急情况下能够迅速响应。
定期进行应急演练和培训,提高应急处理能力和水平。
七、环境保护措施严格遵守国家和地方的环境保护法规和标准,确保施工过程中的环境保护工作。
采取有效的防尘措施,如设置围挡、喷洒水雾等,减少扬尘对周边环境的影响。
对施工废水、废渣等污染物进行规范处理,防止对环境造成污染。
施工结束后,及时清理现场,恢复周边环境原状。
旧桥拆除专项施工方案一、施工概述旧桥拆除工程是指对原有的老旧桥梁结构进行拆除,并实施新桥梁结构的项目。
本方案将详细介绍旧桥拆除的过程、拆除方法、安全措施以及施工计划。
二、施工过程1.前期准备在施工前需要开展旧桥的勘察工作,包括桥梁结构及基础的检测、测量、拍照等。
并制定出拆除施工的详细方案,明确各项工作任务和工期。
2.相关手续办理在进行旧桥拆除工程前,需办理相关的手续,包括施工许可证、安全许可证等。
3.拆除方法选取合适的拆除方法非常重要,主要有以下几种方式:(1)爆破法:适用于大型桥梁结构,需要爆破装置和爆破剂,需要严格控制爆破范围和安全距离。
(2)切割法:使用切割机械对桥梁结构进行切割,可控性强,但作业时间较长。
(3)拆除法:使用吊车等机械设备对桥梁结构进行整体拆除,适用于规模较小的桥梁。
4.安全控制在拆除过程中,必须严格执行安全措施,确保人员和设备安全。
需要设立安全警戒线,限制非工作人员进入拆除现场,设置警示牌、警示标志等,确保拆除区域清晰可见。
同时安排专人进行现场监督,及时发现和解决潜在的安全隐患。
5.施工队伍及设备为了保证拆除的顺利进行,需组建合适的施工队伍和配置相应的设备,例如吊车、切割机械、大型工具等。
施工队伍必须具备相关的拆除经验,熟悉使用相关设备,保证施工质量和效率。
三、施工计划1.确定工期根据实际情况,制定合理的施工计划,确定施工开始和结束的时间,以及拆除工程的各个阶段和工作任务。
2.施工阶段划分将拆除工程划分为不同的阶段,例如清理现场、临时交通管制、支撑撤除、主体拆除等,明确每个阶段的施工内容和工期。
3.合理安排资源根据施工内容和工期,合理安排人力、机械和材料等资源,确保施工进度和质量。
4.计划审批完成施工计划后,需要向相关部门进行审批,确保符合相关的安全规范和法律法规。
四、施工风险控制1.安全风险施工过程中,可能存在高空作业、爆破、切割等操作,必须加强安全管理,确保施工人员的安全。
无锡市干线公路S232江阴芙蓉大道西段(含扬子江路)工程项目
承包单位:中交第三航务工程局有限公司合同号
监理单位:苏州路达工程监理咨询有限公司编号
施工技术方案报审表
232省道江阴段改建工程(江阴市芙蓉大道西段)
老桥拆除
安
全
专
项
施
工
方
案
中交三航局江阴公路建设项目总部
二00八年八月八日
中交第三航务工程局有限公司
目录
一、工程概况
二、编制原则和依据
三、施工准备
四、工序安排及工艺流程
五、拆除方案
六、质量、安全控制方法和手段
七、管理组织设置及人员分工
老桥拆除施工方案
一、工程概况
永汇河大桥位于江阴市璜土镇境内,在新建桥址处有一座老桥,老桥修建于1954年,地方档案馆无老桥的施工设计图;我部对老桥进行了现场实地调查和测量,老桥总宽3.2米,全长27.2米,河内桥跨与两岸砌石桥台进行顺接,老桥桥面系为砼桥面铺装,两侧栏杆为砼柱式结构;上部结构为拱梁和桥孔组合形式,拱梁为两根预制实心矩形截面普通钢筋砼梁;拱梁用拱肋相连,拱梁上铺设预制钢筋砼拱板,拱板上用砖砌筑桥孔,桥孔上铺设预制钢筋砼板块。
老桥在新建永汇河大桥主跨范围之内,须将老桥拆除。
二、编制原则和编制依据
(一)编制原则
从实际出发,在确保人身和财产安全的前提下,选择经济、合理、扰民小的拆除方案,进行科学的组织,以实现安全、经济、进度快、扰民小的目标。
(二)编制依据
1、《永汇河大桥施工图设计》
2、《中华人民共和国安全生产法》
3、《建筑工程安全生产管理条例》等法律法规。
4、拆除工程有关的施工验收规范、安全技术规范、安全操作规程。
5、现场实际勘查、测量得到的资料和信息。
6、向当地居民问询和了解到的情况。
7、本单位的技术装备条件。
三、施工准备
(一)技术准备
1、弄清老桥的结构设计、建筑施工。
2、学习有关规范和安全技术文件。
3、调查周围环境、场地、道路情况。
4、编制拆除工程施工组织设计。
5、对进场施工人员进行安全技术教育和交底。
(二)现场准备
1、疏通运输道路。
2、发出安民告示,在拆除危险区设置警戒区标识。
(三)物资准备
拆除工程所需的机器工具、运输起重机械。
(四)组织准备
由于老桥拆除要求严格,新沟河内老桥桥墩的拆除程度和范围必须满足新建桥梁施工、航道和海事部门的有关通航要求,在新沟河大桥便桥施工完成通车后即可进行老桥拆除施工,老桥拆除采用具有丰富施工经验的专业拆除队伍进行施工,人员进场时间安排在拆除施工前3天,拆除使用的机械设备目前均已进场,人员和机械设备数量如下:
1、人员安排
项目总部经理: 1人;项目总部副经理:1人;
项目总部总工:1人;项目总部管理人员:4人;
工区经理:1人;工区副经理:1人;工区总工:1人;
现场拆除施工指挥: 1人;现场技术负责人: 1人;
专职安全员: 1人;现场技术员: 1人;
电工: 1人;施工人员: 40人。
2、施工机具
25t吊机: 2台;挖掘机: 1台;
装载机: 1台;运输车: 2台;
空压机: 4台;风镐: 8台;
气割设备: 2套;倒链: 6个;
手工錾凿工具、防护用具等若干。
四、工序安排及工艺流程
1、工序安排
拆除施工方法主要采用机械和人工配合的方式进行。
桥面附属结构在桥面上人工用风镐进行破碎后装车运走,桥面板及拱梁吊运至河岸边后进行破碎,碎块装车运走,老桥拆除施工工艺流程如下:桥面附属结构→桥面铺装→桥面板→桥孔→拱板→桥肋→拱梁→桥台及附属结构物→拆除物处理。
五、拆除方案
老桥拆除难度高,风险大,施工安全要求高。
为确保老桥拆除安全、快捷,特制定拆桥施工方案。
总体拆除原则为:安全第一、施工有序、平衡对称、化整为零的原则。
在老桥拆除时为保证安全,首先在老桥的栏杆外侧拉设双层细目安全防护网,防止在拆除施工过程中有砼残渣从桥边落入河道中。
拆除顺序为:桥面附属结构→桥面铺装→桥面板→桥孔→拱板→桥肋→拱梁→桥台及附属结构物→拆除物处理。
具体如下:
1、桥面附属结构物拆除
桥面附属结构物主要有两侧栏杆及栏杆底座等,附属设施自身重量较轻,拆除附属设施时,桥梁整体结构不受影响;每侧栏杆拆除由两端伸缩缝开始向跨中进行,首先拆除栏杆柱之间纵向联系小系杆,在小系杆两端剥除砼保护层,露出钢筋,用气割割断连接钢筋,将纵向联系小系杆逐根拆除。
本跨单侧系杆拆除完成后即可拆除栏杆立柱,采用倒链将栏杆立柱拉在内侧桥面上的方法拆除栏杆立柱,以防止栏杆坠落桥下。
立柱拆除时先将立柱底部的砼保护层剥除,露出钢筋,用气割将立柱竖向主连接钢筋割断,收紧倒链,将栏杆拉倒在内侧路面上,按此方法依次将所有栏杆进行拆除。
栏杆拆除完成后用风镐将栏杆底座进行破碎、拆除,最后将所拆除的栏杆及底座残渣装车运至指定弃土场。
2、桥面板及拱梁拆除
本桥上部结构有砼桥面铺装、桥面预制板、桥孔、预制拱板和预制拱梁组成,拆除顺序按从上到下、从中心向两侧的原则进行,首先拆除
桥面铺装,拆除由桥梁中部向两岸侧进行。
用风镐和錾凿等工具将桥面铺装进行凿除,露出桥梁面板,将凿除的铺装砼残渣装车运走。
桥面铺装拆除完成后,拆除桥面面板,为保证安全,面板拆除采用倒退法进行,由于面板是预制结构,通过现场实地观察,面板重量不大,在岸侧可用吊机直接吊下,直接装车运至弃土场。
所有桥面板全部拆除后,拆除桥孔,桥孔是砖砌筑,拆除比较方便。
桥孔拆除后,拆除桥拱板,拱板重量不大,吊机直接吊下,直接装车运至弃土场。
拱板拆除后,拆除桥肋,也直接用吊机直接吊下,直接装车运至弃土场。
桥肋拆除后,拆除拱梁,直接用吊机拆除。
将所有拆除下的大块砼在河岸边用风镐和人工配合进行破碎成小块砼,然后运至弃土场。
3、桥台拆除
拱梁梁拆除完成后,按照从上到下的原则进行拆除桥台和桥台下面的基础等,由于缺少老桥施工设计图纸,无法确定桥台以下结构的拆除范围和程度,也无法最终确定该部分的拆除施工方案。
按工地例会精神在拆除过程中根据现场具体情况进行拆除方案的调整。
六、质量、安全控制方法和手段
1、质量控制
1)老桥拆除施工严格按海事和航道部门的要求进行施工,确保老桥
拆除不对河道产生影响。
2)对于无法人工破解的大块构件,均采用静态爆破法分割、破碎。
3)所有构件均做到随拆随破随运,并在破解处理后弃运到指定地
点,不得遗弃在河道中或岸边,造成河道堵塞或环境污染。
2、安全控制措施
3、拆除施工要有专人指挥协调,并设专职安全员负责安全施工监督、
检查,佩带袖标随时对工地进行巡视;
4、拆除作业前封闭老桥交通交通,并在醒目位置处设置警示标志和引
导标志。
5、在两端桥头10m位置以外设置防撞设施,在桥梁两侧及桥下设置防
坠落装置。
6、危险处所设置醒目的标志、围栏;
7、各种机械作业施工要有专人负责,全过程进行指挥。
8、拆除老桥的起吊及运输设备均采用陆上设备,避免大型机械水中作
业,影响水运交通。
9、所有参加施工人员必须正确佩带安全帽及个人防护用品,水上作业
时必须穿戴救生衣。
10、严禁穿拖鞋、布鞋进行施工;严禁酒后施工作业;施工过程中严
禁打闹嬉戏;
11、正在作业的桥跨要设置醒目标志,并有专人指挥疏导水运船只。
在上、下游各设一名专职安全员,随时注意和引导过往船只,防止过往船只碰撞桥梁。
12、河内来往船只通过施工区域时暂停拆除施工,让船只安全通过。
七、管理组织设置及人员分工
项目经理部下设五个职能科室,一个专业桥梁拆除施工作业队专门负责老桥的
拆除施工。
组织机构详见下图
1)主要科室职能
工程科:拆除方案、计划制定;质量标准落实;拆除质量的监督、检查和落实。
工程科下设一个工地专业测量小组,负责老桥拆除施工测量控制。
机料科:负责老桥拆除材料与设备的采购与质量控制。
财务科:项目财务管理。
综合办公室:项目部日常管理、地方关系协调、安全管理、车辆管理等。
中心试验室:负责各种材料的质量检验以及施工项目检测等工作。
..
2)施工队具体划分如下:
老桥拆除施工作业队:负责全桥的拆除施工,拆除施工作业队人员
总计20人,拆作业由戴春明进行统一指挥。
水电:负责老桥拆除施工过程重的临时用水和用电,确保水电安全。
在施工过程中必须确保施工和交通水运安全,本桥拆除施工专门成立安全生产领导小组,项目经理任安全生产领导小组组长,负责整个工程的全面工作;副经理任安全生产副组长,负责配合组长监督、指导安全生产工作;现场总指挥负责按批准的方案实施拆除;现场技术负责拆除技术和质量的指导及落实;专职安全员负责现场具体的安全工作检查、监督、整改工作。
.下载可编辑.。
