电力调度主变停电调度操作程序流程图
- 格式:doc
- 大小:39.50 KB
- 文档页数:4

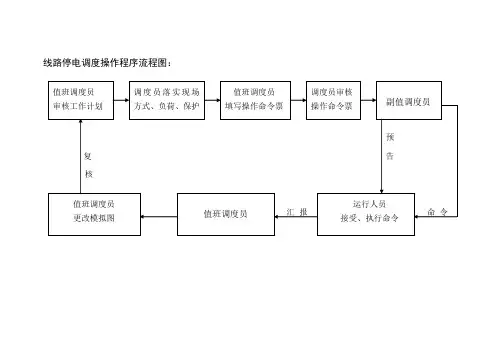

线路停电调度操作程序流程图:要点控制:(线路)一、审核工作计划:1、在倒闸操作前,值班调度员对工作内容进行审核;2、考虑到对电力系统方式、潮流、稳定的影响,并提前采取必要措施;3、考虑到对继电保护和自动装置定值等方面的影响,并提前采取必要措施。
二、现场落实:1、对现场运行方式与调度模拟图进行核对;2、对现场需停电的线路(名称、编号)进行核对;3、对线路负荷进行落实;4、对双电源或多电源线路进行落实。
三、填写操作命令票:1、填写内容符合计划工作要求,操作目的明确;2、操作票内操作序号应按递增次序填写清楚;3、一栏只允许填写一项操作内容。
四、审核操作命令票:1、两人值班者必须互相审查;操作票必须填写清楚不得涂改、撕毁;2、必须根据线路工作内容、安全措施要求和现场实际运行方式进行审核;3、操作票的操作顺序正确,无漏项、跳项及错项。
五、下达操作预告:1、值班调度员一般应在1小时前(复杂操作适当提前),将操作任务和步骤通知有关单位做准备;2、预告的内容必须与操作票内容相同,使用调度术语;3、.因倒闸操作影响其它部门管辖范围,值班调度员应在22时前将次日操作任务通知有关单位;4、正值调度员做好监护。
六、下达操作令:1、操作中必须.必须集中精力,按照已填写好的操作票,逐项下达命令,严禁凭想象记忆发布操作命令;2、发布命令和汇报必须使用调度术语,只有在得到前一项命令完成的汇报后才允许发布下一项命令;3、发布命令和汇报双方都必须复诵,经核对无误后方可执行,并要严格遵守监护制和操作录音制;4、值班调度员在接到完成命令的汇报后,应立即在操作票上记清时间,作一记号,并及时校正调度模拟图;5、正常操作一般不应在交接班时进行;6、正值调度员做好监护。
七、运行人员接受、执行调度命令:1、值班调度员对自已所发布命令的正确性负责;2、操作中发生疑问时,应立即停止操作。
值班调度员对受令人提出的疑问应向受令者解释说明;3、受令者认为操作将危及人身或设备安全而必须拒绝执行时,值班调度员应将报告的理由进行认真分析;4、有关领导指示如涉及调度员的权限时,值班调度员应认真考虑后方能答复;5、对运行人员向值班调度员汇报命令执行的情况,值班调度员应认真记录。
电力调度工作流程图及要点控制电力调度工作流程图及要点控制一、电力调度工作流程图电力调度工作流程图是指能够清晰展现电力调度过程中各流程之间关系的图形,通常包括如下流程:1、电网指令分发:电网指令分发是电力调度的第一步,即电网企业发布一系列的调度指令,包括特定的负荷和容量,以满足特定时间段内的需求。
电网指令分发通常在交易平台和调度中心完成。
2、节点调度:节点调度是指在电力调度过程中对各个节点进行深入了解,可通过调整电力负荷,电力供应平衡和无功补偿等方式,实现电网的稳定供电。
3、电力调度:电力调度是指制定精确的供应计划,通过提高电力负荷、加强电力供应控制等方式,实现电力的合理分配和最大化利用。
4、异常事件处理:当电网故障或设备出现问题时,需要对事件进行处理。
处理方式包括可以“旁路电缆”,“升级设备”,“优化系统”等等。
5、信息监控和回报:为了更好地监控和掌握电力调度的进展和结果,需要对调度过程进行全面监控,包括跟踪和报告进展情况,制定反馈指引和控制策略。
二、电力调度工作流程图要点控制1、随时了解电力运营状况:电力调度人员需要时刻监控电力运营数据,了解供需变化情况,保证稳定功能的发挥。
2、合理分配供应:调度工作必须时刻关注能源供应状况,根据不同的目标需求与价值,对能源供应进行优化配置,协调取得最优利润。
3、将信息传递给现场巡检人员:电力调度人员需要及时将数据和指令传递给现场巡检人员,以便能够根据具体现场情况采取最佳改善措施,确保电力能够稳定供应。
4、完善的数据记录和阶段性报告:调度人员需要建立详细的数据记录,并定期进行阶段性分析和报告,以便及时掌握电力调度的状况和进展情况,促进更高质量的决策制定。
5、技术咨询与帮助:负责电力调度的人员需要具备深入的技术专业知识,以便在日常调度中进行必要的技术咨询和帮助,解决问题和优化流程。
总之,电力调度工作是调节和控制电力行业的主要环节,需要良好的技能和精益求精的态度。
电网调控运行流程设备监控运行控制安全校核新能源调度对电网实时运行的支撑滚动出力预测设备实时监控制控先预及控监制定事故处理方案理处故事及制控作操新设备启动管理流程调控中心上级调度省公司相关部门中心领导调度计划处资料6.审核用户7.2营销部同意7.1生技部同意收集资料及设备参数设备命名及调度关系计划处制定停电计划『I7.3交易中心同意按上级要求向国调、网:调上报「]调上报9.生产部组织召开启委会其他处室地调、省检修公司2.办理新设备申请书,上报相关资料并填写设备参数节点描述1.开始,设备运行单位负责建立新设备申请流转单。
2.地调或省检修公司在办理新设备申请书的同时上报相关资料并在省调设备参数库中填写参数正确。
3.地调或省检修公司内部流转完毕后发送至省调计划处。
4.省调系统运行处检查设备参数是否填写完整正确。
5.1调度计划处设备入网投产专责完成新设备启动方案编制。
3各单位内部流转完整正确5.2运行方式、稳定限额调整、保护整定、EMJ及OMS维护、通信话路开通、生产报表调整、模拟图板等8.发送批准的新设备启动方案5.2根据职责分工,由稳定专职根据实际需要,完成运行方式、电网稳定限额调整等,自动化处完成EMS及OMS维护;通信处完成调度自动化通道开通及通话路开通等;继保处完成保护定值单及保护整定方案等;计划处完成生产报表调整等工作;调控处配合完成模拟图板调整等工作。
6.中心领导审核新设备申请书及各处室生产准备工作。
7.1非电厂新设备申请书经公司生技部门审核同意。
7.2用户新设备申请书经公司营销部门审核同意。
7.3电厂新设备申请书经公司交易中心审核同意。
8.省调系统运行处将批准的新设备启动方案发送相关部门。
9.生产组织召开新设备启委会。
10.调度处操作新设备启动投运。
11.结束。
运行万式管理流程发展部门 基建部门 调控中心 2.提出需求并收资 1开始 运检部门 营销部门 发电厂及大用户 节点描述 2.1年度综合计划2.2年度基 建计划 3统一电网模型参 数管理 2.3年度大修 技改计划 2.4年度电力电 量需求预测 2 5年度大修技 改计划及电力 需求预测 9.1.调整年度综合计划9.2.落实年度 基建项目 12.1.信息反馈12.2.信息反馈 4确定基本运行方 式和计算边界条件 报国 调)统一形成联网 数据 _____ (网)调年 度方式计算 6.2组织地调 开展年度方式 计算 式,指导地调编制年度 方式 8.发布年度电网运行方 式 9.3 .落实执行 9.4洛实年度 大修技改项 目 9.5.制定有序 用电方案 9.6落实执行 10.定期总结评价 11.安全校核、方式调 整 12.3信息反馈 12.4.信息反馈 12.5信息反馈 13.后评估1. 开始。
电力调度安全生产工作要点控制1.1、工作申请程序流程图:要点控制:一、值班调度员审核停电申请:1、提申请人是否是公司许可的人员;2、工作负责人是否是总公司文件规定的人员;3、提申请的时间是否在规定时间内;4、有无检修计划;5、.若影响用户供电是否已联系妥当;6、与已批准的检修申请有无矛盾;7、检修周期与时间是否符合要求;8、对新建、改建、扩建设备是否提出核相。
二、保护、方式审批申请:1、继电保护定值是否需要改变;2、对继电保护及自动装置的正常运行是否有影响;3、对运行方式是否有影响.现运行方式是否允许;4、批准后对负荷是否有影响。
三、调度员下达停电通知:1、设备管理单位是否明确;2、对双电源、有返回电源的是否需要做相应措施;3、详细记录接通知人姓名及用户提出的要求;2.1、调度操作程序流程图要点控制:一、审核工作计划:1、在决定倒闸操作前.值班调度员对工作计划进行审核.对需停电的设备进行现场核对;2、考虑到对电力系统方式、潮流、稳定、周波、电压的影响.并提前采取必要措施;3、考虑到对继电保护和自动装置定值以及中性点接地方式等方面的影响.并提前采取必要措施。
二、填写操作命令票:1、填写内容是否符合计划工作要求.操作目的明确;2、对照自动化信号按照停电的先后顺序进行填写.填写清楚;3、操作票内操作序号应按递增次序填写;4、一栏只允许填写一项操作内容。
三、审核操作命令票:1、操作票填写清楚不得涂改、撕毁;2、主值调度员必须根据调度计划、工作内容、安全措施要求和现场实际运行方式认真审查操作票的操作顺序是否正确.无漏项、跳项及错项。
四、下达操作预告:1、值班调度员一般应在1小时前(复杂操作适当提前).将操作任务和步骤通知有关单位做准备;2、预告的内容必须与操作票内容相同;下达操作预告应同下达操作命令同样对待.使用调度术语;3、.因倒闸操作影响其它部门管辖范围.值班调度员应在11时前将次日操作任务通知有关单位;五、下达操作令:1、操作中必须.必须集中精力.按照已填写好的操作票.逐项下达命令.严禁凭想象记忆发布操作命令;2、发布命令和汇报必须使用调度术语.只有在得到前一项命令完成的汇报后才允许发布下一项命令;3、发布命令和汇报双方都必须复诵.经核对无误后方可执行.并要严格遵守监护制和操作录音制;4、命令执行完后.受令者必须亲自向值班调度员汇报.值班调度员在接到完成命令的汇报后.应立即在操作票上记清时间.作一记号.并及时核对自动化信号;5、正常操作一般不应在交接班时进行.尽量在负荷较小时进行.进行重要操作不得进行交接班;6、对操作影响潮流较大者.应通知有关单位注意监视.并做好相应的措施.然后再进行操作;7、合环操作时应要求现场值班人员检查闭环设备确已带上负荷后再进行解环操作;8、拉空载开关前应检查确无负荷。

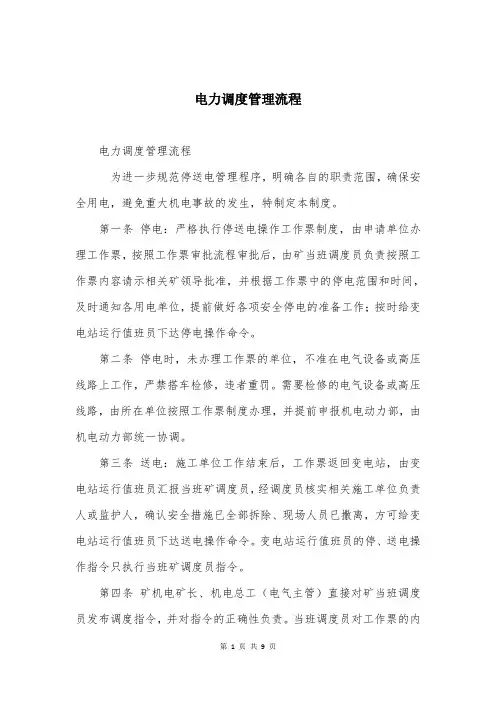

电力调度管理流程电力调度管理流程为进一步规范停送电管理程序,明确各自的职责范围,确保安全用电,避免重大机电事故的发生,特制定本制度。
第一条停电:严格执行停送电操作工作票制度,由申请单位办理工作票,按照工作票审批流程审批后,由矿当班调度员负责按照工作票内容请示相关矿领导批准,并根据工作票中的停电范围和时间,及时通知各用电单位,提前做好各项安全停电的准备工作;按时给变电站运行值班员下达停电操作命令。
第二条停电时,未办理工作票的单位,不准在电气设备或高压线路上工作,严禁搭车检修,违者重罚。
需要检修的电气设备或高压线路,由所在单位按照工作票制度办理,并提前申报机电动力部,由机电动力部统一协调。
第三条送电:施工单位工作结束后,工作票返回变电站,由变电站运行值班员汇报当班矿调度员,经调度员核实相关施工单位负责人或监护人,确认安全措施已全部拆除、现场人员已撒离,方可给变电站运行值班员下达送电操作命令。
变电站运行值班员的停、送电操作指令只执行当班矿调度员指令。
第四条矿机电矿长、机电总工(电气主管)直接对矿当班调度员发布调度指令,并对指令的正确性负责。
当班调度员对工作票的内容和指令传达的及时性与准确性负责。
变电站运行值班员对停送电操作指令执行操作的正确性负责。
第五条各级领导人发布的电力调度命令,一般应通过相关业务主管转达给值班调度员。
如涉及到值班调度员的权限时,必须经值班调度员执行(现场事故处理规程中有规定者除外)。
第六条进行电力调度业务联系时,必须使用规范的调度术语,互报单位、姓名。
严格执行下令、复诵、录音、记录和汇报制度,受令单位在接受调度指令时,受令人应主动复诵调度指令并与发令人核对无误。
指令执行完毕后受令人应立即向发令人汇报执行情况。
第七条 110KV变电所值班人员在接到上级调度机构值班调度人员发布的调度指令时,第一时间报告矿生产指挥中心值班员。
由矿生产指挥中心值班员做好记录并及时报告值班矿领导、机电矿长、业务主管;并按照值班矿领导指示安排好相关工作。

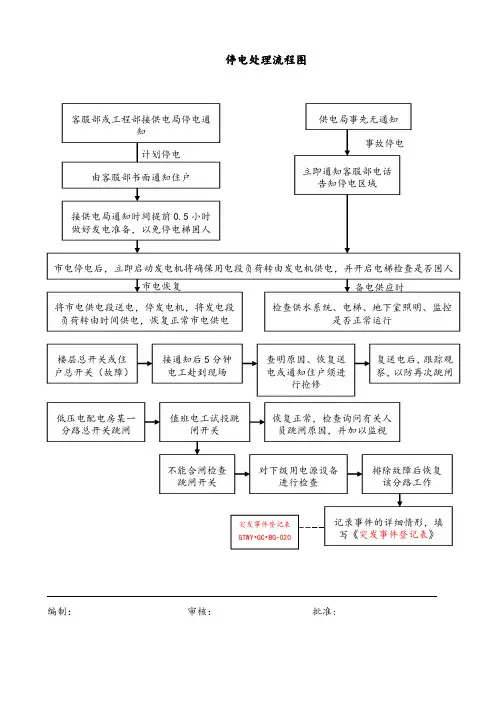

停电处理流程图
编制:审核:批准:
备电供应时
市电恢复
计划停电
事故停电
客服部或工程部接供电局停电通
知
由客服部书面通知住户
立即通知客服部电话告知停电区域
接供电局通知时间提前0.5小时做好发电准备,以免停电梯困人
市电停电后,立即启动发电机将确保用电段负荷转由发电机供电,并开启电梯检查是否困人
将市电供电段送电,停发电机,将发电段负荷转由时间供电,恢复正常市电供电
检查供水系统、电梯、地下室照明、监控
是否正常运行
楼层总开关或住户总开关(故障)接通知后5分钟电工赴到现场
查明原因、恢复送电或通知住户须进
行抢修
复送电后,跟踪观察,以防再次跳闸
值班电工试投跳
闸开关恢复正常,检查询问有关人员跳闸原因,并加以监视
低压电配电房某一
分路总开关跳闸不能合闸检查跳闸开关排除故障后恢复该分路工作
记录事件的详细情形,填写《突发事件登记表》
对下级用电源设备
进行检查供电局事先无通知
突发事件登记表GTWY •GC •BG-020。
电网大面积停电事件应急处置预案目录1. 总则1.1 编制目的1.2 编制依据1.3 适用范围1.4 工作原则2. 应急指挥体系及职责2.1 应急组织机构2.2 应急组织机构职责2.3 相关应急指挥机构2.4 电力调度机构3. 预防预警机制3.1 信息监测和报告3.2 日常监控和防范3.3 健全应急预案体系4. 应急响应4.1 应急响应级别4.2 应急响应行动4.3 应急处置4.4 信息发布- 1 -4.5 应急结束5. 善后工作5.1 事件调查5.2 改进措施6. 应急保障6.1 技术保障6.2 装备保障6.3 人员保障7. 监督管理7.1 宣传、培训与演练7.2 责任7.3 监督检查8. 附则8.1 名词术语解释8.2 预案管理与更新8.3 预案解释部门8.4 预案实施时间9. 附件9.1 XX县处置电网大面积停电事故应急组织指挥体系框架图9.2 XX县处置电网大面积停电事件流程图- 2 -电网大面积停电事件应急处置预案1. 总则1.1 编制目的规范电网大面积停电事件的应急处置工作,有效预防和正确、快速处置电网大面积停电事件,最大程度地减少各种影响和损失,保障经济安全、社会稳定和人民生命财产安全。
1.2 编制依据《电力法》、《安全生产法》、《电力供应与使用条例》、《电力设施保护条例》、《XX省处置电网大面积停电事件应急预案》、《XX 市处置电网大面积停电事件应急预案》、《XX县突发事件总体应急预案》等法律法规和有关规定。
1.3 适用范围本预案适用于本县行政区域电网大面积停电事件的应对处置。
1.4 工作原则(1)预防为主。
坚持“安全第一、预防为主”的方针,加强预防和隐患控制,加大电力宣传和行政执法力度,防止发生电力安全事故。
(2)统一指挥。
坚持在县政府和XX市处置电网大面积停电事件应急指挥机构的统一指挥和协调下,开展处置电网大面积停电事件的各项工作。
- 3 -(3)分工负责。
按照分层分区、统一协调、各负其责的原则,建立电网大面积停电事件应急处置体系。
电力停电作业票据填写流程图预想会:工作执行人所需票据,工作票、分工单、倒闸作业票(停电、送电)、电力停电作业安全卡控网络图、电力作业工前会记录表技术员填写完毕后汇报工作执行人、电力工长检查,检查无误后,技术员将本次作业相关票据全部保存。
丿现场作业:工作执行人携带上述票据及《调度命令和电话命令记录本》,按照调度命令及时填写本次检修如有电缆区段技术员、按照工作执行人移交数据填写:《电缆绝缘电阻及负荷测试记录》、并且将《电力设备巡视检查记录》和问题库中相关缺陷销号。
收工会:工作票、分工单、倒闸作业票、电力停电作业安全卡控网络图、电力作业工前会记录表、电力作业收工会记录表,工作执行人依次装订。
f工作执行人将装订票据及作业中相关数据资料交给技术员。
技术员填写:电力设备检修验收工作单、电线路普通杆、电缆杆、开关杆记名检修工作单,此4张台账依_______ 丿电力巡视作业流程图厂派工:工区负责人或电力工作工长签发巡视派工单,派工单填写清楚具体区段、巡视重点设备、巡视安全注意事项等,交给巡视人员。
丿巡视人员:接到巡视派工单后认真审核派工单,巡视负责人无疑问后,做好巡视工作安排。
巡视准备:巡视人员按照要求备齐相关巡视工具,同时按照摄像要求拍摄票据、巡视人员台账填写:技术员将巡视派工单内容填写入电力巡视记录本,并对摄像资料按照要求保存。
电力工长并针对缺陷做好缺陷处理计划。
巡视结束:返回后巡视人员到达现场:摄像手电对起始在巡视派工单上签字,巡视负责人将巡视缺陷汇报签发人及电力工长,派工单、摄像资料交给工区技术员。
杆好拍摄,巡视中发现的缺陷摄像并填写在巡视派工单中,对重点设备加强巡视。
电力调度主变停电调度操作程序流程图:要点控制:(主变)一、审核工作计划:1、在倒闸操作前,值班调度员对工作内容进行审核2、考虑到对电力系统方式、潮流、稳定、周波、电压的影响,并提前采取必要措施;3、考虑到对继电保护和自动装置定值以及中性点接地方式等方面的影响,并提前采取必要措施。
二、现场落实:1、对现场运行方式与调度模拟图进行核对;2、对现场需停电的主变(名称、编号)进行核对;3、对主变所带负荷及全站负荷进行落实,防止主变过负荷;4、核实现场保护投入情况。
三、填写操作命令票:1、填写内容符合计划工作要求,操作目的明确;2、对照模拟图按照停电的先后顺序进行填写,填写清楚;3、操作票内操作序号应按递增次序填写,一栏允许填写一项操作内容。
四、审核操作命令票:1、两人值班者必须互相审查,操作票必须填写清楚不得涂改、撕毁;2、必须根据主变工作内容、安全措施要求和现场实际运行方式进行审核;3、操作票的操作顺序正确,无漏项、跳项及错项。
五、下达操作预告:1、值班调度员一般应在1小时前(复杂操作适当提前),将操作任务和步骤通知有关单位做准备;2、预告的内容必须与操作票内容相同,使用调度术语;3、.因倒闸操作影响其它部门管辖范围,值班调度员应在22时前将次日操作任务通知有关单位;4、正值调度员做好监护。
六、下达操作令:1、操作中必须.必须集中精力,按照已填写好的操作票,逐项下达命令,严禁凭想象记忆发布操作命令;2、发布命令和汇报必须使用调度术语,只有在得到前一项命令完成的汇报后才允许发布下一项命令;3、发布命令和汇报双方都必须复诵,经核对无误后方可执行,并要严格遵守监护制和操作录音制;4、值班调度员在接到完成命令的汇报后,应立即在操作票上记清时间,作一记号,并及时校正模拟图;5、正常操作一般不应在交接班时进行,需调出的负荷提前调出,主变停电后其它主变不应过负荷;6、对相关的保护进行更改(主变跳分段、母差保护、主变零序联跳保护);7、正值调度员做好监护。
变电所运行停送电操作顺序图
(一) 出线停送电操作顺序图
1、 停电操作顺序图
→
→
2、
送电操作顺序图
→→
(二) 双绕组变压器停止、加入运行操作顺序图
1、 双绕组变压器停止运行(冷备用)操作顺序图
→
→
→
↓
←
←
←
2、 双绕组变压器加入运行操作顺序图
→
→
→
↓
←
←
←
(三)三绕组变压器停止、加入运行操作顺序图1、三绕变压器停止运行(冷备用)操作顺序图
→
→→
↓
←
←←
↓
2、三绕组变压器加入运行操作顺序图
→
→→
↓
←
←←
↓
为什么110kV及以上变压器在停电及送电前必须将中性点接地?
答:我国的110KV电网一般采用中性点直接接地系统。
在运行中,为了满足继电保护装置灵敏度配合的要求,有些变压器的中性点不接地运行。
但因为断路器的非同期操作引起的过电压会危及这些变压器的绝缘,所以要求在切、合110KV及以上空载变压器时,将变压器的中性点直接接地。
中性点接地可将此电压释放。
【此文档部分内容来源于网络,如有侵权请告知删除,本文档可自行编辑和修改内容,感谢您的支持!】。
电力调度主变停电调度操作程序流程图:
要点控制:(主变)
一、审核工作计划:
1、在倒闸操作前,值班调度员对工作内容进行审核
2、考虑到对电力系统方式、潮流、稳定、周波、电压的影响,并提前采取必要措施;
3、考虑到对继电保护和自动装置定值以及中性点接地方式等方面的影响,并提前采取必要措施。
二、现场落实:
1、对现场运行方式与调度模拟图进行核对;
2、对现场需停电的主变(名称、编号)进行核对;
3、对主变所带负荷及全站负荷进行落实,防止主变过负荷;
4、核实现场保护投入情况。
三、填写操作命令票:
1、填写内容符合计划工作要求,操作目的明确;
2、对照模拟图按照停电的先后顺序进行填写,填写清楚;
3、操作票内操作序号应按递增次序填写,一栏允许填写一项操作内容。
四、审核操作命令票:
1、两人值班者必须互相审查,操作票必须填写清楚不得涂改、撕毁;
2、必须根据主变工作内容、安全措施要求和现场实际运行方式进行审核;
3、操作票的操作顺序正确,无漏项、跳项及错项。
五、下达操作预告:
1、值班调度员一般应在1小时前(复杂操作适当提前),将操作任务和步骤通知有关单位做准备;
2、预告的内容必须与操作票内容相同,使用调度术语;
3、.因倒闸操作影响其它部门管辖范围,值班调度员应在22时前将次日操作任务通知有关单位;
4、正值调度员做好监护。
六、下达操作令:
1、操作中必须.必须集中精力,按照已填写好的操作票,逐项下达命令,严禁凭想象记忆发布操作命令;
2、发布命令和汇报必须使用调度术语,只有在得到前一项命令完成的汇报后才允许发布下一项命令;
3、发布命令和汇报双方都必须复诵,经核对无误后方可执行,并要严格遵守监护制和操作录音制;
4、值班调度员在接到完成命令的汇报后,应立即在操作票上记清时间,作一记号,并及时校正模拟图;
5、正常操作一般不应在交接班时进行,需调出的负荷提前调出,主变停电后其它主变不应过负荷;
6、对相关的保护进行更改(主变跳分段、母差保护、主变零序联跳保护);
7、正值调度员做好监护。
七、运行人员接受、执行调度命令:
1、值班调度员对自已所发布命令的正确性负责;
2、操作中发生疑问时,应立即停止操作。
值班调度员对受令人提出的疑问应向受令者解释说明;
3、受令者认为操作将危及人身或设备安全而必须拒绝执行时,值班调度员应将报告的理由进行认真分析;
1、有关领导指示如涉及调度员的权限时,值班调度员应认真考虑后方能答复;
2、对运行人员向值班调度员汇报命令执行的情况,值班调度员应认真记录。
二、操作复核:
1、在操作令执行完毕后值班调度员应根据现场的实际状态,对调度模拟图进行更改;
2、检查现场结线方式、电力潮流、母线电压、继电保护和自动装置情况;
3、落实现场所布置的安全措施正确,符合工作需要。
