基坑支护监测要求与要点
- 格式:doc
- 大小:28.50 KB
- 文档页数:3
基坑支护质量控制要点在建筑工程中,基坑支护是一项至关重要的工作。
它不仅关系到工程施工的安全,还对周边环境和建筑物的稳定产生重要影响。
为了确保基坑支护工程的质量,我们需要关注以下几个关键要点。
一、工程勘察与设计1、详细的工程勘察在进行基坑支护设计之前,必须进行全面、细致的工程勘察。
勘察内容应包括地质条件、地下水文情况、周边建筑物和地下管线的分布等。
准确了解地质土层的性质、厚度和承载力,以及地下水的水位、水质和流量等信息,对于选择合适的支护形式和设计参数至关重要。
2、合理的设计方案基于勘察结果,设计单位应制定合理的基坑支护方案。
方案应综合考虑基坑的深度、形状、周边环境、施工条件和工程造价等因素。
常见的支护形式有土钉墙、灌注桩、地下连续墙、钢板桩等,每种形式都有其适用范围和优缺点,设计时应根据具体情况进行选择和优化。
3、设计计算的准确性设计计算应严格按照相关规范和标准进行,确保支护结构的强度、稳定性和变形满足要求。
对于重要的支护结构,应进行多种工况的分析和验算,包括正常使用工况、施工工况和地震工况等。
二、施工准备1、施工方案的编制施工单位应根据设计文件和现场实际情况,编制详细的施工方案。
施工方案应包括施工工艺、施工流程、质量控制措施、安全保障措施和应急预案等内容。
施工方案应经过专家论证和审批,确保其可行性和安全性。
2、材料和设备的准备施工前应准备好所需的材料和设备,并对其进行检验和验收。
支护结构所使用的钢材、水泥、砂石等原材料应符合设计要求和相关标准,设备应性能良好、运转正常。
3、现场准备清理施工现场,平整场地,修筑临时道路和排水设施。
设置测量控制点,对基坑周边的建筑物和地下管线进行监测点的布设,并进行初始值的测量。
三、施工过程质量控制1、土钉墙支护(1)土钉的制作和安装土钉应按照设计要求制作,其长度、直径和间距应符合设计规定。
土钉安装时应保证其角度和深度准确,注浆应饱满。
(2)钢筋网的铺设钢筋网应与土钉连接牢固,网格间距应均匀,喷射混凝土时应保证钢筋网不晃动。
基坑工程安全监控要点一、基坑施工监理监控要点1、基坑施工方案要有应按施组设计要求进行。
2、深度超过2m的基坑临边应设置防护。
3、坑壁支护应按方案实施,按要求实施基坑环境监测,基坑变形最大值和日变形量不能超过规定的限值。
4、基坑施工应设置有效排水系统。
5、坑边荷载、堆土、机械设备距坑边距离符合方案规定要求。
6、上下基坑必须设置登高措施。
7、进场施工机械已经验收、司机持上岗证、作业区设警戒线。
二、土方工程的安全监理1、土方开挖之前的施工方案的审核。
2、土方爆破作业的安全防护措施的检查。
3、装载机作业范围不得有人平土。
4、土方回填时,打夯机工作前,应检查电源线是否有缺陷和漏电,机械运转是否正常,机械是否装置电开关保护,机械不准带病运转,操作人员应戴绝缘手套。
三、挖土工程的安全监理1、挖土中发现管道、电缆及其他埋没物应及时报告,不得擅自处理。
2、挖土时要注意土壁的稳定性,发现有裂缝及倾坍可能时,人员要立即离开并及时报告处理。
3、机械应停在坚实的地基上,如基础过差,应采取坡道板等加固措施,运土汽车不宜靠近基坑平行行驶,防止坍方翻车。
4、配合挖铲的清底工人,不准在机械回转半径下工作。
5、向汽车上卸土应在车子停稳后进行,禁止铲斗从汽车驾驶室上越过。
6、基坑上周围必须设置1.2m高护栏,要设置一定数量临时上下施工楼梯。
7、开挖基坑时,必须设有确实可行的排水措施,以免基坑积水,影响土壤结构。
8、基坑开挖前,必须摸清基坑下有无管线,要掌握地质情况,以利考虑开挖过程中的意外应急措施流砂等特殊情况、。
9、开挖出的土方,要严格按照组织设计堆放、运输,不得堆于基坑外侧,以免引起地面堆载超荷而引起土体位移或支撑破坏。
10、挖土机械不得在施工中碰撞支撑,以免破坏或拉损支撑。
基坑支护施工的监理要点和方法一、规划设计阶段的监理要点和方法在基坑工程的规划设计阶段,监理需要着重关注以下几个要点和方法:1.了解施工要求和设计方案:监理需要仔细研究设计方案,了解施工的要求和具体步骤,以便在后期施工中进行监督和指导。
2.审查设计文件:监理需要对设计文件进行审查,确保其符合国家相关规范和标准,确保其可行性和安全性。
3.参与设计方案制定:监理可以提供专业的建议和意见,参与设计方案的制定,确保设计方案的合理性和可行性。
二、施工准备阶段的监理要点和方法在基坑工程的施工准备阶段,监理需要着重关注以下几个要点和方法:1.施工组织设计:监理需要对施工组织设计进行审查和监督,确认施工方案的可行性和安全性。
2.材料和设备的选用:监理需要对材料和设备的选用进行把关,确保其符合相关标准和规范,保证施工的质量和安全。
3.施工人员的培训和资质检查:监理需要对施工人员进行培训和资质检查,保证他们具备必要的技术和安全意识。
三、基坑开挖阶段的监理要点和方法在基坑工程的开挖阶段,监理需要着重关注以下几个要点和方法:1.基坑开挖进度的控制:监理需要对基坑开挖进度进行监控和控制,确保施工进度符合计划,并提前预警和解决可能出现的问题。
2.安全措施的落实:监理需要确保开挖工程中的安全措施得到落实,例如围护结构的设置、排水设施的安装等,保证施工安全。
3.质量检查和记录:监理需要对开挖质量进行检查和记录,确保开挖的尺寸和位置符合设计要求,并留下可追溯的证据。
四、基坑支护阶段的监理要点和方法在基坑工程的支护阶段,监理需要着重关注以下几个要点和方法:1.支护结构的质量和安全:监理需要对支护结构进行检查和评估,确保其质量符合要求,同时保证施工过程中的安全。
2.支护材料的选用:监理需要对支护材料的选用进行评估和把关,确保其符合设计要求和相关标准,保证支护效果。
3.施工工艺和方案的审核:监理需要对支护工艺和方案进行审核和指导,确保施工过程中的合理性和安全性。
基坑支护工程技术要点与施工要求随着城市建设的不断发展,越来越多的地下工程如地下车库、地铁站等开始兴建。
而在这些地下工程的建设中,基坑支护工程起着至关重要的作用。
本文将分8个小节,深入探讨基坑支护工程的技术要点与施工要求。
一、基坑支护工程的意义与分类基坑支护工程是指在开挖土方时,为了稳定土体、保护周边建筑物安全而采取措施的工程。
基于工程的具体特点和施工需要,基坑支护可分为刚性支护和柔性支护两种方式。
刚性支护一般采用钢筋混凝土结构,而柔性支护则可采取钢支撑、锚杆或格栅等方式进行。
二、基坑支护工程的关键技术要点1. 施工前的勘测与设计:在施工前,必须进行详细的地质勘测和基坑支护设计,以确定开挖深度、支护形式和计算支护结构的强度等关键参数。
2. 土方开挖与排水:根据勘测结果和设计要求,合理选择开挖方式和工艺,确保基坑开挖的稳定和安全,并及时进行地下水的排水工作,防止水土流失和坍塌事故发生。
3. 支护结构施工:按照设计要求,合理选择支护结构的材料和施工方法,确保支护结构的稳定性和承载能力。
4. 监测与调整:在基坑施工过程中,必须进行实时监测与调整,及时发现和解决施工中的问题,确保工程的顺利进行。
三、刚性支护工程的施工要求与技术要点1. 基坑尺寸的确定:根据设计要求和周边地质条件,确定基坑的尺寸,坑底应平整、垂直,坑壁开挖应保证平整度和垂直度。
2. 钢筋混凝土的浇筑:根据设计要求和标准,合理配置混凝土配合比,确保浇筑品质和施工质量,同时注意施工期间的防护措施和安全措施。
3. 支撑结构的安装:根据设计要求和施工计划,进行支撑结构的安装,确保支撑结构的稳定性和承载能力。
四、柔性支护工程的施工要求与技术要点1. 锚杆的施工:根据设计要求和施工计划,按照锚杆孔的位置和间距进行预埋和喷浆作业,确保锚杆的牢固和稳定。
2. 钢支撑的设置:根据设计要求和施工计划,安装钢支撑,确保钢支撑的稳定和承载能力。
3. 格栅的施工:根据设计要求和施工计划,安装格栅,确保格栅的稳定和承载能力。
2024年土石方工程基坑开挖、支护监理控制要点1)施工方案检查要点①.基础施工前必须进行地质勘探和了解地下管线情况,根据土质情况和基础深度编制专项施工方案。
施工方案应与施工现场实际相符,能指导实际施工。
其内容包括:放坡要求或支护结构设计、机械类型选择、开挖顺序和分层开挖深度、坡道位置、坑边荷载、车辆进出道路、降水排水措施及监测要求等。
对重要的地下管线应采取可靠保护措施。
②.施工方案必须经企业技术负责人审批,签字盖章后方可实施。
2)临边防护检查要点①.基坑施工必须进行临边防护。
基坑深度超过2m的基坑施工,必须采用密止式安全网做封闭式防护。
②.临边防护栏杆离基坑边口的距离不得小于50cm.3)坑壁支护检查要点①.坑槽开挖时设置的边坡符合安全要求。
坑壁支护的做法以及对重要地下管线的加固措施必须符合专项施工方案和基坑支护结构设计方案的要求。
②.支护设施产生局部变形,应会同设计人员提出方案并及时采取相应措施进行调整加固。
4)排水措施检查要点①.基坑施工应根据施工方案设置有效的排水、降水措施。
②.深基坑施工采用坑外降水的,必须有防止临近建筑物危险沉降的措施。
5)坑边荷载检查要点①.基坑边堆土、料具堆放的数量和距基坑边距离等应符合有关规定和施工方案的要求。
②.机械设备施工与基坑(槽)边距离不符合有关要求的,应根据施工方案对机械施工作业范围内的基坑壁支护、地面等采取有效措施。
6)上下通道检查要点①.基坑施工必须有专用通道供作业人员上下。
②.设置的通道,在结构上必须牢固可靠,数量、位置满足施工要求并符合有关安全防护规定。
7)土方开挖检查要点①.施工机械应由企业安全管理部门检查验收后进场作业,关有验收记录。
②.施工机械操作人员应规定培训考核,持证上岗,熟悉本工种安全技术操作规程。
③.施工作业时,应按施工方案和规程挖土,不得超挖、破坏基底土层的结构。
④.机械作业位置应稳定、安全,在挖土机作业半径范围内严禁人员进入。
8)基坑支护变形监测检查要点基坑支护结构应按照方案进行变形监测,并有监测记录。
基坑监测施工方案监测频率要求:开挖期间开挖侧每天观测一次,非开挖期间每3-5天观测一次;当变形超限时应加密观测,当有危险事故征兆时应连续观测。
当基坑变形、地面沉降达到预警值,应立即通知查明原因,及时采取有效的措施。
(一)监测目的1、在基坑施工过程中,只有对基坑支护结构、基坑周围的土体和相邻的构筑物进行全面、系统的监测,才能对基坑工程的安全性和对周围环境的影响程度有全面的了解,以确保工程的顺利进行,在出现异常情况时及时反馈,并采取必要的工程应急措施,甚至调整施工工艺或修改设计参数。
2、检验设计所采取的各种假设和参数的正确性,指导基坑开挖和支护结构的施工。
3、确保基坑支护结构和相邻建筑物的安全。
4、积累工程经验,为提高基坑工程的设计和施工的整体水平提供依据。
5、将监测数据与预测值相比较以判断前一步施工工艺和施工参数是否符合要求,以确定和优化下一步的施工参数,做到信息化施工。
6、将现场测量结果用于信息化反馈优化设计,使实际达到优质安全、经济合理、施工快捷的目的。
(二)监测原则深基坑工程是一项技术上复杂,不确定因素较多,风险性很大的系统工程。
根据该基坑支护及周边环境的特点,在确定监测方法及监测内容时,需考虑以下原则:1、保证重点:该工程为深基坑,所以基坑支护结构本身是本工程需监测的重点。
沿基坑四周在基坑原土位置布置测斜管、在桩顶布置测量点进行位移和变形监测,以保证支护结构整体安全。
2、兼顾环境:由于本工程地下场区地下水主要有孔隙水及基岩裂隙水,其中孔隙水为区内地下水的主要赋存形式。
3、为了保证周围建(构)筑物及地下管线的正常安全使用,应布置测点进行变形观测。
4、信息化施工:监测资料的及时整理和快速反馈给设计单位、监理单位、建设单位非常重要。
支护结构本身的变形是否超过报警值,地面沉降是否超过报警值,需要测试结果的及时反馈,以便使施工单位及时调整施工方案和顺序,或采取必要措施保证基坑和周围环境的安全。
5、经济合理:对选定监测内容,以保证安全为前提。

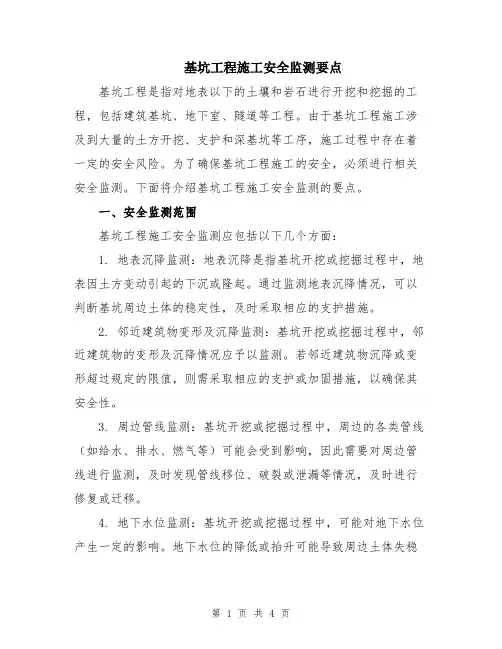

基坑工程施工安全监测要点基坑工程是指对地表以下的土壤和岩石进行开挖和挖掘的工程,包括建筑基坑、地下室、隧道等工程。
由于基坑工程施工涉及到大量的土方开挖、支护和深基坑等工序,施工过程中存在着一定的安全风险。
为了确保基坑工程施工的安全,必须进行相关安全监测。
下面将介绍基坑工程施工安全监测的要点。
一、安全监测范围基坑工程施工安全监测应包括以下几个方面:1. 地表沉降监测:地表沉降是指基坑开挖或挖掘过程中,地表因土方变动引起的下沉或隆起。
通过监测地表沉降情况,可以判断基坑周边土体的稳定性,及时采取相应的支护措施。
2. 邻近建筑物变形及沉降监测:基坑开挖或挖掘过程中,邻近建筑物的变形及沉降情况应予以监测。
若邻近建筑物沉降或变形超过规定的限值,则需采取相应的支护或加固措施,以确保其安全性。
3. 周边管线监测:基坑开挖或挖掘过程中,周边的各类管线(如给水、排水、燃气等)可能会受到影响,因此需要对周边管线进行监测,及时发现管线移位、破裂或泄漏等情况,及时进行修复或迁移。
4. 地下水位监测:基坑开挖或挖掘过程中,可能对地下水位产生一定的影响。
地下水位的降低或抬升可能导致周边土体失稳或基坑失水,因此需要进行地下水位监测,及时了解地下水的变化情况。
5. 基坑内土压力监测:基坑开挖后,基坑周围的土体受到地表和邻近土体的约束,产生一定的土压力。
对基坑内土压力进行监测,可以判断土体的稳定性,并根据实测结果,调整基坑周围的支护结构。
6. 施工过程监测:基坑工程施工过程中,应监测施工设备和支护结构的变形情况,以及施工过程中可能出现的安全隐患,及时采取措施保证施工安全。
二、监测方法基坑工程施工安全监测可采用以下几种方法:1. 传统监测方法:传统监测方法是指使用测量仪器对基坑工程施工过程中的各个监测点进行定期测量,并得出监测数据,进行分析和评估。
传统监测方法包括水准测量、全站仪测量、倾斜仪测量等。
2. 自动化监测方法:自动化监测方法是指使用现代化的监测设备和传感器,实时对基坑工程的各个监测点进行数据采集和传输,并通过计算机进行数据处理和分析。

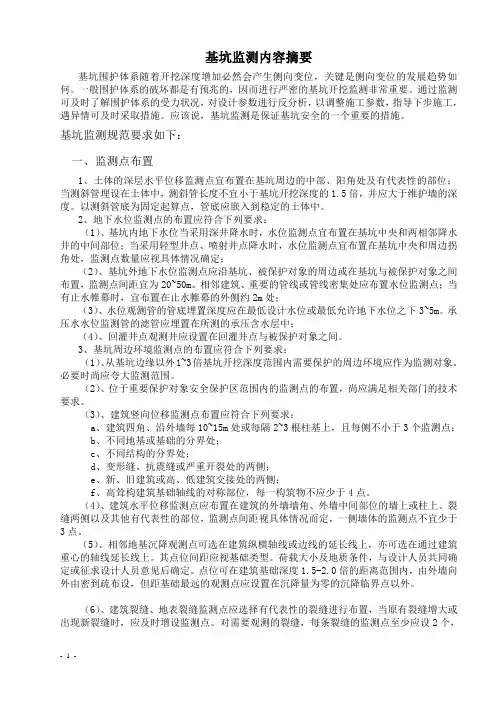

基坑监测内容摘要基坑围护体系随着开挖深度增加必然会产生侧向变位,关键是侧向变位的发展趋势如何。
一般围护体系的破坏都是有预兆的,因而进行严密的基坑开挖监测非常重要。
通过监测可及时了解围护体系的受力状况,对设计参数进行反分析,以调整施工参数,指导下步施工,遇异情可及时采取措施。
应该说,基坑监测是保证基坑安全的一个重要的措施。
基坑监测规范要求如下:一、监测点布置1、土体的深层水平位移监测点宜布置在基坑周边的中部、阳角处及有代表性的部位;当测斜管埋设在土体中,测斜管长度不宜小于基坑开挖深度的1.5倍,并应大于维护墙的深度。
以测斜管底为固定起算点,管底应嵌入到稳定的土体中。
2、地下水位监测点的布置应符合下列要求:(1)、基坑内地下水位当采用深井降水时,水位监测点宜布置在基坑中央和两相邻降水井的中间部位;当采用轻型井点、喷射井点降水时,水位监测点宜布置在基坑中央和周边拐角处,监测点数量应视具体情况确定;(2)、基坑外地下水位监测点应沿基坑、被保护对象的周边或在基坑与被保护对象之间布置,监测点间距宜为20~50m。
相邻建筑、重要的管线或管线密集处应布置水位监测点;当有止水帷幕时,宜布置在止水帷幕的外侧约2m处;(3)、水位观测管的管底埋置深度应在最低设计水位或最低允许地下水位之下3~5m。
承压水水位监测管的滤管应埋置在所测的承压含水层中;(4)、回灌井点观测井应设置在回灌井点与被保护对象之间。
3、基坑周边环境监测点的布置应符合下列要求:(1)、从基坑边缘以外1~3倍基坑开挖深度范围内需要保护的周边环境应作为监测对象。
必要时尚应夸大监测范围。
(2)、位于重要保护对象安全保护区范围内的监测点的布置,尚应满足相关部门的技术要求。
(3)、建筑竖向位移监测点布置应符合下列要求:a、建筑四角、沿外墙每10~15m处或每隔2~3根柱基上,且每侧不小于3个监测点;b、不同地基或基础的分界处;c、不同结构的分界处;d、变形缝、抗震缝或严重开裂处的两侧;e、新、旧建筑或高、低建筑交接处的两侧;f、高耸构建筑基础轴线的对称部位,每一构筑物不应少于4点。
基坑工程施工安全监测要点基坑工程施工安全监测是确保工程施工过程安全可控的重要环节,有效的监测与预警可以及时发现施工中的潜在风险,在事故发生之前采取相应的措施加以控制,从而保障工人和施工现场的安全。
以下是基坑工程施工安全监测的几个要点:一、地质环境监测基坑工程施工前,需要进行地质环境调查,以了解施工地点的地质情况和地下水等因素,包括岩土层理、软弱层、含水层等情况。
监测重点应放在地质层位变化、水位变化、地下水渗流等方面,及时掌握地下水位和地下水的流向,避免因地下水压力过大导致坍塌或喷水等事故的发生。
二、沉降监测基坑开挖和土方回填过程中,会引起地面沉降或隆起。
必须对基坑周围的建筑物、地下管线、地铁等进行沉降监测,及时发现沉降量超过安全范围的情况。
沉降监测可采用传统法、激光扫描仪或GNSS 技术,通过不同的监测手段获取准确的沉降数据,并及时进行分析,判断沉降是否达到安全限值。
三、围护结构监测基坑工程需要采用围护结构(如钢支撑、地下连续墙等)来保障施工现场的安全。
围护结构的稳定性是基坑工程施工安全的关键。
在施工过程中,对围护结构进行监测,主要包括顶部水平位移、轴向力、变形情况等参数的监测。
通过监测数据的分析,可以及时发现围护结构的变形和损坏情况,采取相应的补强措施。
四、地下水位监测地下水位的变化会对基坑工程施工安全产生重要影响。
在施工过程中,需要通过井点和水位计等监测设备进行地下水位的实时监测。
对地下水位的监测应具体根据工程的实际情况,设置监测点位,并定期进行监测,及时掌握地下水位的变化趋势,以便及时采取减压排水等措施。
五、环境监测基坑工程施工过程中会产生大量的噪音、振动、粉尘等,这些环境因素可能对周围居民和环境造成影响。
为保护周围环境和居民的权益,需要对施工现场附近的噪音、振动、空气质量等进行监测和评估。
监测的重点包括振动速度、振动加速度、噪声强度、空气中粉尘浓度等。
如发现环境因子超标,需采取措施减少对周围环境和居民的影响。

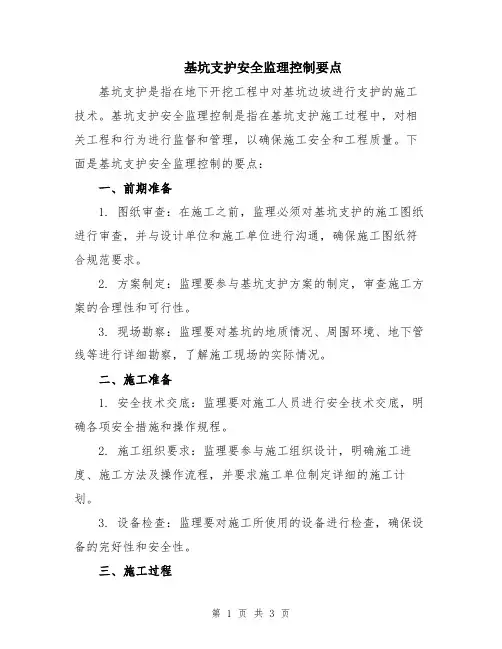

基坑支护安全监理控制要点基坑支护是指在地下开挖工程中对基坑边坡进行支护的施工技术。
基坑支护安全监理控制是指在基坑支护施工过程中,对相关工程和行为进行监督和管理,以确保施工安全和工程质量。
下面是基坑支护安全监理控制的要点:一、前期准备1. 图纸审查:在施工之前,监理必须对基坑支护的施工图纸进行审查,并与设计单位和施工单位进行沟通,确保施工图纸符合规范要求。
2. 方案制定:监理要参与基坑支护方案的制定,审查施工方案的合理性和可行性。
3. 现场勘察:监理要对基坑的地质情况、周围环境、地下管线等进行详细勘察,了解施工现场的实际情况。
二、施工准备1. 安全技术交底:监理要对施工人员进行安全技术交底,明确各项安全措施和操作规程。
2. 施工组织要求:监理要参与施工组织设计,明确施工进度、施工方法及操作流程,并要求施工单位制定详细的施工计划。
3. 设备检查:监理要对施工所使用的设备进行检查,确保设备的完好性和安全性。
三、施工过程1. 土方开挖:监理要对土方开挖的进度和施工方法进行监督,确保土方开挖的稳定性和安全性。
2. 支护结构施工:监理要对支护结构的施工进行监督,确保支护结构的强度和稳定性。
3. 排水设施安装:监理要对基坑排水设施的安装进行监督,确保排水设施的畅通和有效性。
4. 监测要求:监理要对基坑支护工程进行实时监测,包括地下水位、土体位移、支护结构应力等参数的监测,及时发现并处理施工中的问题。
四、施工质量控制1. 施工记录管理:监理要对施工过程进行记录,包括施工人员、施工设备、施工方法及施工质量等方面的记录。
2. 施工质量检查:监理要对施工质量进行检查,确保施工质量符合设计要求和规范要求。
3. 工艺检查:监理要对工艺过程进行检查,确保施工工艺的合理性和可行性。
五、安全管理控制1. 安全教育培训:监理要对施工人员进行安全教育培训,提高施工人员的安全意识和操作技能。
2. 安全措施落实:监理要确保施工单位按照规范要求采取相应的安全措施,包括防护网、安全帽、安全绳等。
基坑支护工程的监理要点作为建筑工程中重要的一环,基坑支护工程的监理在工程进展和施工质量上扮演着关键的角色。
本文将从施工前准备、施工过程、施工后验收等方面阐述基坑支护工程监理的要点,帮助读者更好地理解和实施基坑支护工程监理工作。
一、施工前准备基坑支护工程的施工前准备是保证工程顺利进行的重要环节。
监理应督促施工方按照相关规范要求完成以下准备工作:1. 设计文件审查监理应对设计文件进行全面细致的审查,包括支护结构设计、施工方案等。
确保设计方案符合规范要求,施工方案可行可靠。
2. 施工方案审查监理要求施工方提供详细的施工方案,并对其逐一审查。
关注施工序列、施工步骤、施工工艺等内容,确保施工方案合理可行,施工过程中不出现安全隐患。
3. 工程人员培训监理要求施工方对所有相关人员进行必要的培训,包括安全操作、支护设备使用等方面。
确保施工人员具备相应技能,可以高效、安全地开展工作。
二、施工过程基坑支护工程的施工过程需要监理实时监督,并及时解决问题,确保施工进度和质量。
以下是监理在施工过程中需要关注的重点:1. 支护设备安装监理要求施工方按照设计文件和施工方案要求,正确安装和调试支护设备。
同时,监理要关注设备的质量和性能,确保设备可以正常运行,满足支护工程的要求。
2. 土方开挖与支护监理要对土方开挖和支护工作进行全过程监控。
注重土方开挖的控制,确保施工深度和土方边坡的稳定。
在支护工作中,及时发现问题并提出合理的整改措施。
3. 水位控制基坑支护工程中,水位控制是一个关键的环节。
监理要求施工方严格按照设计文件和管理规定进行水位的控制和排水工作。
关注施工过程中的地下水位变化,及时采取措施防止水灾事故的发生。
4. 监测与记录监理应监测并记录支护工程施工过程中的变形、沉降、水压等数据。
及时发现施工偏差和问题,提出合理的整改建议,确保工程的安全稳定。
三、施工后验收基坑支护工程施工完成后,监理要对工程进行全面的验收工作。
以下是验收要点:1. 现场检查监理应对基坑支护工程的施工质量进行现场检查。
附件1基坑支护监测要求与要点建设工程基坑支护设计文件(以下简称设计文件)中有关对基坑支护结构和周边环境的监测应满足国家标准《建筑基坑工程监测技术规范》(GB50497-2009)、行业标准《建筑基坑支护规程》(JGJ120-2012)等的相关规定。
一、监测平面布置图设计文件中应有基坑监测平面布置图,在基坑监测平面布置图中应标明基坑支护结构和周边环境(主要包括基坑周边道路、地铁、地上管线、地下管线、建筑物、构筑物、江河、水渠等)的监测项目、监测点位置和监测点数量。
二、监测项目根据基坑支护结构的安全等级,应包含如下相应的监测项目:(一)一级基坑支护结构顶部水平位移、支护结构深部水平位移、支护结构顶部沉降、支撑立柱沉降、基坑周边地面沉降、基坑周边建(构)筑物沉降、周边建(构)筑物倾斜与裂缝、基坑周边道路沉降、基坑周边地下管线沉降、支撑轴力、锚杆或锚索拉力、地下水位等。
(二)二级基坑支护结构顶部水平位移、支护结构深部水平位移、基坑周边地面沉降、基坑周边建(构)筑物沉降与裂缝、基坑周边道路沉降、基坑周边地下管线沉降、支撑轴力、锚杆或锚索拉力、地下水位等。
(三)三级基坑支护结构顶部水平位移、基坑周边建(构)筑物沉降、基坑周边道路沉降、基坑周边地下管线沉降等。
三、监测技术要点设计文件中应明确基准点布置、监测点布置、监测频率、监测时限、控制值和监测报警值等,应满足如下要点:(一)各类水平位移观测、沉降观测的基准点应可靠设置,满足相关规范要求。
(二)支护结构顶部水平位移监测点的间距不宜大于20m,且基坑各边的监测点不应少于3个;基坑周边地面沉降监测点应设置在支护结构外侧的土层表面或柔性地面上;周边建筑物沉降监测点应设置在建筑物结构墙或柱基上,邻近基坑一侧监测点间距不宜大于15m;基坑周边道路沉降监测点间距不宜大于30m, 且每条道路的监测点不应少于3个;基坑周边地下管线沉降监测点间距不宜大于20m。
(三)采用测斜管监测支护结构深部水平位移时,对现浇混凝土挡土构件,测斜管应设置在挡土构件内,测斜管深度不应小于挡土构件的深度。
建筑工程基坑监测施工一般规定
1. 监测范围:基坑监测施工应包括基坑的开挖、支护、地下水的排除、周边建筑物的影响等。
2.监测点的设置:根据基坑的大小和复杂程度,设置足够数量的监测点,以覆盖整个基坑的监测区域。
3.监测参数:监测参数通常包括基坑变形、支护结构的变形、地下水位、地下水压力等。
监测设备应能准确测量这些参数,并能记录数据。
4.监测频率:基坑监测应在不同施工阶段进行,监测频率应根据施工进度和变形情况进行调整。
一般来说,初次开挖时监测频率较高,后续阶段可以适度减少。
5.监测记录和分析:监测数据应及时记录和保存,并进行分析。
如果发现异常情况,应及时采取相应的措施进行处理。
6.监测报告:监测施工结束后,应编制监测报告,详细记录监测结果和分析,并提出建议和意见。
7.施工安全:在进行基坑监测施工时,应严格遵守相关安全规定,保障施工人员的安全。
需要注意的是,以上规定并非固定不变的,具体的监测要求和规定可能会随着项目的不同而有所调整。
此外,还需要参考当地的建筑法规和规范,确保基坑监测施工符合相关法律要求。
第 1 页共 1 页。
基坑支护监测要求与要点基坑的支护监测是指在基坑施工过程中对基坑支护系统进行监测,以保证基坑的稳定和安全。
支护监测具有重要意义,可以及时发现基坑支护系统的变形和破坏情况,采取相应的措施避免事故的发生。
下面将详细介绍基坑支护监测的要求和要点。
一、基坑支护监测的要求1.准确性要求:基坑支护监测的数据必须具有较高的准确性,能够真实地反映基坑支护系统的变形情况。
监测数据的准确性是保证基坑施工的安全和顺利进行的关键。
2.及时性要求:基坑支护监测需要实时地获取监测数据,并能够及时分析和处理数据,以便及时调整和优化基坑支护系统的设计和施工方案。
3.连续性要求:基坑支护监测需要持续地进行监测,以掌握基坑支护系统的长期变形趋势。
通过连续监测,可以及时识别和解决基坑支护系统的问题,保证基坑施工的安全。
4.全面性要求:基坑支护监测需要对基坑的各个部位进行全面监测,包括土体、支撑结构、土压力、水位等。
全面监测可以全面了解基坑支护系统的变形情况,并提供相关数据支持。
5.规范性要求:基坑支护监测需要按照相关规范和标准进行,采用可行的监测方法和仪器设备,确保监测数据的准确性和可靠性。
二、基坑支护监测的要点1.基坑周边建筑物的动态监测:对于基坑周边的建筑物,需要进行动态监测,可以采用振动监测仪等设备,分析基坑施工对周边建筑物的影响,及时发现潜在的安全隐患。
2.基坑内土体的变形监测:基坑支护系统的变形主要体现在基坑内土体的变形上,需要通过测点布设,采集土体变形的数据信息。
常用的监测方法有测斜仪、测孔仪等,可以实时监测和记录土体的变形情况。
3.支撑结构的变形监测:支撑结构是保证基坑安全的重要组成部分,需要对支撑结构的变形进行监测。
可以采用测点布设,使用测微支护仪、支撑位移计等设备,实时监测和记录支撑结构的变形情况。
4.土压力的监测:土压力是基坑支护系统设计的重要参数,需要对土压力进行监测。
常用的监测方法有土压力计、压力绳等,可以实时监测和记录土压力的变化情况。
基坑工程监理中的施工控制与监测要点前言:在基坑工程建设过程中,施工控制与监测是非常重要的环节。
它们的目的是确保施工过程中的安全性和施工质量,避免事故发生并保证工程的可持续发展。
本文将从不同的角度探讨基坑工程监理中的施工控制与监测要点。
I. 施工控制要点1. 基坑开挖:基坑开挖是基坑工程的首要环节,其重点在于确保基坑边坡的稳定性和挖掘的深度控制。
首先,应对基坑边坡进行充分的稳定性分析,确定合理的边坡坡度和支护结构。
在施工过程中,要及时巡查基坑边坡的变形情况,并采取必要的支护措施。
其次,对于基坑的挖掘深度,需要严格按照设计要求进行控制,避免超挖或偏挖。
在挖掘过程中,要及时监测基坑的沉降情况,以便及时调整施工方案。
2. 水土保持:基坑工程施工过程中,水土保持是一个关键问题。
施工单位应采取有效措施,避免土壤侵蚀和环境污染。
首先,施工前要制定详细的水土保持方案,并组织专业人员进行培训,确保施工人员对水土保持工作的重要性有清晰的认识。
其次,根据不同的施工阶段采取相应的水土保持措施,如覆盖土壤、搭建挡土墙等,以减少水土流失。
3. 施工质量控制:基坑工程的施工质量直接关系到工程的安全性和使用寿命。
施工过程中,必须严格按照相关标准和规范进行控制。
首先,施工单位要建立健全的质量管理体系,明确施工工艺和规范,并进行相应的培训和考核。
其次,要加强对材料和设备的质量控制,确保施工过程中使用的材料和设备符合规定的质量要求。
II. 监测要点1. 构筑物监测:在基坑工程施工过程中,对周边构筑物的监测是必不可少的,以及时排查并防范可能发生的风险。
首先,应对周边构筑物进行全面的勘测和测量,建立详细的构筑物监测档案,并根据监测结果及时采取相应的措施。
其次,要合理选择监测手段,如测量仪器和传感器等,对构筑物的沉降、位移、振动等进行监测。
2. 地下水位监测:基坑施工过程中,地下水位的监测对基坑的稳定性和周边环境的影响非常重要。
首先,施工前要进行地下水位的勘测,并建立监测点位,随时监测地下水位的变化。
基坑支护检查要点基坑支护是建筑施工中的重要环节之一,目的是为了保障施工过程的安全和顺利进行。
在进行基坑支护时,需要进行检查以确保支护措施的稳固性和有效性。
本文将从不同的角度介绍基坑支护检查的要点。
一、支护结构的稳定性检查1. 检查支护结构的土压力分布是否均匀,是否符合设计要求,避免局部过大或过小的情况。
2. 检查支护结构的承载能力是否满足要求,包括支撑材料的强度、稳定性等。
3. 检查支护结构的变形情况,包括水平位移、垂直变形等,避免超过允许范围。
二、基坑排水系统的检查1. 检查基坑排水系统的畅通性,确保排水管道不堵塞,水流能够顺畅流出。
2. 检查排水设施的设置是否合理,包括排水井、泵站等,确保能够有效排水。
3. 检查基坑周边地表的排水情况,避免因排水不畅导致基坑周边土体液化等问题。
三、基坑边坡的稳定性检查1. 检查基坑边坡的坡度是否符合设计要求,避免边坡过陡导致塌方等事故。
2. 检查边坡的土质情况,包括土壤的稠度、饱和度等,确保边坡的稳定性。
3. 检查边坡的支护措施是否有效,如喷射混凝土、锚杆支护等,避免边坡滑动或坍塌。
四、基坑周边建筑物的安全检查1. 检查基坑周边建筑物的变形情况,包括裂缝、倾斜等,避免因基坑开挖导致周边建筑物的损坏。
2. 检查基坑支护对周边建筑物的影响,包括振动、沉降等,确保不会影响到周边建筑物的安全。
五、基坑施工过程的检查1. 检查基坑开挖的进度是否符合计划,确保施工进展的顺利进行。
2. 检查施工过程中的安全措施是否到位,包括安全警示标志的设置、施工人员的安全防护等。
3. 检查基坑施工中的材料使用情况,确保符合规范要求,避免使用劣质材料导致工程质量问题。
基坑支护检查是保障施工安全的重要环节。
通过对支护结构、基坑排水系统、基坑边坡、周边建筑物以及施工过程的全面检查,可以及时发现问题并采取相应措施,保证基坑支护工程的质量和安全。
在实际施工中,施工方应高度重视基坑支护检查工作,确保施工过程的顺利进行。
基坑支护工程监理方案及工作要点一、项目概述基坑支护工程是建筑施工中的重要环节,确保工程的安全和稳定性。
本文旨在探讨基坑支护工程监理方案及工作要点,以提高监理工作的效率和质量。
二、施工前准备1. 准备工作资料:监理人员应获取工程设计文件、招投标文件、项目施工方案等相关资料,全面了解工程的具体要求和规划。
2. 建立施工组织:监理人员应与施工单位协商,制定详细的工程施工组织方案,包括工序和工期的安排,人员和资源的调配等。
三、监理人员职责1. 审查设计文件:监理人员应对基坑支护工程的设计文件进行审查,确保设计符合相关规范和标准。
2. 监督施工过程:监理人员应对施工现场进行巡查和监督,确保各项工作按照设计要求和施工组织方案进行。
四、施工过程管控1. 地质勘察与分析:监理人员应密切关注地质勘察过程,并对勘察结果进行综合分析,为后续的施工提供可靠的依据。
2. 施工材料选择:监理人员应对施工材料的选用进行审核,确保材料的质量和技术指标符合要求。
3. 监测与检验:监理人员应安排监测和检验工作,及时发现施工中的问题和隐患,并提出相应的整改要求。
五、施工安全管理1. 安全教育培训:监理人员应督促施工单位对作业人员进行安全教育培训,并定期开展安全专项检查。
2. 安全措施落实:监理人员应监督施工单位按照相关规定采取必要的安全措施,如疏散通道设置、防护栏杆搭设等。
六、变更管理1. 变更申请审核:监理人员应对施工单位提出的变更申请进行审核,确保变更的合理性和可行性。
2. 变更影响评估:监理人员应评估变更对施工工期和成本的影响,及时与相关方沟通并达成一致。
七、质量控制1. 施工工艺审核:监理人员应对施工单位的工艺方案进行审核,确保施工过程合理、科学。
2. 质量检测验收:监理人员应监督施工单位进行质量检测,并组织验收工作,确保工程质量符合要求。
八、施工纠纷处理1. 纠纷调解工作:监理人员应协助施工单位和业主就施工中的纠纷进行调解,维护各方的合法权益。
基坑工程监测1支护结构监测支护结构的设计,虽然根据地质勘探资料和使用要求进行了较详细的计算,但由于土层的复杂性和离散性,勘探提供的数据常难以代表土层的总体情况,土层取样时的扰动和试验误差亦会产生偏差;荷载和设计计算中的假定和简化会造成误差;挖土和支撑装拆等施工条件的改变,突发和偶然情况等随机困难等亦会造成误差。
为此,支护结构设计计算的内力值与结构的实际工作状况往往难以准确的一致。
所以,在基坑开挖与支护结构使用期间,对较重要的支护结构需要进行监测。
通过对支护结构和周围环境的监测,能随时掌握土层和支护结构内力的变化情况,以及邻近建筑物、地下管线和道路的变形情况,将观测值与设计计算值进行对比和分析,随时采取必要的技术措施,以保证在不造成危害的条件下安全地进行施工。
支护结构和周围环境的监测的重要性,正被越来越多的建设和施工单位所认识,它作为基坑开挖和支护结构工作期间的一项技术,已被列入支护结构设计。
1.支护结构监测项目与监测方法基坑和支护结构的监测项目,根据支护结构的重要程度、周围环境的复杂性和施工的要求而定。
要求严格则监测项目增多,否则可减之,表6-135所列之监测项目为重要的支护结构所需监测的项目,对其他支护结构可参照之增减。
支护结构监测项目与监测方法2 .支护结构监测常用仪器及其应用支护结构的监测,主要分为应力监测与变形监测。
应力监测主要用机械系统和电气系统的仪器;变形监测主要用机械系统、电气系统和光学系统的仪器。
(1)变形监测仪器变形监测仪器除常用的经纬仪、水准仪外,主要是测斜仪。
测斜仪是一种测量仪器轴线与沿垂线之间夹角的变化量,进行测量围护墙或土层各点水平位移的仪器(图6-196)。
使用时,沿挡墙或土层深度方向埋设测斜管(导管),让测斜仪在测斜管内一定位置上滑动,就能测得该位置处的倾角,沿深度各个位置上滑动,就能测得围护墙或土层各标高位置处的水平位移。
图6测斜仪1-敏感部件;2-壳体;3-导向轮;4-引出电缆测斜仪最常用者为伺服加速度式和电阻应变片式。
附件1
基坑支护监测要求与要点
建设工程基坑支护设计文件(以下简称设计文件)中有关对基坑支护结构和周边环境的监测应满足国家标准《建筑基坑工程监测技术规范》(GB50497-2009)、行业标准《建筑基坑支护规程》(JGJ120-2012)等的相关规定。
一、监测平面布置图
设计文件中应有基坑监测平面布置图,在基坑监测平面布置图中应标明基坑支护结构和周边环境(主要包括基坑周边道路、地铁、地上管线、地下管线、建筑物、构筑物、江河、水渠等)的监测项目、监测点位置和监测点数量。
二、监测项目
根据基坑支护结构的安全等级,应包含如下相应的监测项目:
(一)一级基坑
支护结构顶部水平位移、支护结构深部水平位移、支护结构顶部沉降、支撑立柱沉降、基坑周边地面沉降、基坑周边建(构)筑物沉降、周边建(构)筑物倾斜与裂缝、基坑周边道路沉降、基坑周边地下管线沉降、支撑轴力、锚杆或锚索拉力、地下水位等。
(二)二级基坑
支护结构顶部水平位移、支护结构深部水平位移、基坑周边地面沉降、基坑周边建(构)筑物沉降与裂缝、基坑周边道路沉降、基坑周边地下管线沉降、支撑轴力、锚杆或锚索拉力、地下水位等。
(三)三级基坑
支护结构顶部水平位移、基坑周边建(构)筑物沉降、基坑周边道路沉降、基坑周边地下管线沉降等。
三、监测技术要点
设计文件中应明确基准点布置、监测点布置、监测频率、监测时限、控制值和监测报警值等,应满足如下要点:(一)各类水平位移观测、沉降观测的基准点应可靠设置,满足相关规范要求。
(二)支护结构顶部水平位移监测点的间距不宜大于20m,且基坑各边的监测点不应少于3个;基坑周边地面沉降监测点应设置在支护结构外侧的土层表面或柔性地面上;周边建筑物沉降监测点应设置在建筑物结构墙或柱基上,邻近基坑一侧监测点间距不宜大于15m;基坑周边道路沉降监测点间距不宜大于30m, 且每条道路的监测点不应少于3个;基坑周边地下管线沉降监测点间距不宜大于20m。
(三)采用测斜管监测支护结构深部水平位移时,对现浇混凝土挡土构件,测斜管应设置在挡土构件内,测斜管深
度不应小于挡土构件的深度。
(四)基坑开挖期间,支护结构顶部水平位移监测频率不应少于每天一次,直至开挖停止后连续三天的监测数值稳定;基坑出现异常情况或各种环境条件发生变化时,应立即进行连续监测,直至连续三天的监测数值稳定。
(五)应做好应急预案和出现险情时的应急措施。
(六)在支护结构施工、基坑开挖期间以及支护结构使用期内,应对支护结构和周边环境的状况随时进行巡查。
(七)基坑监测数据、现场巡查结果应及时整理和反馈。
当出现危险征兆时应立即报警。
广州市建设科学技术委员会办公室。
