2018年村道建设工作方案
- 格式:doc
- 大小:14.00 KB
- 文档页数:4
2024农村道路交通安全建设年实施方案包括以下几个方面的工作:
一、加强农村道路交通安全宣传教育,深入乡村开展宣传活动,提高农民交通安全意识。
通过贴海报、发放宣传资料、举办宣传活动等方式,提醒广大农民注意交通安全,遵守交通规则,减少交通事故发生。
二、加强农村道路交通设施建设,对农村道路进行修缮,打好路基,安装交通标志,建立交通警示标线,提高道路安全性。
同时,着重加强对交叉路口、波动地段、容易发生事故的路段进行整治和设施完善,确保交通道路安全。
三、加强农村道路交通执法监管,建立健全农村交通管理制度,加强警力投入,加大交通违法行为处罚力度,提高农村道路交通秩序,减少交通事故发生。
四、加强农村道路交通事故处理,完善事故处理机制,建立快速反应机制,保障事故处理及时有效,减少交通事故发展势头。
五、加强农村道路交通安全监测,利用现代技术手段建立农村道路交通安全监测系统,及时掌握道路交通情况,做好交通事故的预防。
六、加强农村道路交通安全管理机制建设,建立健全交通安全管理体系,加强协调合作,提高农村道路交通安全管理水平,确保人民群众出行安全。
综上所述,2024年农村道路交通安全建设年实施方案是一个全方位、立体化的工作,需要各级政府和相关部门密切配合,共同努力,全力推进农村道路交通安全事业,确保人民群众出行安全畅通。
第 1 页共 1 页。
农村道路项目管理制度范本第一章总则第一条为了加强农村道路建设项目管理,规范工作程序,保障道路建设质量,提高农村道路建设项目管理水平,制定本管理制度。
第二条本管理制度适用于农村道路建设项目的管理工作,包括项目前期规划、设计编制、项目审批、施工管理、质量监督、工程验收等各个环节。
第三条农村道路建设项目管理应遵循公开、公平、公正的原则,依法行使管理权限,加强监督管理,促进项目有序进行。
第四条农村道路建设项目管理应坚持科学规划、可行设计、保障质量、节约成本的原则,做到科学规划、合理布局、完善设施。
第五条农村道路建设项目应注重生态环保,保护农村生态环境,保障农村资源的可持续利用和发展。
第六条各级农村道路建设部门应当依法加强对项目管理的监督和检查,保证项目的合规和规范进行。
第七条农村道路建设项目管理应保障公众的知情权和参与权,广泛征求意见,坚持公开透明原则,接受社会监督。
第二章项目前期管理第八条农村道路建设项目的前期管理包括项目规划、可行性研究、设计编制等工作。
第九条农村道路建设项目的规划应当充分考虑当地资源环境、产业结构、交通需求等因素,科学安排道路建设项目的发展布局,提出合理的规划方案。
第十条农村道路建设项目的可行性研究应当全面分析项目的可行性,如项目的经济效益、社会效益、环境效益等,提出科学合理的建设方案。
第十一条农村道路建设项目的设计编制应当依据国家有关规定和标准,按照科学、规范的设计流程进行,确保设计方案合理完善,符合实际需要。
第十二条农村道路建设项目的前期管理工作应逐级报批,保证项目的合规进行,确保项目计划的顺利实施。
第十三条农村道路建设项目的前期管理工作应充分征求相关利益相关方的意见,确保项目的合法性和可行性。
第十四条农村道路建设项目的前期管理工作应做好项目资金的筹措工作,保证项目的资金保障,为后续工作做好准备。
第三章项目实施管理第十五条农村道路建设项目的实施管理包括项目招投标、施工管理、质量监督等工作。
x x x项目村道交通导行方案编制人:审核人:审批人:xxx建筑集团有限公司2018年8月18日目录一、编制依据 (2)二、工程概况 (2)三、交通现况及导行原因 (2)四、施工导行部署 (2)4.1交通导行原则 (2)4.2交通导行实施方案 (3)4.3交通保障体系 (3)4.4交通导行措施 (4)4.5疏导管理措施 (5)4.6交通设施计划 (8)4.7安全保证措施 (9)4.8文明施工措施 (10)4.9突发事件应急预案 (11)4.10汛期保证措施 (12)五、施工导行措施 (12)5.1交通组织原则 (12)5.2交通组织方案 (12)5.3施工临时标志设置方案 (19)一、编制依据1、《道路交通标志和标线》(GB5768-2009)2、《公路交通标注和示线设置规范》(JTG D82-2009)3、《公路沥青路面施工技术规范》(JTG F40-2004)4、《公路交通安全设施施工技术规范》(JTG F71-2006)5、《占道作业交通安全设施设置技术要求》(DB11/854-2012)二、工程概况xxx工程位于xxx。
工程主要包括道路工程、雨水工程、污水工程、再生水工程、给水工程等。
本标段(K1+620~K3+231),设计起点,设计终点,全长米。
本项目含四条现况村道与本工程交叉敷设,现况村道宽约6.5m。
为保证村里交通的正常使用,施工时对该路段采取交通疏导措施。
三、交通现况及导行原因本工程沿线存在4条现况村道,与设计管廊工程交叉敷设,施工时土方开挖后会影响交通的正常通行,故施工前需对现况村道进行交通导行,保证村里交通正常通行。
待工程全部完成后恢复村道正常通行。
四、施工导行部署4.1交通导行原则1、科学管理运用科学的管理原则,杜绝在本导行区域内发生任何交通事故,交通堵塞降到最低点。
2、综合协调强化综合协调与管理,充分利用人力资源、机械设备、保质保量,缩短工期,尽快开放交通是本组织的思想考虑。
农村公路建设与养护一体化管理摘要:新时期下,我国在农村公路建设方面,提出了建设和养护一体化管理的政策措施,在很大程度上促进了我国农村的基础建设。
基于此,论文就农村公路建设与养护一体化管理的重要性、具体实施过程中存在的问题以及强化措施方面进行了简单分析,希望对我国的农村基础工程的建设有所启示和帮助。
关键词:农村公路;建设与养护;一体化管理1.农村公路建设与养护一体化管理的重要性农村公路建、养、管一体化管理其目的是改变重建轻养的粗放式发展模式,巩固农村公路建设成果,延长公路使用年限,减少建设重复投入,做到“货畅其流,人便于行”。
推动农村公路向“建养并重、均衡发展”转变,确保“建养管并重,保障畅通”,其重要性主要有4个方面:(1)在建设和发展新农村背景下,政府和国民对农村的公路工程建设提出了加强公路建设和养护一体化的管理要求;(2)通过加强农村公路建设与养护工作的一体化管理,在很大程度上使车辆通行更加通畅,降低交通事故的发生率,为农村居民的出行提供便利;(3)通过实施农村公路建设与养护一体化管理,利于推动我国的城乡一体化建设,在一定意义上也利于促进我国经济的发展;(4)通过实施农村公路建设与养护一体化管理,有利于提高农村公路建设质量,减少不达标施工,提高农村公路使用寿命。
1.农村公路建设与养护一体化管理中的问题1.农村公路的养护力度有待加强现阶段,我国在农村公路建设与养护一体化管理的过程中,存在的最主要的问题是农村公路的养护力度不够。
具体表现为:(1)受农村自身经济条件的影响,相关部门对公路养护工作的重视程度不够,使农村公路普遍存在路面破损、沉陷等现象,严重时还会影响车辆的通行;(2)相关工作人员对农村公路养护意识薄弱,在农村公路建设与养护一体化管理的过程中,很多农村将重点放在建设方面,导致公路建设和养护存在脱节现象;(3)养护资金不到位,农村公路大部分实行“统一领导、分级管理、分级养护”管理模式,县道由县级政府及有关专业部门专门进行养护和管理,乡道则不同于其他大型公路建设,由于地理位置偏僻,中间步骤较多,国家下发的公路建设补助资金分发到各农村就只有很少一部分,无法顾及乡道甚至于村道的养护管理工作。
乡镇农村公路建设情况调研报告白沙镇农村公路建设情况调研报告为了全面了解我镇农村公路建设情况,促进农村公路健康有序发展,我们于近期就我镇农村公路建设情况开展了专题调研。
通过此次调研,近年来,白沙镇在区委、区政府以及上级部门的正确领导和大力支持下,紧紧抓住农村公路建设政策机遇,克服建设资金短缺、建材价格高、道路条件差等种种困难,不遗余力地狠抓农村公路建设、养护与管理,农村交通发展日新月异,公路路况水平、通达深度、路网等级等得到了很大提升,形势令人振奋。
农村公路建设在取得成就的同时,但也还存在一些不容忽视的问题,现就调研情况报告如下:一、白沙镇农村公路现状(一)农村公路建设基本情况农村公路是农村经济和社会发展的桥梁与纽带。
近年来,在区委、区政府的正确领导下,抢抓机遇,明确目标,及时制定规划,有力地推进了我镇农村公路的建设步伐。
我镇现已建成通车农村公路282公里,惠及19个村居,直接受益群众8万余人,其中县道11.07公里、乡道189.464公里、村道81.466公里,全镇24个村居全部通了水泥路,通达率100%,通畅率均达100%。
已下达计划完成实施的有2017年小康路建设24公里、正在实施的有2017年小康路建设5.9公里、2018年小康路建设43.3公里。
我镇现有永久性桥梁24座,今年,整修了有安全隐患的龙白路倒桥、千旦岩桥、堰口桥,新修了恒和便桥,确保群众出行安全。
(二)农村公路的建设加快了农民群众致富的步伐我镇属于典型的丘陵地带,有相当一部分村座落在山上,在未通公路前,农民出行只能靠步行,农产品的外运和生产资料的运入只能依靠“肩挑背负”,极大地制约了农村经济的发展。
连续几年的农村公路建设,给农村群众致富插上了翅膀,当地的农产品和土特产便可以及时走出山门走向大都市了,这样就能促进农村经济的快速发展,带动农村产业的发展和产业的调整,从而达到加快农民致富的步伐的目的。
(三)我镇农村公路建设的优势一是我镇作为全国行政试点改革镇,区各部门权限的下放,农村公路建设的一些手续在本镇即可完善,从而减少了一些审批环节,加快了公路建设进程。
交通运输部关于印发《农村公路建设质量管理办法》的通知文章属性•【制定机关】交通运输部•【公布日期】2018.11.13•【文号】交安监发〔2018〕152号•【施行日期】2019.01.01•【效力等级】部门规范性文件•【时效性】现行有效•【主题分类】公路正文交通运输部关于印发《农村公路建设质量管理办法》的通知交安监发〔2018〕152号为加强农村公路建设质量管理,保证农村公路质量耐久、工程耐用和安全可靠,现将《农村公路建设质量管理办法》印发给你们,请遵照执行。
交通运输部2018年11月13日农村公路建设质量管理办法第一章总则第一条为加强农村公路建设质量管理,保证农村公路质量耐久、工程耐用和安全可靠,根据《中华人民共和国公路法》《建设工程质量管理条例》《农村公路建设管理办法》《公路水运工程质量监督管理规定》等法律法规规章,制定本办法。
第二条农村公路新建、改建、扩建工程的质量管理,适用本办法。
本办法所称农村公路是指纳入农村公路规划,并按照公路工程技术标准修建的县道、乡道、村道及其所属设施。
第三条农村公路建设质量管理应当坚持政府主导、企业主责、社会参与、有效监督的工作原则。
第四条交通运输部负责全国农村公路建设质量的行业管理工作。
省级交通运输主管部门负责本行政区域内农村公路建设质量的综合行业管理工作。
地市级、县级交通运输主管部门依据工作职责和项目管理职权具体负责本行政区域内农村公路建设质量管理工作。
第五条县级人民政府是本行政区域内农村公路建设质量管理的责任主体,负责建立符合本地实际的农村公路质量管理机制,落实农村公路建设质量管理要求,加强和规范农村公路建设质量管理。
乡级人民政府在县级人民政府确定的职责范围内负责本行政区域内乡道、村道建设质量管理工作。
第六条农村公路建设工程实行质量责任终身制。
项目业主、勘察、设计、施工、监理、试验检测等单位应当明确相应的项目负责人和质量负责人,进行工程质量责任登记,按照国家法律法规和有关规定在工程合理使用年限内承担相应的质量责任。
山东省农村公路条例(2018)【法规类别】公路运输【发文字号】山东省人民代表大会常务委员会公告第28号【发布部门】山东省人大(含常委会)【发布日期】2018.09.21【实施日期】2018.12.01【时效性】现行有效【效力级别】省级地方性法规山东省人民代表大会常务委员会公告(第28号)《山东省农村公路条例》已于2018年9月21日经山东省第十三届人民代表大会常务委员会第五次会议通过,现予公布,自2018年12月1日起施行。
山东省人民代表大会常务委员会2018年9月21日山东省农村公路条例(2018年9月21日山东省第十三届人民代表大会常务委员会第五次会议通过)目录第一章总则第二章规划建设第三章养护管理第四章资金保障第五章公路保护第六章法律责任第七章附则第一章总则第一条为了加强农村公路的规划、建设、养护和管理,促进农村公路事业发展,服务乡村振兴战略实施,根据《中华人民共和国公路法》等有关法律、行政法规,结合本省实际,制定本条例。
第二条本省行政区域内农村公路的规划、建设、养护、管理等活动,适用本条例。
本条例所称农村公路,是指纳入农村公路规划并按照国家和省技术标准修建的县道、乡道、村道及其附属设施。
第三条农村公路的发展应当遵循统筹规划、因地制宜、保护环境、建管养运并重的原则,坚持政府主导、社会参与和分级负责、分类管理。
第四条县级以上人民政府应当加强对农村公路工作的领导,将农村公路的发展纳入当地国民经济和社会发展规划,建立健全农村公路建设、养护和管理体制,完善农村公路工作机制,促进农村公路事业协调可持续发展。
县级人民政府是本行政区域内农村公路建设、养护、管理的责任主体,应当将农村公路工作纳入政府工作目标,组织协调有关部门做好农村公路工作。
乡镇人民政府在县级人民政府确定的职责范围内做好农村公路工作,明确相应的机构和人员具体负责本行政区域内乡道、村道的相关工作。
第五条省和设区的市人民政府交通运输主管部门负责本行政区域内农村公路建设、养护、管理工作的监督和指导。

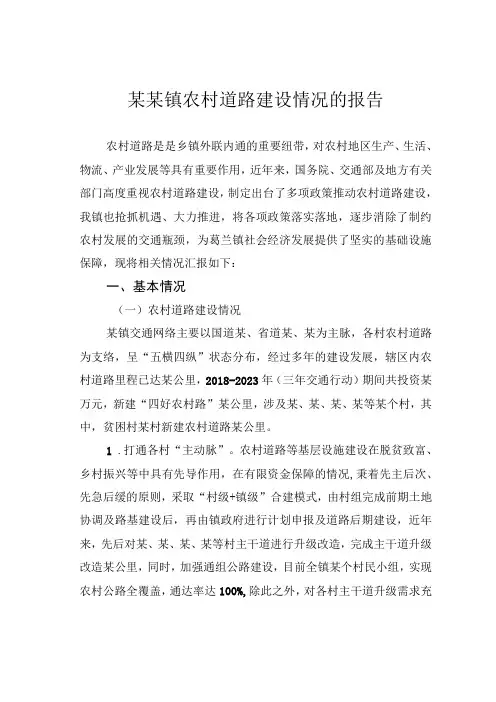

某某镇农村道路建设情况的报告农村道路是是乡镇外联内通的重要纽带,对农村地区生产、生活、物流、产业发展等具有重要作用,近年来,国务院、交通部及地方有关部门高度重视农村道路建设,制定出台了多项政策推动农村道路建设,我镇也抢抓机遇、大力推进,将各项政策落实落地,逐步消除了制约农村发展的交通瓶颈,为葛兰镇社会经济发展提供了坚实的基础设施保障,现将相关情况汇报如下:一、基本情况(一)农村道路建设情况某镇交通网络主要以国道某、省道某、某为主脉,各村农村道路为支络,呈“五横四纵”状态分布,经过多年的建设发展,辖区内农村道路里程已达某公里,2018-2023年(三年交通行动)期间共投资某万元,新建“四好农村路”某公里,涉及某、某、某、某等某个村,其中,贫困村某村新建农村道路某公里。
1.打通各村“主动脉”。
农村道路等基层设施建设在脱贫致富、乡村振兴等中具有先导作用,在有限资金保障的情况,秉着先主后次、先急后缓的原则,采取“村级+镇级”合建模式,由村组完成前期土地协调及路基建设后,再由镇政府进行计划申报及道路后期建设,近年来,先后对某、某、某、某等村主干道进行升级改造,完成主干道升级改造某公里,同时,加强通组公路建设,目前全镇某个村民小组,实现农村公路全覆盖,通达率达100%,除此之外,对各村主干道升级需求充分摸底,形成需求台账,建立镇级建设项目库,入库储备、建立计划、逐年推进,按照计划推进村级主干道升级改造,确保每年至少一条村级主干道纳入实施范畴,目前村级主干道建设需求为某条、某公里。
2.缓解场镇“中梗阻”。
因某国道、省道某在某镇呈“Y”字型汇聚,是我区沟通内外的主要客运通道及物流大通道,承载某、某、某、某等过境客流,也是镇域交通的主要连接点,每逢春节、国庆等节假日,返乡人员骤增时常导致场镇交通堵塞,为缓解场镇交通压力,在场镇主干道升级改造未实施之际,另辟蹊径,依托农村公路建设,规划了某绕城公路一期(某路)建设,有效地对过境车辆进行分流,缓解了场镇交通压力。
《公路环境保护设计规范》<JTGB04-2010)《公路勘测规范》(JTGC10-2007)《公路工程地质勘察规范》(JTGC20-2011)《工程建设标准强制性条文》(公路工程部分)2002年版《公路工程基本建设项目设计文件编制办法》交公路发[2007]358号1.2测设经过我院接到项目任务后,院领导高度重视,立即成立了项目勘察设计领导小组,对项目的组织管理、技术管理进行直接领导和现场指导,制定了详细的工作计划和《勘察设计工作大纲》。
以下是测设主要过程:2022年I月20日,地形图测绘人员进场开始1:1000地形图测量;地质调绘人员进场开始进行全线地质调绘工作。
2022年I月24日,设计人员进场,在梅练路、煤厂路及通户公路沿线踏勘,以问询的方式了解项目沿线基本情况,以求掌握本项目的设计需求;2022年1月27日,项目组结合实地踏勘情况,对路线方案进行了优化,并下发给各专业;2022年2月7〜8日,基于优化整理后的路线方案,展开了路线、路基路面、桥涵、交叉、经济调查、交通工程、环保景观等各专业的现场调查、测量及资料收集工作;2022年2月9日,测量专业提供初步成果;2022年2月11日,各专业进行了补充调查,并明确全线总体设计方案;测量专业提供正式的测绘成果;2022年2月12日,转入内业;2022年2月下旬,完成施工图设计并报业主。
在整个测设过程中,项目组按照我院质量管理手册、程序文件及其作业文件开展质量保证活动,各项工作始终处于受控状态。
勘察过程中严格执行了我院质量体系文件和总体组编制的《总体设计原则》;测量前后对测量仪器进行了校准,确保了设备的正常工作,设计工作及时履行一校三审;对外接口及各专业组之间均认真填写了互提资料单。
2技术标准1概述1.1任务依据1)《含谷和金凤2022年农村公路建设项目设计成交通知书》;2)《含谷和金凤2022年农村公路建设项目设计合同书》;3)《含谷和金凤2022年农村公路建设项目工程可行性研究报告的批受》;4)高新区建设事务中心、地方政府对方案的意见;5)我院提供的勘察、测量资料:6)沿线老路路基、路面、桥涵调查资符等。
汉中市人民政府关于进一步加快推进“四好农村路”建设的意见文章属性•【制定机关】汉中市人民政府•【公布日期】2018.12.29•【字号】汉政发〔2018〕30号•【施行日期】2018.12.29•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】村镇建设正文汉中市人民政府关于进一步加快推进“四好农村路”建设的意见各县区人民政府,汉中经济开发区管委会,市政府各工作部门、直属机构:为深入贯彻党的十九大精神和习近平总书记等中央领导对“四好农村路”建设重要指示批示精神,全面落实省政府《关于加快推进“四好农村路”建设的意见》(陕政发〔2018〕21号),加快推进全市农村公路持续健康发展,打赢脱贫攻坚战,助力汉中追赶超越和高质量建设“三市”,提出如下意见。
一、总体目标(一)“建好”农村公路。
到2018年底,交通脱贫保底性任务全面完成,实现全市100%建制村通畅。
到2020年底,实现深度贫困村集中居住30户以上自然村组通沥青(水泥)路,积极筹措资金推进其他地区30户以上自然村组通沥青(水泥)路;新改建农村公路一次性交工验收合格率达98%以上;农村公路路网结构更加完善,安全通行能力显著提升。
(二)“管好”农村公路。
到2020年,全面落实农村公路“两个纳入”;所有建制村建立村道管理议事机制并有专人承担农村公路管理工作;全面落实农村公路质量监督责任,县级农村公路质量监督机构健全;农村公路路政案件发现处置率达80%以上、结案率达85%以上,农村公路路域环境大幅改善,治超形势总体平稳。
(三)“护好”农村公路。
到2020年,农村公路全面实现“有路必管、有路必养”目标,经常性养护率达100%,优、良、中等路的比例不低于75%,路面技术状况指数(PQI)逐年上升,养护经费稳步增长。
(四)“运营好”农村公路。
到2020年,具备条件的建制村通客车比例达到100%;县城周边20公里范围内农村客运班线公交化改造率达到70%以上;具备条件的中心集镇建成一个等级综合客运服务站;各县区城乡道路客运一体化发展水平达到AAA级以上,基本实现城乡交通基本服务均等化,建成覆盖县、乡、村的三级农村物流网络体系。
2018年村道建设工作方案与2018年某乡创建幸福家庭实施方案汇编2018年村道建设工作方案一、指导思想全乡通村通畅工程建设要认真贯彻落实科学发展观,以服务于经济社会发展大局,服务于社会主义新农村建设,服务于人民群众安全、便捷出行为目的,坚持“政府主导、全民参与、统筹规划、分步实施”的原则。
二、项目实施1、通村通畅工程建设项目实施必须具备以下条件:(1)项目已纳入省交通运输“十二五”通村通畅规划;(2)通过“事一议”程序,形成《村民代表大会决议》,填写《通村通畅工程开工建设申请表》;(3)通过“一事一议”程序,自筹部分的建设资金已到位,并交乡财政所;(4)通过“一事一议”程序,由村民委员会选举产生“项目建设质量监管及外部环境协调小组”、“项目建设资金使用监督小组”,每个小组人员不少于3人,其中“项目建设资金使用监督小组”完全由村民代表组成;(5)已落实安全生产措施。
2、项目业主为项目所在地村民委员会,乡交通管理站负责项目实施的指导、监督。
3、通村通畅工程建设要遵循“因地制宜、量力而行”的原则。
拟申请实施的项目,由各村提出申请,县农村公路建设项目管理处组织专业技术人员进行实地放线,提供标准设计图纸(标准横断面图,路面结构图,会车道平面设计图,挡土墙、边沟、涵洞、警示墩设计图等),各村在乡交管站的指导下,按照村民自愿、民主决策、“一事一议”的方式组织实施。
4、施工队伍由各村在县交通部门提供的诚信施工队伍库中采用“一事一议”方式开展竞争性选择产生。
5、实施项目公示制度。
经批准实施的项目,必须在村委会以及施工现场设立项目公示牌,公示牌的内容包括:项目名称,项目业主,项目实施的时间、规模、技术标准、资金筹集和使用安排,施工单位及联系人,主要施工工艺,质量控制措施,质量监督人员及举报电话等。
设立的期限从开工之日起至该项目交(竣)工验收合格止。
6、通村通畅工程建设过程中,涉及占用土地、房屋及其他拆迁工作,由各村民委员会按照“一事一议”原则自行调整和解决,并做好群众工作,确保施工外部环境良好,保证工程建设顺利进行。
---------------------------------------------------------------范文最新推荐------------------------------------------------------2018年农村公路建设计划根据省交通运输厅晋交规划发〔2018〕150号文件精神,现将2018年农村公路建设计划予以下达。
一、“四好农村路”建设补助资金标准继续执行省市共建“四好农村路”协议,投资标准初步拟定为建制村通硬化路“畅返不畅”路段整治80万元/公里、撤并建制村通硬化路80万元/公里、窄路基路面拓宽改造工程100万元/公里、养护提质改造工程15万元/公里。
省对“四好农村路”建设项目按总投资的25%进行补助。
2018年3个退贫县省补助暂按80%安排,其他县省补助暂按40%安排,其余资金另行下达。
二、沿黄旅游公路建设补助资金标准按2018年省确定的建设规模141公里,省级58%的补助政策(省财政10%、地方政府债券40%、省交通运输厅8%)进行补助。
本次省财政和地方政府债券补助全额到位,省厅8%补助除芮城县外,其他县暂按80%安排,剩余资金待前期手续完善后,按工可批复投资予以补充下达。
芮城县本次已全额下达。
1 / 2三、市级补助资金标准根据5月14日市长办公会研究确定,市级只对贫困县“四好农村路”建设和沿黄旅游公路建设项目,按总投资10%进行补助。
各县(市、区)根据本次计划安排,在6月1日前完成沿黄旅游公路年度建设项目备案。
本次计划安排“四好农村路”补助投资暂不备案,待第二批中央车购税及省成品油税补助计划下达后一并备案。
请接文后,认真组织实施,严格按照计划核定的项目资金执行,不得擅自调整、挪用计划资金,确保2018年农村公路建设计划任务圆满完成。
同时要加强统计管理,按规定报送工程进度和投资统计报表工作。
辛集市人民政府办公室关于印发辛集市“四好农村路”示范乡(镇)示范村创建实施方案的通知文章属性•【制定机关】辛集市人民政府•【公布日期】2018.10.09•【字号】辛政办字〔2018〕73号•【施行日期】2018.10.09•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】村镇建设正文辛集市人民政府办公室关于印发辛集市“四好农村路”示范乡(镇)示范村创建实施方案的通知辛政办字〔2018〕73号各乡、镇人民政府,市政府各部门:《辛集市“四好农村路”示范乡(镇)、示范村创建实施方案》已经市政府同意,现印发给你们,请认真贯彻执行。
辛集市人民政府办公室2018年10月9日辛集市“四好农村路”示范乡(镇)、示范村创建实施方案为加快推进全市“四好农村路”建设,实现建养管运协调可持续发展,确保到2020年实现“建好、管好、护好、运营好”农村公路目标,根据《河北省人民政府办公厅关于印发河北省深入推进“四好农村路”建设三年行动计划(2018-2020年)的通知》(〔2018〕—44)文件精神,结合我市“四好农村路”示范市创建工作,进一步夯实乡镇政府、经济开发区管委会、村民委员会主体责任,有效提升乡村公路建养管运水平,特制定本实施方案。
一、指导思想认真贯彻落实习近平总书记对四好农村公路工作重要指示批示精神,将“四好农村路”示范乡(镇)、示范村创建与乡村振兴战略相结合,以路美村、以村带路、路景融合。
不断增强人民群众的获得感、幸福感、安全感,为奋力建设交通强市、打赢脱贫攻坚战和全面建成小康社会提供坚实有力的交通保障。
二、组织机构成立辛集市“四好农村路”示范乡(镇)、示范村创建领导小组,组长由副市长张立明同志担任,副组长由市交通运输局局长甘敬儒同志担任,成员单位为市财政局、市交通运输局、市林业局、市商务局、市政府督查室、各乡镇(园区)。
领导小组下设办公室,办公室设在市交通运输局,办公室主任由郭丙午同志担任,主要负责统筹协调全市“四好农村路”示范乡(镇)、示范村创建工作。
2024年村道建设工作方案____年村道建设工作方案一、背景与目标随着我国城乡发展不平衡的问题逐渐凸显,农村发展问题也变得愈发突出。
不少农村地区的交通条件相对较差,村道狭窄、坑洼、交通不便等问题严重制约了农村经济的发展和群众的生产生活。
因此,____年的村道建设工作应以改善农村村道交通条件为目标,积极推进农村交通基础设施的建设,提高农民的出行便利性和交通安全水平。
二、工作重点和内容1. 制定村道建设规划根据农村实际情况,制定村道建设规划,明确建设目标、路线和里程,规划好村道的宽度、水泥路面硬化情况等基本要求,并结合村民的意见和需求,编制出符合村民实际情况和发展需求的村道建设蓝图。
2. 提升村道硬化覆盖率重点解决农村地区的泥土路问题,加大力度进行水泥(沥青)路面硬化工作。
根据实际情况,科学合理地确定硬化覆盖村道的范围和顺序,提高农村村道硬化覆盖率,努力改善交通条件,解决村民出行难题。
3. 加强村道修缮和维护加强对村道的日常维护,及时清理沟渠,修复坑洼路面,确保村道的平整与通行安全。
同时,加强村道边坡护坡工作,防止因雨水侵蚀或人为损坏而导致的坍塌事故。
4. 完善村道交通设施逐步完善村道交通设施,包括设置交通标志、限速标志、指示牌等,提高农村交通安全水平。
在村道两旁设立照明灯,提供夜间交通和村民夜间出行的便利,加强农村自然村道的标线工作,为驾驶员和村民提供准确的行车指引。
5. 发展农村公共交通积极开展农村公共交通试点,建设农村公交站点,引入和推广电动车或小型巴士等绿色、节能的交通工具,提高农村公共交通的便利性和覆盖范围,为农民提供更加便捷的出行选择。
6. 加强村道建设管理加强对村道建设工程的管理,确保工程质量,杜绝低质工程的发生。
落实村道建设的责任主体和监管机构,加强对工程进展的监督检查,及时解决工程中的问题,确保建设工程按时、按质完成。
三、工作措施1. 加大资金投入增加对村道建设的资金投入,确保村道建设项目的顺利进行。

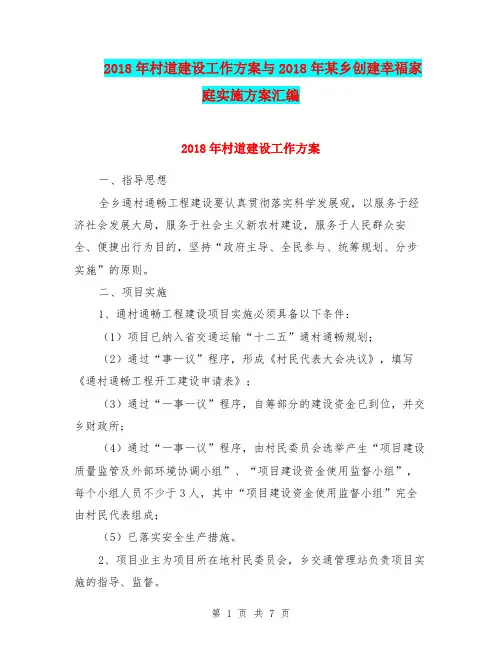

2018年村道建设工作方案
一、指导思想
全乡通村通畅工程建设要认真贯彻落实科学发展观,以服务于经济社会发展大局,服务于社会主义新农村建设,服务于人民群众安全、便捷出行为目的,坚持“政府主导、全民参与、统筹规划、分步实施”的原则。
二、项目实施
1、通村通畅工程建设项目实施必须具备以下条件:
(1)项目已纳入省交通运输“十二五”通村通畅规划;
(2)通过“事一议”程序,形成《村民代表大会决议》,填写《通村通畅工程开工建设申请表》;
(3)通过“一事一议”程序,自筹部分的建设资金已到位,并交乡财政所;
(4)通过“一事一议”程序,由村民委员会选举产生“项目建设质量监管及外部环境协调小组”、“项目建设资金使用监督小组”,每个小组人员不少于3人,其中“项目建设资金使用监督小组”完全由村民代表组成;
(5)已落实安全生产措施。
2、项目业主为项目所在地村民委员会,乡交通管理站负责项目实施的指导、监督。
3、通村通畅工程建设要遵循“因地制宜、量力而行”的原则。
拟申请实施的项目,由各村提出申请,县农村公路建设项目管理处组织专业技术人员进行实地放线,提供标准设计图纸(标准横断面图,路面结构图,会车道平面设计图,挡土墙、边沟、涵洞、警示墩设计图等),各村在乡交管站的指导下,按照村民自愿、民主决策、“一事一议”的方式组织实施。
4、施工队伍由各村在县交通部门提供的诚信施工队伍库中采用“一事一议”方式开展竞争性选择产生。
5、实施项目公示制度。
经批准实施的项目,必须在村委会以及施工现场设立项目公示牌,公示牌的内容包括:项目名称,项目业主,项目实施的时间、规模、技术标准、资金筹集和使用安排,施工单位及联系人,主要施工工艺,质量控制措施,质量监督人员及举报电话等。
设立的期限从开工之日起至该项目交(竣)工验收合格止。
6、通村通畅工程建设过程中,涉及占用土地、房屋及其他拆迁工作,由各村民委员会按照“一事一议”原则自行调整和解决,并做好群众工作,确保施工外部环境良好,保证工程建设顺利进行。
7、通村通畅工程建设项目工期原则上不超过12个月。
8、通村通畅工程建设采用项目合同制。
县交通运输局制定标准合同范本,规范业主与施工方权利义务。
9、技术标准:路基、路面宽度不小于4.5米,转弯半径不小于15米,纵坡坡度不大于12%。
会车道数量每公里不少于3处,每处宽度不小于2米,长度不小于20米。
10、质量要求:
(1)路基工程:路基须平整、密实、稳定,碾压后无车辙,路线平纵线形顺适,边坡稳定,挡土墙符合要求。
(2)路面工程:5%水泥(或石灰)稳定碎石基层厚度不小于15厘米,宽度不小于3.5米;c30水泥混凝土面层(抗折强度4.5mpa)厚度不小于18厘米,宽度不小于4.5米。
(3)排水设施:浆砌边沟泄水断面尺寸(不含路面厚度)不小于40厘米×40厘米(宽×高),且须m15砂浆趟底,外壁整齐高于路面5厘米且须抹面。
涵洞设置须满足排水要求,保证排水通畅。
(4)原有路线因地形地质限制、需深挖高填或拆迁较多才能满足4.5米宽度要求的,或原有路基情况较好,不设水泥(或石灰)稳定碎石基层可满足需求的,可由村民委员会提出书面申请,经县交通部门现场调查,书面批准并提出实施方案。
方可实施建设。
(5)未设置水泥(或石灰)稳定碎石基层的路段,c30水泥混凝土面层(抗折强度4.5mpa)厚度不得小于22厘米。
11、通村通畅工程建设过程中,应同时设置各种安全设施、标志标牌等,减少安全隐患。
12、XX年—XX年通村通畅工程补助标准(含上级补助资金)为:少数民族乡40万元/公里,项目不足资金通过村民代表大会,采取“一事一议”的办法,广泛发动群众自筹资解决。
13、通村通畅工程在实施过程中,路基工程必须经县交通运输局组织验收合格后方可实施路面工程。
项目建设完工后,必须经乡初验合格,由村民委员会填写通村通畅工程交工验收申请表,向县交通运输局提出书面交工验收申请,由通村通畅工程验收组进行交工验收。
14、验收合格的通村通畅工程,交由项目所属村村民委员会进行养护管理。
三、项目安排
XX年通村通畅工程项目,在乡政府积极争取下,县下达我乡10.2公里。
由于今年项目要求高,建设难度大,各村在任务下达后,必须高度重视,认真组织实施,高标准、高质量完成通村通畅工程项目。
