压力管道焊接施工工艺标准
- 格式:doc
- 大小:95.50 KB
- 文档页数:16
压力管道焊接工艺评定范围
1.焊接材料的选择和质量要求:焊接材料应符合国家相关标准和规定,具有良好的焊接性能和机械性能,同时要满足工程设计要求。
2. 焊接工艺的选择和评定:对于不同材质、壁厚和规格的管道,应根据具体情况选择合适的焊接工艺,同时要对所选工艺进行评定,确保其可以满足工程要求。
3. 焊接操作人员的资质和培训要求:操作人员应具备相应的资质和培训经历,熟悉所使用的焊接工艺和设备,能够正确地进行焊接操作,并保证焊接质量。
4. 焊接过程的监控和控制:在焊接过程中,应对焊接参数进行监控和控制,及时发现和纠正焊接缺陷,确保焊接质量。
5. 焊接质量的检验和评定:对焊接质量进行全面的检验和评定,包括裂纹、气孔、夹杂物等缺陷的检测,以及机械性能、化学成分等指标的测试,确保焊接质量符合要求。
综上所述,压力管道焊接工艺评定范围是对压力管道焊接过程中各方面要素进行评定和控制,以确保焊接质量符合工程设计要求和国家相关标准和规定。
- 1 -。

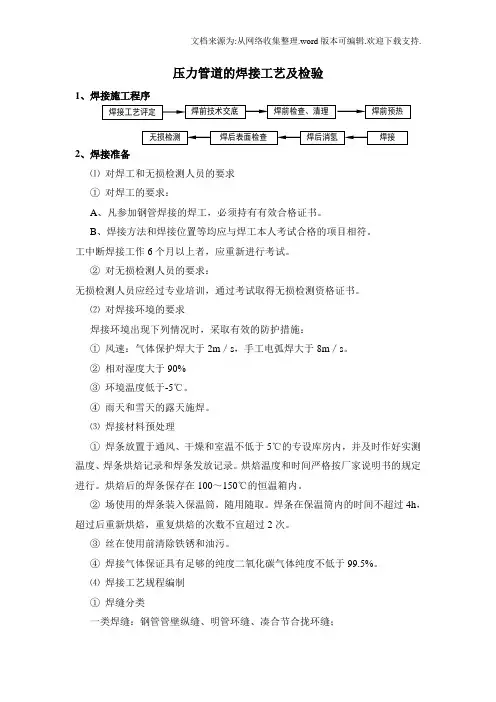

压力管道的焊接工艺及检验1、焊接施工程序2、焊接准备⑴ 对焊工和无损检测人员的要求 ① 对焊工的要求:A 、凡参加钢管焊接的焊工,必须持有有效合格证书。
B 、焊接方法和焊接位置等均应与焊工本人考试合格的项目相符。
工中断焊接工作6个月以上者,应重新进行考试。
② 对无损检测人员的要求:无损检测人员应经过专业培训,通过考试取得无损检测资格证书。
⑵ 对焊接环境的要求焊接环境出现下列情况时,采取有效的防护措施:① 风速:气体保护焊大于2m /s ,手工电弧焊大于8m /s 。
② 相对湿度大于90% ③ 环境温度低于-5℃。
④ 雨天和雪天的露天施焊。
⑶ 焊接材料预处理① 焊条放置于通风、干燥和室温不低于5℃的专设库房内,并及时作好实测温度、焊条烘焙记录和焊条发放记录。
烘焙温度和时间严格按厂家说明书的规定进行。
烘焙后的焊条保存在100~150℃的恒温箱内。
② 场使用的焊条装入保温筒,随用随取。
焊条在保温筒内的时间不超过4h ,超过后重新烘焙,重复烘焙的次数不宜超过2次。
③ 丝在使用前清除铁锈和油污。
④ 焊接气体保证具有足够的纯度二氧化碳气体纯度不低于99.5%。
⑷ 焊接工艺规程编制 ① 焊缝分类一类焊缝:钢管管壁纵缝、明管环缝、凑合节合拢环缝;二类焊缝:管壁环缝,加劲环、阻水环的对接焊缝和阻水环角焊缝。
三类焊缝:不属于一、二类的其他焊缝。
②焊接工艺评定600kg级钢板我局在多个电站使用,具有现成的焊接工艺评定和成熟的焊接水平,因此采用现有的焊接工艺评定,并在现场按照经监理人批准的焊接程序和工艺,通过生产性焊接试验加以修定并完善制造订出用于工程实际的焊接规范。
试板与实际使用的焊件相同,试验在监理监督下进行。
③编制焊接工艺规程钢管施焊前,根据已批准的焊接工艺评定(PQR)报告,结合本工程的实际情况,编制压力钢管焊接工艺规程(WPS)。
3、生产性焊接工艺⑴焊接方法焊接包含环缝的焊接、纵缝的焊接、加劲环的焊接、灌浆孔的补强板的焊接,其他附件的焊接。
工业管道的焊接标准和施工工艺1.1.1管道组成件必须具有制造厂的合格证明书,否则应补所缺项目的检验。
1.1.2焊接工程中所用的母材和焊接材料应具备出厂质量合格证明书或质量复验报告。
1.1.3焊接工程中应优先选用已列入国家标准或部颁标准的母材和焊接材料。
1.1.4如设计选用未列入标准的母材和焊接材料,应说明该材料的可焊性,并提出满足设计要求的焊接工艺试验资料。
1.2.1焊接设备:包括交流电焊机、直流电焊机、氩弧焊机。
1.2.2机具包括:坡口加工机、切割机、角向磨光机、台式钻诃、等离子弧切割机、焊矩。
1.2.3计量器具包括:柜式水平仪、焊接检验尺,内外径千分尺、内外径卡尺、深度游标尺、高度游标尺、万能角度尺、光学水准仪、光学经纬仪。
1.2.4液压千斤顶、液压式万能材料试验机、热处理设备、微控电子式拉力试验机、便携式数显里氏硬度计、光谱分析仪。
1.2.5探伤设备及其它: X 射线擦伤机、超声波探伤仪、梯粉探伤机、智能化 X 射线探伤机、远红外线干燥机。
1.3.1与管道有关的土建工程、金属结构工程检验合格,满足管道安装要求。
1.3.2与管道连接的机械设备,容器已找正固定,或已确定管口方位及标高。
1.3.3管道组成件已清理完毕,并满足设计规定的特殊清理要求。
1.3.4管道加工及预制完成,并编号。
1.3.5焊接平台按工程要求制作完成。
备料施焊1.4.1 工艺流程:1.4.2 焊工1.压力管道所用焊工必须取得由长沙市技术监督局批准颁发的《锅炉 压力容器焊工合格证》,且只限于焊接《合格证》内规定的项目。
2 .“压力容器焊工合格证”有效期为三年,超过有效期后必须重新办 理,否则视为无效。
3.焊工累计合格项目满足 GB235-82 中表 4.4.1 规定的所有材质的焊 接。
4.焊工操作评定:焊工操作评定考试的技术要求,由技术人员制订, 要求符合有关规范、标准、管理法令及用户的技术条件。
每一焊工都应有 鉴别的编号,且对焊工应不断观察其操作状况与重新评定的需要。
管道焊接施工工艺标准规范标准规范标准规范标准.本文介绍了管道焊接施工工艺标准,适用于工厂管道预制加工和野外现场管道安装工程的焊接施工作业指导。
引用了多个标准,包括《特种设备焊接工艺评定》、《工业金属管道工程施工及验收规范》、《电力建设施工及技术验收规范》等。
术语方面介绍了焊接电弧焊的概念。
管道焊接施工工艺标准适用于工厂管道预制加工和野外现场管道安装工程的焊接施工作业指导。
为确保施工质量,引用了多个标准,包括《特种设备焊接工艺评定》、《工业金属管道工程施工及验收规范》、《电力建设施工及技术验收规范》等。
同时,术语方面介绍了焊接电弧焊的概念。
自动焊是一种电弧焊焊接方法,用于管道焊接的常见方法包括热丝熔化极氩弧焊、涂层焊丝氩弧焊、药芯焊丝富氩二氧化碳焊混、(半)自动下向焊、二氧化碳(半)自动焊、埋弧自动焊等六种。
施工准备由现场施工项目经理组织,项目部管理人员参与,按照准备工作计划有序地做好人力、物资、技术等准备工作,并将施工准备工作贯穿于施工全过程,包括阶段施工准备、专业施工准备和工序施工准备。
技术准备包括熟悉技术图纸、进行技术交底,组织技术人员了解焊接工艺和质量的详细要求,并提出焊接方案,编制焊接技术资料,包括焊接工艺评定和焊接工艺规程或焊接作业指导书以及焊接质量控制资料等。
还需要进行焊工培训,包括操作技能和安全操作等。
物资准备包括管材、焊材、预热器材、焊接及热处理设备与器材、探伤设备与器材、耐压试验设施,并需要验收所提供的各类物资的质量合格证。
施工设施准备包括切割设备、焊接设备、预热设备、热处理设备、焊后残余应力消除设备、探伤设备、检验、检测、试验工具与设备等,以及耐压试验设施。
作业条件准备需要根据具体情况进行准备,包括环境条件、安全保障、作业人员的健康状况等。
4.4.1 焊接资质要求焊接工程师证、焊工合格证和无损检测证。
4.4.2 焊材库要求符合焊接材料二级库管理的标准规定,包括通风设施、温湿度测量计、焊条烘焙箱及保温桶、焊材堆放架和焊材管理制度等设施。

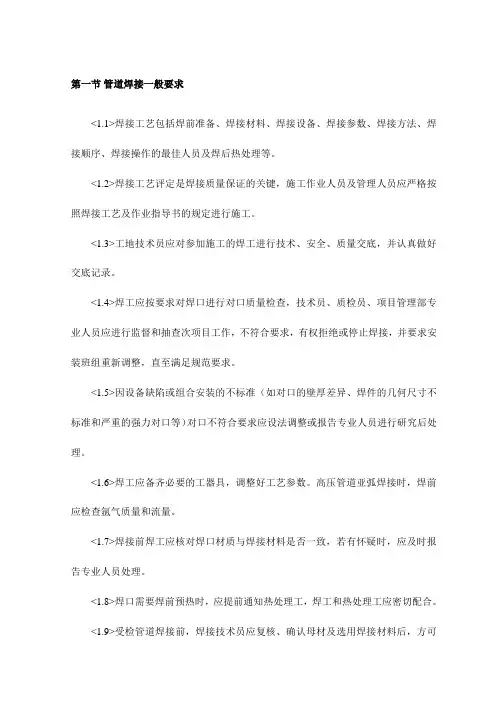

第一节管道焊接一般要求<1.1>焊接工艺包括焊前准备、焊接材料、焊接设备、焊接参数、焊接方法、焊接顺序、焊接操作的最佳人员及焊后热处理等。
<1.2>焊接工艺评定是焊接质量保证的关键,施工作业人员及管理人员应严格按照焊接工艺及作业指导书的规定进行施工。
<1.3>工地技术员应对参加施工的焊工进行技术、安全、质量交底,并认真做好交底记录。
<1.4>焊工应按要求对焊口进行对口质量检查,技术员、质检员、项目管理部专业人员应进行监督和抽查次项目工作,不符合要求,有权拒绝或停止焊接,并要求安装班组重新调整,直至满足规范要求。
<1.5>因设备缺陷或组合安装的不标准(如对口的壁厚差异、焊件的几何尺寸不标准和严重的强力对口等)对口不符合要求应设法调整或报告专业人员进行研究后处理。
<1.6>焊工应备齐必要的工器具,调整好工艺参数。
高压管道亚弧焊接时,焊前应检查氩气质量和流量。
<1.7>焊接前焊工应核对焊口材质与焊接材料是否一致,若有怀疑时,应及时报告专业人员处理。
<1.8>焊口需要焊前预热时,应提前通知热处理工,焊工和热处理工应密切配合。
<1.9>受检管道焊接前,焊接技术员应复核、确认母材及选用焊接材料后,方可进行焊接操作。
<1.10>管道坡口应采用机械方法加工。
不提倡采用气割方法加工,如采用气割方法加工坡口,应将淬硬层打磨干净。
<1.11>焊接方法应在焊接工艺评定的基础上选择。
受检管道的焊接方法主要包括手工电弧焊(SMAW)、钨极氩弧焊(TIG)及手工钨极氩弧焊打底手工电弧焊盖面(TIG /SMAW)。
<1.12>作业指导书中应规定分项工程的焊接方法,次焊接方法应与焊接工艺评定相符。
<1.13>我们将选派现场施工管理经验非常丰富具有国家注册建造师资质的工程师担任该工程项目经理,负责该项目的施工,设一名现场技术负责人、质量员、安全员、资料员等管理人员齐备的高素质的领导班子。

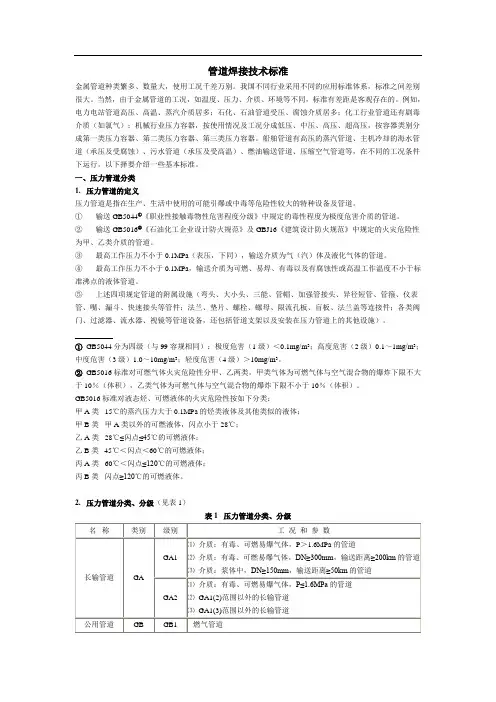

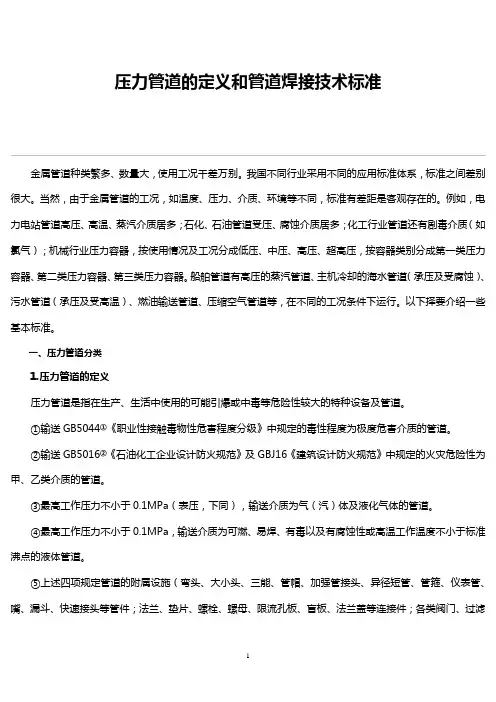

压力管道的定义和管道焊接技术标准金属管道种类繁多、数量大,使用工况千差万别。
我国不同行业采用不同的应用标准体系,标准之间差别很大。
当然,由于金属管道的工况,如温度、压力、介质、环境等不同,标准有差距是客观存在的。
例如,电力电站管道高压、高温、蒸汽介质居多;石化、石油管道受压、腐蚀介质居多;化工行业管道还有剧毒介质(如氯气);机械行业压力容器,按使用情况及工况分成低压、中压、高压、超高压,按容器类别分成第一类压力容器、第二类压力容器、第三类压力容器。
船舶管道有高压的蒸汽管道、主机冷却的海水管道(承压及受腐蚀)、污水管道(承压及受高温)、燃油输送管道、压缩空气管道等,在不同的工况条件下运行。
以下择要介绍一些基本标准。
一、压力管道分类1.压力管道的定义压力管道是指在生产、生活中使用的可能引爆或中毒等危险性较大的特种设备及管道。
①输送GB5044①《职业性接触毒物性危害程度分级》中规定的毒性程度为极度危害介质的管道。
②输送GB5016②《石油化工企业设计防火规范》及GBJ16《建筑设计防火规范》中规定的火灾危险性为甲、乙类介质的管道。
③最高工作压力不小于0.1MPa(表压,下同),输送介质为气(汽)体及液化气体的管道。
④最高工作压力不小于0.1MPa,输送介质为可燃、易焊、有毒以及有腐蚀性或高温工作温度不小于标准沸点的液体管道。
⑤上述四项规定管道的附属设施(弯头、大小头、三能、管帽、加强管接头、异径短管、管箍、仪表管、嘴、漏斗、快速接头等管件;法兰、垫片、螺栓、螺母、限流孔板、盲板、法兰盖等连接件;各类阀门、过滤器、流水器、视镜等管道设备,还包括管道支架以及安装在压力管道上的其他设施)。
①GB5044分为四级(与99容规相同):极度危害(1级)<0.1mg/m3;高度危害(2级)0.1~1mg/m3;中度危害(3级)1.0~10mg/m3;轻度危害(4级)>10mg/m3。
②GB5016标准对可燃气体火灾危险性分甲、乙两类,甲类气体为可燃气体与空气混合物的爆炸下限不大于10%(体积),乙类气体为可燃气体与空气混合物的爆炸下限不小于10%(体积)。

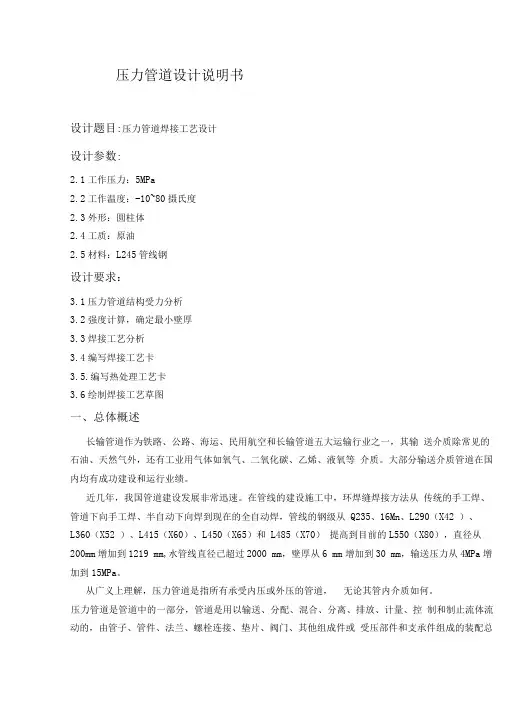

压力管道设计说明书设计题目:压力管道焊接工艺设计设计参数:2.1工作压力:5MPa2.2工作温度:-10~80摄氏度2.3外形:圆柱体2.4工质:原油2.5材料:L245管线钢设计要求:3.1压力管道结构受力分析3.2强度计算,确定最小壁厚3.3焊接工艺分析3.4编写焊接工艺卡3.5.编写热处理工艺卡3.6绘制焊接工艺草图一、总体概述长输管道作为铁路、公路、海运、民用航空和长输管道五大运输行业之一,其输送介质除常见的石油、天然气外,还有工业用气体如氧气、二氧化碳、乙烯、液氧等介质。
大部分输送介质管道在国内均有成功建设和运行业绩。
近几年,我国管道建设发展非常迅速。
在管线的建设施工中,环焊缝焊接方法从传统的手工焊、管道下向手工焊、半自动下向焊到现在的全自动焊,管线的钢级从Q235、16Mn、L290(X42 )、L360(X52 )、L415(X60)、L450(X65)和L485(X70)提高到目前的L550(X80),直径从200mm增加到1219 mm,水管线直径已超过2000 mm,壁厚从6 mm增加到30 mm,输送压力从4MPa增加到15MPa。
从广义上理解,压力管道是指所有承受内压或外压的管道,无论其管内介质如何。
压力管道是管道中的一部分,管道是用以输送、分配、混合、分离、排放、计量、控制和制止流体流动的,由管子、管件、法兰、螺栓连接、垫片、阀门、其他组成件或受压部件和支承件组成的装配总成。
压力管道具有以下特点:(1)、压力管道是一个系统,相互关联相互影响,牵一发而动全身。
(2)、压力管道长径比很大,极易失稳,受力情况比压力容器更复杂。
压力管道内流体流动状态复杂,缓冲余地小,工作条件变化频率比压力容器高(如高温、高压、低温、低压、位移变形、风、雪、地震等都有可能影响压力管道受力情况)。
(3))管道组成件和管道支承件的种类繁多,各种材料各有特点和具体技术要求,材料选用复杂。
(4)、管道上的可能泄漏点多于压力容器,仅一个阀门通常就有五处。
压力管道与法兰焊接工艺规程1.总则;为加强的焊接质量,防止法兰变型,管道漏油。
给公司造成经济损失,管道的焊接必须采用手工电弧焊。
2.焊前准备2.1坡口加工后应进行外观检查,其表面不得与裂纹、夹层等缺陷。
2.2焊接接头组对前,应用手工或机械方法清理内外表面,在坡口两侧20mm范围不得有油漆、毛刺、锈斑、氧化皮及其他对焊接过程有害的杂物。

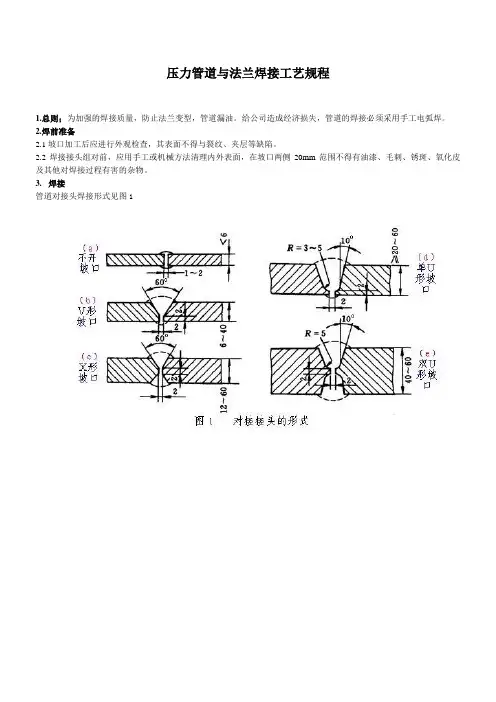

3.焊接管道对接头焊接形式见图1管道与对焊法兰如图a,钢管与法兰颈部对焊管道与平焊法兰如图3.0.2,钢管外径插入法兰内径焊接3.1定位焊应与正式焊接工艺相同,其焊缝长度宜为10~15mm,高宜为2~4mm,且不超过壁厚的2/3.3.2不得在焊件表面引弧或试验电流,焊件表面不得有电弧擦伤等缺陷。
3.3定位焊的焊缝不得有裂纹及其它缺陷,若发现缺陷应及时清除,定位焊焊道的两端应修磨成缓坡形。
3.4在保证焊透及熔合良好的条件下,应选用小的焊接参数,采用短弧、多层多焊道,层间温度控制在60℃以下。
3.5有耐腐蚀性要求的双面焊焊缝,与介质接触的一侧应最后焊接。
3.6采用手工电弧焊打底但施焊者必须具备相应焊工合格项目,其焊接工艺参数见下表:3.7在焊接中应确保起弧与收弧的质量,收弧时应将弧坑填满,多层焊的层间接头应相互错开。
3.8为防止焊接法兰盘的变型,法兰盘和管道打底焊接时应分为三段焊接应小电流焊接。
第二遍时电流可适应调大,电流参数见上表。
3.9焊接完毕后,应及时将焊缝表面的熔渣及附近的飞溅物清理干净,并检查焊口质量。
4.要求质检检收4.1焊口要求外观平整。
4.2法兰盘焊完后不得变型超过0.15-0.30mm。
不合格作废,根据法兰和管道粗细进行处理【主任和操作员】焊接电流的选择主要根据焊条直径选择电流,焊接电流选择注:立、仰、横焊电流应比平焊小10%左右。
焊角焊缝时,电流要稍大些。
打底焊时,特别是焊接单面焊双面成形焊道时,使用的焊接电流要小;填充焊时,通常用较大的焊接电流;盖面焊时,为防止咬边和获得较美观的焊缝,使用的电流稍小些。
记录焊工代号,并将简图列入产品质量证明书中提供给用户。
(5)焊接接头返修的要求①应分析缺陷产生的原因,提出相应的返修方案。
②返修应编制详细的返修工艺,经焊接责任工程师批准后才能实施。
返修工艺至少应包括:缺陷产生的原因;避免再次产生缺陷的技术措施;焊接工艺参数的确定;返修焊工的指定;焊材的牌号及规格;返修工艺编制人、批准人的签字。
③同一部位(指焊补的填充金属重叠的部位)的返修次数不宜超过2次。
超过2次以上的返修,应经制造单位技术总负责人批准,并应将返修的次数、部位、返修后的无损检测结果和技术总负责人批准字样记入压力容器证明书的产品制造变更报告中。
④返修的现场记录应详尽,其内容至少包括坡口形式、尺寸、返修长度、焊接工艺参数(焊接电流、电弧电压、焊接速度、预热温度、层间温度、后热温度和保温时间、焊材牌号及规格、焊接位置等)和施焊者及其钢印等。
⑤要求焊后热处理的压力容器,应在热处理前焊接返修,如在热处理后进行焊接返修,返修后再进行热处理。
⑥有抗晶间腐蚀要求的奥氏体不锈钢制压力容器,返修部位仍需保证原有的抗晶间腐蚀性能。
⑦压力试验后需返修的,返修部位必须按原要求经无损检测合格。
由于焊接接头或接管泄漏而进行返修的,或返修深度大1/2壁厚的压力容器,还应重新进行压力试验。
钢制压力容器及其受压元件应按GB 150的有关规定进行焊后热处理。
2. 钢制压力容器(GB 150-1998)本标准规定了钢制压力容器的设计、制造、检验和验收要求,适用于设计压力不大于35MPa的容器;本标准内容有:范围、引用标准、总论、材料、内压圆筒和内压球壳、外压圆筒和外压球壳、封头、开孔和开孔补强、法兰、制造、检验和验收及附录(内容有材料的补充规定、指导性规定、低温压力容器、非圆形截面容器、焊接结构等)。
3. 电力建设施工及验收技术规范(管道篇)(DL 5031-1994)本规范是中华人民共和国电力行业标准,内容有总则、术语、管子、管件和管道附件及阀门的检验,管子、管件及管道附件的配制;管道安装,管道系统的试验和清洗以及工程验收。

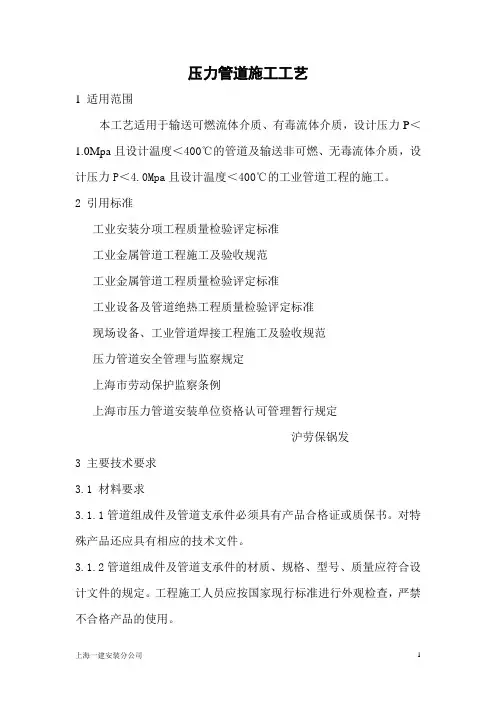

压力管道施工工艺1 适用范围本工艺适用于输送可燃流体介质、有毒流体介质,设计压力P<1.0Mpa且设计温度<400℃的管道及输送非可燃、无毒流体介质,设计压力P<4.0Mpa且设计温度<400℃的工业管道工程的施工。
2 引用标准工业安装分项工程质量检验评定标准工业金属管道工程施工及验收规范工业金属管道工程质量检验评定标准工业设备及管道绝热工程质量检验评定标准现场设备、工业管道焊接工程施工及验收规范压力管道安全管理与监察规定上海市劳动保护监察条例上海市压力管道安装单位资格认可管理暂行规定沪劳保锅发3 主要技术要求3.1 材料要求3.1.1 管道组成件及管道支承件必须具有产品合格证或质保书。
对特殊产品还应具有相应的技术文件。
3.1.2 管道组成件及管道支承件的材质、规格、型号、质量应符合设计文件的规定。
工程施工人员应按国家现行标准进行外观检查,严禁不合格产品的使用。
3.1.3 材料应按施工阶段分批进场,对送到现场的材料应根据材质和规格的不同分别存放,妥善保管,并做好标识,以免产生错用事故。
3.1.4 管道阀门应按设计要求及规范规定,进行壳体压力试验和密封试验,不合格的不得使用。
3.2 主要机具3.2.1 常用机具:人字梯、竹梯、三脚架、龙门轧头、台虎钳、钢锯、榔头、扳头、锉刀、水平尺、圆规、钢卷尺、角尺、手电钻、台钻、砂轮切割机、弯管机、手弧焊机、氩弧焊机等。
3.2.2 专用机具:管子铰板、管子钳、试压泵、套丝机、坡口机等。
3.3 施工准备3.3.1 施工前必须认真熟悉施工图纸和有关技术资料,对工艺流程、工作介质、压力、温度等工艺条件和所使用的材料及附件的材质、型号、规格了解清楚。
3.3.2 施工前应根据施工图纸,并结合现场实际情况,确定管路的合理走向,并应核对预留孔的座标位置及尺寸,是否正确,有无遗漏,发现问题应及时协调解决。
3.3.3 在管道密集的部位,应注意交错情况,并画出管道空间交错草图,并选择合理的支、吊架形式。
压力管道的焊接工艺及检验1、焊接施工程序2、焊接准备⑴ 对焊工和无损检测人员的要求① 对焊工的要求:A 、凡参加钢管焊接的焊工,必须持有有效合格证书。
B 、焊接方法和焊接位置等均应与焊工本人考试合格的项目相符。
工中断焊接工作6个月以上者,应重新进行考试。
② 对无损检测人员的要求:无损检测人员应经过专业培训,通过考试取得无损检测资格证书。
⑵ 对焊接环境的要求焊接环境出现下列情况时,采取有效的防护措施:① 风速:气体保护焊大于2m /s ,手工电弧焊大于8m /s 。
② 相对湿度大于90%③ 环境温度低于-5℃。
④ 雨天和雪天的露天施焊。
⑶ 焊接材料预处理① 焊条放置于通风、干燥和室温不低于5℃的专设库房内,并及时作好实测温度、焊条烘焙记录和焊条发放记录。
烘焙温度和时间严格按厂家说明书的规定进行。
烘焙后的焊条保存在100~150℃的恒温箱内。
② 场使用的焊条装入保温筒,随用随取。
焊条在保温筒内的时间不超过4h ,超过后重新烘焙,重复烘焙的次数不宜超过2次。
③ 丝在使用前清除铁锈和油污。
④ 焊接气体保证具有足够的纯度二氧化碳气体纯度不低于%。
⑷ 焊接工艺规程编制 焊前技术交底 焊接 焊前预热焊前检查、清理 焊后消氢 焊后表面检查 无损检测 焊接工艺评定①焊缝分类一类焊缝:钢管管壁纵缝、明管环缝、凑合节合拢环缝;二类焊缝:管壁环缝,加劲环、阻水环的对接焊缝和阻水环角焊缝。
三类焊缝:不属于一、二类的其他焊缝。
②焊接工艺评定600kg级钢板我局在多个电站使用,具有现成的焊接工艺评定和成熟的焊接水平,因此采用现有的焊接工艺评定,并在现场按照经监理人批准的焊接程序和工艺,通过生产性焊接试验加以修定并完善制造订出用于工程实际的焊接规范。
试板与实际使用的焊件相同,试验在监理监督下进行。
③编制焊接工艺规程钢管施焊前,根据已批准的焊接工艺评定(PQR)报告,结合本工程的实际情况,编制压力钢管焊接工艺规程(WPS)。
3、生产性焊接工艺⑴焊接方法焊接包含环缝的焊接、纵缝的焊接、加劲环的焊接、灌浆孔的补强板的焊接,其他附件的焊接。
压力管道的施工工艺及其流程压力管道是一种在工业和民用设施中广泛应用的管道类型。
由于涉及到高压气体或液体的运输,因此其施工工艺和流程十分重要。
本文将介绍压力管道的施工工艺及其流程。
一、前期准备1.方案设计在施工前,需要进行方案设计。
设计人员需要根据管道的用途、周围环境以及安装条件等方面考虑,确定管道的布置方案、管道种类及连接方式。
2.材料选购根据设计方案,需要选购专门用于压力管道的材料,例如管道、管件、阀门、管夹等。
同时鉴定材料的质量,以确保施工质量。
3.压力测试在施工开始前,需要进行压力测试。
测试过程中需要加压到管道耐受的最高工作压力上,观察是否有渗漏现象。
二、施工工艺1.管道切割首先进行的是管道切割。
根据设计方案,将管道切割成各种长度,并进行法兰或螺母加工,以便后续连接。
2.组装连接管道的组装连接是整个施工过程中最重要的步骤。
组装时需要保证每个管件的尺寸精确,连接才能够做到完美接合。
组装后需要进行严格的气密性测试,以便后续工作的顺利进行。
3.防腐处理防腐处理是保护管道的关键步骤。
高品质的涂料和化学药剂可以为管道提供有效的防腐保护。
4.焊接对于某些特殊要求的管道,需要采用焊接工艺进行连接。
在焊接过程中需要进行严格的安全措施,以保证焊接人员的安全和焊接品质。
5.气密性测试在管道连接完成后,需要进行气密性测试。
测试压力需要达到管道的最高工作压力,一旦出现渗漏情况,需要及时停工进行修补,直到气密性测试合格。
三、施工流程1.制定施工计划在前期准备阶段,需要确定施工计划。
一般而言,施工计划需要包括材料选购、管道布置设计、管道连接、防腐处理、焊接和气密性测试等步骤。
同时需考虑到施工过程中可能出现的问题和突发状况。
2.人员分工根据施工计划,需要对人员进行分工。
一般而言,施工队伍应包含管道安装与焊接专家、安全负责人和管道测试人员等。
3.采购材料在施工开始前,需要采购专门用于压力管道的材料。
这一过程需要谨慎进行,以保证选择的材料具有高品质,达到所需的工程标准。
压力管道安装通用工艺规程1管道的连接.1。
1螺纹连接的要求:(1)由于螺纹规格尺寸的影响,一般无缝钢管外径偏小无法进行螺纹加工,所以无缝钢管不能采用螺纹连接.(2)当无缝钢管安装中遇到螺纹连接的阀门及配件时。
如果管道的工作压力小于1。
0MP时,可以局部采用一段焊接钢管加工成螺纹连接.当管道工作压力大于1。
0MP或温度较高,可采用与管材相同的圆钢,加工成一端带螺纹,一端与无缝钢管内.外径相同的短管供安装使用,不得随意用焊接钢管代替。
(3)在公制螺纹或圆柱形管螺纹的连接中,不是依靠螺纹本身的密封来防止泄漏,而是依靠螺纹紧力来压缩密封垫达到密封作用的螺纹,螺纹上不允许缠绕任何填料。
1。
2法兰连接安装的注意事项:(1)管道安装过程中,法兰与设备接管或管道附件连接时,施工单位一定要预先注意核对,防止出现选用不同的标准或等级的问题。
(2)注意焊接钢管与无缝钢管外径不同,如果忽视这个问题,加工好的法兰有可能不能插人.(3)采用法兰连接的管道,需要改变管径时,可采用异径法兰。
但事先必需征得设计部门同意。
1.3管道对口质量要求:(1)焊口位置应避开应力集中区且便于施焊及热处理。
(2)管道组装前应将焊口表面及附近母材内外壁的油.漆。
垢。
锈等清理干净. (3)对接管口端面应与管子中心线垂直,其偏差不得超过规定. (4)焊件对口时应做到内壁平齐,其错口值应符合GB50235的规定。
(5)焊接施工现场应采取防风.防雨.防寒.防雪等措施。
2管道预制组装注意事项:(1)进入管道预制场的所有材料,需经认真检验,符合GB50235—97标准的规定。
(2)管道的加工,包括管子的切割。
弯管制作.卷管加工。
管口翻边。
夹套管等的加工,按GB50235—97的规定进行。
(3)管道的预制。
组装应以设计图为依据,但具体操作时,管段接口之间的几何尺寸,必须以现场实测的管段单线图为标准.(4)对焊后热处理的管段,必需严格执行操作工艺的要求,应做出明显的标志,在热处理前不得搬动,防止应力变化产生裂纹。
压力管道焊接施工工艺标准酒店群工程部2014年3月目录目录 (1)一、不锈钢焊接工艺标准 (3)1、施工准备 (3)2、焊接操作要点 (4)3、质量标准 (10)二、碳钢焊接工艺标准 (11)1、施工准备 (11)2、焊接操作要点 (12)3、质量标准 (16)一、不锈钢焊接工艺标准1、施工准备1.1材料要求:1.1.1 施工现场必须配有符合要求的固定焊条库或流动焊条库。
1.1.2焊材必须具有质量证明书或材质合格证,焊材的保管、烘干、发放、回收严格按《压力管道质保手册》中有关规定执行,焊条的烘干工艺按生产厂家说明书提供的参数进行,如无则按以下参数进行烘干:1.1.3焊丝使用前,必须去除表面的油脂、锈等杂物。
1.1.4保温材料性能必须符合预热及其热处理要求。
1.2 机具要求:1.2.1 焊机为直流焊机,焊机完好、性能可靠、双表指示灵敏且在校准周期内。
1.2.2 预热及热处理的设备完好,性能可靠,检测仪表在校准周期内。
1.2.3 焊工所用的焊条保温筒,刨锤、钢丝刷齐全。
1.3 作业条件1.3.1 人员资格:焊工必须持有相必须施焊对象的合格证。
1.3.2环境条件:施焊前必须确认环境符合下列要求:1)风速:焊条电弧焊小于8m/S;氩弧焊小于2m/S2)相对湿度:相对湿度小于90%3)坏境温度:当环境温度小于0℃时,对不预热的管道焊接前必须在始焊处预热15℃以上,当环境温度低于-20℃时,必须采取保暖措施。
当坏境条件不符合上述要求时,必须采取挡风、防雨等有效保护措施。
2、焊接操作要点2.1焊接坡口形式及对口要求见:QDICC/QB126-2002。
2.2组对时质量要求:内壁整齐,其错口量不超过下列规定:SHA级管道小于O.5mm;SHB级管道不超过1mm;其它管道小于 1.5mm。
组对前必须打磨坡口及两侧各20mm范围内油污、铁锈等,直至露出金属光泽,且于焊前在坡口两侧100mm范围内必须涂上防飞溅涂料。
2.3焊接方法:1)管径小于等于DN50或壁厚小于4mm的对接焊缝采用氩弧焊进行焊接;2)管径大于DN50的管道采用氩弧焊打底,焊条电弧焊盖面。
3)承插或角焊缝采用焊条电弧焊进行焊接。
4)对有熔透性要求的接管焊缝采用氩弧焊打底、焊条电弧焊盖面,对非熔透性接管焊缝采用焊条电弧焊进行焊接。
2.4 点焊点焊时采用TIG焊,点焊方式为过桥方式,其工艺和焊材与正式焊接工艺相同。
焊点数为2-5点,焊点厚度为70%壁厚且不大于6mm 2.5 对口所用的挡板及卡具必须与母材材质相同2.6 焊接工艺。
2.6.1 1Cr18Ni9、1Cr18Ni9Ti的焊接工艺参数1)壁厚小于等于12mm。
2) 壁厚大于12mm。
2.6.2 1Cr18Ni9Ti类钢需要稳定化热处理的焊接工艺参数2.6.3 0Cr19Ni10 焊接工艺参数壁厚小于等于12mm。
2.6.4 SAF2205双相不锈钢的焊接工艺参数2.6.5 1Cr18Ni9Ti、0Cr8Ni9Ti、0Cr18Ni9、00Cr19Ni10、1Cr18Ni9于2205的异种钢焊接接头,采用本标准中2.6.3条焊接工艺参数。
2.6.6 1Cr18Ni9Ti、0Cr8Ni9Ti、0Cr18Ni9、00Cr19Ni10之间的焊缝,若没有晶间腐蚀要求,则采用2.6.1条焊接工艺参数,若有晶间腐蚀要求,则采用 2.6.3条焊接工艺参数2.7 焊接要点1)采用小电流,小摆动的焊接方法。
2)打底时,熔池前沿保持直径为2-3mm的小孔,焊丝以滴状过渡至熔池。
3)背面必须充氩保护,对于预制口管子两端可用海绵封堵,焊口处用医用胶布密封,敞口长度不得大于四分之一周长。
对于固定口在管线长度较短时,必须采用,在管线长度较长,整体充氩困难时,在组对焊口前必须在内部放置易溶纸,易溶纸与关口距离尽可能远(以伸手最方便操作为原则,且大于500mm),然后在坡口处采用局部充氩的方法,无论采用何种方法,都必须在管子内部将空气置换彻底、坡口处有均匀氩气流出时,方允许焊接。
由预热要求的焊口当中断焊接时必须立即对焊口保温缓冷,重新焊接前按原要求重新预热。
4)壁厚大于20mm时,填平焊接宜采用对称焊接,防止焊接变形。
5)承插焊必须两遍成型。
6)焊接完成后,及时清理焊缝表面,进行焊缝外观检查,达到质量标准后,在离焊缝30一 50mm处用没有含锌、硫等元素的涂料写上焊工代号。
2.8焊接注意事项及要求1)焊条筒内不可存放不同牌号的焊条,焊条在保温筒存放时间不得超过4小时。
2)禁止在非焊接部位引弧及电弧擦伤管材表面。
3)打底要控制好电弧,运弧及送丝要均匀,以保证焊缝根部熔合良好。
4)层间焊接接头必须错开,层间清渣要彻底。
5)每道焊缝宽度不必须超过12mm,每层焊缝厚度不必须超道4mm。
6)要严格控制层间温度,层间温度不得大于150℃。
2.9焊缝返修1)焊缝返修必须由持证且有相必须合格项目的焊工担任。
2)返修前必须分析缺陷性质、缺陷的长度和宽度,确认缺陷的部位。
3)清除缺陷方法,采用砂轮机磨削,对根部缺陷,磨削的宽度必须在4-5mm以内。
缺陷清除后,必须对返修部位进行坡口修理,磨槽两侧的角度不得小于25°,磨槽两端的角度不得大于45°。
4)返修的焊接工艺必须与正式焊接相同。
5)焊缝返修的管理程序执行《压力管道质量保证手册》中的规定。
3、质量标准1)焊缝外观成形良好,外形平滑过渡,焊缝宽度以盖过坡口边缘2mm为宜,焊缝表面不得低于母材表面,焊缝余高Δh≤1+0.2b,且不大于3mm,(b为组对后的坡口宽度),角焊缝焊脚高度符合设计规定。
2)焊缝表面不允许有裂纹、未熔合、气孔、夹渣、飞溅物存在。
3)焊缝的咬边深度不得大于O.5mm,连续长度不必须超过1OOmm。
且焊缝两侧咬边总长度不得超过该焊缝长度的10%。
4)焊缝的无损检测方法、比例及合格标准执行图纸要求。
二、碳钢焊接工艺标准1、施工准备1.1材料要求:1.1.1 施工现场必须配有符合要求的固定焊条库或流动焊条库。
1.1.2焊材必须具有质量证明书或材质合格证,焊材的保管、烘干、发放、回收严格按《压力管道质保手册》中有关规定执行,焊条的烘干工艺按生产厂家说明书提供的参数进行,如无则按以下参数进行烘干:1.1.3焊丝使用前,必须去除表面的油脂、锈等杂物。
1.1.4保温材料性能必须符合预热及其热处理要求。
1.2 机具要求:1.2.1 焊机为直流焊机,焊机完好、性能可靠、双表指示灵敏。
1.2.2 预热及热处理的设备完好,性能可靠,检测仪表在校准周期内。
1.2.3 焊工所用的焊条保温筒,刨锤、钢丝刷齐全。
2.2 作业条件1.2.1 人员资格:焊工必须持有相必须施焊对象的合格证。
1.3.2环境条件:施焊前必须确认环境符合下列要求:1)风速:焊条电弧焊小于8m/S;氩弧焊小于2m/S2)相对湿度:相对湿度小于90%3)坏境温度:当环境温度小于0℃时,对不预热的管道焊接前必须在始焊处预热15℃以上,当环境温度低于-10℃时,必须采取保暖措施。
当坏境条件不符合上述要求时,必须采取挡风、防雨等有效保护措施。
2、焊接操作要点2.1焊接坡口形式及对口要求见:QDICC/QB126-2002。
2.2组对时质量要求:内壁整齐,其错口量不超过下列规定:SHA级管道小于O.5mm;SHB级管道不超过1mm;其它管道小于 1.5mm。
组对前必须打磨坡口及两侧各20mm范围内油污、铁锈等,直至露出金属光泽。
2.3焊接方法:1)管径小于等于DN50的采用氩弧焊进行焊接;2)管径大于DN50的管道采用氩弧焊打底,焊条电弧焊盖面。
3)承插或角焊缝采用焊条电弧焊进行焊接。
4)对有熔透性要求的接管焊缝采用氩弧焊打底、焊条电弧焊盖面,对非熔透性接管焊缝采用焊条电弧焊进行焊接。
2.4焊接工艺。
2.4.1 碳钢焊接工艺参数1)壁厚小于等于12mm。
2) 壁厚大于12mm小于26mm。
2.4.2碳钢需要热处理的焊接工艺参数2.4.3 16Mn钢焊接工艺参数壁厚小于等于12mm。
2.5 焊接要点1)每个焊口必须一次连续焊完。
2)由预热要求的焊口当中断焊接时必须立即对焊口保温缓冷,重新焊接前按原要求重新预热。
3)承插焊必须两遍成型:4)焊接完成后,及时清理焊缝表面,进行焊缝外观检查,达到质量标准后,在离焊缝20一 50mm处打上焊工钢印。
2.6焊接注意事项及要求1)焊条筒内不可存放不同牌号的焊条,焊条在保温筒存放时间不得超过4小时。
2)禁止在非焊接部位引弧及电弧擦伤管材表面。
3)打底要控制好电弧,运弧及送丝要均匀,以保证焊缝根部熔合良好。
4)层间焊接接头必须错开,层间清渣要彻底。
5)每道焊缝宽度不必须超过25mm,每层焊缝厚度不必须超道6mm。
6)要严格控制层间温度,层间温度不得低于预热温度。
2.7焊缝返修1)焊缝返修必须由持证且有相必须合格项目的焊工担任。
2)返修前必须分析缺陷性质、缺陷的长度和宽度,确认缺陷的部位。
3)清除缺陷方法,采用砂轮机磨削,对根部缺陷,磨削的宽度必须在4-5mm以内。
缺陷清除后,必须对返修部位进行坡口修理,磨槽两侧的角度不得小于25°,磨槽两端的角度不得大于45°。
4)返修的焊接工艺必须与正式焊接相同。
5)焊缝返修的管理程序执行《压力管道质量保证手册》中的规定。
3、质量标准1)焊缝外观成形良好,外形平滑过渡,焊缝宽度以盖过坡口边缘2mm为宜,焊缝表面不得低于母材表面,焊缝余高Δh≤1+0.2b,且不大于3mm,(b为组对后的坡口宽度),角焊缝焊脚高度符合设计规定。
2)焊缝表面不允许有裂纹、未熔合、气孔、夹渣、飞溅物存在。
3)焊缝的咬边深度不得大于O.5mm,连续长度不必须超过1OOmm。
且焊缝两侧咬边总长度不得超过该焊缝长度的10%。
4)焊缝的无损检测方法、比例及合格标准执行设计图纸要求。
