FIDIC合同条件下工程价款的支付
- 格式:doc
- 大小:23.50 KB
- 文档页数:1
FIDIC施工合同条件FIDIC(International Federation of Consulting Engineers)是国际工程咨询工程师联合会的缩写,是国际上最有影响力的工程合同标准之一。
FIDIC合同分为多个版本,其中最著名的是红皮书(1999年版)、黄皮书(1999年版)、银皮书(1999年版)等。
FIDIC施工合同条件是指按照FIDIC标准规定的、适用于国际工程项目的合同模板,下面将对其主要内容进行介绍。
一、合同范围FIDIC施工合同条件主要包括以下几个方面的内容:合同的缔结、工程师的职责、承包商的义务、工程变更、支付程序、合同价款、保证金、索赔和争端解决等。
合同一般由合同书、一系列附件和补充协议等组成,各项内容均需双方共同遵守。
二、工程师的职责FIDIC合同规定了工程师在整个工程项目中的职责和权限范围,包括但不限于审核工程设计文件、审批工程变更、检查工程质量、制定工程计划和监督工程进度等。
工程师通常由业主指定,其主要任务是保证工程按照设计要求顺利进行。
三、承包商的义务承包商在FIDIC合同中的义务主要包括完成工程设计、提供人员和设备、按照工程计划施工、保证工程质量和安全、维护工程现场秩序等。
承包商需在合同规定的时间内按照合同约定的要求完成工程建设任务。
四、工程变更在工程建设过程中,由于各种原因可能出现工程变更的情况,FIDIC合同中对工程变更的处理原则进行了详细规定。
双方应沟通协商,经过书面确认后方可进行工程变更,并对工程变更的费用和工期进行合理的调整。
五、支付程序FIDIC合同规定了工程支付的程序和方式,包括工程价款的支付方式、支付时间、工程进度款比例、支付证据要求等。
双方需按照支付程序的规定及时足额地支付工程价款,确保工程建设资金的正常流转。
六、保证金FIDIC合同中通常规定了双方需提供一定比例的履约保证金,以确保合同的正常履行。
如果一方未能按照合同规定的义务履行合同,则另一方有权在一定条件下使用保证金进行赔偿或索赔。

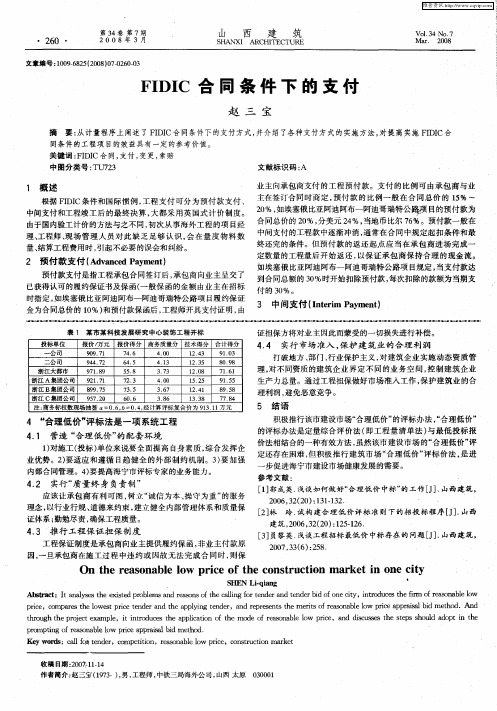

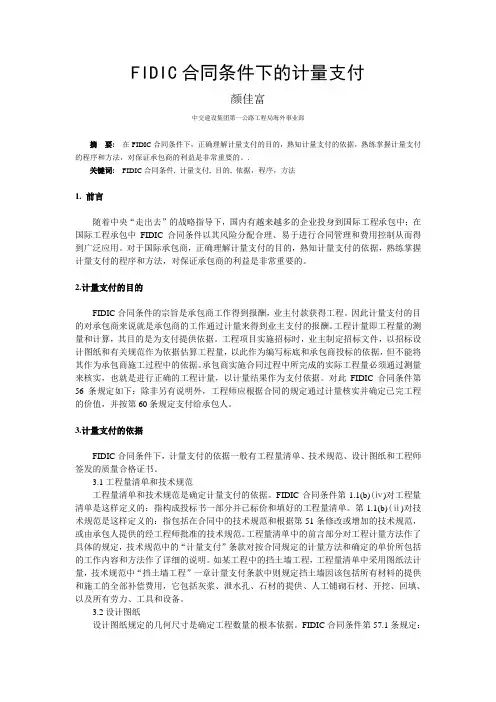

FIDIC合同条件下的计量支付颜佳富中交建设集团第一公路工程局海外事业部摘要: 在FIDIC合同条件下,正确理解计量支付的目的,熟知计量支付的依据,熟练掌握计量支付的程序和方法,对保证承包商的利益是非常重要的。
.关键词: FIDIC合同条件, 计量支付, 目的, 依据,程序,方法1. 前言随着中央“走出去”的战略指导下,国内有越来越多的企业投身到国际工程承包中;在国际工程承包中FIDIC合同条件以其风险分配合理、易于进行合同管理和费用控制从而得到广泛应用。
对于国际承包商,正确理解计量支付的目的,熟知计量支付的依据,熟练掌握计量支付的程序和方法,对保证承包商的利益是非常重要的。
2.计量支付的目的FIDIC合同条件的宗旨是承包商工作得到报酬,业主付款获得工程。
因此计量支付的目的对承包商来说就是承包商的工作通过计量来得到业主支付的报酬。
工程计量即工程量的测量和计算,其目的是为支付提供依据。
工程项目实施招标时,业主制定招标文件,以招标设计图纸和有关规范作为依据估算工程量,以此作为编写标底和承包商投标的依据,但不能将其作为承包商施工过程中的依据。
承包商实施合同过程中所完成的实际工程量必须通过测量来核实,也就是进行正确的工程计量,以计量结果作为支付依据。
对此FIDIC合同条件第56条规定如下:除非另有说明外,工程师应根据合同的规定通过计量核实并确定已完工程的价值,并按第60条规定支付给承包人。
3.计量支付的依据FIDIC合同条件下,计量支付的依据一般有工程量清单、技术规范、设计图纸和工程师签发的质量合格证书。
3.1工程量清单和技术规范工程量清单和技术规范是确定计量支付的依据。
FIDIC合同条件第1.1(b)(ⅳ)对工程量清单是这样定义的:指构成投标书一部分并已标价和填好的工程量清单。
第1.1(b)(ⅱ)对技术规范是这样定义的:指包括在合同中的技术规范和根据第51条修改或增加的技术规范,或由承包人提供的经工程师批准的技术规范。
fidic 条款摘要:1.FIDIC 条款的概述2.FIDIC 条款的主要内容3.FIDIC 条款在我国的应用4.FIDIC 条款的优势与不足5.总结正文:FIDIC 条款,全称为“国际咨询工程师联合会条款”,是由国际咨询工程师联合会(FIDIC)制定的一系列工程合同条款。
它是国际上广泛使用的工程合同文本,旨在为全球范围内的工程项目提供统一的合同管理标准。
FIDIC 条款主要包括以下四个部分:(1)合同的一般条款:这部分主要规定了合同的各方当事人、合同的组成文件、合同的签署和生效等内容。
(2)工程设计与施工条款:这部分主要规定了工程的设计和施工要求,包括工程的范围、进度、质量、成本等方面的要求。
(3)付款条款:这部分主要规定了工程款的支付方式和支付条件,包括预付款、进度付款、竣工付款等内容。
(4)争议解决条款:这部分主要规定了合同争议的解决方式,包括调解、仲裁、诉讼等内容。
FIDIC 条款在我国的应用非常广泛。
我国的《建设工程施工合同(示范文本)》就是以FIDIC 条款为蓝本制定的。
此外,许多国际工程项目以及涉及国际合作的国内工程项目,也都采用了FIDIC 条款。
FIDIC 条款的优势主要体现在以下几个方面:(1)公平性:FIDIC 条款充分考虑了合同各方的利益,力求实现合同各方的公平待遇。
(2)统一性:FIDIC 条款为全球范围内的工程项目提供了统一的合同管理标准,有利于提高合同管理的效率。
(3)明确性:FIDIC 条款的内容非常明确具体,有利于合同各方准确理解合同的各项要求。
当然,FIDIC 条款也存在一些不足之处。
例如,它的某些规定可能过于复杂,不太适应一些简单工程项目的需要。
此外,由于FIDIC 条款起源于西方国家,因此它在某些方面可能不太适应我国的实际情况。
总的来说,FIDIC 条款是一个非常重要的工程合同文本,它在全球范围内都得到了广泛的应用。
FIDIC施工合同是总价合同吗?FIDIC施工合同条件的应用非常广泛,涉及到众多工程项目的实施和管理。
在工程实践中,人们对于FIDIC施工合同是否为总价合同的问题存在一定的疑惑。
本文将从FIDIC施工合同的定义、特点和条款等方面,对这个问题进行详细的分析和探讨。
一、FIDIC施工合同的定义和特点FIDIC施工合同是指根据国际咨询工程师联合会(FIDIC)制定的施工合同条件,由业主与承包商签订的,用于指导和规范工程项目的实施、管理和竣工验收等方面的合同。
FIDIC施工合同具有以下特点:1. 国际通用性:FIDIC施工合同条件是国际通用的工程合同范本,被广泛应用于世界各地的工程项目中。
2. 严谨性和完整性:FIDIC施工合同条件包含了工程承包合同的各个方面,如合同的谈判与订立、业主、监理、承包商三方责权利、风险管理及合同担保、工程承包合同的履行等,具有很高的严谨性和完整性。
3. 灵活性:FIDIC施工合同条件允许当事人根据实际情况对合同条款进行修改和调整,以适应不同工程项目的需求。
4. 强调双方的合作与沟通:FIDIC施工合同条件鼓励业主、监理和承包商之间的合作与沟通,以确保工程项目的顺利实施。
二、FIDIC施工合同的价格方式FIDIC施工合同的价格方式取决于合同的类型。
根据FIDIC施工合同条件的不同版本,价格方式主要有以下几种:1. 单价合同:单价合同是指业主按照工程量表中的单价支付承包商的工程款。
在这种合同方式下,承包商完成工程的实际费用取决于工程量的实际完成情况。
2. 总价合同:总价合同是指业主按照合同约定的总价支付承包商的工程款。
在这种合同方式下,承包商完成工程的实际费用是固定的,不随工程量的变化而变化。
3. 成本加酬金合同:成本加酬金合同是指业主支付承包商的工程成本和约定的酬金。
在这种合同方式下,承包商的利润与工程成本挂钩,具有一定的不确定性。
三、FIDIC施工合同条件中的索赔管理FIDIC施工合同条件高度重视索赔管理,旨在确保业主和承包商的合法权益。

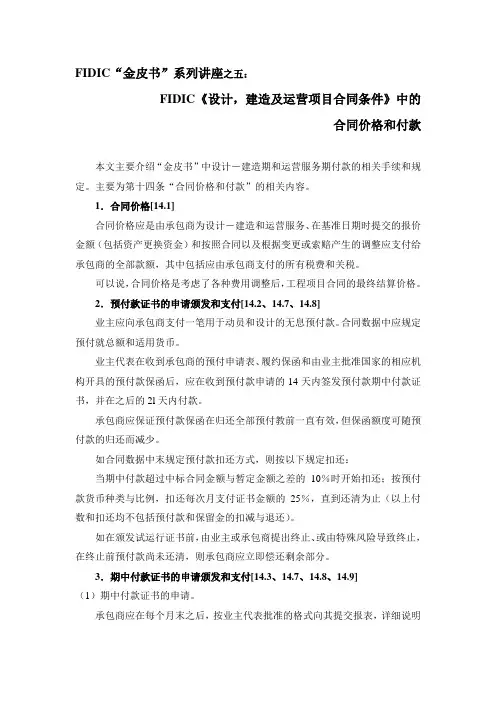

FIDIC“金皮书”系列讲座之五:FIDIC《设计,建造及运营项目合同条件》中的合同价格和付款本文主要介绍“金皮书”中设计-建造期和运营服务期付款的相关手续和规定。
主要为第十四条“合同价格和付款”的相关内容。
1.合同价格[14.1]合同价格应是由承包商为设计-建造和运营服务、在基准日期时提交的报价金额(包括资产更换资金)和按照合同以及根据变更或索赔产生的调整应支付给承包商的全部款额,其中包括应由承包商支付的所有税费和关税。
可以说,合同价格是考虑了各种费用调整后,工程项目合同的最终结算价格。
2.预付款证书的申请颁发和支付[14.2、14.7、14.8]业主应向承包商支付一笔用于动员和设计的无息预付款。
合同数据中应规定预付就总额和适用货币。
业主代表在收到承包商的预付申请表、履约保函和由业主批准国家的相应机构开具的预付款保函后,应在收到预付款申请的14天内签发预付款期中付款证书,并在之后的2l天内付款。
承包商应保证预付款保函在归还全部预付教前一直有效,但保函额度可随预付款的归还而减少。
如合同数据中末规定预付款扣还方式,则按以下规定扣还:当期中付款超过中标合同金额与暂定金额之差的10%时开始扣还;按预付款货币种类与比例,扣还每次月支付证书金额的25%,直到还清为止(以上付数和扣还均不包括预付款和保留金的扣减与退还)。
如在颁发试运行证书前,由业主或承包商提出终止、或由特殊风险导致终止,在终止前预付款尚未还清,则承包商应立即偿还剩余部分。
3.期中付款证书的申请颁发和支付[14.3、14.7、14.8、14.9](1)期中付款证书的申请。
承包商应在每个月末之后,按业主代表批准的格式向其提交报表,详细说明承包商认为他有权得到的款额,标明应付的货币,并附证明文件。
该报表包括:(a)截至月末已实施的工程和承包商文件的估算合同价值(含变更)(b)由于法律,费用和技术改变,应增减的款额;(c)保留金的减扣(按合同数据中规定的百分比乘以上进两项款额之和),直至限额为止;(d)预付款的支付和偿还;(e)按照14.6款[拟用于工程的生产设备和材料的付款]的规定,对生产设备和材料的预支和扣还款;(f)暂定金额中,因承包商购买生产设备、材料或服务而应付给承包商的数额;(g)运营服务的应付款;(h)使用资产更换资金支付的款额;(i)因维修保留金作出的调整;(j)根据合同或其它规定(包括索赔)应付的其它增减款额;(k)扣除所有以前期中付款证书中已确认的款额;(2)期中付款证书的颁发。
FIDIC施工合同总价FIDIC施工合同总价是指在合同中规定的,承包商完成合同约定的全部工程内容所应支付的总金额。
在FIDIC施工合同中,总价通常是由承包商根据工程量清单、工程设计图纸、技术规范等文件进行报价,并经过业主或其代表的工程师审核确认后确定的。
总价合同是一种常见的合同形式,它具有明确、简单、易于操作的特点,因此在国际工程承包领域得到了广泛的应用。
一、FIDIC施工合同总价的特点1. 明确性:FIDIC施工合同总价是在合同中明确约定的,包括了工程的所有内容,如土建、安装、装修、设备购置等,以及可能发生的变更和索赔等费用。
因此,合同总价具有明确性,有助于双方对工程成本进行有效控制。
2. 稳定性:FIDIC施工合同总价在合同签订后一般不再发生变化,除非出现合同约定的变更或者索赔情况。
这有助于减少合同执行过程中的价格纠纷,保证工程的顺利进行。
3. 激励性:总价合同的形式使得承包商在报价时需要充分考虑工程的成本和利润,从而激励承包商通过提高施工效率、降低成本等方式来实现利润最大化。
4. 风险性:FIDIC施工合同总价合同形式下,承包商需要承担由于工程量变化、材料价格波动等可能导致的风险。
因此,承包商在报价时需要充分考虑这些因素,以保证合同执行过程中的盈利。
二、FIDIC施工合同总价合同的构成1. 直接费用:直接费用包括工程量清单中列出的各项工程量乘以相应的单价所形成的费用。
这部分费用是承包商完成工程所需的直接成本,如人工、材料、设备、施工机具等。
2. 间接费用:间接费用包括承包商为完成工程所需的非直接成本,如管理费、利润等。
这部分费用通常是根据工程规模、复杂程度、施工周期等因素进行计算。
3. 价格调整因素:FIDIC施工合同总价合同中,可能包含价格调整条款,如材料价格波动、汇率变动等。
这些因素会在合同执行过程中对总价产生影响,从而保证承包商和业主的利益。
4. 变更和索赔:合同执行过程中,可能会出现工程变更或者承包商提出的索赔情况。
FIDIC合同条件的主要变化(2017年第二版)2017年12月5-6日,FIDIC在伦敦正式发布2017年第二版FIDIC合同系列文件。
历经18年的运用,FIDIC对1999版新彩虹版合同条件进行了大幅修订,合同文本的字数也从1987年第四版的23600和1999 版的30400增加到50000多字;条款也从1999版的167款增加到174 款,使得FIDIC合同条件中相应的规定更加刚性化、程序化,对索赔、争议裁决、仲裁作出了更加明确的规定。
2017年第二版FIDIC合同的应用,无疑会给业主、承包商和工程师等项目干系人带来巨大的挑战,对承包商的项目管理和合同管理提出了更严格和更高的要求。
2017年第二版编制原则FIDIC解释的2017年第二版合同体系编制原则如下:强化项目管理工具和机制的运用;加强工程师的作用;平衡各方风险分配;更加清晰化,增强透明性和确定性;反映当今国际工程的最佳实践做法;解决过去17年来使用FIDIC合同1999版产生的问题;反映FIDIC合同最新发展趋势,融入金皮书中的内容。
2017年第二版合同的主要变化2017年第二版合同将1999版合同的第20条进行拆分,形成了第20 条[业主和承包商索赔]和第21条[争议和仲裁],打破了1999版FIDIC 合同20条的体例安排。
除此之外,2017年第二版合同的主要变化如下。
—、工程师在FIDIC合同体系中,工程师的地位和角色发生了较大的变化。
在2017年第二版中,FIDIC合同在第3.7款中仍然青睐于工程师为做出决定的角色,但对工程师提出以下要求。
第一,在对任何事项或索赔做出决定时,应保持中立。
除了2017年第二版合同第3.7款外,工程师依旧是业主的雇员,因此,在采用2017年第二版合同的实践中,工程师如何在做出决定时保持中立,还需要观察。
另一方面,仅靠增加一个“中立”的词语是否能够真正改变工程师,特别是国际工程项目中本国咨询工程师的执业道德和标准,在2017年第二版尚未在国际工程项目中使用的初期,尚无法得出准确的结论或存在很大疑问。
调值公式法(动态结算法)是工程造价FIDIC合同条件下工程价款的动态结算方法。
调值公式法(动态结算公式法)调值公式是利用调值公式来调整差价。
它首先将总费用分为固定部分、人工部分和材料部分,然后分别按照各部分在总费用终所占的比例及人工、材料的价格指数变化情况,用调值公式进行价差调整。
利用调值公式进行进行价格调整的工作程序:确定计算物价支出的品种、明确,合同价格条款中,应写明经双方商定的调整因素;考核的地点(一般是工程所在地)和时点(基准日期的市场价格和与特定付款证书有关的期间最后一天的49天前的时点价格);确定各成本要素的系数和固定系数;国际招标大型合同中,监理编制价格调值公式的步骤。
建安工程调值公式:P=Po(ao+a1A/Ao+a2B/Bo+a3C/Co+a4D/Do)式中:P——调值后合同价款或工程实际结算款;Po——合同价款中工程预算进度款;ao——固定要素,代表和通透支付中不能调整的部分;a1、a2、a3、a4——代表有关成本要素(如:人工费用、钢材费用、水泥费用、运输费等)在合同总价中所占的比重ao+a1+a2+a3+a4=1;AO、BO、CO、DO——基准日期与a1、a2、a3、a4对应的各项费用的基准价格指数或价格;A、B、C、D——与特定付款证书有关的期间最后一天的49天前与a1、a2、a3、a4对应的格成本要素的现行价格指数。
例题:工程款1000万元,固定要素0、2,钢材价格指数增长10%,钢材费用占调值部分的50%,按调值公式法进行动态结算,则工程款为()万元。
解:﹝0.2+1.1*(1-0.2)*0.5+(1-0.2)*0.5﹞*1000=1040(万元)。
某项目有效合同价为2000万元,第一个分项工程土石方费用为460万元,第二个分项工程钢筋混凝土为1540万元,各指标费用占土石方、钢筋混凝土两个分项工程比例如下表,不调值的费用占工程价款的15%。
各分项工程费用比例、有关物价指标及指数表项目人工 机械 钢筋 水泥 土石方40.5% 59.5% 钢筋混凝土30% 15% 35% 20% 2001年1月指数100 156.4 155.4 156.5 2001年8月指数115 163.5 189.5 178.4 2001年9月指数 118 169.3 192.4 180.2若2001年9月完成的工程价款占合同价的10 %,试计算该月的调价额为多少?[解]各项参加参加调值的费用占工程价值的比例为:人工费权重系数:324.020001540%302000460%5.40=⨯+⨯=a机械费权重系数:252.020001540%152000460%5.59=⨯+⨯=b钢筋权重系数:271.020001540%3520004600=⨯+⨯=c水泥权重系数:154.020001540%2020004600=⨯+⨯=d2001年9月的调价额为:()万元95.23185.05.1564.178154.085.04.1555.189271.085.04.1565.163252.085.0100115324.015.0%102000=⎪⎭⎫⎝⎛-⨯⨯+⨯⨯+⨯⨯+⨯⨯+⨯⨯=P。
FIDIC合同条件下工程价款的支付
FIDIC合同条件下工程价款的支付
国际咨询工程师联合会(FIDIC)《生产设备和设计一施工合同条件》中有关工程价款支付的约定如下。
l.预付款
工程师在收到申请期中付款证书的报表,以及业主收到以下文件后,应为第一笔分期付款颁发期中付款证书:①按照履约担保要求提交的履约担保;②由业主批准的国家(或其他司法管辖区)的实体使用专用条件所附格式或业主批准的其他格式签发的金额和货币种类与预付款一致的保函。
快把设备监理工程师站点加入收藏夹吧!
2.保留金
当已颁发工程接收证书且工程已通过所有规定的试验时,工程师应确认将保留金的前一半支付给承包商。
在最末的缺陷通知期限期满日期后,工程师应立即确认将保留金尚未支付的余额支付给承包商。
如果对某分项工程颁发了接收证书,在该分项工程的缺陷通知期限期满日期后,应立即就保留金后一半的相关百分比给予确认并支付。
3.期中付款
(1)期中付款的条件
1)期中付款必须符合合同条件的规定
2)质量合格
3)支付的金额必须大于期中付款证书规定的最低限额
4)变更项目必须有工程师的变更通知
(2)期中付款的程序
1)承包商向工程师提交报表
2)工程师颁发期中付款证书
3)业主向承包商付款
4.最终付款
(1)承包商向工程师提交最终报表草案
(2)工程师核实报表,承包商提交有关资料
(3)承包商提交最终报表及结清证明
(4)工程师颁发最终付款证书
(5)业主付款。
