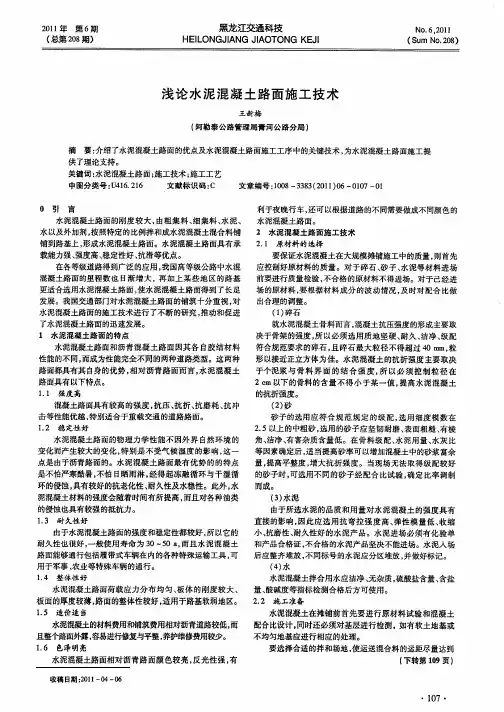

浅谈连续配筋水泥混凝土路面施工李忠村李秀兰(中交一公局第六工程有限公司,天津市300451)日商要]连续配筋水泥混凝土路面是一种新型水泥混凝土路面技术。
它具有承受重载交通和耐久浊方面的优势。
结合张石高速石家庄段路面二标的28cm连续配筋水泥混凝士施工,对连续配筋水泥混凝土路面其施工工艺和技术控制进行阐述。
侈蝴]连续配筋水泥混凝土;施工工艺;技术控制1工程概况本合同位于石家庄行唐县,总长13.46km。
路面结构层为复合式路面结构层,其中连续配筋水泥混凝±280m m厚,半幅总宽度为15.25m,要求使用滑模摊铺机半幅分两次摊铺成型,即中间8m宽+外侧7.25m宽。
其下面为40r am细粒式沥青混凝土垫层,上面为60m m细粒式改性沥青混凝土面层,混凝土与上面层之间为SB S改性沥青粘层油连接。
2钢筋的/j nr制作与布置21钢筋的加工与制作本合同连续配筋水泥混凝土路面的钢筋均采用II级螺纹钢筋,钢筋要顺直,不得有裂纹、断伤、刻痕、表面油污和锈蚀,钢筋断口应垂直光圆,不得毛刺。
22钢筋布置纵向钢筋布置于横向钢筋之上,配筋率按允许的裂缝间距(1.0~2.5m)、缝隙宽度和钢筋屈服强度确定为0.7%。
距板项10c m,采用斜接方式,纵向钢筋的搭接不宜采用全部焊接的方式,焊接较长的钢筋网因施Ta,-J的昼夜温差,容易造成钢筋网端部产生较大的伸缩。
3连续配筋水泥混凝土施工3.1摊铺前的准备工作进场的机械设备:原材料进场以及混凝土配合比和坍落度的设计和确定:摊铺现场准备即清理并冲刷基层.施工放样,钢筋布置,支端头接缝处的模板,测量挂线,摊铺机就位并挂线对其铺筑位置、几何参数和机架水平度进行调整和校准。
3.2混凝士摊铺321拌和站出料出料时要严格按照设计的配合比出料,坍落度是摊铺过程中重点控制的因素之一,它的大小将直接影响混凝土摊铺成型后的质量和外观,坍落度过大会导致混凝土两侧出现塌边现象。
3.Z2基准线设置混凝土摊铺采用美国G O M A C O—G P2600型混凝土滑模摊铺机进行摊铺,该摊铺机工作时需设置自动行走基准线,基准线采用双向坡双线式,在摊铺机的~侧采用巾5m m的钢丝作为基准线,其作用是控制混凝土摊铺标高和摊铺机的行走方向:另一侧为便于布料采用2~3个1O m长铝合金方钢作为基;隹线,交替架设,方钢下部采用可调整高度的三脚架做支撑,其作用是控制该侧摊铺标高。
浅谈人工摊铺水泥混凝土路面施工工艺杨建华(晋城市群力公路勘察设计有限公司,山西晋城048000)工程技术瞒要】水泥混凝土路面具有强度高,稳是】生好、耐久.隆好、使用寿命长、日常养护费用少,且有孝f j予夜闻行车等优点。
因而要保证水泥混凝土路面具有良好的使用性能,不仅要悔心设计,还要精心施工,在巍L环节上狼抓施工质量。
本文就人工摊铺人工摊铺施工工艺做个人浅谈。
臼的嘲】^工摊铺;水泥混凝土路面;原材栉姆;施L技术1原材料选择方面1)水泥,进场应有产品合格证及化验单,不合格的水泥产品坚决杜绝进场。
水泥进场后,应堆放整齐,不同标号水泥应分别堆放并标识,不得混台堆放。
在运输及保管过程中,应注意防水、防潮,超过保质期或受潮水泥,必须经过试验决定其是否可用或降低标准使用,结块水泥不得使用。
2)砂,应采用符合规定级配、细度模数在2.5以上的中粗砂,且要求坚韧耐磨、表面相糙有棱角、清洁、有害杂质含量低;当无法取得粗、中砂时,经配合比试验可行,亦可采用泥土杂质物含量小于3%的细砂,注意合理选用砂率。
3)碎石料,应选用质地坚硬、耐久、洁净、级配符合规范要求,最大粒径不超过40m m;碎石的粒形以接近正立方体为佳,不宜含有较多针状颗粒和片状颗粒。
4)外加剂,在必要情况下选用外加剂如减水剂、流化剂等,均能提高新拌混凝土的工作性,提高强度及耐乡啦。
5)水,无杂质,饮用水可直接使用。
2施工准备阶段1)选择合适的拌和场地,要求运送混合料的运距尽量短,水、电等方便,有足够面积的场地,能合理布置拌和机和砂、石堆放点,并能搭建水泥库房等。
2)进行原材料试验和混凝土配合E匕设计。
混凝土雄铺前,对基层进行整修,检测基层的宽度、路拱、标高、平整度、强度和压实度等均须符合要求方可施工,如有不合格之处应予以整修、补强等。
混凝土摊铺前,基层表面应洒水润湿,以免混凝土底部水分被干燥基层吸去。
3路面施工技术3.1测量放样根据设计图纸放出路线中心线及路面边线;在路线两旁布设临时水准点,以便施工时就近对路面进行标高复核。
水泥混凝土路面施工方案(5)在道路建设中,水泥混凝土路面的施工是至关重要的环节之一。
本文将详细介绍水泥混凝土路面施工的相关方案,以确保道路质量和施工效率。
1. 施工前准备在施工之前,需要对施工现场进行充分准备。
首先,清理施工区域,确保表面平整干净,清除杂物、泥土和其他障碍物。
其次,检查施工设备和材料,确保一切准备就绪。
最后,制定详细的施工计划,包括人员分工、施工顺序和时间安排。
2. 材料准备水泥混凝土路面的主要原材料包括水泥、砂、碎石、水和外加剂等。
在施工前,需要准备足够的原材料,并进行必要的试验和检测,以确保材料符合要求,保证道路的质量和使用寿命。
3. 施工工艺3.1 基础处理在进行水泥混凝土路面的施工前,需要对基础进行处理。
包括挖掘、夯实、铺设基础材料等,确保基础坚实平整,能够承受道路的重压和使用。
3.2 模板安装在基础处理完成后,需要进行模板的安装。
模板的安装质量直接影响道路的平整度和坡度,需要严格按照设计要求进行安装,避免出现变形或偏差。
3.3 混凝土浇筑混凝土的浇筑是整个施工过程中最关键的环节。
需要在混凝土搅拌站按照一定比例配制混凝土,并利用搅拌车将混凝土运输至现场。
然后通过泵车、搅拌车或手工进行浇筑,确保混凝土均匀分布,振实并抹平表面。
4. 后期处理水泥混凝土路面施工完成后,需要进行后期处理以确保道路的质量和使用寿命。
包括养护、检测和维护等工作,以保持路面的平整、耐磨和防水性能,延长道路的使用寿命。
结语水泥混凝土路面施工是道路建设中至关重要的环节,需要严格按照施工方案进行操作,确保道路质量和施工效率。
希望本文介绍的施工方案能够对相关人员在实际工作中有所帮助,为道路建设贡献一份力量。

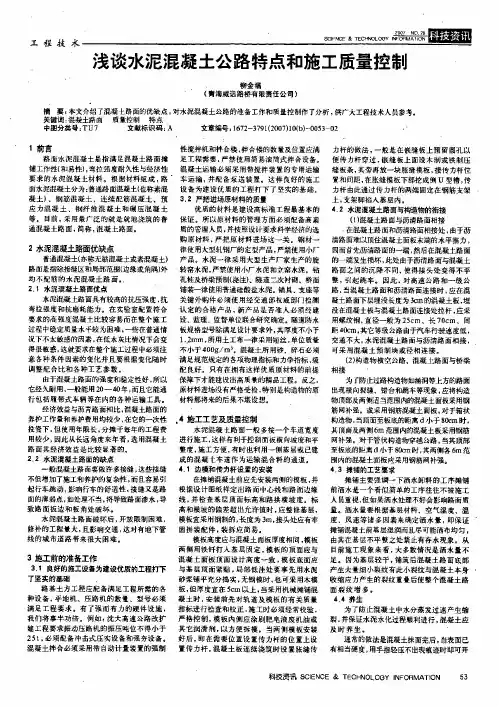

浅谈混凝土路面施工工艺及质量控制摘要:结合水泥混凝土路面破坏的现状,为了能够做到保证公路水泥混凝土路面质量,保证其经久耐用,同时做好质量控制、施工机械设备的选用、原材料结构和配合比的选用及确定还有施工控制和质量管理检查。
该文阐述了公路水泥混凝土路面质量控制的注意事项和关键环节。
关键词:水泥混凝土路面施工质量控制只有施工机械设备的选用及较高的质量管理水平等方面控制才有可能确保水泥混凝土路面的质量。
在水泥混凝土路面施工中必须从原材料的质量、尽可能减少早期破损与维修费用。
结构与配合比设计、水泥混凝土是耐承受冲击、疲劳、振动、磨损的动载结构,目前我国大规模展开县际及农村公路的建设,弯拉强度、耐疲劳性、工作性、耐久性等是其控制技术指标。
水泥混凝土路面与沥青路面相比较原材料的资源及供应状况非常丰富。
1 原材料质量控制1.1 水泥的技术要求在公路混凝土路面中,应该优先使用旋窑生产的道路硅酸盐水泥,在能供路面使用的水泥品种中,重交通路面的最佳选用顺序为旋窑硅酸盐水泥、普通硅酸盐水泥、旋窑道路硅酸盐水泥。
因为道路硅酸盐水泥是专门为路面混凝土生产的特种水泥。
1.2 路面用粗细集料等级三、四级公路混凝土路面可使用3级粗集料路面混凝土细集料应采用质地坚硬、洁净、耐久的天然砂,提高弯拉强度的措施是路面用粗细集料等级的优选,有抗盐冻要求的三、四级公路混凝土路面及二级公路使用的粗集料级别不低于2级;有抗盐冻要求时,1级集料吸水率应小于或等于1.0%,2级集料压碎值必须符合规定,吸水率应小于或等于2.0%,用作路面的粗集料不得使用不分级的统料,应符合5规范6合成级配的要求,卵石最大公称粒径不应大于19.0mm,并应按最大公称粒径的不同采用2~4个粒级的集料进行掺配。
砂中硅含量应高于25%,碎石最大公称粒径应小于等于31.5mm。
碎卵石最大公称粒径不宜大于26.5mm,细度模数越大、硅含量越高的砂所配制的混凝土抗压强度与弯拉强度也越高。
浅谈水泥混凝土路面平整度施工控制使用水泥混凝土建筑的路面具有强度高、刚性大、含水性稳定、使用时间长、养护成本低的特点,所以在市政项目建设道路、高级别公路中运用的最多。
使用水泥混凝土建筑的路面刚性大,运行起来不如使用沥青混凝土铺筑的路面舒适,同时影响水泥混凝土路面运行舒适度最关键因素是其路面的平整性。
为了能够把使用水泥混凝土铺筑的地面建筑的更光滑,由此产生了滑模摊铺建筑方式。
使用摊铺设备建筑的使用水泥混凝土为主材料的路面,平坦整齐度十分好,但是使用滑模技术进行摊铺在我国建筑水泥混凝土路面中属于新型手段,还需要慢慢的改进和发展,同时这样摊铺设备的成本非常高,所以,此项技术还没有被广泛的流行实施起来,在之后的很长一段发展过程中,使用传统的手段进行铺筑水泥混凝土路面还是建筑此种路面的主要技术,但是又很难掌控住路面的平坦整齐度,文章主要讲述了如何掌控使用水泥混凝土进行建筑的路面平坦整齐性。
标签:水泥混凝土;路面;平整度;控制1 水泥混凝土路面平整度影响因素使用水泥混凝土铺筑的路面不平坦整齐主要体现在路面凹凸不平、波浪、连接缝隙、桥梁用作伸缩作用的缝隙等。
形成这种不平坦整齐的因素有很多,主要体现在以下几个方面:(1)在填充路堤时,压实度不强;对于路堤的地基建筑的不合理,对于一半是填充物一半是建筑的路基连接处设计的不合理;路基排水体系不完整,都会导致路面不平整。
(2)基层的平坦整齐度直接关系到路面平坦整齐度。
因为如果基层不平坦整齐,那么铺设的路面就会不均匀,再加上其自身的干缩,会对平坦整齐度产生影响。
(3)建筑的桥头涵洞和路基连接的地方在伸缩缝隙这个施工中没有处理好,车辆在经过此处会发生跳跃不能平稳行车的现象,对路面平坦整齐度产生影响。
(4)铺设路面使用的混合物品质不好以及混合物混合比例不佳都会对路面平坦整齐度产生作用。
(5)在建筑路面时使用的建筑技术不标准对路面平坦整齐度产生作用,主要是以下五个方面的原因:①在混合中水灰比例掌握不严谨。
水泥砼路面施工方案一、引言水泥砼路面是城市道路建设中常见的路面类型之一,其耐久性和承载能力优秀,被广泛应用于各类道路建设项目中。
本文将针对水泥砼路面的施工方案进行探讨,主要包括施工准备、施工工艺、施工要点等内容。
二、施工准备1. 设计准备在进行水泥砼路面施工前,首先需要准备详细的设计图纸和技术要求,确保施工过程符合规范要求。
2. 材料准备准备工作材料,包括水泥、砂、碎石等原材料,确保施工过程中材料供应充足。
3. 设备准备配备符合要求的施工设备,包括搅拌机、运输车辆、平整机等,保证施工工序的顺利进行。
三、施工工艺1. 基础处理在进行水泥砼路面施工前,需要对基础进行处理,确保基础坚固平整,可以采用挖掘、填土、夯实等方法。
2. 混合搅拌将水泥、砂、碎石按照一定比例混合,通过搅拌机进行充分搅拌,得到均匀的水泥砼混合料。
3. 浇筑铺设将混合料倒入运输车辆,按照设计要求逐段浇筑并铺设,利用平整机进行初步整平。
4. 抹灰养护待水泥砼路面初步凝固后,进行抹灰和养护工作,保证路面表面光滑平整、强度符合要求。
四、施工要点1. 施工过程中要及时对施工现场进行检查,确保施工质量。
2. 严格遵守设计要求和施工工艺流程,不得擅自变更施工方案。
3. 各工序之间的衔接要紧密合理,避免出现裂缝或其他施工质量问题。
五、总结水泥砼路面施工是一个复杂的工程,需要精心准备和严谨操作。
通过本文对水泥砼路面施工方案的介绍,希望可以为相关从业人员提供一定的参考和指导,确保施工过程顺利进行,最终达到设计要求和质量标准。
浅谈水泥混凝土路面施工
【摘要】就当前混凝土路面施工特点和存在问题,从施工过程和控制手段方面阐述一下混凝土路面施工方法。
【关键词】水泥混凝土;施工过程;控制
1 准备工作
1.1 测量放样
按照设计图纸现场放样出道路中线及边桩,直线段每20米设一桩,平曲线每10米设一桩,报监理工程师复核,同时填好放样记录,并在两侧路肩边缘外设指示桩,每道工序施工前在两侧指示桩上用明显标记标出其边缘的设计高。
同时加设平曲线五要素点和竖曲线变化点,放样中把缓和曲线、圆曲线作为重点,做到“计算精确无误,放线一丝不苟”确保放样质量。
1.2 模板安装
在放样好的中桩及边桩上弹出墨线,作为模板的安装线,模板按预先标定的位置安装在基层上,两端用钢钎打入基层,以固定位置。
模板安装长度不小于150m,要求在纵向长度紧贴基层不漏浆,如有缝隙用水泥砂浆填塞。
槽钢纵向之间采用锁接方式,接缝处用胶带粘接紧密,做到不漏浆,接缝在任何方向不活动。
两端之外模板支撑采用钢筋或角钢制成的水平支撑和斜支撑相联接,然后再用钢钎打入基层,将水平与斜支撑固定,以此安装模板。
在施工中严格控制槽钢顶面标高及水平位置,不符合立即调整。
模板的平面位置和标高控制非常重要(标高和横坡度允许误差±15mm、±0.25%),上部机械的整平及饰面作业下不位移且不妨碍各项作业,稍有歪斜和不平都会反映到面层,避免出现边线不齐、厚度不准和表面波浪不平的现象。
1.3 传力杆和拉杆安设
模板安装好后,在横向胀缝或缩缝位置上需要设置传力杆,本设计横向传力杆采用Φ30,传力杆长40cm设计间距30cm,胀缝或缩缝的传力杆的做法一般在嵌缝8mm钢板上按设计间距和高度用电钻钻Φ35圆孔,模板安装好后,在需要设传力杆的胀缝或缩缝位置上安设传力杆。
胀缝传力杆的做法是一般在嵌缝板上预留圆孔以便传力杆穿过,传立杆两端固定在钢筋支架上,支架插入基层内。
对于混凝土板不连续浇筑结束时设置的胀缝,宜用顶头槽钢固定传力的安装方法。
传力杆和拉杆上涂刷一层防锈漆。
注意:传力杆涂刷时,只涂刷传力杆的一半再加3cm,拉杆只涂刷中间的10cm。
在横向胀缝位置的传力杆,一端安置长10cm的塑料套管,塑料套管一端封闭,一端套入传力杆7cm,预留3cm空隙填海绵。
塑料套管内径宜比传力杆大1—1.5mm,塑料套管壁厚不小于2mm。
2 混凝土拌和与运输
2.1 混凝土采用有自动计量装置的混凝土拌和机集中拌和,各种计量仪器经计量局鉴定后使用,对骨料的含水率经常进行检测,并相应调整骨料和水的用量。
上料程序为:砂→石→水泥→水,拌和时间应满足设计及规范要求。
成品的混合料以石子表面砂浆饱满、拌和颜色均匀为标准。
在整个拌和过程中,严格控制拌和速度、混凝土水灰比和混凝土坍落度。
2.2 运输由混凝土罐车运送到施工现场,运送至现场的混凝土安排专人检测混凝土的坍落度,出机时坍落度控制在70—90mm,摊铺时坍落度控制在
50—70mm,并做好记录。
坍落度太大,容易造成混凝土干缩裂缝。
混凝土出料后,要求在45分钟内送到施工现场。
2.3 混凝土运输过程中防止漏浆、漏料和污染路面,途中不得随意耽搁。
2.4 运输车辆在模板或导线区调头或错车时,严禁碰撞模板和基准线,一旦碰撞,要及时告知技术人员重新测量纠偏。
2.5 车辆倒车及卸料时,设有专人指挥,卸料应到位,严禁碰撞三辊轴和前场施工设备和测量仪器,卸料完毕,车辆迅速离开。
3 铺筑和振捣
3.1 铺筑:混凝土混合料运送到铺筑地点后,检测坍落度合格后方可铺筑。
混凝土从罐车出来后,人工进行初步整平,模板边部用铁锹反扣进行,虚铺高度按照混凝土板厚的1.12控制。
3.2 振捣:混合料铺筑均匀后采用三辊轴、插入振捣器配合作业。
混凝土振捣先用振捣棒间歇插入振实,每次移动距离不易超过振动棒有效作用半径的1.5倍,并不得大于500mm,振捣时间为15s—30s。
其作业速度以混凝土表面不漏粗集料,表面不在冒气泡并泛出水泥浆为准。
其次用三辊轴整平作业:三辊轴采用前进振动,后退静辊方式作业,滚压遍数约为2—3遍。
在三辊轴作业时,有专人处理前面混凝土的高低情况,过高时辅以人工铲除,轴下有间隙时,使用混凝土填补。
滚压完成后,用整平轴前后静滚整平,直到平整度符合要求,即平整度小于等于5mm。
三辊轴整平前方表面过厚、过稀的砂浆刮除丢弃。
再用6米刮尺,在纵向进行精平饰面,刮尺精平饰面遍数为2—3遍。
3.3 收面:三辊轴振捣完成后的表面采用6m刮尺,纵向两遍进行整平饰面,再采用真空脱水泵进行真空脱水,然后采用圆盘抹光机往返2—3遍抹面收光,在抹面完成作业后,进行清边整缝、清除粘浆、修补缺边、掉角,若抹面留下的痕迹在用人工抹平收光。
3.4 施工缝处理
当前一天混凝土浇筑完后,一定要把施工缝处混凝土表面收平整洁,不能高于横向模板;第二天拆除施工缝处模板后再浇筑另一侧混凝土时,将浇筑好的混凝土面层与前一天浇筑混凝土面层收平,采用三米直尺检测,不符合规范及时进行修整。
4 接缝处理
4.1 胀缝
当胀缝一侧混凝土浇筑完后,取掉胀缝模板再浇筑另一侧混凝土,钢筋支架浇在混凝土内不取出,压缝板条使用前应涂机油或润滑油,在混凝土振捣完后先抽动一下,终凝前将压缝板条取出,此时不要扰动两侧混凝土,缝隙内浇灌填缝料,填缝料为沥青,填缝板采用苯板。
4.2 横向缩缝
横向缩缝采用切缝法,当混凝土达到其抗压强度1—1.5mpa时,用切割机切割。
要注意掌握切缝时间,过早切缝时槽口边缘易损坏;过迟因混凝土过硬,使锯片易磨损且费工,而更重要的是易产生裂缝。
切缝时间与施工的温度有关,温度高时间短,温度低时间长。
为防止断板要严格控制切缝时间,宁早不晚,宁深不浅。
本项目所处在昼夜温差大于10度,根据今年施工经验,最早是混凝土终凝后开始切缝,约混凝土浇筑完成10小时开始切缝。
切缝深度为50—60mm,缝宽5mm。
4.3 纵缝
纵向施工缝是在已浇筑混凝土板的缝壁上涂刷沥青,然后再浇筑相邻的混凝土面板。
纵向缩缝可采用横向缩缝的施工方法。
4.4 灌缝
首先采用切缝机清除接缝中夹杂的砂石、凝结的泥浆等,再彻底清除接缝中的尘土及其它污染物,确保缝壁及内部清洁、干燥。
缝壁检验以擦不出灰尘为灌缝标准。
灌缝材料采用加热沥青来灌缝,加热过程中将填缝沥青融化,搅拌均匀,并保温使用。
4.5 刻纹
混凝土路面采用抹光机精平后收到光面,等强度达到设计强度40%后,进行刻槽,刻槽要求等间距刻槽,尺寸要求:槽深3—5mm,槽宽3mm,槽间距在12—24mm之间随机调整。
刻槽时注意掉边掉角,中途不得抬起和改变方向,并保证刻槽到面板边缘。
刻槽后应立即将路面冲洗干净,并恢复路面养生。
4.6 施工时应注意以下几点:
4.6.1 施工应缓慢匀速连续不断进行,严禁料多追赶,然后随意停工等待,间歇施工,拌合物稠度发生变化时,应先调整振捣频率,然后改变摊铺速度;
4.6.2 应随时调整松铺厚度保证混凝土的密实和厚度;
4.6.3 正常施工时应防止混凝土过振欠振漏振,应根据稠度调整振动频率和速度;
4.6.4 施工时应注意施工缝的留置位置等。
