电子设备间盘柜安装精品工程实施细则1目标宁东矸石电厂一期2×330MW火力发电机组“高水平达标投产,投产移交后长周期安全稳定运行;确保电力行业优质工程,争创国家优质工程”.电子设备间盘柜安装达到精品工程要求。
2 质量工艺标准2.1质量标准安装要求达到《电气装置安装工程质量检验及评定规程》第8部分:盘、柜及二次回路接线施工质量检验合格率100%。
2.2工艺标准制作盘柜底座用的槽钢应符合设计要求,底座的制作、安装工艺要求达到《验标》优良标准,应有良好的接地。
盘柜安装完毕后,其垂直度、水平偏差以及盘正面偏差和盘间接缝的允许偏差应符合下表规定:项目允许偏差垂直度(每米)水平偏差盘正面偏差盘间接缝相邻两盘顶部成列盘顶部单个盘(每米) 相邻两盘面成列盘面mm <1.5 <2 <3 <1.2 <1 <5 <2 3 质量控制措施3.1 盘柜基础安装3.1.1底座制作前,槽钢应进行调平、调直。
底座制作时,用切割机下料,严禁用气割下料。
底座应在平整的平台上进行制作,用铁角尺,铁水平尺找平找正后,先用电焊点上。
反复测量,直到符合验标及规范要求(即:尺寸偏差≤2mm,对角线偏差≤2mm;成排盘的底座长度因盘柜间隙的原因可适当加长,以每增加一面盘柜总长度加长1mm 为宜),再进行焊接。
焊接时,不要采用连弧焊接,以保证焊接时底座不发生变形。
刷防锈漆前,用角磨机将焊接处打磨平整,再用钢丝刷或电动钢丝球除去表面铁锈、毛刺及油、水等污物,然后才能刷防锈漆,涂层应均匀、无漏涂。
3.1.2室内、集中控制室及电子间盘、台底座安装应在地面二次抹面前进行。
底座运输时,应防止强烈碰撞而造成变形。
3.1.3室内底座安装前,清理干净预埋件上的杂物。
根据图纸,找出盘、台的安装中心线(顺便检查预留电缆孔是否适用),确定底座的安装位置,将底座就位,用水准仪进行测平(单个盘水平偏差≤2mm,成排盘每米水平偏差≤1mm,全长水平偏差≤3mm;底座标高应高出地面10mm~20mm,以15mm为宜),底座用角钢头固定。
浙江瑞明节能门窗有限公司工程门窗尺寸确认单
编号:R(QEP10)-03 序号:
说明:1、由土建方提供安装用水平基准线、中心线(或边线)及在墙体上的进出位置;安装及测量水平基准线为线。
2、内外墙装饰完成面盖住窗框≤5mm。
3、异形窗需单独附图说明并注明视图方向,转角窗注明是内口或外口尺寸。
4、本幢门窗框要求进场时间为:年月日,如无特殊说明,则门窗框在尺寸确认后十天内进场安装,固定玻璃及门窗扇在土建方内外墙完成
后进场安装。
业主确认:监理确认:土建确认:门窗单位:。
关于售后相关规范的说明汽车零部件旧件管理制度汽车零部件新件管理制度零件订货、零件领用、零件借用、零件使用、零件报废汽车零部件回收、奖惩措施盘点及财务要求关于**在**材料调取关于保险业务管理规范车间机电维修质量管理制度:内、外返规定制度汽车维修质量承诺制度质量技术管理为维护客户及公司利益,保护公司员工,杜绝一些不良现象的发生,避免公司财产损失,坚持“有序管理、统一处置”的原则,防止企业资产的流失,特出台汽车零部件相关规范制度,望大家共同遵守。
汽车零部件旧件管理制度一、对于施工单或问诊表上有注明客户需要带走旧件的车辆,作业班组领用新件时无法交旧领新,需施工单或问诊表向库房明示,车间班组完工后应把旧件交于业务前台并摆放整齐,由前台接车员在客户提车时向客户说明。
二、对于施工单及问诊表未注明客户需要旧件的车辆,作业班组必须遵照交旧领新原则交回旧件,因作业需要无法及时交回时,拆下后也应妥善保管,待客户提车后再把旧件用新件包装装好在库房人员的监督下将旧件转移至旧件房停放。
三、保险事故车拆下的旧件,应挂好标签待完工后交前台接待,由前台接待负责把旧件交回保险公司。
四、保修索赔车辆拆下的旧件,必须贴上标签后交保修索赔员保管。
五、容易造成环境污染的旧件,如电池、机油格、轮胎等,应放到指定的存放处,由公司联系环保部门制定的回收公司定期回收。
六、对于可做废品卖出的旧件,及时放到废品库,定期由公司指定的废品回收公司进行回收。
七、客户不要的旧件归公司所有,任何人不得私自占有或把旧件带出公司,不得擅自处理变卖,违者按公司下发的《废旧物品处理流程》和《生产管理条例》进行处罚。
八、所有作业班组都应遵守上述规定,因旧件造成的损失由负责班组负责,造成客户投诉的,按客户投诉处理流程中的规定给予处罚。
九、对于拒不执行旧件回收制度的,一经查实以私藏零部件论处汽车零部件新件管理制度零件订货:1、常用件自行备货;2、事故车订货:①、见业务施工单订货(业务施工单留底保存:必需有业务员、班组的签字)、任何口头告之或电话告之均不生效;②、三个月未使用过的零件(容易产生滞销零件不以时间为周期)经部门经理同意后方可采购、③、三个月未使用过的零件凡订货回来后未更换者造成的退货,必需经得零部件经理的同意方可退货,业务必需保证三个月之内销售出去;3、客户预定材料:①、零件必需经得班组、业务人员确认签字、同时经零部件经理的同意后方可采购②、零件定金必需收取零件金额的50%(特殊零件经零部件经理同意后可酌情考虑不收取)③、三个月未使用过的零件凡订货回来后未更换造成退货者,必需经得零部件经理的同意方可退货,业务必需保证三个月之内销售出去;零件领用:汽车零配件的领用要求,零部件作业人员必需见工单发料;业务人员不得以任何理由为借口在零部件领用任何零件3、任何人不得以任何理由拒绝在接收货物时签字;4、汽车零部件原则上不得零件外借,班组因事故定损或技术判断需要,经得部门经理同意后方可借用;除此以外,零部件人员不得以任何形式及理由外借零部件;5、针对技术判断或班组因事故定损需要需要借用的必需填写借用周期,归还时间,借用原因6、保修员不得以任何不正当的理由推迟保修零件开工单出零件的时间;保修零件同样遵循正常作业车辆要求,见正常作业施工单发料,不得以借用的形式体现7、零件人员发货时必需遵循先进先出的原则三、零件使用:1、车间班组报料时,必需遵循顾客满意、公司盈利、员工受益的原则!不得以任何超越职业道德的情况发现!2、班组领用后的零件必需保存一对一的安装到对应的车牌上,任何人不得摞用或他用!3、班组领用后的零件在尚未安装上车,零部件缺货需要借用的情况下,零部件必需先行将之前的车牌零件作退货处理,再次将该零件转移到实际发生使用该零件需要的车牌号上,作出库处理,待零件订货回来后再次通知班组领用;4、班组所领用的零件必须保存使用到所需要的车辆上,不得以任何形式节存或有所浪费;5、班组所保管的汽车零部件除在修过夜的事故车或大修车外,保养件不得以任何形式存在;6、因作业流程及技术操作需要将使用后的零件做再次回收使用的,班组必需在保证质量的情况下第一时间交于零部件仓库,零部件仓库必需针对该零件作好台帐管理;7、尚未交于业务前台车间维修完成后的车辆,车间班组在将车辆交于业务前台之前,必需与零部件再次核实该车是否存在尚未领用的零件,针对尚未领用的零件再次审核是否领用!是否做退库处理!8、交于业务前台车间维修完成后的车辆,业务接待在做车辆结算单制作之前,必需与零部件再次核实该车实际领用及使用的零件,针对尚未发生领用或不影响车辆行驶缺货待装配的零件作进一步的沟通;如果存在多领或少领的零件存在,零部件必需在第一时间作补出库或退货处理,以保存零部件帐目与实物相符!四、零件报废1、零部件报废由零部件经理、售后经理、车间技术主管、财务经理、共同参加鉴定;2、报废条件:因在库时间过长,自然老化、变质、锈蚀或非人为的破裂并鉴定为无法修复的。
附件5.1:中国石化长城能源化工(宁夏)有限公司危险化学品品名及装卸位置热电运行部甲醇运行部乙炔运行部醋酸运行部聚乙烯醇运行部BDO运行部环保建材运行部公用工程运行部附件5.2:危险化学品装卸、运输安全检查表附件5.3:临时来厂(司乘)人员HSE教育承诺书本人承诺:1.严格遵守《道路交通安全法》,严格遵守中国石化长城能源化工(宁夏)有限公司(以下简称宁夏能化公司)安全生产各项规章制度和治安保卫管理规定。
严禁利用车辆夹带任何未经许可的物品,如有违反,接受宁夏能化公司按规章制度进行的处理。
2.清楚煤化工行业特点:“高温高压、易燃易爆、有毒有害、连续作业、链长面广”,属高风险区域,熟悉进入厂区工作的危险有害因素和HSE注意事项,做到“不伤害自己、不伤害他人、不被他人伤害”。
3.做到持证(行驶证、驾驶证)上岗,会报警,会自救、互救,会熟练使用消、气防器材和设施。
4.不穿拖鞋、钉鞋、高跟鞋开车进厂,穿戴合格(符合危险化学品从业人员)的劳动保护用品;不携带火种(打火机、火柴)等危险物品入厂,不在厂内吸烟。
5.厂内除石化大道和长城大道行车速度低于30公里/小时,其余道路车速低于15公里/小时,熟知并按作业单指定的线路、区域、时间行驶,进出门岗时确保车辆停稳,“熄火、刹车、挂档”。
6. 厂内倒车,必须察看周围情况或者在有人指挥下确保安全地进行。
7.遇到特殊情况,主动配合宁夏能化公司相关人员安全检查、指挥或紧急撤离。
本人已经接受进厂HSE教育,并已准确理解其含义,熟知我承诺的内容,如违反承诺,愿意承担相应责任。
签名:日期:bbb附件5.6:危险化学品装卸车辆检查确认表b 附件5.7:b。

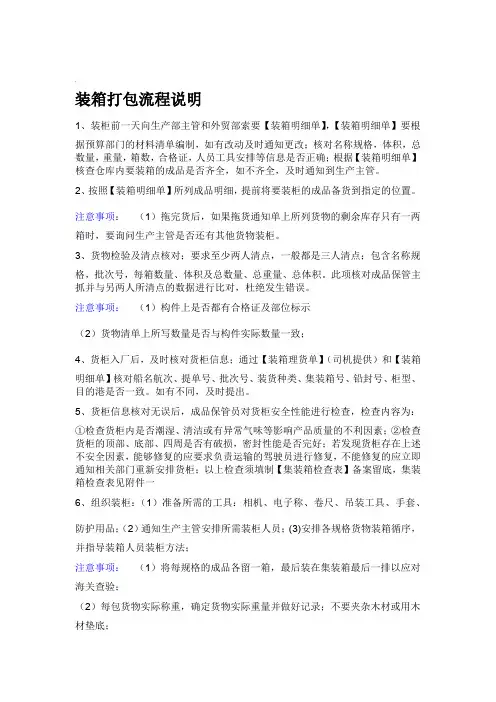

.装箱打包流程说明1、装柜前一天向生产部主管和外贸部索要【装箱明细单】,【装箱明细单】要根据预算部门的材料清单编制,如有改动及时通知更改;核对名称规格,体积,总数量,重量,箱数,合格证,人员工具安排等信息是否正确;根据【装箱明细单】核查仓库内要装箱的成品是否齐全,如不齐全,及时通知到生产主管。
2、按照【装箱明细单】所列成品明细,提前将要装柜的成品备货到指定的位置。
注意事项:(1)拖完货后,如果拖货通知单上所列货物的剩余库存只有一两箱时,要询问生产主管是否还有其他货物装柜。
3、货物检验及清点核对;要求至少两人清点,一般都是三人清点;包含名称规格,批次号,每箱数量、体积及总数量、总重量、总体积。
此项核对成品保管主抓并与另两人所清点的数据进行比对,杜绝发生错误。
注意事项:(1)构件上是否都有合格证及部位标示(2)货物清单上所写数量是否与构件实际数量一致;4、货柜入厂后,及时核对货柜信息;通过【装箱理货单】(司机提供)和【装箱明细单】核对船名航次、提单号、批次号、装货种类、集装箱号、铅封号、柜型、目的港是否一致。
如有不同,及时提出。
5、货柜信息核对无误后,成品保管员对货柜安全性能进行检查,检查内容为:①检查货柜内是否潮湿、清洁或有异常气味等影响产品质量的不利因素;②检查货柜的顶部、底部、四周是否有破损,密封性能是否完好;若发现货柜存在上述不安全因素,能够修复的应要求负责运输的驾驶员进行修复,不能修复的应立即通知相关部门重新安排货柜;以上检查须填制【集装箱检查表】备案留底,集装箱检查表见附件一6、组织装柜:(1)准备所需的工具:相机、电子称、卷尺、吊装工具、手套、防护用品;(2)通知生产主管安排所需装柜人员;(3)安排各规格货物装箱循序,并指导装箱人员装柜方法;注意事项:(1)将每规格的成品各留一箱,最后装在集装箱最后一排以应对海关查验;(2)每包货物实际称重,确定货物实际重量并做好记录;不要夹杂木材或用木材垫底;(3)货物装箱时要均匀装货不得前后偏重,采取措施避免货物摇晃碰撞箱壁;测量统计货物的外箱尺寸及产品毛重,按规格再清对一下所装数据是否正确,并将其整理留档。
DLT5161表格大全(电气装置安装工程质量检验及评定规程)编辑整理:尊敬的读者朋友们:这里是精品文档编辑中心,本文档内容是由我和我的同事精心编辑整理后发布的,发布之前我们对文中内容进行仔细校对,但是难免会有疏漏的地方,但是任然希望(DLT5161表格大全(电气装置安装工程质量检验及评定规程))的内容能够给您的工作和学习带来便利。
同时也真诚的希望收到您的建议和反馈,这将是我们进步的源泉,前进的动力。
本文可编辑可修改,如果觉得对您有帮助请收藏以便随时查阅,最后祝您生活愉快业绩进步,以下为DLT5161表格大全(电气装置安装工程质量检验及评定规程)的全部内容。
电缆管配制及敷设 (106)电缆支架(桥架)制作及安装 (110)管道内电缆敷设 (114)直埋电缆敷设 (117)电力电缆终端制作安装 (119)控制电缆终端制作安装 (121)电力电缆中间接头制作安装 (122)35KV及以上电缆线路安装 (124)电缆防火阻燃检查 (128)35KV及以上电缆敷设记录 (129)直埋电缆(隐蔽前)检查签证 (132)电缆中间接头位置记录 (133)分项工程质量检验评定表4.0.1分部工程质量检验评定表工程编号: DL/T5161。
1-表4.0.2单位工程质量检验评定表工程编号: DL/T5161。
1—表单位工程资料核查项目工程编号: DL/T5161。
1—表单位工程设计变更及材料代用通知单登记表工程编号: DL/T5161。
1—表单位工程设备、材料出厂试验报告及合格证登记表** kv配电装置带电试运签证**kv 段厂用高压配电装置带电试运签证工程编号: DL/T5161。
1-表5。
**kv V 段厂用低压配电装置带电试运签证工程编号: DL/T5161。
1—表通信系统一次设备安装质量检验工程编号: DL/T5161.1-表微波天线安装质量检验工程编号: DL/T5161。
1-表微波馈线安装质量检验工程编号: DL/T5161.1-表载波机、光端、微波设备安装质量检验工程编号: DL/T5161。
GB50210-2001《建筑装饰工程施工及验收规范》中华人民共和国国家标准建筑装饰装修工程质量验收规范Code for construction qialityacceptptance of building decorationGB 50210-2001主编部门:中华人民共和国建设部批准部门:中华人民共和国建设部施行日期:2002年3月1 日关于发布国家标准<建筑装饰装修工程质量验收规范》的通知根据建设部《关于印发一九九八年工程建设国家标准制定。
修订计划(第二批)的通知》(建标[1998]244号)的要求,由建设部会同有关部门共同修订的《建筑装饰装修工程质量验收规范》,经有关部门会审,批准为国家标准,编号为GB50210-2001,自2002年3月1 日起施行。
其中,3.I.1、3.1.5、3.2.3,3.2.9、3.4、33.5、4.1.12、5.1.11、6.l.IZ、8.2.4、8、3.4、9.1.8 9.1.13。
9.l.14。
12.5.6为强制性条文,必须严格执行。
原《装饰工程施工及验收规范》(GB 210-83)、《建筑装饰工程施工及验收规范》(JGJ73-91)和《建筑工程质量检验评定标准》(GBJ301-88)中第十章、第十一章同时废止。
本标准由建设部负责管理,中国建筑科学研究院负责具体解释工作,建设部标准定额研究所组织中国建筑工业出版社出版发行。
中华人民共和国建设部2001年11月1日本标准是根据建设部建标[1998 244号文《关于印发一九九九年工程建设国家标准制订。
修订计划(第二批)的通知》的要求,由中国建筑科学研究院会同有关单位共同对《建筑装饰工程施工及验收规范》JGJ 73-91)和《建筑工程质量检验评定标准》(GBJ301-88)修订而成的。
在修订过程中,规范编制组开展了专题研究,进行了比较广泛的调查研究,总结了多年来建筑装饰装修工程在设计、材料。
施工等方面的经验,按照“验评分离、强化验收、完善手段、过程控制”的方针,进行了全面的修改,并以多种方式广泛征求了全国有关单位的意见,对主要问题进行了反复修改,最后经审查定稿。
91HD高清体验店电影目录选片说明:1、在节目表最左侧"选择"栏可点击选择"选择".选好您所需要的节目后,在节目的最下方自动生成你所选的2、通过点击目录顶栏的筛选键,可以整理自己的目录。
3、片源分为REMUX,BD原盘,两者的区别主要在于音频方面。
91HD高清体验店为TVX网络直销商,宇脉直销店,海美迪华北总代,一言核心经销商,本店所售高清播放机:1、承诺一年保换,保修所产生的快递费用由我们承担。
2、本店所售商品全部为正品行货,可提供正规发票(另加五个点)。
3、北京四环以内上门调试,外地一律包快递。
4、购买高清播放机就送1.3版HDMI线一根,价值79元。
地址:北京市海淀区中关村E世界四层精品间B4573淘宝店:/电话:010-******** 150********韩先生关于硬盘类产品的保修服务说明——购前必看购前需知:1、保证销售产品均为正品行货,因电子产品更新换代快,厂家可能会在没有任何提前通知的情况下更改产品参数及包装、产地、附件甚至外形,我们不能确保客户收到的货物与店铺里介绍的说明完全一致,若介绍中说明或者图片没有及时更新,敬请谅解!2、我 们是以高效服务为宗旨,每一份订单对我们来说都是一项使命和一份责任。
为了不影响您的订单发货速度,请在购买前联系确认产品库存,发货时间及人力安排能否 保障,默认情况下我们会按顺序安排大家的订单。
1TB硬盘,上午12点前确认订单,当天可以发货,1.5T及以上硬盘,12点以后提交只能在第2天才能发 货,我们不能提供超前发货订单,谢谢理解!3、签收快递送来的快件时请务必跟快递员当面开箱检查,确保内装商品是否与购买商品相符、配件是否齐全、有无外观损伤等!若发现不符或有损伤请及时与店主联系并拒绝签收!(绝大多数快递企业的合同条款都是以签字作为法律依据,一旦签收,概不承担任何责任,这一点大家一定不能马虎)4、因 数据服务的特殊性,生产过程就是服务的全部,并且硬盘厂家也仅提供硬盘本身的功能质保,不负责数据安全保障。
设计变更(一)设计变更是工程施工过程中保证设计和施工质量,完善工程设计。
设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。
由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料.设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。
纠正设计错误以及满足现场条件变化而进行的设计修改工作.一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种。
1、在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责.2、施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进行处理;因而发生的设计变更。
如工程的管道安装过程中遇到原设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。
这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以及变更后的施工图,经方签字确认后即为设计变更。
3、工程开工后,由于某些方面的需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加的管线,再征得设计单位的同意后出设计变更。
4、施工企业在施工过程中,由于施工方面、资源市场的原因,如材料供应或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目的具体设计等引起的设计变更,经双方或三方签字同意可作为设计变更。
(二)设计变更的签发原则设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施.但在审查时应注意以下几点:①确属原设计不能保证质量、设计遗漏和错误以及与现场不符无法施工非改不可的,应按设计变更程序进行。
增霸卡使用指南Easysafe Card User’s Guide前言◎欢迎使用增霸卡!◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆※本手册所有的产品商标与产品名称均属于北京易生创新科技有限公司。
※本手册所有图形仅供参考,请您以实际软件界面为准。
※人为损坏或由不可抗力因素引起的硬件损坏不予保修。
※请您在做安装、移除、修改增霸卡操作时,备份好您的硬盘数据,如果数据丢失,本公司不予找回。
※软件版本如有变更恕不另行通知。
◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆◆增霸卡解决方案是对局域网内计算机进行维护,集网络安装、数据恢复和增量更新功能于一身。
该解决方案广泛应用于学校机房或网吧等局域网环境,成为广大机房管理者的得力助手。
它以方便、安全的优势备受系统管理者的青睐。
◎质量保证及其升级说明本公司将竭诚为您提供主版本内的免费升级服务,升级后的版本和使用手册中的界面或内容有所出入的,请您以实际界面为准,如有需要解答的问题,请您及时联系我们的技术部门。
感谢您对本公司产品的厚爱!本手册阅读导航尊敬的客户:您好!!感谢您使用易生创新系列产品,为了您更好的使用增霸卡,请您仔细阅读本手册。
增霸卡是易生创新公司精心为您设计的专门针对学校和网吧进行维护的高效便捷的机房维护方案,为了方便您的使用我们针对不同机房不同的使用方式特拟定了如下几套使用方案。
『方案一』如果您在使用增霸卡前使用的是新的计算机,并准备全新安装操作系统,请您仔细阅读“2.快速开始指南”章节。
『方案二』如果您在使用增霸卡前计算机已经预装了操作系统,并且您不希望重新安装操作系统,请您仔细阅读“4.计算机已经安装好操作系统后安装增霸卡”章节。
『方案三』如果您想在一台计算机上安装多个操作系统,请您仔细阅读“5.高级使用指南”章节。
『方案四』如果您在安装好增霸卡的情形下安装、卸载软件或修改系统设置,请您仔细阅读“3 .增量拷贝—安装、卸载软件或修改系统设置”章节。
