灵石施工组织设计
- 格式:doc
- 大小:456.50 KB
- 文档页数:42
施工组织设计方案范文第1篇1、技术准备(1)编制实施性施工组织设计:施工组织设计应在现场调查基础上制定,应当异常强调对交通、环境、地下管线、临近建筑物的保护,同时要满足合同规定质量、安全、礼貌施工、工期的条件。
体现技术先进,方案合理。
施工组织设计必须经过总工、监理和业主审批后才能实施。
(2)项目经理部及各项目作业队管理人员进入施工现场进行技术交底。
(3)组织项目经理部人员学习本工程招标文件及施工规范和设计图纸。
(4)进取与市政公用管线管理部门联系,摸清施工现场的公用管线位置走向及埋设深度,并开挖样洞。
(5)召开施工现场的交通组织协调会,进取配合业主向交通主管部门联系,完成交通主管部门,对交通组织措施的批复。
(6)作好原材料的采购、试验及砂浆,砼配合比设计。
(7)做好施工设备的维修保养、备件和运输的准备。
2、人员、设备、物资进场按总体施工计划,陆续组织各工种技术工人、司机等人员进场。
进场后,组织工程情景交底,调试设备。
各种机械设备和物资主要采用已有城市道路运输。
3、编制申请开工报告在有关人员进场,设备到位,材料试验,测量复核,管线搬迁等各项准备都完成的情景下,由项目经理部编制申请开工报告,申请正式开工。
4、施工生产准备清除施工现场障碍物,平整场地。
完成施工场地的围护,隔离等礼貌施工措施。
5、工程测量施工组织设计方案范文第2篇一、施工方案本工程的总体施工顺序是:做施工便道→平整场地路段做好排水工程→爆破开挖土石混合料→做填方路段试验路段→分层填筑→压路机碾压→检测压实度及其它。
施工前做好施工调查,核对设计文件,导线复测、水准复核等各项前提准备工作,引设临时水准点,放好边桩,做好土工试验工作。
工程一进场首先进行便道施工,本投标人拟修建一条通往山凹施工便道,便道宽米,便道采用土石混合粒进行填筑,面层采用泥结碎石,以便施工机械能早日进入施工场地。
为了确保运到平整场地上的填料粒径合格,在宕口配备碎石机进行破碎。
矿山开采公司工程施工组织设计方案(完美版)1. 方案背景本方案是针对矿山开采公司进行工程施工组织设计的完美版方案。
2. 目标和原则2.1 目标:提高施工效率,确保工程质量,保障工人安全。
2.2 原则:独立决策,遵守相关法律法规,简化策略,不引用未确认内容。
3. 工程施工组织设计内容3.1 施工流程:根据工程特点,制定详细的施工流程,并确保流程合理顺畅。
3.2 工期安排:制定合理的工期安排,确保施工按时完成。
3.3 人力资源:合理配置人力资源,包括工程师、技术人员和施工人员等。
3.4 设备和材料:根据工程需求,选择适当的设备和材料,并确保其质量和数量满足要求。
3.5 施工现场管理:制定科学的现场管理措施,确保安全生产和环境保护。
3.6 质量控制:建立严格的质量控制体系,进行全程监控和验收。
4. 风险管理措施4.1 工程风险评估:对可能出现的风险进行评估和分析,制定相应的风险管理措施。
4.2 安全管理:加强安全教育和培训,提高工人的安全意识和操作技能。
4.3 环境管理:制定环境管理计划,减少对环境的影响并遵守环境保护相关法规。
5. 沟通与协调5.1 内部沟通:建立良好的内部沟通机制,确保工程各部门之间的协调。
5.2 外部沟通:与监理单位、相关部门和合作单位保持密切联系,加强沟通和协作。
6. 审批和监督6.1 审批程序:按照相关规定完成工程施工组织设计方案的审批手续。
6.2 监督检查:建立监督检查机制,对工程施工过程进行监督和检查。
7. 总结与改进7.1 总结经验:总结工程施工经验和教训,形成改进措施。
7.2 持续改进:不断加强工程施工组织设计工作,并根据实际情况进行持续改进。
以上为矿山开采公司工程施工组织设计方案(完美版)的内容概述,希望能对您的工作有所帮助。
目录第一章编制依据第二章工程概况第三章目标规划第四章施工准备工作第五章关键部位施工方法第一节施工程序及施工大纲第二节施工测量放线第三节土地平整工程第四节灌溉与排水工程第五节田间道路工程第六节农田防护与生态环境保持工程第七节土地翻耕第六章工程投入的主要施工机械第七章劳动力安排计划第八章确保工程质量的保证措施第九章安全生产保证措施第十章确保工期的技术组织措施第十一章施工总平面布置第十二章计划开竣工日期和施工进度计划第十三章冬雨季施工措施第十四章降低成本措施第十五章工程采用的新技术、新材料、新工艺、新设备第十六章施工现场采用环保、消防、降噪声、文明等施工技术措施第十七章劳动组织管理措施第十八章提高质量、保证工期、降低造价的合理化建议附表一:拟投入本项目的主要施工设备表附表二:劳动力计划表附表三:施工进度网络图附表四:施工总平面布置图第一章编制依据1、《灵石县王禹乡东疙瘩等三村省级耕地开发专项资金项目(第一包)招标文件》;2、施工设计图纸;3、我公司对现场的实地勘察;4、现行相关的国家强制性标准和技术规范、规程:(1)土地开发整理项目验收规程;(2)国家投资土地开发整理项目管理暂行办法第二章工程概况1、工程名称:灵石县王禹乡东疙瘩等三村省级耕地开发专项资金项目(第一包)。
2、建设地点:王禹乡东疙塔村、原西沟村、柏苍村。
3、建设规模:27.2785hm2,预计可新增耕地17.8687 hm2。
4、质量标准:按国家标准一次验收合格。
5、设计概况(1)土地平整工程A、工程内容:底土平整59743.74m3,田坎压实25873.39m3,田埂修筑1478.01m3;台田底土平整260541.99m3,田坎压实22725.19m3,田埂修筑439.86m3;沟坝地底土平整99316.33m3,修筑生产坝土方开挖20422.34m3,推土机推土20422.34m3,生产坝夯实20422.34m3。
本工程包括56个梯田田块,31个台填田块,12个沟坝地田块。
灵石县保障性住房(上村小区)5#、6#楼土方开挖方案一、工程概况本工程为灵石县保障性住房5#、6#楼,位于灵石县上村,西临小河南路,北临启明巷,东临铁路线,南临新建街北巷。
5#楼建筑面积18839.51㎡,长56.8m,宽16.6m,±0.000相对于绝对标高740.5m。
6#楼建筑面积26244.16㎡,长75.55m,宽16.3m,±0.000相对于绝对标高,739.3m,自然地坪标高平均为738.05m左右(自然地坪标高见示意图)。
本工程结构形式均为剪力墙结构,基础为钢筋砼筏形基础,地基整体采用河卵石天然地基,局部换填级配砂石。
根据图纸设计,开挖基槽平面范围为基础外边缘外扩2.0m、地勘报告要求及甲方与城建局将5#、6#楼整体±0.000下调500mm决定,5#楼基坑需开挖至733.33m,基坑开挖尺寸约为长62.8m,宽约为22.6m,目前场平标高为-1.25m左右,需开挖深度为4.72m左右。
6#楼基坑需开挖至734.53m,基坑开挖尺寸约为长81.55m,宽22.3m,目前场平标高为-2.45m左右,需开挖深度为3.52m左右。
(基槽开挖尺寸及标高见示意图)场地工程地质概况为:①层黄土状土:黄褐色,稍湿,稍密,含云母,氧化铁,氧化铝等,具大孔结构,摇振反应中等,无光泽,干强度及韧性低吗,具有轻微~强烈湿陷性,具中等~高压缩性。
标准灌入试验锤击数N值介于5.0~9.0击之间,平均6.7击。
②层卵石:杂色,母岩成分为石灰岩、砂岩,中等风化,颗粒形状呈亚圆形,一般粒径2~6cm,中密,局部夹有粉土透镜体及薄层,以砾砂、中粗砂和粉土填充,颗粒级配良好。
动力触探N63.5修正后击数在10.2~19.8击之间,平均16.0击。
③层卵石:杂色,母岩成分为石灰岩、砂岩,中等风化,颗粒形状呈亚圆形~圆形,一般粒径2~8cm,密实,以砾砂、中粗砂和粉土充填,颗粒级配良好。
动力触探N63.5修正后击数在20.0~22.2击之间,平均20.7击。
山西灵石国泰红岩煤业有限公司矿井兼并重组整合项目初步设计变更井底车场施工组织设计中十冶集团有限公司国泰红岩项目部二○一年月施工组织设计报审表工程名称:山西灵石国泰红岩煤业有限公司兼并重组整合45万吨/年项目会审意见会审签字前言、编制原则及编制依据一、变更由来山西灵石国泰红岩煤业有限公司位于山西省灵石县,行政区划隶属于灵石县夏门镇管辖。
根据山西省煤矿企业兼并重组整合工作领导组办公室文件晋煤重组办发【2009】64号文《关于晋中市灵石县煤矿企业兼并重组整合方案(部分)的批复》,以山西灵石国泰能源有限公司为主体企业,对原山西灵石红岩煤业有限公司及部分新增范围进行兼并重组整合,整合前的原山西灵石红岩煤业有限公司井田面积2.5655km2,批准开采2、7、9、10号煤层,矿井生产能力为300kt/a。
新增范围包括已关闭的原寨头村办煤矿一部分、已关闭的原永红煤矿一部分及部分空白区。
重组后企业名称为山西灵石国泰红岩煤业有限公司。
根据山西省煤矿企业兼并重组整合工作领导组办公室晋煤重组办发[2010]66号文件《关于调整晋中市灵石等四县(市)兼并重组整合主体企业的批复》同意将灵石县永吉能源有限公司变更改为灵石国泰能源有限公司。
2012年12月6日,山西国土资源厅于为该矿换发了采矿许可证。
证号:C1400002009121220048048。
整合后井田面积为4.7104km2,批准开采2—11号煤层,批采标高972.96-736.96m,批准矿井生产能力为450kt/a,与整合前相比,新增生产能力150kt/a。
2011年5月我公司为山西灵石国泰红岩煤业有限公司编制完成《山西灵石国泰红岩煤业有限公司矿井兼并重组整合项目初步设计》及《山西灵石国泰红岩煤业有限公司矿井兼并重组整合项目初步设计安全专篇》,采用综采采煤方法。
2011年6月《初步设计》通过晋中市煤炭工业局审批,晋中市煤炭工业局以市煤规发[2011]121号文晋中市煤炭工业局《关于山西灵石国泰红岩煤业有限公司矿井兼并重组整合项目初步设计的批复》予以批复。
目录无极绳绞车安装施工组织设计 (1)第一章、编制依据及执行规范 (1)第一节、编制依据 (1)第二节、执行标准及规范总汇 (1)第二章、工程概况 (2)第三章、施工总体部署 (3)第一节、组织机构和管理职责 (3)第二节、项目管理目标 (5)第三节、施工程序 (6)第四章、施工准备 (6)第一节、技术准备 (6)第二节、施工用水、用电准备 (7)第三节、劳动力及物质的准备 (7)第五章、施工方法及质量要求 (8)第二节、机械设备安装 (9)第六章、施工技术措施 (14)第一节、工期保证措施 (14)第二节、质量保证措施 (14)第三节、安全保证措施 (15)第四节、质量、环境和职业健康安全一体化管理体系 (16)第七章、工程技术档案管理 (20)第八章、服务 (21)第一节、工程回访 (21)第二节、工程保修期限及范围 (21)第九章、经济技术分析 (22)第一节材料节约措施 (22)第二节经济核算措施 (22)第三节技术节约降本措施 (22)无极绳绞车安装施工组织设计第一章、编制依据及执行规范第一节、编制依据本施工组织设计是根据工程招标文件、工程设计图纸、建筑施工组织设计规范、施工验收规范及规程,本公司IS09001-2000质量管理体系文件、《煤矿安全规程》等进行的编制。
第二节、执行标准及规范总汇1、《煤矿安装工程质量检验评定标准》 MT5010-952、《施工现场临时用电安全技术规范》 JGJ 46-20053、《建筑施工安全检查标准》 JGJ59-994、《建筑施工组织设计规范》 GB/T50502-20095、《机械设备安装工程施工及验收规范》TJ231-786、《建筑安装工程质量检验评定统一标准》GBJ300-887、《煤矿安全规程-2007》8、《建设工程项目管理规范》 GB/T50326-20069、《电气装置安装工程盘、柜及二次回路结线施工及验收规范》GB50171-92第二章、工程概况本工程为山西灵石红杏广进宝煤业有限公司十煤轨道大巷无极绳绞车安装。
石材工程施工组织设计及方案范本本文将详细介绍石材工程施工组织设计及方案范本的内容,旨在帮助相关从业人员制定一份合理可行的方案,以实现工程施工的高效和质量。
一、施工组织设计1. 总体概述施工组织设计是施工前准备工作之一,主要是在施工前充分考虑工程的具体情况,制定出最佳施工方案,并对施工过程中可能出现的问题进行预判和预防。
具体内容包括:- 工程项目概况及要求- 施工过程中的安全、质量、环保、文明施工等要求- 施工机械设备、材料的选择- 施工组织人员配置及工作任务2. 石材工程施工流程安排石材工程施工流程是施工组织设计中的重要部分,合理的流程安排能够保证施工效率和施工质量。
一般而言,石材工程施工流程安排包括以下几个方面:- 石材材料加工- 现场材料运输及存储- 板材及构件吊装安装- 地面铺贴、石材柜台制作安装- 石材雕刻及修整- 清理验收及收尾工作3. 安全、质量、环保、文明施工等要求这是石材工程施工组织设计中非常重要的一环,需要在施工过程中严格把关。
具体包括:- 安全施工:- 施工场地的防护措施- 施工机械设备的安全使用- 作业人员的安全防护- 质量施工:- 石材材料的选用和检验- 石材加工的质量控制- 石材吊装安装的比对和调整- 环保方面:- 施工废弃物的处理- 施工过程中噪音、污染等问题的解决- 文明施工方面:- 施工现场的秩序和卫生- 与周边居民的良好关系二、施工方案范本1. 工程概述工程概述主要是对所要施工的对象进行简单的描述,包括工程名称、规模、地点等。
2. 施工方案施工方案是本文重点讨论的内容,它是针对具体工程而制定的、科学、合理、可操作性强的方案,包括以下方面:- 石材材料的加工及检验- 石材现场的运输、存储- 板材及构件的吊装安装- 地面铺贴、石材柜台制作安装- 石材雕刻及修整- 清理验收及收尾工作3. 安全、质量、环保、文明施工保证措施针对上述几个方面,我们需要制定出相应的保证措施,以确保施工过程中的质量、安全、环保等方面能得到有效保障。
灵石县水头华苑7#8#楼施工组织设计文件编号:SJ/安F•LSST•01•2005批准:审核:编制:山西四建集团有限公司灵石县水头华苑项目部二零零五年十一月三日目录一、工程概况二、供料方式三、施工准备工作计划四、施工部署五、施工方案六、季节性施工方案七、质量通病防治措施八、工程安全防护及文明施工保证措施九、劳动力和材料投入计划及其保证措施十、施工进度计划、保证措施十一、检验试验计划十二、本项目建筑业十项新技术推广应用计划十三、项目所需配备的监视和测量装置十四、本项目产品实现所需的标准规范相关文件十五、项目实施过程中所须的各种记录一、工程概况:本工程为灵石县水头华苑7#、8#住宅楼,地下一层,地上十二层。
地下一层为库房和配电室,一层为自行车停放处,二层以上为住宅。
总建筑面积为24600平方米,建筑高度为37.5米,主体为框剪结构。
安装工程包括生活给排水、消防、采暖、电气、楼宇对讲及自动报警等系统。
该工程位于灵石县车站路,建设单位的三通一平基本到位。
目标要求:项目有效工期一年;确保省优(配合土建争创汾水杯);二、供料方式:该工程合同内材料由乙方提供三、施工准备工作计划:3.1项目组织机构及职责分配:在分公司统一部署下,由具有丰富施工经验、具备中级工程师职称的宛俨同志担任该工程施工的项目经理,组建项目班子如下:3.1.13.2技术准备:向业主及监理提供合理详尽的施工方案,要求供货方提供详尽的技术资料,报业主和监理审查,尽快签订合同,保证设备材料的及时到货,组织现场施工人员与业主、监理、设计单位对施工图进行详尽的会审,提前解决施工中出现的问题。
3.3施工现场准备:按平面图所示位置安装机械设备,堆放材料,布置消防通道,搭设办公及临时用房。
3.4作业人员准备:施工准备阶段安排管工4人配合土建预留管道、风管的洞口;电工8人配合土建配平台、焊接地。
3.5物质准备:3.5.1本工程材料、设备采购、保管工作由分公司物资供应站负责。
施工组织设计完整范文要说施工这事儿,那可真是一项复杂又细致的大工程。
就拿我之前参与的一个小区住宅建设项目来说吧,这施工组织设计可真是让整个团队费了不少心思。
这个小区的位置还算不错,周边环境也挺宜人。
但要把这一片空地变成漂亮舒适的住宅楼,可不是件容易的事儿。
在施工开始之前,我们得先把整个工程的框架和计划给搭建好。
就像你要做一顿大餐,得先想好做啥菜,准备啥材料,啥时候下锅一样。
首先就是人员的安排,项目经理、工程师、施工员、安全员、质量员等等,一个都不能少。
而且每个人都得清楚自己的职责,不能乱了套。
比如说施工员,那得时刻盯着施工现场,确保每一道工序都按照设计和规范来进行。
材料的准备也是个大工程。
从钢筋、水泥到砖块、沙子,每一样都得精心挑选,保证质量。
还记得有一次,供应商送来的一批水泥,质量检测不过关。
这可把我们急坏了,赶紧联系供应商换货,差点就耽误了工期。
施工的顺序和方法那也是有讲究的。
得先把地基打好,这就好比盖房子得先有个牢固的基础。
挖地基的时候,那挖掘机轰隆隆地工作着,挖出的土堆得像小山一样。
工人们在旁边测量着、记录着,一点都不敢马虎。
然后就是主体结构的施工,钢筋的绑扎就像是给房子织了一副坚固的骨架。
那些密密麻麻的钢筋,在工人师傅的手中被弯曲、连接,形成了一个个规整的框架。
混凝土浇筑的时候,那场面更是壮观,搅拌车一辆接一辆地来,混凝土通过长长的管道注入模板中,发出“哗哗”的声音。
在施工过程中,安全问题始终是重中之重。
我们在工地周围设置了牢固的围挡,还挂上了各种警示标语。
每个工人都要佩戴安全帽,高空作业的还得系好安全带。
有一次,一个年轻的工人嫌麻烦,没系安全带就爬上了脚手架,被安全员发现后狠狠地批评了一顿,还罚他在安全培训课上做检讨。
从那以后,大家都更自觉地遵守安全规定了。
说到质量控制,那更是丝毫不能马虎。
每一道工序完成后,都要进行严格的检查。
有一次,在砌墙的时候,发现有几块砖的砌筑不符合要求,项目经理当场就让工人拆了重新砌,还对负责的施工员进行了警告。
立井井筒梯子间施工组织设计立井井筒装备施工组织设计一、概述:灵石安苑煤业立井井筒净径4m,井深200m,井筒内梯子梁用螺栓连接在井壁金属托架上,金属托架用树脂锚杆固定于上,南侧设有玻璃梯子间,梯子间层间距为6m。
二、工程内容:1、玻璃钢梯子间安装33层2、20#梯子梁33根3、14#梯子小梁33层*3根层=99根4、200*20梯子大梁托架66个5、160*16梯子小梁托架99个三、施工方案:1、施工方案选择玻璃钢梯子间安装时,利用二层吊盘自上而下逐层安装钢壁座、梯子大小梁、玻璃钢梯子间。
2、施工方法(1)施工准备施工前,应组织有关人员对图纸进行会审,会审时应对构件本身的几何尺寸及构件安装位置相互尺寸进行审核,审核构件尺寸之间有无矛盾,对有疑问的尺寸,提请有关部门解决,并做好会审记录。
施工场地准备;施工场地平整,临时电源、缆线应挂设整齐,临时配电盘、电焊机应排放整齐,并设置临时接地。
防水棚搭设应牢固可靠。
施工临时设施准备:(1)将吊盘在井口组装。
(2)根据井筒中心线在天轮平台上布置提升天轮,相对位置提升绞车,落地稳绳天轮布置在井口(见图)。
(3)对井口进行封闭,并留出人孔,装上井盖门。
(4)根据井筒中心线将稳车固定。
(5)依次将提升绳、稳绳挂好,并将稳绳与吊盘进行联接,挂好吊桶。
(3)梯子间安装梯子间安装前,甲方应向施工单位提交井口标高、井筒十字中心线基准点,而后施工单位依据标高、井筒十字中心线基准点,设计图纸确定各构件在井筒内的位置。
安装施工程序:施工时采用高为6m的二层吊盘,吊盘直径为3.7m圆盘,下层圆盘用来画线、打眼,上层圆盘装壁座、梯子梁及梯子间等,为使托架锚杆安装准确无误,每层锚杆孔处的开凿可用定位盘来确定,用层间距尺确定各层间距。
为保证锚杆孔的垂直和施工质量,在定位盘各锚杆孔处焊管定位,风钻可通过定位套打眼。
并利用能升降的立杆调整,用水平管找平,用顶丝固定定位盘。
钻杆要水平对准孔位垂直于井壁,孔眼的深度要一致,一般不得超过320mm。
古建筑施工组织设计范文一、前言古建筑是中国传统文化的重要组成部分,具有独特的文化价值和历史意义。
在进行古建筑施工时,合理的施工组织设计对保护古建筑的完整性和保持施工质量至关重要。
本文将介绍古建筑施工组织设计的范文,希望能为相关工作者提供参考。
二、施工前准备阶段1. 调研与规划在进行古建筑施工前,需要进行充分的调研和规划工作。
包括对古建筑的历史背景、结构特点、材料情况等进行详细了解,制定施工方案和时间计划。
2. 人员配备针对古建筑施工的特殊性,需要安排具有丰富经验的施工人员和技术人员参与,确保施工质量和安全。
三、施工组织设计1. 施工流程•准备工作:清理施工现场,搭建施工平台和设备。
•拆除工程:根据施工方案和拆除图纸,有序进行拆除工作,注意保存古建筑原有构件。
•修缮加固:根据实际情况进行古建筑的修缮和加固工作,保障建筑结构的完整性和安全性。
•装饰工程:根据古建筑原貌进行装饰和粉饰工作,保持传统风格。
2. 施工管理•安全管理:设立安全岗位,做好施工现场安全防护和监管工作。
•质量控制:建立质量检验制度,对施工过程中的重要节点进行质量检查。
•进度管理:制定施工进度计划,定期检查施工进度,确保按时完成施工任务。
四、施工后验收阶段1. 完工验收施工完成后,对古建筑进行全面验收,检查施工质量和工程是否符合设计要求。
2. 竣工文件整理完善竣工文件,包括施工记录、验收报告、材料使用清单等,以备后续管理和维护参考。
五、结语通过本文的介绍,相信读者对古建筑施工组织设计有了更深入的了解。
在进行古建筑施工时,务必按照合理的组织设计进行施工,全面保护古建筑的文化价值,传承中华传统文化。

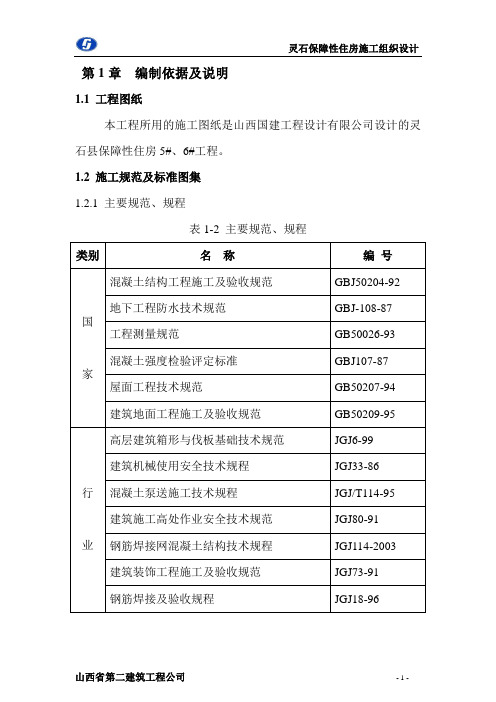

第1章编制依据及说明1.1 工程图纸本工程所用的施工图纸是山西国建工程设计有限公司设计的灵石县保障性住房5#、6#工程。
1.2 施工规范及标准图集1.2.1 主要规范、规程表1-2 主要规范、规程及其他国家有关建筑设计和施工技术规范、规程。
1.2.2 公司质量、环境、职业健康安全管理体系文件《质量手册》、《程序文件》及相关管理制度、技术水平、设备及施工管理能力。
1.2.3 主要图集表1-3 主要图集及05系列等相关图集。
1.3 编制原则1.3.1 以施工图的全部要求为基础原则,根据施工现场的实际情况,合理安排布置,发挥公司的整体优势,达到优质高效、安全文明、技术先进的目的。
1.3.2 围绕工程质量总体目标,在施工过程中,以质量预控和过程控制为重点,确保一次达标。
1.3.3 确保施工过程中无安全事故,文明施工。
1.3.4 大力推广应用建筑业新技术、新工艺、新材料,提高工程项目科技含量和施工现代化水平。
第2章工程概况2.1 工程关系工程名称:灵石县保障性住房5#、6#楼工程。
工程地址:灵石县上村启明巷南侧建设单位:山西存山房地产有限公司设计单位:山西国建工程设计有限公司监理单位:山西建设监理有限公司施工单位:山西省第二建筑工程公司2.2 工程地点、环境及施工条件工程现场西临小河南路,北临启明巷,东临铁路线,南临新建街北巷;本工程5#楼建筑面积18839.51 m²,6#建筑面积26244.16m²;5#±0.000标高相当于绝对标高为739.300m,6#±0.000标高相当于绝对标高为740.500m,本工程地下一层,地上24层,地下一层层高为3.6,局部为 3.3m、3.0m。
地上住宅部分层高为 2.9m;建筑总高度均为70.5m。
2.3 建筑、结构形式2.3.1 建筑形式本工程由2层商铺和24层高层住宅楼构成,首层商铺部分层高为3.6m,局部为3.9m、4.2m,二层商铺层高为3.6m,住宅部分层高为2.9m,;室内外高差住宅部分为0.45m,商铺部分为1.05m。
灵石东方希望铝业运输线第二合同段施工组织设计太原市市政工程总公司灵石东方希望铝业运输线第二合同段项目部二O一二年七月目录第一章编制依据和原则第二章工程概况第三章总体施工组织布置及规划第四章主要工程项目的施工方案、方法与技术措施第五章工期保证体系及保证措施第六章工程质量管理体系及保证措施第七章安全生产管理体系及保证措施第八章环境保护、水土保持保证体系及保证措施第九章文明施工、文物保护保证体系及保证措施第十章项目风险预测与防范,事故应急预案第十一章廉政建设保证措施第十二章其他应说明的事项附表一施工总体计划表附表二分项工程进度率计划(斜率图)附表三工程管理曲线附表四分项工程生产率和施工周期表附表五施工总平面图附表六劳动力计划表附表七临时占地计划表附表八外供电力需求计划表附表九合同用款估算表第一章编制依据及原则一、编制依据1.灵石县南关至峪口工业大道(旅游)公路改造工程参考资料;2.公路工程标准施工招标文件2009年版下册——交工路发[2009]221号第七章技术规范以及山西省交通厅颁发的有关文件、施工技术规范及有关规定;3.本公司对现场的考察;4.本公司现有的施工力量、技术装备和施工管理能力。
二、编制原则针对本标段的特点,本着精心组织、科学安排、突出重点、均衡生产、加强管理、确保工期、节约用地、合理投入、安全文明、注重环保水保、全面创优的原则,编制本投标施工组织设计,以指导标后施工的顺利实施。
第二章工程概况拟建项目起点为K5+000,终点为K8+400。
路线主要沿仁义河南岸坝一侧布设,主要控制点为宏丰洗煤厂。
路线在耐火材料厂附近K5+700处起至K6+625.807对初设方案进行局部优化调整, K6+625.807-K6+623.429断链长2.378米,主线长3.402公里。
该标段包含路基、路面、排水防护、桥涵工程及安全设施。
本合同段还包括为主要服务于新鼎泰煤业车辆可以利用原有路出行而设的新鼎泰连接线,长120米。
施工组织设计第一篇总论第一章编制说明及依据一、编制说明本施工组织设计针对灵石县森林公园绿化、园路、小品、广场等工程的招标文件进行编制,是我单位对本项工程施工的总体构思与部署,也是本工程施工的技术指导文件和决算参照依据。
二、编制依据1、根据建设单位提供的招标文件、设计图纸、技术要求以及现场施工工艺等特殊要求。
2、国家颁发的建设工程质量检验评定标准和有关的工程施工及验收规范。
3、公司长期积累的丰富施工经验,以及施工现场实际情况、图纸答疑纪要。
4、根据我公司的机械设备、材料储备情况和技术力量、管理水平。
5、施工图纸所提供的技术规范、标准、图集等,现行建设工程施工及验收规范。
6、我单位ISO9001:2000质量管理体系《质量手册》及各作业文件;7、城市绿化工程施工及验收规范CJJ/T82-99;建筑工程施工现场供电安全规范GB50194-93;《造林技术规程》GB/T15776-1995;《工程测量规范》(GB50026-93);《施工现场临时用电安全技术规范》(JGJ46-88)等国家或行业规范。
三、指导思想以质量管理为中心,参照ISO9001系列标准,建立质量保证体系进行质量监督管理,选派经验丰富、素质高的项目经理及管理人员,充分利用我公司的技术优势,通过精心组织、科学管理,优质、安全、高效圆满完成该工程的施工任务。
第二章工程概况及特点一、工程名称:灵石县森林公园绿化、园路、小品、广场等工程。
二、建设单位:灵石县住房和城乡建设管理局。
三、建设地点:晋芳嘉荟、苏溪夜月所在的岛屿以及水系南岸以南区域。
具体四至为北侧为水系南岸,南岸为纬七路,西侧为纬九路,东侧为经二路。
四、工程日期:我单位将在规定的时间保质保量完成投标项目。
五、质量标准:交工验收的质量评定为合格,竣工验收的质量评定为优良工程。
六、安全文明施工标准:优良工程。
七、建设内容:苗木栽植、园路、小品、广场、养护。
八、承包方式:包工包料。
第三章施工总体布置及规划一、施工部署l、质量目标保证本工程为合格产品,并且能够在既保证质量,又提高效益的基础上,以一流的质量、一流的速度、一流的技术、一流的管理来争取社会信誉。
灵石东方希望铝业运输线第二合同段施工组织设计XX市市政工程总公司灵石东方希望铝业运输线第二合同段项目部二O一二年七月目录第一章编制依据和原则第二章工程概况第三章总体施工组织布置及规划第四章主要工程项目的施工方案、方法与技术措施第五章工期保证体系及保证措施第六章工程质量管理体系及保证措施第七章安全生产管理体系及保证措施第八章环境保护、水土保持保证体系及保证措施第九章文明施工、文物保护保证体系及保证措施第十章项目风险预测与防X,事故应急预案第十一章廉政建设保证措施第十二章其他应说明的事项附表一施工总体计划表附表二分项工程进度率计划(斜率图)附表三工程管理曲线附表四分项工程生产率和施工周期表附表五施工总平面图附表六劳动力计划表附表七临时占地计划表附表八外供电力需求计划表附表九合同用款估算表第一章编制依据及原则一、编制依据1.灵石县南关至峪口工业大道(旅游)公路改造工程参考资料;2.公路工程标准施工招标文件2009年版下册——交工路发[2009]221号第七章技术规X以及XX省交通厅颁发的有关文件、施工技术规X及有关规定;3.本公司对现场的考察;4.本公司现有的施工力量、技术装备和施工管理能力。
二、编制原则针对本标段的特点,本着精心组织、科学安排、突出重点、均衡生产、加强管理、确保工期、节约用地、合理投入、安全文明、注重环保水保、全面创优的原则,编制本投标施工组织设计,以指导标后施工的顺利实施。
第二章工程概况拟建项目起点为K5+000,终点为K8+400。
路线主要沿仁义XX岸坝一侧布设,主要控制点为宏丰洗煤厂。
路线在耐火材料厂附近K5+700处起至K6+625.807对初设方案进行局部优化调整,K6+625.807-K6+623.429断链长2.378米,主线长3.402公里。
该标段包含路基、路面、排水防护、桥涵工程及安全设施。
本合同段还包括为主要服务于新鼎泰煤业车辆可以利用原有路出行而设的新鼎泰连接线,长120米。
一、路基工程1.路基宽度:本合同段路基宽15米;新鼎泰连接线路基宽12米。
2.路拱坡度:直线段行车道及土路肩均采用2%的路拱坡度。
超高采用绕路中线旋转,直至超高横坡值,最大超高6%。
3.排水防护:采取设置挡土墙、护面墙进行防护;设置了边沟、排水沟、截水沟及急流槽与桥涵及天然沟渠等构成综合排水系统。
二、路面工程1.设计指标:为沥青混凝土路面,公路等级二级,设计年限12年,设计标准轴载BZZ~100(重型标准)。
2.路面结构:上面层4cmAC-13型沥青混凝土,下面层6cmAC-16型沥青混凝土,基层32cm水泥稳定碎石,底基层20cm水泥稳定砂砾。
三、管涵工程本合同段共设10道钢筋混凝土圆管涵。
孔径有0.5米、1.0米、1.5米三种规格。
四、桥梁工程新鼎泰中桥中心桩号为XK0+072,孔跨4-13米,桥面宽度为净-11m+2×0.5m,桥长58.04米。
该桥上部结构采用预应力混凝土空心板,下部结构桥墩采用桩柱一体墩,桥台采用柱式台,基础采用摩擦桩基础。
五、安全设施工程本路段地形复杂,因此按国标设置了警告、禁令、指示、指路标志。
包括交通标志、标线,护柱,里程牌、界碑、百米桩及其他安全设施。
第三章总体施工组织布置及规划一、总体部署1.本工程设立项目经理部,下设六部两室(即工程技术部、质量部、安全环保部、物质设备部、计划部、财务部、项目办公室、工地试验室),现场下设七队一站一场(即测量作业队、路基作业队、土石方作业队、排水防护作业队、路面作业队、桥涵作业队、安全设施作业队、砼拌合站和小型构件预制场)负责施工(组织机构图见下页)。
以项目工期、质量、效益为导向,以精干高效、一专多能的组织机构为指挥核心,以统筹兼顾、快速运作、平行流水、交叉作业为手段,强化组织管理职能,全面履行合同。
在中标后确保施工工期,高效率、高质量地完成合同规定的所有工程项目,并使业主满意。
2.工期目标:本工程计划工期为184日历天,计划开工日期为2012年6月25日,计划竣工日期为2012年12月25日。
我公司承诺会积极组织精干队伍保证在工期内完成施工任务。
3.质量目标:我公司牢固树立“百年大计,质量第一”的思想,承诺工程质量检验标准不低于国家强制性标准要求,标段工程交工验收质量评定达合格,竣工验收质量评定达合格。
4.安全目标:无重伤死亡事故,轻伤频率控制在2‰以下。
拟为本合同段设立的组织机构图二、生活基地及场地安排1.该工程全长3400m,为便于施工,沿线在K5+300设驻地,小型预制构件厂设在K5+600右侧河对岸旱地内,取土场K7+300,弃土场K5+200。
施工总平面图见附表五。
预制场地面要硬化处理。
硬化结构为:场地整平后铺筑10cm厚C10砼。
2.临时用地:见附表七。
3.施工用水、用电:本工程施工用水采用附近现有的水源,所需生活及施工用水使用前应经过化验,合格后方可使用。
在砼搅拌站设一座10m3水池,沿线各施工点设5m3水箱,采用汽车拉水解决。
本合同段采用电网供电与自发电相结合的方法,以保证施工用电。
三、主要施工机械设备情况、进场计划根据本合同段的工程数量和特点,我公司配备了充足的工程机械,检验、测量仪器和试验设备(配置情况可详见下页表),机械设备的动员周期一般为10天。
施工主要机械设备计划进场后,所需设备要求提前5天进入施工现场,后续工程所需机械设备须在该工序开工前3天到场。
四、劳动力安排计划项目经理部的所有组成人员均为技术过硬、责任心强、素质高的业务骨干。
项目管理人员及主要施工人员均由本单位派遣,动员周期为5天时间。
根据施工进度计划,合理安排人员陆续进驻工地,统筹使用。
(详见附表六)五、开工前准备工作1.施工准备施工前要邀请设计人员、监理工程师及有关单位人员进行测量技术交底。
测量人员在开工前用全站仪分别将业主提供的导线点与水准点进行复测。
2.技术准备对拟参加本标段的施工人员进行岗前培训;熟悉与会审图纸;编制实施的施工组织设计;编制与审定施工预算。
3.劳动力、机具、材料准备⑴平衡劳动力、调配技工。
在接到中标通知书后,我公司的主要管理人员、工程技术人员将进入施工现场,各工序操作人员根据工地需要情况陆续到位。
⑵施工机械按要求及时到场,进场机械状态良好,并做好开工前的保养。
⑶落实材料货源及检验:对由业主供应或是指定供应商提供的材料按照业主要求购买。
其他材料根据招标文件和我公司的调查采用当地材料和外购材料相结合的方式。
按施工要求做好原材料的试验工作,及时组织材料进场。
4.生产及生活设施在满足使用原则的基础上,以最快的速度加以完善。
拟投入本标段的主要机械设备表拟投入的主要测量、质检、试验仪器表第四章主要工程项目的施工方案、方法与技术措施一、路基工程(一)准备工作1.场地清理路基用地X围内的有机物残渣、原地面以下至少30cm内的草皮、农作物的根系和表土应予以清除,路基X围内应全面进行填前夯(压)实,其密实度应达到规定的要求。
2.路基施工测量在施工前用全站仪根据图纸放出道路中心线及路基下坡脚线;设置好用地界桩、路堤坡脚、路堑堑顶、排水沟等的具体位置桩。
在填挖方接近完成时,应测设边桩、中心桩,每20m一个,并注明桩号、高程,以便进行路床施工。
对所有的测量进行记录,并整理这些资料。
(二)路基挖方的施工1.土方开挖采用1m3挖土机挖掘,配合装载机装土,自卸汽车运输的施工方法。
均自上而下进行,不得乱挖超挖,严禁掏洞取土。
为保持边坡稳定,应严格按照设计的边坡系数放坡。
2.开挖时掌握好设计高程和挖方边坡,以避免超挖,同时要预留一定的碾压沉落厚度,其值应由试验确定。
注意事项:路堑开挖前需做好截水沟,修建临时排水设施,流水不得排入农田,耕地,污染自然水源;路堑路床的表层下为有机土、难以凉干压实的土、CBR值不符合规定的土均不宜做路床土,均应清除换填符合规定的土。
(三)路基填筑施工路基的填方用土应在填土前取代表性的土样进行击实试验,施工中发现土质变化应及时补做全部试验。
试验方法按《公路土工试验规程》(JTG E40-2007)进行,并报监理工程师批准。
本标段路基填筑划分为多个工作面同时施工。
用推土机摊铺,平地机整平,压路机碾压。
对于填石路堤(包括分层填筑岩块及倾填爆破石块),应通过铺筑试验路,以确定碾压的技术参数和工艺要求,并指导路基施工。
(四)桥涵台背处理为减少路基在构造物两侧产生不均匀沉降,减少跳车现象,提高车辆行驶的舒适性,涵洞两侧均采用砂砾或碎粒石透水性材料在过渡段填筑。
桥涵台背后填土和锥坡填土同时进行,并与路基填土顺接。
填筑材料应严格按照施工技术规X和设计要求选取。
台后填筑遵循分层填筑,分层压实的原则。
每层松铺厚度控制在20cm内。
压实机具采用小型振动夯,充分压实到规定要求。
填筑至设计标高时,开始超载预压填方直到设计厚度。
(五)取土、弃土及节约用地措施全线分段集中取土、弃土,尽可能地利用荒地和深沟选定取、弃土场。
为了环境保护及防止新的水土流失,取土前应先将30cm以上腐植土置于一旁,取土完毕后再回填覆盖进行绿化。
二、排水与防护1.排水工程1)根据图纸确定的排水工程位置、标高、形式、尺寸和纵坡,进行施工放样测量。
2)边沟开挖:按施工放样,沟壁必须平整坚实,沟底平顺。
3)铺砌:铺砌之前,应对沟壁、沟底进行修整,砌体砂浆配比应准确,砌缝均匀饱满,勾缝平顺密实,砌体内侧及沟底应平顺,沟底不积水,砌体抹面应平整,直顺,不得有裂缝、空鼓现象,砼表面无蜂窝、麻面和其它严重缺陷。
2.防护工程1)挡土墙、护面墙工程开工前,对工程位置的原地面进行复测,以核实图纸上的形状、尺寸和基础标高是否符合实际,复测结果详细记录,经工程师认可或改正后方可施工,工程区域内应清除所有树根、有机物及废物,按设计标高及坡度修整地面,依图纸的尺寸放样,并挂线施工。
2)砌体砌筑:砌筑温度,昼夜平均不应低于正负5度,砌筑砂浆采用人工拌和,并在2~3小时内用完。
砌筑石块应冲洗干净,并充分饱和。
所有石料均应按层砌筑分段设伸缩缝或沉降缝,先砌角隔石及镶面石,然后铺砌帮衬石,最后铺砌腹石。
所有石料应相互锁合,不得松动。
外表用砂浆勾缝,7~14天养护,砌体砂浆应做强度检验试块。
三、钢筋混凝土圆管涵工程1.基础开挖:采用人工配合机械进行挖基作业,并做好基坑的排水工作。
2.砂砾垫层施工:开挖基坑后,铺筑30cm厚的砂砾垫层,采取分层填筑压实,要求压实系数不小于0.95。
3.C20砼基础施工:管基混凝土分两次浇筑,先浇筑底下部分,注意预留管基厚度及安放管节座浆混凝土2~3cm;待安放管节后再浇筑管底以上部分。
按要求设置沉降缝。
4.管节预制与安装:圆管涵管节预制在预制场集中制作,配备板式吊具。
管节预制、运输、存放时,注意轻放,堆放的底面应平整,必要时铺设5~10cm 的砂垫层。
