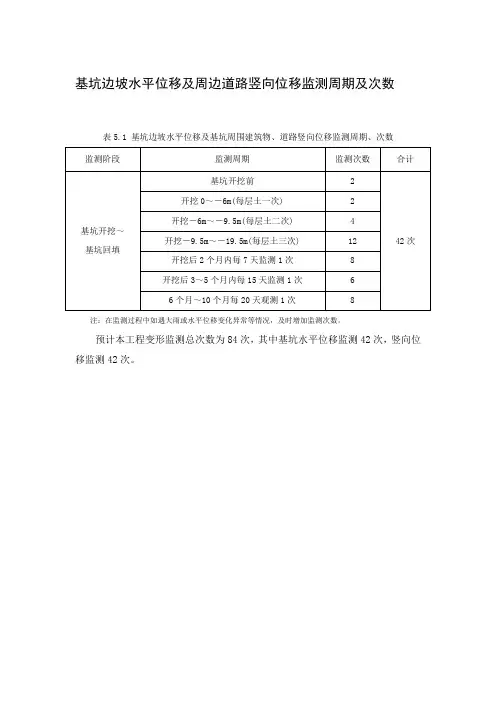

基坑边坡水平位移及周边道路竖向位移监测周期及次数表5.1 基坑边坡水平位移及基坑周围建筑物、道路竖向位移监测周期、次数
注:在监测过程中如遇大雨或水平位移变化异常等情况,及时增加监测次数。
预计本工程变形监测总次数为84次,其中基坑水平位移监测42次,竖向位移监测42次。
主楼沉降观测周期和次数
观测周期及次数
沉降观测的周期和观测时间应按下列要求并结合实际情况确定:
(1)建筑物施工阶段的观测,浇筑基础时设置沉降观测点开始第一次观测,以后的观测次数与间隔时间应视地基与加荷情况而定,主体结构每加高1层观测一次;
(2)施工过程中若暂停工,在停工时及重新开工时应各观测一次,停工期间可每隔2~3个月观测一次;
(3)建筑主体封顶后100天内,每15天观测一次,直至稳定为止;
(4)后续的观测周期应根据主体结构封顶后的百日平均沉降值确定,详见下表(当最后100天的沉降值小于0.01mm/d时,可停止观测。
)
(5)在观测过程中,若有基础附近地面荷载突然增减、基础口周大量积水、长时间连续降雨等情况,均应及时增加观测次数。
当建筑突然发生大量沉降、不均匀沉降或严重裂缝时,应立即进行逐日或2~3d一次的连续观测;并在观测记录中注明这些情况,及时向甲方和设计方汇报,具体的观测时间,以双方的书面约定为准;
(6)建筑沉降是否进入稳定阶段,应由沉降量与时间关系曲线判定。
当最后100d的沉降速率小于0.01~0.04mm/d时可认为已进入稳定阶段。
预计本工程沉降观测总次数为36次,总历时36个月。
基坑位移监测方法布置观测控制网基坑变形观测控制网常由三种点、二种等级的网组成。
变形监测的测量点,一般分为基准点、工作点和变形观测点三类。
基准点——墙顶位移监测基准点的埋设应符合国家现行标准《建筑变形测量规范》JGJ8的有关规定,设置有强制对中的观测墩,并采用精密的光学对中装置,对中误差不大于0.5mm。
沉降观测的基准,它应埋设在沉降影响范围以外,距沉降观测点20~100m,观测方便,且不受施工影响的地方。
在建筑区域中,点位与邻近建筑物的距离应大于建筑物基础最大宽度的2倍,其标石埋深应大于邻近建筑物基础的深度。
为了相互校核并防止由于某个基准点的高程变动造成差错,一般至少埋设三个基准点。
以BMA 表示水准点A.。
基准点之间的高差采用高精度数字水准仪(SDL30M)和精密水准测量方法进行测定,将基准点组成闭合水准路线,其闭合差不得超过±0.5mm(n为测站数)。
水准点的高程自国家或城市水准点引测,或者假定。
工作点——是基准点和变形观测点之间的联系点。
当基准点距观测点太远或通视条件不好,侧量不便时,要在被研究对象附近设置工作点。
平时从工作点出发测量观测点相对于工作点的变形量。
要求在观测期间保持点位稳定,由基准点定期对其进行检测。
变形观测点——观测点应设置在基坑边坡混凝土护顶或围护墙顶(冠梁)上,安装时采用铆钉枪打入铝钉,或钻孔埋深膨胀螺丝,涂上红漆作为标记,有利于观测点的保护和提高观测精度。
墙顶位移监测点应沿基坑周边布置,监测点水平间距不宜大于20m。
一般基坑每边的中部、阳角处变形较大,所以中部、阳角处宜设测点。
为便于监测,水平位移观测点宜同时作为垂直位移的观测点。
图1 墙顶位移点的布设墙顶水平位移和竖向位移是基坑工程中最直接的监测内容,通过监测墙顶位移,对反馈施工工序,并决定是否采用辅助措施以确保支护结构和周围环境安全具有重要意义。
对同一监测项目,监测时宜符合下列要求:♦采用相同的观测方法和观测路线。
深基坑水平位移监测测量深基坑水平位移可采用视准线法、小角度法、投点法、前方交会法、自由设站法、极坐标法等。
本节简要叙述常用的小角度法、极坐标法及前方交汇法。
监测控制值:项目预警值报警控制值水平位移>3mm/d或24mm 30mm监测频率:项目变化量>3mm/d 开挖前开挖后报警后及突发状况监测频率(1-2)次/d 1次/3d 1次/d 加大监测频率基准点及测点布置要求:监测基准点应在基坑开挖影响范围之外设立强制对中观测墩,且尽量通视各测点,观测墩使用混凝土浇筑地下1.4M地面1.2M,顶面长宽20CM*20CM,顶部嵌入焊接中心螺旋的钢板,螺旋与钢板垂直且均做防腐处理。
监测基准点观测按三级平面控制要求施测,且每个月与高等级控制网联测一次。
为防止观测墩被破坏,顶部应加钢保护盖。
埋设示意图如下:当采用精密的光学对中装置时,对中误差不宜大于0.5mm,且尽量通视测点。
在混凝土支撑、连续墙顶等混凝土结构上安装水平位移桩,可直接在结构上用冲击钻成孔插入水平位移桩,垂直放置,缝隙使用锚固剂填充,容易受施工破坏的地方应加保护装置。
在土体等松软结构埋设水平位移测点应采用混凝土桩顶插入水平位移桩的形式,混凝土桩采用直径10CM地下50CM地面10CM,中心用钢筋加固。
如有需要应加保护装置,并设置醒目标志。
实物图如下:仪器架设:到达测量现场后打开仪器箱一段时间,使仪器温度与周围环境温度相适应,消除由环境温度带来的误差。
检查设备是否完整,配件是否齐全,电源电力是否充足等。
仪器架设时应注意仪器安全,在光滑的地面上架设全站仪时须在脚架上套绳索,防止脚架滑落损坏仪器。
全站仪脚架高度与观测者肩高齐平,拧紧脚架螺旋,将脚架均匀架设在基准点上。
取出仪器一手提全站仪手提柄,一手拧紧中心螺旋,将全站仪平稳架设在脚架上。
对中整平:在有强制对中装置的观测墩上架设全站仪时,应一手提全站仪手提柄,另一只手旋转基座使仪器牢固地固定在观测墩上。
水平位移和竖向位移监测日报表工程名称:锦顺源厂房1期报表编号:001观测者:林育佳计算者:林育佳校核者:梁兵测试时间: 2010年1月24日9 时工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程名称:首邑西园住宅小区项目一期1#、4#、5#楼报表编号:002观测者:杨顺成计算者:杨顺成校核者:陈树军测试时间: 2010年1月25日9 时工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程名称:首邑西园住宅小区项目一期1#、4#、5#楼报表编号: 003观测者:杨顺成计算者:杨顺成校核者:陈树军测试时间: 2010年1月26日9 时工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程名称:首邑西园住宅小区项目一期1#、4#、5#楼报表编号:004观测者:杨顺成计算者:杨顺成校核者:陈树军测试时间: 2010年1月27日9 时工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程名称:首邑西园住宅小区项目一期1#、4#、5#楼报表编号:005观测者:杨顺成计算者:杨顺成校核者:陈树军测试时间: 2010年1月28日9 时工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程名称:首邑西园住宅小区项目一期1#、4#、5#楼报表编号:006观测者:杨顺成计算者:杨顺成校核者:陈树军测试时间: 2010年1月29日9 时工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程名称:首邑西园住宅小区项目一期1#、4#、5#楼报表编号:007观测者:杨顺成计算者:杨顺成校核者:陈树军测试时间: 2010年1月30日9 时工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程名称:首邑西园住宅小区项目一期1#、4#、5#楼报表编号:008观测者:杨顺成计算者:杨顺成校核者:陈树军测试时间: 2010年1月31日9 时工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程名称:首邑西园住宅小区项目一期1#、4#、5#楼报表编号:009观测者:杨顺成计算者:杨顺成校核者:陈树军测试时间: 2010年2月1日9 时工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程名称:首邑西园住宅小区项目一期1#、4#、5#楼报表编号:010观测者:杨顺成计算者:杨顺成校核者:陈树军测试时间: 2010年2月3日9 时工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程名称:首邑西园住宅小区项目一期1#、4#、5#楼报表编号:011观测者:杨顺成计算者:杨顺成校核者:陈树军测试时间: 2010年2月5日9 时工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程名称:首邑西园住宅小区项目一期1#、4#、5#楼报表编号: 012观测者:杨顺成计算者:杨顺成校核者:陈树军测试时间: 2010年2月7日9 时工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程名称:首邑西园住宅小区项目一期1#、4#、5#楼报表编号: 013观测者:杨顺成计算者:杨顺成校核者:陈树军测试时间: 2010年2月9日9 时工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程名称:首邑西园住宅小区项目一期1#、4#、5#楼报表编号:014观测者:杨顺成计算者:杨顺成校核者:陈树军测试时间: 2010年2月11日9 时工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程名称:首邑西园住宅小区项目一期1#、4#、5#楼报表编号:015观测者:杨顺成计算者:杨顺成校核者:陈树军测试时间: 2010年2月13日9 时工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程名称:首邑西园住宅小区项目一期1#、4#、5#楼报表编号: 016观测者:杨顺成计算者:杨顺成校核者:陈树军测试时间: 2010年2月15日9 时工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程名称:首邑西园住宅小区项目一期1#、4#、5#楼报表编号: 017观测者:杨顺成计算者:杨顺成校核者:陈树军测试时间: 2010年2月17日9 时工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程名称:首邑西园住宅小区项目一期1#、4#、5#楼报表编号: 018观测者:杨顺成计算者:杨顺成校核者:陈树军测试时间: 2010年2月19日9 时工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程名称:首邑西园住宅小区项目一期1#、4#、5#楼报表编号:019观测者:杨顺成计算者:杨顺成校核者:陈树军测试时间: 2010年2月21日9 时工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程名称:首邑西园住宅小区项目一期1#、4#、5#楼报表编号: 020观测者:杨顺成计算者:杨顺成校核者:陈树军测试时间: 2010年2月23日9 时工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程名称:首邑西园住宅小区项目一期1#、4#、5#楼报表编号: 021观测者:杨顺成计算者:杨顺成校核者:陈树军测试时间: 2010年2月25日9 时工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程名称:首邑西园住宅小区项目一期1#、4#、5#楼报表编号: 022观测者:杨顺成计算者:杨顺成校核者:陈树军测试时间: 2010年2月27日9 时工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程名称:首邑西园住宅小区项目一期1#、4#、5#楼报表编号: 023观测者:杨顺成计算者:杨顺成校核者:陈树军测试时间: 2010年3月1日9 时工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程名称:首邑西园住宅小区项目一期1#、4#、5#楼报表编号:024观测者:杨顺成计算者:杨顺成校核者:陈树军测试时间: 2010年3月3日9 时工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程名称:首邑西园住宅小区项目一期1#、4#、5#楼报表编号: 025观测者:杨顺成计算者:杨顺成校核者:陈树军测试时间: 2010年3月5日9 时工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程名称:首邑西园住宅小区项目一期1#、4#、5#楼报表编号:026观测者:杨顺成计算者:杨顺成校核者:陈树军测试时间: 2010年3月7日9 时工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程名称:首邑西园住宅小区项目一期1#、4#、5#楼报表编号: 027观测者:杨顺成计算者:杨顺成校核者:陈树军测试时间: 2010年3月9日9 时工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程名称:首邑西园住宅小区项目一期1#、4#、5#楼报表编号:028观测者:杨顺成计算者:杨顺成校核者:陈树军测试时间: 2010年3月11日9 时工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程名称:首邑西园住宅小区项目一期1#、4#、5#楼报表编号:029观测者:杨顺成计算者:杨顺成校核者:陈树军测试时间: 2010年3月13日9 时工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程名称:首邑西园住宅小区项目一期1#、4#、5#楼报表编号:030观测者:杨顺成计算者:杨顺成校核者:陈树军测试时间: 2010年3月15日9 时工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程名称:首邑西园住宅小区项目一期1#、4#、5#楼报表编号: 031观测者:杨顺成计算者:杨顺成校核者:陈树军测试时间: 2010年3月17日9 时工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程名称:首邑西园住宅小区项目一期1#、4#、5#楼报表编号: 032观测者:杨顺成计算者:杨顺成校核者:陈树军测试时间: 2010年3月19日9 时工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程名称:首邑西园住宅小区项目一期1#、4#、5#楼报表编号: 033观测者:杨顺成计算者:杨顺成校核者:陈树军测试时间: 2010年3月21日9 时工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程名称:首邑西园住宅小区项目一期1#、4#、5#楼报表编号: 034观测者:杨顺成计算者:杨顺成校核者:陈树军测试时间: 2010年3月23日9 时。
水平位移和竖向位移监测日报表工程名称:锦顺源厂房1期报表编号:001水平位移和竖向位移监测日报表工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程名称:首邑西园住宅小区项目一期1#、4#、5#楼报表编号:009工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程名称:首邑西园住宅小区项目一期1#、4#、5#楼报表编号:010工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程名称:首邑西园住宅小区项目一期1#、4#、5#楼报表编号:011工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程名称:首邑西园住宅小区项目一期1#、4#、5#楼报表编号: 012工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程名称:首邑西园住宅小区项目一期1#、4#、5#楼报表编号: 013工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程名称:首邑西园住宅小区项目一期1#、4#、5#楼报表编号: 016工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程名称:首邑西园住宅小区项目一期1#、4#、5#楼报表编号: 017工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程名称:首邑西园住宅小区项目一期1#、4#、5#楼报表编号: 018工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程名称:首邑西园住宅小区项目一期1#、4#、5#楼报表编号:019工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程名称:首邑西园住宅小区项目一期1#、4#、5#楼报表编号: 020工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程名称:首邑西园住宅小区项目一期1#、4#、5#楼报表编号: 027工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程名称:首邑西园住宅小区项目一期1#、4#、5#楼报表编号:030工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程名称:首邑西园住宅小区项目一期1#、4#、5#楼报表编号: 031工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表工程负责人:监测单位:中国新兴保信建设总公司水平位移和竖向位移监测日报表。
基坑监测方案1基坑监测的目的观测目的:在基础施工及维护阶段,由于工程的基础深,开挖面积大,基坑边坡服务时间长,需要在开挖前根据支护形式准确放线定位、在开挖过程中不断监测,掌握基坑变形发展趋势,防止基坑过大变形,确保边坡的安全稳定和工程顺利进行,及时掌握基坑边坡变形动态,为基坑施工提供信息反馈。
2监测频率3监测报警值(1)坡顶/桩顶水平位移、沉降监测本工程基坑桩锚按二级基坑控制值:开挖过程中按4%°h控制,报警值为控制值的80%(h为监测点处基坑开挖深度)。
(2)支护桩深层水平位移监测监测报警值为4%°h(h为监测点处基坑开挖深度),变化速率为4~6mm∕d°(3)锚杆内力监测预应力锚杆内力报警值:低于0.3倍设计值,高于0.8倍设计值。
(4)地下水位监测基坑土方开挖、支护施工过程中,地下水位累计变化不超过IoOomm,变化速率不超过50OmmA1(5)坑外地表沉降监测基坑周边地表沉降控制值为25mm,报警值为20mm,变化速率为2~3mm∕d.(6)巡视监测支护体系应进行巡视监测,发现异常现象立即进行危险报警,对基坑支护结构和周边环境中的保护对象采取应急措施,必要时应拍照或录相,变形强烈地段要设立连续观测点。
4监测方法4.1基坑边坡水平位移监测基坑边坡水平位移采用《建筑施工测量技术规程》(DB11/T446-2007)中的二等水平位移的要求执行。
监测的等级划分及精度要求见表10-2o1、基准点的埋设和观测在认真考察现场监测环境的基础上,选择合适的地方布设基准点。
基准点的埋设应遵循下列原则:a)基准点必须稳定,便于保存;b)通视良好,便于观测及定期检验。
为提高水平位移监测的精度,控制点应采用观测墩形式,顾及基坑周边实际状况,在基坑四边以及其延长线上,地面相对稳定的位置埋设3个观测墩做为柱顶水平位移观测的控制点,在基坑附近的建筑物上埋设4个点作为检查方向(场外基准点为基础)。

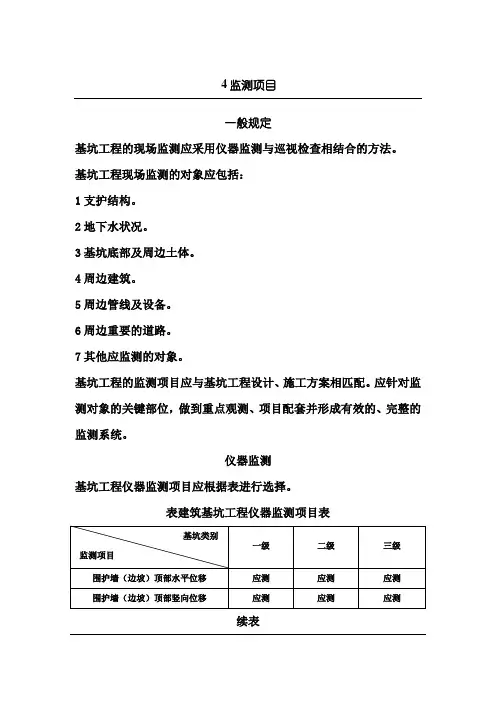

4监测项目一般规定基坑工程的现场监测应采用仪器监测与巡视检查相结合的方法。
基坑工程现场监测的对象应包括:1支护结构。
2地下水状况。
3基坑底部及周边土体。
4周边建筑。
5周边管线及设备。
6周边重要的道路。
7其他应监测的对象。
基坑工程的监测项目应与基坑工程设计、施工方案相匹配。
应针对监测对象的关键部位,做到重点观测、项目配套并形成有效的、完整的监测系统。
仪器监测基坑工程仪器监测项目应根据表进行选择。
表建筑基坑工程仪器监测项目表续表注:基坑类别的划分按照现行国家标准《建筑地基基础工程施工质量验收规范》GB50202-2002执行。
当基坑周边有地铁、隧道或其他对位移有特殊要求的建筑及设施时,监测项目应与有关管理部门或单位协商确定。
巡视检查基坑工程施工和使用期内,每天均应由专人进行巡视检查。
基坑工程巡视检查宜包括以下内容:1支护结构:1)支护结构成型质量;2)冠梁、围檩、支撑有无裂缝出现;3)支撑、立柱有无较大变形;4)止水帷幕有无开裂、渗漏;5)墙后土体有无裂缝、沉陷及滑移;6)基坑有无涌土、流沙、管涌。
2施工工况:1)开挖后暴露的土质情况与岩土勘察报告有无差异;2)基坑开挖分段长度、分层厚度及支锚设置是否与设计要求一致;3)场地地表水、地下水放状况是否正常,基坑降水、回灌设施是否运转正常;4)基坑周边地面有无超载。
3周边环境:1)周边管道有无破损、泄漏情况;2)周边建筑有无新增裂缝出现;3)周边道路(地面)有无裂缝、沉陷;4)邻近基坑及建筑的施工变化情况。
4监测设施:1)基准点、监测点完好状况;2)监测元件的完好及保护情况;3)有无影响观测工作的障碍物。
5根据设计要求或当地经验确定的其他巡视检查内容。
巡视检查宜以目测为主,可辅以锥、钎、量尺、放大镜等工器具以及摄像、摄影等设备进行。
对自然条件、支护结构、施工工况、周边环境、监测设施等的巡视检查情况应做好记录。
检查记录应及时整理,并与仪器监测数据进行综合分析。
表D.0.1 路径复测记录表
工程名称:线记1
表D.0.2普通(掏挖)基础和拉线基础分坑及开挖检查记录表
工程名称:线记2
表D.0.3地基基坑(槽)检查记录表
工程名称:线记3
表D.0.7混凝土电杆基础检查记录表
表D.0.8铁塔组立检查记录表
表D.0.9混凝土电杆组立检查记录表
表D.0.11导、地线(光缆)展放施工检查记录表
表D.0.13导、地线(光缆)紧线施工检查及验收记录表
表D.0.14导、地线(光缆)紧线施工检查及验收记录表
表D.0.15光缆测试报告
表D.0.16对地、风偏与交叉跨越检查记录表
表D.0.17接地装置施工检查记录表
表D.0.18杆上电气设备安装检查记录表。

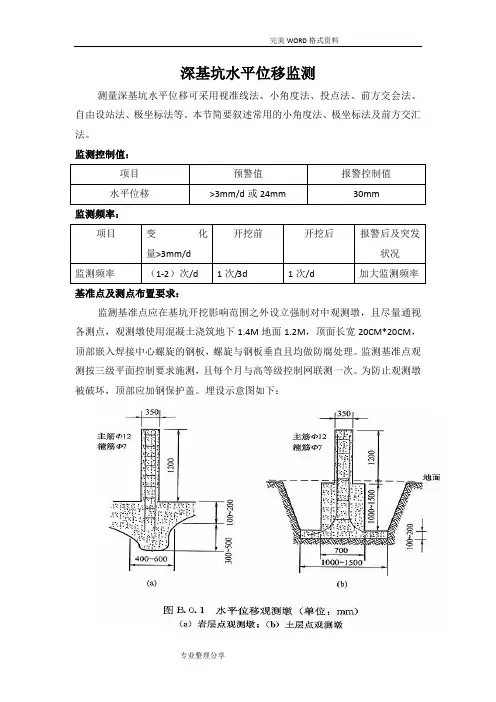

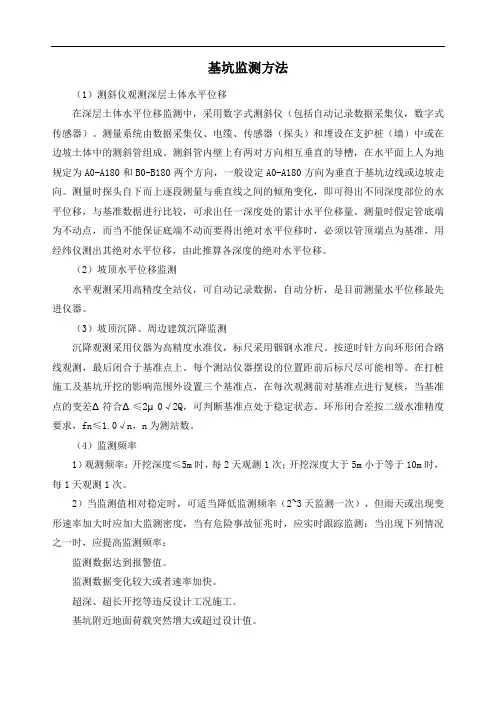

基坑监测方法(1)测斜仪观测深层土体水平位移在深层土体水平位移监测中,采用数字式测斜仪(包括自动记录数据采集仪,数字式传感器)。
测量系统由数据采集仪、电缆、传感器(探头)和埋设在支护桩(墙)中或在边坡土体中的测斜管组成。
测斜管内壁上有两对方向相互垂直的导槽,在水平面上人为地规定为A0-A180和B0-B180两个方向,一般设定A0-A180方向为垂直于基坑边线或边坡走向。
测量时探头自下而上逐段测量与垂直线之间的倾角变化,即可得出不同深度部位的水平位移,与基准数据进行比较,可求出任一深度处的累计水平位移量。
测量时假定管底端为不动点,而当不能保证底端不动而要得出绝对水平位移时,必须以管顶端点为基准,用经纬仪测出其绝对水平位移,由此推算各深度的绝对水平位移。
(2)坡顶水平位移监测水平观测采用高精度全站仪,可自动记录数据,自动分析,是目前测量水平位移最先进仪器。
(3)坡顶沉降、周边建筑沉降监测沉降观测采用仪器为高精度水准仪,标尺采用铟钢水准尺。
按逆时针方向环形闭合路线观测,最后闭合于基准点上。
每个测站仪器摆设的位置距前后标尺尽可能相等。
在打桩施工及基坑开挖的影响范围外设置三个基准点,在每次观测前对基准点进行复核,当基准点的变差Δ符合Δ≤2μ0√2Q,可判断基准点处于稳定状态。
环形闭合差按二级水准精度要求,fn≤1.0√n,n为测站数。
(4)监测频率1)观测频率:开挖深度≤5m时,每2天观测1次;开挖深度大于5m小于等于10m时,每1天观测1次。
2)当监测值相对稳定时,可适当降低监测频率(2~3天监测一次),但雨天或出现变形速率加大时应加大监测密度,当有危险事故征兆时,应实时跟踪监测:当出现下列情况之一时,应提高监测频率:监测数据达到报警值。
监测数据变化较大或者速率加快。
超深、超长开挖等违反设计工况施工。
基坑附近地面荷载突然增大或超过设计值。
周边地面突发较大沉降或出现严重开裂。
支护结构出现开裂。
存在勘察未发现的不良地质。

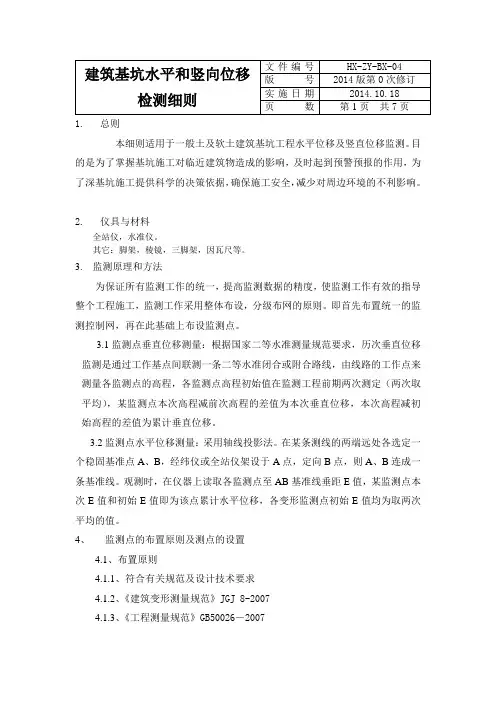

1. 总则本细则适用于一般土及软土建筑基坑工程水平位移及竖直位移监测。
目的是为了掌握基坑施工对临近建筑物造成的影响,及时起到预警预报的作用,为了深基坑施工提供科学的决策依据,确保施工安全,减少对周边环境的不利影响。
2. 仪具与材料全站仪,水准仪。
其它:脚架,棱镜,三脚架,因瓦尺等。
3. 监测原理和方法为保证所有监测工作的统一,提高监测数据的精度,使监测工作有效的指导整个工程施工,监测工作采用整体布设,分级布网的原则。
即首先布置统一的监测控制网,再在此基础上布设监测点。
3.1监测点垂直位移测量:根据国家二等水准测量规范要求,历次垂直位移监测是通过工作基点间联测一条二等水准闭合或附合路线,由线路的工作点来测量各监测点的高程,各监测点高程初始值在监测工程前期两次测定(两次取平均),某监测点本次高程减前次高程的差值为本次垂直位移,本次高程减初始高程的差值为累计垂直位移。
3.2监测点水平位移测量:采用轴线投影法。
在某条测线的两端远处各选定一个稳固基准点A、B,经纬仪或全站仪架设于A点,定向B点,则A、B连成一条基准线。
观测时,在仪器上读取各监测点至AB基准线垂距E值,某监测点本次E值和初始E值即为该点累计水平位移,各变形监测点初始E值均为取两次平均的值。
4、监测点的布置原则及测点的设置4.1、布置原则4.1.1、符合有关规范及设计技术要求4.1.2、《建筑变形测量规范》JGJ 8-20074.1.3、《工程测量规范》GB50026-20074.1.4、《建筑基坑工程监测技术规范》GB50497-20094.2、基准点的设置位移观测为基坑施工过程中的位移测量。
精度要求高,观测时间长。
根据《建筑变形测量规范》JGJ 8-2007和《建筑基坑工程监测技术规范》GB50497-2009中要求,为减少测量误差,位移基准点应布设在观测建筑物的沉降区域之外。
监测点间距不宜大于20m,每边监测点数目不应少于3个。
监测基准点具有稳定性高、保存时间长的特点,本次监测拟位移观测基准点设置8个。
