江苏省定额解释关于土建工程垂直运输费计算有关问题1、多个单项工程组团工程垂直运输费如何套用答:根据每个单项工程,分别套用国家工期定额,分别计算垂直运输费。
2、单项工程实际使用垂直运输机械与定额不一致时,定额含量如何调整答:(1)如实际只使用一台塔吊,不使用卷扬机时,定额塔吊台班数量改以该子目卷扬机台班数量换之,且檐口高度在30m以上的单项工程另增加塔吊台班台班/天,卷扬机台班扣除。
(2)如实际只使用一台卷扬机,不使用塔吊时,执行卷扬机施工定额子目,卷扬机台班数量×系数。
3、两个或三个土建单位工程合用一台塔吊(卷扬机)时,垂直运输费如何计取答:(1)如实际只使用塔吊,不使用卷扬机时,应按照上述第1条规定处理,另外乘以系数:(单独施工天数+与另外一栋同时施工天数Χ+与另外两栋同时施工天数×1/3)/该单位工程国家工期定额天数。
(2)如实际只使用卷扬机,不使用塔吊时,执行卷扬机施工定额子目,卷扬机台班数量×系数Χ(单独施工天数+与另外一栋同时施工天数Χ+与另外两栋同时施工天数×1/3)/该单位工程国家工期定额天数。
(3)当采用合同工期来确定单独施工天数、与另外一栋同时施工天数及与另外两栋同时施工天数时,可按照各自所占比重确定上述系数。
例:甲(檐口高度在30m以内)、乙(檐口高度在20m以内)两个砖混结构单项工程合用一台塔吊,甲工程定额工期为350天,乙工程定额工期290天,合同工期甲工程为280天、乙工程为230天,甲工程比乙工程早开工20日。
请计算甲、乙两个单项工程的定额塔吊台班数量。
解:1、甲工程应套用22—7子目,塔式起重机台班数量调整为台班/天×(280天-230天+230天×)/280天=台班/天 2、乙工程应套用22—6子目,塔式起重机台班数量调整为台班/天×(230天×)/230天=台班/天4、如实际使用的塔吊型号与定额不一致时,是否可以调整答:不予调整,仍按定额执行。
第二十三章建筑工程垂直运输说明一、建筑物垂直运输1."檐高"是指设计室外地坪至檐口的高度,突出主体建筑物顶的女儿墙、电梯间、楼梯间、水箱等不计入檐口高度以内:"层数"指地面以上建筑物的层数,地下室、地面以上部分净高小于2.1m的半地下室不计入层数。
2.本定额工作内容包括在江苏省调整后的国家工期定额内完成单位工程全部工程项目所需的垂直运输机械台班,不包括机械的场外运输、一次安装、拆卸、路基铺垫和轨道铺拆等费用。
施工塔吊与电梯基础、施工塔吊和电梯与建筑物连接的费用单独计算。
3.本定额项目划分是以建筑物"檐高"、"层数"两个指标界定的,只要其中一个指标达到定额规定,即可套用该定额子目。
4.一个工程出现两个或两个以上檐口高度(层数),使用同一台垂直运输机械时,定额不作调整:使用不同垂直运输机械时,应依照国家工期定额分别计算。
5.当建筑物垂直运输机械数量与定额不同时,可按比例调整定额含量。
本定额按卷扬机施工配2台卷扬机,塔式起重机施工配1台塔吊1台卷扬机(施工电梯)考虑。
如仅采用塔式起重机施工,不采用卷扬机时,塔式起重机台班含量按卷扬机含量取定,卷扬机扣除。
6.垂直运输高度小于3.6m的单层建筑物、单独地下室和围墙,不计算垂直运输机械台班。
7.预制混凝土平板、空心板、小型构件的吊装机械费用已包括在本定额中。
8.本定额中现浇框架系指柱、梁、板全部为现浇的钢筋混凝土框架结构。
如部分现浇,部分预制,按现浇框架乘以系数0.96。
9.柱、梁、墙、板构件全部现浇的钢筋混凝土框筒结构、框剪结构按现浇框架执行,简体结构按剪力墙(滑模施工)执行。
10.预制屋架的单层厂房,不论柱为预制或现浇,均按预制排架定额计算。
11.单独地下室工程项目定额工期按不含打桩工期自基础挖土开始计算。
多幢房屋下有整体连通地下室时,上部房屋分别套用对应单项工程工期定额,整体连通地下室按单独地下室工程执行。
装饰垂直运输费计算规则
【原创实用版】
目录
1.垂直运输费的定义与意义
2.垂直运输费的计算规定
3.垂直运输费的计算方法
4.檐高与层高的影响
5.垂直运输费的实际应用
正文
一、垂直运输费的定义与意义
垂直运输费是指在建筑施工过程中,由于建筑结构的特殊性或者施工条件的限制,需要进行垂直运输的建筑材料、设备、人员等所产生的费用。
这项费用通常由建设单位支付给施工单位,是建筑工程中一个重要的专项收费项目。
二、垂直运输费的计算规定
根据 2003 省预算定额总说明规定,垂直运输费等费用是按一个整体工程考虑的。
如遇结构与装饰分别发包,则应根据工程具体情况确定划分比例。
同时,垂直运输按不同檐高的建筑物和构筑物单独编制,应根据具体工程内容按垂直运输章节定额执行。
三、垂直运输费的计算方法
1.按每层工程量的定额人工费,套相应子目,计算垂直运输费。
2.檐高
3.6M 以内的单层建筑,不计算垂直运输台班;建筑物层高超过 3.6M 是,按每增加 1M 相应定额计算,超高不足 1M 的按 1M 计算。
四、檐高与层高的影响
檐高 3.6M 以内的单层建筑,不计算垂直运输费用。
建筑物层高超过
3.6M 时,按每增加 1M 相应定额计算,超高不足 1M 的按 1M 计算。
五、垂直运输费的实际应用
在建筑施工过程中,垂直运输费的计算是一项重要的工作。
正确计算垂直运输费,可以保证工程的质量和进度,同时也有利于建筑施工单位合理控制成本,提高经济效益。
综上所述,装饰垂直运输费的计算规则主要包括计算规定、计算方法和檐高与层高的影响等方面。
垂直运输工程计算规则
上部建筑物以首层室内地坪以上的建筑面积计算,另增加在计算综合脚手架规则时规定
增加内容的面积。
地下室以首层室内地坪以下的建筑面积计算,半地下室并入上部建筑物计算,分地下一层、二层套用相应定额。
构筑物非滑模施工的烟囱、水塔,根据高度按座计算;钢筋混凝土水(油)池及贮仓按基础底板以上实体积以立方米计算。
滑模施工的烟囱、水塔、筒仓,按筒座或基础底板上表面以上的筒身实体积以立方米计算,水塔应包括水塔水箱及所有依附构件体积。
【示例】某建筑物20层部分檐口高度为63m;18层部分檐口高度为50m;15层部分檐口高度为36m。
建筑面积分别为:7~15层每层1000m2; 16~18层每层800m2;19~20层每层300m2。
试计算该工程垂直运输及增加费。
【解】确定建筑物三个不同标高的建筑面积应垂直分割计算
1、檐口高度70米以内:S=20×300=6000平方米
套17-8 基价 35.88元/平方米
直接工程费为215280元
2、檐口高度50米以内
S=18×500=9000平方米
套17-6 基价 30.59元/平方米
直接工程费 275310元
3、檐口高度40米以内:
S=15×200=3000平方米套17-5 基价 29.24元/平方米直接工程费为87720元
合计:578310元。
江苏省定额解释关于土建工程垂直运输费计算有关问题1、多个单项工程组团工程垂直运输费如何套用答:根据每个单项工程,分别套用国家工期定额,分别计算垂直运输费;2、单项工程实际使用垂直运输机械与定额不一致时,定额含量如何调整答:1如实际只使用一台塔吊,不使用卷扬机时,定额塔吊台班数量改以该子目卷扬机台班数量换之,且檐口高度在30m以上的单项工程另增加塔吊台班台班/天,卷扬机台班扣除; 2如实际只使用一台卷扬机,不使用塔吊时,执行卷扬机施工定额子目,卷扬机台班数量×系数;3、两个或三个土建单位工程合用一台塔吊卷扬机时,垂直运输费如何计取答:1如实际只使用塔吊,不使用卷扬机时,应按照上述第1条规定处理,另外乘以系数:单独施工天数+与另外一栋同时施工天数Χ+与另外两栋同时施工天数×1/3/该单位工程国家工期定额天数; 2如实际只使用卷扬机,不使用塔吊时,执行卷扬机施工定额子目,卷扬机台班数量×系数Χ单独施工天数+与另外一栋同时施工天数Χ+与另外两栋同时施工天数×1/3/该单位工程国家工期定额天数; 3当采用合同工期来确定单独施工天数、与另外一栋同时施工天数及与另外两栋同时施工天数时,可按照各自所占比重确定上述系数; 例:甲檐口高度在30m以内、乙檐口高度在20m以内两个砖混结构单项工程合用一台塔吊,甲工程定额工期为350天,乙工程定额工期290天,合同工期甲工程为280天、乙工程为230天,甲工程比乙工程早开工20日;请计算甲、乙两个单项工程的定额塔吊台班数量; 解:1、甲工程应套用22—7子目,塔式起重机台班数量调整为台班/天×280天-230天+230天×/280天=台班/天 2、乙工程应套用22—6子目,塔式起重机台班数量调整为台班/天×230天×/230天=台班/天4、如实际使用的塔吊型号与定额不一致时,是否可以调整答:不予调整,仍按定额执行;。

装饰垂直运输费计算规则【原创版】目录1.垂直运输费的定义与作用2.垂直运输费的计算规定3.垂直运输费的计算方法4.檐高 3.6M 以内的单层建筑的垂直运输费计算5.多层建筑的垂直运输费计算6.高层建筑的垂直运输费计算7.装饰装修楼层的垂直运输费计算正文一、垂直运输费的定义与作用垂直运输费是建筑行业里的一个专项收费项目,在工程的承包中,由建设单位支付给施工单位的一项费用。
它是指在建筑施工过程中,由于建筑物的垂直运输需要使用相应的设备和劳动力,因此需要对这部分费用进行单独计算和支付。
二、垂直运输费的计算规定根据 2003 省预算定额总说明规定,垂直运输费的计算是按照建筑面积来计算的,并且需要根据具体工程的情况来确定划分比例。
同时,垂直运输费的计算还需要根据建筑类别、檐高、层高等特点来正确套用定额子目。
三、垂直运输费的计算方法垂直运输费的计算方法是根据不同檐高的建筑物和构筑物单独编制的。
对于檐高 3.6M 以内的单层建筑,不计算垂直运输台班;对于建筑物层高超过 3.6M 的,则需要按照每增加 1M 相应定额进行计算,超高不足1M 的按 1M 计算。
四、檐高 3.6M 以内的单层建筑的垂直运输费计算对于檐高 3.6M 以内的单层建筑,不计算垂直运输费用。
五、多层建筑的垂直运输费计算多层建筑的垂直运输费计算方法是按照建筑面积和层数来计算的,一般多层的使用卷扬机是 10~12 元/平方米。
六、高层建筑的垂直运输费计算高层建筑的垂直运输费计算方法是按照建筑面积和层数来计算的,一般使用塔吊,费用在 20~22 元/平方米之间。
七、装饰装修楼层的垂直运输费计算装饰装修楼层的垂直运输费计算需要区别不同的垂直运输高度(单层建筑物系檐口高度),以人工费与机械费之和分别计算。

装饰垂直运输费计算规则【实用版】目录1.垂直运输费的定义与意义2.垂直运输费的计算规定3.垂直运输费的计算方法4.檐高 3.6M 以内的单层建筑的垂直运输费计算5.多层建筑和高层建筑的垂直运输费计算6.装饰装修楼层的垂直运输费计算7.垂直运输费的注意事项正文一、垂直运输费的定义与意义垂直运输费是指在建筑施工过程中,由于建筑材料、设备和人员的垂直运输而产生的费用。
这项费用通常由建设单位支付给施工单位,是建筑工程承包中的一个重要组成部分。
二、垂直运输费的计算规定根据 2003 省预算定额总说明规定,垂直运输费等费用是按一个整体工程考虑的。
如遇结构与装饰分别发包,则应根据工程具体情况确定划分比例。
三、垂直运输费的计算方法1.根据 2003 省预算定额总说明规定,垂直运输按不同檐高的建筑物和构筑物单独编制,应根据具体工程内容按垂直运输章节定额执行。
2.定额的套用原则:主要根据建筑类别、檐高、层高等特点正确套用定额子目。
四、檐高 3.6M 以内的单层建筑的垂直运输费计算对于檐高 3.6M 以内的单层建筑,不计算垂直运输费用。
五、多层建筑和高层建筑的垂直运输费计算多层建筑和高层建筑的垂直运输费计算,需要根据建筑物的层数、檐高以及提升高度等因素来确定。
一般多层建筑使用卷扬机,费用在 10~12 元/平方米;小高层、高层建筑使用塔吊,费用在 20~22 元/平方米。
六、装饰装修楼层的垂直运输费计算装饰装修楼层的垂直运输费计算需要区别不同的垂直运输高度。
装饰装修楼层(包括楼层所有装饰装修工程量)的垂直运输费,以人工费与机械费之和分别计算。

江苏定额解释土建工程垂直运输费计算问题文件编码(008-TTIG-UTITD-GKBTT-PUUTI-WYTUI-8256)江苏省定额解释关于土建工程垂直运输费计算有关问题1、多个单项工程组团工程垂直运输费如何套用答:根据每个单项工程,分别套用国家工期定额,分别计算垂直运输费。
2、单项工程实际使用垂直运输机械与定额不一致时,定额含量如何调整答:(1)如实际只使用一台塔吊,不使用卷扬机时,定额塔吊台班数量改以该子目卷扬机台班数量换之,且檐口高度在30m以上的单项工程另增加塔吊台班台班/天,卷扬机台班扣除。
(2)如实际只使用一台卷扬机,不使用塔吊时,执行卷扬机施工定额子目,卷扬机台班数量×系数。
3、两个或三个土建单位工程合用一台塔吊(卷扬机)时,垂直运输费如何计取答:(1)如实际只使用塔吊,不使用卷扬机时,应按照上述第1条规定处理,另外乘以系数:(单独施工天数+与另外一栋同时施工天数Χ+与另外两栋同时施工天数×1/3)/该单位工程国家工期定额天数。
(2)如实际只使用卷扬机,不使用塔吊时,执行卷扬机施工定额子目,卷扬机台班数量×系数Χ(单独施工天数+与另外一栋同时施工天数Χ+与另外两栋同时施工天数×1/3)/该单位工程国家工期定额天数。
(3)当采用合同工期来确定单独施工天数、与另外一栋同时施工天数及与另外两栋同时施工天数时,可按照各自所占比重确定上述系数。
例:甲(檐口高度在30m以内)、乙(檐口高度在20m以内)两个砖混结构单项工程合用一台塔吊,甲工程定额工期为350天,乙工程定额工期290天,合同工期甲工程为280天、乙工程为230天,甲工程比乙工程早开工20日。
请计算甲、乙两个单项工程的定额塔吊台班数量。
解:1、甲工程应套用22—7子目,塔式起重机台班数量调整为台班/天×(280天-230天+230天×)/280天=台班/天 2、乙工程应套用22—6子目,塔式起重机台班数量调整为台班/天×(230天×)/230天=台班/天4、如实际使用的塔吊型号与定额不一致时,是否可以调整答:不予调整,仍按定额执行。

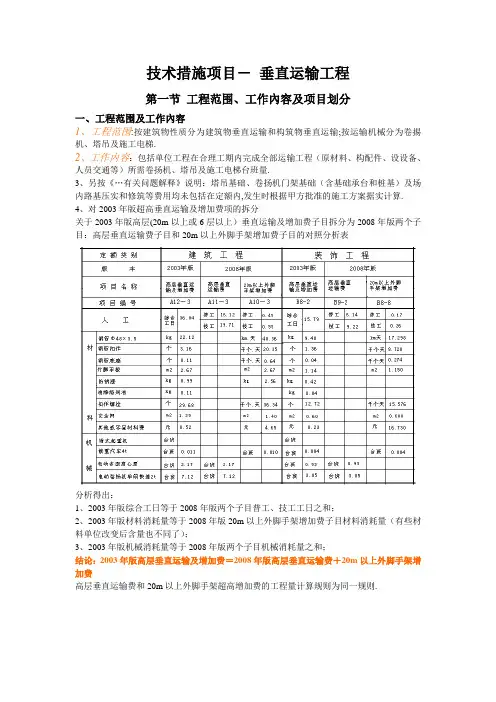

技术措施项目-垂直运输工程第一节工程范围、工作內容及项目划分一、工程范围及工作內容1、工程范围:按建筑物性质分为建筑物垂直运输和构筑物垂直运输;按运输机械分为卷掦机、塔吊及施工电梯.2、工作内容:包括单位工程在合理工期内完成全部运输工程(原材料、构配件、设设备、人员交通等)所需卷扬机、塔吊及施工电梯台班量.3、另按《…有关问题解释》说明:塔吊基础、卷扬机门架基础(含基础承台和桩基)及场内路基压实和修筑等费用均未包括在定额内,发生时根据甲方批准的施工方案据实计算.4、对2003年版超高垂直运输及增加费项的拆分关于2003年版高层(20m以上或6层以上)垂直运输及增加费子目拆分为2008年版两个子目:高层垂直运输费子目和20m以上外脚手架增加费子目的对照分析表分析得出:1、2003年版综合工日等于2008年版两个子目普工、技工工日之和;2、2003年版材料消耗量等于2008年版20m以上外脚手架增加费子目材料消耗量(有些材料单位改变后含量也不同了);3、2003年版机械消耗量等于2008年版两个子目机械消耗量之和;结论:2003年版高层垂直运输及增加费=2008年版高层垂直运输费+20m以上外脚手架增加费高层垂直运输费和20m以上外脚手架超高增加费的工程量计算规则为同一规则.二、项目划分垂直运输工程量及运输机械的选用处决于三个因素:建筑面积、层数、高度.定额以建筑面积为工程量指标,按层数、高度划分不同基价套项(地下室、屋顶有围护结构的楼梯间、电梯间、水箱间、塔楼等只计建筑面积,不计高度和层数):1、檐高20m以内且层数为:(1)6层以内(2)7层2、20m<檐高H<23。
3m(与层数无关)3、23。
3m≤檐高H≤28m,且层数为:(1)8层以内;(2)9层及以上;4、28m<檐高H≤29.9m(与层数无关)5、檐高H>29。
9m(与层数无关)6、构筑物垂直运输(烟囱、水塔、筒仓)第二节定额说明1、定额基价由檐高或层数决定,套项时就高不就低2用水加压、排渣、人员交通、通讯、照明、避雷3、当上层建筑面积小于下层面积的50%时,应垂直分割成两部分,分别按不同高度、层数套用定额计算第三节工程量计算与定额套用一、一般规则1、建筑物垂直运输工程量按建筑面积计算2、构筑物以座计算二、具体规定1、檐高H≤20m(1)6层以内:6层以内垂直运输基本费=1~6层基价×总建筑面积(含地下室及屋面楼梯间等)(2)7层:6层以内垂直运输基本费=1~6层基价×1~6层建筑面积(含地下室)7层垂直运输基本费及增加费=7~8层基价×7层建筑面积(含屋面楼梯间、机房)2、20m<H<23.3m(与层数无关)最高一层垂直运输基本费及增加费=7~8层基价×最高一层面积(含屋面楼梯间、机房)余下面积垂直运输基本费=l~6层基价×余下面积(含地下室)3、23.3m≤H≤28m(1)8层以内(即不足9层)超高增加层垂直运输基本费及增加费=7~8层基价×超高折算层层数×折算层面积余下面积垂直运输基本费=1~6层基价×余下面积(含地下室)其中:超高折算层层数=(H-20)÷3。
江苏关于垂直运输费的计算问题
提问时间: 2012-09-12 10:41:32
两栋楼(三层联排别墅)共用一台塔吊,塔吊设备进出场计算一次,垂直运输费子目22-8每栋楼是计算一次还是计算一半?谢谢
收藏举报
最佳答案好评率: 100%
∙
∙回答:岁月无声
∙地区:江苏
∙等级:8 级
∙头衔:项目经理★
2012-09-12 13:47:23
江苏省定额解释关于土建工程垂直运输费计算有关问题 1、多个单项工程组团工程垂直运输费如何套用?答:根据每个单项工程,分别套用国家工期定额,分别计算垂直运输费。
2、单项工程实际使用垂直运输机械与定额不一致时,定额含量如何调整?答:(1)如实际只使用一台塔吊,不使用卷扬机时,定额塔吊台班数量改以该子目卷扬机台班数量换之,且檐口高度在30m以上的单项工程另增加塔吊台班0.09台班/天,卷扬机台班扣除。
(2)如实际只使用一台卷扬机,不使用塔吊时,执行卷扬机施工定额子目,卷扬机台班数量×系数0.50。
3、两个或三个土建单位工程合用一台塔吊(卷扬机)时,垂直运输费如何计取?答:(1)如实际只使用塔吊,不使用卷扬机时,应按照上述第1条规定处理,另外乘以系数:(单独施工天数+与另外一栋同时施工天数Χ0.5+与另外两栋同时施工天数×1/3)/该单位工程国家工期定额天数。
(2)如实际只使用卷扬机,不使用塔吊时,执行卷扬机施工定额子目,卷扬机台班数量×系数0.5Χ(单独施工天数+与另外一栋同时施工天数Χ0.5+与另外两栋同时施工天数×1/3)/该单位工程国家工期定额天数。
(3)当采用合同工期来确定单独施工天数、与另外一栋同时施工天数及与另外两栋同时施工天数时,可按照各自所占比重确定上述系数。
例:甲(檐口高度在30m以内)、乙(檐口高度在20m以内)两个砖混结构单项工程合用一台塔吊,甲工程定额工期为350天,乙工程定额工期290天,合同工期甲工程为280天、乙工程为230天,甲工程比乙工程早开工20日。
请计算甲、乙两个单项工程的定额塔吊台班数量。
解:1、甲工程应套用22—7子目,塔式起重机台班数量调整为 0.827
台班/天×(280天-230天+230天×0.5)/280天=0.487台班/天 2、乙工程应套用22—6
子目,塔式起重机台班数量调整为 0.811台班/天×(230天×0.5)/230天=0.406台班/天 4、如实际使用的塔吊型号与定额不一致时,是否可以调整?答:不予调整,仍按定额执行。
