内墙抹灰技术交底内墙抹灰是指将抹灰材料涂抹在建筑内墙表面,以平整、美观墙面的一项工程技术。
以下将详细介绍内墙抹灰的材料、施工方法、注意事项等相关内容。
一、内墙抹灰材料1. 水泥砂浆:通常采用1:3的水泥砂浆配比,即1份水泥与3份砂子,混合后形成砂浆来进行初始抹灰。
2. 石膏砂浆:用于进行最后一道抹灰,使墙面更加光滑,常用的石膏砂浆有建筑石膏粉、吊顶专用石膏粉等。
3. 平衡润滑剂:用于提高抹灰的润滑性和流动性,使墙面更容易抹平,常用的平衡润滑剂有木质素、增塑剂等。
4. 聚合物改性材料:用于提高抹灰材料的粘结力和强度,常用的聚合物改性材料有丙稀酸乳液、聚合物乳液等。
二、内墙抹灰施工方法1. 准备工作:清理墙面,确保墙面干净无杂物。
在施工前,墙面需要进行湿润处理,使墙体具有一定的湿度,以防止过快脱水导致粘结不牢。
2. 预埋件处理:检查墙面上的预埋件,如电线、插座等,将其用胶带粘好,避免抹灰时受到影响,并避免灰浆渗入损害器件。
3. 基层处理:墙面有孔洞、裂缝等问题,需要先进行修补和处理,以保证墙面强度和平整度。
4. 底层施工:将准备好的水泥砂浆进行充分搅拌,用抹灰刀将砂浆均匀涂抹在墙面上,保持墙面的垂直和水平线。
这一步操作需要比较快,以防止砂浆过早固化。
5. 大面积平整:在底层砂浆已经凝固之后,使用抹灰刀和抹泥板将墙面进行大面积的平整和修整,使墙面表面变得光滑均匀。
需要注意的是,抹灰刀与墙面保持一定的角度,以便形成均匀的贴面。
6. 上层抹灰:在底层砂浆表面初步凝固后,进行二次抹灰,使用石膏砂浆进行最后的抹平。
同样要保持墙面的垂直和水平线,使墙面更加平整光滑。
三、内墙抹灰注意事项1. 温度和湿度:内墙抹灰的温度和湿度会影响砂浆的固化时间和质量。
一般情况下,温度不应低于5℃,湿度不应过高,否则会影响砂浆的强度和抗裂性能。
2. 施工环境:抹灰施工需要保持施工场地干净整洁,避免灰尘、杂物等进入砂浆中。
施工现场需要有足够的通风和光照,以加快砂浆固化的速度。
本施工方案编制旳根据:1、世源科技工程有限公司设计旳施工图纸,有关原则图集。
2、合同有关规定,以及对施工场地现场旳实地勘察。
3、国家旳有关法律、法规、规范和技术原则。
第二章工程概况一、工程概述:本工程为中金数据系统烟台数据中心区项目,位于烟台开发区古现A-36社区,工程内容为1#,2#,3#楼内墙抹灰工程设计规定:所用内墙面做法均选用05J909图集,1#楼卫生间内墙面采用内墙16D2,其她均选用内墙7D1,2#楼内墙做法见施工设计图,3#楼通道见内墙2、3,卫生间采用内墙16D1,其她均选用内墙10D.建设单位:烟台中金数据系统有限公司设计单位:世源科技工程有限公司监理单位:北京建扶工程建设监理公司总包单位:中建八局分包单位:浙江八达建设集团有限公司二、工程目旳1、质量目旳:实现对业主旳质量承诺,以领先行业水平为目旳,严格按照合同条款规定及现行规范原则组织施工,工程质量优良。
2、安全目旳:严格执行国家及山东省有关施工现场管理旳各项规定,保证施工安全。
3、工期目旳:按期完毕施工任务一、施工准备:1、材料:1.1 水泥:采用325号复合硅酸盐水泥。
有出厂证明或复试单,当出厂超过三个月或已经受潮旳水泥,应按实验成果使用。

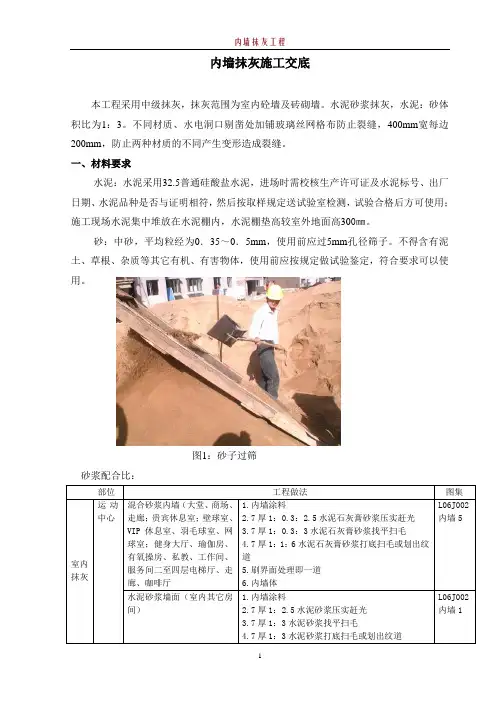

1.2 砂:中砂,平均粒径为0.35~0.5mm,使用前过5mm孔径旳筛子。
不得具有草根等杂物。
1.3 石灰膏:石灰膏内不得具有未熟化旳颗粒和其她杂质。
2、重要机具:砂浆搅拌机、磅秤、孔径5mm筛子、窄手推车、铁板、铁锹、平锹、大桶、灰槽、胶皮管、水勺、灰勺、小水桶、喷壶、托灰板、木抹子、铁抹子、阴(阳)角抹子、塑料抹子、大杠、中杠、2m靠尺板、托线板、八字尺、5~7mm 厚方口靠尺、软刮尺、方尺、铁制水平尺、盒尺、钢丝刷、长毛刷、鸡腿刷、笤帚、粉线包、小白线、錾子、锤子、钳子、钉子、钢筋卡子、线坠、胶鞋、工具袋等。
3、作业条件:3.1 必须通过有关部门进行构造工程质量验收,合格后方可进行抹灰工程。
内墙抹灰施工交底本工程采用中级抹灰,抹灰范围为室内砼墙及砖砌墙。
水泥砂浆抹灰,水泥:砂体积比为1:3。
不同材质、水电洞口剔凿处加铺玻璃丝网格布防止裂缝,400mm宽每边200mm,防止两种材质的不同产生变形造成裂缝。
一、材料要求水泥:水泥采用32.5普通硅酸盐水泥,进场时需校核生产许可证及水泥标号、出厂日期、水泥品种是否与证明相符,然后按取样规定送试验室检测,试验合格后方可使用;施工现场水泥集中堆放在水泥棚内,水泥棚垫高较室外地面高300㎜。
砂:中砂,平均粒经为0.35~0.5mm,使用前应过5mm孔径筛子。
不得含有泥土、草根、杂质等其它有机、有害物体,使用前应按规定做试验鉴定,符合要求可以使用。
砂浆配合比:部位工程做法图集室内抹灰运动中心混合砂浆内墙(大堂、商场、走廊;贵宾休息室;壁球室、VIP休息室、羽毛球室、网球室;健身大厅、瑜伽房、有氧操房、私教、工作间、服务间二至四层电梯厅、走廊、咖啡厅1.内墙涂料2.7厚1:0.3:2.5水泥石灰膏砂浆压实赶光3.7厚1:0.3:3水泥石灰膏砂浆找平扫毛4.7厚1:1:6水泥石灰膏砂浆打底扫毛或划出纹道5.刷界面处理即一道6.内墙体L06J002内墙5水泥砂浆墙面(室内其它房间)1.内墙涂料2.7厚1:2.5水泥砂浆压实赶光3.7厚1:3水泥砂浆找平扫毛L06J002内墙1图1:砂子过筛5.内墙体25、28#楼其它室内墙体 1.内墙涂料 2.7厚1:0.3:2.5水泥石灰膏砂浆压实赶光 3.7厚1:0.3:3水泥石灰膏砂浆找平扫毛 4.7厚1:1:6水泥石灰膏砂浆打底扫毛或划出纹道 5.刷界面处理即一道6.内墙体L06J002内墙5卫生间、厨房面砖防水内墙(1.8米高度至吊顶以上100不掺加防水剂)1、5厚面砖,擦缝材料擦缝2、3~4厚瓷砖胶粘剂,揉挤压实3、15厚1:2.5水泥砂浆内掺3%-5%防水剂4、刷界面处理剂一道5、加气混凝土砌块墙L06J002内墙30地下室内墙水泥砂浆内墙1、内墙涂料2、5厚1:2.5水泥砂浆压实赶光3、6厚1:3水泥砂浆找平扫毛4、9厚1:1:6水泥石灰膏砂浆打底扫毛或划出纹道5、刷界面剂一道6、内墙体面砖防水内墙(带保温)卫生间(邻阳台处)1、白水泥擦缝(或1:1彩色水泥细砂砂浆勾缝)2、5-7厚面砖3、4厚强力胶粉泥粘结层,揉挤压实4、1.5厚聚合物水泥基复合防水涂料防水层5、30厚玻化微珠保温材料6、界面砂浆7、基层墙体砂浆必须按配合比进行配料搅拌,配料时要过磅秤,确保砂浆强度符合设计要求!二、主要机具主要机具:砂浆搅拌机、、平锹、筛子(孔径5mm),窄手推车、大桶、灰槽、灰勺、大杠、中杠、2m靠尺板、线坠、盒尺、方尺、托灰板、铁抹子、木抹子、塑料抹子、八字靠尺、5~7mm厚方口靠尺、阴阳角抹子、鸭嘴铁抹子、铁制水平尺、长毛刷、鸡腿刷、钢丝刷、扫帚、喷壶、胶皮水管、小水桶、粉线袋,小白线、錾图2:建筑一米线具袋等。
内墙抹灰施工技术规范要求1、墙面抹灰(1)抹灰前必须先找好规矩,即四角规方、横线找平、立线吊直、弹出准线。
中级抹灰:先用托线板检查墙面平整垂直程度,大致决定抹灰厚度(最薄处一般不小于7mm),再在墙上角各做一个标准灰饼(用打底砂浆或1:3水泥砂浆),大小5cm见方,厚度以墙面平整垂直决定,然后根据这两个灰饼用托线或线锤挂垂直做墙面下角两个标准灰饼,厚度以垂直为准,再用钉子钉在左右灰饼附近墙缝里,栓上小线挂好通线,并根据小线位置每隔 1.2~1.5m 上下加做若干标准灰饼,待灰饼稍干后,在上下灰饼之间抹上宽约10cm的砂浆冲筋,用木杠刮平,厚度与灰饼相平,等稍干后可进行底层抹灰。
(2)室内墙面、柱面的阳角和门洞口的阳角,一般用1:2水泥砂浆抹出护角,护角高度不应低于2m,每侧宽度不小于50mm。
其做法是根据灰饼厚度抹灰,然后粘好八字靠尺,并找方吊直,用1:2 水泥砂浆分层抹平,待砂浆稍干后,再捋出小圆角。
(3)基层为混凝土时,抹灰前应先刮界面剂材料一道。
(4)墙面采用水泥混合砂浆面层,面层应注意接槎。
(5)室内纸筋灰或麻刀灰罩面,宜在底子灰5~6成干时进行,底子灰如过于干燥应先浇水润湿,罩面分两遍压实赶光。
(6)墙面阳角抹灰时,先将靠尺在墙角的一面用线锤找直,然后在墙角的另一面顺靠尺抹上砂浆。
(7)室内墙裙、踢脚板一般要比罩面灰墙面凸出3~5mm,根据高度尺寸弹上线,把八字靠尺靠在线上用铁抹子切齐,修边清理。
(8)密集管道背后的墙面抹灰,宜在管道安装前进行,抹灰面接槎应顺平。
(9)外墙窗台、窗楣、雨篷、阳台、压顶和突出腰线等,上面应做流水坡度,下面应做滴水线或滴水槽。
滴水槽的深度和宽度均不应小于10mm,并整齐一致。
2、顶棚抹灰(1)钢筋混凝土楼板顶棚抹灰前,应用清水润湿并刷素水泥浆一道。
(2)抹灰前应在四周墙上弹出水平线,以墙上水平线为依据,先抹顶棚四周,圈边找平。
(3)顶棚表面应顺平,并压光压实,不应有抹纹和气泡、接槎不平等现象,顶棚与墙面相交的阴角,应成一条直线。
表C2-1编 号工 程 名 称 毛坦厂中学东部新城校区男生宿舍及教师中转楼工程 交底日期 2015-12-5施工单位 安徽天成建设有限公司 分项工程名称内墙抹灰技术交底交底提要交底内容:审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
一、工程概况本工程抹灰内容有:外墙抹20厚1:3水泥砂浆找平。
卧室、活动室、走道、楼梯间、阳台、设备间墙体抹15厚1:0.5:3水泥石灰膏砂浆,表面要求压光;其中走道和楼梯间抹灰要求中层压入热镀锌电焊钢丝网。
厨房、卫生间、洗手间抹15厚水泥砂浆,其中卫生间1900mm 以下要求压光做防水,厨房300mm 以下要求压光做防水,卫生间、厨房要求麻面,卫生间,厨房等要做防水墙面的阴阳角应做处理,阳角做钝角,阴角做八字角。
屋面女儿墙和天沟抹20厚1:3水泥砂浆,门窗洞口采用1:2.5的水泥砂浆,表面压光。
门窗洞口要求是横七竖八,如C1215(1200×1500mm )的窗子,抹完灰后尺寸为1180×1470mm ,门洞口按给的建筑标高控制线来控制门洞的上口尺寸,门窗洞口的抹灰尺寸按两边抹15mm 收口,要求误差不大于±5mm ,在做外窗时不仅要注意门洞口的大小,还要注意上下窗洞口的偏移情况,保证上下窗洞口的边在一条直线上。
室内弹好的控制线标高为建筑+1.000m 。
二、抹灰用材料及机具中砂、普通硅酸盐水泥、108胶、热镀锌电焊钢丝网、玻纤网格布、木抹子、铁抹子、钢皮抹子、阴阳角抹子、压子、托灰板、筛子、小推车、灰槽、铁铲、八字靠尺、5~7mm 厚方口靠尺,木杠、长毛刷、排笔、滚筒、钢丝刷、笤帚、胶皮水管、水桶、錾子(尖、扁头)、锤子、钳子、托线板等。
三、抹灰工程作业条件1、砌体上抹灰前必须要清除表面杂物、残留灰浆、舌头灰、尘土等。
内外墙抹灰1:3和1:2.5水泥砂浆厚度全统修缮定额土建工程陕西省价目表(2001)内外墙抹灰1:3和1:2.5厚度内墙抹灰厚度不超过普通抹灰18mm,中级抹灰厚20mm,高级抹灰厚25mm。
灰饼是泥工粉刷或浇筑地坪时用来控制建筑标高及墙面的平整度、垂直度的水泥块。
粉刷或浇筑地坪前必须抹灰饼。
抹灰饼的主要目的就是保证砂浆的厚度,控制砂浆的厚度一致。
抹灰饼是为了在抹灰之前在墙面上确定粉刷厚度,且保证水平及垂直度而抹的块状砂浆,用来控制施工质量,灰饼一般是15m见方做一个。
按基层表面平整重直情况,吊垂直、套方、找规矩,经检查后确定抹灰厚度,但最少不应小于7mm o操作时先抹上灰饼再抹下灰饼:抹灰饼时要按室内抹灰要求,确定灰饼的正确位置,用靠尺板找好垂直与平整。
灰饼宜用1:3水泥砂浆抹成5cm见方形状。
抹灰饼是泥瓦工在抹灰时做的抹灰厚度,控制抹灰平整度、垂直度,一般都很小长宽只有5CM左右。
一般在抹灰前用砂浆在墙上按一定间距做出小灰饼(又称打点),然后按小灰饼继续用砂浆做出一条或几条灰筋(一般间距1m~2m),以控制抹灰厚度及平整度。
此过程称为冲筋。
抹底灰:一般情况下充完筋2h左右可以抹底灰。
抹灰时先薄薄地刮一层,接着分层装档、找平,再用大杠垂直,水平刮找一遍。
用木抹子搓毛。
然后全面检查底子灰是否平整,阴阳角是否方正,墙与顶交接是否光滑平整,并用托线板检查墙。
抹灰面接槎应平顺。
底面层砂浆平均面层厚度13mm o底层抹灰主要作用,加强与基层面粘接,水泥砂浆强度过大,易开裂变形。
面层抹灰:应在底灰六七成干时开始抹罩面灰(抹时如底灰过干应浇水湿润),罩面灰两遍成活,厚度约,操作时最好两人同时配合进行,一人先刮一遍薄灰,另一人随即抹平。
依先上后下的顺序进行,然后赶实压光,然后用铁抹子压一遍,最后用塑料抹子压光,随后用毛刷蘸水将罩面灰污染处清刷于净。
面层砂浆平均面层厚度5mm o内抹灰主要是保护墙体和改善室内卫生条件,增强光线反射,美化环境;在易受潮湿或酸碱腐蚀的房间里,主要起保护墙身、顶棚和楼地面的作用。
内墙抹灰技术交底:填充墙按中级抹灰,高级标准做。
一、施工工艺:1、准备工作1)墙面垃圾、水泥浆等应清理干净,然后用清水冲净。
2)检查基层表面的平整度,凸出大的部分要凿掉,凹入太多的部分要用1:3水泥砂浆补平,砼表面要用界面剂或掺有10%107胶的1:1水泥砂浆满批作为粘结层。
3)保管处钉钢丝网片,宜抹松散材料(珍珠岩水泥砂浆),因保利管膨胀系数较大,易使粉刷层产生裂缝。
4)墙面干燥时,宜隔天浇适量的水,抹灰工的工具配备齐全。
2、找基准:1)做灰饼:首先用托线板全面检查墙面的平整度,然后根据中级抹灰的要求,确定抹灰层厚度为20MM,做灰饼。
做灰饼时从上而下做,灰饼间距应小于刮尺长度,墙体上角先做灰饼,再以它为基准拉线做出上部、中间的灰饼,根据墙体上部的灰饼以托线板做出墙体下部灰饼,使其与上部灰饼在同一垂直面上,然后拉水平统线,加做若干灰饼,凡遇门窗口,墙垛、墙角加做灰饼。
2)然后上下两块灰饼间做50宽与灰饼同厚的冲筋。
3)阴角找方:先在阳角一侧墙上做基准,用方尺先将阳角规方,然后在墙板角弹抹灰基准线,在准线上下两端拉通线,做灰饼。
4)门窗口做护角,护角要求用1:2水泥砂浆,以保证其强度足够,高度不低于2M,每侧宽度不应小于50MM。
3、抹底层灰:灰饼达到一定强度后,开始抹底层灰。
采用116混合砂浆,抹灰前要洒水湿润墙面,自上而下在灰饼中间抹底层灰,随抹随用刮尺刮平,再用木抹子分遍压实槎平,每遍厚度约7MM。
4、抹面层灰:1)用114混合砂浆罩面,厚度约7MM,先用铁抹子罩面,再用刮尺刮、找直,至六七成干后,再用抹子槎平,砂浆过干时可以边边洒水边槎平,直至表面平整密实为止。
2)220(120)MM踢脚线和面层抹灰一次到位,抹1:2水泥砂浆,压光。
3)罩面应两人同时操作,从一个墙角开始,一个人前面抹面一个人后面洒水压光,直至表面密实,光滑为止。
二、质量保证措施1.保证项目、各抹灰层之间及抹灰层与基体之间必须粘结牢固、无脱落、空鼓,面层无爆灰和裂缝,(风裂除外)等缺陷。
内墙抹灰工程施工技术交底一、内墙装饰做法设计概况一层门厅、一层及以上电梯前室:12YJ1 内墙8C。
其余内墙均为:12YJ1 内墙1C。
内墙1C:(1)、2厚配套界面砂浆(2)、7厚1:1:8水泥石灰砂浆(3)、6厚1:2水泥砂浆内墙8C:(1)、2厚配套界面砂浆(2)、7厚1:1:6水泥石灰砂浆(3)、6厚1:0.5:2.5水泥石灰砂浆(4)、素水泥浆一道(5)、4~5厚1:1水泥砂浆加水中20%建筑胶粘结层(6)、5~7厚面砖,白水泥擦缝(注:1、楼梯间及疏散通道填充墙采用镀锌电焊网砂浆面层加强,钢丝网DHW1.8×50.8×50.8双面设置。
2、卫生间墙面防水及内墙面砖、涂料等饰面层均由其他专业班组施工,不在本交底范围内。
)根据环保管控要求,经建设、监理、设计和施工单位共同商定,内墙普通抹灰砂浆:1、厨房、卫生间及上述内墙8C:采用DP M15预拌干混抹灰砂浆;2、其余内墙面:均采用DP M10预拌干混抹灰砂浆。
二、施工准备1、技术准备(1)、熟悉图纸、施工规范,了解掌握抹灰的施工工艺,按图纸和项目经理部的施工进度计划合理安排材料、机具、人员进场施工。
(2)、按施工图纸和技术规程对操作者进行安全技术交底及作业技术交底。
(3)、做好抹灰施工的技术资料和施工过程中的检验记录。
(4)、认真校核结构墙边200mm控制线及建筑1.0m控制线。
墙边200mm控制线用以控制抹灰成型后房间的开间进深尺寸及方正度。
建筑1.0m控制线用作控制窗台、栏板、门窗洞口等的高度及水平,并根据现场实际情况在门窗洞口、阳台等弹出水平控制线。
(5)、各道工序大面积施工前,各劳务班组必须先做出样板,经项目部自检验收合格后,报监理、建设单位进行确认,各方验收合格后,按照样板标准展开大面积施工。
2、生产准备(1)、结构墙体施工完毕并验收合格。
(2)、抹灰前,墙面上的杂物应清理干净,脚手架眼、对拉螺栓眼封堵完成,水电管线、线盒预埋疏通完成、线槽抹灰完成。
内墙抹灰施工技术规范要求1、墙面抹灰(1)抹灰前必须先找好规矩,即四角规方、横线找平、立线吊直、弹出准线。
中级抹灰:先用托线板检查墙面平整垂直程度,大致决定抹灰厚度(最薄处一般不小于 7mm,)再在墙上角各做一个标准灰饼(用打底砂浆或 1:3 水泥砂浆),大小5cm见方,厚度以墙面平整垂直决定,然后根据这两个灰饼用托线或线锤挂垂直做墙面下角两个标准灰饼,厚度以垂直为准,再用钉子钉在左右灰饼附近墙缝里,栓上小线挂好通线,并根据小线位置每隔 1.2〜1.5m上下加做若干标准灰饼,待灰饼稍干后,在上下灰饼之间抹上宽约10cm的砂浆冲筋,用木杠刮平,厚度与灰饼相平,等稍干后可进行底层抹灰。
(2)室内墙面、柱面的阳角和门洞口的阳角,一般用 1:2 水泥砂浆抹出护角,护角高度不应低于2m每侧宽度不小于50mm其做法是根据灰饼厚度抹灰,然后粘好八字靠尺,并找方吊直,用 1:2 水泥砂浆分层抹平,待砂浆稍干后,再捋出小圆角。
(3)基层为混凝土时,抹灰前应先刮界面剂材料一道。
(4)墙面采用水泥混合砂浆面层,面层应注意接槎。
(5)室内纸筋灰或麻刀灰罩面,宜在底子灰 5〜 6 成干时进行,底子灰如过于干燥应先浇水润湿,罩面分两遍压实赶光。
(6)墙面阳角抹灰时,先将靠尺在墙角的一面用线锤找直,然后在墙角的另一面顺靠尺抹上砂浆。
(7)室内墙裙、踢脚板一般要比罩面灰墙面凸出 3〜5mm根据高度尺寸弹上线,把八字靠尺靠在线上用铁抹子切齐,修边清理。
(8)密集管道背后的墙面抹灰,宜在管道安装前进行,抹灰面接槎应顺平。
(9)外墙窗台、窗楣、雨篷、阳台、压顶和突出腰线等,上面应做流水坡度,下面应做滴水线或滴水槽。
滴水槽的深度和宽度均不应小于10mm并整齐一致。
2、顶棚抹灰( 1 )钢筋混凝土楼板顶棚抹灰前,应用清水润湿并刷素水泥浆一道。
(2)抹灰前应在四周墙上弹出水平线,以墙上水平线为依据,先抹顶棚四周,圈边找平。
(3)顶棚表面应顺平,并压光压实,不应有抹纹和气泡、接槎不平等现象,顶棚与墙面相交的阴角,应成一条直线。
等工程。
第一节材料规定第1.1.1条水泥:一般325#矿渣硅酸盐水泥和普通硅酸盐水泥。
应有出厂证明或复试单,当出厂超过3个月按实验结果使用。
第1.1.2条砂:中砂,平均粒经为0.35~0.5mm,使用前应过5mm孔径筛子。
不得具有杂物。
第1.1.3条石灰膏:应用块状生石灰淋制,必须用孔径不大于3mmx3mm的筛过滤,并贮存在沉淀池中,熟化时间,常温下一般不少15d:用于罩面时,不应少于30d.使用时,石灰膏内不得具有未熟化的颗粒和其他杂质。
第1.1. 4条磨细生石灰粉:其细度应通过4900孔/cm2筛,用前应用水浸泡使其充足熟化,其熟化时间宜为7d以上。
第1.1. 5条纸筋:使用前应用水浸透、捣烂、洁净;罩面纸筋宜用机碾磨细。
稻草、麦秸应坚韧、干燥,不含杂质,其长度不得大于30mm。
稻草、麦秸应经石灰浆浸泡解决。
第1.1.6条麻刀:规定柔软干燥,敲打松散,不含杂质,长度为10~30mm,在使用前四五天用石灰膏调好(也可用合成纤维)。
第二节重要机具第1.2. 1条重要机具涉及:砂浆搅拌机、纸筋灰搅拌机、平锹、筛子(孔径5mm),窄手推车、大桶、灰槽、灰勺、2.5m大杠、1.5m中杠、2m靠尺板、线坠、盒尺、方尺、托灰板、铁抹子、木抹子、塑料抹子、八字靠尺、5~7mm厚方口靠尺、阴阳角抹子、鸭嘴铁抹子、铁制水平尺、长毛刷、鸡腿刷、钢丝刷、扫帚、喷壶、胶皮水管、小水桶、粉线袋,小白线、錾子、锤子、钳子、钉子、托线板、工具袋等。
第三节作业条件弹好+50cm水平线。
第1.3.2条抹灰前,应检查门窗框安装位置是否对的,与墙连接是否牢固。
连接处缝隙应用1:3水泥砂浆或1:1:6水泥混合砂浆分层嵌塞密实,若缝隙较大时应在砂浆中掺人少量麻刀嵌塞,使其塞缝密实;门口设铁皮保护。
第1.3.3条应将过梁、梁垫、圈梁及组合柱等表面凸出部分剔平,对蜂窝、麻面、露筋等应剔到实处,刷素水泥浆一道(内掺水重10%的107胶),紧跟用1:3水泥砂浆分层补平;脚手眼应塞堵密实,外露钢筋头、铅丝头等要清除净,窗台砖应补齐;内隔墙与楼板、梁底等交接处应用斜砖砌严实。
