灌注桩混凝土旁站监理记录表
- 格式:doc
- 大小:32.50 KB
- 文档页数:1
钻孔灌注桩监理旁站记录日期:具体年月日天气:天气情况工程名称:工程名称施工部位:具体施工部位施工单位:施工单位名称监理单位:监理单位名称一、施工准备情况1、施工人员现场施工人员数量满足施工要求,包括钻孔工人、钢筋工、混凝土工等。
施工人员均佩戴安全帽等安全防护用品,精神状态良好。
2、施工机械(1)钻孔桩机:型号为具体型号,设备运行正常,已进行调试和校准。
(2)吊车:用于吊运钢筋笼,型号为具体型号,性能良好,操作人员具备相应资质。
(3)混凝土搅拌车:数量为X辆,能够保证混凝土的连续供应。
3、材料准备(1)钢筋:规格、型号、数量符合设计要求,有质量证明书和检验报告,已进行见证取样送检,结果合格。
(2)混凝土:采用商品混凝土,由混凝土供应商名称供应,配合比符合设计要求,随车提供了出厂合格证和质量检验报告。
4、技术交底施工单位已对施工人员进行了技术交底,内容包括钻孔灌注桩的施工工艺、质量标准、安全注意事项等。
二、施工过程1、测量放线施工单位使用全站仪对桩位进行了测量放线,监理人员对测量结果进行了复核,偏差在允许范围内。
2、护筒埋设护筒采用钢板制作,直径比桩径大Xcm,埋设深度为Xm,护筒中心与桩位中心偏差小于Xcm,护筒周围用黏土分层夯实,以保证护筒的稳定性和防止泥浆流失。
3、钻孔(1)钻机就位后,对钻机的水平度和垂直度进行了调整,符合要求后开始钻孔。
(2)钻孔过程中,根据地质情况控制钻进速度和泥浆比重。
泥浆比重控制在X~X之间,以保证孔壁的稳定性和排渣效果。
(3)每隔Xm 左右测量一次钻孔深度和孔径,及时调整钻进参数。
钻孔深度达到设计要求后,进行清孔。
4、清孔(1)采用正循环清孔方法,清孔时间不少于X分钟,清孔后的泥浆比重控制在X以下,含砂率小于X%,孔底沉渣厚度小于Xcm。
(2)清孔完成后,监理人员对孔深、孔径、孔底沉渣厚度等进行了检查,符合设计和规范要求。
5、钢筋笼制作与安装(1)钢筋笼在现场加工制作,主筋的焊接采用双面搭接焊,焊缝长度大于Xd(d 为主筋直径),焊缝饱满、无夹渣。
旁站记录
工程名称:
编号:ZJDN-QEOR-060-7.0
注:本表一式一份,项目监理机构留存
(沉管灌注桩)旁站记录
钻孔灌注桩旁站记录
(本表为监理人员填写,承包单位现场负责人签署后由监理单位保存)
挤扩支盘灌注桩旁站记录
ZJDN—QEOR—60—3—7.0
(本表为监理人员填写,承包单位现场负责人签署后由监理单位保存)
编号:ZJDN-QEOR-060—4—7.0
编号:ZJDN-QEOR-060—5—7.0
(水泥搅拌桩)旁站记录
编号:ZJDN-QEOR-060—6—7.0
SMW工法水泥搅拌桩旁站记录ZJDN-QEOR-060—7—7.0
(混凝土浇筑)旁站记录
编号:ZJDN—QEOR—060—8—7.0
(土方工程)旁站记录
编号:ZJDN—QEOR—060—9—7.0
(
(基坑土方开挖/回填)旁站记录
编号:ZJDN-QEOR-060—10—7.0
有(无)粘结预应力张拉旁站记录编号:ZJDN-QEOR-060—11—7.0
(。
旁站监理记录表
目录
1土方回填旁站监理记录表
2人工挖孔灌注桩旁站监理记录表
附1、人工挖孔灌注桩单桩施工记录表
2、商品混凝土施工记录表
3锤击沉管灌注桩旁站监理记录表
附1、锤击沉管灌注桩施工记录表
2、现场拌和混凝土施工记录
4 锤击沉管夯扩灌注桩旁站监理记录表
附1、锤击沉管夯扩灌注桩施工记录表
2、现场拌和混凝土施工记录
5 振动沉管灌注桩旁站监理记录表
附1、振动沉管灌注桩施工记录表
2、现场拌和混凝土施工记录表
6 钻孔(含洛阳铲)灌注桩旁站监理记录表
附1、钻孔(含洛阳铲)灌注桩施工记录表
2、现场拌和混凝土施工记录表
7 防水混凝土浇注旁站监理记录表
附1、商品混凝土施工记录表
2、地下室防水效果检查记录表
8 后浇带混凝土浇注旁站监理记录表
附商品混凝土施工记录表
9 结构混凝土浇注旁站监理记录表
附商品混凝土施工记录表
10涂膜防水层旁站监理记录表
附浴室、卫生间、厨房地面蓄水试验记录表
11 卷材防水层旁站监理记录表
附屋面蓄水试验检查记录表
旁站监理记录
旁站监理记录表(人工挖孔混凝土灌注桩)
旁站监理记录表(锤击沉管灌注桩)
旁站监理记录表(锤击沉管夯扩灌注桩)
旁站监理记录表(振动沉管灌注桩)
旁站监理记录表(钻孔含洛阳铲灌注桩)
旁站监理记录表(防水混凝土浇筑)
旁站监理记录表(后浇带混凝土浇筑)
旁站监理记录表(结构混凝土浇筑)。
灌注桩旁站监理记录
灌注桩施工那可是建筑工程里超级重要的一环啊!咱今天就来好好聊聊灌注桩旁站监理记录这事儿。
你瞧,灌注桩就好像是建筑的根基,要是这根基没打好,那后面不就麻烦大啦!监理在旁边那可得瞪大了眼睛,一丝一毫都不能马虎。
从钻孔开始,机器轰鸣着,钻头一点点深入地下,就像在探索一个神秘的世界。
监理得时刻关注着钻孔的进度、垂直度,哎呀,这可真是个精细活儿!
然后是钢筋笼的安放,那长长的钢筋笼就像是钢铁巨人的骨架,要精准地放入孔中。
监理得检查钢筋笼的焊接质量、尺寸是不是都符合要求,这可不能有半点差错呀!要是有个小漏洞,那后果简直不堪设想。
混凝土灌注的时候更是紧张时刻,混凝土就像生命的源泉,源源不断地注入孔中。
监理要看着混凝土的坍落度、灌注的速度和连续性,这就好比是在照顾一个刚出生的婴儿,得小心翼翼,全神贯注。
灌注桩旁站监理记录可不仅仅是几张纸几个字,那是责任的体现,是对工程质量的守护。
每一个数据、每一个细节都像是一颗璀璨的星星,汇聚起来照亮整个工程。
在施工现场,监理人员忙碌的身影就像战场上的将军,指挥着一切,确保每一个环节都能顺利进行。
他们不怕辛苦,不怕劳累,只为了能交出一份满意的答卷。
想想看,如果没有严格的旁站监理,灌注桩出现问题,那整个建筑不就摇摇欲坠了吗?这可不是开玩笑的呀!所以说,灌注桩旁站监理记录真的是太重要啦,它是工程质量的保障,是安全的守护天使。
我们一定要重视它,让每一个灌注桩都能稳稳地扎根在大地上,为我们的建筑保驾护航!这就是我的观点,灌注桩旁站监理记录绝对不容小觑!。
混凝土灌注桩浇筑旁站记录一、工程概况工程名称:_____工程地点:_____建设单位:_____施工单位:_____监理单位:_____本次混凝土灌注桩浇筑的桩号为:_____,桩径:_____mm,桩长:_____m,设计混凝土强度等级:_____。
二、施工准备情况1、施工人员现场施工人员配备齐全,包括桩机操作人员、混凝土浇筑工人、钢筋工等,且均持证上岗。
2、施工机械(1)桩机:型号为_____,运行正常,已进行调试和检查。
(2)混凝土输送泵:型号为_____,性能良好,能满足浇筑要求。
3、原材料(1)钢筋:已进场并检验合格,规格、型号、数量符合设计要求。
(2)混凝土:采用商品混凝土,由_____搅拌站供应,配合比报告齐全,混凝土坍落度经检测符合要求。
4、施工方案施工单位已编制了详细的混凝土灌注桩浇筑施工方案,并经监理审批通过。
三、施工过程1、成孔(1)桩机就位准确,垂直度偏差在允许范围内。
(2)钻进过程中,泥浆比重、黏度等性能指标符合要求,护壁效果良好。
(3)成孔深度达到设计要求后,进行了孔深、孔径、孔垂直度等检测,结果符合设计及规范要求。
2、钢筋笼制作与安装(1)钢筋笼严格按照设计图纸制作,主筋、箍筋间距均匀,焊接质量良好,无烧伤、咬肉等缺陷。
(2)钢筋笼安装时,采用吊车缓慢下放,保持垂直,避免碰撞孔壁,钢筋笼顶标高符合设计要求。
3、清孔(1)采用正循环清孔方法,清孔时间满足要求,清孔后的泥浆比重、含砂率等指标符合规范要求。
(2)孔底沉渣厚度经检测小于 50mm,满足设计要求。
4、混凝土浇筑(1)混凝土浇筑前,再次检查孔深、孔径、钢筋笼位置等,确认无误后开始浇筑。
(2)混凝土由搅拌车运输至现场,通过输送泵送入孔内。
浇筑过程中,混凝土供应连续,无中断现象。
(3)采用导管法浇筑混凝土,导管埋深控制在 2~6m 之间,随着混凝土面的上升,及时提升和拆卸导管,确保导管埋深符合要求。
(4)混凝土浇筑过程中,对混凝土坍落度进行了抽检,坍落度值在允许范围内。

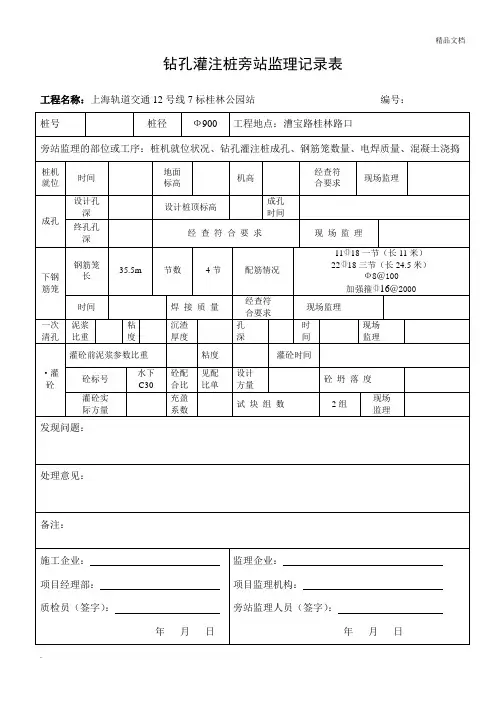

钻孔灌注桩旁站监理记录表
工程名称:上海轨道交通12号线7标桂林公园站编号:
桩号桩径Ф900 工程地点:漕宝路桂林路口
旁站监理的部位或工序:桩机就位状况、钻孔灌注桩成孔、钢筋笼数量、电焊质量、混凝土浇捣
桩机就位时间
地面
标高
机高
经查符
合要求
现场监理
成孔设计孔
深
设计桩顶标高
成孔
时间
终孔孔
深
经查符合要求现场监理
下钢筋笼钢筋笼
长
35.5m 节数4节配筋情况
1118一节(长11米)
2218三节(长24.5米)
Ф8@100
加强箍16@2000
时间焊接质量
经查符
合要求
现场监理
一次清孔泥浆
比重
粘
度
沉渣
厚度
孔
深
时
间
现场
监理
·灌砼灌砼前泥浆参数比重粘度灌砼时间
砼标号
水下
C30
砼配
合比
见配
比单
设计
方量
砼坍落度灌砼实
际方量
充盈
系数
试块组数2组
现场
监理
发现问题:处理意见:备注:
施工企业:
项目经理部:
质检员(签字):
年月日监理企业:
项目监理机构:
旁站监理人员(签字):
年月日。
钻孔灌注桩旁站监理记录1. 项目概况本次项目为某建筑施工工地,涉及钻孔灌注桩的施工工作。
本站监理记录将详细记载该项目的钻孔灌注桩施工情况,以确保工程的质量和安全。
2. 监理日期:XXXX年XX月XX日监理人员:XXX监理单位:XXX3. 施工对象本次施工对象为建筑工地中的钻孔灌注桩。
钻孔灌注桩为地基处理工程中常用的一种方法,通过钻孔形成孔洞后,在孔洞内注入混凝土灌注材料来加固地基。
4. 施工过程记录4.1 钻孔施工a. 钻孔设备及施工人员到位,按照设计要求的位置和数量准确定位,并进行标记。
b. 钻孔前,施工人员对钻杆、钻具进行检查和清洁,确保设备的正常运行。
c. 钻孔过程中,监理人员按照设计要求,对孔深、孔径、孔壁的垂直度等进行现场测量和检查,确保钻孔的质量。
d. 钻孔结束后,对孔口进行清理,确保后续工序的顺利进行。
4.2 灌注施工a. 灌注材料及施工人员到位,按照设计要求开展灌注作业。
b. 注入混凝土前,监理人员对灌注材料进行检验,并核对水泥用量、配比等参数。
c. 灌注过程中,监理人员对注入混凝土的流动性、浆液含量等进行现场监测和调整。
d. 灌注结束后,监理人员对桩身进行测量和检查,确保桩身的垂直度和强度符合要求。
5. 问题及处理5.1 钻孔施工问题a. 在进行钻孔前,发现部分地基较硬,导致钻杆无法正常进入,需要采取更加强力的钻具。
b. 钻孔过程中,发现孔壁有塌方现象,及时采取支护措施,并重新钻探。
c. 钻孔深度超过设计要求,及时与设计单位进行沟通,调整设计方案。
5.2 灌注施工问题a. 注入混凝土过程中,发现流动性不佳,施工人员及时调整水泥用量和配比,确保混凝土的流动性和稳定性。
b. 部分灌注桩出现开裂现象,监理人员及时进行检查,并与施工单位讨论修复方案。
6. 安全记录施工期间,钻孔灌注桩工程存在一定的安全风险,监理人员对施工单位的安全措施进行了监督和记录,并及时提醒施工人员注意防护措施,保障工人的人身安全。
钻孔灌注桩监理旁站记录关键信息项:1、工程名称:____________________________2、桩号:____________________________3、施工日期及时间:____________________________4、施工单位:____________________________5、监理单位:____________________________6、钻孔设备型号:____________________________7、桩径:____________________________8、桩长:____________________________9、设计桩顶标高:____________________________10、设计桩底标高:____________________________11、地质情况描述:____________________________12、钢筋笼制作与安装情况:____________________________13、混凝土强度等级:____________________________14、混凝土灌注量:____________________________11 工程概述111 简述工程的基本情况,包括工程地点、规模、结构形式等。
112 说明钻孔灌注桩在工程中的位置和作用。
12 施工前准备121 检查施工单位的施工方案、技术交底等文件。
122 确认施工人员的资质和数量满足要求。
123 检查施工机械设备的性能和完好性。
13 钻孔过程131 记录钻孔的起始时间和结束时间。
132 观察钻孔过程中的泥浆性能,包括比重、黏度、含砂率等。
133 检查钻孔的垂直度,是否符合规范要求。
134 记录钻孔过程中的异常情况,如塌孔、缩孔等,并描述处理措施。
14 钢筋笼制作与安装141 检查钢筋笼的钢筋规格、数量、间距等是否符合设计要求。
