密闭施工安全技术措施制定部门:某某单位时间:202X年X月X日封面页密闭施工安全技术措施安全事关每个家庭的幸福,熟悉安全操作规程,掌握安全技术措施,制定安全计划方案,做好单位安全培训,加强安全知识学习及考试更是预防和杜绝安全事故的重要方式和手段。
您浏览的《密闭施工安全技术措施》正文如下:密闭施工安全技术措施9101工作面已回采结束,工作面全部回撤完毕后,需在上下巷各施工闭墙一道,另4101下顺、4101-4103联巷也需施工闭墙,闭墙位置现场确定,为确保工程质量及安全,制定具体措施如下:一、质量标准闭墙用砖沙水泥等不然性材料建筑,厚度不低于500mm,闭墙两帮和底都要掏槽,掏槽深度不得低于300mm,并要与煤岩结实,墙垛平整、无裂缝、重缝和空缝,不漏风。
外部要用水泥抹面,施工完必须做到工完料净,文明施工。
二、准备工作1、施工前,通风队要做好材料的准备工作,并要做到所需工种人员配备齐全、分工合理,保障物料供给,提高工作效率,不能存在窝工现象。
2、运输材料要有专人负责,密闭材料需装车运输时,物料不得超宽超高。
3、施工人员随身携带的小型材料必须捆扎牢固;工具要拿稳,利刃工具必须装入护套。
4、下料时,料车入井前必须与矿调度室、机电队等单位联系,严格按照有关运输规定执行。
5、在斜巷中运输时,绞车司机必须持证上岗,严格按照操作规程操作。
使用绞车前,绞车工必须首先检查斜巷中的声光信号系统是否齐全灵敏可靠,挡车器、保险杠是否可靠;若不符合要求,严禁使用。
斜巷运输时,要坚持l行车不行人,行人不行车l原则,严禁放飞车。
6、需要人力推车时,1次只准推1辆车,严禁在矿车两侧推车。
推车时必须注意前方,发现前方有人或有障碍物以及推车接近道岔、弯道、巷道口时,推车人必须及时发出警告。
7、物料运送到卸料点后,要先将矿车固定牢固;卸料时,要相互照应、靠巷帮堆放的材料要码放整齐,不得影响行人。
9、施工前,施工负责人必须对施工地点、规格、要求了解清楚,并掌握有关安全技术措施和施工要求,要做到安全施工。
解决方案编号:YTO-FS-PD681高抽巷密闭安全技术措施通用版The Problems, Defects, Requirements, Etc. That Have Been Reflected Or Can Be Expected, And A Solution Proposed T o Solve The Overall Problem Can Ensure The Rapid And Effective Implementation.标准/ 权威/ 规范/ 实用Authoritative And Practical Standards高抽巷密闭安全技术措施通用版使用提示:本解决方案文件可用于已经体现出的,或者可以预期的问题、不足、缺陷、需求等等,所提出的一个解决整体问题的方案(建议书、计划表),同时能够确保加以快速有效的执行。
文件下载后可定制修改,请根据实际需要进行调整和使用。
一、概况根据矿井生产衔接计划,现高抽巷已掘进到位,抽放、注浆管路安装完毕后进行永久密闭,为确保安全、顺利的施工,特制定如下方案。
二、施工顺序及位置1、密闭墙施工顺序:自里向外依次施工三道闭墙。
2、密闭墙位置:150102高抽巷自里向外共施工三道闭墙,里侧一道500mm闭墙距150102高抽巷与中部车场三岔口7-9m处,中间一道500mm闭墙距中部车场三岔口5-7m,外侧一道500mm闭墙距中部车场三岔口2-4m。
密闭墙具体位置由通风技术人员视现场情况标定后,通知施工单位。
3、150102高抽巷密闭断面7.8m2,需要砖4204块,水泥1.1吨,沙1.6m3,黄土7.3m3。
三、密闭施工要求1、密闭所需的砖、水泥、沙、黄土等物料由运输队提前运输到指定地点,并码放整齐。
2、密闭墙施工前,由运输队将密闭区域内无关管路、设备进行回撤,并对密闭墙施工处周围巷道进行清理、维护,保证密闭墙施工顺利进行。
3、施工前,由施工队伍在待施工里侧一道闭墙前1m 处打木垛,以加强支护。

密闭施工安全技术措施(模板)金沙县沙土镇玖圆煤矿806工作面密闭施工安全技术措施编制:蒋磊审核:罗法明矿总工:陈伟编制日期:2017.1.15806工作面密闭施工安全技术措施806工作面已回采结束,工作面全部回撤完毕后,需在806运输巷、806回风巷口、806专用回风巷施工密闭墙3处3道,为确保工程质量及安全,特制定以下安全技术措施,施工单位及相关人员须严格遵照执行:一、施工质量要求及安全技术措施1、施工时,由通风科派技术员现场指挥、监督。
2、施工时,由通风技术员检测施工地点的CH4、CO2、CO等有毒有害气体的浓度以及通风状况,只有在通风良好且有毒有害气体的浓度不超过《煤矿安全规程》的规定时才能作业,否则必须停工撤人,汇报通风科长进行处理。
3、施工地点选择在距离巷口2~5m的顶帮良好处,具体位置由通风科长现场选定。
4、必须剪断拆除与墙体内相连的钢网及钢带。
拆除施工地点的原有锚杆支护时,必须先加固其附近巷道,敲帮问顶,确认安全后方可施工;若顶板破碎,应先背顶加固,将要砌到顶板时才把顶板放下到见实顶。
5、巷道两帮、顶、底必须掏槽,槽深在煤中槽不得小于0.5m;岩石中不小于0.2m,见硬底实帮。
掏槽须经通风科长或矿总工验收合格后才能开始砌墙。
6、密闭墙采用实心水泥砖,砌砖时,墙体不得有裂缝、重缝和空缝,做到砂灰饱满,砖与砖间距为1cm左右,并充实水泥砂浆,特别是两帮充填砂浆要足够。
7、在密闭墙的上部和下部分别设、反水管,观测管,管口设阀门。
措施管距离顶板30~40cm,CH4、CO观测管距离顶板30cm,反水管距离底板20~30cm,CO2观测管距离底板40cm。
观测管直径为25mm,反水管直径为50mm,密闭完成后将闸阀关闭,保证所有管孔不漏风。
8、密闭墙砌完后要批浆抹面,墙四周要抹裙边,其宽度不小于0.1m,厚度不小于2cm。
如漏风较大,必须在两帮砌筑24cm厚的砖墙,并充填黄泥。
抹面时,要抹平,打光压实,确保墙面严实、平整、不漏风,做到耳听无声音、眼看无光亮、手摸无感觉。

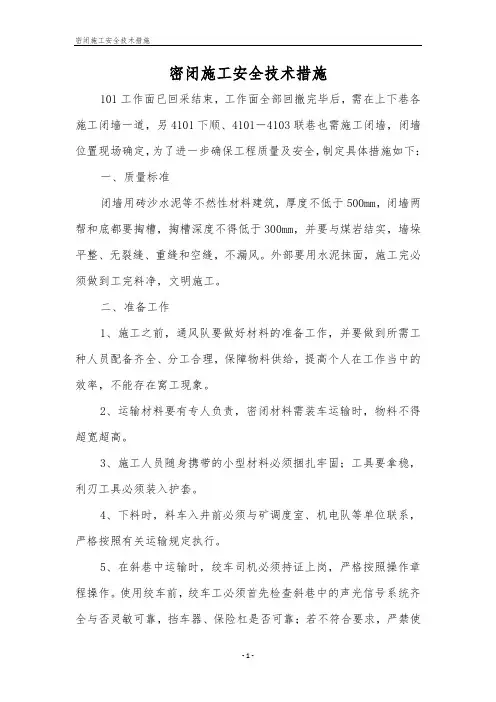

密闭施工安全技术措施101工作面已回采结束,工作面全部回撤完毕后,需在上下巷各施工闭墙一道,另4101下顺、4101-4103联巷也需施工闭墙,闭墙位置现场确定,为了进一步确保工程质量及安全,制定具体措施如下:一、质量标准闭墙用砖沙水泥等不然性材料建筑,厚度不低于500mm,闭墙两帮和底都要掏槽,掏槽深度不得低于300mm,并要与煤岩结实,墙垛平整、无裂缝、重缝和空缝,不漏风。
外部要用水泥抹面,施工完必须做到工完料净,文明施工。
二、准备工作1、施工之前,通风队要做好材料的准备工作,并要做到所需工种人员配备齐全、分工合理,保障物料供给,提高个人在工作当中的效率,不能存在窝工现象。
2、运输材料要有专人负责,密闭材料需装车运输时,物料不得超宽超高。
3、施工人员随身携带的小型材料必须捆扎牢固;工具要拿稳,利刃工具必须装入护套。
4、下料时,料车入井前必须与矿调度室、机电队等单位联系,严格按照有关运输规定执行。
5、在斜巷中运输时,绞车司机必须持证上岗,严格按照操作章程操作。
使用绞车前,绞车工必须首先检查斜巷中的声光信号系统齐全与否灵敏可靠,挡车器、保险杠是否可靠;若不符合要求,严禁使用。
斜巷运输时,要坚持“行车不行人,行人不行车”原则,严禁放飞车。
6、需要人力推车时,1次只准推1辆车,严禁在矿车两侧推车。
推车时必须注意前方,发现前方有人或有障碍物以及推车接近道岔、弯道、巷道口时,推车人必须及时发出警告。
7、物料运送到卸料点后,要先将矿车固定牢固;卸料时,要相互照应、靠巷帮堆放的材料要码放整齐,不得影响行人。
9、施工之前,施工负责人必须对施工地点、规格、要求了解清楚,并掌握有关安全技术措施和施工要求,要做到安全施工。
编订:__________________单位:__________________时间:__________________密闭施工安全技术措施(正式)Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-9073-59 密闭施工安全技术措施(正式)使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
101工作面已回采结束,工作面全部回撤完毕后,需在上下巷各施工闭墙一道,另4101下顺、4101-4103联巷也需施工闭墙,闭墙位置现场确定,为确保工程质量及安全,制定具体措施如下:一、质量标准闭墙用砖沙水泥等不然性材料建筑,厚度不低于500mm,闭墙两帮和底都要掏槽,掏槽深度不得低于300mm,并要与煤岩结实,墙垛平整、无裂缝、重缝和空缝,不漏风。
外部要用水泥抹面,施工完必须做到工完料净,文明施工。
二、准备工作1、施工前,通风队要做好材料的准备工作,并要做到所需工种人员配备齐全、分工合理,保障物料供给,提高工作效率,不能存在窝工现象。
2、运输材料要有专人负责,密闭材料需装车运输时,物料不得超宽超高。
3、施工人员随身携带的小型材料必须捆扎牢固;工具要拿稳,利刃工具必须装入护套。
4、下料时,料车入井前必须与矿调度室、机电队等单位联系,严格按照有关运输规定执行。
5、在斜巷中运输时,绞车司机必须持证上岗,严格按照操作规程操作。
使用绞车前,绞车工必须首先检查斜巷中的声光信号系统是否齐全灵敏可靠,挡车器、保险杠是否可靠;若不符合要求,严禁使用。
高抽巷密闭安全技术措施示范文本In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of EachLink To Achieve Risk Control And Planning某某管理中心XX年XX月高抽巷密闭安全技术措施示范文本使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。
一、概况根据矿井生产衔接计划,现高抽巷已掘进到位,抽放、注浆管路安装完毕后进行永久密闭,为确保安全、顺利的施工,特制定如下方案。
二、施工顺序及位置1、密闭墙施工顺序:自里向外依次施工三道闭墙。
2、密闭墙位置:150102高抽巷自里向外共施工三道闭墙,里侧一道500mm闭墙距150102高抽巷与中部车场三岔口7-9m处,中间一道500mm闭墙距中部车场三岔口5-7m,外侧一道500mm闭墙距中部车场三岔口2-4m。
密闭墙具体位置由通风技术人员视现场情况标定后,通知施工单位。
3、150102高抽巷密闭断面7.8m2,需要砖4204块,水泥1.1吨,沙1.6m3,黄土7.3m3。
三、密闭施工要求1、密闭所需的砖、水泥、沙、黄土等物料由运输队提前运输到指定地点,并码放整齐。
2、密闭墙施工前,由运输队将密闭区域内无关管路、设备进行回撤,并对密闭墙施工处周围巷道进行清理、维护,保证密闭墙施工顺利进行。
3、施工前,由施工队伍在待施工里侧一道闭墙前1m 处打木垛,以加强支护。
木垛数量、位置、木垛与闭墙距离由相关单位到现场查看后平衡确定。

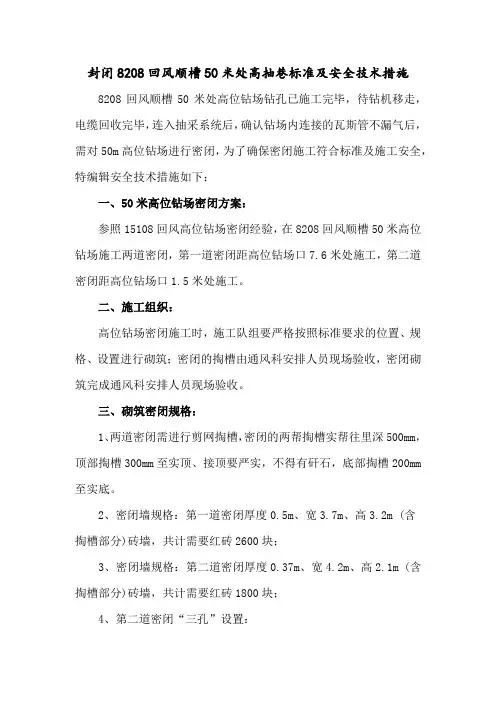

封闭8208回风顺槽50米处高抽巷标准及安全技术措施8208回风顺槽50米处高位钻场钻孔已施工完毕,待钻机移走,电缆回收完毕,连入抽采系统后,确认钻场内连接的瓦斯管不漏气后,需对50m高位钻场进行密闭,为了确保密闭施工符合标准及施工安全,特编辑安全技术措施如下:一、50米高位钻场密闭方案:参照15108回风高位钻场密闭经验,在8208回风顺槽50米高位钻场施工两道密闭,第一道密闭距高位钻场口7.6米处施工,第二道密闭距高位钻场口1.5米处施工。
二、施工组织:高位钻场密闭施工时,施工队组要严格按照标准要求的位置、规格、设置进行砌筑;密闭的掏槽由通风科安排人员现场验收,密闭砌筑完成通风科安排人员现场验收。
三、砌筑密闭规格:1、两道密闭需进行剪网掏槽,密闭的两帮掏槽实帮往里深500mm,顶部掏槽300mm至实顶、接顶要严实,不得有矸石,底部掏槽200mm 至实底。
2、密闭墙规格:第一道密闭厚度0.5m、宽3.7m、高3.2m (含掏槽部分)砖墙,共计需要红砖2600块;3、密闭墙规格:第二道密闭厚度0.37m、宽4.2m、高2.1m (含掏槽部分)砖墙,共计需要红砖1800块;4、第二道密闭“三孔”设置:(1)观测孔:在距离巷道顶板500mm处,材质为6分钢管,不锈钢球阀,管口距墙面500mm;(2)措施孔:在距离巷道顶板500mm处,材质为4寸钢管两根,左右各一根,设置法兰闷头,管口距两帮200mm;(3)放水孔:放水孔采用材质为2寸钢管,内外均设置小反水池,反水池尺寸规格为高500mm ×宽500mm ×长700mm,内部水泥抹面;放水管距巷道底板以上200mm处安设。
(4)距离底板0.8m时,将高抽巷施工完成的五根瓦斯抽采管路均匀布置与密闭墙上连接至集气多通上。
5、密闭墙砌筑材料为标准规格红砖和水泥砂浆砌筑,砌筑完成后用1:2的水泥砂浆抹面,抹面要求平整不漏风(1m长度内凹凸不大于10mm),墙周边反抹宽度为100mm,厚度为10mm的裙边。
密闭施工安全技术措施101工作面已回采结束,工作面全部回撤完毕后,需在上下巷各施工闭墙一道,另4101下顺、4101-4103联巷也需施工闭墙,闭墙位置现场确定,为确保工程质量及平安,制定详细措施如下:一、质量标准闭墙用砖沙水泥等不然性材料建筑,厚度不低于500mm,闭墙两帮和底都要掏槽,掏槽深度不得低于300mm,并要与煤岩牢固,墙垛平整、无裂缝、重缝和空缝,不漏风。
外部要用水泥抹面,施工完必需做到工完料净,文明施工。
二、预备工作1、施工前,通风队要做好材料的预备工作,并要做到所需工种人员配备齐全、分工合理,保障物料供应,提高工作效率,不能存在窝工现象。
2、运输材料要有专人负责,密闭材料需装车运输时,物料不得超宽超高。
3、施工人员随身携带的小型材料必需捆扎坚固;工具要拿稳,利刃工具必需装入护套。
4、下料时,料车入井前必需与矿调度室、机电队等单位联系,严格根据有关运输规定执行。
5、在斜巷中运输时,绞车司机必需持证上岗,严格根据操作规程操作。
使用绞车前,绞车工必需首先检查斜巷中的声光信号系统是否齐全灵敏牢靠,挡车器、保险杠是否牢靠;若不符合要求,严禁使用。
斜巷运输时,要坚持“行车不行人,行人不行车”原则,严禁放飞车。
6、需要人力推车时,1次只准推1辆车,严禁在矿车两侧推车。
推车时必需留意前方,发觉前方有人或有障碍物以及推车接近道岔、弯道、巷道口时,推车人必需准时发出警告。
7、物料运输到卸料点后,要先将矿车固定坚固;卸料时,要相互照应、靠巷帮堆放的材料要码放整齐,不得影响行人。
9、施工前,施工负责人必需对施工地点、规格、要求了解清晰,并把握有关平安技术措施和施工要求,要做到平安施工。
( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改高抽巷密闭墙施工安全技术措施(通用版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes高抽巷密闭墙施工安全技术措施(通用版)根据矿井“一通三防”工作需要,需要在40110-2#高抽巷、3#高抽巷联巷各施工密闭墙,为确保施工质量和作业时人员安全,特编写以下安全技术措施。
一、准备工作1、施工前,必须将施工所需材料运送到施工地点。
2、施工时,带齐所需工具(掀、镐、瓦刀、抹子、灰板、风镐、风管等)。
二、施工方案首先在40110-2#高抽巷内施工1m预制块×2+2m黄土,墙体位置在2#高抽巷内距离2#高抽联巷口5m处(具体位置如图所示),并留设2m2通风口。
在40110-3#高抽巷联巷内分别施工两道1m砖墙,上面墙体位置距2#高抽巷2米处(具体位置如图所示),下面墙体位置距40110回顺3米处(具体位置如图所示),最后2#高抽巷与3#高抽巷联巷上面密闭墙同时封闭。
三、施工质量标准1、砌筑密闭墙前要认真学习通风部门下达的施工通知书和相关知识,严格按照施工通知单进行施工。
2、填黄土时要饱满、夯实,不留空隙不漏风。
3、密闭墙墙体上的管路压设严格按照通风部下达的施工通知书执行,密闭墙四周要掏槽,掏槽深度不得小于500mm,必须见硬底、硬帮、硬顶。
4、密闭墙用砖、水泥、沙子等不燃材料砌筑,严密不漏风(手触无感觉,耳听无声音)。
墙体主体用砖块垒砌,空隙用砂灰填实,砂灰配置比例3:1;砌墙的砖必须充分浸湿。
5、密闭墙前后无瓦斯积聚、5m内无杂物、积水及淤泥。
XXXXXXX有限责任公司XXX煤矿XXXXXXX密闭施工设计及安全技术措施编制单位:XXX煤矿通防科编制日期:2020年08月15日XXX煤矿会审记录表XXXXXX密闭施工设计及安全技术措施XXXXXXX巷已掘进95m,根据《XXX煤矿2020年施工组织计划》安排,对该巷道进行停掘,经煤矿矿委会议决定对XXXXXXX巷进行密闭。
为确保密闭施工砌筑期间的安全、顺利完工,特制定本设计及安全技术措施。
一、密闭构筑位置:密闭构筑位置为XXXXXXX巷以里5米处。
附图1:2#密闭设置位置示意图附图2:密闭施工设计示意图二、密闭材料及规格1、密闭结构:砖内墙+0.5m 充填层(水泥、砂浆充填密闭材料)+ 砖外墙。
2、施工标准:砖墙厚度不小于0.5m。
3、密闭周边要掏槽煤巷密闭必须掏槽,帮槽深度为见实煤后0.5m,顶槽深度为见实煤后0.3m,底槽深度为见实煤后0.2m,掏槽宽度大于墙厚0.3m;岩巷不要求掏槽,但必须将松动岩体刨除,见硬岩体。
4、密闭设检测孔、措施孔、反水池或反水管,孔口应封堵严密。
5、墙体平整(1m 内凸凹不超过 10mm,勾缝除外);无裂缝、重缝和空缝,保证严密不漏风(手触无感觉、耳听无声音)。
四周抹有不少于 0.2m 的裙边。
6、在密闭墙的上部和下部分别设检测管、措施管,检测管、措施管口设阀门。
7、施工完必须做到工完料净,文明施工。
三、密闭施工步骤1、构筑密闭墙前要先对施工位置进行掏槽,掏槽要见硬底硬帮,且掏槽深度应符合“一通三防”管理规定要求(帮槽深度为见实煤后0.5m,顶槽深度为见实煤后0.3m,底槽深度为见实煤后0.2m,掏槽宽度大于墙厚0.3m),并应按先上后下的原则进行,掏出的煤、岩等物要及时运走,巷道应清理干净。
2、检查完有害气体浓度与顶板情况,确认无误后,施工人员从进入密闭施工地点,构筑密闭墙。
3、所有密闭构筑完成后,要认真清理现场,保证密闭前5m内的支护要完好,无片帮、冒顶,无杂物、积水和淤泥。
高抽巷密闭墙施工安全技术措施前言高抽巷密闭墙施工是建设隧道或水下隧道时的常见施工方式,而密闭墙施工涉及到高的工程难度和危险性,必须加强安全保障工作。
本文将讨论高抽巷密闭墙施工安全技术措施。
安全技术措施1. 严格的施工管理高抽巷密闭墙的安全管理是最基本的安全措施之一。
施工企业必须根据施工特点和任务要求,制定合理的施工方案和安全管理制度。
在施工设备和材料选购、施工前现场勘查、设备运行前试验、设备使用操作人员的资质、施工安全检查等方面都必须有相应的管理措施。
同时施工企业还应及时开展技术交流和培训并做好记录。
2. 操作人员的技能培训经过专业培训和考核合格的工作人员可以操作高抽巷密闭墙的设备,如膨胀性密闭墙施工机、沉管或箱梁安装设备等。
而操作人员必须掌握设备的运行原理、性能特点、操作方法和安全操作规程等,并确保施工作业过程中保证自己和周围人员的安全。
3. 预防措施在施工过程中,必须采取适当的预防措施,如要严格遵守施工方案、操作规程。
在操作过程中要注意材料和设备的安全性能,如密闭墙的粘合质量、密闭墙的膨胀性能、沉管或箱梁的支撑等。
并且对可能存在的危险状况要进行预防和避免。
当发现异常情况时,应及时对状况评估,及时进行处理作出决策。
4. 紧急救援措施当出现危险情况时,必须及时采取必要的紧急救援措施。
施工现场必须配备适当的应急救援设施和人员,进行必要的应急演练,有计划地开展应急培训教育,并制定完善的应急预案。
5. 安全防护在施工过程中,必须给工作人员配备必要的防护装备,如安全带、安全鞋、手套、防护头盔等。
同时工作人员必须遵守安全操作规程,保证自己的安全,不得进行违反规定的操作。
结语高抽巷密闭墙施工是重要的建设工程之一,安全风险高。
在进行环境保护型工程,防洪水工程,矿山开发上下渗流水的有效防治中等复杂工程中使用频率较高。
采取科学的施工管理、加强培训教育、采取适当的预防措施和紧急救援措施、配备必要的防护装备等,才能确保高抽巷密封墙施工的安全。
2102运输顺槽迎头处施工密闭墙安全技术措施一、编制说明:根据施工安排,2102运输顺槽598m处为切眼中心线,向北调向90°施工2102切眼。
因此,2102运输顺槽迎头段需进行密闭,为规范施工标准,特制定本安全措施。
二、施工组织机构:2、安装组织(1)单位负责人:荣念军(2)现场负责及安全监督:胡方果(4)技术负责:常北三、准备工作1、施工前,必须将施工所需材料运送到施工地点。
2、施工时,带齐所需工具(掀、镐、瓦刀、抹子、灰板、风镐、风管等)。
四、具体施工措施1、密闭构筑位置:2102切眼东帮以里3-5米处。
2、闭墙类型:砖墙(抹面)3、构筑标准:永久砖墙的建筑厚度要大于0.5m,四周掏槽不小于300mm外墙抹面(喷浆)0.1m,裙边不小于100mm4、施工密闭前应按要求进行“三断”且前距离不小于1米。
5、材料规格:建造砖墙材料为红砖、水泥、黄沙,灰沙比例为1:2,巷道断面10.8m2。
具体参数根据现场实际情况定。
6、反水装置:密闭墙要设反水池。
反水池标准为200mM 200m M 200mn,在底部。
五、运输安全技术措施1、运料过程中,要注意自身的劳动保护,必须戴手套。
2、运输构建材料时严格执行绞车运输的规定。
①绞车司机必须控制好行车速度。
②运输材料时,各运输区段必须严格执行清人拉线设警戒。
③运输设备时,严格执行“行人不行车,行车不行人”规定。
④提升设备时,必须配备两名绞车司机,一人监护,一人操作。
运输过程中如发生矿车掉道事故,应立即停止绞车,先将矿车固定好,防止矿车失控下滑,然后用倒链和起道器将矿车安全上道。
3、卸料时要注意周围情况,不得蛮卸,以防伤人或碰砸现场设施。
4、施工用料应靠帮堆放整齐,不得乱堆乱放六、施工安全技术措施1、施工前必须安排测风员检查该处风量,符合《煤矿安全规程》规定,方可进入施工地点进行施工作业。
2、安排一名瓦检员负责施工区域20m范围瓦斯及其他气体的检查监测,瓦斯浓度低于0.8%时,方可进入施工地点施工作业;施工过程中,瓦斯检查员必须不间断检查施工地点瓦斯及其他气体,瓦斯浓度超过0.8%时,必须停止作业,撤出人员,采取措施进行处理,并汇报通风部和调度室。
高抽巷密闭墙施工安全技术措施根据矿井“一通三防”工作需要,需要在40110-2#高抽巷、3#高抽巷联巷各施工密闭墙,为确保施工质量和作业时人员安全,特编写以下安全技术措施。
一、准备工作1、施工前,必须将施工所需材料运送到施工地点。
2、施工时,带齐所需工具(掀、镐、瓦刀、抹子、灰板、风镐、风管等)。
二、施工方案首先在40110-2#高抽巷内施工1m预制块×2+2m黄土,墙体位置在2#高抽巷内距离2#高抽联巷口5m处(具体位置如图所示),并留设2m2通风口。
在40110-3#高抽巷联巷内分别施工两道1m砖墙,上面墙体位置距2#高抽巷2米处(具体位置如图所示),下面墙体位置距40110回顺3米处(具体位置如图所示),最后2#高抽巷与3#高抽巷联巷上面密闭墙同时封闭。
三、施工质量标准1、砌筑密闭墙前要认真学习通风部门下达的施工通知书和相关知识,严格按照施工通知单进行施工。
2、填黄土时要饱满、夯实,不留空隙不漏风。
3、密闭墙墙体上的管路压设严格按照通风部下达的施工通知书执行,密闭墙四周要掏槽,掏槽深度不得小于500mm,必须见硬底、硬帮、硬顶。
4、密闭墙用砖、水泥、沙子等不燃材料砌筑,严密不漏风(手触无感觉,耳听无声音)。
墙体主体用砖块垒砌,空隙用砂灰填实,砂灰配置比例3:1;砌墙的砖必须充分浸湿。
5、密闭墙前后无瓦斯积聚、5m内无杂物、积水及淤泥。
6、密闭墙前后5m内支护完好,无片帮、冒顶。
7、墙体平整(1m长度内凹凸高差不大于10mm,料面勾缝除外),无裂缝(雷管脚线不能插入),排列要整齐,灰浆要饱满,墙体与煤岩接实,四周要有不少于100mm的裙边。
8、密闭墙墙体施工完毕后及时抹面,并打扫好闭墙前卫生。
四、运料安全措施1、运料过程中,要注意自身的劳动保护,必须戴手套。
2、由于3#高抽巷联巷坡度大,因此人员运料时必须看好行走路线,上坡时必须慢行,踩稳踏实。
巷道中所有人员遇运料人员上行运料必须给其让道,严禁影响其运料。
21301风巷及回风联巷密闭墙施工安全技术措施一、21301风巷及回风联巷概况为了优化矿井通风系统,减少局部漏风,现决定在21301风巷及风联巷各施工一道密闭墙,并且在密闭墙前5米范围内进行喷浆、注浆,为确保施工期间的安全、顺利完工,特编制本措施,严格按照本措施贯彻执行。
二、施工工序及方法(一)各道施工工序采取平行循环作业方法,施工顺序为:拆除及回收21301风巷里面的管路及轨道→搭设脚手架→密闭墙掏槽→支模及绑扎锚杆→密闭墙浇筑→拆模→密闭墙周围喷浆→密闭墙周围注浆。
(二)密闭墙掏槽采用挖掘机及风镐联合施工,挖掘机在使用过程中严格按照《挖掘机使用安全措施》执行。
三、施工准备(一)准备工作1、施工前,检测施工地点20m范围内瓦斯浓度,瓦斯浓度不得高于0.8%,否则不得进行施工。
当班负责人必须佩戴瓦斯便携仪,检测当班施工地点瓦斯浓度。
2、施工前通知瓦检员把密闭墙处的监控设备挪至安全地点后再施工。
3、施工前用旧风筒布将巷道安全监测传感器线路保护好,喷浆后及时清理。
4、支模前必须先给模板进行刷油、再按照现场巷道宽度进行支模。
(二)施工前的脚手架搭设(1)脚手架采用专用的2寸钢管,每根钢管长3m,根据井下现场实际情况,组合使用脚手架以确定脚手架的高度、宽度及长度。
(2)钢管之间的连接采用专用的接头,每个接头搭接不得低于100mm。
(3)脚手架上面铺设优质木大板,规格:长×宽×厚 =3000×150×100mm。
(4)三块木板一组,木板之间要用扒钉扒牢,再用8﹟铁丝双股辅助捆扎。
每组木板之间不得留有间隙。
(5)脚手架四腿生根牢固,底(四)角必须用2寸钢管固定,确保脚手架上面水平。
(6)脚手架搭接完毕后,使用前必须经班队长验收合格,方可使用。
(7)每班施工前,必须对脚手架进行安全检查,确认无安全隐患后,方可施工。
(8)在脚手架使用过程中,严禁拆除脚手架构件。
(9)脚手架使用期间,严禁脚手架下面行人或人员逗留,只有经施工人员同意,与施工人员无关人员方可通行。
解决方案编号:LX-FS-A96566高抽巷密闭墙施工安全技术措施标准范本In the daily work environment, plan the important work to be done in the future, and require the personnel to jointly abide by the corresponding procedures and code of conduct, so that the overall behavior oractivity reaches the specified standard编写:_________________________审批:_________________________时间:________年_____月_____日A4打印/ 新修订/ 完整/ 内容可编辑高抽巷密闭墙施工安全技术措施标准范本使用说明:本解决方案资料适用于日常工作环境中对未来要做的重要工作进行具有统筹性,导向性的规划,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。
资料内容可按真实状况进行条款调整,套用时请仔细阅读。
根据矿井“一通三防”工作需要,需要在40110-2#高抽巷、3#高抽巷联巷各施工密闭墙,为确保施工质量和作业时人员安全,特编写以下安全技术措施。
一、准备工作1、施工前,必须将施工所需材料运送到施工地点。
2、施工时,带齐所需工具(掀、镐、瓦刀、抹子、灰板、风镐、风管等)。
二、施工方案首先在40110-2#高抽巷内施工1m预制块×2+2m黄土,墙体位置在2#高抽巷内距离2#高抽联巷口5m处(具体位置如图所示),并留设2m2通风口。
在40110-3#高抽巷联巷内分别施工两道1m 砖墙,上面墙体位置距2#高抽巷2米处(具体位置如图所示),下面墙体位置距40110回顺3米处(具体位置如图所示),最后2#高抽巷与3#高抽巷联巷上面密闭墙同时封闭。
文件编号:TP-AR-L4266
In Terms Of Organization Management, It Is Necessary To Form A Certain Guiding And Planning Executable Plan, So As To Help Decision-Makers To Carry Out Better Production And Management From Multiple Perspectives.
(示范文本)
编制:_______________
审核:_______________
单位:_______________
高抽巷密闭墙施工安全
技术措施正式样本
高抽巷密闭墙施工安全技术措施正
式样本
使用注意:该解决方案资料可用在组织/机构/单位管理上,形成一定的具有指导性,规划性的可执行计划,从而实现多角度地帮助决策人员进行更好的生产与管理。
材料内容可根据实际情况作相应修改,请在使用时认真阅读。
根据矿井“一通三防”工作需要,需要在
40110-2#高抽巷、3#高抽巷联巷各施工密闭墙,为确
保施工质量和作业时人员安全,特编写以下安全技术
措施。
一、准备工作
1、施工前,必须将施工所需材料运送到施工地
点。
2、施工时,带齐所需工具(掀、镐、瓦刀、抹
子、灰板、风镐、风管等)。
二、施工方案
首先在40110-2#高抽巷内施工1m预制块×2+2m 黄土,墙体位置在2#高抽巷内距离2#高抽联巷口5m 处(具体位置如图所示),并留设2m2通风口。
在40110-3#高抽巷联巷内分别施工两道1m砖墙,上面墙体位置距2#高抽巷2米处(具体位置如图所示),下面墙体位置距40110回顺3米处(具体位置如图所示),最后2#高抽巷与3#高抽巷联巷上面密闭墙同时封闭。
三、施工质量标准
1、砌筑密闭墙前要认真学习通风部门下达的施工通知书和相关知识,严格按照施工通知单进行施工。
2、填黄土时要饱满、夯实,不留空隙不漏风。
3、密闭墙墙体上的管路压设严格按照通风部下达的施工通知书执行,密闭墙四周要掏槽,掏槽深度
不得小于500mm,必须见硬底、硬帮、硬顶。
4、密闭墙用砖、水泥、沙子等不燃材料砌筑,严密不漏风(手触无感觉,耳听无声音)。
墙体主体用砖块垒砌,空隙用砂灰填实,砂灰配置比例3:1;砌墙的砖必须充分浸湿。
5、密闭墙前后无瓦斯积聚、5m内无杂物、积水及淤泥。
6、密闭墙前后5m内支护完好,无片帮、冒顶。
7、墙体平整(1m长度内凹凸高差不大于10mm,料面勾缝除外),无裂缝(雷管脚线不能插入),排列要整齐,灰浆要饱满,墙体与煤岩接实,四周要有不少于100mm的裙边。
8、密闭墙墙体施工完毕后及时抹面,并打扫好闭墙前卫生。
四、运料安全措施
1、运料过程中,要注意自身的劳动保护,必须戴手套。
2、由于3#高抽巷联巷坡度大,因此人员运料时必须看好行走路线,上坡时必须慢行,踩稳踏实。
巷道中所有人员遇运料人员上行运料必须给其让道,严禁影响其运料。
3、每人每次最多背水泥一袋、沙子一袋。
4、卸料要注意周围情况,不得蛮卸,以防伤人或碰砸现场设施。
5、施工用料应靠帮堆放整齐,不得乱堆乱放。
五、施工安全技术措施
1、施工前必须安排测风员检查该处风量,符合《煤矿安全规程》规定,方可进入施工地点进行施工作业,并汇报通风调度和调度指挥中心。
2、由于3#高抽巷联巷长80米左右,因此在上
面墙施工前,在40110灌浆巷4#联巷外设局部通风机,向3#高抽巷通风,确保3#高抽巷上面墙体封闭期间该巷道通风正常。
3、通维队安排一名瓦检员负责施工区域20m范围瓦斯及其他气体的检查监测,瓦斯浓度低于0.8%时,方可进入施工地点施工作业;施工过程中,瓦斯检查员必须不间断检查施工地点瓦斯及其他气体,瓦斯浓度超过0.8%时,必须停止作业,撤出人员,采取措施进行处理,并汇报通风调度和调度指挥中心。
4、施工过程中,要求施工人员,提前清理好道路,出现意外,班长组织施工人员有顺序的撤出施工地点。
5、施工前,必须先检查风管、风镐是否完好,风管必须用专用U型卡子连接,坚决不允许用铁丝代替U型卡子,风镐使用过程中随时检查U型卡子是否
连接完好,以防风管脱节伤人。
6、由于施工要求掏槽必须见硬顶、硬帮与煤岩接实,经常需要清理巷道两帮浮渣和处理悬顶,对于此制定安全措施如下:
1)在施工作业前必须检查作业地点的顶板、巷帮等情况,必须先“敲帮问顶”,清除活矸和伞檐。
.
2)“敲帮问顶”人员应站在安全地点,并保证退路畅通。
3)“敲帮问顶”工作应由两名有经验的工人担任,一人“敲帮问顶”,一人观察顶板,观察顶板的人应站在操作人侧后方安全地点,发现险情应及时招呼操作人员一同撤离险区。
4)“敲帮问顶”时只准一组进行,严禁多人同时作业。
5)“敲帮问顶”工作应从外向里,并依先顶后帮的次序进行,“敲帮问顶”时严禁进行其它作业。
6)巷道内进行施工时,如出现悬顶时必须进行挑顶,要见硬底、硬帮、硬顶,并清理冒落浮渣,然后进行施工。
7、施工前和施工完毕,必须及时汇报通风调度和调度指挥中心。
8、施工期间通维队必须安排一名管理人员在现场指挥、协调处理施工中出现的问题及负责施工现场安全监督工作。
9、在施工过程中,必须拿好手中的工具和放好施工材料,以防伤人。
砖块上墙时,施工人员要稳拿稳放,在摆放固定好后方可进行其他作业。
10、跟班管理人员和负责施工作业的班组长必须佩戴瓦斯便携,以便随时掌握工作地点的气体情况,
如超限必须及时撤出人员,进行处理。
11、砌墙高度超过1.4m时,必须搭脚手架,脚手架必须稳固可靠,并经常检查脚手架的质量。
12、预埋管路必须吊挂可靠,防止坠落伤人。
13、施工完毕,必须及时测风;将施工现场文明卫生清理彻底。
14、施工完毕,报请通风部及有关部门对设施进行验收。
14、在墙体受压,出现裂缝、掉渣等情况时,通维队及时安排人进行处理,做好日常维护工作。
15、所有参加施工人员必须学习本措施并签字。
16、其他未尽事宜严格按照《煤矿安全规程》执行。
