停工补偿报告三篇篇一:停工补偿报告公司:兹有我司承建...工程》。
于20XX年11月30日,因使用的土地涉及赔偿问题,当地农民到该校建筑施工现场阻拦,不允许施工。
经将此事向主管部门及校方沟通,避免事情闹大,只好停工等待协商解决。
但停工对我司造成经济损失,望贵司核定赔偿停工损失金。
具体索赔项目如下:1、管理人员:4人×200元/天=800元/天5人×160元/天=800元/天5人×100元/天=500元/天2、工人:37人×40元/天=1480元/天3、房屋租金:51人×12元/天=612元/天。
4、水电费:51人×3元/天=153元/天。
5、钢管租金:1337M2×1.2元/天=1604.4元/天。
6、当天停工补偿工人工资:37人×160元/天=5920元/天(此项结算时另补不计入每天补偿金额?)。
7、合计:每天须补偿5949.4元。
公司二〇XX年十一月三十日停工补偿附表1、管理人员工资:4人×160元/天=640元/天5人×120元/天=600元/天5人×80元/天=400元/天2、管理人员生活费:14人×30元/天=420元/天3、工人生活费:37人×30元/天=1110元/天4、房屋租金:51人×12元/天=612元/天。
5、生活水电费:51人×3元/天=153元/天。
6、工地留守水电费:4元/天7、周转材(木方、模板):120元/天8、钢管租金:1337M2×1.2元/天=1604.4元/天。
9、合计:每天须补偿5663.4元。
停工报告XX县城市建设投资有限公司:XX县兴业监理有限公司:自20XX年6月1日开至今,我司承建的XX县职业中等专业学校体育训练馆工程及XX县职业教育中心外配电、给排水、道路、发电机房及配电房工程。
目前体育训练馆在进行钢网架吊装准备的施工;室外变配电在等电缆及设备进场及穿线、设备安装;道路工程等待体育训练馆周围少量路段施工收尾;发电机房及变配电房在砌砖体工程施工及装饰、设备进场安装。
第一次工地会议暨施工监理交底会议议程(参考)一、时间二、地点三、参加人员●建设单位领导及驻现场代表●承包单位项目经理、安全经理、总工程师、质检员、工长及有关职能人员,主要分包单位负责人●监理单位公司领导、项目总监理工程师及全体监理人员四、主持建设单位五、会议主要议程●建设单位负责人宣布项目总监理工程师并向其授权。
●建设单位负责人宣布总承包单位及其驻现场代表(项目经理部经理)。
●建设单位驻现场代表、总监理工程师和总承包方项目经理相互介绍各方组织机构、人员及其专业、职务分工。
●总承包方项目经理汇报施工现场准备的情况。
●会议各方协商确定协调的方式,参加监理例会的人员、时间及安排。
●总监理工程师进行施工监理交底●监理单位公司领导讲话●建设单位领导总结讲话六、其它事项——结束●第一次工地会议后,由监理单位负责整理编印会议纪要,分发有关各方。
注:重要工作联系单应加盖公章,相关单位各存一份。
注:重要工作联系单应加盖单位公章,相关单位各存一份。
监理例会施工单位汇报材料参考格式一、上周计划完成情况:(表格和说明文字)参考表格格式:说明文字内容包括:1、对上述表格内容的必要说明;2、表中不便列出的其它问题。
二、上周存在问题整改情况:文字说明(为了说明清楚可增加图表)。
三、下周工作安排(可参考上边表格自制表格)。
四、下周计划进场工程材料和构配件(列表说明)。
五、近期需要建设单位或者监理单位协助解决的问题。
一般是文字说明,必要时也可增加适当的图表。
注:重要工作联系单应加盖单位公章,相关单位各存一份。
注:重要工作联系单应加盖单位公章,相关单位各存一份。
注:重要工作联系单应加盖单位公章,相关单位各存一份。
混凝土浇筑令(施工队):(工程部位)已具备混凝土浇筑条件,下表中所有栏负责人员签名后方可进行混凝土浇筑施工,否则,该部分工作视为不合格,必须全部返工。
施工单位项目部(负责人签字):接收单位施工班组(负责人签字):。

停工报告联系单模板一、背景停工报告是指在工程或者生产过程中出现故障、事故、人员伤亡等情况,导致生产或工程的中断或者暂停。
这时需要立即报告相关部门或领导,以便及时处理。
针对这种情况,为了方便联系单的填写,特制定本停工报告联系单模板,帮助相关人员快速、规范地填写停工报告联系单。
二、联系单内容停工报告联系单包含以下内容:1. 停工报告联系单编号用于标识该停工报告的唯一编号,方便后续追溯参考。
例如: TD001。
2. 项目名称填写该停工报告所属的项目名称,例如:铁路桥梁工程。
3. 停工日期和时间填写该停工报告发生的具体日期和时间,如:2022年6月30日 15:00。
4. 停工原因填写该停工报告发生的具体原因,例如:发生了设备故障。
5. 事件描述对停工事件的描述,应当尽可能详细、准确,并指出当前形势对工程或生产的影响。
6. 解决方案对当前形势需要采取的具体措施和解决方案进行说明和阐述。
7. 相关人员填写涉及到该停工事件的相关人员的姓名和职务,例如:设备维修人员、项目经理等。
8. 联系方式填写该停工报告的联系人员的姓名和联系方式,例如:联系人姓名,联系电话。
9. 处理结果填写该停工事件的处理结果,应当介绍具体的处理方式和措施。
10. 审核签名或盖章表示审核的人员已审核该联系单。
三、填写注意点在填写停工报告联系单时,需要注意以下几点,以确保填写的联系单内容符合规范:1. 内容简明扼要停工报告联系单内容要精简、直接,突出重点,便于管理部门快速了解事件的情况。
2. 事实居中填写的内容应当以客观、实事求是为宗旨,不应当含有任何虚假信息或夸大处理效果。
3. 逻辑清晰,排版规范停工报告联系单在填写时,应当从事件的发生、原因、影响、处理等方面进行排版,确保清晰、简明。
同时排版应当符合技术规范、结构简洁明了。
四、总结本文介绍了停工报告联系单模板。
对于相关人员来说,填写规范的停工报告联系单能够确保故障能够及时得到处理、取得更好的处理效果。
工程名称联系单编号日期主题联系内容:我司目前已完成组织人员、材料、机械等方面的施工准备工作,为保证施工工期,先提请甲方尽快提供详勘报告1份,地形图1份,周边市政条件1份,我司在收到相关资料后,会尽快安排人员核对。
项目经理:施工单位章:年月日监理单位意见:年月日设计单位意见:年月日勘察单位意见:年月日建设单位意见:年月日工程名称联系单编号日期主题联系内容:目前地基与基础工程正在进行场地移交收尾工作,我司预计可于8月23日正式进场进行施工总承包的施工工作。
截止目前,我司仅收到一套招标施工图的签章版蓝图,为保证工程施工的合法合规,请业主尽快协调设计单位,按照合同要求补充提供7套签章版蓝图,保证项目顺利进行。
项目经理:施工单位章:年月日监理单位意见:年月日设计单位意见:年月日勘察单位意见:年月日建设单位意见:年月日工程名称联系单编号日期主题联系内容:根据电梯采购合同要求,中标人需向招标人提供电梯深化图,并由设计单位确认。
现电梯厂家已中标进场,并已完成井道、机房设计图,如附件1所示,现提请各单位予以确认。
项目经理:施工单位章:年月日监理单位意见:年月日设计单位意见:年月日勘察单位意见:年月日建设单位意见:年月日工程名称联系单编号日期主题联系内容:住院楼病房门MM1建筑施工图大样宽度为1300mm,结构施工图洞口宽度为1200mm,建筑施工图与结构施工图洞口尺寸不一致,是否按照建筑图施工?如按照建筑图施工,请甲方协调设计单位出具结构专业的设计变更。
项目经理:施工单位章:年月日监理单位意见:年月日设计单位意见:年月日勘察单位意见:年月日建设单位意见:年月日工程施工联系单范本5:设计问题(与现场不符)工程名称联系单编号日期主题联系内容:由于受现场施工条件制约,1栋办公楼首层结构梁钢筋及单侧模板已完成施工,原设计的双面钢板预埋件已无法进行现场焊接,现经过我司幕墙分包的计算,单面埋板也能满足原设计的要求,故建议取消原焊接双面钢板的做法,改为单面钢板,具体计算书详见附件1。

关于公司停工函的回复_停工函关于浙江梯梯停工函的回复浙江梯梯建设有限公司:对于贵单位所发的停工函我单位已经收到,并且引起项目经理部的高度重视,现就贵单位所提的停工作以下回复:1、贵单位提出生产综合办公楼在10月31日顶层已验收合格且具备砼浇捣条件。
但实际情况是贵单位在没有进行任何自检的情况下口头通知我单位进行验收,我单位质检人员于10月31日对办公楼进行检查时发现如下问题:a、承重架扫地杆未搭设;b、梁柱钢筋紧靠模板,无钢筋保护层厚度;c、垃圾未清理。
因此我单位认为贵单位验收准备工作不足,未达到验收条件。
2、贵单位提出食堂及文体活动中心具备砼浇捣不予验收。
实际情况是我单位并未收到贵单位食堂顶层要验收的通知,并且10月22日我单位已对贵单位下发承重高支模架需在10月30日前按照方案整改完成的联系单(具体内容详见附件),但贵单位迟迟未整改,截至今日贵单位还是未整改,并不具备验收条件。
3、贵单位提出职工宿舍具备砼浇捣不予验收。
实际情况是我单位已在11月10日下午催促贵单位赶紧组织职工宿舍验收,但是由于贵单位因施工人员原因,导致无法安排,直至今日上午才验收,且在验收过程中发现如下质量问题:a、12轴~14轴KL3断面因箍筋过小,导致梁的有效高度不符合设计要求;b、D轴东侧挑梁主筋长度不足;c、部分电线管未按要求进行跨接;d、A轴~B轴板式楼梯上部主筋未按构造要求绑扎。
按程序要求,以上问题应先整改后复检合格后才能浇筑砼,但由于你单位人员、材料等资源已准备好,待实施,经我方与业主等有关方沟通后,同意我方合格部位可先浇筑。
至于需整改的部位,贵单位至今未通知我方复检,但我方已自行复检。
4、对于工期缓慢及质量问题从20__年12月25日至今,我单位已多次给贵单位下发联系单(具体内容详见附件),至今贵单位迟迟未能引起重视。
5、由于贵单位的资料滞后严重,按要求资料应与工程进度同步,为此我单位多次下发联系单要求贵单位资料及时上报,但是效果甚微,并且对贵单位进行了多次考核,目的是希望贵单位能够引起高度重视赶紧上报资料,但是贵单位还是一拖再拖,现场的资料就是无法上报,在不得已的情况下业主方才提出如果贵单位资料不上报就不予验收。

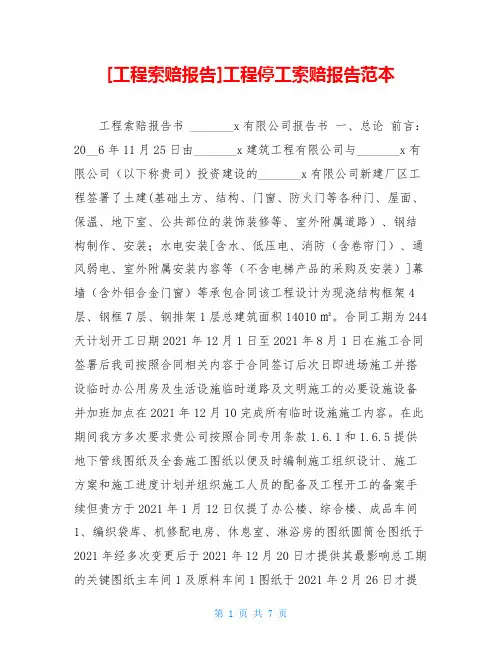

[工程索赔报告]工程停工索赔报告范本工程索赔报告书 _______x有限公司报告书一、总论前言:20__6年11月25日由_______x建筑工程有限公司与_______x有限公司(以下称贵司)投资建设的_______x有限公司新建厂区工程签署了土建(基础土方、结构、门窗、防火门等各种门、屋面、保温、地下室、公共部位的装饰装修等、室外附属道路)、钢结构制作、安装;水电安装[含水、低压电、消防(含卷帘门)、通风弱电、室外附属安装内容等(不含电梯产品的采购及安装)]幕墙(含外铝合金门窗)等承包合同该工程设计为现浇结构框架4层、钢框7层、钢排架1层总建筑面积14010㎡。
合同工期为244天计划开工日期2021年12月1日至2021年8月1日在施工合同签署后我司按照合同相关内容于合同签订后次日即进场施工并搭设临时办公用房及生活设施临时道路及文明施工的必要设施设备并加班加点在2021年12月10完成所有临时设施施工内容。
在此期间我方多次要求贵公司按照合同专用条款1.6.1和1.6.5提供地下管线图纸及全套施工图纸以便及时编制施工组织设计、施工方案和施工进度计划并组织施工人员的配备及工程开工的备案手续但贵方于2021年1月12日仅提了办公楼、综合楼、成品车间1、编织袋库、机修配电房、休息室、淋浴房的图纸圆筒仓图纸于2021年经多次变更后于2021年12月20日才提供其最影响总工期的关键图纸主车间1及原料车间1图纸于2021年2月26日才提供基于此事我公司专门成立了工程开工前期施工项目部委派王_______x为本项目总指挥组建了以_______x项目副经理现场前期负责人的项目部领导班子抽调我司技术骨干和优质管理人员参与本项目的前期施工建设在正式开工前按施工组织设计要求组织以_______x为项目经理的精干领导班子从技术和管理服务水平等方面得到根本保证。
我司于2021年11月25日正式进场施工按照合同内容和贵司要求周密部署稳步整体推进精心组织。
致:佛山市益康置业有限公司,广东重工监理公司:档案编号:佛ZTJS/ D-253关于岭南天地D地块公寓式酒店工期延期的申请报告由我司承建的佛山岭南天地LOT-D公寓式酒店项目总承包施工工程。
由于种种原因造成该工程不能按合同原定时间达到竣工要求,现我司将具体导致工期延后原因做出分析,并谨重向贵司提出工期延期申请。
具体如下:一、岭南天地概况及重难点介绍本工程总用地面积16500m2,总建筑面积77060 m2,地下2层,正负零以上为14层,其中裙房4层。
建筑物高约50m。
地上1层为酒店大堂、宴会厅及商业,2层为商业及餐饮,3层为商业、餐饮及康体会所,4层为功能厅、宴会办公室及婚宴厅。
本工程占地面积大,地下水较多,流沙现象严重;由于为酒店工程,因此分包单位较多,且工期紧张,在施工过程中各分包单位需穿插施工,协调难度相对比较大;再者由于设计的原因,图纸变更频繁,工程量增加较多,且定板定价材料以及图纸的审批时间过长在一定程度上增加了工期控制的难度。
二、合同约定的工期情况本工程合同约定具体的开工时间按开工报告,总工期为529天。
实际开工报告注明的开工时间为2009年10月28日,按合同约定的总工期进行推算则最后竣工时间为2011年4月9日。
三、本工程自开工以来的工期延误状况本着实事求是的原则,现将本工程自开工以来所出现的非我方原因引起的重大工期延误事件分析如下:(一)、基础±0.00以下:按合同计划完成时间为2010年1月15日,实际完成时间为2010年5月1日,比合同时间延后105天,原因如下:1、我司虽于2009年10月28日进场,但此时现场其实根本不具备全面开工的条件。
基础公司基坑挖土最终完成时间为2010年1月20日,工程桩还没有全部施工完成,工程桩第三方检测也还没有检测,(最终检测完成时间为2010年1月22日,此时桩基工程还未通过质检站验收)因基础公司导致我司无法进行底板的整体施工,从而使得基础工程严重拖后,由于此项原因直接影响工期50天。
XXXXX项目总承包工程索赔文件建设单位:XXXXX地产开发有限公司监理单位:XXXXX有限公司施工单位:XXXXX建设集团有限公司2020年6月28日工程停工及施工场地交付时间滞后索赔报告主题:XXXXX项目总承包工程停工索赔及施工场地交付时间滞后申请单价调整等相关事宜事项说明:我司与XXXXX地产开发有限公司签订承建XXX工程施工合同,于2018年6月4日接到项目甲方代表口头、微信通知进场开工准备工作(集团运营中心领导近期将就项目工作情况巡视、调研)。
我公司在接到甲方代表通知后,立即着手实施开工前总平布置、临建布置施工工作,在6月20日本项目所有管理人员及员工已按工程施工计划全部到岗、临建设施已按平面布置安装到位。
但因甲方专业分包项目桩基、基坑支护、土方开挖外运等一系列因素影响,造成不具备合同约定的移交工作面条件导致无法正常施工工作。
在我司完全具备施工条件后处于停工状态,停工时间严重超出合同约定时间范围。
截止2019年6月30日,2#楼2018年10月15日场地交付、1#楼2018年12月15日场地交付、3#楼2018年11月18日施工场地交付、8#楼2019年1月15日场地交付。
其余楼栋(5#、6#、7#、9#)不具备合同约定移交施工场地的条件,至今均未交付施工场地,累计停工375天。
我司根据施工合同第二册承诺函及附件规定及合同第四册《通用条款》7.3开工7.3.2开工通知条款(合同P184页,共282页)。
因发包人原因造成未能在计划开工日期之日起90天内发出开工通知,我司有权提出(1#、2#、3#、8#楼、地下室)进行价格调整,其余楼栋待后续开工时同样进行价格调整。
截止2019年6月30日期间造成的损失,发包人应补偿费用共计7021101元,大写:柒佰零贰万壹仟壹佰零壹元整。
做为贵司的战略合作伙伴,我司深信贵司会严格执行合同约定,对我司在停工期间所承受的经济损失做出合理的经济补偿并给予场地交付时间滞后的楼栋进行价格调整。
工程施工停工怎么联系在工程施工停工的情况下,需要进行一系列的联系工作,包括与业主、监理单位、设计单位、施工单位、相关部门等进行沟通和协调。
下面将详细介绍工程施工停工时应该如何进行联系工作。
一、联系业主工程施工停工后,首先要及时联系业主,告知停工的原因和具体情况,并与业主协商解决方案。
在联系业主的过程中,需要保持沟通畅通,及时向业主汇报停工情况,听取业主意见,协商出可行的解决方案。
同时,要确保与业主保持良好的关系,建立信任,积极与业主合作,共同解决问题。
二、联系监理单位在工程施工停工后,需要及时通知监理单位停止监理工作,并与监理单位沟通协调解决停工问题。
监理单位承担监督工程施工的责任,停工后应该配合监理单位进行工程现场检查,查明停工原因,提出整改意见,并与监理单位一起协商解决停工问题,确保工程施工的质量和进度。
三、联系设计单位工程施工停工后,有时候需要对工程进行重新设计或调整,此时需要与设计单位联系沟通。
设计单位根据停工原因,对工程进行重新设计或调整,提出合理的解决方案,并与施工单位共同协商确定调整方案,保证工程质量和安全。
设计单位应该提供及时的技术支持,配合施工单位解决停工问题。
四、联系施工单位在工程施工停工后,需要与施工单位进行沟通和协调,共同解决停工问题。
施工单位需要查明停工原因,重新调整工程计划,制定恢复施工的时间表,并积极与相关单位合作,尽快恢复施工。
同时,施工单位要加强对工程质量和安全的管控,确保施工质量和安全。
五、联系相关部门在工程施工停工的情况下,有时候需要联系相关部门进行协调解决问题。
例如,停工原因是因为环境问题,需要联系环保部门协助解决;停工原因是因为规划问题,需要联系规划部门协助解决;停工原因是因为安全问题,需要联系安监部门协助解决等。
与相关部门的联系工作需要及时有效,确保问题能够得到妥善解决。
在工程施工停工的情况下,需要进行一系列的联系工作,与相关单位保持沟通和协调,共同解决停工问题,确保工程的质量和进度。
永新凯迪生物质发电厂(1×30MW)机组工程
工程联系单
表号:YXSWZ-C-01
编号:SYYJ-JT-T021
主送西北电力建设工程监理有限责任公司永新监理部
性
质一般
抄送永新凯迪绿色能源开发有限公司
重要
事由停工申请
经过近两个多月的施工,我公司已做项目:一、主厂房基础施工完成;二、锅炉基础交安;三、汽轮发电机基础施工完成;四、烟囱施工至10.5米;五、循环水泵房水池钢筋模板工程;六、冷却塔杯口基础砼浇筑、环形基础钢筋模板工程;七、燃料场主干道砼浇筑完成,已完成环场道路路基面积6400㎡;八、输料系统±0.00以下土方开挖完成;九、化学水处理室土方开挖、地基换填完成;十、净水站土方开挖;十一、燃料办公室独基砼浇筑等。
合计节点产值约:450万元。
经统计2012年4~7月我公司已投入资金510万元(详见附录一),但业主到目前为止未支付任何费用包括预付款及进度款,且预付款的支付时间尚未确定。
现阶段资金缺口已对施工造成严重影响,逐渐显露出材料供应不上、工人消极怠工、各项措施难以落实等现象。
前期为确保里程碑节点工期不违约,我公司提交了工期顺延报告,时至今日缺少资金,施工已不能进行,故提出停工申请,待预付款及进度款到位后,我公司组织人员复工,请相关部门批准。
附表一:永新凯迪生物质发电厂(1X30MW)机组工程2012年4~7月施工投入费用明细表
(章):
负责人:经办人:年月日监理意见:
(章):
负责人:经办人:年月日业主意见:
(章):
负责人:经办人:年月日。
