井架物料提升机施工方案
- 格式:doc
- 大小:45.50 KB
- 文档页数:9
HT/(C)ZZ/2003/004井架物料提升机安装、拆卸指导书本作业指导书依据《龙门架及井架物料提升机安全技术规范》(JGJ 88-92)、厂家提供的《井架使用说明书》编制。
1.0 作业对象和要求。
1.1 适用于高层、多层建筑物料运输井架物料提升机的安装(拆卸)。
1.2 作业人员必须是有实践经验,身体健康的机械工、架子工。
1.3 井字架基础完成。
强度达到60%以上。
2.0 井字架安装步骤2.1 井字架基础检查2.1.1核实井字架基础凹槽深度、长度、宽度是否满足要求。
2.1.2检查井字架基础四角预埋铁件、导轨预埋件位置是否准确。
2.1.3根据尺寸核实情况,对基础用水泥砂浆找平,用钢板或垫片调整预埋件的位置,确保预埋件安装准确、平整,并放线定位。
2.2 将井字架基础节拼装起来吊装在基础上,按线对正。
用φ12的钢筋将基架与四角预埋件焊接牢固。
再将两根导轨固定在基础内的预埋件上,并与槽口上的基架连接,再安装底架、地轮。
2.3将四块木跳板放至基础节的横梁上,绑扎固定后,人工将第一节节架所需的导轨、立柱、横梁、斜拉杆和第二节节架正面的两根立杆和一根横梁及装有螺母、扳手、麻绳和滑轮的料桶逐一放至跳板上,按导轮、立杆、横梁、斜拉杆的先后顺序拼装第一节节架。
(注:此安装程序适用于吊斗运输井字架第一节节架的安装。
吊篮运输井架,第一节节架属地面安装,此程序应用于安装第二节节架)2.4将木跳板和第二节节架的两根立柱、一根横梁移至第一节节架上部横梁,拼装第二节节架正面的立杆和横梁,将滑轮固定在横梁上,运架体材料的方法由人工变为滑轮。
依次按头板、立柱、导轨、斜杆的顺序,将散件安装在架体上,利用滑轮、麻绳、短跳板等工具将杆件拉到位升高。
按施工方案的要求将架件一次性安装到初装高度。
在装最上部的横梁时,应注意是专用杆件,并装上天梁。
3.0井字架安装高度达10m时,应拉第一道缆风绳将架体固定。
缆风绳采用φ9.3mm以上钢丝绳,第一道缆风绳固定可靠后,方可继续安装。
龙门井架提升机、防护、使用、安装、拆除安全技术方案一、编制依据龙门井架物料提升机安全技术规范JGJ88-92,SS100型开门自锁断绳保护自升式提升架安装使用说明书。
《建筑施工安全检查标准》JGJ59-99江西省建筑施工安全检查标准实施细则。
二、工程概况本工程为毕加索花园一期1#、2#、3#、4#、7#、8#楼工程,位于南昌县莲塘镇莲西路,由南昌立志房屋开发有限公司招标筹建,江西中恒建设集团公司中标承建。
工期为195天,要求2006年5月28日开工,2006年12月13日竣工交付使用。
由江西省土木建筑设计事务所,框剪6+1层、建筑总面积32933.7平方米、高度21.7米,底层层高2.4米,其他各层高3米。
三、龙门井架使用对材质要求:项目组织施工必须购买国家建设部认可和取得生产许可证的厂家生产的合格产品,且应有安装使用说明书。
配套吊蓝应有三防装置。
四、对于目前即将淘汰的老式龙门架物料提升机,应在原有条件下限载限量限高使用,且必须在安装前对所有的配套机械设施由专业人员进行检修,检查严格做到清洁、润滑、调节、紧固、防腐之后,确认安全可靠方可投入使用。
五、龙门井架安装(低架提升机安装30米以下)1、基础为砼,土层压实平整,水平度偏差不大于10mm,上层压实后的承载力不小于80Kpa,浇筑C20砼,厚30cm并预埋地脚螺栓,严禁梁基础侵入水中,应有排水措施。
2、架体应保持整体稳定,垂直偏差不应超过架高1.5 ‰(旧架多次使用不超过3‰),每次架体安装后架顶部自由高度不大于6米,架体设置临街面或来往施工人员频繁区应用密目网将架体三面封闭。
3、导轨接点截面错位不大于1.5米,吊篮导靴与导轨的安装间隙,应控制在5-100mm内。
4、架体建筑物连接:安装好的架体同建筑连接有两种方式,一种是采用缆风绳(适用场地较大,房屋较低情况下设置);另一种是采用硬性连接是目前经常采用的一种稳定结构。
连墙杆不可同外架连接一起,材质应与体材质相同。
井架式物料提升机施工方案
一、工程概况
井架式物料提升机是工程施工中常用的一种设备,主要用于垂直或倾斜方向上的物料提升和输送。
在施工现场,井架式物料提升机通常用于建筑工地、工厂、矿山等场所。
本文将介绍在施工过程中,如何进行井架式物料提升机的施工方案。
二、施工前准备
1. 确定施工位置
在进行井架式物料提升机施工前,需根据实际情况确定设备放置的位置。
通常需要确保设备的安全、稳定并且方便操作。
2. 搭建基础支撑
在确定好施工位置后,需要搭建井架式物料提升机的基础支撑结构。
确保支撑结构稳固可靠,符合安全标准。
三、施工步骤
1. 设备安装
将井架式物料提升机的主体设备安装在基础支撑结构上,并进行调试和检验,确保设备正常运行。
2. 调整设备参数
根据实际工作需求,调整设备的相关参数,例如提升速度、提升高度等,以确保设备能够正常运行并达到预期效果。
3. 联调测试
在设备安装和参数调整完成后,进行联调测试,确保井架式物料提升机与其他设备的配合良好,能够正常工作。
四、施工注意事项
•在施工过程中,需严格按照相关安全规定和操作流程进行,确保施工人员安全。
•定期检查和维护设备,确保设备正常运行。
•在操作设备时,需按照相关规定和标识进行操作,不得擅自调整设备参数。
五、施工总结
井架式物料提升机在工程施工中起着重要作用,合理的施工方案和严格的施工流程能够有效提高施工效率和保障安全。
通过本文的介绍,希望能够为井架式物料提升机的施工提供一些参考和帮助。
(一)物料提升机安装施工方案一、概述根据总施工组织设计的要求,本工程采用拽引平衡式物料垂直运输提升机。
选用钢制定型标准井架,建筑高度为21.3m、井架安装高度为25.2m。
卷扬机为JK1.5,快速单筒机,电压为380V/50HZ,功率为7.5KW,井架立杆L80x8,平杆L63x6,斜杆为L50x5,连接板δ=8,螺丝M16,井孔1.8x1.8m。
架体稳定体系采用缆风绳结构。
二、基础施工方案说明1、根据总平面布置图和技术人员交底确定的位置进行定位。
各尺寸应满足使用要求。
2、地基夯实后承载不小于80KPA。
浇注C20混凝土,厚度应为300mm以上。
每边的宽度应大于架体外边500mm。
在固定位置埋入螺栓,基础表面平整,水平度偏差不大于10mm。
基础外边设置排水措施,边缘5m范围内保持不开挖沟槽或有较大振动施工。
三、安装前对基础进行验收,进场的构、配件进行检修、保养、对号、并有产品合格证。
操作人员应具有上岗证,技术熟练,并作好安全技术交底,对安装用的工具、索具进行严格检查,在接到任务书后开始进行安装。
四、架体安装:1、架体的稳定强度和垂直度必须符合规范要求,不能与脚手架相连接。
架井顶节用材应比标准节加大二级,节高为标准节的50%,支承天滑轮横梁处应制成人字撑,并有防雷措施。
提升机吊篮与架体的涂色应有明显区别,各楼层应有明显标志。
在架体上醒目处应挂有限载和安全标志。
吊篮的垫板采用50mm厚的木板。
2、缆风绳设置:缆风绳采用直径大于9.3mm的钢丝绳,与地面夹角应在450至600之间,并设有调节螺杆。
缆风绳数量为二组,每组为四根,两组之间的距离为10m。
3、地锚设计:地锚采用桩式地锚,每点采用两根Φ48的钢管,间距不小于0.5m,打入深度不小于1.7m,其抗拉强度不小于15KN,桩顶部应设有缆风绳防滑措施。
4、卷扬机的设置:卷扬机安装应平整、坚实、牢固,与吊篮连接的钢丝绳直径为16mm ,其顶部应设有防护棚。

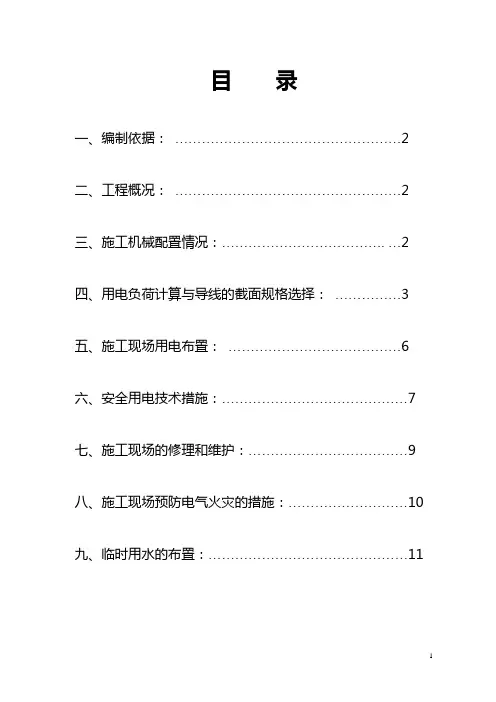

目录一、编制依据: (2)二、工程概况: (2)三、施工机械配置情况:..................................... (2)四、用电负荷计算与导线的截面规格选择: (3)五、施工现场用电布置: (6)六、安全用电技术措施: (7)七、施工现场的修理和维护: (9)八、施工现场预防电气火灾的措施: (10)九、临时用水的布置: (11)井架式物料提升机搭设方案一、工程概况永康市虹霓经济合作社综合楼工程位于永康市紫薇中路与松石路交叉口,总建筑面积4888.86M2,总占地面积2378.28M2。
本工程建筑结构为框架结构,建筑层数为五层(地下一层)。
建筑高度为15.3M,总工期为500天。
本工程由永康市虹霓经济合作社投资建设,永康市建筑规划设计院设计,永康明珠建筑工程有限公司组织施工。
根据本工程的特点,在装饰阶段安装两台SSDB100井架式物料提升机,井架采用型钢架设,高度根据建筑物实际高低调制,最高18.00米,正常提升高度为13.00米,具体详见施工现场平面布置图。
二、总则:1、为保证工程施工的安全,根据《建筑施工安全检查标准》(JGJ59-99)的要求,并参照国家行业标准《龙门架及井架及井架物料提升机安全技术规范》,特制订本规程。
2、本项目部物料提升机采用SSDB100型井架物料提升机。
3、安装提升机架体的人员,按高空作业的要求,必须经过培训持证上岗;安装完毕后,必须正式验收,经建设主管部门规定的机构检测合格后,符合要求后方可投入使用;使用过程应对每台提升机建立设备技术档案,内容包括验收、检修、试验及事故情况等。
4、提升机应由经正式考试合格有操作证的专职司机操作。
三、安全防护装置和要求:提升机应具有下列安全防护装置并满足其要求:(1)断绳保护装置:当吊篮发生断绳时,应能可靠地将其停住,并固定在架体上。
(2)通道口安全门:各楼层的通道口处,设有用型钢制作的安全门,并形成定型化、工具化。

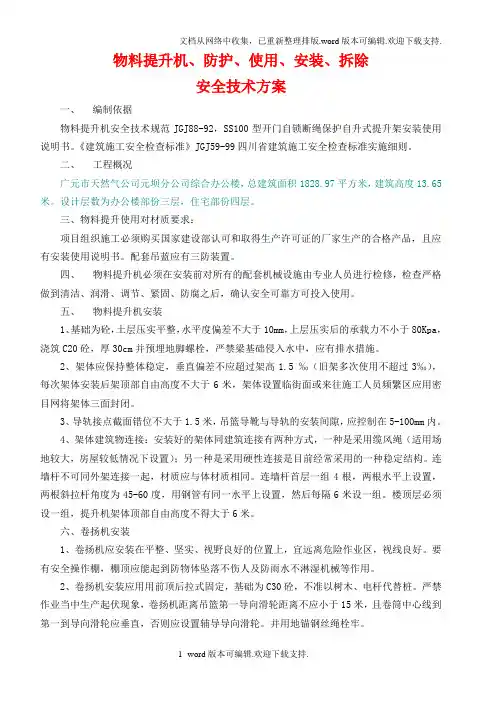

物料提升机、防护、使用、安装、拆除安全技术方案一、编制依据物料提升机安全技术规范JGJ88-92,SS100型开门自锁断绳保护自升式提升架安装使用说明书。
《建筑施工安全检查标准》JGJ59-99四川省建筑施工安全检查标准实施细则。
二、工程概况广元市天然气公司元坝分公司综合办公楼,总建筑面积1828.97平方米,建筑高度13.65米。
设计层数为办公楼部份三层,住宅部份四层。
三、物料提升使用对材质要求:项目组织施工必须购买国家建设部认可和取得生产许可证的厂家生产的合格产品,且应有安装使用说明书。
配套吊蓝应有三防装置。
四、物料提升机必须在安装前对所有的配套机械设施由专业人员进行检修,检查严格做到清洁、润滑、调节、紧固、防腐之后,确认安全可靠方可投入使用。
五、物料提升机安装1、基础为砼,土层压实平整,水平度偏差不大于10mm,上层压实后的承载力不小于80Kpa,浇筑C20砼,厚30cm并预埋地脚螺栓,严禁梁基础侵入水中,应有排水措施。
2、架体应保持整体稳定,垂直偏差不应超过架高1.5 ‰(旧架多次使用不超过3‰),每次架体安装后架顶部自由高度不大于6米,架体设置临街面或来往施工人员频繁区应用密目网将架体三面封闭。
3、导轨接点截面错位不大于1.5米,吊篮导靴与导轨的安装间隙,应控制在5-100mm内。
4、架体建筑物连接:安装好的架体同建筑连接有两种方式,一种是采用缆风绳(适用场地较大,房屋较低情况下设置);另一种是采用硬性连接是目前经常采用的一种稳定结构。
连墙杆不可同外架连接一起,材质应与体材质相同。
连墙杆首层一组4根,两根水平上设置,两根斜拉杆角度为45-60度,用钢管有同一水平上设置,然后每隔6米设一组。
楼顶层必须设一组,提升机架体顶部自由高度不得大于6米。
六、卷扬机安装1、卷扬机应安装在平整、坚实、视野良好的位置上,宜远离危险作业区,视线良好。
要有安全操作棚,棚顶应能起到防物体坠落不伤人及防雨水不淋湿机械等作用。
钢井架物料提升机施工安全技术交底范本一、项目概述本项目是为了提升施工效率和安全性,使用钢井架物料提升机进行物料的提升作业。
为了保障员工的生命安全和设备的正常运行,特进行安全技术交底。
二、设备介绍钢井架物料提升机是专门用于高空作业和物料提升的设备,由主体架构、提升装置、控制系统等组成。
该设备具有提升速度快、效率高、自动化程度高等优点。
三、施工前准备1. 确保施工现场没有杂物和障碍物;2. 检查钢井架物料提升机各个部件是否完好;3. 确保提升机的起重量和高度符合施工需求;4. 确认提升机运行轨道与工作区域相吻合。
四、设备操作技术要求1. 操作前必须仔细阅读和熟悉设备操作手册;2. 操作人员必须持有相关操作证书,经过培训并具备一定的经验;3. 在操作过程中,必须严格按照操作手册规定的操作步骤进行操作;4. 使用钢井架物料提升机时,禁止超载操作;5. 在提升过程中,禁止在运行区域内停留或行走;6. 确保提升机上方没有人员或其他物体,以免发生意外伤害。
五、安全事项及应急措施1. 使用过程中,操作人员必须全程关注设备运行情况,及时发现操作异常并进行处理;2. 在停机状态下禁止将设备作为支撑物;3. 施工现场必须设置明显的安全警示标识,并设立专人负责安全监督;4. 如发生事故或设备故障,应立即停机并通知相关人员进行处理;5. 高温、低温、高风险作业环境下,必须采取相应的安全措施,如佩戴防护设备、合理安排作业时间等;6. 对于突发情况,如意外伤害事件等,应立即采取紧急救援措施,并及时报告相关部门。
六、员工培训及考核1. 新员工必须经过安全培训并通过考试,拿到相应的操作证书才能上岗;2. 已上岗员工每年必须进行安全知识培训,并且定期进行考核;3. 员工在作业前必须有足够的休息时间,保持良好的工作状态。
七、定期维护与检查1. 每个班次操作结束后,必须进行设备的清洁和维护;2. 定期对设备进行全面检查,如发现异常情况,及时进行维修或更换;3. 养护人员必须按照设备操作手册的要求进行日常维护和保养。
物料提升机施工方案一、施工条件本工程砼采用商品泵送砼, 主体阶段垂直运输及装修阶段使用井架物料提升机。
二、物料提升机主要部件:该井架物料提升机的主要部件有:地梁、立柱、天梁、吊篮、卷扬机及附着装置等。
1、地梁:它是整个架体的基础。
和天梁套架、立柱(导轨)一起组成提升机,以保证吊篮自由升降,运送物料,平稳进行,并由地脚螺栓和地基相连。
2、立柱:起导轨架作用。
由多个标准节组成,节间由8条M14X 30螺栓连接,提升高度为25m。
3、天梁套架:是物料提升的架体承重梁。
4、吊篮:是承载物料的主要机构。
由型钢组焊而成,配有对安全防护、入料升降门及断绳安全保护器,吊篮停靠装置应采用可靠的联锁;侧柱及安全器设有导靴轮可沿立柱导轨滚动,起导向作用。
架体内底部应设计缓冲装置。
5、附着装置:附着杆一端用扣件与标准节相连,另一端通过预埋铁件与建筑物相连。
提升架体增高时,保证架体工作平衡。
附着的设置间距不大于9 m,设置层数为:2层、 4 层、6层;未设置铁件的楼层用M 1 2的膨胀螺栓固定在楼板上或在施工中提前预埋。
6、卷扬机:是提升物料的动力机构。
三、基础提升机的基坐必须支承在按安全可靠(或按设计要求)的基础之上,承载力能达到要求。
地梁安装时使用M20膨胀螺栓固定,螺栓中心距允许偏差2伽;地脚螺丝及预埋件要求应根据产品说明书或设计计算。
基础应有排水措施,距基础边缘5M范围内,开挖沟槽或有较大震动施工时,必须有保证架体稳定的措施。
1、低架(安装高度在30米及以下):地耐力不应少于80Kpa,浇注C20混凝土,厚度300伽,基础表面应平整,水平度差不大于10伽;2、高架(安装高度在30 米及以上):基础应有计算书,其埋深与做法应符合设计和井字架出厂使用规定;四、物料提升机技术要求1 、架体1)厂家提供的定型提升机产品,必须经市技术监督局检验后,核发准用证后方可使用。
2)提升机应设置连墙件与建筑物的柱子或与预埋在顶板上的钢筋环连接,连墙件每层必须设置一组,连墙件为①48X 3.5的钢管,连墙件与架体及建筑结构之间均采用刚性连接,并形成稳定结构,连墙件严禁与脚手架连接。
一、工程概况本工程为综合楼,位于华光路西首,恒兴花园院内,总建筑面积5800平方米,建筑占地面积1100平方米。
工程主要由营业房、办公楼两部分组成,一、二层为营业房,三、四层为办公用房,局部六层为水箱间,总高度25.8米。
根据工程状况和施工现场布置,本工程设置两台WSS8OB外吊笼物料提升机。
二、施工方案1. 施工准备(1)材料准备:WSS8OB外吊笼物料提升机、C20混凝土、钢筋、钢花梁、14号铅丝、6钢筋、地脚螺栓、手动卷扬机、扒杆、提升钢丝绳等。
(2)人员准备:安装施工队伍、操作人员、验收人员等。
(3)设备准备:塔吊、汽车吊、电动葫芦等。
2. 施工步骤(1)基础施工1)土层压实后的承载力应不小于80Kpa。
2)浇注C20混凝土厚度300mm。
3)基础表面应平整,水平偏差不大于10mm。
4)基础应有排水措施,不得有积水浸泡基础。
(2)龙门架体安装1)检查龙门架体的垂直度、导轨的平行度、导轨时接点的措位差。
2)立柱安装后,要求在两个方向上作垂直度检查,倾斜度应保证1以内。
3)达不到标准时,应在底架下塞垫调整片,直到调整符合要求为止。
(3)提升机架体安装1)安装地梁,先组装好地滑轮再连接底盘,找好水平,坚固地脚螺栓。
2)放置自开平台就位,使套架中心线与立柱中心线重合。
3)将第一组立柱标准节放入套架内,底端与地菜用螺栓连接找正紧固。
4)将提升滑轮组置于安装好的两立柱顶端。
5)安装手动卷扬机于自井平台上,并按规定的绕绳方式穿好提升钢丝绳。
6)将扒杆安装于自开平台上。
7)利用手动卷扬机提升自升平台,直到台面与立柱顶面平齐,取下提升滑轮组件置于平台上。
8)利用扒杆或塔吊安装好第二组标准节,并将提升滑轮组置于第二组标准节顶部。
9)重复步骤7提升平台至立核顶面。
10)安装撑杆并紧固以上各件连接螺栓,检查安装好的标准节垂直偏差,调整到符合要求。
(4)验收1)提升机应有产品标牌,标明额定起重量、最大提升速度、最大架设高度、制造单位、产品编号及出厂日期,并附产品合格证。
井架物料提升机专项施工方案一、项目背景井架物料提升机在建筑工地上扮演着重要的角色,其施工方案的设计和实施对于工程进展和质量有着直接的影响。
因此,本文将围绕井架物料提升机专项施工方案展开讨论,以确保提升机在工地上的安全、高效运行。
二、施工方案概述2.1 施工目标井架物料提升机专项施工方案的主要目标是确保提升机在施工过程中的安全性和稳定性,保障提升机的正常使用,并提高施工效率。
2.2 施工内容1.安装井架:包括提升机的底框、寿命栏和立柱的安装。
2.安装电机及控制系统:安装井架提升机所需的电机及控制系统,保证提升机的正常运行。
3.安装输送系统:将物料输送系统与井架提升机连接,确保物料顺利输送。
4.调试与试运行:对井架提升机进行调试和试运行,确保其正常运行和稳定性。
三、施工步骤3.1 准备工作1.制定详细的施工计划,包括各个施工环节的时间节点和人员安排。
2.开展现场安全检查,确保施工场地符合安全标准。
3.配备所需工具和设备,包括吊车、螺丝刀等。
3.2 施工过程1.安装井架:根据设计要求进行井架的组装和安装。
2.安装电机及控制系统:按照安装说明书进行电机及控制系统的安装和调试。
3.安装输送系统:将输送系统与提升机连接,并进行检测和调试。
4.调试与试运行:对提升机进行全面的调试和试运行,确保其运行正常。
3.3 收尾工作1.对施工现场进行清理,保持环境整洁。
2.对提升机进行最后的检查和测试,确保设备完好无损。
3.编制施工总结报告,总结经验教训。
四、施工安全注意事项1.施工现场要配备足够的安全设备和救援人员。
2.操作人员要经过专门培训,并严格按照操作规程进行操作。
3.定期检查设备和设施,确保施工安全。
4.遇到紧急情况要及时采取措施并报告相关部门。
五、结尾通过本文的详细介绍,相信大家对于井架物料提升机专项施工方案有了更深入的了解。
只有在严格按照施工方案进行操作,并且遵守安全规程,我们才能保证井架提升机在工地上的安全、高效运行,为工程建设提供有力保障。
物料提升机专项施工方案(修改版)马代住房二期工程物料提升机专项施工方案编制:审核:审批:精品资料2015年三月目录一、工程概况二、编制依据三、物料提升机安装四、设备调试五、安装中技术要求六、安装后的整机性能检验七、操作使用及注意事项八、提升机的使用和管理九、物料提升机的拆除十、安全保障措施十一、设备安全防护措施十二、附件精品资料一、工程概况马尔代夫住房二期工程,施工工期为670天,开工日期2014年12月20日,竣工日期2016年10月19日,交付使用。
XXX总建筑栋数为16栋,其中两单元栋为11栋,三单元栋为5栋,总建筑面积为.04㎡。
建筑层数为4层,建筑总高度约为12.20m。
结构形式框架结构,三单元栋设两台物料提升机,两单元栋设物料提升机,相连组合栋号间共用一组物料提升机,并搭设安全运输通道。
提升机为SSE160-3型,主要用于主体工程的物料运输,设备安装高度为二层时,开始安装物料晋升机。
二、编制依据《建设工程安全生产管理条例》《龙门架及物料提升机物料提升机安全技术规范》《建筑施工平安检查标准》本工程施工图纸及施工现场平面布置图。
三、物料晋升机安装1、施工前准备:1.1、登高架设作业人员等特种作业人员,必须按照国家有关规定,经过专门的安全作业培训,并取得特种作业操作资格证书后,方可上岗作业。
安装及拆除组织职员:1台15.2m,在主体施工到现场总指挥:XXX现场技术负责人:XXX安装机械、职员调度负责人:XXX现场安全负责人:XXX安装及拆除人员:XXX、XXX(外籍)、XXX(外籍)精品资料吊装操作人员:XXX1.2、物料晋升机安装前应对安装职员进行平安技术的培训。
对证量及平安防护要求详细交底。
1.3、安装班组职员要有明确的分工,确定指挥职员,设置平安警戒区,挂设平安标志,并派监护职员排除作业障碍。
1.4、根据设计建筑物高度核对安装高度。
1.5、安装作业前检查的内容包括:a、钢结构的成套性和完好性;b、提升机构是否完整良好;c、电气设备是否安全可靠;d、根蒂根基位置和做法是否符合要求;e、附墙架连接埋件的位置是否正确和埋设牢靠;f、必备的各种安全装置是否具备和性能是否可靠。
井架物料提升机施工方案一、概述井架物料提升机是一种用于垂直或倾斜方向的物料传送设备,广泛应用于建筑工地、矿山、港口等场所。
本文将介绍井架物料提升机施工方案,包括前期准备、施工流程、安全措施等方面。
二、前期准备在进行井架物料提升机的施工前,需要做好以下准备工作:1.施工图纸获取:获取提升机设计图纸,详细了解设备结构和尺寸。
2.场地准备:对施工地点进行勘察,清理杂物,确保施工区域空旷。
3.设备采购:准备必要的施工设备和机械,确保施工过程中设备完好。
三、施工流程1.基础施工:–开挖基础坑底板,并进行垫层和砼浇筑。
–安装基础定位架,确保基础稳固。
2.立柱安装:–按照设计图纸要求,安装立柱及连接件。
–确保立柱垂直度、水平度符合要求。
3.梁体安装:–安装梁体结构,根据图纸标注进行连接。
4.导轨安装:–安装导轨及导轨支架,保证导轨平整、稳固。
5.电气连接:–进行电气线路敷设及设备连接工作,确保各部件正常运转。
四、安全措施1.施工现场安全:–施工现场应设置警示标识,避免未经许可人员进入。
–施工人员应佩戴安全帽、安全带等防护装备。
2.设备安全:–定期检查设备运转情况,及时发现并处理异常情况。
–操作人员应经过培训,并按照操作规程进行操作。
五、后期工作1.试运行:完成井架物料提升机的安装后,进行试运行测试,确保设备正常运转。
2.验收:请专业机械工程师进行设备验收,确认设备性能符合设计要求并办理相关手续。
3.培训:对设备操作人员进行培训,使其熟练掌握设备操作技巧。
六、总结通过本文的介绍,我们了解了井架物料提升机的施工方案及相关安全措施。
在进行施工时,务必认真执行施工方案,保障施工质量和工人安全。
希望本文对您了解井架物料提升机的施工有所帮助。
以上,仅供参考。
希望上文对您有所帮助,如果需要进一步了解或有其他疑问,请随时与我们联系。
井架物料提升机施工方案一、工程概况为满足施工时垂直运输需要,减少因垂直运输困难而对工程施工进度的干扰,现决定采取安装SS10JW垂直运输设备的方案。
拟在8#房南1.5m处安装一台SS10JW井架物料提升机。
二、SS10JW井架基础根据SS10JW井架有关技术文件要求,基础砼强度等级为C20,基底土承受力大于80Kpa,由于井架选址于8#房南,故其基底须挖至室外±0.00向下50cm,基础图附后。
三、安装调试与拆卸1、在安装、拆卸过程中必须有统一的现场指挥,安装人员必须统一听从指挥。
2、必须对作业人员在作业前进行安全、技术交底。
3、作业人员在作业中必须戴好安全帽,高空作业系好安全带,穿戴各种必要的防护用品。
4、按生产厂家提供的基础图纸制作砼基础并预留接地线。
5、底架成形后,用水平仪校准底架四角水平。
6、安装三节标准层杆件,包括标准节三角钢、长横杆、短横杆、斜杆、底节、导轨、标准节导轨、连接板等至6m高左右,再用水平仪找平底架,允许偏差不超过1mm,然后再用压板固定底架,垂直度≤1.5%。
7、将吊笼整体推进架内,用钢管搁在底架上。
8、装到30m高后,安装顶节短立角钢,使立角钢顶处于一个平面,安装顶架包括天梁、支撑梁、天滑轮组等。
9、安装井架入口的安全门及围栏,全面拧紧一遍紧固件。
10、卷扬机就位在专用基础上,采用预埋螺丝法固定,卷扬机的卷筒长度中心对准地滑轮中,距离符合有盒有表规定。
11、架体的拆卸、物料提升机拆卸与安装过程相反。
12、其他未尽事宜应符合《建筑机械使用安全技术规程》(JGJ33-2001)及井架技术文件的有关规定。
13、搭设时采用临时缆风绳,搭设完毕后再用缆风绳固定,直径不小于9.3mm,角度与地面夹角45o~60 o。
14、超过6m后采用连墙杆与墙体连接牢固。
15、在规定范围外搭设双层防护操作棚,并在架体三面张设安全网(网格为2.5cm×2.5cm)。
16、吊栏应设置冲顶、落地、超重限位。
井架物料提升机安装方案DOC一、项目概述本项目工业园区一栋新建厂房的物料提升系统的安装工程。
物料提升系统是用于厂房内不同楼层之间垂直物料的提升和输送,以提高物料的运输效率和工作效率。
二、安装方案1.安装位置的选择根据现场实际情况、工艺流程和输送要求,确定物料提升机的安装位置。
考虑到操作的便捷性和工作效率,选择离生产线最近的位置进行安装。
2.井架的制作与安装根据物料提升机的尺寸和重量,设计并制作井架。
井架材料选择高强度钢材,并经过防腐处理,以确保其使用寿命和稳定性。
井架的安装应符合相关安全规范和要求,确保其在使用过程中的安全性和稳定性。
3.物料提升机的安装根据物料提升机的设计图纸和规格要求,进行安装。
首先将物料提升机各部件按照顺序组装,并进行校正和固定,确保其在运行过程中的稳定性和可靠性。
然后进行电气、液压、气动等系统的连接和调试,以确保其正常工作。
4.安全措施的落实为确保物料提升机的安全运行,应落实一系列安全措施。
包括设置安全警示标识、安装安全防护装置、建立安全操作规程等。
同时,对工作人员进行安全培训和操作指导,提高其安全意识和操作技能。
5.试运行和调试物料提升机安装完成后,进行试运行和调试。
通过运行试验,检验系统的运行状态和工作效果。
如有问题,及时进行调整和修复,直到系统能够正常运行。
6.验收与交付经过试运行和调试后,进行系统的验收和交付工作。
验收过程中需要检验系统的安全性、运行稳定性、提升效果等。
如有问题,需重新进行调整和修复,直到满足要求为止。
三、安全管理措施1.施工前的安全培训施工人员需进行安全培训,了解相关安全规程和操作流程。
重点强调井架安装的风险和注意事项,并进行操作示范。
2.安全警示标识的设置在施工现场设置安全警示标识,指示施工区域、危险点和禁止行为,提醒人员注意安全。
3.安全防护装置的安装确保井架和物料提升机设备的安全防护装置完善,避免人员误触和意外伤害的发生。
4.安全操作规程的建立制定物料提升机的安全操作规程,明确操作流程和注意事项,规范施工人员的操作行为。
物料提升机专项安全施工方案(1)一、前言物料提升机是工业生产中常用的设备,用于垂直或近垂直方向的物料提升和输送。
在使用过程中,尤其是施工过程中,必须高度重视安全问题,以确保工作人员的生命安全和设备的正常运行。
本文将针对物料提升机的施工安全进行探讨,提出专项安全施工方案。
二、施工前安全准备1.人员准备–安排经过培训的操作人员进行作业,确保操作人员熟悉设备使用方法和安全操作规程。
–分配足够数量的操作人员,根据工程需要分工协作,避免一个人独自操作。
2.设备准备–确保物料提升机处于正常工作状态,各部件齐全完好,不存在异常声音或异味。
–对设备进行检查和保养,保证润滑油充足,传动链条松紧适中。
3.施工区域准备–设置施工现场警示标志,划定作业区域,保证周边安全通道通畅。
–清理施工现场杂物和易燃易爆物品,保持干净整洁。
三、施工过程安全措施1.操作步骤–操作人员应按照标准操作程序进行作业,禁止越权操作。
–物料提升机运行过程中,严禁站在提升机下方或作业区域内。
–作业过程中应保持警觉,随时注意周围环境变化,发现异常立即停机检查。
2.应急预案–制定完善的应急预案,包括设备故障、人员受伤等情况的处理措施。
–配备必要的急救设备和物资,做好现场急救准备。
四、施工后安全工作1.设备保养–施工结束后对物料提升机进行清洁和保养,定期进行润滑和检查。
–对设备进行定期维护保养,延长设备使用寿命。
2.总结反馈–进行施工安全工作总结,分析问题和不足之处,及时调整安全管理措施。
–定期组织安全培训和演练,加强操作人员的安全意识和技能。
五、结语物料提升机在工业生产中具有重要作用,但安全问题同样不容忽视。
专项安全施工方案的制定和执行,可以有效降低事故发生的风险,保障工作人员的安全和生产设备的正常运行。
只有将安全放在首位,才能实现长期稳定的生产运行。
上海市轨道交通11号线13标区间隧道联络通道F1端头井提高架构造安装方案中煤特殊凿井集团企业上海第三项目经理部2月13日1工程概况上海地铁11号线13标区间隧道联络通道,从F1工作井口设置井字提高机一台,安装高度20m,用于1号联络通道旳开挖时候旳物资设备旳垂直运送。
2编制根据2.1JGJ59-99《建筑施工安全检查原则》2.2JGJ88-92《龙门架及井架物料提高机安全技术规范》2.3产品阐明书3设备旳选择3.1本工程旳井架物料提高机选用上海小虎机械有限企业生产旳 SSB100型施工升降机。
3.2重要部件:3.2.1该井架物料提高机旳重要部件有:地梁、立柱、天梁、吊篮、卷扬机及附着装置等。
3.2.2地梁:它是整个架体旳基础。
和天梁套架、立柱(导轨)一起构成提高机,以保证吊篮自由升降,运送物料,平稳进行,并由地脚螺栓和地基相连。
3.2.3立柱:起导轨架作用。
由多种原则节构成,节间由8条M14×30螺栓连接,提高高度为 23M。
3.2.4天梁套架:是物料提高旳架体承重梁。
3.2.5吊篮:是承载物料旳重要机构。
由型钢组焊而成,配有对安全防护、入料升降门及断绳安全保护器,吊篮停靠装置应采用可靠旳联锁;侧柱及安全器设有导靴轮可沿立柱导轨滚动,起导向作用。
架体内底部应设计缓冲装置。
3.2.6附着装置:附着杆一端用扣件与原则节相连,另一端通过预埋铁件与建筑物相连。
附着旳设置间距不不小于9 m。
3.2.7卷扬机:是提高物料旳动力机构,属单独配套机构。
4基础提高机旳基坐必须支承在按安全可靠旳基础之上,承载力能到达规定。
安装高度在30米及如下时,地耐力不应少于80Kpa,浇注C20混凝土,厚度300㎜,基础表面应平整,水平度差不不小于10㎜;地梁安装时使用膨胀螺栓固定,螺栓中心距容许偏差2㎜。
5物料提高机技术规定5.1架体5.1.1厂家提供旳定型提高机产品,必须经市技术监督局检查后,核发准用证后方可使用。
xxxxxxxxxx工程物料提升机专项施工方案编制人:审核人:复核人:xxxxxxxxxxxx公司年月日目录第一节编制依据---------------------------------------- 1 第二节工程概况---------------------------------------- 1 第三节安装方案---------------------------------------- 1 第四节正确使用和维护---------------------------------- 4 第五节安全防护装置及要求------------------------------ 5 第六节电气及卷扬机------------------------------------ 7 第七节使用前的试验------------------------------------ 7第八节安全防护措施------------------------------------ 8 第九节文明施工---------------------------------------- 9 第十节安装验收---------------------------------------- 9 第十一节物料提升机拆除-------------------------------- 9 第十二节物料提升机计算书----------------------------- 10 格构式物料提升机------------------------------------ 10第一节编制依据1.1、《建设工程安全生产管理条例》1.2、《建筑施工安全检查标准》JGJ59-20111.3、《龙门架及井架物料提升机安全技术规范》JGJ88—20101。
4、《建筑施工高处作业安全技术规范》JGJ80—911.5、《建筑机械使用安全技术规范》JGJ33—20121.6、《混凝土结构工程施工质量验收规范》GB50204-20111。
贵州省黔南州三都县九阡镇养老服务中心工程物料提升机施工方案浙江海天建设集团有限公司2012年8月14日一、编制依据1、JGJ59-2011《建筑施工安全检查标准》2、JGJ88-2010《龙门架及井架物料提升机安全技术规范》3、产品说明书二、工程概况水清木华别墅一期(九间堂别墅西区)工程位于上海市浦东新区锦绣路南侧,西邻芳甸路,与世纪公园隔路相望,基地与芳甸路之间有22米绿化带,与锦绣路之间有25米绿化带。
由上海证大三角洲置业有限公司开发建设,上海维英建筑设计有限公司设计,上海一测建设咨询有限公司监理,浙江海天建设集团有限公司总承包。
三、设备的选择1、本工程的井架物料提升机选用上海神威机械有限公司生产的 JJ30-54型施工升降机。
2、要部件:(1)、该井架物料提升机的主要部件有:地梁、立柱、天梁、吊篮、卷扬机及附着装置等。
(2)、地梁:它是整个架体的基础。
和天梁套架、立柱(导轨)一起组成提升机,以保证吊篮自由升降,运送物料,平稳进行,并由地脚螺栓和地基相连。
(3)、立柱:起导轨架作用。
由多个标准节组成,节间由8条M14×30螺栓连接,提升高度为15M。
(4)、天梁套架:是物料提升的架体承重梁。
(5)、吊篮:是承载物料的主要机构。
由型钢组焊而成,配有对安全防护、入料升降门及断绳安全保护器,吊篮停靠装置应采用可靠的联锁;侧柱及安全器设有导靴轮可沿立柱导轨滚动,起导向作用。
架体内底部应设计缓冲装置。
(6)、附着装置:附着杆一端用扣件与标准节相连,另一端通过预埋铁件与建筑物相连。
附着的设置间距不大于9 m。
(7)、卷扬机:是提升物料的动力机构,属单独配套机构。
四、基础提升机的基坐必须支承在按安全可靠的基础之上,承载力能达到要求。
安装高度在30米及以下时,地耐力不应少于80Kpa,浇注C20混凝土,厚度300㎜,基础表面应平整,水平度差不大于10㎜;地梁安装时使用膨胀螺栓固定,螺栓中心距允许偏差2㎜。
五、物料提升机技术要求1、架体2、厂家提供的定型提升机产品,必须经市技术监督局检验后,核发准用证后方可使用。
3、提升机应设置连墙件与建筑物的柱子或与预埋在顶板上的钢筋环连接,连墙件每层必须设置一组,连墙件为Φ48×3.5的钢管,连墙件与架体及建筑结构之间均采用刚性连接,并形成稳定结构,连墙件严禁与脚手架连接。
4、架体搭设时,采用螺栓连接的构件,不得采用M12以下的螺栓,每一杆件的节点及接头的一边螺栓数量不少于2个,不得漏装或以铅丝代替。
六、安全防护装置1、吊篮必须设置定型化的停靠装置。
停靠装置必须可靠灵活。
2、超高限位装置:架体的自由高度不超过6米,在距天梁底部不小于3米处,设置超高限位装置。
超高限位装置必须灵敏可靠。
3、吊篮防护吊篮两侧应设置固定栏板,其高度为1200㎜。
吊篮进出料口设置定型化、工具化的安全门,进出料时开放,垂直运输时关闭。
安全门应开启灵活、关闭严密。
4、楼层卸料平台防护卸料平台的宽度不小于800㎜,用木脚手板横铺,必须铺严铺稳,严禁使用钢模板作平台板。
卸料平台两侧用48×3.5的钢管设1200㎜高的防护栏杆,栏杆水平管间距600㎜,栏杆外侧挂密目式安全网。
卸料平台内侧设1200㎜的防护门,防护门用Φ12的钢筋制作,并涂刷红白相间的油漆。
卸料平台口必须悬挂安全警示标志,严禁探头、超载、乘人。
5、进料口的防护提升机进料口设置防护棚,防护棚用Φ48×3.5的钢管搭设,宽度大于提升机的外部尺寸,防护棚的顶部满铺厚度不小于50㎜厚的木脚手板,铺满铺严。
在进料口加设定型防护门,防护门在吊篮提升时,将进料口封闭,以防止进人,防护门在底层吊篮进料时开启。
七、传动系统1、卷扬机卷扬机必须机械性能应良好,制动器灵敏、可靠;卷扬机的安装应按产品说明书要求安装在地脚螺栓上固定,必须埋设满足受力的地锚;并有金属制作的防护罩,周围要有围护措施。
卷筒与钢丝绳直径比不小于30,必须设置防止钢丝绳脱出防护装置。
卷扬机钢丝绳的第一个导向轮(地轮)与卷扬机距离不小于卷筒宽度的15倍,不小于7米(卷筒宽450㎜,卷筒宽度的15倍为6.75米)。
2、钢丝绳(1)、提升用钢丝绳安全系数K>7;(2)、钢丝绳应维护、保养良好,不得有严重的扭结、变形、断丝、锈蚀、缺油现象,严禁使用拆减、接长或报废钢丝绳。
(3)、钢丝绳应用配套的大轮和地轮。
滑轮组直径与钢丝绳比值不应小于30,严禁作用开口滑轮。
(4)、钢丝绳在卷筒上要排列整齐,不得咬绳和相互压绞,不得从卷筒上方卷入。
运行中钢丝绳在卷筒上的圈数,最少不得少于3圈。
(5)、卷筒上的绳头应用压板固定牢固,在天梁上固定的绳头应有防止钢丝绳受剪的措施。
3、操作棚(1)、应搭设坚固的操作棚,不得搭设于脚手架上或有危险的地方,操作棚应有防雨措施;(2)、操作棚的搭设应不影响操作员视线,当距离作业区较近时其顶部必须搭设能防止穿透的双层防护栏;(3)、应保证棚内电器设备的安全及便于操作,且各井架操作台之间信号不干扰,操作员操作互不影响;八、安装要求1、安装吊篮,吊篮与地梁对中后,调整水平度,四角垫好垫牢。
吊篮骨架内竖向铺设5cm厚木板,应铺严,并做好压重。
2、安装架体杆节,两边的杆件用>M12×30螺栓与地梁连接,第一节连接后,测量其垂直度,其偏差不应超过3‰,用加垫法调整。
吊篮导靴与导轨的摩擦面间隙一面应控制在0-2mm以内,以防间隙过大,产生脱轨现象,第一节安装好后,临时用铅丝将吊篮立柱和杆节绑牢。
3、安装第二节,检查两导轨之间必须和底节一致,误差不超过5mm,紧固螺栓,做好斜支撑后,将两支柱横向水平连接成一体,进行加固。
两边立柱应交替进行往上安装,所有节点螺栓必须紧固,不得漏装。
4、安装前,首先检查提升机架体的垂直度,导轨的平行度,导轨对接点的错位差,连墙件的设置间隔是否达到安全技术规范标准,能否满足吊篮升降时的强度刚度和稳定性的要求。
5、调整升降吊篮的水平度及导靴滚轮与导轨角面的间隙,达到设计要求后,再安装两对楔体组件。
6、楔体组件必须安装在升降机吊篮左右两侧槽钢柱体的同一水平面上,将楔体提到上止点就位抱合后,再将楔体座焊接在槽钢柱体上,焊接必须达到设计要求。
7、安全断绳保护系统,升降动滑轮轴心必须与升降吊篮承重梁中心重合,安装好的升降动滑轮能灵活转动,弹簧拉板与滑轮后盖及座体轴向间隙一致。
压缩弹簧受压时,两钢丝间隙大于或等于0.1d(d是钢丝直径),四级调整一致。
8、安装杠杆,连接铰链。
9、摇臂铰链机构,按图样尺寸位置安装后,转动应灵活,臂板中心线角度应一致。
当升降动滑轮轴提升到座体顶点时,用调节螺栓调整四个楔快,抱合摩擦面与导轨接触面的间隙达到15mm,滑轮轴降到下止点,楔快提升到上止点。
(加紧状态)10、卸料对开防护门,开门应灵活,插销自如,将拉伸弹簧连接在摇臂上,再将钢丝绳绕过导向轮与门相接,推拉门子调整拉伸弹簧拉力,当门开启后,楔快必须提升到上止点(门轴中心距索绳孔中心100mm)。
11、架体外侧每隔6m用钢架管搭设固定架子,利用墙体内的预埋件与架体焊接,形成稳定结构,架体外侧挂安全网封闭。
12、提升机的缆风绳采用圆股钢丝绳,直径不得小于9.3mm。
在井架顶部设置一组缆风绳(4根);缆风绳应在架体四角有横向缀件的同一水平面上对称设置,使其在结构上引起的水平分力,处于平衡状态。
缆风绳与地面的夹角不应大于60°,其下端应与地锚连接,不得拴在树木、电杆或堆放构件等物体上。
13、安装精度应符合以下要求:14、导轨节点截面错位不大于1.5㎜15、吊篮导靴与导轨的安装的安装间隙控制在5-10㎜以内。
16、在提升机进料门处搭设防护棚,防护棚与安全通道连在一起。
形成一体。
九、调试与验收1、调试2、空载提升吊篮在全行程范围内作升降运行三次(楔快取下)验证架体的稳定性,两导轨间的距离是否达到技术要求,并同时观察进出料门是否灵敏,不允许有震颤冲击现象。
3、将吊篮悬挂离开地面100-200mm,调整导靴滚轮与架体导轨的间隙,八处一致后,装好楔快,达到锁紧状态,将滑轮轴降到下止点,调整调节螺栓至拉紧状态,在额定负载下将吊篮提升到离地面2-3米高停机,将对开方防护门打开,检查制动夹持的可靠性。
4、升降吊篮内施加额定载荷,使其试运行三次。
5、在升降吊篮上取额定起重量的125%(按5%逐级加量)作提升、下降、开门停靠自锁试验(此时不做断绳试验)下滑不应超过100mm,下降速度在25-30m/min时,要求动作准确可靠,无异常现象,金属结构不变形,无裂痕及油漆脱落等,更不能出现连接松动损坏等现象。
6、验收7、遵照JGJ59-2011《建筑施工安全检查标准》进行量化验收;8、井架安装完后应试运行,且必须经过建设行政主管认可的检测机构检验合格后方可可投入使用。
十、使用与管理1、使用(1)、物料在吊篮内应均匀分布,不得超出吊篮。
当长料在吊篮中立放时,应采取防滑措施;散料应装箱或装笼。
(2)、严禁人员攀登、穿越提升机和乘吊篮上下。
(3)、提升机司机在信号不清的情况下不得开机。
作业中不论任何人发出紧急停车信号,应立即执行。
(4、)闭合主电源前或作业中突然断电时,应将所有开关扳回零位切断电源,并将运物放下。
在重新恢复作业前,应在确认提升机动作正常后方可使用。
下班时要切断电源,锁好闸箱。
(5)、导轨表面严禁涂任何油脂。
导靴滚轮销轴每班应加注1次润滑油脂。
(6)、吊篮停稳后再打开防护门,开启支稳后方可上人卸料。
吊篮下降时,首先必须关好防护门,插好销轴后,再明确联络信号。
(7)、作业后,将吊篮降至地面,各控制开关扳至零位,切断电源,锁好闸箱。
(8)、提升机上严禁超载运行。
吊篮提升后,吊篮下严禁有人停留。
(9)、工作完毕或暂停作业后,吊篮必须落到地面。
吊篮需在空中停留时,除使用制动器外,并用棘轮保险卡牢,机手不得离开岗位。
十一、拆除1、拆除前,操作人员要详细检查现场周围环境,清除障碍物,划定危险区并设置围栏或警戒标志。
拆除时要设专人监护。
2、拆除前要统一指挥,操作人员要服从领导、密切配合,严格按交底顺序、安全措施进行。
特别是拆除连墙杆时要注意架体的稳定情况。
3、拆除应按“先搭后拆,后搭的先拆”的顺序进行。
4、拆除作业中,严禁从高处向下抛掷物体。
拆下的杆件等及时清理放置在规定的位置,并码放整齐。
5、拆除卷扬机,必须先切断电源,经检查无误后才能进行拆除工作。
6、拆除连墙杆前,应先设置临时支撑,确保架体自由高度不大于2个标准节。
7、拆除龙门架前,应先分别对两立柱采取稳定措施,保证单柱的稳定。
8、拆除作业易白天进行,夜间作业应有良好的照明,因故中断作业时,应采取临时稳固措施。
九间堂别墅工程安装1台物料提升机施工组织审批表。
