灰土基层技术交底
- 格式:doc
- 大小:51.50 KB
- 文档页数:4
灰土施工安全技术交底灰土施工是建筑施工中常见且重要的一项工作。
为确保施工过程的安全和良好的施工效果,必须严格遵守相关的安全技术规范和操作要求。
本文将对灰土施工的安全技术进行交底,以提高施工人员的安全意识和技术水平。
首先,灰土施工前需要进行充分的安全准备。
在施工区域内设置明显的警示标志,以提醒行人和车辆注意。
检查施工材料的质量和控制其数量。
确保施工现场的通风良好,以防止灰尘和有害气体对施工人员造成危害。
其次,施工人员在进行灰土施工时需要穿戴合适的防护装备。
头部应戴安全帽,以保护头部免受坍塌物和异物的伤害。
眼部应戴护目镜或面屏,以防止灰尘、碎石等物质伤害眼睛。
口鼻部应戴口罩,以防止吸入灰尘和有害气体。
手部应佩戴工作手套,以保护手部免受划伤和化学品的侵害。
脚部应穿戴防滑的安全鞋,以防止在施工过程中滑倒和受伤。
在灰土施工过程中,施工人员需要注意以下安全技术要点。
首先,应严禁在施工过程中进行走动或站立在未固定的灰土上,以避免坍塌事故的发生。
其次,施工人员应正确使用工具和设备,在使用前应检查其安全性能,并遵守正确的使用方法。
禁止使用损坏或出现故障的工具和设备,及时报修或更换。
为防止灰土施工过程中的火灾事故,施工人员应注意控制施工现场的火源,并定期检查电气设备的安全性能。
施工现场应设置适当的灭火器材,并提前制定灭火预案,以便在发生火灾时能够迅速采取措施进行有效的灭火。
另外,施工人员在进行灰土施工时应遵守相关的操作规程。
严禁个人行为,如饮酒、吸烟等,以免对自身和他人的安全造成影响。
施工人员应保持良好的职业道德和纪律,严格遵守施工现场的各项规定。
最后,在灰土施工结束后,施工人员应及时清理施工现场,清除堆放的杂物和灰尘,确保施工现场的整洁和无遗留物。
总之,灰土施工是一项需要严格遵守安全技术要求的工作。
施工人员在进行施工前应做好充分的安全准备,并穿戴适当的防护装备。
在施工过程中,要注意施工现场的安全,正确使用工具和设备。
灰土施工安全技术交底灰土施工的安全技术交底是非常重要的,它涉及到工人的安全和工程质量的保障。
在进行灰土施工前,应确保所有参与人员熟悉并理解以下安全技术要求:1. 工作人员的安全意识培养:对所有的工作人员进行安全意识教育,强调施工过程中的潜在危险和注意事项。
2. 所有人员必须佩戴个人防护装备:包括安全帽、防护眼镜、防尘口罩、耳塞等。
尤其是需要进行机械作业的工人,必须配备适当的防护手套和防护鞋。
3. 管理和合理使用机械设备:机械设备必须定期检查和维护,确保其正常工作且不存在安全隐患。
同时,操作人员必须经过专门培训,并遵守操作规程避免事故发生。
4. 施工现场设置明确的安全标识:包括禁止通行、危险区域、安全出口等标志的设置,根据工程需要合理划定施工区域。
5. 高处作业安全措施:在进行高处作业时,必须设置安全防护网,并正确使用脚手架等设备,严禁私自攀爬或站在不稳定的物体上。
6. 土方开挖的安全措施:在进行土方开挖作业时,应先对地下设施进行检测,并采取相应的安全防护措施,如搭设围挡、进行支护等。
7. 出入施工区域的管理:只允许持有效证件的人员进入施工现场,同时要对出入人员进行登记和安全检查。
8. 施工物料的储存和搬运:施工物料应妥善存放,不得堆放在逃生通道、出入口附近等位置;搬运物料时要使用适当的工具和安全装置,避免人员受伤。
9. 灰土施工过程中的安全风险控制:施工过程中要严格遵守工艺要求和标准操作规程,避免工人因操作不当或者设备故障导致的意外事故。
10. 废弃物处理和清理:废弃物应分类清理并妥善处理,确保工地环境整洁和施工安全。
以上是对灰土施工安全技术交底的要求,所有参与人员都应遵守并执行。
通过严格的安全技术交底和培训,可以最大程度地预防施工过程中的事故,保障工人的安全和工程的顺利进行。

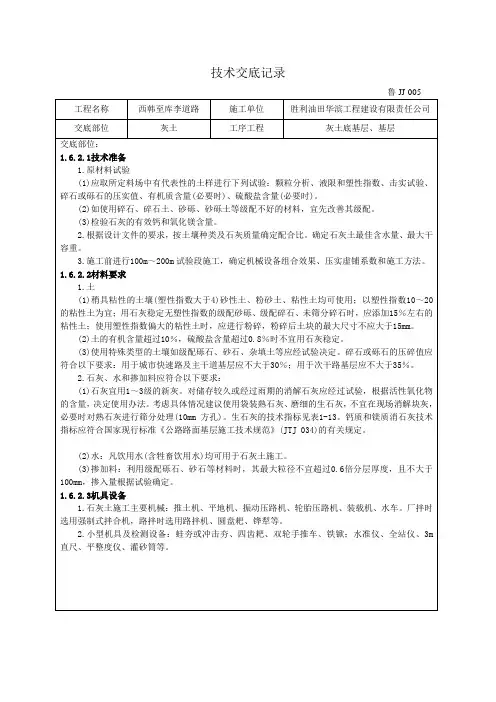

鲁JJ-005 工程名称西韩至库李道路施工单位胜利油田华滨工程建设有限责任公司交底部位灰土工序工程灰土底基层、基层交底部位:1.6.2.1技术准备1.原材料试验(1)应取所定料场中有代表性的土样进行下列试验:颗粒分析、液限和塑性指数、击实试验、碎石或砾石的压实值、有机质含量(必要时)、硫酸盐含量(必要时)。
(2)如使用碎石、碎石土、砂砾、砂砾土等级配不好的材料,宜先改善其级配。
(3)检验石灰的有效钙和氧化镁含量。
2.根据设计文件的要求,按土壤种类及石灰质量确定配合比。
确定石灰土最佳含水量、最大干容重。
3.施工前进行100m~200m试验段施工,确定机械设备组合效果、压实虚铺系数和施工方法。
1.6.2.2材料要求1.土(1)稍具粘性的土壤(塑性指数大于4)砂性土、粉砂土、粘性土均可使用;以塑性指数10~20的粘性土为宜;用石灰稳定无塑性指数的级配砂砾、级配碎石、未筛分碎石时,应添加15%左右的粘性土;使用塑性指数偏大的粘性土时,应进行粉碎,粉碎后土块的最大尺寸不应大于15mm。
(2)土的有机含量超过10%,硫酸盐含量超过0.8%时不宜用石灰稳定。
(3)使用特殊类型的土壤如级配砾石、砂石、杂填土等应经试验决定。
碎石或砾石的压碎值应符合以下要求:用于城市快速路及主干道基层应不大于30%;用于次干路基层应不大于35%。
2.石灰、水和掺加料应符合以下要求:(1)石灰宜用1~3级的新灰。
对储存较久或经过雨期的消解石灰应经过试验,根据活性氧化物的含量,决定使用办法。
考虑具体情况建议使用袋装熟石灰、磨细的生石灰,不宜在现场消解块灰,必要时对熟石灰进行筛分处理(10mm方孔)。
生石灰的技术指标见表1-13。
钙质和镁质消石灰技术指标应符合国家现行标准《公路路面基层施工技术规范》(JTJ 034)的有关规定。
(2)水:凡饮用水(含牲畜饮用水)均可用于石灰土施工。
(3)掺加料:利用级配砾石、砂石等材料时,其最大粒径不宜超过0.6倍分层厚度,且不大于100mm,掺入量根据试验确定。
灰土垫层的技术交底
一、材料要求
土料一般为粘土、粉质土。
石灰要求提前一天浇水熟化过筛,石灰粒径≤5㎜
二、主要机具
压路机、装载机、旋耕机、水准仪、铁锨、筛子、铁耙子等。
三、作业条件
1、地基检验合格、表面平整、轴线及坑宽符合设计要求。
2、制定好灰土铺设方案。
四、工艺流程
抄平——筛灰——铺土、铺灰——旋耕搅拌——找平——碾压。
1、先在基土上设好控制灰土厚度的控制点。
2、用装载机先将筛好的粘土铺设好人工平整,再铺上石灰,人工找平。
3、用旋耕机搅拌直至灰土拌匀为止。
4、人工用铁耙子、铁锨把灰土整平整细。
5、用压路机碾压。
6、每打好一次灰土取样化验一次,合格后方可进行上步灰土施工。
五、质量要求
1、将筛好的石灰和土料按要求配合比拌和均匀,颜色一致。
含水量多时可以晒干,不足时可以浇水湿润,达到用手紧握成团,两指轻捏能碎为宜。
2、石灰粒径≤5㎜。
3、土颗粒粒径≤15㎜
4、厚度偏差±10㎜。
六、注意事项
1、拌好后的灰土应及时铺好夯实,不得隔日夯打。
2、灰土垫层打好后,防止日晒雨淋。
刚打完毕或尚未夯实的灰土,如遭受雨淋寖泡,则应将积水及松软灰土除去并晾干后再补填后夯实。
七、安全标准
操作人员要专心施工,扶夯人员与控制夯线开关人员密切配合,以防止出现意外事故。
灰土技术交底关键信息项1、灰土施工的技术要求灰土的配合比灰土的拌合方法灰土的铺设厚度压实度要求2、施工工艺流程基底处理步骤灰土拌合流程铺设与压实工序养护方法3、质量控制标准灰土的质量检验项目允许偏差范围不合格处理方式4、安全注意事项施工机械操作安全规定施工现场人员安全防护措施突发事件应急处理预案11 灰土施工的技术要求111 灰土的配合比灰土的配合比应根据设计要求和工程实际情况确定,通常为石灰与土的体积比,常见的配合比有 2:8 或 3:7 。
在施工前,应进行原材料的检验和配合比的试验,确保灰土的强度和稳定性满足设计要求。
112 灰土的拌合方法灰土的拌合应采用机械拌合或人工拌合。
机械拌合时,应确保拌合均匀,颜色一致;人工拌合时,应至少翻拌 3 次,达到拌合均匀的效果。
113 灰土的铺设厚度灰土的铺设厚度应根据压实机械的压实能力和设计要求确定。
一般情况下,每层铺设厚度不宜超过 200mm ~ 300mm 。
114 压实度要求灰土的压实度应符合设计要求和相关规范标准。
一般来说,压实度不应小于 95% 。
12 施工工艺流程121 基底处理施工前应对基底进行清理和平整,清除杂物、积水和软弱土层。
基底应碾压密实,平整度和坡度应符合设计要求。
122 灰土拌合按照确定的配合比,将石灰和土进行拌合。
拌合过程中应控制含水量,使其略大于最佳含水量。
123 铺设与压实将拌合好的灰土分层铺设,每层铺设厚度应符合要求。
采用压路机、夯实机等机械进行压实,压实顺序应从边缘向中间进行,碾压轮迹应重叠 1/3 ~ 1/2 。
124 养护灰土压实完成后,应及时进行养护,保持表面湿润,养护时间不少于 7 天。
13 质量控制标准131 灰土的质量检验项目包括灰土的配合比、含水量、压实度、平整度、厚度等。
132 允许偏差范围配合比偏差:应在设计配合比的允许范围内。
含水量偏差:± 2% 。
压实度偏差:不应低于设计要求的压实度。
平整度偏差:不大于 15mm 。
一、交底目的为确保道路灰土施工过程中的安全生产,提高施工人员的安全意识和操作技能,预防事故发生,特制定本安全技术交底。
二、交底内容1. 施工现场安全管理(1)施工人员必须严格遵守国家有关安全生产法律法规,严格执行安全生产操作规程。
(2)项目部应成立安全生产领导小组,明确各级安全责任,落实安全生产责任制。
(3)施工现场设置明显的安全警示标志,确保施工区域安全。
2. 施工人员安全教育培训(1)施工前,对全体施工人员进行三级安全教育,提高安全意识。
(2)对新进场的施工人员进行岗位操作技能培训,确保其具备相应的操作技能。
3. 施工机械与设备安全(1)施工现场所有机械设备必须符合国家安全标准,并定期进行检修和维护。
(2)机械设备操作人员必须经过专业培训,取得操作资格证。
4. 施工过程安全要求(1)施工前,对施工场地进行平整,确保施工场地坚实、平坦、无障碍物。
(2)施工过程中,严格按照施工方案进行操作,确保施工质量。
(3)材料运输应遵循安全规定,严禁超载、超限运输。
(4)施工现场禁止吸烟、使用明火,禁止存放易燃易爆物品。
5. 施工安全措施(1)施工过程中,应配备必要的安全防护设施,如安全帽、安全带、防护眼镜等。
(2)施工现场应设置安全通道,确保人员疏散畅通。
(3)施工区域应设置警示标志,提醒施工人员注意安全。
(4)施工过程中,严禁酒后作业、疲劳作业。
6. 事故处理(1)发生安全事故时,立即停止施工,启动应急预案。
(2)及时上报事故情况,按照规定程序处理事故。
(3)对事故原因进行分析,采取措施防止类似事故再次发生。
三、交底时间本次安全技术交底时间为:____年____月____日。
四、交底对象本安全技术交底适用于道路灰土施工全体人员。
五、交底责任人本次安全技术交底由项目负责人负责,安全员协助。
六、注意事项1. 施工人员应认真学习本安全技术交底内容,提高安全意识。
2. 施工过程中,严格遵守安全操作规程,确保安全生产。
灰土施工安全技术交底一、灰土施工前安全准备1、灰土施工前应将基础表面浮土、杂物清理干净,橡皮土剔除。
2、灰土应采用熟石灰粉,石灰质量应符合Ⅲ级以上标准。
3、灰土施工前应进行书面的安全技术交底,接受交底人员应签字。
4、机械操作人员必须经过培训,考试合格后方可持证上岗。
5、夜间施工时,应合理安排施工时间,不得噪声扰民,对大噪声设备应加设消音装置。
二、灰土拌合及运输安全要求1、人工拌合时,必须熟悉拌合机械的性能及操作规程。
操作人员应戴好安全帽、手套,严禁穿拖鞋上岗。
施工现场设搅拌机械的操作平台,严禁上下交叉作业。
夜间施工时,搅拌机械的料场及运输道路应有良好的照明设施。
2、使用机械设备搅拌灰土时,机械运动范围内严禁站人,防止机械伤人。
搅拌机应经常检修保养,搅拌筒内不得有积水,以防止浸泡电机而引起短路或触电事故。
3、运输灰土时,运输车辆应服从指挥,遵守交通规则,注意行车安全,有专人指挥卸料,严禁野蛮卸料以防压脚伤人。
大型车辆倒车时,应设专人指挥。
三、灰土摊铺及夯实安全要求1、人工摊铺时,夯实工具的活动范围不能站人,防止夯具伤人。
2、机械夯实布料前,先检查夯锤是否挂住钩头,夯锤运动范围内严禁站人,以免夯锤伤人或弹跳伤人。
机械夯实时,工作人员必须戴好安全帽。
3、在机械夯实过程中,操作人员要注意观察机械运转情况,发现运转不正常时及时停机检修。
严禁在夯机没有熄火的情况下检修或检查运转情况。
夯机停机熄火后应挂上倒档将夯锤移到填筑线以外的地方,以免发生自动脱钩现象。
4、在填筑最后一层夯实时,夯实的厚度不得小于10cm。
5、对压路机不能压实的死角或边角应采用夯具夯实。
无论任何时候回填的松土面上都不允许有行车通过。
6、在基槽边弃土时,应保证槽边不塌方而堵塞排水系统。
在填土过程中应保证现场运输车辆的交通畅通和现场排水系统的畅通。
填土边坡要保持平整密实。
7、严格控制填土厚度及夯实遍数,填筑时应做到轮迹重叠搭接不小于20cm。
一、交底目的为确保灰土基层施工过程中的安全,防止安全事故发生,特制定本安全技术交底。
二、施工范围本交底适用于所有灰土基层施工项目,包括但不限于基坑、基槽、室内地坪、管沟、室外散水等。
三、施工准备1. 材料要求:- 土:优先使用基槽中挖出的土,不得含有机杂物。
使用前需过筛,粒径不大于15mm,含水率应符合规定。
- 石灰:应用块灰或生石灰粉,使用前需充分熟化过筛,不得含有未熟化的生石灰块,粒径不得大于5mm,不得含有过多水分。
2. 主要机具:- 木夯、蛙式打夯机、手推车、筛子(孔径6~10mm和16~20mm两种)、标准斗、靠尺、耙子、平头铁锹、胶皮管、小线、钢尺等。
四、作业条件1. 基坑(槽)在铺打灰土前,必须先行钎探并按设计要求处理完地基,办完验槽手续。
2. 基础外侧打灰土,必须对基础、地下室墙和地下防水层、保护层进行检查,并办完隐检手续。
3. 现浇混凝土基础墙应达到规定强度。
4. 当地下水位高于基坑(槽)底时,施工前应采取排水或降低地下水位的措施,使地下水位经常保持在施工面以下50cm左右。
五、施工工艺1. 土料含水率控制:根据工程特点、填料种类、设计压实系数、施工条件等合理确定土料含水率控制范围。
2. 铺土厚度:根据设计要求,合理控制铺土厚度。
3. 夯实遍数:根据设计要求,合理确定夯实遍数。
六、安全技术措施1. 个人防护:- 施工人员必须佩戴安全帽、安全带、防护眼镜、防尘口罩等个人防护用品。
- 不得穿拖鞋、高跟鞋进入施工现场。
2. 机械设备:- 机械设备必须经过检验,确保其安全可靠。
- 操作人员必须经过培训,掌握操作规程。
3. 现场管理:- 施工现场应设置明显的警示标志,防止无关人员进入。
- 施工现场应保持整洁,及时清理废弃物。
4. 紧急预案:- 制定应急预案,确保在发生事故时能够及时处置。
七、注意事项1. 施工过程中,应密切关注天气变化,防止因雨、雪等恶劣天气影响施工质量。
2. 施工过程中,应密切关注施工人员身体状况,确保其身体健康。
