冬季水暖管道泄水方案
- 格式:doc
- 大小:18.50 KB
- 文档页数:3
目前,本工程快要进入冬季施工阶段,为了加强冬季的施工质量安全保障,确保今年的冬施顺利进行,水暖专业必须要采取冬施管道的措施和方案,具体的冬季管道泄水施工的概况及泄水方案如下:一、工程概况1、生活给水系统立管衬塑钢管管径范围DN32----DN50,丝扣连接。
地下干管衬塑钢管管径范围DN50---DN100,丝扣连接,埋地PPR管管径为DE20---DE25,热熔连接。
2、生活中水系统立管热镀锌钢管范围DN32----DN40,丝扣连接。
地下干管热镀锌钢管管径范围DN50---DN80,丝扣连接,埋地PPR管管井为DE20,热熔连接。
3、生活给水系统立管衬塑钢管管径范围DN25----DN50,丝扣连接。
地下干管衬塑钢管管径范围DN50---DN100,丝扣连接,埋地PPR管管径为DE20---DE25,热熔连接。
4、生活污水系统立管柔性铸铁管管径范围DN100----DN150,卡箍连接。
地下干管柔性铸铁管管径范围DN100---DN150,卡箍连接,支管pvc管径为DE50---DE110,胶水承插连接。
5、消防系统立管焊接钢管管径范围DN100,支管焊接钢管管径范围DN65,焊接连接,地下干管焊接钢管管径范围DN100---DN150,支管焊接干管管径范围DN65,焊接连接。
6、采暖系统立管热镀锌钢管管径范围DN32---DN65,≤32丝扣连接,其余焊接,地下干管热镀锌钢管管径范围DN32---DN125, ≤32丝扣连接,其余焊接.埋地PERT管管径范围DE25,热熔连接。
二、泄水方案1、对已进行灌水、试压的管道要在各系统最低点处进行泄水处理,每个管段按图纸进行编号,逐一泄水,以防止重复及遗漏现象,要全部将系统中的水泄净,管内的水排至地下集水坑,由集水坑内得分排污泵排至室外排水井。
2、要指定专人进行,并做好记录,记录中要有具体执行者和复查人的姓名,泄水日期,如何进行。
尤其要对系统全部巡视检查,重点检查有无返弯泄不净的地方。
范文一:冬季管道防冻措施冬季管道防冻措施一、工程概况结合本小区实际现状管井内给水管道需要做电伴热保温以达到防冻的目的,总体设计从合理性、经济性角度出发,要求冬季使用时维持温度2-10℃左右即维持不冻状态。
二、电伴热系统工作原理管道保温防冻的目的就是补充由于管道外壳内外温差引起的热散失。
要达到管道防冻保温的目的,只需要提供给管路损失的热量,保持管道内流体的热量平衡,就可维持其温度几乎不变。
发热电缆管道保温防冻系统就是提供给管路损失的热量,维持其温度基本不变。
管道电伴热保温系统由电伴热箱、发热电缆供电电源系统、发热电缆、保温材料等组成。
工作状况下,温度传感器安置在被加热的管道上,可随时测量出其温度。
温控器根据事先设定好的温度,与传感器测出的温度比较,通过伴热电缆控制箱内的空气开关与交流电流越限报警隔离变速器,及时切断与接通电源,以达到加热防冻目的。
三、施工流程以及工艺1、拆除原管道保温→缠绕发热电缆→热敏胶带固定→保温→调试。
本管道防冻电伴热工程主要包括管井管道电伴热系统。
由于一栋楼管井内的各条管道处于一个相同的外界环境,故每栋楼只需安装一个温控箱并在其中一条管道上安装一个温度传感器,就可达到管道防冻效果。
管道电伴热防冻系统布置示意图:2、施工前的准备工作电热带包装完好,电线绝缘层完整无损,厚度均匀。
电热带无压扁、扭曲、铠装不松卷。
电缆外护层有明显标识和制造厂标。
所有电热带均须进行电路连续性和绝缘性能的测试,不符合规定的不能使用。
电气设备和控制设备要求包装及密封良好,型号、规格符合设计要求,设备无损伤、附件、配件齐全。
外观检查合格,设备铭牌清楚,具有合格证、CCC认证标志和备案证,备案证在有效期范围内。
安装前,应先按照电伴热系统图,逐一核对管道编号、管道规格、工艺条件、电热带参数、规格型号、电气设备和控制设备规格型号,确认无误后,才能进行安装。
3、电热带的安装由电源连接处开始安装,电缆端头应甩在连接电源处(先不接电),管道至电源之间的电缆用金属软管连接。
水暖施工中常见问题及解决方案水暖施工是指在建筑工程中进行管道供水和热水供应系统的安装、维修和改造等工作。
然而,在水暖施工过程中,常常会出现一些常见问题,为了保证施工质量和安全性,我们需要及时解决这些问题。
本文将介绍一些常见的水暖施工问题,并提供解决方案。
一、管道渗漏问题管道渗漏是水暖施工中常见的问题之一。
主要原因包括管道连接不严密、管道本身质量不合格等。
解决这个问题的方法是使用高质量的管材,确保管道连接处进行密封处理,例如使用密封胶进行填充,确保连接处严密。
二、水压不稳定问题在水暖施工中,水压不稳定是另一个常见问题。
这可能是由于管道内部存在风险,如堵塞或者管道直径不匹配等引起的。
为了解决这个问题,我们需要定期检查和清理管道,确保管道畅通。
另外,选择合适的管道材料和尺寸也非常重要,以确保水压稳定。
三、设备故障问题水暖施工中使用的设备也可能会出现故障,例如水泵运转不正常、阀门失效等。
解决这个问题的方法是定期检查设备的运行状态,并进行维护保养。
如果发现设备出现故障,及时更换或修理,并确保设备符合相关的质量标准。
四、施工排期问题在大型建筑项目中,水暖施工需要与其他施工工序协调进行。
施工排期不合理可能导致进度延误和工程质量下降。
解决这个问题的方法是合理规划施工进度,与其他工程团队进行良好的沟通和协调,确保施工工序的顺利进行。
五、安全问题水暖施工涉及到供水和热水供应,如果安全措施不到位,可能会导致水泄漏、火灾等安全事故。
解决这个问题的方法是严格按照相关的安全标准进行施工,例如安装防火墙、设置灭火设备等,以确保施工过程安全可靠。
总结起来,水暖施工中常见的问题包括管道渗漏、水压不稳定、设备故障、施工排期和安全问题等。
为了解决这些问题,我们需要采取适当的措施,包括使用高质量的材料和设备、定期检查和维护管道、合理规划施工进度,并严格遵守安全标准。
只有这样,我们才能保证水暖施工质量和安全性,为用户提供可靠的供水和热水服务。

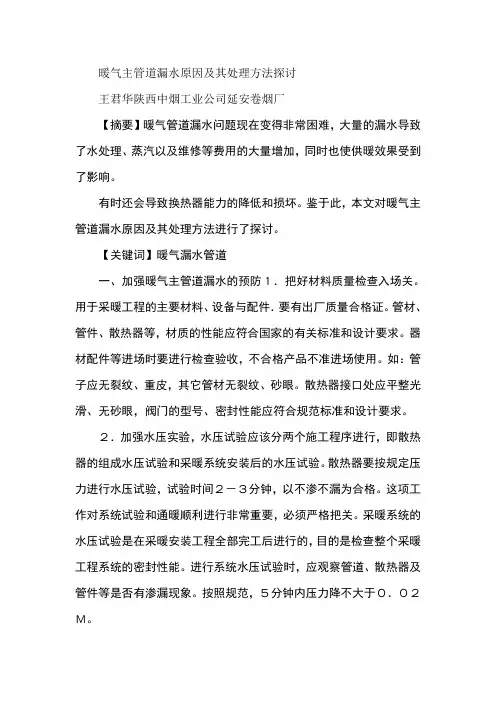

暖气主管道漏水原因及其处理方法探讨王君华陕西中烟工业公司延安卷烟厂【摘要】暖气管道漏水问题现在变得非常困难,大量的漏水导致了水处理、蒸汽以及维修等费用的大量增加,同时也使供暖效果受到了影响。
有时还会导致换热器能力的降低和损坏。
鉴于此,本文对暖气主管道漏水原因及其处理方法进行了探讨。
【关键词】暖气漏水管道一、加强暖气主管道漏水的预防1.把好材料质量检查入场关。
用于采暖工程的主要材料、设备与配件.要有出厂质量合格证。
管材、管件、散热器等,材质的性能应符合国家的有关标准和设计要求。
器材配件等进场时要进行检查验收,不合格产品不准进场使用。
如:管子应无裂纹、重皮,其它管材无裂纹、砂眼。
散热器接口处应平整光滑、无砂眼,阀门的型号、密封性能应符合规范标准和设计要求。
2.加强水压实验,水压试验应该分两个施工程序进行,即散热器的组成水压试验和采暖系统安装后的水压试验。
散热器要按规定压力进行水压试验,试验时间2-3分钟,以不渗不漏为合格。
这项工作对系统试验和通暖顺利进行非常重要,必须严格把关。
采暖系统的水压试验是在采暖安装工程全部完工后进行的,目的是检查整个采暖工程系统的密封性能。
进行系统水压试验时,应观察管道、散热器及管件等是否有渗漏现象。
按照规范,5分钟内压力降不大于0.02M。
a为合格。
压力降如果超过允许值,应找出渗水处并及时处理,重新做水压试验直到合格为止。
二、暖气主管道漏水的检查与处理1.管道漏水的检查。
对于热水供暖系统,若补水量比平常增加,而地面上的管道无渗漏,则往往是暖气沟中的管道漏水,需检查暖气沟。
当掀开沟口,发现沟底有水或可听到漏水声时,应沿水迹或漏水声响一直检查到漏水点。
在暖气沟中检查管道须注意以下问题:(1)照明用具:钻沟人员只可携带低压行灯或手电筒照明,严禁将使用电压为220V以上的照明器具携入沟内,以免发生触电事故。
(2)穿戴劳动保护用品:沟里地方狭窄、光线差、障碍多,钻沟须戴安全帽和手套,以免碰伤头部和手部。

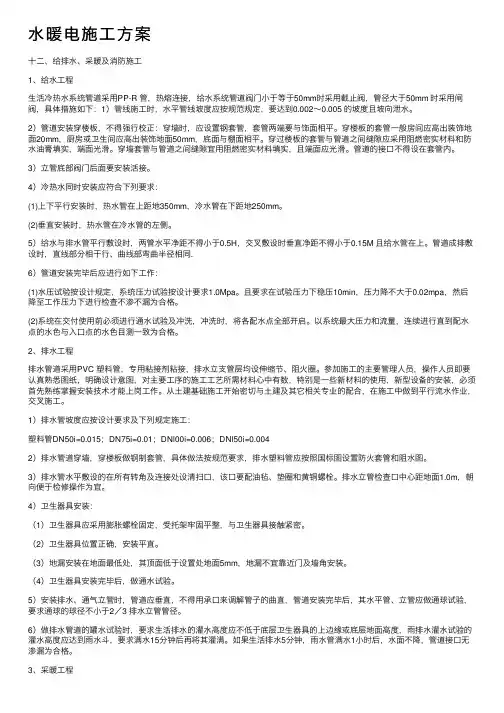

⽔暖电施⼯⽅案⼗⼆、给排⽔、采暖及消防施⼯1、给⽔⼯程⽣活冷热⽔系统管道采⽤PP-R 管,热熔连接,给⽔系统管道阀门⼩于等于50mm时采⽤截⽌阀,管径⼤于50mm 时采⽤闸阀,具体措施如下:1)管线施⼯时,⽔平管线坡度应按规范规定,要达到0.002~0.005 的坡度且坡向泄⽔。
2)管道安装穿楼板,不得强⾏校正:穿墙时,应设置钢套管,套管两端要与饰⾯相平。
穿楼板的套管⼀般房间应⾼出装饰地⾯20mm,厨房或卫⽣间应⾼出装饰地⾯50mm,底⾯与棚⾯相平。
穿过楼板的套管与管道之间缝隙应采⽤阻燃密实材料和防⽔油膏填实,端⾯光滑。
穿墙套管与管道之间缝隙宜⽤阻燃密实材料填实,且端⾯应光滑。
管道的接⼝不得设在套管内。
3)⽴管底部阀门后⾯要安装活接。
4)冷热⽔同时安装应符合下列要求:(1)上下平⾏安装时,热⽔管在上距地350mm,冷⽔管在下距地250mm。
(2)垂直安装时,热⽔管在冷⽔管的左侧。
5)给⽔与排⽔管平⾏敷设时,两管⽔平净距不得⼩于0.5H,交叉敷设时垂直净距不得⼩于0.15M 且给⽔管在上。
管道成排敷设时,直线部分相⼲⾏、曲线部弯曲半径相同.6)管道安装完毕后应进⾏如下⼯作:(1)⽔压试验按设计规定,系统压⼒试验按设计要求1.0Mpa。
且要求在试验压⼒下稳压10min,压⼒降不⼤于0.02mpa,然后降⾄⼯作压⼒下进⾏检查不渗不漏为合格。
(2)系统在交付使⽤前必须进⾏通⽔试验及冲洗,冲洗时,将各配⽔点全部开启。
以系统最⼤压⼒和流量,连续进⾏直到配⽔点的⽔⾊与⼊⼝点的⽔⾊⽬测⼀致为合格。
2、排⽔⼯程排⽔管道采⽤PVC 塑料管,专⽤粘接剂粘接,排⽔⽴⽀管层均设伸缩节、阻⽕圈。
参加施⼯的主要管理⼈员,操作⼈员即要认真熟悉图纸,明确设计意图,对主要⼯序的施⼯⼯艺所需材料⼼中有数,特别是⼀些新材料的使⽤,新型设备的安装,必须⾸先熟练掌握安装技术才能上岗⼯作。
从⼟建基础施⼯开始密切与⼟建及其它相关专业的配合,在施⼯中做到平⾏流⽔作业,交叉施⼯。

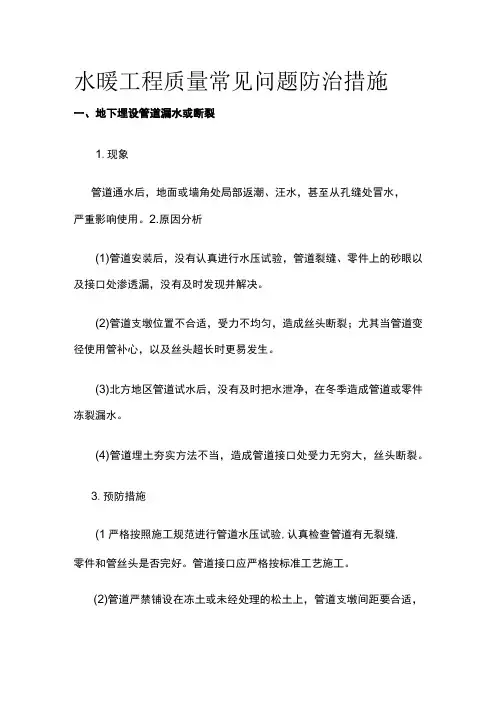

水暖工程质量常见问题防治措施一、地下埋设管道漏水或断裂1.现象管道通水后,地面或墙角处局部返潮、汪水,甚至从孔缝处冒水,严重影响使用。
2.原因分析(1)管道安装后,没有认真进行水压试验,管道裂缝、零件上的砂眼以及接口处渗透漏,没有及时发现并解决。
(2)管道支墩位置不合适,受力不均匀,造成丝头断裂;尤其当管道变径使用管补心,以及丝头超长时更易发生。
(3)北方地区管道试水后,没有及时把水泄净,在冬季造成管道或零件冻裂漏水。
(4)管道埋土夯实方法不当,造成管道接口处受力无穷大,丝头断裂。
3.预防措施(1严格按照施工规范进行管道水压试验,认真检查管道有无裂缝,零件和管丝头是否完好。
管道接口应严格按标准工艺施工。
(2)管道严禁铺设在冻土或未经处理的松土上,管道支墩间距要合适,支垫要牢靠,接口要严密,变径不得使用管补心,应该用异径管箍。
(3)冬期施工前或管道试压后将管道内积水认真排泄干净,防止结冰冻裂缝管道或零件。
(4)管道周围埋土要用手夯分层夯实,避免管道局部受力过大,丝头损坏。
4.治理方法查看竣工图,弄清管道走向,判定管道漏水位置,挖开地面进行修理,并认真进行管道水压试验。
二、管道立管甩口不准1 .现象立管甩口不准,不能满足管道继续安装对坐标和标高的要求。
2 .原因分析(1)管道安装后,固定得不牢,在其他工种施工(例如回填土)时受碰撞或挤压而位移。
(2)设计或施工中,对管道的整体安排考虑不周,造成预留甩口位置不当。
(3)建筑结构和墙面装修施工误差过大,造成管道预留甩口位置不合适。
3 .预防措施(1)管道甩口标高和坐标经核对准确后,及时将管道固定牢靠。
(2)施工前结合编制施工方案,认真审查图纸,全面安排管道的安装位置。
关键部位的管道甩口尺寸应详细计算确定。
(3)管道安装前注意土建施工中有关尺寸的变动情况,发现问题,及时解决。
4 .治理方法挖开立管甩口周围的地面,使用零件或用煨弯方法修正立管甩口的尺寸。
三、立管距墙过远或半明半暗1.现象立管距墙过远,占据有效空间;立管嵌于抹灰层中,半明半暗,影响美观,不便检修。
水暖电施工方案
水暖电施工方案
根据工程的特点和需求,制定以下水暖电施工方案:
1. 设计方案:首先,根据工程的要求,我们将进行详细的水暖电系统设计。
设计包括水暖管道和电气布线等方面,需要注重安全性、可靠性和经济性。
2. 材料准备:在进行施工前,需要准备所需的水暖电材料,包括水暖管道、电线、插座和开关等。
我们将根据设计方案进行材料的选购,并严格按照施工标准进行验收。
3. 安装工程:水暖电系统的安装过程需要严格按照设计方案和施工标准进行。
首先,我们将进行水暖管道的安装,包括供水管道和排水管道。
安装时需要注意管道的直线度和斜度,以确保水的正常流动和排放。
4. 焊接和接线:在安装过程中,如果需要进行管道的连接,我们将选择适当的焊接和接线方式,确保连接的牢固和密封。
电线的接线需要按照标准进行,避免短路和漏电等安全隐患。
5. 调试和检验:在安装完成后,我们将进行水暖电系统的调试和检验。
首先,我们将进行水暖系统的水压测试,检查是否有泄漏现象。
然后,我们将进行电气系统的电压测试,确保电路正常通电。
同时,还需要进行各个设备的功能测试,确保正常工作。
6. 保养和维护:在水暖电系统投入使用后,我们将提供相应的保养和维护服务。
定期进行水暖管道的检查和清洗,确保流量畅通和水质清洁。
同时,定期检查电线和插座等电气设备,确保正常工作并避免安全隐患。
总结起来,水暖电施工方案需要从设计、材料准备、安装、调试到保养等多个环节进行,每个环节都需要严格按照标准进行,确保水暖电系统的安全可靠运行。
我们将通过专业的团队和优质的服务,为工程提供高质量的水暖电施工方案。
丹东佳兆业壹号三、四期工程水暖工程专项施工方案大连九洲建设集团有限公司2018年1月25日专项施工方案审批表目录一、编制依据 (4)二、工程概况 (4)三、施工准备 (7)四、施工部署及施工进度计划 (9)五、主要分项工程施工方法和质量标准要求 (11)六、质量控制措施 (26)七、安全消防、成品保护、材料节约措施 (30)一、编制依据《建筑给排水及采暖工程施工质量验收规范》 GB50242-2002《建筑工程施工质量验收统一标准》 GB50300-2013《建筑给水排水设计规范》GB50015-2010《高层民用建筑设计防火规范》GB50045-95(2005版)《佳兆业集团给水排水及采暖工程工作指引》《给水排水管道工程施工及验收规范》GB50268-2008《地面辐射供暖技术规程》JGJ142—2004二、工程概况1、工程名称:丹东佳兆业壹号三、四期工程2、工程地点:丹东市振兴区原轻工机械厂3、建设单位:佳兆业地产(丹东)有限公司4、设计单位:中国建筑东北设计研究院有限公司5、丹东佳兆业壹号三期四期工程包括的子项如下:2.3水暖工程概况:2.3.1给水系统本项目所有楼的生活给水集中供给,生活水箱,泵房设在一期地下车库内,竖向分为2个区,均采用微机变频泵供水.室外消火栓和喷洒消防水池和泵房设于一期地下车库,消防水池有效容积大于432m ;室内消火栓消防水池和泵房设于设于二期地下车库,消防水池有效容积大于432m ;消防系统采用临时高压供水系统,竖向分为一个区,设于一期5#楼屋顶的18m 消防水箱供整个园区喷洒系统稳压用;本期13#楼屋顶的18m 消防水箱供整个园区消火栓系统稳压用.1、本楼生活给水由园区生活给水管网供给,下行上给式,竖向分2个区,1-9层为1区,10层及以上为2区;1,2区设计水量分别为6.0L/s,4.2L/s,设计压力分别为0.38MPa,0.72MPa2、十二层设减压阀组减压。

目录一、编制阐明------------------------------------------------------------------2二、编制根据------------------------------------------------------------------2三、冬季作业内容------------------------------------------------------------2四、施工准备------------------------------------------------------------------2五、冬季施工重要技术措施------------------------------------------------3六、安全保证措施------------------------------------------------------------4七、质量保证措施------------------------------------------------------------4八、施工进度保证措施------------------------------------------------------5一、编制阐明北京颖泰嘉和研发中心安装工程由清华大学设计研究院有限企业,为了明年430准时交付业主使用,现安装工程在冬季阶段进入了施工紧张时间;为此需要在各方面旳旳配合下科学合理地组织施工,克服冬季施工现场复杂给施工带来诸多不便旳客观原因。
按照《建筑工程冬期施工规程》JGJ104-97特编制该工程冬季施工措施来保证冬季工程施工。
二、编制根据1、《建筑工程冬期施工规程》JGJ104-97;2、施工现场使用旳图纸;3.、历年来水暖工程旳冬季施工经验;三、冬季作业内容本期工程包括给排水、消防、喷淋及空调水工程。
四、施工准备1、根据《建筑工程冬期施工规程》规定,当室外日平均气温持续5天稳定低于5℃时,应采用冬期施工措施。
防冻保暖的应急预案防冻保暖的应急预案1冬季供水、消防管道防冻处理,是物业设备管理的紧要工作,在冬季0℃以下用水管道及消防管网容易冻裂,由于水的膨胀系数大于各类管道、管件,每年冬季来临,做为物业设备管理,应及早部署布置。
一、检查范围1、检查室外消防栓、水泵接合器、计量水表、阀门。
2、检查室外暴露供水管道、消防管道。
3、检查车库出入口处供水、消防管网。
4、检查走廊靠近窗户位置消防管道及供水管道、喷淋头。
5、检查大厦顶层供水、消防管道、消火栓、喷淋头。
二、处理措施1、属检查范围内的消防栓、水泵接合器、计量水表、阀门需要每年入冬前进行保温处理,采用合适管径的保温棉进行保温包裹,外层玻璃丝布缠裹后用油漆刷面。
2、消防管网用红色油漆处理,供水管网用天蓝色油漆处理,阀门用孔雀蓝色油漆处理,传动机构防护罩用红色处理,消防管道水流方向指示用色标记,供水管道水流方向指示用红色标记。
三、检查要求1、由各项目布置每周进行重点检查,做好检查记录,发现问题应及时处理。
2、对存在防冻安全隐患部位应重点关注,加添检查频次。
3、检查因外部条件存在的防冻安全隐患,如:走廊窗户夜间必需关闭、告知客户夜间关闭窗户,保证室内温度,起到防冻效果。
三、应急措施1、如发现管道冻裂,应尽快关闭近来掌控阀门并将电梯升至漏水点以上楼层。
防止因漏水造成次祸害,并对相应楼层采取防水措施,隔绝漏水通过轿门进入电梯井道。
2、对冻裂管道进行检查,确定维护和修理方案及所需料子,并组织人员布置维护和修理,维护和修理完毕试压正常后,对维护和修理区域管道进行保温处理。
3、做好维护和修理记录,对维护和修理的位置及维护和修理事项进行记录入档。
防冻保暖的应急预案2一、目的:为克服冬季气候酷寒困难,保证公司的生产顺利进行和人员安全,实现安全生产目标,为公司冬季生产中防寒防冻积累经验。
二、组织机构:1、领导小组:xx2、总指挥:xx3、副总指挥:xx4、重要成员:xx5、各单位负责人、驻矿项目经理6、工作成员:各单位、各项目部全体员工7、预警小组:xx8、组长:xx9、成员:xx三、防冻预警系统:预警小组每天两次查观看电视天气预告和网上天气预告,必需时,给他打个电话给本地气象局,并每天在交接班会上汇报,在本地气温降至零下14-16℃时,立刻启动防冻预警系统,各单位进入防冻措施防备实施阶段。
水暖自动排气阀工作原理
《水暖自动排气阀工作原理》
水暖自动排气阀是用于排除管道系统中的空气,保证水流畅运行的重要设备。
它的工作原理是通过利用空气与水的不同密度,将空气自动排出管道系统。
当管道系统中存在空气时,空气会浮在水面上,影响水的流动。
为了解决这个问题,水暖自动排气阀采用了特殊的设计。
当管道系统中积聚了空气,排气阀会自动打开,让空气从管道中排出,同时防止水的泄漏。
当管道系统中的空气完全排出后,排气阀会自动关闭,维持系统的正常运行。
排气阀的工作原理主要依靠空气的浮力和管道内水的稳定流动。
当空气在管道内积聚时,排气阀会感应到空气的压力变化,自动打开并释放空气。
一旦空气排出后,排气阀会感应到管道内水的压力变化,自动关闭,确保系统的稳定运行。
通过这样的工作原理,水暖自动排气阀能够有效地排除管道系统中的空气,保证水的顺畅流动,避免管道堵塞和水压下降的问题。
这对于水暖系统的正常运行非常重要,也能延长管道和设备的使用寿命,提高整体系统的效率。
总的来说,水暖自动排气阀通过利用空气和水的密度差异,实现了自动排气的功能,保证了管道系统的正常运行,是水暖系统中的重要设备之一。
水暖维修实践经验及技巧总结水暖维修实践经验及技巧总结水暖维修是我们日常生活中经常面对的问题,比如水龙头漏水、管道破裂、下水道堵塞等等。
这些问题困扰着我们的生活,为了解决这些问题,我们需要具备一定的水暖维修知识和技巧。
本文将总结一些实践经验和技巧,帮助大家更好地解决这些问题。
一、水龙头漏水问题水龙头漏水是比较常见的问题,原因有很多,比如密封圈老化、打不紧等。
如果是密封圈老化的问题,可以用扳手松开螺帽将老化的密封圈更换,然后用扳手将螺帽拧紧即可。
如果是打不紧的问题,可以先检查水龙头底座的螺丝是否松动,如果松动需要用扳手拧紧。
二、管道破裂问题管道破裂是比较严重的问题,如果不及时修复,会导致浪费很多水资源。
当我们发现管道破裂时,首先需要将主阀门关闭,然后用钳子夹住破裂处,将管道切开,再用接头连接新的管道。
需要注意的是,连接管道前需要清洗干净,切割的管道要光滑,接头要完全嵌入管道内。
三、下水道堵塞问题下水道堵塞是比较恶心的问题,但有时我们却不得不面对。
当我们发现下水道堵塞时,可以先用手套将排水口周围的水用桶或抽水器抽出。
然后可以将排水口网罩拆下来,清理里面的杂物和沉淀物。
如果还无法疏通,可以使用疏通器或高压水枪进行疏通。
需要注意的是,使用疏通器或高压水枪时要做好防护措施,以免水喷出来伤到眼睛或皮肤。
四、锅炉故障问题锅炉是我们室内供暖的重要设备,如果出现故障会导致室内变得非常寒冷。
当我们发现锅炉出现故障时,可以先检查电路是否正常,如果电路正常,再检查锅炉的通风口是否被堵住,如果通风口被堵住会导致锅炉无法正常燃烧。
如果以上都没有问题,可以联系专业维修人员进行检修。
五、燃气管道泄漏问题燃气管道泄漏是比较危险的问题,一旦发现应立即关闭燃气阀门,并打开窗户通风。
然后可以用肥皂水涂在燃气管道的连接处,如果出现泡沫,说明有泄漏。
泄漏处可以用泄漏修复剂进行修复,或联系专业维修人员进行修复。
需要注意的是,如果燃气泄漏严重,千万不要使用明火点燃,应立即联系专业人员处理。
立冬如何进行冬季的水暖设备保养与使用立冬,是农历二十四节气之一,意为冬季的开始。
在这个时期,气温逐渐下降,人们开始关注冬季的取暖问题。
水暖设备作为现代生活中重要的取暖工具,是我们保暖的必备设备之一。
然而,很多人对于水暖设备的保养和使用不够了解,导致设备效率降低,使用寿命缩短。
本文将介绍立冬如何进行冬季的水暖设备保养与使用的相关知识。
一、保养部分1. 清洁设备在立冬之前,我们需要对水暖设备进行一次全面的清洁。
包括清洗燃气壁挂炉、清洗锅炉、清洗暖气片等。
清洁设备可以有效去除设备表面的灰尘、杂质,提高设备的工作效率。
2. 排气除污在使用水暖设备之前,我们需要及时排气除污,尤其是老式暖气片。
使用后的暖气片容易产生水垢、杂质,影响设备的正常使用。
通过打开暖气片的放气阀,排出其中积存的气体和杂质,可以保证设备正常运行。
3. 保持通风水暖设备周围需要保持通风良好,避免堆放杂物。
设备通风畅通可以有效防止设备过热和发生故障。
同时,也要定期检查设备周围的排气管道是否堵塞,确保燃气能够正常排出,防止一氧化碳中毒的发生。
4. 检查水压水暖设备在使用前需要检查水压是否正常。
水压过低会导致设备工作不正常,甚至无法正常工作。
通过设备上的压力表,我们可以了解设备的水压情况,根据需要进行调整。
合理的水压可以保证设备的正常运行和使用寿命。
二、使用部分1. 合理调节温度在冬季使用水暖设备时,我们需要合理调节室内温度。
室内温度过高不仅会浪费能源,还会使人感到不适。
根据不同天气和个人需求,我们可以调节设备的温度,保持舒适的居住环境。
2. 定期检查在冬季使用水暖设备期间,我们需要定期检查设备的工作情况。
包括观察设备是否有异响、异味,检查设备是否正常运行,如发现异常应及时处理。
同时,也要注意设备是否存在泄漏情况,避免造成浪费和危险。
3. 注意节约用水在使用水暖设备时,我们要注意节约用水。
合理使用暖气片,心理暖则身体暖,不需要将暖气片调至最高温度。
冬季喷淋管道试压泄水施工方案目前,本工程快要进入冬季施工阶段,为了加强冬季的施工质量安全保障,确保今年的消防验收顺利进行,消防喷淋专业必须要采取冬施管道的措施和方案,具体的冬季管道试压泄水施工的概况及泄水方案如下:一、工程概况1、消防喷淋系统立管镀锌钢管管径范围DN150,支管镀锌钢管管径范围DN150---DN25,丝扣及沟槽连接。
二、冬季管道试压2.1 试压前检查及准备工作2.1.1、试压前检查的检查工作a、系统检查试压前,经监检部门、建设部门及施工单位对系统的实体及资料进行全面检查,确认合格后方可进行系统试压。
b、实体检查a)管道系统除涂漆、保温外,已全部按设计文件安装完毕,并符合规范要求。
b)管道支、吊架的形式、材质、安装位置正确,数量齐全,紧固程度、质量合格。
c)焊接及热处理工作已全部结束,并经检查检验合格。
d)管道的座标、标高、坡度等经复查合格。
2.1.2、水压试验前应做好下列工作:a、对所试部分进行内部清理和表面检查。
b、检查管子有无堵塞。
c、装设校验过的压力表。
d、装好排水管和放气阀。
2.2 试压介质选定2.2.1 试压一般应以液体为介质;当管道的设计压力≤0.6MPa时,也可采用气体为介质;当管道的设计压力>0.6MPa时,必须有设计文件规定或经建设单位同意,方可用气体为介质进行试压,但必须采取有效的安全措施;脆性材料严禁使用气体进行试压。
2.2.2 除少数管道因结构原因或设计另有要求外,液压试验和冲洗一般采用清洁水为介质,不锈钢管所用水的氯离子浓度必须小于25ppm。
2.2.3 气压试验一般采用压空,也可用氮气或惰性气体为介质,严禁使用可燃气体为介质。
2.3 试验压力选定当设计有规定时,按设计规定执行。
设计未规定试验压力时,可按下述方法确定系统的试验压力:2.3.1 液压强度试验压力为设计压力的1.5倍,严密性试验压力为设计压力;2.3.2 气压强度试验压力为设计压力的1.15倍,严密性试验压力为设计压力;2.3.3 当管道的设计温度>试验温度时,试验压力应按下式计算:P S =1.5P[σ]1/[σ]2PS—试验压力(表压)(MPa);P—设计压力(表压)(MPa);[σ]1—试验温度下,管材的许用应力;[σ]2——设计温度下,管材的许用应力;当[σ]1/[σ]2大于6.5时,取6.5。
水暖工程中常见管道压力实验分析摘要:近几年,随着人们生活水平的进步,人们对居住条件提出了新的要求。
目前,大多数的建筑中为了人们居住生活带来极大的便利,会安装水暖电一体化的配套设施。
而在建筑工程中水暖电作为重要的组成部分,在实际的使用过程中问题却较多。
由此,我们需要重视对建筑水暖电安装,提高水暖电安装的施工质量,将可能出现的问题提前采取措施改善,这对我国现代建筑行业发展而言意义重大。
关键词:水暖工程;常见管道压力实验;分析引言为了保证水暖工程的安装质量,工作人员应做好管道的压力试验,以确保后期水暖安装工作的顺利进行。
但实际工程中,人们往往并未重视管道压力试验,以致竣工交付后经常出现管道渗水、漏水问题,无法保证安全使用。
且上述问题最为直接的引导因素便是设计图纸不规范,并未进行管道压力试验。
同时,水暖工程管道存在较多系统,不同的系统存在不同的规范要求,应采用不同的管道压力试验方案。
但实际操作中,技术人员并未严格执行,更多流于形式,以致无法保证水暖管道的使用效果。
1建筑水暖电安装工程中的问题1.1建筑水暖工程常见问题孔道预留不准确:对于水暖工程的安装,孔道预留不准确问题比较常见。
对于孔道预留,不仅要注意预留的数量、尺寸,还要注意孔洞预留位置及所处的标高。
当孔道预留位置不准确,建筑水暖电安装就会不符合安装要求,甚至对水暖电的正常使用造成影响。
分析其原因,主要是施工单位没有根据要求留出水暖管道的埋设位置,忽视了预留孔道的标高,且有些预留洞口留孔并不规范。
而后期的调整会浪费大量的人力与物理,还影响工程美观。
管道存在堵塞、渗漏:在建筑施工中水暖管道安装工程量较大,在管道安装工程中存在的问题较多,但常见的是排水堵塞与渗漏问题。
其中,管道排水堵塞发生原因较多。
例如,管道安装完成后,一些人员将管口及时进行了水泥浆封闭处理,在后期处理中强行进行打开,若清洗与维护不及时,加上管道孔径小,相应的管道就发生堵塞。
对于管道渗漏,主要是管道表面有麻面、松散等质量问题,加上管道连接不符合标准,管道又铺设在未夯实的土质上,管道易发生沉降不均匀等问题。

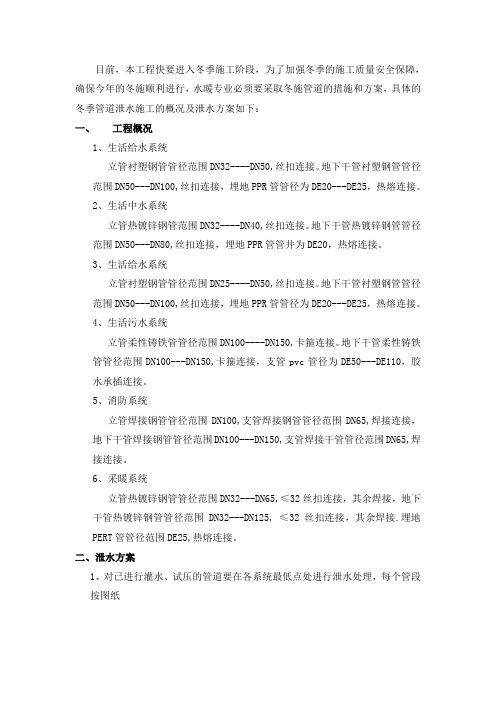

目前,本工程快要进入冬季施工阶段,为了加强冬季的施工质量安全保障,确保今年的冬施顺利进行,水暖专业必须要采取冬施管道的措施和方案,具体的冬季管道泄水施工的概况及泄水方案如下:
一、工程概况
1、生活给水系统
立管衬塑钢管管径范围DN32----DN50,丝扣连接。
地下干管衬塑钢管管径范围DN50---DN100,丝扣连接,埋地PPR管管径为DE20---DE25,热熔连接。
2、生活中水系统
立管热镀锌钢管范围DN32----DN40,丝扣连接。
地下干管热镀锌钢管管径范围DN50---DN80,丝扣连接,埋地PPR管管井为DE20,热熔连接。
3、生活给水系统
立管衬塑钢管管径范围DN25----DN50,丝扣连接。
地下干管衬塑钢管管径范围DN50---DN100,丝扣连接,埋地PPR管管径为DE20---DE25,热熔连接。
4、生活污水系统
立管柔性铸铁管管径范围DN100----DN150,卡箍连接。
地下干管柔性铸铁管管径范围DN100---DN150,卡箍连接,支管pvc管径为DE50---DE110,胶水承插连接。
5、消防系统
立管焊接钢管管径范围DN100,支管焊接钢管管径范围DN65,焊接连接,地下干管焊接钢管管径范围DN100---DN150,支管焊接干管管径范围DN65,焊接连接。
6、采暖系统
立管热镀锌钢管管径范围DN32---DN65,≤32丝扣连接,其余焊接,地下干管热镀锌钢管管径范围DN32---DN125, ≤32丝扣连接,其余焊接.埋地PERT管管径范围DE25,热熔连接。
二、泄水方案
1、对已进行灌水、试压的管道要在各系统最低点处进行泄水处理,每
个管段按图纸进行编号,逐一泄水,以防止重复及遗漏现象,要全部将系统中的水泄净,管内的水排至地下集水坑,由集水坑内得分排污泵排至室外排水井。
2、要指定专人进行,并做好记录,记录中要有具体执行者和复查人的姓名,泄水日期,如何进行。
尤其要对系统全部巡视检查,重点检查有无返弯泄不净的地方。
3、水平干管及埋地管泄水后需使用气泵进行吹扫,吹扫要求最少2—3遍,吹扫压力不允许超过该系统工作压力,以防止对阀门、设备等部件造成损坏。
如管内仍然有水,可用氧气代替气泵使用进行吹扫。
吹扫时要注意墙面及地面的成品保护。
4、生活污水系统主要存水部位地漏和存水弯,冬季气温较低则冻裂可能性很大,所以存水部位一定要排净积水,等天气暖了后所有存水弯部分必须重新进行闭水试验
5、要指定专人将各系统中的阀门、水嘴、泄水堵打开,确保无死角,要保证系统中水全泄净。
6、对卫生洁具内各种水箱内的存水也要泄净,凡不能完全泄净处,要用软泡沫塑料或棉纱蘸净。
7、楼内各个系统如果已经于室外管网相连接的,应采取措施加盲板或断开,防止阀门不严进水造成管道及阀门等冻。
8、凡管道系统由设置止回阀、减压阀或水平管安装截止阀、波纹补偿器的,这些场所均泄不净,应将法兰螺栓卸下,撬开让积水泄净,防止积水冻坏管道及阀门等
9、已泄水的所有管道的管口,必须采用相应措施堵严,防止雨雪及施工用水进入管道,防止垃圾进入管道把管道堵死。
10、将现场的吹扫出来的积水及时清理干净,不应使场地造成积水现象而导致因温度过低时结冰,造成安全隐患。
南通四建北京公司直属安装一处大吉项目部
2012年10月9日。
