第八篇 主体结构工程计价
- 格式:ppt
- 大小:3.80 MB
- 文档页数:33
房屋主体工程施工预算**一、房屋基础工程费用**1.1 地基处理费用:包括地基改良、地下水处理等费用,根据土壤勘测报告确定具体费用。
1.2 基础工程费用:包括基础混凝土、钢筋、模板、基槽等材料费用,以及基础施工人工费用。
1.3 地下室工程费用:如地下室混凝土、砌筑墙体等费用。
**二、房屋主体结构工程费用**2.1 主体结构混凝土、钢筋:包括房屋的框架结构、柱梁、楼板等构件的混凝土、钢筋、模板费用。
2.2 砌体结构:包括墙体砌筑、砖砌、混凝土墙等费用。
2.3 钢结构:如建筑物内部的钢结构支撑等费用。
**三、房屋屋面工程费用**3.1 屋面防水材料:包括屋面防水卷材、涂料、胶水等费用。
3.2 屋面保温材料:如屋面保温板、保温砂浆等费用。
3.3 屋面瓦工程:包括屋面瓦片、瓦棒、屋面砖等费用。
**四、房屋墙体工程费用**4.1 外墙装饰:如外墙涂料、瓷砖、石材等费用。
4.2 内墙施工:包括墙体砌筑、粉刷、背景墙等费用。
4.3 隔墙工程:如石膏板隔墙、轻质砌块隔墙等费用。
**五、房屋地面工程费用**5.1 地面铺装:包括地砖、地板、地面涂料等费用。
5.2 地面保温:如地暖、地面隔音层等费用。
5.3 地面防水:如地下室防水、楼层防水等费用。
**六、房屋门窗工程费用**6.1 门窗材料费用:包括门窗框架、玻璃、门扇等费用。
6.2 门窗安装费用:如门窗安装人工费、配件费用等。
**七、其他工程费用**7.1 楼梯扶手:如室内楼梯扶手、外部楼梯扶手等费用。
7.2 室内装饰:如天花板、壁纸、灯具等费用。
7.3 消防设施:包括消防设备、消防通道、灭火器等费用。
以上是房屋主体工程施工预算的详细内容,施工预算的编制需要根据具体项目,结合实际情况进行合理分配费用。
在施工过程中,要做好费用控制,及时调整预算,确保工程质量和进度,最终完成房屋建设任务。
分部份项工程和单价措施项目清单与计价表一、分部份项工程清单1. 地基基础工程1.1 打桩工程1.1.1 钢筋混凝土灌注桩1.1.1.1 直径800mm、长度15m的钢筋混凝土灌注桩,每根工程数量:20根,单价:500元/根,合计:10,000元1.1.1.2 直径1000mm、长度20m的钢筋混凝土灌注桩,每根工程数量:30根,单价:800元/根,合计:24,000元1.1.2 预制桩1.1.2.1 直径600mm、长度12m的预制桩,每根工程数量:50根,单价:300元/根,合计:15,000元1.1.2.2 直径800mm、长度15m的预制桩,每根工程数量:40根,单价:500元/根,合计:20,000元2. 主体结构工程2.1 混凝土工程2.1.1 C25钢筋混凝土2.1.1.1 楼板工程2.1.1.1.1 10cm厚度的C25钢筋混凝土楼板,每平方米工程数量:500平方米,单价:200元/平方米,合计:100,000元2.1.1.1.2 15cm厚度的C25钢筋混凝土楼板,每平方米工程数量:300平方米,单价:250元/平方米,合计:75,000元2.1.1.2 柱工程2.1.1.2.1 30cm×30cm的C25钢筋混凝土柱,每根工程数量:100根,单价:600元/根,合计:60,000元2.1.1.2.2 40cm×40cm的C25钢筋混凝土柱,每根工程数量:80根,单价:800元/根,合计:64,000元3. 给排水工程3.1 给水工程3.1.1 室内给水管道工程3.1.1.1 直径20mm的PP-R冷热水管道,每米工程数量:500米,单价:10元/米,合计:5,000元3.1.1.2 直径32mm的PP-R冷热水管道,每米工程数量:300米,单价:15元/米,合计:4,500元3.1.2 室外给水管道工程3.1.2.1 直径50mm的HDPE给水管道,每米工程数量:1000米,单价:20元/米,合计:20,000元3.1.2.2 直径75mm的HDPE给水管道,每米工程数量:800米,单价:25元/米,合计:20,000元二、单价措施项目计价表1. 人工费1.1 普通工人1.1.2 每天工资:400元1.2 技术工人1.2.1 每小时工资:80元1.2.2 每天工资:600元2. 材料费2.1 钢筋2.1.1 HRB400钢筋2.1.1.1 直径12mm的HRB400钢筋,每吨价格:4,000元2.1.1.2 直径16mm的HRB400钢筋,每吨价格:4,500元2.1.2 HRB500钢筋2.1.2.1 直径12mm的HRB500钢筋,每吨价格:4,500元2.1.2.2 直径16mm的HRB500钢筋,每吨价格:5,000元3. 机械费3.1 混凝土搅拌机3.1.1 每小时租金:200元3.1.2 每天租金:1,500元3.2 钢板模板3.2.1 每平方米租金:10元以上仅为示例,实际分部份项工程和单价措施项目清单与计价表的内容和数据需根据具体工程的要求和实际情况进行编写。

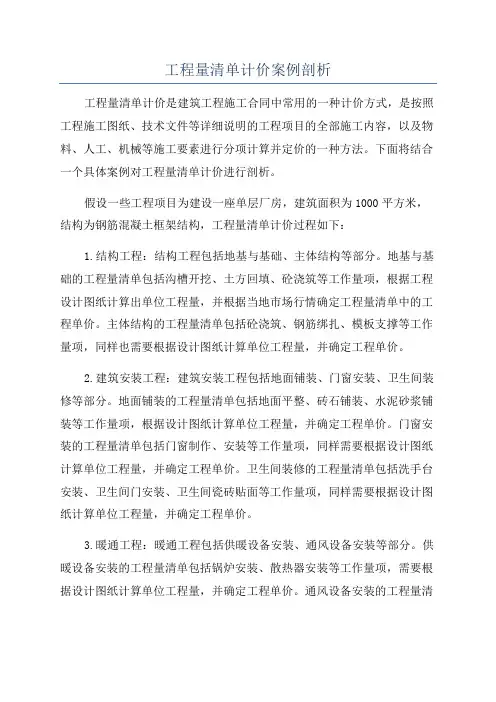

工程量清单计价案例剖析工程量清单计价是建筑工程施工合同中常用的一种计价方式,是按照工程施工图纸、技术文件等详细说明的工程项目的全部施工内容,以及物料、人工、机械等施工要素进行分项计算并定价的一种方法。
下面将结合一个具体案例对工程量清单计价进行剖析。
假设一些工程项目为建设一座单层厂房,建筑面积为1000平方米,结构为钢筋混凝土框架结构,工程量清单计价过程如下:1.结构工程:结构工程包括地基与基础、主体结构等部分。
地基与基础的工程量清单包括沟槽开挖、土方回填、砼浇筑等工作量项,根据工程设计图纸计算出单位工程量,并根据当地市场行情确定工程量清单中的工程单价。
主体结构的工程量清单包括砼浇筑、钢筋绑扎、模板支撑等工作量项,同样也需要根据设计图纸计算单位工程量,并确定工程单价。
2.建筑安装工程:建筑安装工程包括地面铺装、门窗安装、卫生间装修等部分。
地面铺装的工程量清单包括地面平整、砖石铺装、水泥砂浆铺装等工作量项,根据设计图纸计算单位工程量,并确定工程单价。
门窗安装的工程量清单包括门窗制作、安装等工作量项,同样需要根据设计图纸计算单位工程量,并确定工程单价。
卫生间装修的工程量清单包括洗手台安装、卫生间门安装、卫生间瓷砖贴面等工作量项,同样需要根据设计图纸计算单位工程量,并确定工程单价。
3.暖通工程:暖通工程包括供暖设备安装、通风设备安装等部分。
供暖设备安装的工程量清单包括锅炉安装、散热器安装等工作量项,需要根据设计图纸计算单位工程量,并确定工程单价。
通风设备安装的工程量清单包括风机安装、风管制作等工作量项,同样需要根据设计图纸计算单位工程量,并确定工程单价。
4.电气工程:电气工程包括电线铺设、开关插座等部分。
电线铺设的工程量清单包括布线、线槽安装等工作量项,需要根据设计图纸计算单位工程量,并确定工程单价。
开关插座的工程量清单包括开关安装、插座安装等工作量项,同样需要根据设计图纸计算单位工程量,并确定工程单价。

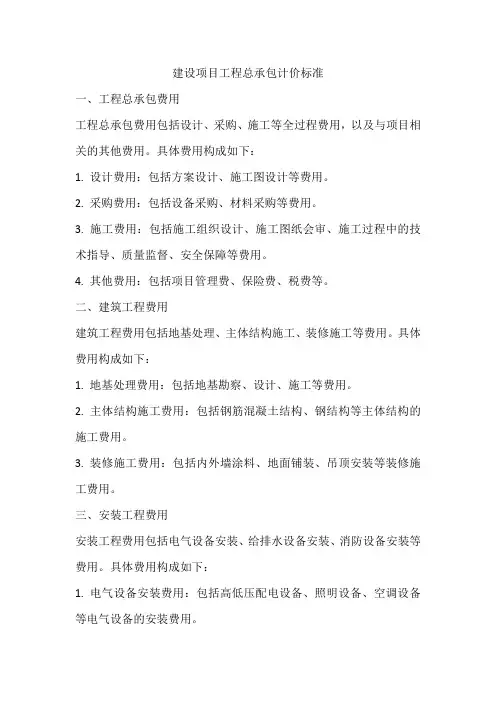

建设项目工程总承包计价标准一、工程总承包费用工程总承包费用包括设计、采购、施工等全过程费用,以及与项目相关的其他费用。
具体费用构成如下:1. 设计费用:包括方案设计、施工图设计等费用。
2. 采购费用:包括设备采购、材料采购等费用。
3. 施工费用:包括施工组织设计、施工图纸会审、施工过程中的技术指导、质量监督、安全保障等费用。
4. 其他费用:包括项目管理费、保险费、税费等。
二、建筑工程费用建筑工程费用包括地基处理、主体结构施工、装修施工等费用。
具体费用构成如下:1. 地基处理费用:包括地基勘察、设计、施工等费用。
2. 主体结构施工费用:包括钢筋混凝土结构、钢结构等主体结构的施工费用。
3. 装修施工费用:包括内外墙涂料、地面铺装、吊顶安装等装修施工费用。
三、安装工程费用安装工程费用包括电气设备安装、给排水设备安装、消防设备安装等费用。
具体费用构成如下:1. 电气设备安装费用:包括高低压配电设备、照明设备、空调设备等电气设备的安装费用。
2. 给排水设备安装费用:包括给水设备、排水设备、消防设备等给排水设备的安装费用。
3. 消防设备安装费用:包括火灾报警系统、自动喷水灭火系统等消防设备的安装费用。
四、工程总承包计价标准工程总承包计价标准应根据工程实际情况和合同约定进行确定。
计价标准应包括以下内容:1. 工程量清单计价:根据工程量清单进行计价,包括工程量清单中的所有项目和数量。
2. 综合单价计价:根据综合单价进行计价,综合单价应包括人工费、材料费、机械费、管理费等。
3. 其他计价方式:如按面积计价、按重量计价等其他计价方式。
五、其他相关费用其他相关费用包括以下内容:1. 临时设施费:包括临时办公设施、临时生活设施等费用。
2. 场地准备费:包括场地平整、道路铺设等费用。
3. 其他附加费用:如误工费、超时费、利润费等其他附加费用。
六、总承包价格确定方法总承包价格应根据以下方法进行确定:1. 工程量清单报价法:根据工程量清单中的项目和数量,采用市场询价的方式确定价格。
工程合同价计算例题假设某建筑公司承包了一项办公楼建设工程,合同规定采用固定单价合同形式。
工程内容主要包括地基基础工程、主体结构工程和装饰装修工程三个部分。
根据工程量清单,我们可以得知各部分的工程量以及相应的单价。
为了简化计算,我们假定以下数据:- 地基基础工程:工程量为1000立方米,单价为500元/立方米;- 主体结构工程:工程量为5000立方米,单价为800元/立方米;- 装饰装修工程:工程量为2000平方米,单价为300元/平方米。
我们需要计算各个部分的总价。
按照单价乘以工程量的原则,我们可以得到:- 地基基础工程总价 = 1000立方米 × 500元/立方米 = 500,000元;- 主体结构工程总价 = 5000立方米 × 800元/立方米 = 4,000,000元;- 装饰装修工程总价 = 2000平方米 × 300元/平方米 = 600,000元。
我们需要将这三部分的总价相加,得到工程的合同总价:合同总价 = 地基基础工程总价 + 主体结构工程总价 + 装饰装修工程总价= 500,000元 + 4,000,000元 + 600,000元= 5,100,000元。
因此,根据上述计算,该办公楼建设工程的合同总价为5,100,000元。
在实际的工程合同中,还可能涉及到其他费用,如设计变更、材料价格波动、施工期延误等引起的费用调整。
这些都需要根据合同的具体条款来确定是否计入合同总价,并且需要双方协商一致。
为了保证合同价的公正客观,甲乙双方应当在合同签订前对工程量进行准确的预估,并对市场价格进行充分的调研。
在此基础上,通过合理的计算方法确定合同价,可以有效地避免因价格问题导致的争议。

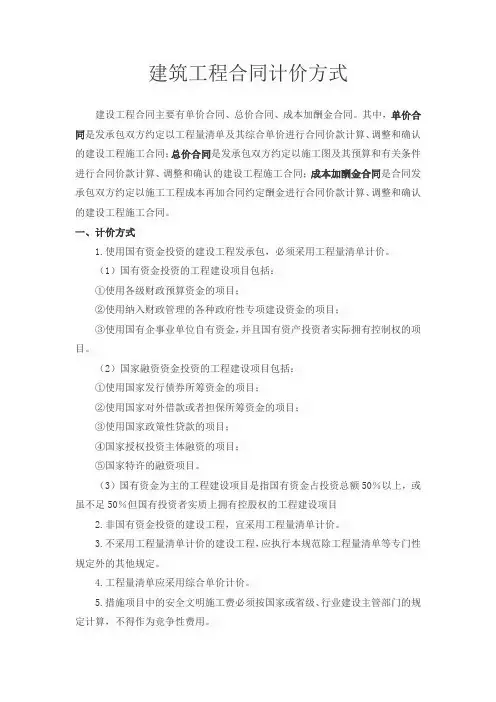

建筑工程合同计价方式建设工程合同主要有单价合同、总价合同、成本加酬金合同。
其中,单价合同是发承包双方约定以工程量清单及其综合单价进行合同价款计算、调整和确认的建设工程施工合同;总价合同是发承包双方约定以施工图及其预算和有关条件进行合同价款计算、调整和确认的建设工程施工合同;成本加酬金合同是合同发承包双方约定以施工工程成本再加合同约定酬金进行合同价款计算、调整和确认的建设工程施工合同。
一、计价方式1.使用国有资金投资的建设工程发承包,必须采用工程量清单计价。
(1)国有资金投资的工程建设项目包括:①使用各级财政预算资金的项目;②使用纳入财政管理的各种政府性专项建设资金的项目;③使用国有企事业单位自有资金,并且国有资产投资者实际拥有控制权的项目。
(2)国家融资资金投资的工程建设项目包括:①使用国家发行债券所筹资金的项目;②使用国家对外借款或者担保所筹资金的项目;③使用国家政策性贷款的项目;④国家授权投资主体融资的项目;⑤国家特许的融资项目。
(3)国有资金为主的工程建设项目是指国有资金占投资总额50%以上,或虽不足50%但国有投资者实质上拥有控股权的工程建设项目2.非国有资金投资的建设工程,宜采用工程量清单计价。
3.不采用工程量清单计价的建设工程,应执行本规范除工程量清单等专门性规定外的其他规定。
4.工程量清单应采用综合单价计价。
5.措施项目中的安全文明施工费必须按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用。
6.规费和税金必须按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用。
二、计价风险风险是一种客观存在的、可能会带来损失的、不确定的状态,具有客观性、损失性、不确定性的特点,并且风险始终是与损失相联系的。
工程施工发包是一种期货交易行为,工程建设本身又具有单件性和建设周期长的特点。
在工程施工过程中影响工程施工及工程造价的风险因素很多,但并非所有的风险都是承包人能预测、能控制和应承担其造成的损失。

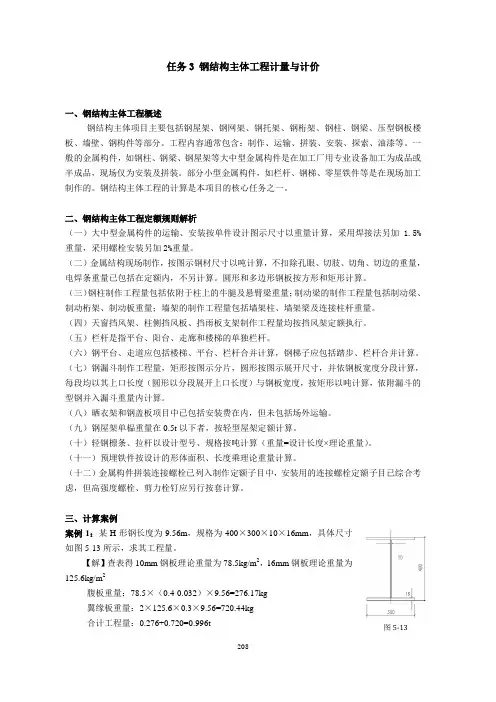

任务3 钢结构主体工程计量与计价一、钢结构主体工程概述钢结构主体项目主要包括钢屋架、钢网架、钢托架、钢桁架、钢柱、钢梁、压型钢板楼板、墙壁、钢构件等部分。
工程内容通常包含:制作、运输、拼装、安装、探索、油漆等。
一般的金属构件,如钢柱、钢梁、钢屋架等大中型金属构件是在加工厂用专业设备加工为成品或半成品,现场仅为安装及拼装。
部分小型金属构件,如栏杆、钢梯、零星铁件等是在现场加工制作的。
钢结构主体工程的计算是本项目的核心任务之一。
二、钢结构主体工程定额规则解析(一)大中型金属构件的运输、安装按单件设计图示尺寸以重量计算,采用焊接法另加1.5%重量,采用螺栓安装另加2%重量。
(二)金属结构现场制作,按图示钢材尺寸以吨计算,不扣除孔眼、切肢、切角、切边的重量,电焊条重量已包括在定额内,不另计算。
圆形和多边形钢板按方形和矩形计算。
(三)钢柱制作工程量包括依附于柱上的牛腿及悬臂梁重量;制动梁的制作工程量包括制动梁、制动桁架、制动板重量;墙架的制作工程量包括墙架柱、墙架梁及连接柱杆重量。
(四)天窗挡风架、柱侧挡风板、挡雨板支架制作工程量均按挡风架定额执行。
(五)栏杆是指平台、阳台、走廊和楼梯的单独栏杆。
(六)钢平台、走道应包括楼梯、平台、栏杆合并计算,钢梯子应包括踏步、栏杆合并计算。
(七)钢漏斗制作工程量,矩形按图示分片,圆形按图示展开尺寸,并依钢板宽度分段计算,每段均以其上口长度(圆形以分段展开上口长度)与钢板宽度,按矩形以吨计算,依附漏斗的型钢并入漏斗重量内计算。
(八)晒衣架和钢盖板项目中已包括安装费在内,但未包括场外运输。
(九)钢屋架单榀重量在0.5t以下者,按轻型屋架定额计算。
(十)轻钢檩条、拉杆以设计型号、规格按吨计算(重量=设计长度×理论重量)。
(十一)预埋铁件按设计的形体面积、长度乘理论重量计算。
(十二)金属构件拼装连接螺栓已列入制作定额子目中,安装用的连接螺栓定额子目已综合考虑,但高强度螺栓、剪力栓钉应另行按套计算。

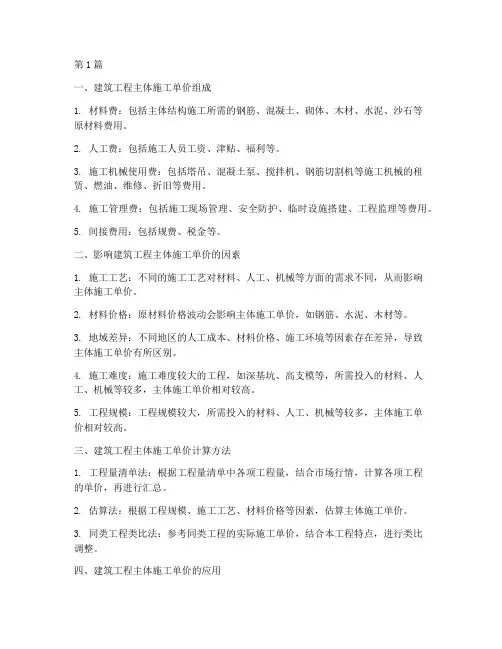

第1篇一、建筑工程主体施工单价组成1. 材料费:包括主体结构施工所需的钢筋、混凝土、砌体、木材、水泥、沙石等原材料费用。
2. 人工费:包括施工人员工资、津贴、福利等。
3. 施工机械使用费:包括塔吊、混凝土泵、搅拌机、钢筋切割机等施工机械的租赁、燃油、维修、折旧等费用。
4. 施工管理费:包括施工现场管理、安全防护、临时设施搭建、工程监理等费用。
5. 间接费用:包括规费、税金等。
二、影响建筑工程主体施工单价的因素1. 施工工艺:不同的施工工艺对材料、人工、机械等方面的需求不同,从而影响主体施工单价。
2. 材料价格:原材料价格波动会影响主体施工单价,如钢筋、水泥、木材等。
3. 地域差异:不同地区的人工成本、材料价格、施工环境等因素存在差异,导致主体施工单价有所区别。
4. 施工难度:施工难度较大的工程,如深基坑、高支模等,所需投入的材料、人工、机械等较多,主体施工单价相对较高。
5. 工程规模:工程规模较大,所需投入的材料、人工、机械等较多,主体施工单价相对较高。
三、建筑工程主体施工单价计算方法1. 工程量清单法:根据工程量清单中各项工程量,结合市场行情,计算各项工程的单价,再进行汇总。
2. 估算法:根据工程规模、施工工艺、材料价格等因素,估算主体施工单价。
3. 同类工程类比法:参考同类工程的实际施工单价,结合本工程特点,进行类比调整。
四、建筑工程主体施工单价的应用1. 预算编制:主体施工单价是编制工程预算的重要依据,有助于合理估算工程成本。
2. 成本控制:通过主体施工单价,对工程成本进行有效控制,确保工程在预算范围内完成。
3. 合同签订:主体施工单价是合同签订的基础,有助于明确工程各方的责任和义务。
4. 质量管理:主体施工单价反映了工程的质量要求,有助于提高工程质量。
总之,建筑工程主体施工单价在工程预算、成本控制、合同签订、质量管理等方面具有重要意义。
在施工过程中,应充分考虑影响主体施工单价的各种因素,合理确定主体施工单价,确保工程质量和进度。

主体结构定额综合单价1.引言1.1 概述主体结构定额综合单价是建筑工程领域中常用的一种计价方法。
在建筑施工过程中,主体结构是整个建筑物的骨架,负责承受建筑物的重力荷载和抗震力,因此在工程造价中占据着相当重要的地位。
而主体结构定额综合单价就是一种通过对主体结构工程进行测算与精确估算,将所需的建筑材料、劳动力以及机械设备等资源计算出来的价格指标。
它可以帮助工程咨询师、施工单位和建筑设计师等相关人员更加准确地评估整个主体结构工程的造价,并在工程实施过程中提供专业指导。
综合单价是指在主体结构定额中,通过对各项费用进行合理划分和计算,得出每个单项工程的费用,并在整体上进行综合计算得出的单位工程费用。
综合单价还考虑了材料价格、人工成本、施工机械设备的使用费用、管理费用以及风险和利润等因素,使得对主体结构项目的成本估算更加全面和准确。
通过主体结构定额综合单价的应用,可以实现对工程造价的有效控制和管理,提高工程成本管理的准确性和精确度。
同时,在工程标后阶段,综合单价还可以作为支付工程款项和进行工期和进度管理的依据。
然而,需要注意的是,在使用主体结构定额综合单价时,需要结合具体工程的特点和实际情况进行灵活应用,因为每个工程项目都有其独特的要求和条件,所以需要对定额进行合理调整和修订,以保证最终的成本估算更加准确可靠。
综上所述,主体结构定额综合单价是一种在建筑工程中广泛使用的计价方法,通过对材料、人工、设备等各项要素进行综合计算和评估,为主体结构工程的成本估算提供了重要参考。
其应用能够提高工程造价的准确性和管理水平,为工程进度和质量的控制提供有效支持。
然而,在应用过程中需要注重灵活性,结合具体工程的实际情况进行合理调整和修订,以确保成本估算的准确性和可靠性。
1.2文章结构1.2 文章结构在本文中,我们将围绕主体结构定额综合单价展开论述。
文章将分为引言、正文以及结论三个部分。
引言部分将对主体结构定额综合单价的概念进行概述,明确文章的研究重点。
