架空线路架设及电缆埋地敷设方案
- 格式:doc
- 大小:341.50 KB
- 文档页数:3
电缆架空敷设方案1. 引言电缆架空敷设是将电缆通过特定的设备和方式安装在空中的一种方式。
与地下埋设相比,架空敷设具有安装成本低、维护方便、易于检修等优点。
本文将介绍电缆架空敷设的方案和相关注意事项。
2. 架空设备选择在进行电缆架空敷设之前,需要选择合适的架空设备。
根据电缆的类型和使用环境,我们可以选择以下几种架空设备:•电缆挂盘:适用于较小规模的电缆架空敷设,可以将电缆固定在挂盘上,保持一定的张力和安全性。
•电缆托卡:适用于较大规模的电缆架空敷设,可以将多根电缆集中并固定在托卡上,方便维护和管理。
•电缆悬吊装置:适用于需要保持较大张力的电缆架空敷设,可以通过悬挂装置将电缆保持在一定高度,以避免电缆下垂。
3. 敷设方案设计在设计电缆架空敷设方案时,首先需要考虑以下几个因素:3.1 电缆选型根据敷设环境和电缆传输需求,选择适合的电缆。
常见的电缆类型包括电力电缆、通信电缆、控制电缆等。
根据电缆的使用要求,选择合适的电缆规格和材质。
3.2 敷设路径选择选择合适的敷设路径是保证电缆架空敷设稳定性和可靠性的关键。
应避开高压线路和其他干扰源,选择空旷、安全的路径。
同时,考虑到维护和检修的便利性,应选择易于接近和操作的位置。
3.3 支吊架设计支吊架的设计对于电缆架空敷设的稳定性和安全性至关重要。
根据实际敷设情况,设计合适的支吊架间距和高度,保证电缆在敷设过程中的安全性和张力稳定。
4. 施工执行在进行电缆架空敷设施工时,需要注意以下几个方面:4.1 施工准备进行施工前,需对施工区域进行详细的勘测和测量,了解敷设路径的地形、障碍物等情况。
同时,准备好所需的设备和材料,确保施工的顺利进行。
4.2 安装电缆设备按照设计方案,依次安装电缆挂盘、电缆托卡或电缆悬吊装置。
在安装过程中,应保证设备的稳固性和安全性。
4.3 敷设电缆将电缆依次固定在架空设备上,并保持一定的张力。
在敷设过程中,应注意保护电缆的外皮,避免造成损坏。
同时,保持电缆的整齐和平行度,减少电缆交叉和纠缠。

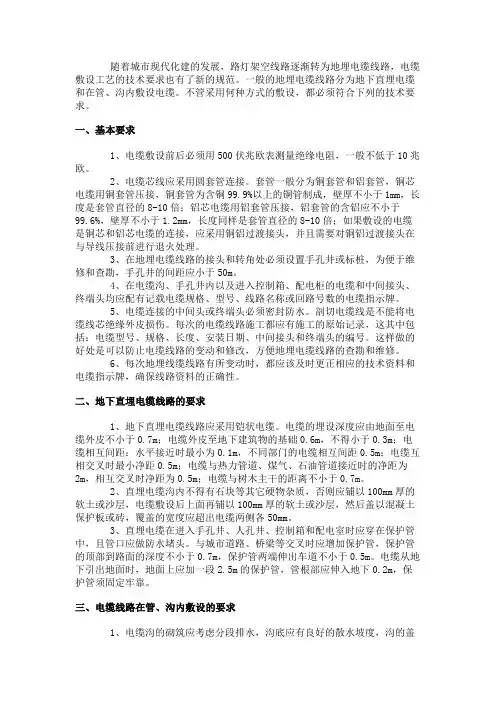

随着城市现代化建的发展,路灯架空线路逐渐转为地埋电缆线路,电缆敷设工艺的技术要求也有了新的规范。
一般的地埋电缆线路分为地下直埋电缆和在管、沟内敷设电缆。
不管采用何种方式的敷设,都必须符合下列的技术要求。
一、基本要求1、电缆敷设前后必须用500伏兆欧表测量绝缘电阻,一般不低于10兆欧。
2、电缆芯线应采用圆套管连接。
套管一般分为铜套管和铝套管,铜芯电缆用铜套管压接,铜套管为含铜99.9%以上的铜管制成,壁厚不小于1mm,长度是套管直径的8-10倍;铝芯电缆用铝套管压接,铝套管的含铝应不小于99.6%,壁厚不小于1.2mm,长度同样是套管直径的8-10倍;如果敷设的电缆是铜芯和铝芯电缆的连接,应采用铜铝过渡接头,并且需要对铜铝过渡接头在与导线压接前进行退火处理。
3、在地埋电缆线路的接头和转角处必须设置手孔井或标桩,为便于维修和查勘,手孔井的间距应小于50m。
4、在电缆沟、手孔井内以及进入控制箱、配电柜的电缆和中间接头、终端头均应配有记载电缆规格、型号、线路名称或回路号数的电缆指示牌。
5、电缆连接的中间头或终端头必须密封防水。
剖切电缆线是不能将电缆线芯绝缘外皮损伤。
每次的电缆线路施工都应有施工的原始记录,这其中包括:电缆型号、规格、长度、安装日期、中间接头和终端头的编号。
这样做的好处是可以防止电缆线路的变动和修改,方便地埋电缆线路的查勘和维修。
6、每次地埋线缆线路有所变动时,都应该及时更正相应的技术资料和电缆指示牌,确保线路资料的正确性。
二、地下直埋电缆线路的要求1、地下直埋电缆线路应采用铠状电缆。
电缆的埋设深度应由地面至电缆外皮不小于0.7m;电缆外皮至地下建筑物的基础0.6m,不得小于0.3m;电缆相互间距:水平接近时最小为0.1m,不同部门的电缆相互间距0.5m;电缆互相交叉时最小净距0.5m;电缆与热力管道、煤气、石油管道接近时的净距为2m,相互交叉时净距为0.5m;电缆与树木主干的距离不小于0.7m。
建筑物电气系统施工技术的电线敷设方法电线敷设是建筑物电气系统施工中的重要环节,它直接关系到建筑物的电力供应、安全和正常使用。
本文将介绍几种常见的电线敷设方法,包括架空敷设、埋地敷设和隐蔽敷设。
一、架空敷设架空敷设是指将电线通过支架或其他高处悬挂的方式进行敷设。
这种敷设方法适用于室外,常见于电力线路和输电塔上。
在建筑物电气系统中,也可以使用架空敷设方法来搭建临时供电线路,如工地施工供电。
架空敷设的优点是施工便捷,维修容易,而且可以节约材料成本。
但同时也存在一些问题,如易受天气影响,需要设立防雷设施等。
二、埋地敷设埋地敷设是指将电线埋入地下进行敷设。
这种敷设方法适用于室外和室内。
室外的埋地敷设常见于电缆线路、地下电力管线等。
室内的埋地敷设适用于建筑物的地下室、地面和墙壁。
埋地敷设的优点是外观美观,耐久性好,对保护电线和防止损坏起到了很好的作用。
但需要注意埋设深度和选择合适的管道材料,以提高电线的绝缘性能和抗压能力。
三、隐蔽敷设隐蔽敷设是指将电线隐藏在建筑物的墙壁、地板或天花板等内部结构中进行敷设。
这种敷设方法在室内建筑物中应用较为广泛,有利于保持建筑物的整洁和美观。
隐蔽敷设的优点是电线安全,不易受到外界损坏,美观大方。
但同时也存在一些挑战,如施工难度较大,需要提前规划好电缆走向和预留合适的通道。
在建筑物电气系统施工中,选择合适的电线敷设方法非常重要。
需要根据建筑物的使用环境、施工条件和美观要求等因素进行综合考虑。
同时,在实际施工中,应严格按照相关安全规范进行操作,确保电线敷设质量和施工安全。
总结起来,架空敷设、埋地敷设和隐蔽敷设是建筑物电气系统施工中常见的电线敷设方法。
每种方法都有其适用的场景和注意事项,施工人员应根据具体情况进行选择和操作。
最终,通过科学合理的电线敷设,能够有效保障建筑物的电力供应和使用安全。
电缆架空敷设施工方案一、引言电缆架空敷设是一种常用的电力线路敷设方式,适用于地势复杂或不便于地埋的区域。
本文将针对电缆架空敷设的施工方案进行详细阐述和讨论,旨在确保工程施工的高效性和安全性。
二、施工准备1. 工程材料准备在开始施工前,必须确保所有所需的材料到位并经过验收合格。
这些材料包括电缆、支架、绝缘子等。
同时,要做好材料的保护工作,以免在运输和存放过程中受到损坏。
2. 地勘工作在正式施工前,需要进行地勘工作,确定架空敷设线路的具体路径和细节。
地勘工作的目的是为了避免建筑物、树木或其他障碍物对电缆施工造成阻碍,并确保施工路线的合理性和安全性。
三、施工步骤1. 安装支架首先,需要按照设计要求,确定支架的位置和间距,并将支架固定在地面或建筑物上。
在安装过程中,要注意支架的稳固性和可靠性,确保其能够承受电缆的重量和外部环境的影响。
2. 敷设电缆在支架安装完成后,开始敷设电缆。
根据电缆敷设的具体要求,将电缆依次穿过各个支架,并使用绝缘子等辅助设备进行固定。
在敷设过程中,要注意保护电缆的绝缘层,避免因外力损坏导致电缆故障。
3. 进行接地工作敷设完成后,需要进行接地工作,将电缆连接至地面的接地装置上。
接地工作的目的是为了保证电缆设备和人员的安全,防止电力设备因雷击或其他突发事件而受损。
四、施工注意事项1. 安全第一在施工过程中,安全是至关重要的。
施工人员必须严格按照操作规程进行工作,佩戴必要的防护设备,确保自身的安全。
同时,还要注意施工现场的安全管理,避免其他人员误入危险区域。
2. 质量控制电缆架空敷设涉及到供电线路的正常运行,质量问题会直接影响电力系统的稳定性和安全性。
因此,在施工过程中,必须进行严格的质量控制,确保材料的质量合格,工艺的操作规范,以及施工质量的可追溯性。
3. 环境保护在进行电缆架空敷设时,要充分考虑周围环境的保护。
避免破坏周围植被和生态环境,合理使用施工材料,避免对土壤和水源造成污染。
高压电缆架空、埋地施工方案高压电缆架空、埋地施工方案本方案适用于XXX十里金滩二期一项目高压电缆施工。
一、架空方案1.现场勘测,准备机械、工人和材料。
2.定位和放线。
3.使用350钩机挖电杆坑,深1.5米,边长1米,人工配合清土。
4.使用吊车(10吨)吊10米长的水泥杆,人工配合固定和校正电杆(电杆为钢筋混凝土杆,杆与杆间距25米)。
5.拉线杆施工:使用钩机挖1米深、边长0.8米的坑,人工清土以及进行其他准备工作(使用25平方毫米的钢绞线、20mm的拉线棒、混凝土拉线盘、拉线抱箍、花蓝螺栓等相应材料)。
然后进行拉线施工(拉线与电杆成30度角,拉线抱箍固定点距地2.5米,每根拉线长6.5米)。
6.停电,使用吊车吊电缆,人工配合电缆固定(绝缘子、8#镀锌铁丝、BV4平方电线绑扎电缆),电缆距地不小于6米。
7.安装完成后现场清理,线路检查,送电,验电。
二、埋地方案1.进行施工线路勘测,准备材料、机械和工人。
2.停电,使用吊车吊电缆,工人配合拆除电线杆固定电缆的相关组件。
钩机、吊车、工人配合吊装钢筋混凝土电线杆,使用板车拖离现场到甲方指定地点卸车。
3.平整现场,进行定位和划线。
4.使用钩机开挖,挖沟深一米,宽0.6米(钩机斗宽度),现场人工配合清理沟槽内杂物、浮土,控制标高等相关工作。
5.在沟槽内铺细砂100m厚,检查电缆是否有破损,无破损开始电缆敷设(吊车吊装,人工配合)。
6.敷设完成后,再次检查电缆有无破损等质量问题。
7.检查无误后,在电缆上部再次覆砂100mm,然后用软土回填电缆沟。
8.安装完成后现场清理,电缆检测,送电,验电。
0KV架空线路改埋地敷设施工方案架空线路改埋地敷设是一种将架空电缆改为埋地敷设的工程施工方案。
此方案可以使电力线路更为美观、安全,减少环境污染和电线路故障等问题,提高城市街区的整体形象和质量。
首先,在施工前需要进行详细的实地勘察和设计规划工作。
勘察工作主要包括确定线路的走向、长度以及所需的施工材料和设备等。
设计规划工作需要综合考虑线路的敷设深度、保护层结构、线缆的输送能力等因素,确保施工后的线路性能和可靠性。
接下来,需要对现有的架空线路进行拆除和修复工作。
首先,需要进行电力线路的检查和清理,确保线路上的设备和导线安全可靠。
然后,需要拆除架空线路上的电线杆、导线和横担等设备,将其回收或处理。
拆除后,需要对原有线路所在区域进行修复工作,包括道路的平整和景观的修复等。
接着,进行埋地电缆敷设工作。
首先,需要进行敷设通道的开挖和整理工作。
通道的宽度和深度需要根据电缆的规格和规定要求进行设计,并保证通行车辆和人员的安全。
然后,将电缆轴线拉直,并根据设计要求逐段进行敷设。
在敷设过程中,需要关注电缆的弯曲半径、固定支架的间距和深度等因素,确保电缆的安全敷设。
电缆敷设完毕后,需要进行残留和回填工作,包括清理通道、填充回填材料和平整地表等。
最后,进行埋地电缆的验收和调试工作。
验收工作包括对电缆的外观和接头的质量进行检查,确保电缆的完好无损和接头的良好连接。
调试工作主要包括进行电缆的绝缘测试和漏电测试,确保电缆的绝缘性能和敷设质量满足要求。
同时,还需要进行对电缆与其他设备的连接和接地等工作,保证电线路的稳定运行。
总之,110KV架空线路改埋地敷设是一项复杂而重要的工程,需要充分考虑到勘察、设计、施工和验收等各个环节。
只有确保每个环节的质量和安全,才能有效地完成架空线路改为埋地敷设的工程,为城市提供可靠、安全的电力供应。
110KV架空线路改埋地敷设施工方案一、工程概况按照公司要求对油气管道隐患开展排查,排查中发现郑州站110KV外电线路离工艺区安全距离不够,存在安全隐患,按照相关规范要求,110KV架空线路距离工艺区要求1。
5倍杆高且不小于30米,现场实际距离20米。
为解决此安全隐患,需要对郑州站外电线路进行改造,对现场情况进行勘察,由于架空杆塔周边均有厂房建筑,无法新增和移动线路杆塔,考虑对原终端塔与倒数第二级杆塔之间的耐张段架空线路采用埋地敷设,施工简图如下: 主要工程量:终端杆及第二级杆塔之间同塔双回架空线路拆除;两级杆塔之间电缆沟施工长度150米左右,电缆沟尺寸1.2*12米;110KV绝缘电缆敷设工作;110KV电缆头制作;电缆高压交接试验。
二、技术方案(1)电缆选型:原110KV裸导线架空线型号为LGJ—185/30,站场主变压器容量为31。
5MVA,埋地部分绝缘电缆采用铜芯交联聚乙烯绝缘皱纹铝套聚乙烯外护套纵向防水电力电缆(YJLW03-Z),240mm?单芯电缆。
(2)电缆敷设方式选择:电缆敷设方式电缆敷设方式是根据工作条件、环境特点、电缆类型、路径特点等因素来选择。
一般分为直埋敷设、电缆沟敷设、排管敷设、隧道敷设等方式。
主要特点如下:1.直埋敷设方式直埋敷设方式投资成本少,是最经济和简便的一种敷设方式,但安全性较差,易遭受外力破坏而损伤到电缆。
2。
排管敷设方式城市地下管网较密,道路狭窄或挖掘困难且交通繁忙。
为保护电缆电缆安全运行,排管敷设方式是一种常见的敷设方式。
其缺点是散热条件下降,载流量低。
3.电缆沟敷设方式电缆沟敷设方式是较为常见的一种敷设方式。
电缆敷设更安全直观,可敷设的电缆条数较多,可抗外力的破坏.4。
电缆隧道敷设方式优点是可以同时容纳许多类,但是电缆隧道敷设方式投资成本高,且不适用于本工程.结合本工程现场情况,且考虑到110KV高压敷设电缆的安全性,本工程采用电缆沟敷设方式.三、施工步骤主要施工步骤包括五大部分: 1、电缆沟施工; 2、原杆塔架空线路拆除;3、 110KV绝缘电缆敷设;4、 110KV绝缘接头制作;5、 110KV高压电缆试验(1)电缆沟施工:1。
电线敷设施工方案一、电线敷设方案1、电缆中必须包含全部的工作芯线和用作保护零线或保护线的芯线。
需要三相四线制配电的电缆线路必须采用五芯电缆,五芯电缆必须包含淡蓝、绿/黄二种颜色的绝缘芯线,淡蓝色芯线必须用作N 线,绿/黄双色芯线必须用作PE线,严禁混用。
2、电缆线路应该采用埋地或架空敷设,严禁沿地面明敷,并应避免机械损伤和介质腐蚀,埋地电缆路径应设警示标志。
3、电缆直接埋地敷设的深度不应小于0.7m,并应在电缆紧邻上下左右均匀敷设不小于50mm厚的细沙,然后覆盖砖或硷板等硬质保护层。
4、埋地电缆在穿越建筑物、构筑物、道路、易受机械损伤、介质腐蚀场所及引出地面从2,0m高处到地下0.2m处,必须加设防护套管,防护套管内径不应小于电缆外径的1.5倍。
5、埋地电缆与其附近外电电缆和管沟的平均间距不得小于2m。
6、埋地电缆的接头应设在地面上的接线盒内,接线盒应能防水、防尘、防机械损伤,并远离易燃、易爆、易腐蚀场所。
7、架空电缆应沿电杆、支架或墙壁敷设,并采用绝缘子固定,绑扎线必须采用绝缘线,固定点间距应能保证电缆能够承受自重所带来的荷载,沿墙敷设时最大弧垂距地不得小于2m。
架空电缆严禁沿脚手架、树木或其他设施敷设。
8、在建工程内的电缆线路必须采用电缆埋地引入,严禁穿越脚手架引入。
电缆垂直敷设应充分利用在建工程的竖井、垂直孔洞等,并宜靠近电负荷中心,固定点每层楼不得小于一处。
电缆水平敷设宜沿墙或门口刚性固定,最大弧垂距地不得小于2m。
装饰装修工程或其他特殊阶段,应补充编制单项施工用电方案。
电源线可沿墙角、地面敷设,但应采取防机械损伤和防电火措施。
9、电缆线路必须有过载保护和短路保护。
二、安全用电要点1、任何用电范围内,均需接受电工的管理、指导,不得违规。
2、机电设备应单设开关,严禁一闸多用。
3、一切电线接头均要接触牢固,严禁随意接电,电线接头严禁裸露空间。
4、任何拖地电线必须做好防水、防漏电工作。
5、现场照明室外灯具距地面高度不低于3m,室内灯具不低于2.4m,并不得随意挪动充作行灯使用。
2024年低压电缆架空敷设施工方案一、项目概况本方案为2023年低压电缆架空敷设工程的施工方案,本工程旨在对某一区域的低压电缆进行架空敷设,以满足当地电力供应需求。
本工程涉及的内容包括线路选择、材料准备、工程施工、安全保障等方面,工程总长度约5000米。
二、线路选择根据当地电力供应需求和地形条件,选定以下线路作为本工程的敷设线路:起点:某某大街南段终点:某某路北段三、材料准备1. 电缆本工程所使用的电缆为低压电缆,选择规格为 10kV,断面积为35mm²。
根据敷设长度计算所需电缆总量,并确保材料质量符合国家标准。
2. 支架本工程所使用的电缆支架选择优质的热镀锌管,确保支架的强度和稳定性。
支架的型号和数量根据实际需要进行选择。
四、工程施工1. 线路勘测在施工前,要对敷设线路进行勘测,确定线路的起点、终点和中间节点,并制定详细的敷设计划。
2. 杆塔安装根据敷设线路的要求,选择合适的杆塔型号和数量,并按照设计要求进行杆塔基础的施工和杆塔的安装。
3. 支架安装根据敷设线路的要求,在杆塔之间平均分布支架,并对支架进行定位和固定。
4. 电缆敷设将电缆从起点开始,按照敷设线路进行贯通敷设。
在敷设过程中,要注意保护电缆外皮,防止损坏。
5. 线路接头处理在敷设完毕后,对线路的接头进行处理,确保接头的质量和可靠性。
接头处要做好绝缘处理,并进行防水、防风等措施。
6. 线路调试敷设完毕后,要进行线路的调试工作,确保电缆的正常供电。
在调试期间,要检查线路的接地电阻、绝缘电阻等参数,并进行必要的调整和改进。
五、安全保障在工程施工过程中,要严格按照相关安全规定进行操作,并设置警示标志,确保施工人员和周边居民的人身安全。
同时,要对施工场地进行临时的围栏封闭,确保施工区域的安全。
六、环境保护在施工过程中,要遵守相关的环境保护法规,对施工现场进行垃圾清理,减少对环境的污染。
同时要注意保护现场周边的植被和土壤,防止不必要的破坏。
光缆(地埋、架空)施工方案地埋光缆施工方案在进行地埋光缆施工前,需要按照以下步骤进行:1)径路复测首先,需要对光缆径路进行复测,确定防护方式、数量、规格及施工方法。
同时,还需要确定光缆布放时卸车地点,以及穿越公路、铁路的具体位置及施工方法。
2)单盘测试在进行施工前,需要进行单盘测试。
这包括对单盘光缆的规格程式和制造长度进行核对,检查外包装是否破损,确认A、B端并在盘上标注明确,并测试光缆长度、光纤损耗、每公里平均损耗及背向散射曲线的均匀性。
同时,需要提前通知旁站监理工程师进行旁站,并签认测试记录表。
3)光缆配盘根据单盘测试资料,应该按照模场直径差别最小的原则进行单模光纤的配盘。
一般情况下,工厂在成缆时,会制成2km的标准盘。
配盘时应重点考虑光纤的光学特性和几何特性。
配盘时最好按光缆的出厂编号顺序配盘,并将合格的单盘测试有关数据填写在配盘卡片上。
配好的光缆进行一次全面检查,检查无误后,编制配盘表作为光缆敷设的施工资料。
4)光电缆沟的开挖在进行光电缆沟的开挖前,需要使用地下电缆探测仪进行径路探测,以防挖坏既有管线。
沿划刷白线进行开挖,沟底平直顺滑,开挖深度满足要求。
采用人工开挖,过轨、过道采用液压顶管方式通过,并提前预埋防护钢管。
区间光缆施工采用人工和机械开挖方式,而站场光、电缆则采用人工开挖。
在开挖时,必须严格按照复测路径白线标记进行,电缆沟的转弯半径不得小于光缆直径的20倍,沟底必须平整,沟底宽度应在30~40cm之间。
同时,回填路肩和护坡时也必须按照工务标准回复原貌。
在遇到骨架护坡或混凝土护坡地段时,光缆径路不得上护坡或路肩,而应在路基坡脚以外合适地段进行开挖。
在遇到马槽、土堆时,缆沟深度应从地平面(即土堆两侧的自然地面)开始算起。
在光缆过桥时,应敷设在桥外侧的桥槽内。
特别注意有与地下管线、电力电缆交越的地方要小心开挖,先用扣槽电缆防护好,然后再进行开挖,避免对地下管线造成损伤。
同时,根据现场地形、土质及施工进度随时调整人力,确保下一道工序顺利进行。
架空线工程施工方案一、工程准备1.确定施工地点:根据需求确定架空线路的走向,并进行预先勘测,确定电线杆的布设位置。
2.采购材料:根据项目规模,采购所需的电线、电杆和其他配套材料。
3.制定施工计划:根据勘测结果和项目要求,制定详细的施工计划,包括施工序列、时间节点等。
4.组织施工队伍:根据施工需要,组织专业的施工队伍,并进行相应的培训,确保施工质量。
二、电线杆安装1.确定电杆位置:根据勘测结果,在施工期间确定电线杆的最佳安装位置,并进行标志。
2.清理施工场地:施工前需要清理施工场地,保证施工安全。
3.安装电杆:根据布设方案,按照一定的间隔和高度要求,安装电杆,并确保其牢固稳定。
4.连接设备:根据设计要求,连接电杆和其他设备,如横梁等,确保架设的稳定性。
三、电线架设1.准备电线材料:将采购的电线进行整理,确保质量和数量。
2.预先布线:根据走向规划,在电线杆上预先进行布线,确定布线的路径和高度。
3.电线架设:将电线依次搭设在电线杆上,通过卡夹等装置固定电线,确保电线的水平和稳定。
4.连接电缆:在需要的地方,将电线和电缆进行连接,确保电力传输的连续性。
四、施工监督和验收1.监督施工过程:安排专人进行施工现场的监督,确保施工按照设计要求进行。
2.定期检查:定期检查电线杆和电线的连接情况,及时修复损坏或者松动的部分。
3.安全措施:落实好安全生产措施,确保施工过程中的安全。
4.工程验收:施工结束后,进行工程验收,并出具相关的验收报告,确保工程质量。
以上是一个架空线工程施工方案的简要介绍,具体的施工方案还需根据具体项目的要求进行调整和完善。
在整个施工过程中,安全是首要考虑的因素,同时还需要注意人员的培训和监督,确保施工的顺利进行和质量的保证。
电缆敷设工程施工方案一、前言电缆敷设是指在建筑物、道路、桥梁等工程中,为了供电、通信等目的,在地下、架空或隧道内铺设电缆线路的工程。
电缆敷设工程的施工方案的设计和实施关系到工程的顺利进行和施工质量,具有重要的意义。
二、施工前准备1. 勘察设计在进行电缆敷设工程实施前,需要进行地形地貌、管线、路况等勘察设计工作,确保施工过程中不会受到不可预知的障碍。
2. 施工材料准备准备好需要的电缆、管道、电缆槽等材料,并进行清点和检验,确保质量符合要求。
3. 现场准备清理施工区域,确认临时交通组织方案,确保施工现场安全整洁。
三、施工过程1. 开挖坑槽根据设计图纸要求,进行坑槽的开挖,注意保证工作面平整、坡度合理,避免坍塌和滑坡。
2. 铺设敷设将电缆沿着设计走向敷设到槽中,密封固定,同时保证敷设过程中不损坏电缆。
3. 填方封闭将槽中电缆覆土填方,按照相关规范要求进行封闭处理,确保敷设区域平整、美观。
四、施工质量控制1. 质量检查在施工过程中定期进行现场质量检查,确保施工质量符合要求。
2. 完工验收完成电缆敷设后,进行工程验收,确保施工达到设计要求,安全可靠。
五、安全施工1. 安全措施施工中要严格执行安全操作规程,采取必要的安全措施,确保施工过程中没有事故发生。
2. 废弃物处理在施工结束后,要及时清理废弃物,确保施工现场环境整洁。
结语电缆敷设工程施工方案的实施对于工程质量和进度都具有重要的影响,只有科学、规范、严谨地执行施工方案,才能确保工程顺利完成。
希望以上内容对于电缆敷设工程的施工提供一定的参考和帮助。
电缆架空敷设施工方案1. 引言电缆架空敷设是指将电缆悬挂在架空支架上进行布置和敷设的施工方式。
相比于埋地敷设方式,电缆架空敷设具有施工便捷、维护和修复方便、适用于巷道狭窄等优点。
本文将介绍电缆架空敷设的方案,并详细阐述各个施工阶段的步骤和注意事项。
2. 施工前准备在进行电缆架空敷设之前,需要进行充分的施工前准备工作,以确保施工的顺利进行。
下面是准备工作的具体步骤:2.1 确定敷设线路首先,需要明确电缆敷设的线路。
根据工程设计方案,确定电缆的起始点和终止点,以及中间的支持节点。
同时,还需要评估敷设线路的环境条件,包括电缆的长度、属地条件、行走难度等。
2.2 选择合适的电缆和架空支架根据敷设线路和环境条件,选择合适的电缆和架空支架。
在选择电缆时,需要考虑电缆的电压等级、电流负荷、阻燃性能等因素。
而在选择架空支架时,需要考虑支架的材料、承重能力和抗风性能等。
2.3 编制施工方案和施工图纸根据敷设线路和选择的电缆、架空支架,编制详细的施工方案和施工图纸。
方案和图纸应包括敷设线路的布置、支架的安装方式、电缆的固定方式等内容。
2.4 准备施工所需材料和机械设备根据施工方案和图纸,准备所需的材料和机械设备。
材料包括电缆、架空支架、固定件等,机械设备包括吊车、起重机等。
3. 施工步骤3.1 架设支架首先,根据施工图纸,在敷设线路上确定支架的位置。
然后,使用机械设备将支架一根根架设在合适的位置,并进行固定。
3.2 敷设电缆在支架架设完成后,开始敷设电缆。
首先,将电缆的一端固定在起始点的支架上。
然后,使用吊车或起重机将电缆悬挂在相邻的支架之间,并使用固定件对电缆进行固定。
依次将电缆敷设至终止点的支架上。
3.3 进行质量检验在电缆敷设完成后,进行质量检验以确保敷设质量。
检查电缆的固定是否稳固,是否有过度张力或过度弯曲等情况。
3.4 完善细节处理在质量检验合格后,进行细节处理工作。
包括对电缆进行防护、对支架进行涂漆等。
电缆入地施工方案电缆入地施工是指将电缆线路从架空线路改建成地下线路,并进行相应的工程施工和设备安装。
其主要的施工方案包括以下几个步骤:第一步:方案设计首先,根据实际情况和需要,设计出最合适的电缆入地方案。
方案设计包括以下内容:确定电缆的敷设路径,包括地下通道的布置、划定施工区域等;计算出电缆的长度和所需材料的数量等;设计出合适的电缆敷设方式和设备等。
第二步:场地准备在开始施工之前,要对施工现场进行准备工作。
主要包括以下几个方面:清理施工现场,确保施工区域内没有任何杂物;确定施工道路,保证施工人员和设备的通行顺畅;建立施工标志,提醒过往车辆和行人注意施工区域。
第三步:材料采购根据方案设计的需求,采购所需的电缆、管道、接头、接线盒、电缆标签等相关材料。
第四步:电缆敷设电缆敷设是整个施工过程中最重要的一步。
首先,要打开地面,挖掘用来敷设电缆的沟槽。
沟槽的宽度和深度要根据电缆的规格和要求进行设计。
在沟槽中铺设保护层,然后将电缆线逐段敷设进去。
在敷设电缆的同时,要进行电缆的连接和固定,以保证电缆的稳定性和安全性。
第五步:管道安装除了敷设电缆外,还需要进行管道的安装。
管道的安装是为了保护电缆线路,防止其受到外界的损害。
在沟槽中铺设管道,并进行固定和连接。
第六步:设备安装与接地处理在电缆入地施工方案中,还需要进行相应的设备安装和接地处理。
设备安装包括相关的支架安装和箱体安装,接地处理包括电缆的接地和接地装置的安装。
第七步:试运行与验收在施工完成之后,要进行试运行和验收工作。
试运行是为了测试电缆线路的正常运行情况,并对问题进行排查和解决;验收是为了检查施工质量和验收工程的合格性。
只有通过试运行和验收,方可投入正常使用。
通过以上的步骤,可以完善地实施电缆入地施工方案。
这样不仅保护了电缆线路免受外界损害和影响,还提高了电缆线路的安全性和可靠性。
架空线及电缆线路施工方案
(1)架空线路
①工作零线与相线在一个横担架设时,导线相序排列是:面向负荷从左侧起为A、(N)、B、C。
②和保护零线在同一横担架设时,导线相序排列是:面向负荷从左侧起为A (N)、B、C、(PE)。
③动力线、照明线在两个横担上分别架设时,上层横担,面向负荷从左侧起为A、B、C;下层横担,面向负荷从左侧起为A、(B、C)、(N)、(PE);在两个以上横担上架设时,最下层横担面向负荷,最右边的导线为保护零线(PE)。
④架空线的档距不得大于35m,线间距不得小于30mm,一般场所架空高度距地平面为4m;机动车道处为6m。
(2)电缆
①电缆直埋时,其表面距地面的距离不宜小于0.2-0.7m;电缆上下应铺以软土或砂土,其厚度不得小于100mm,并应盖砖保护。
②电缆与道路交叉处应敷设在坚固的保护管内。
管的两端宜伸出路基2m。
③低压电缆(不包括油浸电缆),需架空敷设时,应沿建筑物架设,其架设高度不应低于2m;接头处应绝缘良好,并应采取防水措施,进入变电所配电所的电缆沟或电缆管在电缆敷设完成后应将管口堵实。
电线埋地敷设施工方案1. 引言电线埋地敷设是指将电线、电缆等电力设备埋入地下进行敷设的工作。
与架空线路相比,电线埋地敷设具有美观、安全、抗风雨等特点,因此被广泛应用于城市建设、道路照明、电力供应等领域。
本文将详细介绍电线埋地敷设的施工方案,包括前期准备、设备和材料、施工步骤以及施工注意事项等内容。
2. 前期准备在进行电线埋地敷设施工前,需要进行一系列的前期准备工作,以确保施工的顺利进行。
2.1 方案设计方案设计包括确定电线埋设的位置、路径以及电线规格等。
在进行设计时,需要考虑到地形地貌、道路状况、电线使用环境等因素,以确保电线埋设的安全可靠。
2.2 地质勘察进行地质勘察是为了了解施工区域的地质结构、土壤条件以及地下管线等情况。
通过地质勘察可以预先判断施工中可能遇到的问题,并采取相应的措施予以解决。
2.3 材料采购根据方案设计确定的电线规格,购买所需的电线材料。
除了电线以外,还需要购买一些辅助材料,如电缆槽、护套管、电缆接头等。
3. 设备和材料电线埋地敷设所需的设备和材料包括:•掘土机:用于挖掘地面,清理施工区域。
•电缆槽:用于放置电线或电缆,保护电线不受外力破坏。
•电线:根据方案设计确定的规格选择合适的电线。
•护套管:在电线进入建筑物或其他设施时使用,起到保护作用。
•接头盒:连接电缆的接头,起到固定和保护作用。
•排水设备:保证施工区域的排水畅通。
4. 施工步骤4.1 地面清理和土方开挖在施工前,需要清理施工区域的杂物,确保施工区域整洁。
然后,使用掘土机进行土方开挖,开挖深度根据电线埋设的要求而定,通常为60-80厘米。
4.2 电缆槽的安装电缆槽的安装是将电线埋入地下的重要步骤。
首先,在电缆槽的底部填充一层细沙,然后将电线放置在电缆槽内,并用砂土覆盖电线,确保电线埋设平整。
4.3 接头盒的安装接头盒是连接电缆的接头,起到固定和保护作用。
在电缆槽中设置适当的接头盒,将电线连接到接头盒上,然后固定接头盒,确保接头不受外力破坏。
架空线路架设及电缆埋地敷设
方案(总2页)
-CAL-FENGHAI.-(YICAI)-Company One1
-CAL-本页仅作为文档封面,使用请直接删除
架空线路架设及电缆埋地敷设方案
架空线路必须架设在专用电杆上,严禁架设在树木上或脚手架上等不稳固的地方。
1、架空线路最少截面:为满足机械强度要求,铝线≥16mm2,铜
线≥10mm2,跨越公路电力线路档距内的绝缘铝线不少于35
mm2,铜线不少于16 mm2。
2、电缆接头:在一个档距内,每层架空线接头不得超过该层导线
50%,且一根导线只允许一个接头,跨越道路等档距内不得有
接头。
3、电杆档距:最大不超过35米,线间距不得少于0.3米,上下
横担间高压与低压1.2米,低压与低压0.6米。
4、电杆及埋设:电杆应选用钢筋砼杆或木杆,其稍径不得小于
0.13米,埋设深度为杆长的十分之一加0.6米。
5、拉线:拉线宜用截面不小于Φ4*3的镀锌铁丝、拉线与电杆的
夹角应在30~45度之间,埋地深度不少于1米,钢筋砼杆上
的拉线应高于地面2.5米处装设拉紧绝缘子。
6、室内配线:进户线过墙应穿管保护,距地面不得少于2.5米,
并采取防雨措施,室外应采用绝缘子固定。
(1)电缆干线应采用埋地或架空敷设,严禁沿地面明设,并应避免机械损伤和介质腐蚀。
(2)电缆穿越建筑物、构造物、道路、易受机械损伤的场所及引出地面。
从2米高度至地下0.2米处,必须架设防护套管。
(3)橡皮电缆架空敷设时,应沿墙壁或电杆设置,并用绝缘子固定,严禁使用金属裸线作绑线。
橡皮电缆的最大弧垂距地面不得小于2.5米。
(4)在高层建筑的临时电缆配电必须采用电缆埋地引入。
电缆垂直敷设的位置充分利用在建筑工程的竖井、电梯孔等,并应靠近电负荷中心,固定点每层楼不得小于一处。
电缆水平敷设宜沿墙或门口固定,最大弧垂距地不小于1.8米。
