“2003版计价依据”综合解释和补充定额综合解释(三)(建筑)1、套用打锚杆桩定额时,是否可按桩基说明中的打斜桩规定将其打桩人工及机械乘系数?答:打锚杆桩定额已考虑斜打因素,套用定额时不乘系数。
2、高压旋喷桩的喷浆浆体材料(含水泥、粉煤灰、外加剂)定额消耗量与设计不同时,可否调整?答:可按设计用量调整。
3、混凝土及钢筋混凝土工程说明三、第9条规定现浇混凝土板坡度大于10°-60°以内时,模板定额中的钢支撑、人工含量分别乘相应系数,其对应的混凝土和钢筋定额中的人工含量是否也乘系数?答:混凝土定额中的人工含量乘系数,钢筋定额中的人工含量不乘系数。
4、现场搅拌泵送混凝土单价如何组价?答:按现拌泵送混凝土单价加搅拌费及泵送费组成。
例如:C20(20)的现场自拌泵送混凝土的定额配合比单价为176.49元/m3(见下册P298页151#)+搅拌费9.6元/m3+泵送费5.4元/m3 合计为191.49元/m3。
如泵送高度超过60m时,每增高10m内,另增5%泵送费。
5、钢筋的制作安装损耗量是如何计算的?答:钢筋的制作安装损耗已包含在相应的钢筋制作、安装定额中,不另行计算。
6、上册P328道路面层的工作内容中有抹平及养护内容。
抹平是指何面层抹平?答:抹平是指混凝土表面抹平,如设计需加浆抹平者,另套第十章10-5水泥砂浆随捣随抹定额。
7、化粪池、隔油池定额在工作内容中有挖、填土内容,为何在定额分析中无此内容?答:化粪池、隔油池定额均包括池坑土方的开挖、回填及基坑排水,其人工、机械消耗量已列入相应定额。
8、外墙外保温补充定额(11B—3、4)中抗裂防水砂浆的配合比及厚度定额是如何考虑的?答:该定额中的抗裂防水砂浆是按1:3水泥砂浆掺水泥重量的25%的防水抗裂胶浆拌和而成,厚度是按4mm考虑的。
如设计使用的材料或厚度不同时,均可调整。
9、综合脚手架定额是按不同檐高划分的,高低联跨的建筑物有不同檐高时,如何套用定额?答:高低联跨的建筑物,应按脚手架的计算规则分别计算面积,并套用相应的综合脚手架定额。
桩与地基基础工程说明一、本定额适用于一般工业与民用建筑工程的桩基基础,不适用于水工建筑、公路桥梁工程、室内打桩工程.二、本定额土壤级别的划分应根据工程地质资料中的土层构造和土壤物理、力学性能的有关指标,参考纯沉桩时间确定.凡遇有砂夹层者,应首先按砂层情况确定土级。
无砂层者,按土壤物理力学性能指标并参考每米平均纯沉桩时间确定。
用土壤力学性能指标鉴别土壤级别时,桩长在12m以内,相当于桩长的三分之一的土层厚度应达到所规定的指标.12m以外,按5m厚度确定.定额中未区别土壤级别的项目已综合考虑,在执行中不得另行换算。
土质鉴别见下表:三、本定额中打预制钢筋混凝土方桩、液压静力压预制钢筋混凝土方桩等,未包括接桩费用,如需接桩,应另按接桩定额计算。
四、人工挖孔桩、钻(冲)孔桩,对于岩层划分微风化岩、中风化岩、强风化岩三类。
强风化岩不作人岩计算;中风化岩和微风化岩作人岩计算。
岩石风化程度划分如下表岩石风化程度划分表五、单位工程打(灌)桩工程量在下表规定数量以内时,其人工、机械量按相应定额项目乘以系数1.25计算。
六、焊接桩接头钢材用量,设计与定额用量不同时,可按设计用量换算。
七、打试验桩按相应定额项目的人工、机械乘以系数2计算。
八、打桩打孔,桩间净距离小于4倍桩径(桩边长),按相应定额项目中的人工、机械乘以系数1.13。
九、定额以打直桩为准,如打斜桩斜度在1:6以内者,按相应定额项目乘以1.25,如斜度大于1:6者,按相应定额项目人工、机械乘以系数1.43。
十、定额以平地(坡度小于15度)打桩为准,如在堤坡上(坡度大于15度)打桩时,桉相应定额项目人工、机械乘以系数1.15。
如在基坑内(基坑深度大于1.5m)打桩或在地坪上打坑槽内(坑槽深度大于1m)桩时,掐相应定额项目人工、机械乘以系数1.11.十一、定额各种灌注的材料用量中,均已包括下表规定的充盈系数和材料损耗。
充盈系数与定额规定不同时可以调整。
其中灌注砂石桩除上述充盈系数和损耗率外,还包括级配密实系数1.334。

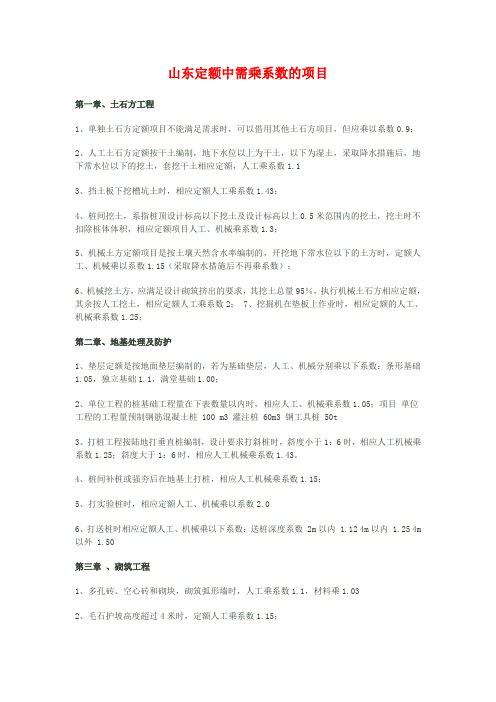

山东定额中需乘系数的项目第一章、土石方工程1、单独土石方定额项目不能满足需求时,可以借用其他土石方项目,但应乘以系数0.9;2、人工土石方定额按干土编制,地下水位以上为干土,以下为湿土,采取降水措施后,地下常水位以下的挖土,套挖干土相应定额,人工乘系数1.13、挡土板下挖槽坑土时,相应定额人工乘系数1.43;4、桩间挖土,系指桩顶设计标高以下挖土及设计标高以上0.5米范围内的挖土,挖土时不扣除桩体体积,相应定额项目人工、机械乘系数1.3;5、机械土方定额项目是按土壤天然含水率编制的,开挖地下常水位以下的土方时,定额人工、机械乘以系数1.15(采取降水措施后不再乘系数);6、机械挖土方,应满足设计砌筑挤出的要求,其挖土总量95%,执行机械土石方相应定额,其余按人工挖土,相应定额人工乘系数2;7、挖掘机在垫板上作业时,相应定额的人工、机械乘系数1.25;第二章、地基处理及防护1、垫层定额是按地面垫层编制的,若为基础垫层,人工、机械分别乘以下系数:条形基础1.05,独立基础1.1,满堂基础1.00;2、单位工程的桩基础工程量在下表数量以内时,相应人工、机械乘系数1.05;项目单位工程的工程量预制钢筋混凝土桩 100 m3 灌注桩 60m3 钢工具桩 50t3、打桩工程按陆地打垂直桩编制,设计要求打斜桩时,斜度小于1:6时,相应人工机械乘系数1.25;斜度大于1:6时,相应人工机械乘系数1.43。
4、桩间补桩或强夯后在地基上打桩,相应人工机械乘系数1.15;5、打实验桩时,相应定额人工、机械乘以系数2.06、打送桩时相应定额人工、机械乘以下系数:送桩深度系数 2m以内 1.12 4m以内 1.25 4m 以外 1.50第三章、砌筑工程1、多孔砖、空心砖和砌块,砌筑弧形墙时,人工乘系数1.1,材料乘1.032、毛石护坡高度超过4米时,定额人工乘系数1.15;3、砌筑弧形基础、墙时,人工乘系数1.1;第四章、钢筋及砼工程1、下表所列构件,其钢筋可按表内系数调整人工、机械用量项目预制构件钢筋现浇构件钢筋系数范围拱梯形屋架托架梁小型构件构筑物人工机械系数 1.16 1.05 2 1.25第五章、门窗及木结构工程1、木材、木种均以一二类为准,如采用三四类,制作人工、机械乘1.3;安装人工、机械乘1.35。

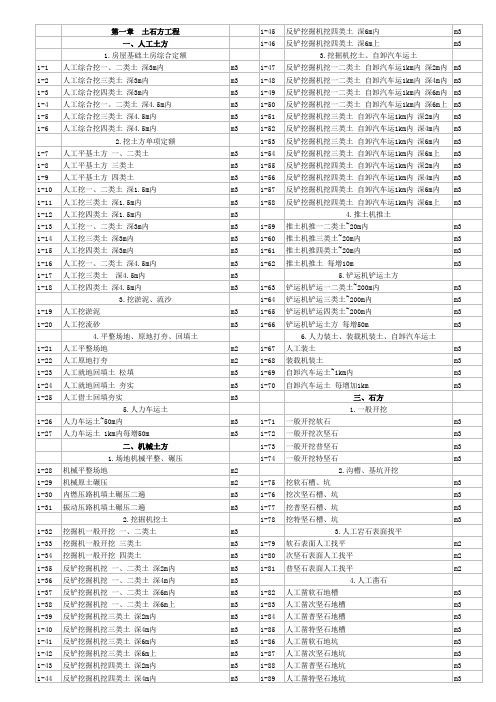

目录A.1 土(石)方工程 (1)说明 (1)工程量计算规则 (5)A.2 桩与地基基础工程 (8)说明 (8)工程量计算规则 (11)A.3砌筑工程 (14)说明 (14)工程量计算规则 (15)A.4混凝土及钢筋混凝土工程 (18)说明 (18)工程量计算规则 (21)A.5 厂库房大门、特种门及木结构工程 (27)说明 (27)工程量计算规则 (28)A.6 金属结构工程 (29)说明 (29)工程量计算规则 (30)A.7 屋面及防水工程 (31)说明 (31)工程量计算规则 (32)A.8 防腐、隔热、保温工程 (33)说明 (33)工程量计算规则 (34)A.9 建筑物拆除工程 (34)说明 (35)工程量计算规则 (35)A.10 支撑工程 (36)说明 (36)工程量计算规则 (36)A.11 降排水工程 (37)说明 (37)工程量计算规则 (37)A.12 模板工程 (38)说明 (38)工程量计算规则 (39)A.13 脚手架工程 (41)说明 (41)工程量计算规则 (43)A.14 建筑物垂直运输 (46)说明 (46)工程量计算规则 (47)A.15 建筑材料二次运输 (48)说明 (48)A.16 “绿色建筑”消耗量子目(施行) (48)编制说明 (49)A.17 节能门窗、幕墙工程(试行) (49)说明 (49)深圳市2003建筑工程定额说明及计算规则A.1 土(石)方工程说明一、本章包括土方工程、石方工程、平整场地、回填土、打夯、碾压等土石方项目;适用于建筑工程中的土石方工程。
二、计算土石方工程量前,应确定下列各项资料:1.土壤及岩石类别的确定。
土石方工程土壤及岩石类别的划分,依工程勘测资料与“土壤及岩石(普氏)分类表”对照后确定(见表1-1)。
土壤及岩石(普氏)分类表表1-1续上表注:土壤、岩石分类详见上表。
表列Ⅰ、Ⅱ类为项目中一、二类土壤(普通土);Ⅲ类为项目中三类土壤(坚土);Ⅳ类为项目中四类土壤(砂砾坚土);Ⅴ类为项目中松石(五类土);Ⅵ--Ⅷ类为项目中次坚石(六类土);Ⅸ--Ⅹ类为项目中普坚石(七类土);Ⅺ--ⅩⅥ为项目中特坚石(八类土)。
