地基处理专项方案监理审核指南
- 格式:doc
- 大小:89.00 KB
- 文档页数:15
地基处理监理实施细则地基处理是建筑工程施工的重要环节之一,对于保证工程的稳定性和安全性具有重要意义。
地基处理的监理工作是确保施工过程中地基处理质量的关键环节,本文将针对地基处理监理实施细则进行详细阐述,以期提高地基处理监理工作的效果。
一、地基处理监理工作的准备阶段:1.编制监理计划:明确地基处理监理的目标和范围,确定监理人员的职责和任务,制定监理工作计划,明确监理的时间节点和工作进展。
2.地基处理施工方案审查:对地基处理施工方案进行审查,审查内容包括地基处理的合理性、施工方法的可行性、安全性等方面,对不符合要求的地基处理方案,应及时提出合理化建议或要求施工单位作出修改。
3.监理技术人员配备:组建专业的地基处理监理团队,确保人员具有相应的专业背景和经验,保证监理工作的质量和效果。
二、地基处理施工监理工作原则:1.质量第一原则:地基处理的施工质量必须得到保证,监理人员应密切关注各项施工指标的达标情况,发现问题及时处理,并确保施工单位及时整改。
2.安全第一原则:地基处理工程是一个复杂而危险的施工过程,监理人员要加强安全意识,确保施工过程中的安全措施到位,并指导施工单位做好安全防护工作。
3.合理性原则:监理人员要审查施工单位提交的相关文件和图纸,对不合理的施工方案提出修改意见,确保地基处理工程的合理性。
三、地基处理监理工作具体要求:1.监理人员应按照规范要求对施工现场进行巡查,特别关注重要工序和关键节点,及时记录施工情况并提出合理化建议。
2.监理人员应参与施工单位组织的工作会议,了解工程进展情况,及时解决存在的问题并协助施工单位做好各项施工准备工作。
3.监理人员应定期进行进度检查,确保施工进度的合理和符合要求,如发现问题及时通知施工单位进行整改。
4.监理人员应对施工单位的人员进行技术培训,提高施工单位的技术水平和业务能力,确保施工工序的合格性。
5.监理人员应及时审核施工单位的施工记录和相关文件,检查工程材料的质量和数量,确保符合设计要求和规范要求。
在工程建设过程中,监理专项方案审查是确保施工质量和安全的重要环节。
以下是对监理专项方案审查程序的具体阐述:一、审查准备阶段1. 监理单位接到施工单位提交的专项方案后,应组织相关人员对方案进行初步了解,确保方案内容完整、符合相关规定。
2. 监理单位应根据审查要求,对专项方案进行分类,如安全施工方案、环境保护方案、质量保证方案等。
3. 监理单位应确定审查时间,并提前通知施工单位和相关单位。
二、审查实施阶段1. 审查组成立:监理单位应组织相关人员成立审查组,审查组成员应具备相关专业知识和实践经验。
2. 审查内容:审查组对专项方案进行审查,主要包括以下内容:(1)方案编制依据:审查方案是否依据国家法律法规、行业标准、规范、设计文件和施工组织设计等编制。
(2)方案内容完整性:审查方案内容是否全面,包括工程概况、施工计划、施工工艺技术、安全保证措施、环境保护措施等。
(3)方案可行性:审查方案中的施工工艺技术、施工方法、操作要求、检查要求等是否合理可行。
(4)方案针对性:审查方案是否针对工程特点和施工难点,确保方案具有针对性。
(5)方案合规性:审查方案是否符合国家法律法规、行业标准、规范、设计文件和施工组织设计等要求。
3. 审查意见反馈:审查组对审查中发现的问题,应及时向施工单位提出,并要求施工单位进行修改和完善。
4. 审查结果:审查组对专项方案进行综合评价,形成审查意见,报送监理单位。
三、审查结果处理阶段1. 监理单位对审查意见进行审核,确认审查意见的准确性。
2. 监理单位将审查意见反馈给施工单位,要求施工单位按照审查意见进行修改和完善。
3. 施工单位根据审查意见修改完善专项方案后,再次报送监理单位审查。
4. 审查合格后,监理单位将审查意见报送建设单位,并通知施工单位。
四、审查总结阶段1. 监理单位对审查过程中发现的问题进行总结,提出改进措施。
2. 监理单位将审查总结报告报送建设单位,并作为工程档案资料存档。
地基处理监理细则(通用版)一、引言本文档旨在制定地基处理的监理细则,以确保工程的顺利进行和质量的保证。
二、监理责任1. 监理人员应根据施工图纸和相关规范,对地基处理的过程进行全程监督和管理。
2. 监理人员应制定监理计划,明确监理任务和各阶段的监理要求。
3. 监理人员应及时发现和处理地基处理过程中出现的问题,并提出相应的解决方案。
4. 监理人员应定期进行巡视和检查地基处理的质量,并记录监理情况和问题。
三、地基处理的要求1. 地基处理前,应对地质环境进行详细调查和评估,并制定相应的地基处理方案。
2. 地基处理应符合相关法律法规和技术规范的要求。
3. 地基处理应确保地基的稳定性和承载能力,以满足工程的要求。
4. 地基处理过程中应遵守环境保护和安全生产的要求,采取必要的防护措施。
5. 地基处理的材料和设备应符合质量要求,并经过有效的检测和验收。
四、监理流程1. 施工前准备:- 检查地基处理方案和相关材料的准备情况;- 确认施工人员的资质和技术要求;- 检查施工设备和施工条件的准备情况。
2. 施工进行中:- 监督施工人员按照地基处理方案进行作业;- 检查地基处理的质量和进度,及时发现和纠正问题;- 监督施工人员使用合适的材料和设备,确保质量和安全。
3. 施工结束后:- 检查地基处理的成果和质量,核实是否符合规范要求;- 编制地基处理监理报告,并向相关单位提出建议。
五、监理记录和报告1. 监理人员应详细记录地基处理过程中的监理情况和问题。
2. 监理人员应及时编制监理报告,汇总监理情况和问题,并提出相应的整改意见。
3. 监理报告应及时提交给相关单位,并保留备案。
六、后续措施1. 监理人员应跟踪和评估地基处理的效果,及时处理问题和纠正不足。
2. 监理人员应协助相关单位进行验收和结算工作,确保地基处理工程的顺利结束。
以上为地基处理监理细则(通用版),希望能够在工程实施中起到指导和监督的作用,确保工程的质量和安全。

一、审查范围监理机构审查的专项方案主要包括以下内容:1. 施工组织设计:审查施工组织设计是否符合工程实际情况,包括施工进度、质量、安全、环境保护等方面的措施。
2. 分部分项工程施工方案:审查各分部分项工程施工方案是否合理、可行,确保施工质量、安全和环境保护。
3. 专项施工方案:审查专项施工方案,如深基坑开挖、高大模板支撑系统、脚手架、起重机械安装与拆卸等,确保施工安全。
4. 安全生产类施工方案:审查安全生产类施工方案,如施工现场临时用电、火灾预防、高空作业等,确保施工安全。
5. 质量安全问题处理方案:审查质量安全问题处理方案,确保质量问题得到及时、有效解决。
二、审查程序1. 收集资料:监理机构应收集施工单位提交的专项方案,包括方案编制依据、施工图纸、技术规范、工程实际情况等。
2. 初步审查:监理机构对专项方案进行初步审查,主要包括方案内容是否完整、合理,施工技术方法是否可行,安全措施是否到位等。
3. 专家评审:对于技术复杂、施工难度大的专项方案,监理机构可组织专家进行评审,确保方案的科学性和可行性。
4. 审查意见反馈:监理机构将审查意见反馈给施工单位,要求施工单位根据意见进行修改完善。
5. 审批:监理机构审批通过后,将专项方案报送业主或相关部门备案。
三、审查要求1. 符合法律法规:专项方案应符合国家有关法律法规、技术规范和标准。
2. 科学合理:专项方案应结合工程实际情况,科学合理地制定施工技术措施、质量保证措施、安全措施和环境保护措施。
3. 可操作性强:专项方案应具有可操作性,确保施工过程中能够顺利实施。
4. 安全可靠:专项方案应充分考虑施工安全,确保施工过程中不发生安全事故。
5. 环保达标:专项方案应遵守环境保护法律法规,确保施工过程中不造成环境污染。
总之,监理机构审查专项方案是确保工程建设质量和安全的重要环节。
监理机构应严格按照审查程序和要求,对专项方案进行全面审查,确保工程建设顺利进行。
监理审查施工组织设计或专项施工方案要点国务院于 2003 年 11 月 12 日针对建筑行业颁布了《建设工程安全生产管理条例》以下简称《条例》并于 2004 年 2 月 1 日起正式实施。
《条例》中第十四条明确规定了“工程监理单位应当审查施工组织设计中的安全技术措施或专项施工方案是否符合工程建设强制性标准”并在第五十七条明确了相应的法律责任。
为认真贯彻《条例》、指导和督促监理单位落实安全生产监理责任,做好建设工程安全生产的监理工作,切实加强建设工程的安全管理,建设部于 2006 年 10 月 16 日又下发了《关于落实建设工程安全生产监理责任的若干意见》 (以下简称《意见》,在第一、 (一) 3 条进一步细化明确了监理审查施工单位编制的施工组织设计中安全技术措施和危险性较大的分部分项工程专项施工方案是否符合强制性标准的主要内容,这是落实安全生产监理责任、加强建设工程安全管理,做好安全监理事前控制,体现“安全第一、预防为主”方针和“以人为本”科学发展观的一项重要保证措施。
本文就依据“意见”中要求审查的主要内容结合实际工作作予表述。
1、安全技术措施是安全生产活动的保障(1)施工组织设计中的安全技术措施或专项施工方案是施工单位保证安全施工的纲领性和操作性文件。
由于建筑工程项目具有特点不同、复杂程度不同、施工阶段不同、露天高空及作业环境不同等特点,所采取的技术措施和参与人员不同,所以要求编制的施工组织设计或专项施工方案要有针对性,要针对不同工程的特点,分析可能出现不安全的因素,制定相应的安全技术措施,采取有效的防范对策,以严密的计划组织来保障安全施工,确保安全生产目标的实现。
(2)要做好对安全技术措施或专项施工方案的审查工作。
监理人员首先要从思想上加强安全管理意识,提高履行安全监理职责重要性的认识,在专业上要掌握一定的安全管理知识和安全技术内容,要有一定的专业工作经验,要熟悉安全生产相关的法律、法规、规范、标准及强制性条文,才能做好对安全技术措施或专项施工方案的审查工作,才能发现和判别其是否符合强制性标准,是否有针对性,是否对安全生产有保证。

地基处理工程监理细则一、前言地基处理工程监理是地基处理工程的管理和监督工作,旨在确保地基处理工程质量,保障工程的安全和可靠性。
本细则旨在规范地基处理工程的监理工作,并提供相应的指导和要求。
二、施工前期准备1. 进行土层勘察和测试,确定地基处理方案所需的参数和指标。
2. 根据勘察结果,制定地基处理方案,并提交给业主和设计单位进行审批。
3. 负责编制监理工作计划,明确监理人员的职责和工作内容。
4. 确保施工单位已获得相关的工程资质和许可证,并进行必要的合同签订。
三、施工过程监理1. 监督地基处理施工单位的施工进度和质量,确保按照设计方案和施工规范进行施工。
2. 对施工过程中的关键节点和重要工序进行监控和检查,并记录相关数据和信息。
3. 检查施工现场是否符合安全规范,如是否设置警示标志、施工人员是否佩戴个人防护装备等。
4. 抽查施工单位的材料使用情况和设备维护保养情况,确保符合要求。
5. 解决施工过程中的问题和纠纷,并及时向业主和设计单位汇报。
四、质量控制1. 监督地基处理质量的验收工作,包括土质实验和地基工程质量检测。
2. 对土方开挖、填筑、压实等关键工序进行抽查和检验,确保符合设计要求和规范。
3. 对地基处理工程的施工记录、质量报告和材料验收报告进行审查和归档。
4. 协调相关专业人员进行必要的土层分析和试验,以评估地基处理的效果和可行性。
5. 在施工完成后进行验收工作,出具地基处理施工质量报告,并提交给业主和设计单位。
五、监理报告和总结1. 定期编制监理报告,对地基处理工程的施工进度、质量和安全进行描述和评价。
2. 对施工中存在的问题和风险提出改进建议,并对施工单位的整改情况进行跟踪和评估。
3. 编写地基处理工程监理总结报告,总结监理工作的经验和教训,并提出改进意见。
4. 协助业主和设计单位对地基处理工程进行评价,并参与相关技术交流和经验分享。
六、监理责任1. 地基处理工程监理人员应具有相关的技术资质和经验,熟悉相关法律法规和行业标准。

地基处理监理细则1. 前言地基处理在建筑工程中占有举足轻重的地位,而地基处理监理则是确保地基处理质量和进度的关键。
本文将基于经验和实践指南,详细介绍地基处理监理的细则和注意事项。
2. 监理内容地基处理监理包括如下内容:•地基处理方案审核:地基处理方法、设计方案和计算书的审核•地基处理材料、设备检查:地基处理所需材料和设备的检查•地基处理过程监理:地基处理过程中的检查和监督,包括地基处理的质量和进度•地基处理验收:地基处理验收前的检查,包括材料、设备、工艺、施工质量的检查以及地基调查资料的查阅3. 监理原则地基处理监理应遵循如下几个原则:•独立性原则:监理人员应与施工方、设计方等独立分开,并有权拒绝不合理的要求。
•公正性原则:监理人员应客观、公正地执行监理任务,不得与承包商发生利益关系。
•专业性原则:监理人员应具备一定的专业技能和知识,向业主和承包商提供有力的技术支持和建议。
•保密性原则:未经业主同意,监理人员不得向其他人泄露业主的资料和隐私。
4. 监理工作流程地基处理监理的工作流程一般分为如下几个阶段:4.1 设计阶段•审查地基处理方案、设计方案和计算书。
•制定监理计划和工作方案,明确工作内容、时间节点、监理要求等。
4.2 施工前期•检查地基处理设备配备情况,确认是否符合规定;•检查地基处理材料检测合格证,确认质量是否符合要求。
4.3 施工过程•监督和检查地基处理作业质量;•控制采用的地基处理方法、设备、材料、技术质量和进度;•对施工方法、工艺、质量等方面提出意见和建议,指导施工。
4.4 施工后期•对已完成地基处理进行质量检查;•验收地基处理工作,满足验收标准后,出具工程质量鉴定书;•形成相关监理文件,建立监理档案。
5. 注意事项在地基处理监理过程中,需要注意如下几个方面:•预防地基处理中的风险,及时发现和纠正问题;•严格执行地基处理施工和监理规程和要求;•及时反馈和处理问题,以保证工程按照要求完成;•确保施工方依法依规参加施工和监理工作,维护监理独立性和公正性。

地基处理监理细则**地基处理监理细则**一、前言本《地基处理监理细则》旨在明确和规范地基处理工程中的监理工作内容、程序、方法以及质量控制要求,确保地基处理工程的质量与安全,满足设计要求及国家相关法律法规的规定。
二、监理目标与原则1. 监理目标:全面、准确、及时地对地基处理全过程进行监督与管理,确保施工过程严格按照设计文件、施工方案和相关技术规范进行,防止因地基处理不当引发的安全隐患和质量问题。
2. 监理原则:坚持“公正、公平、公开”的原则,以科学严谨的态度,严格遵循“预防为主,防治结合”的方针,对地基处理的每一个环节进行细致入微的监理。
三、监理内容与程序1. 施工准备阶段:审核施工单位的地基处理施工组织设计、专项施工方案和技术措施,确认其符合设计要求和相关规范;检查施工现场的地基条件、机械设备、材料等是否满足施工需求。
2. 施工实施阶段:- 现场巡视:定期或不定期对地基处理施工过程进行现场监督,包括但不限于地基开挖、换填、加固、排水、检测等各环节。
- 质量控制:对施工过程中的关键部位、关键工序进行严格把控,如土方回填密实度、桩基础承载力测试、地基处理后的沉降观测等,发现问题立即要求整改。
- 安全生产:督促施工单位严格执行安全生产规章制度,对安全隐患进行排查并及时消除。
3. 工程验收阶段:参与地基处理工程的中间验收和竣工验收,对照设计图纸和相关标准进行核查,确保工程质量达到预定标准。
四、监理措施1. 采用量化管理方式,制定详细的监理计划和检查表格,明确各项监理工作的执行标准和时间节点。
2. 利用现代化信息技术手段,如BIM技术、无人机巡检等,提高监理工作的效率和准确性。
3. 建立完善的沟通协调机制,保持与设计单位、施工单位、检测单位的有效沟通,共同解决施工过程中出现的问题。
五、总结地基处理是建筑工程的基础,其质量直接影响到整个建筑的安全性和耐久性。
因此,我们作为监理单位必须秉持高度的责任心和专业素养,严格执行本细则,为建设工程提供坚实稳固的地基保障。

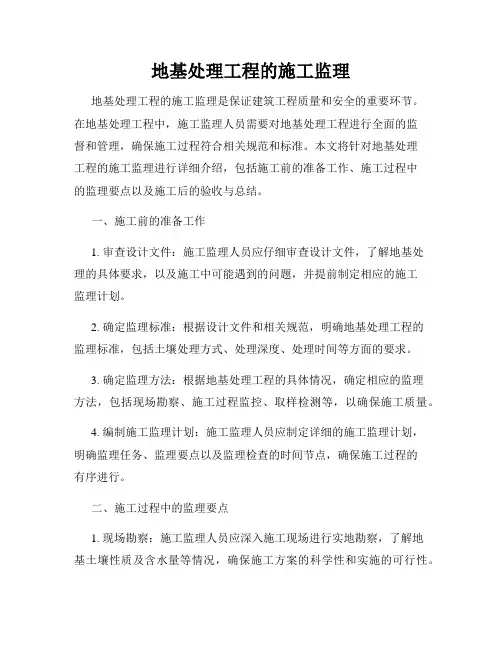

地基处理工程的施工监理地基处理工程的施工监理是保证建筑工程质量和安全的重要环节。
在地基处理工程中,施工监理人员需要对地基处理工程进行全面的监督和管理,确保施工过程符合相关规范和标准。
本文将针对地基处理工程的施工监理进行详细介绍,包括施工前的准备工作、施工过程中的监理要点以及施工后的验收与总结。
一、施工前的准备工作1. 审查设计文件:施工监理人员应仔细审查设计文件,了解地基处理的具体要求,以及施工中可能遇到的问题,并提前制定相应的施工监理计划。
2. 确定监理标准:根据设计文件和相关规范,明确地基处理工程的监理标准,包括土壤处理方式、处理深度、处理时间等方面的要求。
3. 确定监理方法:根据地基处理工程的具体情况,确定相应的监理方法,包括现场勘察、施工过程监控、取样检测等,以确保施工质量。
4. 编制施工监理计划:施工监理人员应制定详细的施工监理计划,明确监理任务、监理要点以及监理检查的时间节点,确保施工过程的有序进行。
二、施工过程中的监理要点1. 现场勘察:施工监理人员应深入施工现场进行实地勘察,了解地基土壤性质及含水量等情况,确保施工方案的科学性和实施的可行性。
2. 施工工艺:监理人员应对施工过程中的各道工序进行监控,确保施工工艺的正确执行,包括土壤处理方法、加固材料的使用等。
3. 施工质量:监理人员应对施工质量进行全面监督,包括土壤处理的均匀性、加固材料是否符合规范要求等方面的检查。
4. 安全管理:施工监理人员应关注施工现场的安全问题,制定并推行相应的安全管理措施,确保施工过程的安全性。
5. 问题处理:在施工过程中,监理人员应及时发现并处理施工中存在的问题,确保及时解决,避免影响整个工程的质量和进度。
三、施工后的验收与总结1. 施工验收:施工完成后,监理人员应对地基处理工程进行全面验收,包括处理效果的检查、施工记录的审查等,确保施工符合设计要求和标准规范。
2. 编制施工总结报告:施工监理人员应根据实际施工情况,编制详细的施工总结报告,总结地基处理工程的经验和教训,为今后类似工程的施工提供参考。
专项施工方案监理审查流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!专项施工方案监理审查流程一、方案接收阶段。
监理单位首先接收施工单位提交的专项施工方案。
地基处理专项方案审核指南编制:审核:批准:xx公司x年x月地基处理专项方案审核指南1 适用范围本指南适用于房屋、储罐等工程的地基处理工程。
2 审查依据2.1 法律、法规、标准规范及相关资料2.1.1GB50025-2004湿陷性黄土地区建筑规范2.1.2GB/T50123-1999土工试验方法标准2.1.3GB50202-2002建筑地基基础工程施工质量验收规范2.1.4GB/T 50319-2013 建设工程监理规范2.1.5GB 50484-2008 石油化工建设工程施工安全技术规范2.1.6 GB/T 50502-2009 建筑施工组织设计规范2.1.7SH/T 3068-2007石油化工企业钢储罐地基与基础设计规范2.1.8 JGJ33-2012 建筑机械使用安全技术规程2.1.9 JGJ79-2012 建筑地基处理规范2.1.10JGJ 146-2004建筑施工现场环境与卫生标准2.1.11Q/CNPC 124.4-2006石油企业现场安全检查规范.第4部分:油田建设2.1.12 CECS279-2010 强夯地基处理技术规程2.1.13 《危险性较大的分部分项工程安全管理办法》建质[2009]87号2.1.14设计文件(包括设计总说明、施工图、图纸会审纪要、设计交底文件及设计变更文件等)2.1.15已审查批准的施工组织设计2.1.16 其它相关文件资料(如现场资料,地方政府部门的规定、文件等)2.2法律、法规、标准规范等所涉及到的强制性条文(款)2.2.1《湿陷性黄土地区建筑规范》GB50025-2004:第4.1.7、6.11条。
2.2.2《建筑地基基础工程施工质量验收规范》GB 50202-2002:第4.1.5、7.1.3、7.1.4条。
2.2.3《石油化工建设工程施工安全技术规范》GB 50484-2008第3.1.2、3.1.7、3.2.8、3.2.12、7.3.4(2、4、5)条(款)。
2.2.4《建筑机械使用安全技术规程》(JGJ33-2012)第2.0.1、2.0.2、2.0.3、2.0.21、5.1.4、5.1.10、5.13.7条。
2.2.5《建筑地基处理规范》JGJ79-2012:第3.0.5、6.2.5、6.3.2、6.3.10、6.3.13条。
2.2.6《建筑施工现场环境与卫生标准》JGJ 146-2004:第2.0.2、3.1.1、3.1.7条。
3 审查前的准备3.1 熟悉设计文件,领会设计意图,明确工程内容,了解工程的特点和施工中的难、重点。
3.2 了解施工条件和有关工程资料,如现场“三通一平”的施工条件,该地区的地形、地貌、水文、地质等条件,施工单位的技术、设备、加工条件水平、人员素质等。
3.3 了解总施工组织设计的内容,熟悉现行相关的标准规范等。
4 审查程序4.1 程序性审查4.2 完整性审查4.3 符合性与针对性审查4.4 提出审查结论4.4.1不符合要求1 专业监理工程师逐项具体列出不符合项及相关要求,签写审查意见。
2 总监理工程师逐项校核不符合项的准确性,并依据专业监理工程师审查意见及个人评判,签发书面意见,要求整改后重新报审。
4.4.2符合要求1 专业监理工程师按程序性、完整性、符合性与针对性审查要求,简要列出关键的审查意见。
2总监理工程师逐项校核审查意见,并依据专业监理工程师审查意见及个人评判,签发书面意见,同意按该方案组织实施(并请建设单位审批)。
5审查内容及要点5.1 程序性审查5.1.1审查施工方案编制和审批是否满足《建筑施工组织设计规范》(GB/T 50502-2009)第3.0.5条的相关规定。
当施工内容在《危险性较大的分部分项工程安全管理办法》建质[2009]87号规定的情况时,方案的编制、审批程序还应符合该规定第五、六、八、九条等相关规定。
1 工作内容不含在[2009]87号规定的情况时:地基处理专项方案由单位或项目专业技术人员编制、专业技术负责人审核,单位或项目的技术负责人(总工程师)批准。
2工作内容含在[2009]87号规定的情况时:专项方案由单位或项目专业技术、安全、质量人员编制。
建筑工程实行施工总承包的,专项方案应当由施工总承包单位组织编制。
实行分包的,其专项方案可由专业承包单位组织编制。
专项方案应当由施工单位技术部门组织本单位施工技术、安全、质量等部门的专业技术人员进行审核。
经审核合格的,由施工单位技术负责人签字。
实行施工总承包的,专项方案应当由总承包单位技术负责人及相关专业承包单位技术负责人签字。
当施工内容在“超过一定规模的危险性较大的分部分项工程”范围时,专项方案应当由施工单位组织召开专家论证会。
实行施工总承包的,由施工总承包单位组织召开专家论证会。
5.1.2 编制、审核、批准人员必须签字齐全,不得代签,如审批程序不符合要求,施工单位整改后重新报审。
5.1.3 若专项施工方案需经专家论证审查的,应审查是否履行论证程序,并按论证报告修改专项方案,不符合程序的应予以退回。
5.1.4 如果该工程属于专业分包,该方案必须经过总承包单位审批后再上报。
5.2 完整性审查5.2.1方案应包括下列主要内容,且不限于下列内容,编写章节与顺序应结合工程实际:1编制依据;2工程概况;3施工部署;4施工进度计划;5施工准备与资源配置计划;6施工方法及工艺要求;7施工技术、质量措施;8施工安全环保措施;9施工现场平面布置图。
5.2.2 缺少上述3、4、5、6、7、8等项内容的任何一项为重大缺项,或方案针对性差,不能指导施工的,要求施工单位修改后重新报审。
5.3 符合性与针对性审查5.3.1符合性审查主要审查以下方面:1 审查专项施工方案是否符合安全生产法律、法规、规范,工程建设强制性标准及工程所在地方有关安全生产的规定,必要时附有安全验算结果。
2 须经专家论证审查的项目,应附有专家论证的书面报告。
3 安全专项施工方案还应有紧急救援措施等应急救援预案。
4 配备的安全员必须符合资格要求。
5.3.2针对性审查主要审查以下方面:1审查施工工艺及方法是否满足设计、规范及工程实际的要求。
2 工程特点是否在质量、安全、环保措施中得到体现。
3 引用规范采用数据的科学性、合理性;计算书及图表是否与实际情况相符。
4 施工进度能否满足总工期要求,劳动力、设备、材料等计划能否满足施工合同的要求。
5 施工中的风险是否识别准确、全面,采取的安全保证措施能否保证施工安全。
6施工现场平面布置是否科学、合理,是否安全等。
5.4 压实地基方案内容的审核要点5.4.1编制依据审查的主要内容为:1 标准是否为有效版本的标准,采用的标准是否和设计图纸要求的标准相一致。
2 采用的设计图纸是否经过会审。
3 采用的法律、条例是否有效。
5.4.2工程概况。
审查与地基处理相关内容的表述是否全面。
主要工程包括工程的内容、工作量、工程所在地的地质、地貌、水文、气候等条件等。
5.4.3施工部署。
审查组织机构是否健全,是否满足施工项目质量、安全管理体系的要求;人员的资质是否满足标准规范和施工的要求,人员职责是否明确等。
5.4.4施工进度计划。
审查进度计划能否满足总工期的要求。
5.4.5施工准备与资源配置计划。
审查施工准备工作和所提出的各项计划能否满足施工合同要求和工程质量、安全、进度要求。
5.4.6 施工方法及工艺要求主要审查以下内容:1 审查施工方法的选择是否合理:该方法适用于大面积的填土处理,处理范围必须为地下水位以上的填土。
2 施工工艺控制应审查:1)应根据使用要求、邻近结构类型和地质条件确定允许加载量和范围,并按设计要求均衡分步施加,避免大量快速集中填土。
2)填料前,应清除填土层底面以下的耕土、植被或软弱土层等。
3)压实填土施工过程中,应采取防雨、防冻措施,防止填料(粉质黏土、粉土)受雨水淋湿或冻结。
4)性质不同的填料,应采取水平分层、分段填筑,并分层压实;同一水平层,应采用同一填料,不得混合填筑;填方分段施工时,接头部位如不能交替填筑,应按1:1坡度分层留台阶;如能交替填筑,则应分层相互交替搭接,搭接长度不小于2m;压实填土的施工缝,各层应错开搭接,在施工缝的搭接处,应适当增加压实遍数;边角及转弯区域应采取其他措施压实,以达到设计标准。
5)压实的厚度控制。
无论是采用碾压法还是振动压实法施工时,应根据压实机械的压实性能,地基土性质、密实度、压实系数和施工含水量等,并结合现场试验确定碾压分层厚度、碾压遍数、碾压范围和有效加固深度等施工参数。
如果无当地成熟的施工参数,在进行试验段时,可参考表5.4.6进行初步确定。
表5.4.6填土每层铺填厚度及压实遍数6)基槽内压实时,应先压实基槽两边,再压实中间。
7)冲击碾压法施工的冲击碾压宽度不宜小于6m,工作面较窄时,需设置转弯车道,冲压最短直线距离不宜少于100m,冲压边角及转弯区域应采用其他措施压实;施工时,地下水位应降低到碾压面以下1.5m。
8)施工过程中,应避免扰动填上下卧的淤泥或淤泥质土层。
压实填土施工结束检验合格后,应及时进行基础施工。
5.4.7施工技术、质量措施应审查以下内容:1 审查质量组织管理机构及其相应的试验室和试验人员满足相关要求。
2 审查质量检验计划,重点审查原材料检查、标准击实试验、压实度检测、地基承载力验收检验等检查项目的时间、频率、方法是否符合规范要求。
1)原材料检查、标准击实试验应在施工前完成,每一批材料不得少于一次,当填料性质发生变化时,要求重做。
2)压实度检测要求在施工过程中进行,检测频率及方法应符合JGJ79-2012第6.2.4条文规定。
3)地基承载力试验应在该工程填筑完成后进行,检测频率及方法应符合GB 50202-2002第4.1.5条文规定。
3 质量预防及纠正措施的是否满足施工要求,是否具有针对性,具体应体现在以下方面:1)回填材料性质、粒径、含水量的控制;2)分层回填摊铺厚度与压实设备的配套性控制;3)碾压方法、速度及遍数的控制;4)边角或常规碾压设备碾压不到地方的质量控制的有效性和合理性;5) 碾压过程中出现翻浆、回弹现象的处理及预防措施的可行性;6)季节性施工措施的合理性、针对性,如冬季施工措施、雨季施工措施等。
4质量“三检制”的落实人员是否在质量组织管理机构中充分体现,要求的检查记录是否完整。
5 符合质量控制的强制性条文规定。
1)压实地基的施工质量检验应分层进行。
每完成一道工序,应按设计要求进行验收,未经验收或验收不合格时,不得进行下一道工序施工(依据JGJ79-2012第6.2.5条文规定)。
2)地基强度或承载力必须达到设计要求的标准。
检验数量,每单位工程不应少于3点,1000m2以上工程,每100m2至少应有1点,3000m2以上工程,每300m2至少应有1点。
