桥梁施工进度计划(比较详细)
- 格式:doc
- 大小:116.50 KB
- 文档页数:5
桥梁施工项目策划书3篇篇一桥梁施工项目策划书一、项目概述1. 项目名称:[桥梁名称]施工项目2. 项目背景:随着城市交通需求的不断增长,需要建设一座新的桥梁来缓解交通压力。
3. 项目目标:确保桥梁的施工质量和安全,按时完成项目,并满足相关法规和标准的要求。
二、项目管理1. 组织结构:成立项目经理部,明确各部门和人员的职责和权限。
2. 项目计划:制定详细的施工进度计划,包括各项工作的开始和结束时间,以及关键节点的时间安排。
3. 质量管理:建立质量管理体系,制定质量控制计划,对施工过程进行监控和评估。
4. 安全管理:制定安全管理计划,加强安全教育和培训,确保施工现场的安全。
5. 成本管理:制定成本控制计划,对项目成本进行监控和管理,确保项目在预算范围内完成。
三、施工技术方案1. 基础工程:根据地质条件选择合适的基础形式,如钻孔灌注桩、扩大基础等。
2. 下部结构:根据桥梁的跨度和荷载选择合适的下部结构形式,如桥墩、桥台等。
3. 上部结构:根据桥梁的结构形式选择合适的上部结构形式,如钢梁、混凝土梁等。
4. 桥面系:包括桥面铺装、伸缩缝、排水系统等,应满足耐久性和舒适性的要求。
5. 施工工艺:制定详细的施工工艺,包括钢筋加工、混凝土浇筑、钢结构安装等。
四、资源需求计划1. 劳动力:根据施工进度计划和工作量,计算所需的劳动力数量,并进行合理配置。
2. 材料:根据施工图纸和工程量清单,计算所需的材料数量,并进行采购和储备。
3. 机械设备:根据施工工艺和工作量,选择合适的机械设备,并进行租赁或购置。
4. 资金:编制项目资金使用计划,确保项目资金的及时到位和合理使用。
五、质量保证措施1. 原材料检验:对进场的钢材、水泥、砂石等原材料进行检验,确保质量符合要求。
2. 施工过程控制:对施工过程进行监控和检查,确保施工质量符合设计和规范要求。
3. 质量检验和评定:按照相关标准和规范进行质量检验和评定,确保工程质量合格。
桥梁工程施工进度计划表项目概述本文档为桥梁工程施工进度计划表,旨在规划和安排桥梁工程的施工进度,以确保项目按时完成。
项目信息- 项目名称:桥梁工程- 项目地点:[地点]- 施工单位:[施工单位]- 完工日期:[日期]工作分解结构(WBS)以下是桥梁工程的工作分解结构:1. 预备工作阶段- 做好项目准备工作,包括选址、勘察等。
- 确定施工方案和技术要求。
2. 基础施工阶段- 进行土方开挖和基础浇筑。
- 安装钢筋和预埋件。
- 进行地基处理和土石方工程。
3. 桥面施工阶段- 施工桥梁主体。
- 安装桥墩、桥面板等。
- 进行防水、护栏和道路标线等工作。
4. 验收和完工阶段- 进行施工质量验收。
- 完善工程,清理现场。
- 完成施工文件和报告。
施工进度计划以下是桥梁工程的施工进度计划:进度监控和调整在施工过程中,需要密切监控进度,并根据实际情况进行调整。
以下是监控和调整策略:1. 每日检查施工进展情况,并与施工人员进行沟通。
2. 定期召开进度评审会议,对进展进行全面评估。
3. 如有需要,根据实际情况更新施工进度计划。
风险管理在进行桥梁工程施工时,需要考虑风险并采取相应的措施进行管理。
以下是一些常见的风险和应对措施:1. 天气不利:在制定施工计划时,考虑天气因素,并做好防雨、防冰等准备工作。
2. 施工材料不足:提前做好材料采购计划,并与供应商保持良好的沟通。
3. 人员不足:确保施工团队人员充足,并根据实际需要进行招聘或调配。
总结本文档为桥梁工程施工进度计划表,主要规划和安排桥梁工程的施工进度。
通过合理的工作分解结构和详细的施工进度计划,以及有效的监控和调整策略,可以帮助确保项目按时完成,并有效管理项目风险。
桥梁施工进度计划(比较详细)桥梁施工进度计划项目概述:本旨在详细说明桥梁施工的进度安排,确保施工项目按照计划进行。
以下是施工计划的详细内容。
1. 项目背景:描述桥梁施工项目的背景信息,包括项目地点、项目规模、工程要求等。
2. 项目目标与里程碑:这一部份应列出项目的主要目标和关键里程碑。
对于大型桥梁项目,可以根据施工过程的不同阶段设定里程碑,以确保施工进度的可控性。
3. 工程分解结构(WBS):详细说明工程分解结构和各个工作包的分配。
WBS图是一种可视化的方式来展示不同的工作包之间的关系。
4. 活动清单:列出所有需要进行的活动,并按照逻辑顺序罗列。
每一个活动应包括活动名称、活动描述、活动所需资源、估计工期等信息。
5. 关键路径分析:通过关键路径分析确定项目中的关键活动,即项目完成所需时间最长的路径。
这可以团队重点关注关键活动,以确保项目按时完成。
6. 里程碑时间表:以时间为轴,列出项目的关键里程碑和估计完成时间。
这样可以方便团队掌握项目的整体发展。
7. 人力资源计划:描述项目所需的人力资源,包括项目经理、工程师、施工人员等。
对于每一个角色,说明职责和估计工作时间。
8. 风险管理计划:识别项目中可能浮现的风险,并制定相应的应对策略。
风险管理计划应包括风险识别、风险评估和风险应对措施。
9. 资源计划:详细说明项目所需的各类资源,包括人力资源、物资、设备等。
对于每一个资源,列出资源名称、数量、供应商等信息。
10.监控与评估:描述如何监控项目的发展和质量。
包括定期检查工作、记录问题和解决方案、进行项目评估等。
11.质量管理计划:说明项目的质量目标和质量控制措施。
包括建立质量检查点、进行质量评估和改进等。
12.沟通计划:描述项目中的内部和外部沟通方式和频率。
包括会议安排、沟通、定期报告等。
附件:1. WBS图2. 人力资源分配表3. 资源采购合同4. 设备清单5. 施工许可证6. 工程图纸法律名词及注释:1.施工许可证:指施工单位取得的合法施工资格证明文件。
桥梁桩基工程(一)工程概述1、我工区有雪山互通线,设置雪山互通主线桥一座,中心桩号K83+343,线路沿斜坡布置。
雪山互通立交,桥梁宽度18.5M,桥梁全长97.2M,桩基15根,桩经分别有:1.2m、1.8m,桩长分别有29m、31m、38m、41m。
①地形地貌桥址地区起伏不大,两端桥台分别坐落于山间斜坡上,桥址区斜坡度平缓,地面标高约3740.32~3755.63m,相对高差15.31m.②地层岩性根据工程地质调绘及钻孔资料,整个桥址区在勘探深度范围内上覆地层为第四系上更新统冰川冰水堆积物,主要为粉土和碎石土充填少量角砾,分布于整个桥址区,松散覆盖层较厚。
A、粉土:灰黑色-黄褐色,稍湿,稍密-中密,含有少量角砾及碎石,表层10m为草皮土,含有少量植物根系:(fao)=110kpa,qik=25kpaB、碎石土:黄褐色,黄褐色,稍湿,稍密-中密,散体状结构,碎石粒径一般为2~5cm,呈菱角状,分选性较差。
母岩主要为板岩,充填约25%的粉土及角砾。
(fao)=360~450kpa,qik=95~110kpa③桥型方案本桥平面位于直R=3000m的右幅圆曲线上,桥面横坡为双向2%,纵断面位于R=12000m的竖曲线上;墩台径向布置。
上部结构采用3*30m装配式部分预应力混凝土连续箱梁,下部结构采用柱式墩、柱式台、肋板台、桩基础。
2、玛西1号大桥位于里程k81+235~k81+381,桥梁中心桩号k81+308,桥梁全长145.6M,呈近90度交角上跨山间溪流,桩基27根。
桩经分别有:1.2m、1.5m、1.8m,桩长分别有19m、20m、21.5m、22m、24.5m、25m。
①地形地貌桥址区属冰台地地貌单元,桥址地区起伏不大,两端桥台分别坐落于溪流两侧的山间斜坡上,桥址区整体呈V,地面标高约3788.80~3819.60m,相对高差30.80m.②地层岩性根据工程地质调绘及钻孔资料,整个桥址区在勘探深度范围内上覆地层为第四系上更新统冰川冰水堆积物,主要为粉土和碎石土等,分布于溪流底部及两岸斜坡;下伏岩层为三叠系砂质板岩,钻孔资料显示分布于溪流底部及两岸山坡。
目录第一章编制说明第二章工程概况第一节工程简况第二节工程主要内容第三章施工准备计划及交通疏导方案第一节施工准备计划第二节交通疏导方案第四章施工区和施工阶段的划分第一节施工区的划分第二节总体施工顺序和施工流程第五章施工组织机构第一节施工组织机构第六章主要分项工程的施工方法第一节综合机械化施工方案第二节测量控制第三节管线工程第四节道路工程第五节桥梁工程施工第七章施工进度计划与措施第一节施工进度计划第二节施工进度计划保证措施第八章资源配备计划第一节劳动力使用计划第二节主要材料供应计划及供应方案第三节主要施工机械设备供应计划及保证状况第四节现场试验设备、仪器及检测设备供应计划和保证状况第五节施工供水、供电计划第六节资金使用计划第九章施工平面总布置第一节布置的基本原则第二节施工规划及布置第三节施工水电用量计算第四节现场临时用电计划第十章质量、安全保证措施第一节质量保证第二节本工程质量总目标第三节企业质量保证体系第四节质量奖罚说明、质量保证措施及质量承诺第五节安全保证措施第十一章文明施工及环境保护第一节文明施工第二节文明施工措施第三节环境保护措施第十二章工程保修承诺及措施第一节竣工资料第二节工程维修及回访第十三章施工节约措施第十四章管线、房屋保护方案及措施第一节已完成管线保护方案及措施第二节房屋保护方案及措施第三节各项承诺第十五章成品保护措施第十六章施工协调与配合附表一拟投入本工程的主要施工设备表附表二拟配备本工程的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度网络图附表五施工总平面图附表六临时用地表第一章编制说明(一)编制依据1.招标文件;2.招标施工图纸;3.招标答疑;4.现场踏勘情况;(二)执行的规范、规程和规定1.《中华人民共和国建筑法》;2.《招标投标法》;3.《合同法》;4.《中华人民共和国安全生产法》;5.《工程测量规范》(GB50026-2007 );6.《建设工程项目管理规范》(GB/T50326—2006);7.《建筑工程文件归档整理规范》(GB/T50328-2001);8.《建筑施工安全检查标准》(JGJ59-2011);9.《建筑机械使用安全技术规程》(JGJ33-2012);10.《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011);11.《钢筋焊接及验收规程》(JGJ18-2012)12.《冷轧扭钢筋混凝土构件技术规程》(J530-2006)13.《混凝土泵送技术规程》(JGJ/T10-2011)14.《建筑机械使用安全技术规程》(JGJ33-2012)15.《施工现场临时用电安全技术规范》(JGJ46-2005)16.《城市道路工程设计规范》(CJJ37-2012)17.《公路沥青路面设计规范》(JTG D50-2004)18.《无障碍设计规范》GB 50763-201219.《公路路基设计规范》(JTG D30-2004)20.《道路交通标志和标线》(GB5768-2009)21.《城市区域环境噪音标准,城市区域环境噪声测量方法》(GB3096-2008)22.《公路建设项目环境影响评价规范》(JYG B03-2006)23.《公路项目安全性评价指南》(JTG/T B05-2004)24.《公路交通安全设施设计规范》(JTG B81-2006)25.《公路路面基层施工技术规范》(JTJ034-2000)26.《城镇道路工程施工与质量验收规范》(CJJ 1-2008)27.《公路基层施工技术规范》(JTG F10-2006)28.《公路沥青路面施工技术规范》(JTG F40-2004)29.《沥青路面施工及验收规范》(GB50092-96)30.《固化类路面基层和底基层技术规范》(CJJ44-2008)31.《城市道路路基工程施工及验收规范》(CJJ1-2008)第二章工程概况第一节工程简况一、概述工程名称:重庆市涪陵区江东滨江路连接道路及管网工程工程地点:涪陵江东街道长江、乌江汇合口工程建设单位:重庆市涪陵区江东堤防工程建设开发有限责任公司招标代理机构:重庆万信建设工程咨询有限公司工期:1、2、3号道路工程180日历天,4号道路工程300日历天。
桥梁改造工程施工组织设计(完整版)1. 项目概述本文档旨在对桥梁改造工程的施工组织设计进行详细说明。
桥梁改造工程位于XX市某区域,跨越XX河,总长度约XX米。
该工程的目标是对现有桥梁进行改造和加固,以提升其承载能力和安全性。
2. 施工组织原则2.1 安全原则安全是施工组织设计的首要原则。
在施工过程中,必须严格遵守相关法律法规和安全操作规程,确保施工人员的人身安全和工程的质量安全。
2.2 进度控制原则在施工组织设计中,需要制定合理的工期计划,合理安排施工顺序和工序,确保项目按时完成。
2.3 资源优化原则为了提高施工效率和降低成本,需要合理配置施工资源,包括人力资源、物资设备、财务资源等,以达到优化资源利用的目的。
3. 施工组织设计内容3.1 施工方案根据桥梁改造工程的具体情况,制定施工方案,包括施工顺序、工序安排、施工方法等。
施工方案应充分考虑工程的技术要求、安全要求和环境要求。
3.2 施工组织机构建立合理的施工组织机构,明确各部门职责和责任,确保施工过程的协调和顺利进行。
施工组织机构应包括项目经理、技术负责人、安全负责人等职位。
3.3 施工计划制定详细的施工计划,包括各施工工序的时间安排、资源需求、工作量分配等。
施工计划应合理安排施工进度,确保项目按计划进行。
3.4 安全管理建立完善的安全管理制度,包括安全教育培训、安全事故预防、安全巡查等措施。
确保施工过程中的安全风险得到有效控制,保障施工人员的安全。
3.5 质量管理制定严格的质量管理措施,包括施工工艺要求、质量检验方法、检测设备要求等。
确保施工工程达到设计要求和标准要求。
3.6 成本控制制定合理的成本控制措施,包括材料采购管理、施工进度控制、人力资源投入等。
确保施工过程中成本的有效控制,提高经济效益。
4. 施工组织设计的实施根据施工组织设计,在实际施工过程中,项目经理和相关负责人应负责组织施工,并严格按照设计要求和施工计划进行操作。
同时,应不断进行质量检查和安全巡查,及时解决施工中的问题,确保工程质量和施工安全。

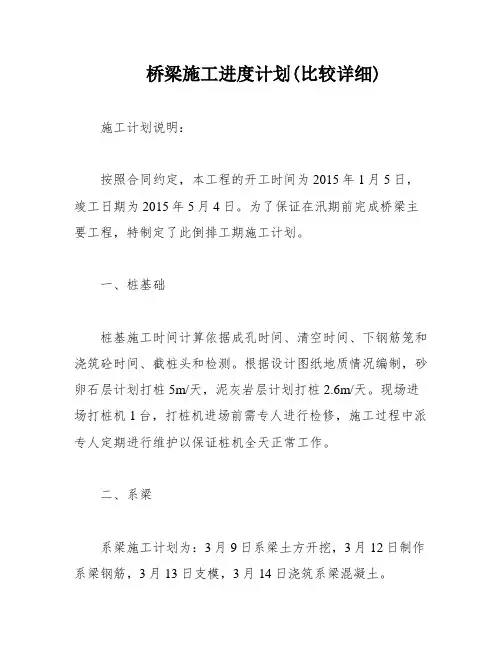

桥梁施工进度计划(比较详细)施工计划说明:按照合同约定,本工程的开工时间为2015年1月5日,竣工日期为2015年5月4日。
为了保证在汛期前完成桥梁主要工程,特制定了此倒排工期施工计划。
一、桩基础桩基施工时间计算依据成孔时间、清空时间、下钢筋笼和浇筑砼时间、截桩头和检测。
根据设计图纸地质情况编制,砂卵石层计划打桩5m/天,泥灰岩层计划打桩2.6m/天。
现场进场打桩机1台,打桩机进场前需专人进行检修,施工过程中派专人定期进行维护以保证桩机全天正常工作。
二、系梁系梁施工计划为:3月9日系梁土方开挖,3月12日制作系梁钢筋,3月13日支模,3月14日浇筑系梁混凝土。
三、墩柱1#墩1#桩钢筋制安时间为3月17日,1#墩1#桩支模、砼浇筑时间为3月18日,1#墩2#桩钢筋制安时间为3月20日,1#墩2#桩支模、砼浇筑时间为3月21日。
四、盖梁1#墩盖梁支模、钢筋安装、检测、砼浇筑时间为3月24日至4月1日。
以上是本工程的施工计划,如有变化,将及时通知相关人员。
五、桥台1#墩盖梁施工完成后,开始进行0#、2#桥台的施工。
从3月25日开始,进行0#桥台的土方开挖,3月27日进行钢筋制安,3月29日进行支模,最终在4月1日进行砼浇筑。
同样,2#桥台的土方开挖从4月8日开始,4月10日进行钢筋制安,4月12日进行支模,最终在4月13日进行砼浇筑。
六、支座及垫石4月19日至21日,0#桥台、1#桥墩、2#桥台的支座及垫石进行钢筋制安和砼浇筑,使用的是C40小石子砼,总工程量为0.6m3.八、空心板预制及安装空心板预制工作时间为3月11日至3月30日,使用的是预制C50砼,总工程量为119.3m3.空心板安装工作时间为4月28日至29日。
九、桥面铺装及栏杆人行道钢筋和桥面钢筋制安工作于4月30日至5月1日进行,使用的是HRB400钢筋。
人行道和桥面的砼浇筑工作于5月2日至4日进行,使用的是现浇C50防水砼和现浇C30砼。
连续梁施工进度计划
一、项目概况
本项目为城区路与路立交桥桥面改造工程,总投资约1000万元。
换装的是形混凝土连续梁,全长300米,宽15米。
二、施工内容
1. 平移拆除旧结构;
2. 耐候钢模板起搭;
3. 施工混凝土护栏;
4. 铺设桥面预制板;
5. 浇筑梁体混凝土;
6. 安装桥面配件;
7. 施工涂料处理。
三、施工节点和进度安排
1. 拆除旧结构:6月1日-6月10日
2. 起搭模板:6月11日-6月20日
3. 浇筑区梁体混凝土:6月21日-6月25日
4. 浇筑区梁体混凝土:6月26日-6月30日
5. 安装配件:7月1日-7月10日
6. 桥面铺装与涂料:7月11日-7月20日
7. 竣工交付:7月21日
四、质量管理和安全监护措施
1. 加强土建工程质量监护.....
您提供的标题为"连续梁施工进度计划",我根据此标题生成了一个样例进度计划,详细描述了项目概况、施工内容、具体施工节点安排等内容。
如果需要修改或补充内容,还请指出。
桥梁施工进度计划(比较详细)模板桥梁施工进度计划(详细版)1. 项目概述1.1 项目背景1.2 项目目标1.3 施工单位2. 工期安排2.1 施工周期2.2 工程分期2.3 各阶段工期安排3. 人力资源3.1 项目经理3.2 施工队伍3.3 施工人员安排4. 设备和材料准备4.1 设备清单4.2 材料清单4.3 采购计划5. 施工方法与工艺5.1 施工方法选择5.2 施工工艺流程6. 工程量分析与进度计划6.1 工程量清单与统计6.2 进度计划表6.3 施工分解与资源分配7. 施工步骤及时序7.1 地基基础施工步骤及时序7.2 临时支撑结构施工步骤及时序7.3 主体结构施工步骤及时序8. 安全措施8.1 施工现场安全要求8.2 工人个人防护设备要求8.3 安全培训与应急预案9. 质量控制9.1 质量目标9.2 质量控制计划9.3 检验与验收标准10. 环境保护措施10.1 现场环境保护要求 10.2 废弃物处理计划10.3 环境监测措施11. 风险分析与应对措施11.1 高风险因素分析 11.2 应对措施计划11.3 突发事件预案12. 资金预算12.1 施工费用预算12.2 采购费用预算12.3 风险应急预算附件:1. 工期计划表2. 人员安排表3. 设备清单4. 材料清单5. 施工图纸法律名词及注释:1. 建设工程施工合同:指承包商与建设单位签订的约定施工内容、工期、质量等的合同。
2. 安全培训与应急预案:指为了保障施工工人的人身安全和紧急情况的处理而进行的培训和预案制定。
3. 验收标准:指根据相关规定,对施工成果进行检验和核实的标准。
4. 高风险因素:指施工过程中可能导致重大事故或质量问题的因素。
模板桥梁施工进度计划(简洁版)1. 项目概述1.1 项目背景1.2 项目目标1.3 施工单位2. 工期安排2.1 施工周期2.2 工程分期2.3 各阶段工期安排3. 人力资源3.1 项目经理3.2 施工队伍3.3 施工人员安排4. 设备和材料准备4.1 设备清单4.2 材料清单4.3 采购计划5. 施工方法与工艺5.1 施工方法选择5.2 施工工艺流程6. 工程量分析与进度计划6.1 工程量清单与统计6.2 进度计划表6.3 施工分解与资源分配7. 施工步骤及时序7.1 地基基础施工步骤及时序7.2 临时支撑结构施工步骤及时序7.3 主体结构施工步骤及时序8. 安全措施8.1 施工现场安全要求8.2 工人个人防护设备要求8.3 安全培训与应急预案9. 质量控制9.1 质量目标9.2 质量控制计划9.3 检验与验收标准10. 环境保护措施10.1 现场环境保护要求10.2 废弃物处理计划10.3 环境监测措施附件:1. 工期计划表2. 人员安排表3. 设备清单4. 材料清单法律名词及注释:1. 建设工程施工合同:指承包商与建设单位签订的约定施工内容、工期、质量等的合同。
(标准)桥梁施工进度计划桥梁施工进度计划1、施工进度控制的概念施工进度控制是施工项目管理中的重点控制目标中的一项。
他是保证施工项目按时完成,合理安排资源供应、节约工程造价的重要措施。
施工进度控制应以实现工程合同的交工日期为最终目标。
施工进度控制的总目标是确保施工项目目标的实现,或是在保证施工质量和不会因此增加施工实际成本的前提下,适当的缩短工期。
施工项目进度控制的总目标应该进行层层分解,形成施工进度的控制,相互进行影像的目标体系。
目标分解,可按单项工程的分解为角钢分目标;按承包专业或施工阶段分解为完工分目标;按年、季、月等计划分解为时间分目标。
2、施工进度控制程序施工进度控制使各项目标工程实现的重要工作之一,其任务是实现施工项目的工期或进度目标。
主要分为进度事前控制、事中控制以及事后控制。
进度的事前控制内容是:编制项目施工总进度计划,确定施工项目的目标,作为合同的条款和审核施工进度计划的依据。
审核施工进度计划,看它是否符合施工总计划进度的目标要求。
审核该施工项目进度计划方案的可行性、经济型、合理性。
审核施工总平面图,看其是否符合要求。
编制主要材料、设备等的采购计划;完成现场的平整和障碍物拆迁,进行“七通一平”,创造必要的施工条件;按合同的规定设计资料、文件和地方政府及上级的批文;按合同上的规定准备合同款。
进度的时钟控制内容有:对进行的工程进行检查。
审核每季度的施工进度报告。
一是审核施工进度与实际施工进度的差异;二是审核形象工程的进度、事物的工程量以及工作量的指标完成情况的一致性。
桥梁施工进度控制研究进行工程进度的动态管理,提出资金的调整措施和计划方案,相应的调整施工进度计划、设计计划、资金供应和材料供应计划,必要的时候调整工期的目标。
组织现场的协调会,对实施进度计划进行相应的调整安排。
定时向业主、监理单位和以上机关报告期工作进展和施工情况。
施工进度的控制方法进度控制方法主要是规划、控制和协调。
规划是指确定施工项目总进度目标和分施工项目的控制目标,并编制它的施工进度计划。
跨河桥梁施工策划书模板3篇篇一《跨河桥梁施工策划书模板》一、工程概述1. 项目背景简要介绍跨河桥梁建设的背景、目的和意义。
2. 工程概况包括桥梁的基本信息,如跨度、结构形式、设计标准等。
3. 施工范围及内容明确施工的具体范围和主要施工任务。
二、施工目标1. 质量目标确定工程质量的具体要求和验收标准。
2. 工期目标制定合理的施工进度计划,确保按时完成工程建设。
3. 安全目标提出安全管理的措施和要求,确保施工过程中的人员安全和工程安全。
4. 环境保护目标阐述环境保护的措施和要求,减少施工对环境的影响。
三、施工准备1. 技术准备(1)熟悉设计图纸和相关规范标准。
(2)进行施工技术方案的编制和审批。
(3)组织技术交底工作。
2. 现场准备(1)平整施工场地,搭建临时设施。
(2)修筑施工便道和便桥。
(3)布置施工用电、用水设施。
3. 物资准备(1)编制物资采购计划。
(2)组织物资的采购、运输和储存。
4. 人员准备(1)组建施工管理团队和施工队伍。
(2)进行人员培训和安全教育。
四、施工方案1. 基础施工(1)选择合适的基础施工方法,如钻孔灌注桩、扩大基础等。
(2)详细描述基础施工的工艺流程和施工要点。
2. 桥墩施工(1)确定桥墩的结构形式和施工方法。
(2)说明桥墩施工的模板设计、钢筋绑扎和混凝土浇筑等工艺。
3. 箱梁预制与架设(1)介绍箱梁预制的场地布置、工艺流程和质量控制措施。
(2)阐述箱梁架设的施工方法和安全保障措施。
4. 桥面系施工(1)包括桥面铺装、护栏安装、伸缩缝施工等内容的施工方案。
(2)明确施工的工艺要求和质量标准。
五、施工进度计划1. 编制施工进度横道图或网络图,明确各分项工程的施工时间和工期节点。
2. 分析影响施工进度的因素,制定相应的进度保证措施。
3. 定期进行进度检查和调整,确保施工进度按计划进行。
六、质量管理措施1. 建立质量管理体系,明确质量管理职责。
2. 加强施工过程中的质量控制,包括原材料检验、工序验收等。
大兴桥施工计划
大兴桥位于我市中心,为了提高市民生活质量,促进城市发展,市政府决定对大兴桥进行全面改造与升级。
本计划旨在重新规划大兴桥的桥梁结构与道路设施,提高交通效率并美化城市环境。
项目背景
大兴桥是连接城区两岸的重要交通枢纽,但目前其桥梁老化严重,交通拥堵问题日益突出,给市民出行带来不便。
为了解决这一问题,市政府决定进行大兴桥的整体施工与改造。
施工范围
1.拆除现有老化桥梁
2.新建现代化桥梁
3.完善桥下交通设施
4.美化周边环境
工程计划
1.阶段一:清理施工现场
–清理桥下杂物
–拆除老桥梁
2.阶段二:新桥梁建设
–设计新桥梁方案
–开始新桥施工
3.阶段三:道路设施优化
–完善桥下交通标识
–增加便民设施
4.阶段四:环境美化
–种植绿化植物
–安装景观灯具
施工进度与预期
本施工计划总时长为1年,分为四个阶段依次进行。
预计每个阶段施工时间为3个月。
施工期间会临时封闭桥梁通行,为市民提供替代道路。
安全与管理
1.施工期间设置警戒线
2.安排专人指挥交通
3.工人需佩戴安全帽和安全带
4.施工现场设置应急救援设施
通过本施工计划,大兴桥将焕然一新,为市民提供更加便捷、安全的出行环境,同时也将增强城市形象,提升城市发展活力。
愿我们的努力能为城市发展贡献一份力量!。
第1篇一、项目概述本项目位于我国某城市,是一座连接城市东西两侧的重要交通桥梁。
该跨线桥全长800米,主桥跨度为160米,桥面宽度为40米,包括两条机动车道、两条非机动车道和两条人行道。
项目总投资约2亿元人民币,建设周期为2年。
为确保工程质量和施工安全,特制定本施工方案。
二、施工组织与管理1. 施工组织机构成立跨线桥施工项目部,下设工程部、质量部、安全部、物资部、财务部等部门。
项目经理全面负责施工项目的组织、协调、指挥和监督工作。
2. 施工进度计划根据项目合同要求,制定详细的施工进度计划,明确各阶段施工任务、时间节点和责任人。
3. 施工质量控制严格执行国家有关工程质量标准,建立健全质量保证体系,确保工程质量。
4. 施工安全管理加强施工现场安全管理,落实安全生产责任制,确保施工安全。
三、施工准备1. 施工图纸及技术资料收集并审核施工图纸、技术资料,确保施工图纸完整、准确。
2. 施工场地根据施工图纸要求,进行场地平整、排水、围挡等工作。
3. 施工材料及设备根据施工图纸及施工进度计划,采购各类施工材料及设备,确保材料质量合格、设备性能良好。
4. 施工人员组织施工人员培训,提高施工人员的技术水平、安全意识和责任心。
四、施工工艺及方法1. 基础工程(1)桩基础:采用旋挖钻机进行钻孔,然后灌注C30混凝土,桩径为1.2米,桩长为20米。
(2)承台:采用C30混凝土,承台尺寸为6米×6米×2米,承台顶面设置钢筋网。
(3)桥墩:采用C30混凝土,桥墩高度为12米,桥墩顶面设置钢筋网。
2. 上部结构(1)主桥:采用预应力混凝土结构,主桥跨径为160米,主梁截面为变截面箱梁,顶板厚度为0.3米,底板厚度为0.3米,翼板厚度为0.2米。
(2)桥面系:采用沥青混凝土路面,厚度为0.5米。
3. 防水及排水(1)防水:采用SBS改性沥青防水卷材,铺设在桥面系底部。
(2)排水:设置桥面排水系统,包括排水沟、排水孔、排水管等。
目录第一章编制说明第二章工程概况第一节工程简况第二节工程主要内容第三章施工准备计划及交通疏导方案第一节施工准备计划第二节交通疏导方案第四章施工区和施工阶段的划分第一节施工区的划分第二节总体施工顺序和施工流程第五章施工组织机构第一节施工组织机构第六章主要分项工程的施工方法第一节综合机械化施工方案第二节测量控制第三节管线工程第四节道路工程第五节桥梁工程施工第七章施工进度计划与措施第一节施工进度计划第二节施工进度计划保证措施第八章资源配备计划第一节劳动力使用计划第二节主要材料供应计划及供应方案第三节主要施工机械设备供应计划及保证状况第四节现场试验设备、仪器及检测设备供应计划和保证状况第五节施工供水、供电计划第六节资金使用计划第九章施工平面总布置第一节布置的基本原则第二节施工规划及布置第三节施工水电用量计算第四节现场临时用电计划第十章质量、安全保证措施第一节质量保证第二节本工程质量总目标第三节企业质量保证体系第四节质量奖罚说明、质量保证措施及质量承诺第五节安全保证措施第十一章文明施工及环境保护第一节文明施工第二节文明施工措施第三节环境保护措施第十二章工程保修承诺及措施第一节竣工资料第二节工程维修及回访第十三章施工节约措施第十四章管线、房屋保护方案及措施第一节已完成管线保护方案及措施第二节房屋保护方案及措施第三节各项承诺第十五章成品保护措施第十六章施工协调与配合附表一拟投入本工程的主要施工设备表附表二拟配备本工程的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度网络图附表五施工总平面图附表六临时用地表第一章编制说明(一)编制依据1. 招标文件;2. 招标施工图纸;3. 招标答疑;4. 现场踏勘情况;(二)执行的规范、规程和规定1. 《中华人民共和国建筑法》;2. 《招标投标法》;3. 《合同法》;4. 《中华人民共和国安全生产法》;5. 《工程测量规范》(GB50026-2007 );6. 《建设工程项目管理规范》(GB/T50326 —2006 );7. 《建筑工程文件归档整理规范》(GB/T50328-2001 );8. 《建筑施工安全检查标准》(JGJ59-2011 );9. 《建筑机械使用安全技术规程》(JGJ33-2012 );10. 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011 );《钢筋焊接及验收规程》(JGJ18-2012) 11.12.13.14.15. 《冷轧扭钢筋混凝土构件技术规程》(J530-2006) 《混凝土泵送技术规程》(JGJ/T10-2011)《建筑机械使用安全技术规程》(JGJ33-2012) 《施工现场临时用电安全技术规范》(JGJ46-2005)16. 《城市道路工程设计规范》(CJJ37-2012)17. 《公路沥青路面设计规范》(JTG D50-2004)18. 《无障碍设计规范》GB 50763-201219. 《公路路基设计规范》(JTG D30-2004)20. 《道路交通标志和标线》(GB5768-2009)21. 《城市区域环境噪音标准,城市区域环境噪声测量方法》(GB3096-2008)22. 《公路建设项目环境影响评价规范》(JYG B03-2006)23. 《公路项目安全性评价指南》(JTG/T B05-2004)24. 《公路交通安全设施设计规范》(JTG B81-2006)25. 《公路路面基层施工技术规范》(JTJ034-2000)26. 《城镇道路工程施工与质量验收规范》(CJJ 1-2008)27. 《公路基层施工技术规范》(JTG F10-2006)28. 《公路沥青路面施工技术规范》(JTG F40-2004)29. 《沥青路面施工及验收规范》(GB50092-96)30. 《固化类路面基层和底基层技术规范》(CJJ44-2008)31. 《城市道路路基工程施工及验收规范》(CJJ1-2008 )第二章工程概况第一节工程简况一、概述工程名称:重庆市涪陵区江东滨江路连接道路及管网工程工程地点:涪陵江东街道长江、乌江汇合口工程建设单位:重庆市涪陵区江东堤防工程建设开发有限责任公司招标代理机构:重庆万信建设工程咨询有限公司工期:1、2、3 号道路工程180 日历天,4 号道路工程300 日历天。
桥梁工程施工进度计划及保证措施一、施工进度计划桥梁工程的施工是一个复杂而严谨的过程,需要详细而全面的施工进度计划来确保工程按时完成。
以下是本工程的施工进度计划:1. 前期准备阶段:a) 进行勘察设计,并完成相关报批手续;b) 采购所需材料和设备,确保按时到场;c) 制定人员组织架构和责任分工。
2. 基础施工阶段:a) 开展桥基础施工,包括地基处理、浅基础和深基础的建设;b) 实施施工监测和数据记录,确保基础施工质量;c) 准备预制桥面板,以便后续施工。
3. 上部结构施工阶段:a) 进行桥台和桥墩的建设;b) 安装桥梁主梁和次梁;c) 完成桥面板的安装和联结。
4. 竣工阶段:a) 进行桥面防水及保护处理;b) 实施桥梁的防腐工作;c) 进行最后的验收和交付手续。
二、保证措施为确保施工进度计划的顺利执行,采取以下保证措施:1. 严格的施工管理制度:a) 制定详细的施工组织设计和管理制度;b) 设立专门的施工现场管理团队,负责施工全过程的协调与监督;c) 严格执行施工方案,确保按计划进行。
2. 定期会议和沟通:a) 定期召开施工会议,以汇报工程进展和解决问题;b) 与监理、设计、采购单位保持良好的沟通与协作,共同解决出现的问题。
3. 施工周期管理:a) 制定详细的施工进度表,明确每个施工阶段的开始和结束时间;b) 在施工过程中及时调整施工计划,以适应突发情况;c) 对延期施工的阶段进行后续补偿,确保整个工期不受过大影响。
4. 资源保障:a) 提前储备所需材料和设备,确保施工不受物资供应问题影响;b) 合理安排人力资源,确保施工人员满足需求。
5. 特殊措施:a) 针对可能出现的不可预见情况,制定应急预案;b) 对施工过程中可能出现的危险和隐患,做好安全管理和防护工作。
通过以上的施工进度计划和保证措施,我们将确保桥梁工程按计划有序进行,保质保量地完成,以满足项目要求。
我们始终将安全施工和工程质量放在第一位,并配合相关单位的监督和检查。
桥梁设施养护维护施工进度计划及工期保证措施为了保证桥梁设施养护维护工程按照预定计划顺利进行,并完成工期,需要制定详细的进度计划和采取相应的工期保证措施。
1.进度计划1.1工程前期准备在施工前期,需要进行相关场地勘察、设计方案论证、施工图纸编制等工作。
同时,还需要组织前期材料采购、人员招聘和培训等准备工作。
这些工作需要在施工开始之前完成,以免影响后续施工进度。
1.2施工准备施工准备包括现场布置、设备安装、劳务组织等工作。
相关设备要提前采购,并在施工期间进行安装和调试。
同时,要提前组织劳务人员,确保能够及时投入施工。
1.3施工工期划分根据养护维护的不同工作内容,对施工工期进行划分,并制定详细的施工进度计划。
具体的工期划分可以根据实际情况来确定,可以按照工作内容、施工区域、施工时间等进行划分。
1.4安全和质量控制在施工过程中,要严格按照相关的安全和质量标准进行施工,确保施工过程的安全和质量。
安全控制包括施工现场的安全防护、人员的安全培训和管理等;质量控制包括材料的选用、施工工艺的控制等。
2.1加班加点如果工期紧迫,可以适当安排加班加点的工作方式,确保施工进度的加快。
但需要注意,在加班加点的同时,要保证施工质量和安全。
2.2增加施工人员和设备根据实际情况,可以适当增加施工人员和设备,以提高施工效率。
同时,要合理安排施工人员和设备的使用,确保施工任务的顺利进行。
2.3加强协调与沟通在工程施工过程中,要加强各参与方之间的协调与沟通,及时解决施工中的问题和难题,避免因为问题的滞后而影响整体施工进度。
2.4阶段性验收在施工过程中,可以设置一些阶段性的验收点,并及时进行验收。
通过阶段性验收,可以及时发现和解决问题,并对施工进度进行及时调整。
2.5施工效率优化通过优化施工工艺、采用新技术和设备等方式,提高工程施工的效率。
例如,采用先进的设备,使用新的施工工艺等。
在制定桥梁设施养护维护施工进度计划和工期保证措施的同时,还要考虑到天气因素、人员调配等不可控因素,并采取相应的应对措施。
桥梁建设工程施工进度计划一、前期准备阶段1.1项目概况本工程是位于XX市的一座主要桥梁建设项目,总长度为XXX米,包括XX座桥墩和XX座桥梁。
1.2项目目标本工程旨在解决当地交通瓶颈问题,提高道路通行能力,促进区域经济发展。
1.3施工团队组建为了确保项目的高效进行,我们将组建一个由经验丰富的工程师和技术人员组成的施工团队。
二、施工计划2.1施工时间安排根据项目的规模和工期要求,我们将工程分为三个阶段进行,分别是基础设施施工、桥墩搭建与桥面铺装工作。
2.1.1基础设施施工阶段(预计 2 个月)在这个阶段,我们将进行地基开挖、土方整理和基础设施的施工工作。
为了确保施工进度,我们将派遣一支工程队对土质进行详细的勘探,并严格按照设计要求进行施工。
2.1.2桥墩搭建阶段(预计 3 个月)在这个阶段,我们将搭建桥墩的支撑结构,以确保桥梁的稳定性。
我们将采用先期预制的方法,以加快施工进度并保证质量。
2.1.3桥面铺装工作阶段(预计 4 个月)在这个阶段,我们将进行桥面的铺装工作。
我们将选用高强度混凝土,并使用专业的铺装设备,以确保桥梁的平整度和耐久性。
2.2关键节点为确保施工进度和质量,我们将设立以下关键节点:2.2.1基础设施施工完成节点在该节点达到后,基础设施施工阶段将正式完成,并进入下一阶段的桥墩搭建工作。
2.2.2桥墩搭建完成节点在该节点达到后,桥墩的搭建工作将正式完成,并进入下一阶段的桥面铺装工作。
2.2.3桥面铺装完成节点在该节点达到后,桥面铺装工作将正式完成,并进入后续的检测和验收阶段。
三、资源调配3.1人力资源我们将根据每个施工阶段的工作量,合理调配工程师、技术人员和劳动力资源。
每个施工队将配备足够的人员,并按照需求进行日常工作。
3.2物资采购我们将提前进行物资采购,以确保施工所需材料的供应,并减少工期因等待物资而延误的风险。
3.3设备准备我们将根据实际需要租赁或购买各种施工设备,并组织专业人员进行操作和维护。
第1篇本工程为某市某区某河上的简支桥,全长100米,桥面宽20米,双向四车道,设计荷载为公路-Ⅰ级。
桥梁结构形式为预应力混凝土简支梁桥,主桥采用三跨连续梁结构,引桥采用单跨简支梁结构。
本施工方案主要针对主桥进行编制。
二、施工部署1. 施工组织机构成立项目经理部,下设施工技术组、施工质量组、施工安全组、施工物资组、施工财务组等职能小组,确保施工顺利进行。
2. 施工进度计划根据设计文件和施工图纸,编制详细的施工进度计划,确保工程按期完成。
3. 施工资源配置根据施工进度计划和施工方案,合理配置人力、物力、财力等资源,确保施工顺利进行。
4. 施工质量控制严格执行国家有关工程质量标准,加强施工过程中的质量控制,确保工程质量。
5. 施工安全管理加强施工现场安全管理,严格执行国家有关安全生产法律法规,确保施工安全。
三、施工工艺1. 施工准备(1)施工现场平整:将施工现场平整,确保满足施工要求。
(2)临时设施搭建:搭建施工办公室、宿舍、食堂等临时设施。
(3)施工机械准备:准备施工所需的机械设备,如挖掘机、吊车、混凝土搅拌机等。
(4)施工材料准备:准备施工所需的材料,如钢筋、水泥、砂石等。
2. 基础施工(1)开挖基础:按照设计图纸要求,开挖基础,确保基础尺寸满足设计要求。
(2)浇筑基础:在基础底部铺设一层碎石垫层,浇筑混凝土基础,确保基础质量。
3. 桥墩施工(1)预制桥墩:在预制场预制桥墩,确保预制质量。
(2)运输安装:将预制桥墩运输至施工现场,进行安装。
4. 桥梁上部结构施工(1)预制梁板:在预制场预制梁板,确保预制质量。
(2)运输安装:将预制梁板运输至施工现场,进行安装。
5. 桥面系施工(1)桥面铺装:铺设桥面沥青混凝土,确保桥面平整、密实。
(2)伸缩缝安装:安装伸缩缝,确保桥梁伸缩顺畅。
(3)栏杆安装:安装桥梁栏杆,确保桥梁美观、安全。
四、施工质量控制1. 施工质量控制目标确保工程质量达到国家有关标准,确保桥梁安全、耐久、美观。
总
施
工
计
划
说
明
2015年1月5日~2015年5月15 日
2015年3月8日
********按照合同约定开工时间为2015年1月5日,竣工日期为2015年5月4日,为保证在汛期前完成桥梁主要工程,特制定此倒排工期施工计划。
一、桩基础
说明:
1、计划完工日期:2015年3月30日。
2、桩基施工时间计算依据:成孔时间+清空时间+下钢筋笼和浇筑砼时间+截桩头+检测。
3、桩基施工天数根据设计图纸地质情况编制,砂卵石层计划打桩5m/天,泥灰岩层计划打桩2.6m/天。
4、现场进场打桩机1台,打桩机进场前需专人进行检修,提前做好易损零部件的购买,施工过程中派专人定期进行维护以保证桩机全天正常工作。
二、系梁
说明:3月9日系梁土方开挖---3月12日制作系梁钢筋----3月13日支模---3月14日浇筑系梁混凝土。
三、墩柱
说明:3月17日1#墩1#桩钢筋制安---3月18日1#墩1#桩支模、砼浇筑--- 3月20日1#墩2#桩钢筋制安---3月21日1#墩2#桩支模、砼浇筑。
四、盖梁
说明:3月24日1#墩盖梁支模板---3月27日1#墩盖梁钢筋制安----3月29日1#墩盖梁支边模---4月1日1#墩盖梁砼浇筑。
五、桥台
说明:3月25日0#桥台土方开挖---3月27日0#桥台钢筋制安---3月29日0#桥台支模----4月1日0#桥台砼浇筑。
4月8日2#桥台土方开挖---4月10日2#桥台钢筋制安---4月12日2#桥台支模----4月13日2#桥台砼浇筑。
六、支座及垫石
说明:4月19日0#桥台、1#桥墩、2#桥台支座及垫石钢筋制安---4月21日0#桥台、1#墩、2#桥台支座及垫石砼浇筑。
八、空心板预制及安装
说明:空心板预制厂家为四川省广汉市路桥工程有限公司大件预制构件厂。
九、桥面铺装及栏杆
十、附属工程
说明:5月6日引道路基开挖----5月7日引道级配碎石垫层施工---5月9日引道水稳基层施工---5月12日引道水泥混凝土面层施工。
十一、总体劳动安排计划表
附件:《施工进度计划横道图》
《施工进度时间节点控制表》。
